延期审批做得越严,项目就越不容易延期吗?我在项目治理中看到的恰恰相反:如果审批只增加签字,不改变延期原因的识别、影响评估和资源决策,团队往往只是更晚承认项目已经失控。真正有效的延期管理,不是追问“谁没按时完成”,而是让管理层尽早看见偏差、判断影响,并在可选方案仍然存在时作出取舍。本文给出一套可执行的审批流程,并用一组明确标注为情景模拟的数据,拆解如何从一次延期申请走到恢复计划与后续复盘。
一、先讲核心结论:延期审批的目的不是拦延期,而是买回决策时间
1. 审批必须解决三个管理问题
我判断一套延期审批是否有效,通常只看三个问题:管理层是否更早知道关键目标可能失守;审批人是否能比较延期、减范围、加资源等不同方案;批准之后是否有人跟踪新的承诺日期与风险变化。
如果审批单只有“原计划日期、申请延期日期、延期原因、申请人”,它更像一份事后说明。它没有回答延期会影响什么、有哪些替代方案、谁要采取什么行动,也就无法支持管理层决策。
核心原则是:审批对象不是一个新日期,而是一组变更后的承诺。这组承诺至少包括交付范围、目标日期、影响对象、恢复措施、责任人和复查节点。只批准日期,不批准这些条件,管理层就无法判断延期是否真的可控。

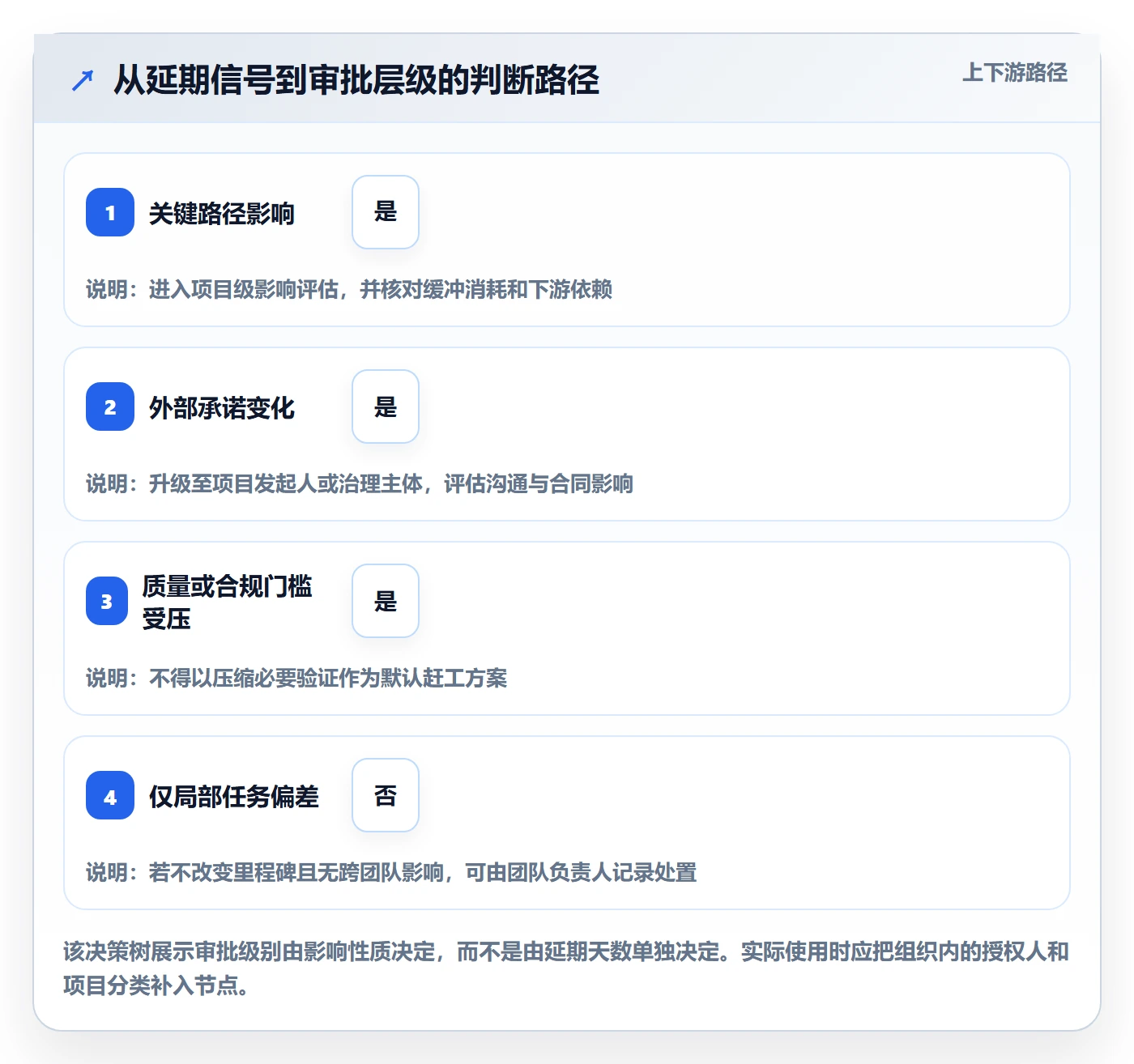

2. 把审批设计成分级决策,而不是逐级盖章
并非所有延期都值得送到高层。单个任务晚两天、且不影响关键路径,与核心版本晚三周、牵连多个部门,显然不是同一种管理事件。统一审批层级会带来两种浪费:小事挤占管理者时间,大事却可能被普通流程低估。
- 团队内可处理:不影响里程碑、外部承诺、关键路径和跨团队资源,项目负责人记录原因与恢复日期即可。
- 项目级审批:影响项目里程碑或需在团队间调整资源,由项目负责人和相关职能负责人评估。
- 管理层决策:影响客户承诺、合同节点、重大收益窗口、监管要求,或需要变更预算与业务范围,由项目发起人或治理委员会决定。
分级不是为了设置更多门槛,而是让决策权与影响范围相匹配。管理层的时间应集中在需要跨项目、跨部门或跨业务目标权衡的延期上。
二、背景和真实场景:延期往往不是一个任务晚了几天
1. 常见的延期链条
在多团队项目里,我更常见的不是某个人突然拖延,而是一个小偏差经过几轮传递后变成里程碑风险。上游需求口径不稳定,导致设计反复;设计冻结晚了,开发只能压缩验证;验证缺陷集中暴露,又进一步占用发布窗口。每个团队都能解释自己的局部原因,但没有人把因果链放在同一张图上。
这也是为什么“延期几天”不能单独决定审批层级。真正需要判断的是:延期是否处于关键路径、是否消耗了缓冲、是否会推迟下游决策,以及剩余时间是否足够完成必要的验证与交付准备。
2. 管理者收到申请时,通常已经错过了最佳干预点
不少组织在截止日期前一两天才提交延期申请。此时可选项已经减少:跨团队借调人员来不及,外部依赖无法快速协调,减范围又可能影响业务承诺。管理层最后看到的似乎是“批准或拒绝”,实际上是前期缺少预警与方案设计造成的被动选择。
我建议把“延期预警”和“延期审批”分开。预警是风险信号,不等于正式申请;审批是在确认影响和方案后,对新承诺作出授权。若把两者混为一谈,团队会担心一报告风险就被追责,于是倾向于拖到确定延期才上报。

三、常见误区:审批变慢,通常不是因为签字不够多
1. 误区一:把延期原因写得越详细,决策就越可靠
“需求变化”“资源不足”“测试不充分”都只是原因类别,不是决策依据。审批人需要知道变化从何时开始、影响哪些交付物、是否有证据、团队采取过什么措施,以及为什么现有方案无法按期完成。
我会把原因陈述分成三层:事实、影响、可控性。事实说明发生了什么;影响说明它怎样改变日期或范围;可控性说明团队还能采取什么措施。只有第一层的申请,通常只能解释过去,不能支持未来决策。
2. 误区二:拒绝延期就等于守住计划
拒绝申请不等于项目自动回到原计划。如果客观工作量已经超过剩余产能,拒绝只会把风险从正式台账里赶出去。团队可能通过压缩测试、延后缺陷处理、拆分不透明交付等方式维持表面日期,最终把进度风险转换成质量或运营风险。
因此,审批会议不能只问“能不能按原日期完成”,还应追问“若不延期,需要牺牲什么”。如果答案是关键验证、合规检查或客户明确依赖的功能,管理层面对的就不是日期问题,而是风险接受问题。
3. 误区三:一次批准,就意味着风险已经结束
延期批准只是对调整后计划的授权,不是完成承诺。若新日期没有分解成阶段检查点,团队很容易在新的截止日前再次发现同样的问题。重复延期常常不是审批人不够严格,而是首轮批准没有改变执行条件。
对重复延期,我会要求说明上一次恢复计划的完成情况:哪些行动完成了,哪些没有,偏差来自估算、依赖、资源还是决策延迟。没有这段复盘,第二次申请就不应被当作一张全新的表单处理。
4. 误区四:所有项目都使用同一套延期门槛
同样是晚一周,对有固定发布窗口的产品、对内部探索性项目、对有合同验收约束的交付,后果完全不同。统一用“延期超过五天必须升级”看起来简单,却会忽略关键路径、业务窗口和外部承诺等差异。
门槛应先按项目性质和影响范围设定,再用实际审批数据校准。阈值不是放之四海皆准的标准,而是组织为了让重要事件更早进入决策视野所作的约定。
四、专业判断逻辑:把申请转成可比较的管理选项
1. 先判断是否属于真正的计划变更
有些“延期”其实是任务基线没有更新、状态维护滞后,或团队把估算不足包装成突发事件。正式审批前,先核对基线是否经过授权、完成定义是否明确、实际进度是否有工作记录支撑。
如果任务本身不是关键路径,也没有消耗项目缓冲,可能只需在团队内调整;如果里程碑日期已成为客户或业务承诺,就不能仅凭项目计划中的任务状态决定是否升级。
2. 再看影响,不要只看天数
我会按四个维度评估影响:时间、范围、质量、外部承诺。时间维度看关键路径和缓冲;范围维度看是否需要删减或分批交付;质量维度看验证是否会被压缩;外部承诺维度看客户、供应商、审计或监管节点是否受影响。
每个维度至少写清“影响对象、影响程度、证据来源”。例如,不能只写“影响客户上线”,而要明确哪些客户、哪个约定窗口、是否已有沟通记录。判断证据不充分时,应标记为待确认,不要用单一估算伪装成确定事实。
3. 比较选项,而非只审查申请日期
一份成熟的延期申请至少比较三种方案:保持原日期并调整资源或范围;分阶段交付,先守住关键业务价值;整体延期并重设里程碑。某些场景还需要评估暂停非关键工作、替换外部依赖或改用临时流程。
管理层应看每个选项的收益、代价和风险,而不是只问哪一个最快。加人未必能加快已经进入后期的复杂工作;削减范围也可能造成后续返工。决策要写明选择理由,以及接受了哪些剩余风险。
| 决策选项 | 适用条件 | 主要收益 | 必须明确的代价 |
|---|---|---|---|
| 维持日期、调整资源 | 工作可并行,关键依赖可解除,新增资源有明确任务 | 有机会守住外部承诺 | 新增资源的到位时间、协作成本与质量风险 |
| 分阶段交付 | 核心能力可独立交付,非关键范围可后移 | 先保住关键业务价值或客户使用窗口 | 拆分后的接口、验收口径和后续交付责任 |
| 整体延期 | 关键路径不可压缩,质量或合规验证不能省略 | 计划更符合实际,减少隐性风险 | 业务窗口、合同节点、资源占用和沟通成本 |
| 暂停或替换依赖 | 外部依赖持续不确定,且存在替代路径 | 减少对单一依赖的被动等待 | 替代方案成本、技术适配与后续维护负担 |
4. 最后确定授权边界与复查节奏
决定批准后,要把“谁能批准什么”写清楚。项目负责人可以批准不改变对外承诺的小幅调整;项目发起人可以决定跨团队资源与业务范围权衡;涉及重大合同、合规或预算变化时,应由有相应授权的治理主体决策。
复查节奏要与风险相匹配。高风险项目可按周检查关键路径和阻塞项;低风险的内部项目可以在下一里程碑复核。重点不是增加汇报频率,而是确保触发新的变化时,管理层能及时重新选择方案。

五、案例拆解:一项跨团队版本交付如何避免“先批准、再失控”
1. 案例背景与数据口径
下面是一组用于说明方法的情景模拟案例,不是行业统计,也不代表任何单一企业的真实经营数据。案例设定为一家有多个产品与交付团队的企业,项目涉及业务、研发、测试和外部接口方,原定在十周内完成一项版本交付。
在计划中段,外部接口验收条件发生变化,部分需求口径尚未冻结,测试准备时间被持续挤压。团队最初只把问题记为“接口联调延迟”,申请整体顺延两周。若审批人只看新日期,很难判断这两周是否充分,也无法知道是否存在分阶段交付的可能。
2. 把申请拆成事实、影响与选项
复核后,团队补齐了三个事实:接口验收口径变更发生在计划中段;受影响的功能位于交付关键路径;若按原日期上线,完整回归时间会明显不足。团队同时确认,部分核心功能与受影响接口可以隔离交付,但需要重新定义验收范围。
这让决策从“是否同意延期两周”变成了三个可比较选项:压缩验证并维持原日期;先交付不受影响的核心功能,再安排接口功能;整体顺延并维持全部范围。审批会议最终选择分阶段交付,并要求接口功能的日期、验收责任人与回归测试退出条件分别落表。
3. 用过程数据检验治理有没有改善

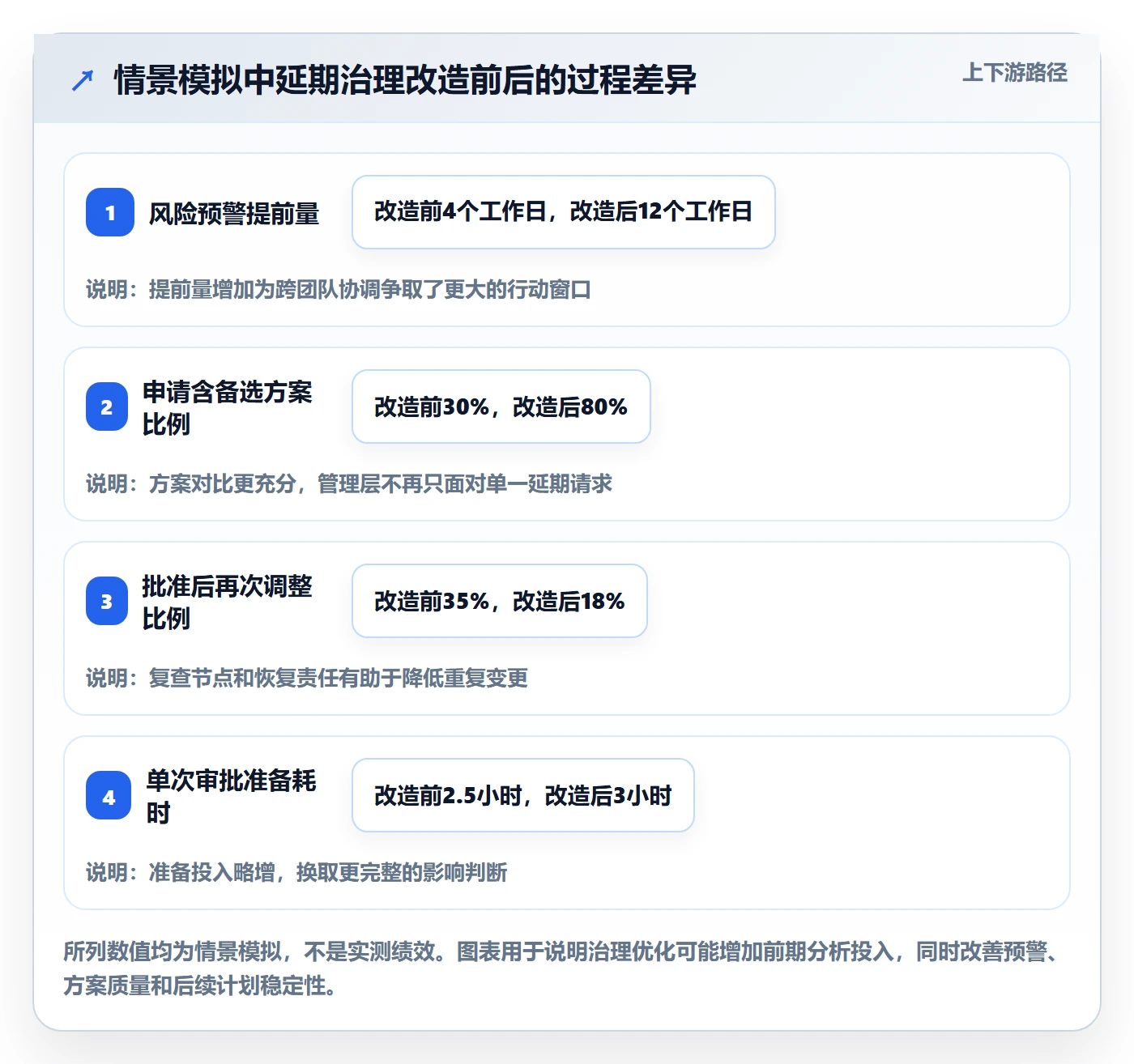

在这个模拟方案中,管理层关注的不是“审批通过率越低越好”,而是预警是否更早、方案是否更完整、批准后的复发是否减少。假设基线流程中,风险在里程碑前较晚才升级;改造后,团队在影响尚可控制时提交预警,并在正式审批前完成选项比较。
下表中的数字是情景推演,用来说明评估口径。真实组织应从项目系统或审批台账提取基线,按项目类型、延期等级和外部依赖情况分组,避免把复杂度不同的项目直接混在一起比较。
| 观察维度 | 改造前模拟值 | 改造后模拟值 | 管理含义 |
|---|---|---|---|
| 风险首次预警提前量 | 距原里程碑约 4 个工作日 | 约 12 个工作日 | 为资源调整、范围拆分和外部沟通留出更多空间 |
| 延期申请包含备选方案的比例 | 约 30% | 约 80% | 审批从解释原因转向比较方案 |
| 批准后再次调整计划的比例 | 约 35% | 约 18% | 恢复计划和检查点有助于减少重复失准 |
| 单次审批准备耗时 | 约 2.5 小时 | 约 3 小时 | 前期准备略增,但决策信息更完整;不应只追求填表更快 |

4. 案例里的关键判断:不要把“及时审批”误读成“快速通过”
如果管理层只盯审批耗时,团队可能通过减少分析、漏报影响来缩短流程。更稳妥的做法是把周期拆成“从首次预警到提交申请”“从提交到决策”“从决策到行动启动”三段。这样才能发现瓶颈究竟是风险上报太晚、资料反复补充,还是决策权限不清。
在模拟案例中,单次准备耗时略有增加并不代表流程变差。真正需要验证的是:额外准备有没有换来更早决策、更明确的范围边界和更少的反复改期。如果花更多时间填表,却没有提高方案质量,表单就应简化。
六、把方法落到流程、模板和系统:审批单要让行动发生
1. 使用一页式审批摘要,附件承载细节
审批人通常不需要在会议里阅读几十页项目材料,但必须能在短时间内看懂问题。建议摘要页固定呈现:原承诺、新申请、偏差发生时间、关键影响、备选方案、推荐方案、需决策事项、风险责任人和下次复查日期。
详细的任务清单、测试证据、估算依据和沟通记录可以作为关联材料。关键是摘要中的每个判断都能追溯到证据,不能只写“经评估风险可控”而没有说明由谁、依据什么评估。
2. 建立最小化的审批字段
- 计划基线:记录原里程碑、批准版本及其授权时间。
- 偏差事实:说明发生了什么、何时发现、当前完成状态和未完成工作。
- 影响判断:列出受影响范围、关键依赖、质量要求和外部承诺。
- 备选方案:至少说明维持日期、分阶段交付或整体调整中适用的方案及其代价。
- 推荐决策:写明推荐选项、选择理由、风险接受人和不采取该方案的后果。
- 恢复计划:将新日期拆成检查点、行动项、负责人和触发升级的条件。
- 复盘记录:记录原预测与实际结果的差异,更新估算或依赖管理规则。
3. 系统配置重点:让风险、决策和任务形成闭环

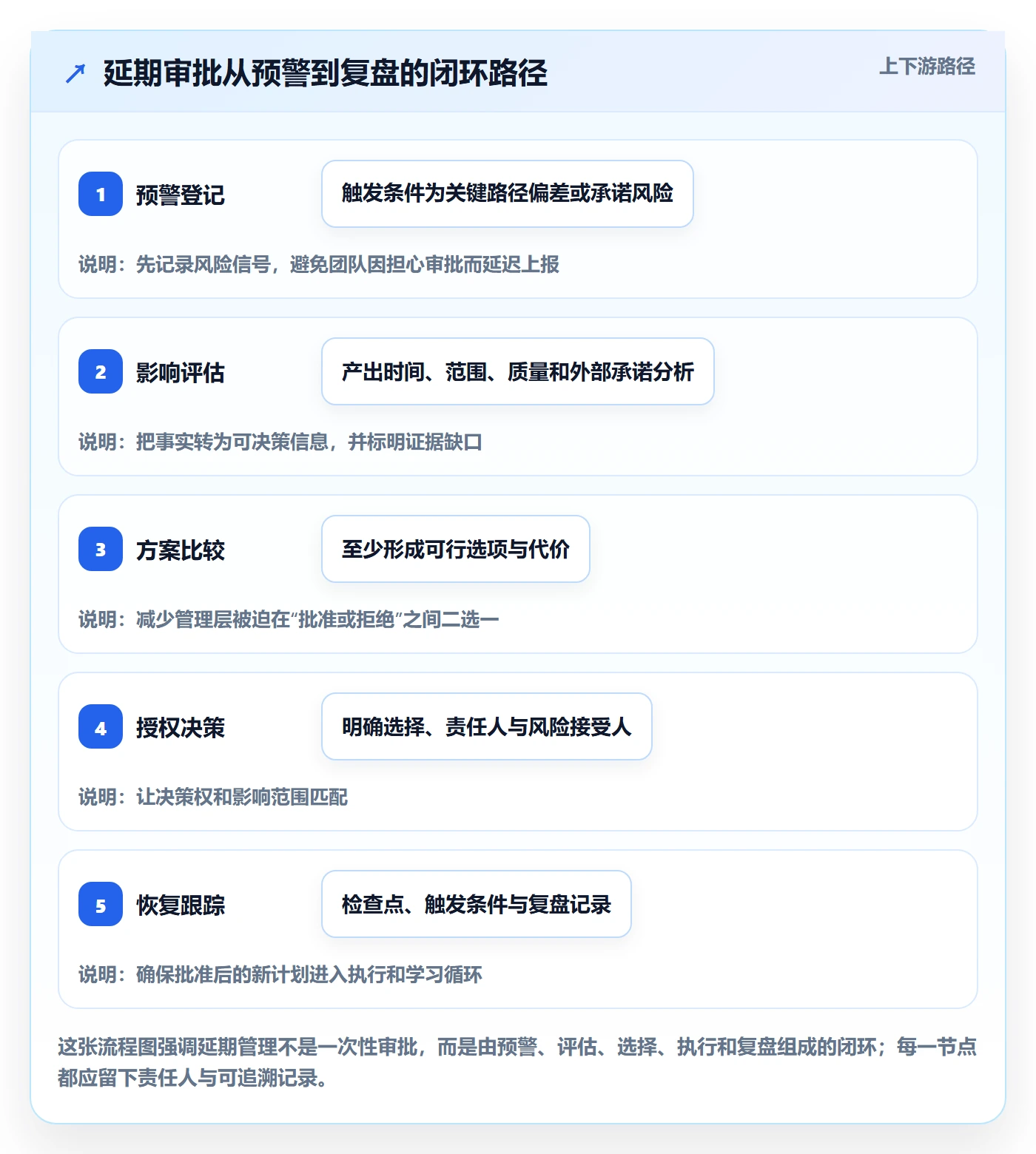

如果延期信息散落在邮件、聊天记录和个人表格里,项目治理很难稳定运行。系统应让审批申请关联项目计划、风险、缺陷、需求或外部依赖,并保留日期与范围的变更记录。审批通过后,新的承诺要能回写到计划,而不是只停留在审批记录中。
对中大型企业或 100 人以上组织,流程配置还需要处理多部门权限、不同项目类型的审批路由、私有化部署需求、历史项目数据迁移和审计追溯。以 PingCode 为例,若组织正在评估其项目管理能力,可重点核对这些治理场景是否满足自身要求;其产品资料提及支持私有化部署及 Jira 平滑迁移,具体能力、迁移范围与实施条件仍应在采购前通过产品演示、测试环境和合同条款逐项确认。“国产替代”不是一句宣传语就能完成判断,必须连同数据安全、插件适配、权限模型、历史记录完整性和运维成本一起验证。
工具本身不能替代管理判断。即使系统能自动流转审批,如果没有明确的升级阈值、业务责任人和恢复计划,流程也只会更快地传递不完整信息。选型时应先画出审批决策链,再验证工具能否承载,而不是先买系统再反向设计治理规则。
4. 建议按三阶段上线,避免一次性堆满流程
- 第一阶段,统一口径:选取一类项目试点,明确延期定义、影响维度、审批角色与字段说明。
- 第二阶段,运行校准:连续观察预警提前量、补件次数、决策等待时间和批准后再次调整比例,识别流程卡点。
- 第三阶段,扩大适用范围:按项目风险、外部承诺和交付方式配置不同路由,再评估系统自动化与报表需求。

七、不同情况下的行动建议:先识别延期属于哪一类
1. 依赖外部团队或供应商
外部依赖延期时,不要只等待对方给出新日期。项目负责人应确认对方的交付物、验收条件、最早可用时间和替代路径,并评估是否可以先完成不依赖该接口的工作。若替代方案会产生后续返工,应把返工成本列入选项比较,而不是假设并行工作没有代价。
2. 需求持续变化
需求变化导致延期时,先确认变更是否经过业务授权,并区分必要变更与可后移需求。若业务价值仍成立,可以考虑分批交付;若关键需求口径尚未确定,继续投入开发可能只是提前制造返工。管理层需要为“冻结范围”或“接受日期变化”作出明确选择。
3. 质量风险压缩了交付窗口
当测试、合规或安全验证不足时,我倾向于把质量风险作为独立决策项,而不只是延期原因。应列出未完成验证、潜在影响和上线后的缓解措施。若某项检查属于不可妥协的门槛,任何赶工方案都不能把它当作可随意删除的缓冲。
4. 人员短缺或关键岗位离岗
资源问题应分清“缺少总产能”还是“缺少特定技能”。如果工作能并行,补充人员可能有帮助;如果需要深度交接或复杂协作,新人短期内未必能缩短关键路径。团队应说明人员到位和熟悉工作的时间,再比较调配、外包、缩减范围与延期的成本。
5. 管理决策本身迟迟未定
有些项目不是执行慢,而是等待业务选择、预算确认或跨部门优先级排序。此时延期申请应明确“待决事项、最迟决策日、迟决的日期影响和临时边界”。如果管理层不及时作决定,就不能把由此产生的全部偏差归结为执行团队的问题。
八、不同情况下的取舍:什么值得守,什么应该调整
1. 守日期还是守完整范围
当日期对应明确的业务窗口、客户承诺或监管节点时,日期可能比完整范围更重要,可以评估分阶段交付。但拆分必须有可独立验收的边界,不能把未完成部分藏在“后续优化”里。若核心价值无法被拆分,勉强守日期可能并没有实际收益。
2. 加资源还是接受延期
加资源适合可并行、交接成本低且资源能及时到位的工作;不适合高度依赖已有成员知识、工作高度串行或剩余时间很短的任务。若新增人员的培训与协作成本超过节省的周期,接受延期反而更诚实,也更有利于质量控制。
3. 快速审批还是充分评估
低影响的局部调整可以用轻量审批,管理者不必为每个小偏差开会。涉及外部承诺、重大预算、关键质量门槛或多个项目资源冲突时,充分评估更重要。可以通过预先设定授权和资料模板缩短等待,而不是删掉必要判断。
4. 统一流程还是按项目类型定制
统一的术语、字段和记录规则有利于比较与审计;审批层级、阈值和复查频率则应按风险分类。完全统一会压低高风险项目的控制强度,完全定制又会让组织无法横向看清延期原因。较好的做法是“统一底座、分级规则”。

九、结尾:把延期当作治理信号,而不是追责标签
1. 管理层下一步可以这样开始
我建议先从最近一批延期项目中抽取样本,不急着追究谁批准得太松或谁预警太晚。逐项标记首次偏差时间、首次上报时间、方案是否完整、影响是否准确、批准后是否再次变更,再找出最常见的流程断点。
随后选一类高频项目试行分级审批:先统一延期定义与影响维度,再确定授权边界,最后用一页式摘要和恢复计划跑通闭环。试点结束后,比较预警提前量、审批补件次数、决策等待时间、批准后计划稳定性和质量风险,而不是只看审批速度。
2. 最重要的判断
延期管理的成熟度,不体现在组织有多少次“拒绝延期”,而体现在问题尚可选择时,组织能否公开风险、比较方案并承担取舍。审批是管理层重新配置时间、范围、资源和风险的机制,不是对团队信心的投票。
如果今天只能改一件事,就把延期申请从“请批准新日期”改成“请在这些可行方案中作出选择”,并要求每个方案写明代价、责任人和复查点。下一步,再从最近一次延期中验证这套机制是否让风险更早暴露、决策更有依据、承诺更可执行。
常见问题解答(FAQ)
1. 延期申请应在什么时间提交?
我以前遇到过项目临近交付才提出延期,管理层几乎没有时间评估影响,也很难协调资源。我想知道,怎样设置申请时点,既能及时预警,又不让审批变成形式。
建议要求负责人在确认原计划无法实现后立即提交申请,并至少在原定里程碑前一个完整审批周期提出;审批周期可按组织实际设置,例如预留3至5个工作日。若延期风险出现在更晚阶段,也应立即登记,不应等到截止日后补流程;同时记录发现风险的时间,便于复盘预警是否及时。
2. 延期申请需要提供哪些信息才能审批?
我担心申请材料只写“工作量超出预期”,管理层就只能凭感觉判断是否批准。尤其是多个团队互相依赖时,我不确定哪些信息足以说明延期原因和影响。
申请至少应包含原计划日期与拟调整日期、具体原因及证据、未完成事项、剩余工作量估算、受影响的交付物和依赖方、已采取的纠偏措施,以及不批准延期的风险。要求申请人说明新日期的估算依据,例如剩余任务、可用人力和外部依赖,而不是只提交一个新的承诺日期。
3. 管理层如何判断延期是否应该批准?
我参与过延期评审,发现有时只讨论“能不能再赶一赶”,却没有比较不同方案的代价。我想知道怎样把审批重点从追责转到可验证的决策。
先核实延期原因是否有事实依据,再比较至少两种方案,例如调整范围、增加资源或接受延期,并评估各自对成本、质量、客户承诺和后续项目的影响。若新日期有任务拆解和责任人支撑,且风险已同步给受影响方,可考虑批准;若估算依据不足,应退回补充,不宜用口头承诺代替评估。
4. 延期获批后,怎样避免再次延期?
我见过延期审批通过后,团队只是把计划日期往后改,原来的风险和依赖问题却没有变化。到了新期限,项目又申请延期,我想知道获批后要增加哪些管理动作。
批准时应同步确认新的里程碑、负责人、资源安排、依赖事项和风险应对措施,并更新统一的项目计划。对高风险事项设置更短的检查节奏,例如每周核对完成情况;若实际进度偏离新计划,负责人应按约定时限再次预警。复盘时记录延期次数、原因类别、计划与实际偏差及纠偏效果,用这些口径识别反复出现的估算或协作问题。
核心关键词
文章包含AI辅助创作:延期审批落地方案:管理层开展延期管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616694
读者评论
我们之前也有延期审批,但确实常常到临近节点才提。把风险预警和正式审批分开这个做法比较实用,前提是团队报风险后不会马上被追责,否则流程写得再细也没人愿意提前说。
分阶段交付听起来灵活,实际操作中最难的是拆分后的验收边界和接口责任。若这些没在审批时定清,后续很容易变成核心部分交了、剩余部分长期挂账。
文中的数据明确是情景模拟,这点很重要。落地时我会先按项目类型记录预警时间、方案完整度和二次调整率,再观察一段时间;单看审批通过率,确实很难判断管理有没有改善。
