延期原因管理方法大全:实施团队延期管理最佳实践落地清单

实施项目延期,最容易被写进复盘表的原因往往是“需求变更”“资源不足”或“沟通不及时”。但这些词只描述了结果附近的现象,没有说明延期是在哪个决策点形成的,也没有告诉团队下一步该改变什么。真正有效的延期原因管理,不是把原因填得更细,而是把原因连接到可验证的证据、可控制的动作和明确的责任边界上。

本文给出一套适用于软件实施、系统集成和企业数字化项目的延期管理方法。我会把延期拆成“识别,归因,量化,处置,复盘”五个环节,并用一个匿名化的企业系统实施场景演示如何把“客户配合不够”转化为可追踪的问题。文中的案例数字为情景模拟,用于说明分析方法,不代表任何企业或产品的真实项目统计。

一、核心结论:延期原因不是标签,而是可行动的因果链

1. 先区分延期现象与延期原因

“任务晚了五天”是现象;“接口字段确认晚了五天”是近因;“接口责任人未被正式指定,且确认时限没有进入项目约定”才更接近可管理的原因。若团队只记录第一层,复盘就会停留在描述;若能追到控制机制缺失,才有机会降低下一次发生概率。

我建议每条延期记录至少回答六个问题:原计划是什么、实际发生了什么、偏差从哪一天开始、哪个前置条件未满足、影响了哪些后续工作、团队当时能采取什么行动。缺少其中任意一项,原因结论通常都不足以指导后续决策。

2. 延期治理的目标是缩短发现和纠偏时间

项目管理无法保证每个计划都不变,也无法把所有外部风险消除。更现实的目标是:尽早发现关键路径上的偏差,尽快明确影响范围,并在损失扩大前做出范围、资源、顺序或日期的选择。

延期管理的核心指标,不应只有最终延期天数,还应包括偏差发现时滞、原因确认时长、纠偏决策时长和纠偏后恢复比例。这些过程指标能帮助管理者判断,问题究竟出在计划质量、协作机制,还是决策速度。

管理层次 要回答的问题 可记录的证据 对应动作
现象 哪项工作晚了多久? 基线日期、实际日期、剩余工期 更新预测,不改写原始基线
近因 直接卡住工作的条件是什么? 待确认事项、缺陷、人员或环境状态 指定负责人和解决时限
机制原因 为什么该条件没有被提前满足? 职责、流程、验收标准、依赖关系 修订协作机制或控制点
系统影响 延期是否影响里程碑或关键路径? 网络关系、缓冲消耗、后续排期 调整范围、顺序、资源或日期

表格的重点不是把所有记录做成复杂表单,而是避免用一个“原因分类”替代事实。团队可以先用最少字段跑通流程,再根据复盘发现补充字段;字段越多不等于管理越有效。

3. 把“原因”转成能关闭的管理动作

一条合格的延期原因,必须能导向行动。例如“需求变更”不能直接结案,应继续判断变更由谁提出、是否经过影响评估、是否调整了范围或日期、是否通知受影响团队。若最终动作只是“加强沟通”,通常说明原因还没有拆到可执行层。

我会用一个简单的检查标准:换一支项目团队,仅看这条记录,是否能判断要补什么机制、由谁负责、何时复核?如果不能,就把原因写得更具体,直到它能被验证和关闭。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

二、背景与真实场景:延期往往不是最后一周才发生

1. 多方协同项目里的延迟传导

以一个匿名化的企业业务系统实施场景为例:项目计划经历需求确认、配置开发、接口联调、用户验收和上线准备。实施团队负责配置与交付,客户业务部门负责规则确认,客户信息部门负责账号、网络和接口,第三方供应商负责外部系统联调。

项目在第六周才正式报告“接口联调延期”。回看记录后发现,真正的偏差在第二周已经出现:接口字段清单没有指定最终确认人;第四周环境账号迟迟未开通;第五周测试数据与业务规则不一致。每次周会上都有人提到“还在协调”,但没有形成带责任人和截止日期的待办。

这类项目的延期常有明显的传导特征:一个前置条件迟到,不只影响一项工作,还会压缩后续验证、培训和上线准备的时间。若团队只盯着最终交付日期,就会把可观察的早期信号错当成“暂时不影响进度”。

2. 计划基线、当前预测和承诺日期不能混为一谈

延期复盘中常见的一种混乱,是计划日期被不断覆盖。项目团队把新的预计完成日期直接写进原计划,最后看起来每项任务都“按时完成”,却失去了最初偏差的证据。

我建议至少保留三类日期:批准的基线日期、当前预测日期、对外承诺日期。基线用于衡量偏差;预测用于管理风险;承诺用于对齐客户或业务方。发生变更时,记录新的批准版本和变更依据,而不是抹掉旧计划。

日期类型 用途 修改原则 常见误用
批准基线 衡量项目相对原承诺的偏差 只有正式变更审批后才形成新版本,旧版本保留 每周滚动覆盖,导致延期被“洗掉”
当前预测 反映按现有信息推算的完成时间 随证据更新,注明假设和置信度 把预测当成已经批准的新承诺
对外承诺 用于客户、业务方或管理层对齐 变更前说明影响、选项和决策人 内部已知风险,外部仍维持旧日期

3. 观察偏差时,先看依赖关系而不是任务数量

项目里有很多任务晚几天,但并非每个任务都会推迟最终交付。真正需要优先处理的是位于关键路径、影响验收条件,或可能耗尽缓冲的工作。反过来,一项只影响局部文档整理的任务,即使延期,也未必值得立即升级。

因此,管理者需要同步查看任务状态与依赖关系。延期天数只是一个维度;剩余浮动时间、下游任务数量、不可替代资源和验收门槛,决定了偏差究竟是局部问题还是项目级风险。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

三、常见误区:看似在归因,实际是在掩盖管理缺口

1. 把“需求变更”当作万能原因

需求变更本身不一定是不合理的。真正需要区分的是:变更是否影响已批准范围,是否进入评估和审批,是否更新工作量与交付日期,以及是否有明确的业务优先级。

如果业务确实发现了合规要求、关键流程缺失或高风险错误,拒绝变更也可能造成更大的损失。管理要做的不是压制变化,而是让变化的代价可见,并由有权决策的人选择接受、延期、缩减范围或增加资源。

2. 把“客户配合不足”写成不可行动的结论

“客户配合不足”容易把多种情况混在一起:没有明确业务负责人、审批人出差、资料要求不清楚、会议未提前预约、反馈没有时限,或者实施团队给出的材料难以判断。不同情形的处理方式完全不同。

更好的写法是记录具体事实,例如“某业务规则确认单于约定日期后四个工作日仍未获得指定审批人确认,导致配置测试无法开始”。这既避免情绪化归责,也能让双方讨论是否要改审批路径、准备替代人选或调整计划。

3. 用“资源不足”替代工作量与能力分析

资源不足可能是人数不够,也可能是关键技能不匹配、人员被多项目争抢、任务并行过多,或新人缺少必要的环境与决策支持。只追加人手,未必能缩短工期;新成员还需要熟悉业务、代码、配置和质量标准。

在需要专业判断的任务上,我会先看限制因素是否真的是人时。如果工作卡在单一审批人、环境权限、架构决策或供应商响应上,单纯加派实施人员通常只能增加协调成本。

4. 用“加强沟通”代替明确的过程设计

沟通不是管理动作的终点。项目成员可以开更多会,却依然没有明确待确认事项、责任人、截止时间和逾期升级路径。此时增加会议频率,可能只是更频繁地重复“还在跟进”。

有效的沟通闭环应留下可检查的结果:谁需要提供什么、何时提供、未按期完成会影响哪个任务、超期后由谁决策。会议纪要若没有这些信息,就更像聊天记录,而不是项目控制工具。

5. 只统计原因占比,不识别原因之间的关系

“需求、资源、沟通、技术”这类分类适合做初步汇总,但不能直接说明根因。多个延期可能都被记为“沟通问题”,实际却分别来自接口责任缺失、业务规则未签字和环境账号审批过长。

我建议先保留事实描述和原因链,再做归类。统计口径要固定:一条延期记录是否允许多个原因、主因由谁判定、延期天数按自然日还是工作日计算。口径不统一时,图表看起来精确,比较结论却不可靠。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

四、专业判断逻辑:把归因做成有证据、有边界的分析

1. 先定义“延期事件”与统计口径

团队需要先约定什么情况算延期。是任务超过基线一天就登记,还是关键里程碑偏差超过某个阈值才升级?建议把记录门槛与管理级别分开:小偏差可以登记观察,可能影响关键路径的偏差应立即升级。

还要统一天数口径。工作日适合安排资源和评估执行节奏;自然日更接近合同日期和业务影响。若两者都使用,字段名称必须清晰,不能把工作日延期和自然日延期放在同一个数字里比较。

2. 用事实重建时间线,避免事后印象主导结论

发生延期后,先按时间顺序收集计划、实际进展、消息确认、缺陷记录、审批与变更记录。时间线能区分“问题何时出现”和“团队何时知道”,两者的差距往往暴露预警机制失效。

在复盘会议中,我会先问“哪一天出现了第一个可观察信号”,而不是先问“谁导致了延期”。前者促使团队寻找证据;后者容易引发自我保护,让成员把精力花在证明自己没有责任上。

3. 区分近因、促成条件和系统原因

近因是直接阻塞工作的一件事,例如测试环境不可用;促成条件是让阻塞持续或扩大的因素,例如环境申请没有明确提前期;系统原因则可能是项目启动流程未把环境准备设为准入项。

这三层不是互相排斥的答案。项目可以同时存在供应商响应慢、接口确认缺少负责人和升级机制不明确等因素。关键是区分哪些因素可控、谁有权限改变,以及改变之后如何验证有效。

4. 判断因果强度,不要把同时发生写成因果关系

需求变更和延期同时发生,并不意味着需求变更必然造成延期。要判断因果,至少要确认变更发生时间、受影响工作、实际额外工作量、是否影响关键路径,以及是否有其他独立阻塞。

例如,如果新增需求发生在不影响当前关键路径的工作包上,而最终延期来自环境问题,那么把延期归咎于需求变更就会导向错误的管理动作。必要时应将延期拆分为多个贡献因素,说明每项影响范围和证据强弱。

5. 估算影响时同时看工期、成本、质量和范围

延期的代价不只体现在日期上。通过压缩测试追赶进度,可能把工期风险转化为质量风险;加派人员可能增加成本,却不一定减少关键路径长度;砍掉培训可能让项目按时上线,却增加后续支持压力。

因此,纠偏方案至少要同时评估交付日期、额外投入、验收质量、业务影响和未来运维负担。团队不是在寻找“最快方案”,而是在多个约束下选择风险可接受的方案。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

五、具体案例与数据观察:从“接口延期”到可闭环的改进方案

1. 情景案例:企业业务系统的接口联调晚了九个工作日

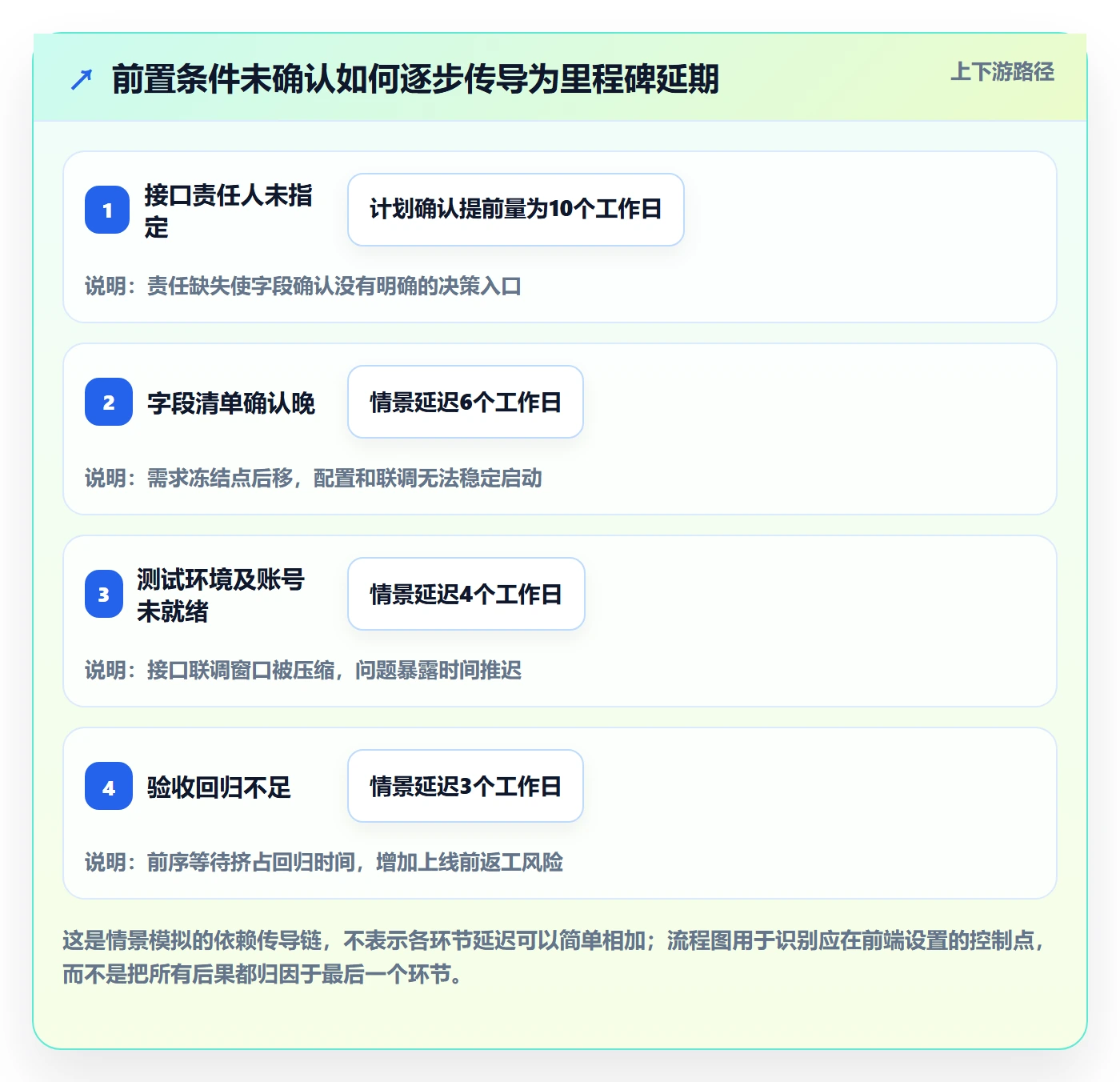

以下案例为匿名化情景推演:某中大型企业正在实施新的业务系统,需要与既有财务平台、身份系统和数据服务接口对接。项目初始计划在第八周完成联调,实际到第十周才进入稳定回归,关键验收节点因此受到影响。

项目群最初把原因记为“客户接口配合不足”。复盘时,团队重新整理会议纪要、接口清单、环境申请和缺陷记录,发现偏差并非由单一团队造成:接口字段确认责任人缺失,环境申请启动晚,第三方响应时间未纳入计划,测试数据准备也没有验收条件。

2. 用原因链而不是责任标签重写记录

原始记录是:“客户未及时配合接口联调。”这句话没有说明什么材料没准备、谁应该确认、何时逾期,也无法区分客户动作与实施团队自身的计划缺陷。

重写后可以是:“接口字段清单计划于第3周周三确认,实际于第4周周二完成;项目启动时未指定业务侧最终审批人,且未设置逾期升级路径,导致配置映射推迟,联调窗口缩短。项目经理负责在后续接口工作包中设置责任人、截止时间与备份审批人。”

这条记录仍需验证具体日期与影响,不能因为写得详细就自动视为事实。复盘人应能回到记录来源,确认日期、责任约定和任务依赖真实存在。

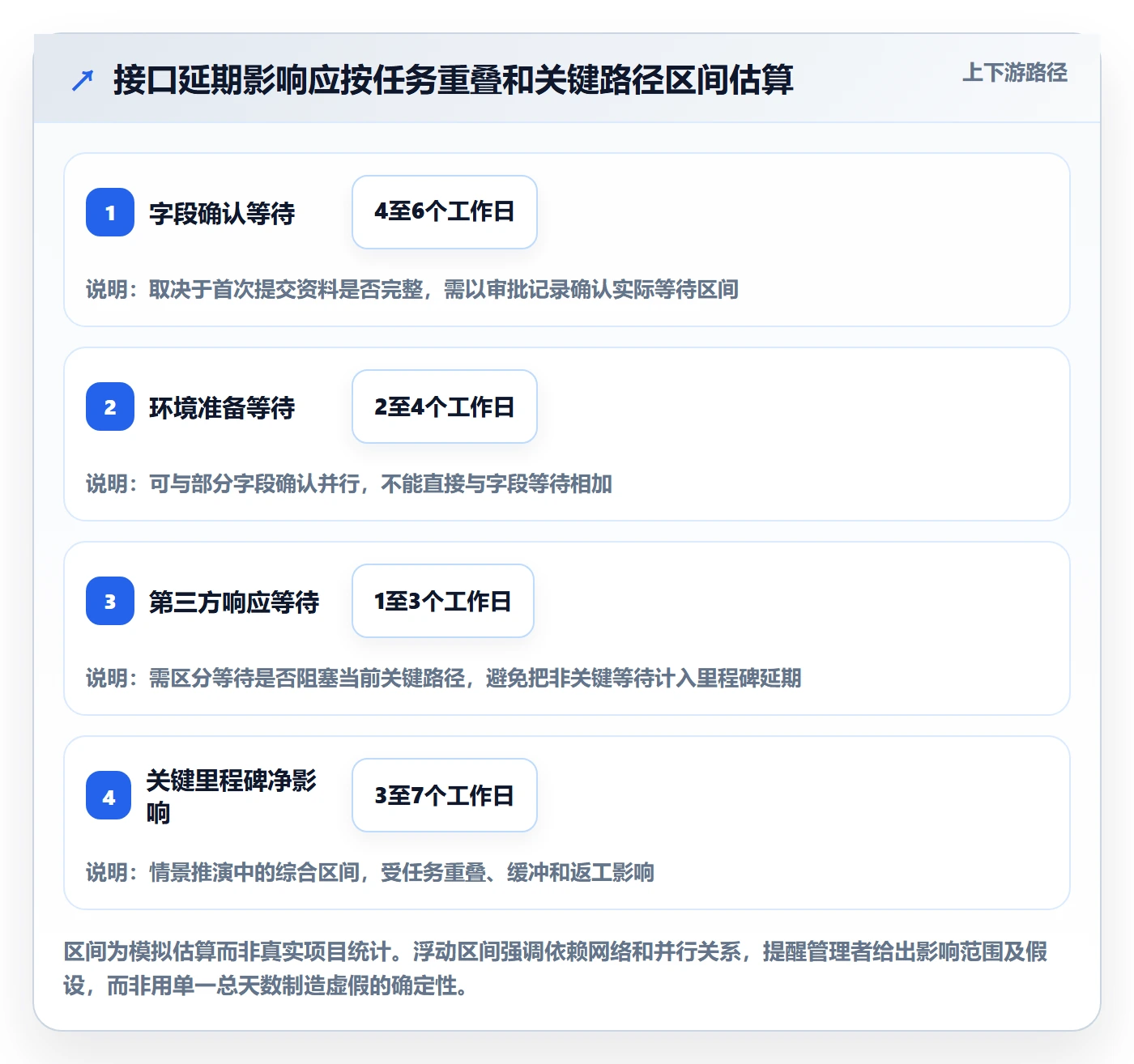

3. 估算延期影响时避免把所有天数简单相加

在情景推演中,字段确认迟到六个工作日,环境账号迟到四个工作日,第三方响应又晚了三天。但这些延迟可能部分重叠:环境申请可以与字段确认并行,第三方也可能在等待环境期间完成部分准备。因此,不能直接把6、4和3相加,宣称项目因此晚了13天。

影响分析应回到任务依赖网络:哪些工作必须串行,哪些能并行;每个任务的实际开始日期和结束日期是什么;浮动时间是否被耗尽;哪一项真正推迟了关键里程碑。没有这些信息,就应把影响写成区间或待验证估算,而不是伪精确数字。

风险因素 可观察证据 可能影响 优先动作
业务审批人未指定 责任矩阵中接口字段审批角色为空 确认等待、反复解释、决策升级迟缓 指定主责与备份人,设定反馈时限
环境申请启动较晚 账号申请日期晚于联调准备节点 测试启动受阻,问题暴露后移 把账号、网络和权限检查前置到准入清单
第三方响应时间未约定 合同或项目计划中无响应时限与升级人 外部等待时间不可预测 建立服务窗口、升级联系人和替代验证方案
测试数据缺少验收条件 数据准备完成后仍需多轮人工修正 回归效率低,结果不稳定 定义数据样例、字段校验和确认责任

4. 将改进动作变成可以验证的项目机制

团队不能以“下次提前准备”作为结案。具体做法是把接口工作包设置为联调准入检查:接口责任人已确认、字段清单已审批、环境账号可登录、测试数据通过校验、第三方联系人与响应窗口已明确。每项条件都需要状态、负责人和证据链接。

如果企业使用项目管理平台,可以把里程碑、任务依赖、待确认事项、风险、变更和会议决议放在相互关联的记录中。重点不是把所有内容都塞进一个系统,而是确保延期记录能回溯到对应工作项和决策过程。对中大型企业及百人以上组织,还应提前确认权限模型、跨部门视图、审计要求、部署方式和既有流程迁移成本。

例如,评估 PingCode 这类项目管理平台时,应围绕真实场景做验证:能否支持实施项目的任务与里程碑管理,是否满足组织的私有化部署要求,现有项目资料和流程如何迁移,关键角色能否按权限查看和更新记录。平台能力是否适配,需要通过试点和验收标准确认,不能仅凭功能清单下结论。

如果团队正在评估 Jira 平滑迁移或国产替代方案,应把迁移范围拆成项目、用户、权限、工作流、字段、附件、历史记录和报表口径,并做抽样校验。不能把“支持迁移”理解成零成本切换;数据映射、流程差异、插件替代、用户培训和并行运行都需要纳入实施计划。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

六、不同情况下的行动建议:先稳住预测,再解决阻塞

1. 偏差很小且不影响关键路径时

如果任务只晚一两天,剩余缓冲充足,且没有影响验收、合同节点或后续团队资源安排,通常不需要立刻启动大范围升级。记录偏差和原因,指定负责人,设置复核日期即可。

但“小偏差”不能成为不记录的理由。连续出现的小偏差可能说明估算系统性偏乐观,或某个前置条件反复未满足。项目经理应观察趋势,而不是只看单次影响。

2. 关键路径已受影响,但恢复方案仍可控时

优先做影响分析,确认可并行工作、可调整顺序、可提前准备的输入,以及哪些任务不能压缩。然后比较恢复方案的成本、质量和风险,避免在未澄清依赖前就要求团队“加班赶回来”。

  • 把可以独立完成的准备工作提前,但要确认不会因输入不确定而返工。
  • 为关键审批和外部依赖设定明确时限,并准备升级联系人。
  • 让技术负责人评估并行开发或并行测试的质量风险,不把“多开几条线”视为无成本提速。
  • 在预测日期变化时同步受影响方,说明假设、风险和下一次更新节点。

3. 需求不断变化时

把需求变化分为缺陷修正、合规或安全要求、业务新增、体验优化等类别,再分别判断紧急程度。不能所有变化都走同一条审批路径,也不能把所有变化都归为延期责任。

对必须纳入的变化,记录范围、工作量、依赖、验收标准和日期影响;对可延期的需求,明确进入后续版本的条件和责任人。若业务方无法接受日期变化,管理层应共同决定范围优先级,而不是让实施团队在范围不变、日期不变、资源不变的矛盾中承担全部压力。

4. 外部依赖迟迟没有响应时

先确认依赖是否已经被清楚提出:请求内容是否完整、收件人是否正确、截止时间是否明确、未响应后的升级路径是否提前约定。若信息本身不完整,外部团队迟迟不响应,未必是对方单方面失责。

当依赖确实不可控时,要评估替代路径,例如使用模拟数据验证内部逻辑、先完成不依赖接口的模块、安排隔离测试环境。替代方案必须标注验证范围,不能把模拟环境通过误写为端到端验收完成。

5. 人员不足或关键人员过载时

先确认瓶颈任务需要的技能和决策权,再判断增加人员是否能缩短工期。如果工作高度依赖一名专家做架构判断,安排多个新人并行可能不能解决问题;如果瓶颈是重复性配置或数据整理,短期增援可能有效。

还要评估切换任务的损耗。频繁将同一名专家从多个项目间调来调去,表面上“资源利用率很高”,实际可能增加上下文切换和等待。必要时应减少并行项目数量,而不是只追求人员满负荷。

6. 质量问题导致返工时

返工既可能来自实现缺陷,也可能来自验收条件模糊、测试环境差异、需求解释不一致或评审过晚。先定位缺陷集中在哪个阶段、由什么输入触发,再决定增加测试、补充评审还是调整需求确认方式。

不要为了保日期而默认缩减测试。若必须压缩验证范围,应由业务和技术负责人共同评估剩余风险,记录未覆盖场景、回退方案和上线后监控措施。按时上线不是质量风险的豁免理由。

7. 哪些情形应尽早升级

当延期影响合同或监管节点、关键路径缓冲耗尽、外部依赖超过约定时限、重要验收条件可能无法满足,或多个团队对范围和责任存在无法自行解决的分歧时,应尽早升级。升级不是追责动作,而是把需要更高权限的决策交给有权做选择的人。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

七、不同情况下的取舍:没有一种纠偏方案可以同时不付代价

1. 保日期、保范围、保质量与保成本之间的冲突

项目出现延期时,管理层常希望日期、范围、质量和成本都不变。但当关键路径已经受到实质影响,这些目标可能无法同时满足。管理工作的价值,是让取舍显性化,而不是用团队加班把冲突暂时藏起来。

选择 可能收益 主要代价或风险 适用条件
调整交付日期 保留范围与验证时间,质量风险相对可控 错过业务窗口、合同节点或外部承诺 范围变更不宜削减,且业务能接受日期调整
分阶段交付 先交付高价值能力,降低一次性上线压力 需要处理接口兼容、双轨流程和阶段验收 业务功能可拆分,阶段之间边界清晰
追加资源 对可并行、可标准化工作可能有效 培训和协调成本上升,关键瓶颈未必缓解 任务可拆分,新增人员具备所需技能
调整范围 有机会保持关键日期,降低非核心工作量 业务价值或用户体验可能下降,需重新确认验收 能够明确区分必须交付与可后移内容
压缩测试 短期释放排期时间 缺陷外溢、上线事故和运维成本增加 仅在风险评估、回退与监控方案明确时考虑

2. 加人不一定快,压测也不一定能救

如果任务依赖尚未明确、环境尚不可用或设计决策尚未完成,增加执行人员可能让更多人一起等待。管理者应先确认工作是否可以拆分、输入是否稳定、技能是否匹配,再决定是否增援。

同样,压缩测试时长只能减少验证时间,不会减少缺陷本身。若测试是项目唯一的风险发现手段,压缩测试实际上是在把项目延期风险转成上线风险。两种风险的承担者往往不同,因此需要正式决策而非团队内部默认。

3. 外部原因不可控,不代表管理动作不可控

客户审批、法规变化、供应商响应和突发事件可能不受实施团队直接控制。团队仍可控制需求提出的完整度、申请提前量、替代方案、缓冲设置、升级节奏和风险沟通。

复盘时不需要把所有外部因素都说成内部管理失误,但也不能因为原因来自外部,就停止分析。更准确的结论是:外部事件造成了什么影响,内部有哪些预防或缓解措施已经采取,哪些措施可以提前到下一次项目中。

延期原因管理方法大全:实施团队延期管理最佳实践落地清单

八、落地清单:把延期管理嵌入项目节奏

1. 项目启动阶段:先设好基线和责任边界

  • 确定里程碑、验收条件、关键路径和日期口径,并保存批准的计划基线。
  • 为客户侧、实施侧、供应商侧的关键决策和交付事项指定主责人与备份人。
  • 识别环境、权限、数据、接口、审批等前置条件,明确最晚准备时间。
  • 设置变更申请的最小信息要求,包括原因、范围、工作量、风险和日期影响。
  • 约定延期偏差的登记门槛、升级级别和定期预测更新机制。

2. 项目执行阶段:以短周期检查前置条件

每周项目例会不应只汇报完成百分比,还应检查未来一至两周的关键依赖:哪些条件尚未满足、谁负责、最晚需要何时完成、失败后有哪些替代方案。对于高风险接口、数据迁移和审批流程,可以设置更短的检查节奏。

任务完成百分比若没有明确的验收标准,容易形成乐观偏差。例如“开发完成90%”无法回答剩下的10%是否包含最困难的接口处理、权限控制或回归验证。团队应优先用可检查的交付物和验收条件说明进度。

3. 偏差发生后:按顺序完成五个动作

  1. 登记:记录任务、基线日期、当前预测、偏差开始时间和信息来源。
  2. 隔离:确认直接阻塞项,避免把所有相关问题混成一个“延期原因”。
  3. 分析:检查依赖网络、缓冲、关键路径和受影响范围,标出事实与假设。
  4. 决策:比较调整范围、日期、资源和工作顺序的代价,明确决策人。
  5. 复核:检查纠偏动作是否生效,并在后续里程碑验证机制改进。

4. 复盘阶段:从单个项目改进到组织学习

项目结束后,复盘不应只整理“哪些事情做得不好”,还要识别哪些机制在不同项目中重复失效。若多个项目都在环境准备上晚启动,问题可能不是某个项目经理疏忽,而是组织的启动模板没有把环境准入前置。

组织层面的原因库应保持适度:分类可以稳定,具体描述必须保留语境。不要把所有问题强行塞进少数标签,也不要为每个新案例都发明一个新类别。管理者每季度可以抽样检查原因记录是否有证据、动作和效果验证。

5. 工具和数据治理:先打通关系,再追求报表丰富

延期管理工具至少要能关联计划任务、里程碑、风险、问题、变更和会议决策。若数据分散在多个表格和聊天记录里,项目成员会重复录入,管理者看到的也可能是过期状态。

对于复杂组织,工具评估应将数据权限、审计、私有化部署要求、历史数据迁移、项目模板维护和跨项目分析纳入试点。可以先选一个具有代表性的实施项目,用真实流程验证状态流转、报表口径和使用成本,再决定是否扩大范围。产品能力与组织流程是否匹配,应通过验收测试和用户反馈确认。

九、结语:好的延期复盘,不是证明谁错了

延期原因管理真正要回答的,不是“最后是谁把日期拖晚了”,而是“团队在哪个时间点已经有机会看见风险,却没有形成足够清晰的行动”。原因分类只能帮助整理,不能替代时间线、依赖关系和证据链。

我的判断是,成熟的延期管理不追求零延期,而追求三件事:偏差出现后尽早被看见,影响尚可控制时尽快做出取舍,项目结束后能把一次教训转成下一次可验证的控制点。

下一步可以从一个正在执行的项目开始:选取最近一项延期任务,保留原计划,重建事实时间线,区分近因与机制原因,再为每个改进动作指定负责人、完成时间和验证方式。先把一条记录做扎实,比一次性建出庞大的原因分类库更有价值。

常见问题解答(FAQ)

1. 延期原因应该如何分类,才能避免复盘流于形式?

我之前把延期原因简单记成“进度落后”,开复盘会时才发现不同项目的问题根本不一样。有的卡在需求反复变更,有的则是外部接口迟迟没准备好,我想知道怎样分类才方便后续改进。

建议按可采取行动的原因分类,例如需求变更、估算偏差、人员或资源不足、技术风险、外部依赖、测试返工和决策等待,并为每类补充具体事实。不要只记录“沟通不充分”这类结论;应写明谁在何时等待什么信息、等待多久,以及对哪个里程碑造成了多少影响。

2. 延期风险出现后,应该在什么时候升级处理?

我在实施项目中经常遇到一种情况:团队早就觉得可能延期,但直到交付日期临近才正式报告。我担心过早升级会造成不必要的紧张,也不确定什么信号值得启动应对。

不必等到确认延期才升级。可以在关键路径任务预计晚于计划、关键依赖超过约定反馈时间,或剩余缓冲不足以覆盖已识别风险时启动预警;同时标注风险发生概率、影响范围、责任人和决策截止时间。升级的目标是及时获得资源或决策,不是追责。

3. 如何区分合理的计划调整和管理不善导致的延期?

我做项目复盘时,有人把需求调整造成的延后称为合理变更,也有人认为只要交付时间变了就是管理失误。我希望找到一套可核对的依据,而不是靠团队各自解释。

先核对基线计划、变更记录、影响评估和审批时间。若新增或调整范围经过授权,且团队同步更新了工期、资源和交付承诺,可按计划变更分析;若延期来自已知风险未跟踪、依赖未确认或偏差长期未上报,则应作为管理改进项。两类原因可以同时存在,应分别记录影响天数。

4. 延期管理中应该跟踪哪些指标,才能判断改进是否有效?

我参与过只统计“延期项目数量”的月度汇报,但这个数字看不出延期是变少了,还是项目规模和复杂度变了。我想用一组简单指标判断新的管理方法有没有真正起作用。

至少按项目或里程碑统一跟踪计划日期与实际日期、延期天数、延期原因分类、关键路径偏差、变更影响天数及风险预警提前量。比较时使用同类项目或同一阶段的数据,并明确统计口径;例如延期率可按延期里程碑数除以到期里程碑总数计算,避免把尚未到期的任务计入分母。

核心关键词

读者评论

武
武启航

我们以前复盘常写“客户反馈慢”,后来把每项待确认内容标上负责人和截止日,确实更容易看出卡点。不过客户侧人员变动时,责任人字段也需要及时更新。

魏
魏子涵

保留基线、预测和对外承诺日期这点很实用。实际项目里日期版本多了容易没人维护,最好明确由谁更新、在哪个节点审批,否则记录完整也可能和真实进度脱节。

蔡
蔡天佑

我比较认同先看依赖关系,而不是简单统计延期任务数。想补充的是,关键路径也会随范围和资源调整而变化,复盘时如果只看最初排期,可能会漏掉后续发生的传导。

文章包含AI辅助创作:延期原因管理方法大全:实施团队延期管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616592
