延期天数最佳实践:实施团队延期管理风险控制,常见问题

实施项目延期几天,才算需要升级处理?我在梳理实施项目的延期记录时,反复遇到一个反常识现象:项目总延期天数并不是最早暴露风险的信号。真正值得关注的,往往是关键依赖连续失约、预计完工日期反复后移,以及延期原因长期没有责任人。与其给所有项目规定一个统一的“延期红线”,不如先分清延期发生在哪个阶段、影响了什么,以及团队是否还能用可验证的计划追回进度。

一、核心结论:延期天数不是风险本身

1. 先看影响,再看天数

延期天数适合描述进度偏差,却不能单独代表风险等级。同样延期五天,若发生在不影响后续工作的内部资料整理阶段,可能只是可吸收的缓冲;若发生在客户环境开通、数据迁移或关键验收节点,五天就可能挤压测试、培训和上线窗口。

因此,我建议把延期管理从“超期几天”改成三个问题:偏差是否影响关键路径、剩余时间是否足以完成必要工作、恢复计划是否有明确证据。只有把这三项放在一起,延期天数才有管理意义。

实施团队可以先采用一套轻量分级作为内部观察基准,而不是直接当成行业标准:关键路径偏差不超过一个工作日,先由任务负责人解释并更新预测;达到两至三个工作日,项目经理检查依赖和资源;超过五个工作日,或预计完工日期连续两次后移,进入项目级恢复评审。若影响合同里程碑、客户生产窗口或数据安全验证,则无论延期几天都应立即升级。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

2. 用三条线管理延期,而不是只维护一个日期

我建议项目计划同时保留三种日期:基线日期、当前预测日期、承诺日期。基线日期用于复盘原始计划;当前预测日期根据最新进展滚动调整;承诺日期则是团队经过资源和依赖确认后,对客户或管理层给出的可交付时间。把它们混成一个日期,往往会导致计划看似“没有延期”,实际却失去对偏差的追踪。

如果预测日期已经晚于基线日期,不能通过悄悄改基线来消除延期。基线可以因范围正式变更而重新批准,但必须保留变更原因、审批人和原始版本。否则,团队会失去判断计划质量与执行质量的依据。

3. 将延期分成可吸收、需恢复和需重承诺

  • 可吸收偏差:不影响关键路径,且已有真实缓冲可以覆盖。记录原因、更新预测,不必为追求“零延期”而制造加班。
  • 需要恢复的偏差:影响关键路径,但团队能够通过调整顺序、补充资源或缩小并行等待来追回部分时间。必须给出动作、责任人和验证日期。
  • 需要重承诺的偏差:外部依赖、范围变更或关键资源约束使原承诺不可达。应尽早提交新的日期、影响范围和备选方案,而不是用无依据的乐观预测拖延沟通。

这个分类的价值在于把“延期”从一种情绪化评价,改成可执行的决策。项目经理不需要先争论谁该负责,而要先回答:项目还能否在现有范围和验收标准下交付?如果不能,哪些条件必须改变?

二、背景与真实场景:实施项目为什么容易晚于计划

1. 实施进度通常受多方依赖约束

产品实施并不是团队关起门来完成的一串任务。它可能依赖客户提供数据、开放网络策略、安排业务验收人、确认字段映射,也可能依赖内部研发、售前、运维和安全团队。任何一项依赖没有在计划中明确负责人和最迟需要日期,都可能在临近上线时变成“突然发生”的延期。

我更倾向于把实施计划看成一张依赖网络,而不是简单的任务清单。任务清单告诉团队要做什么,依赖网络则揭示哪项工作晚一天会传导到哪里。一个看起来不紧急的客户接口确认,如果是联调的前置条件,就可能比多个内部任务更接近关键路径。

2. 计划偏差常常在早期被低估

不少团队用“完成百分比”来判断是否正常,但百分比容易掩盖工作量结构。例如,配置完成了八成,并不意味着剩下两成也只需相同时间。剩余工作可能集中在权限验证、异常数据处理、跨系统联调和客户验收,恰恰是最不可预测的部分。

因此,我会把进度描述拆成“已验证完成、正在执行、等待外部输入、尚未开始”四种状态。只有有交付物或验收证据的工作才计入已完成。把“做过了”“基本好了”直接记成完成,会让预测日期失去可信度。

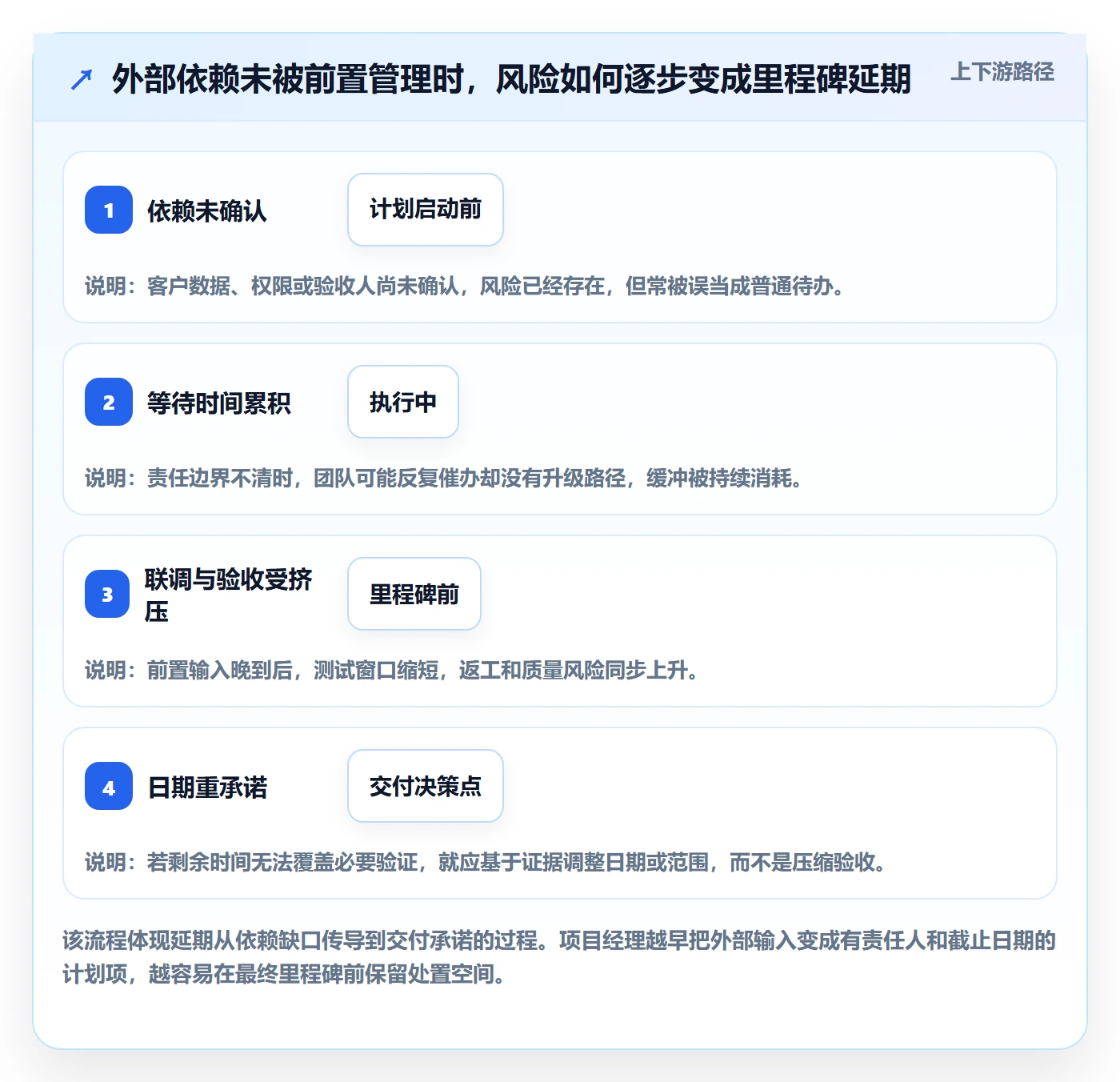

3. 延期沟通迟于延期发生

团队通常不是在实际超期当天才知道有风险。更常见的情况是,任务负责人早已知道客户数据不完整、测试环境未准备好或接口方案待确认,但没有把这些信息转成明确风险。等到里程碑前两天,才发现需要客户决策、跨部门资源或额外测试时间,恢复空间已经很小。

管理上要区分“风险出现时间”和“延期确认时间”。前者是问题开始影响计划的时间,后者是团队正式承认日期无法兑现的时间。两者间隔越长,延期越难恢复,也越容易损伤客户信任。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

4. 多项目并行会放大资源冲突

实施顾问常常同时参与多个客户项目。每个项目单独看都可能只需要半天支持,但多个项目把同一位专家排在同一天,就形成了计划外的队列。此时,项目经理看到的是某个任务“尚未开始”,真实原因却是资源容量已被其他承诺占满。

判断延期时,我会额外追问:工作本身没完成,还是具备条件但没人能做?如果是后者,单纯催任务负责人通常无效,必须在组合层面调整优先级、替代人员或客户承诺。

三、常见误区:看起来在控延期,实际在隐藏风险

1. 误区一:所有项目统一设置三天或五天红线

固定天数便于管理报表,却不适合作为所有项目的风险判断标准。一个项目总工期十个工作日,延期三天可能意味着进度偏差接近三成;一个持续半年、关键路径有合理缓冲的项目,三天偏差可能并不改变交付承诺。

红线可以用来触发复核,但不能取代判断。更稳妥的做法是设置“天数阈值加影响条件”:达到内部阈值时复核;关键路径、客户窗口、合同节点或安全控制受影响时直接升级。

2. 误区二:为了守日期,把测试和验收时间压缩

这是我最不建议的“追回进度”方式。缩短必要的回归测试、权限核查、数据抽样或用户验收,可能让计划表上的日期变好看,却把缺陷和返工推到上线之后。尤其是涉及生产数据、权限配置和跨系统同步的实施项目,测试时间不是可以随意挪用的空白。

真正可讨论的是测试范围如何分层:哪些是上线必测,哪些可以在约定条件下延后;每项延后测试由谁接受风险,何时补测。没有书面确认的“先上线再说”,不是恢复计划,而是风险转移。

3. 误区三:把任务完成百分比当成客观进度

“完成百分之九十”听起来具体,却可能没有一致口径。一个人按投入时间估算,另一个人按子任务数量估算,第三个人按主观感觉估算,汇总出来的百分比无法用于预测。

我建议用可验收的状态和证据替代笼统百分比。例如,数据迁移任务可以拆成字段映射确认、样本迁移、差异校验、全量迁移和业务抽检。每一步都有输出物,项目经理才有条件判断剩余工作,而不是依赖乐观表达。

4. 误区四:通过修改基线来消除红色状态

如果每次延期都直接改计划基线,报表会逐渐失去解释力。团队看不出原计划为何失准,也无法区分估算问题、执行偏差和范围变更。重新基线不是禁区,但它需要明确的触发条件和审批记录。

例如,客户正式增加了原范围外的接口,双方同意调整交付边界,这可以成为重新基线的依据。反之,任务估算不足、依赖未追踪或内部资源冲突,应保留原基线并记录偏差原因。调整计划是治理变更,不能被用来改写历史。

5. 误区五:把所有延期都归咎于执行不力

延期可能来自范围持续变化、客户决策等待、技术不确定性、资源容量不足,也可能来自估算和跟踪薄弱。只用“执行不到位”解释,会让团队倾向于隐藏坏消息,而不会改善真正的系统性原因。

复盘时应先问“哪个假设没有成立”,再问“哪些控制动作可以提前”。这不代表个人责任不重要,而是先把因果链讲清楚,避免把过程改进变成简单追责。

四、专业判断逻辑:把延期天数转换成可执行决策

1. 先判断偏差是否落在关键路径上

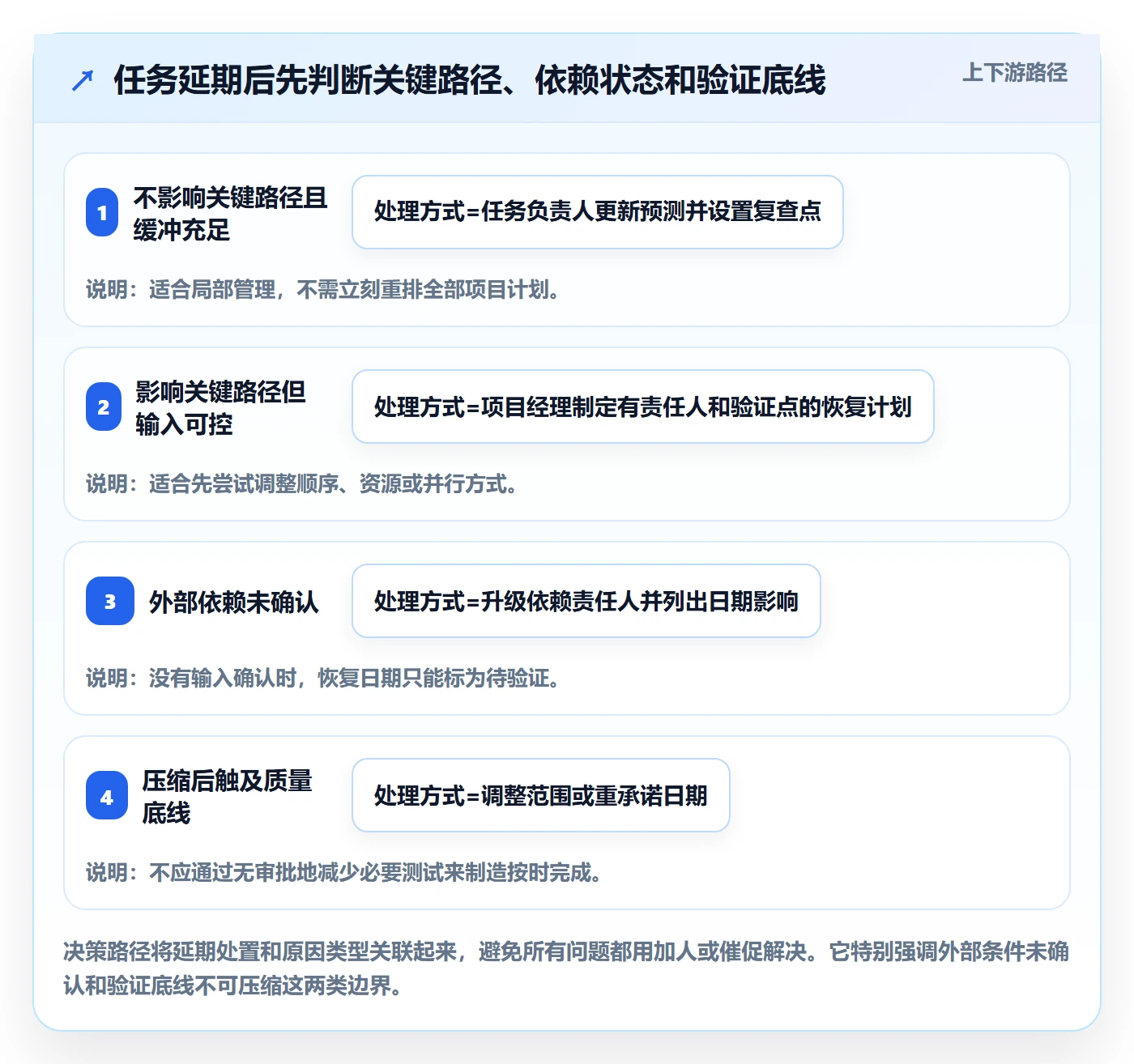

关键路径上的任务没有可用缓冲,延期通常会直接传导到项目完工日期。非关键路径任务即使晚了几天,也可能仍在总浮动时间内。项目经理应该先确认任务之间的依赖关系,而不是看到红色任务就立刻要求加人。

实际判断时,至少要核对前置任务、后续任务、可用浮动时间、替代路径和客户限制。若工具中没有可靠的依赖关系,关键路径计算也可能只是在精确地计算错误输入。工具能帮助呈现关系,不能代替团队验证关系。

2. 用剩余工作量重算预测,而不是沿用旧估算

当任务偏离计划,原估算往往已经失效。我会要求负责人重新回答三个问题:剩下哪些可验收工作、每项需要谁参与、当前有哪些未决输入。然后依据实际可用容量估计剩余周期,而不是用“已经晚三天,所以再给三天”推算。

如果预计完成日期连续后移,即使每次只移动一天,也意味着团队的预测模型不稳定。此时应调查估算依据、任务拆分和外部等待,而不是把每次更新看成独立的小偏差。

3. 区分内部可控项和外部待确认项

延期原因要能对应到可执行的处置方式。内部可控项包括工作量估算、资源安排、方案验证和任务拆分;外部待确认项包括客户数据、审批、网络开通和业务决策。两者可以同时存在,但责任人和升级路径不应混在一起。

对外部依赖,计划中要写明请求日期、需要日期、责任联系人和未按时提供时的影响。只写“等待客户”并不能支持管理决策,因为管理者无法判断等什么、等到何时、影响哪项交付。

4. 用恢复方案的可信度决定升级等级

一个看似积极的恢复方案,如果没有人员确认、输入条件和验证节点,不能当成已追回进度。项目经理可以用四项检查恢复方案:动作是否具体、责任人是否承诺、前置条件是否满足、效果是否能在短周期内验证。

例如,“加强沟通、加快推进”不是恢复动作;“由数据顾问周三前完成字段差异清单,客户数据负责人周四确认映射,周五用两百条样本完成校验”才是可检查的方案。若前置条件仍未满足,应把它标记为待验证,而不是直接把预测日期改回原计划。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

5. 明确延期成本,不把加班当成免费资源

压缩进度可能需要增加顾问、开发或测试投入,也可能造成并行作业、沟通成本和返工概率上升。恢复计划应说明预计投入和收益:多投入多少人天,能够追回多少日历天,是否会挤占其他客户项目,是否增加质量风险。

如果追回两天需要四名专家连续加班,并且会影响另一个已经承诺的项目,那么“追回”并非没有成本。项目负责人应把机会成本摆在台面上,再决定是加资源、调范围、换上线窗口还是接受延期。

五、案例与数据观察:从一次接口联调延期看风险如何传导

1. 案例背景:五天偏差不是最初的问题

以下是一个用于说明管理方法的情景模拟,不代表某家企业的真实项目记录。某中大型组织部署业务系统,计划在第六周完成接口联调,第七周开展业务验收。项目表面上将联调延期记为五个工作日,团队一开始把原因归结为接口开发较慢。

进一步拆解后发现,实际链条更复杂:客户侧测试账号晚开通两天;字段映射在方案确认后又增加三项;接口样本数据存在缺失,清洗和补充需要客户业务人员参与;内部联调人员在同一周还被安排支持另一个上线项目。所谓“接口开发慢”,只是最后显现出来的结果。

关键区别在于,项目团队若只看延期天数,会把任务交给开发负责人催进度;若看依赖链,就会发现账号、字段、样本数据和内部人员容量共同决定联调能否启动。处理动作自然也不同。

2. 处置过程:先冻结输入,再验证恢复能力

  1. 第一步,重建事实。把联调拆成账号验证、字段映射、样本校验、接口测试和差异修复,分别记录完成证据与未决事项。
  2. 第二步,冻结当前范围。对新增字段列出业务理由和影响,确认是否属于原范围。未确认的变更不直接混入既有交付承诺。
  3. 第三步,指定依赖责任人。客户侧账号、样本数据和业务确认分别指定联系人与需要日期;内部人员容量由项目组合负责人协调。
  4. 第四步,做短周期验证。先用一组代表性样本验证字段映射和权限,不等所有数据准备完毕才开始暴露问题。
  5. 第五步,重新计算日期。待关键输入和资源得到确认后,再决定能否追回部分时间,或是否需要调整验收窗口。

这套处理方式的重点不是压缩每项任务,而是尽早验证决定后续工作的关键假设。如果小样本测试已经发现映射逻辑不适用,团队就能在全量迁移前调整方案,避免把问题带到上线前夕。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

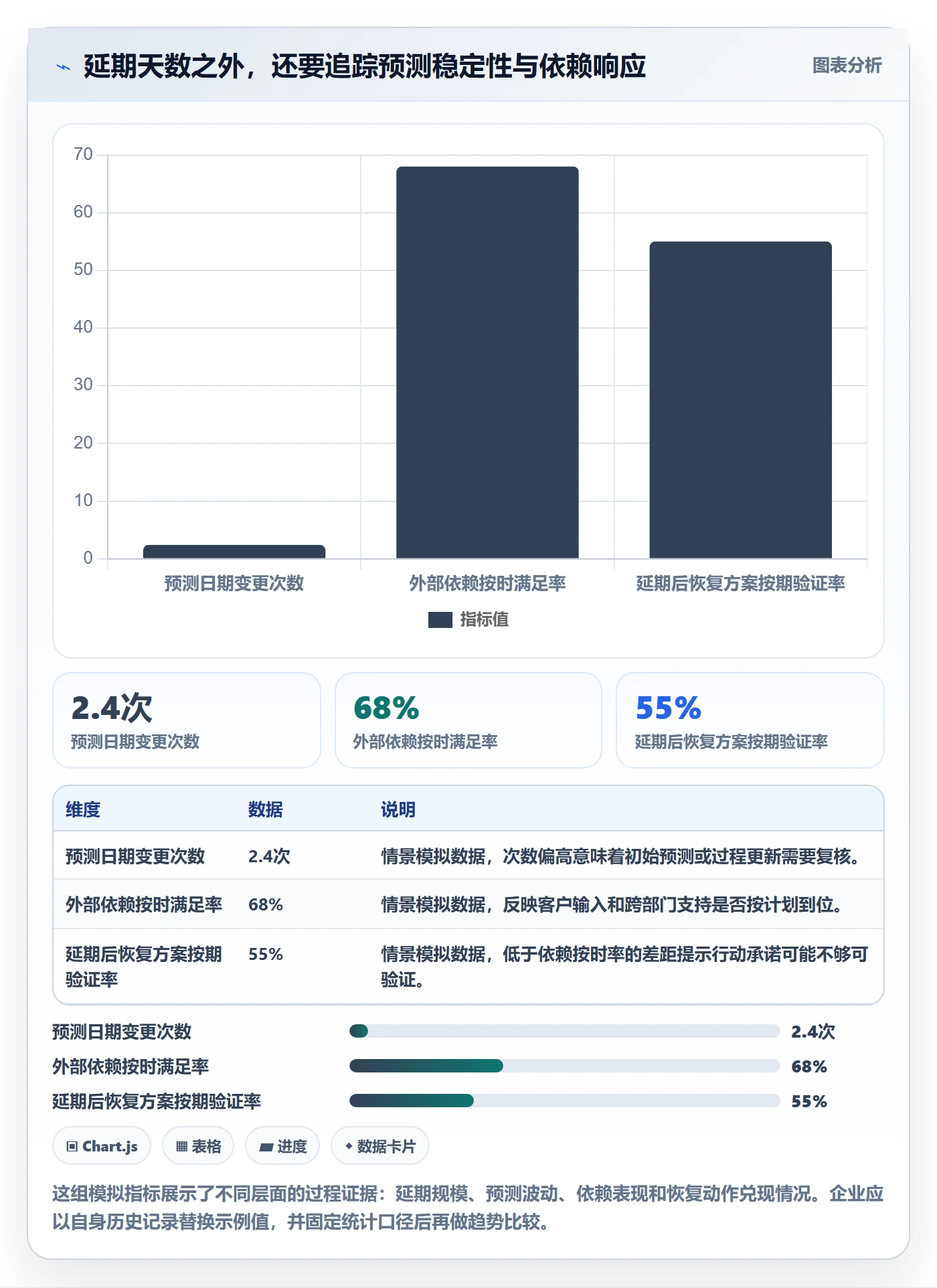

3. 观察数据:看趋势与分布,不只看平均延期

对团队内部延期记录做复盘时,我更建议关注中位数、分位数和延期原因分布,而不是只看平均延期天数。少数超长延期会显著拉高平均值;反过来,平均值较低也可能掩盖一批项目都在关键验收节点前集中超期的事实。

如果企业有足够的历史记录,可以按项目类型、实施规模、客户依赖强度和交付阶段分组。比较时要保证口径一致,例如都从批准基线起算,统一使用工作日或日历日,并把范围变更后的延期单独标记。没有口径说明的汇总数字很容易产生误导。

下面的数据仅为情景模拟,目的是说明为什么要看指标组合,不应引用为行业基准:某团队复盘二十个实施项目,发现任务平均延期约四个工作日,但影响客户验收窗口的项目比例明显高于影响内部配置任务的项目。若只公布平均值,管理者无法知道风险集中在什么环节。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

4. 工具案例:让风险记录与项目计划相互关联

当组织有多个实施项目并行时,分散在会议纪要、即时消息和电子表格里的风险信息很难形成统一视图。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,团队可以根据自身流程,将任务、依赖、风险、里程碑和变更记录关联起来,减少风险信息只留在个人对话中的情况。

选工具时,我更看重能否支持日常治理,而不是单纯看功能数量。需要确认项目计划是否能保留基线和更新记录,风险是否能指定责任人与到期日,仪表盘能否按客户、项目阶段或风险类型筛选,以及权限和审计记录是否符合组织要求。对有内部部署要求的企业,也应评估私有化部署条件、运维责任和升级方式。

如果企业正在从其他项目管理系统迁移,迁移成功与否不仅取决于任务数据是否导入,还取决于工作流、权限、字段、历史记录和团队使用习惯能否平滑衔接。迁移前应先做数据映射和小范围试迁移,再决定是否扩大范围。不要仅凭“能导入任务”就断定流程已迁移完成。

工具不能替项目经理判断某项风险是否值得升级,也不能替团队补齐客户数据或资源缺口。它的作用是让关键事实更容易被看见、追踪和复核。若组织的角色责任、延期口径和升级机制没有先讲清楚,换工具通常只会把混乱记录得更快。

六、不同情况下的行动建议:先辨别信号,再选处置动作

1. 任务刚刚偏离,但尚未影响关键路径

若偏差仍在可用缓冲内,项目经理不必立即召集大型会议。先让任务负责人更新剩余工作量、阻塞原因和预计完成日期,并确认后续任务是否仍能按时启动。若原因一次性、恢复动作明确,可以继续观察,但要设定下一次检查点。

关键是不要把“还没影响里程碑”误解成“可以不记录”。早期偏差记录能帮助团队识别反复出现的估算问题、审批等待或资源冲突。

2. 客户输入迟到或决策未定

把依赖从一句“等客户”变成具体的待办:需要什么材料、由谁提供、最迟何时需要、未按时提供会影响哪一项任务。发送请求时附上影响说明和备选路径,例如先用脱敏样本验证接口,或先确认不依赖该数据的配置范围。

如果客户在约定时间内没有回应,依照项目治理机制升级到双方项目负责人,而不是持续由一线顾问私下催促。涉及正式日期调整或范围取舍时,要通过双方认可的渠道留痕。

3. 多项目资源冲突导致任务排队

先核实工作是否能拆分或由其他成员接手,再由组合层面确认优先级。不能只看哪个项目最先喊急,还要考虑合同节点、客户生产窗口、人员专长、替代成本和其他项目受到的连锁影响。

如果关键专家不可替代,团队可以讨论调整顺序、安排远程评审、提前准备材料或减少切换成本。若最终只能选择一个项目优先,管理者应明确记录另一项目的影响和新的承诺日期。

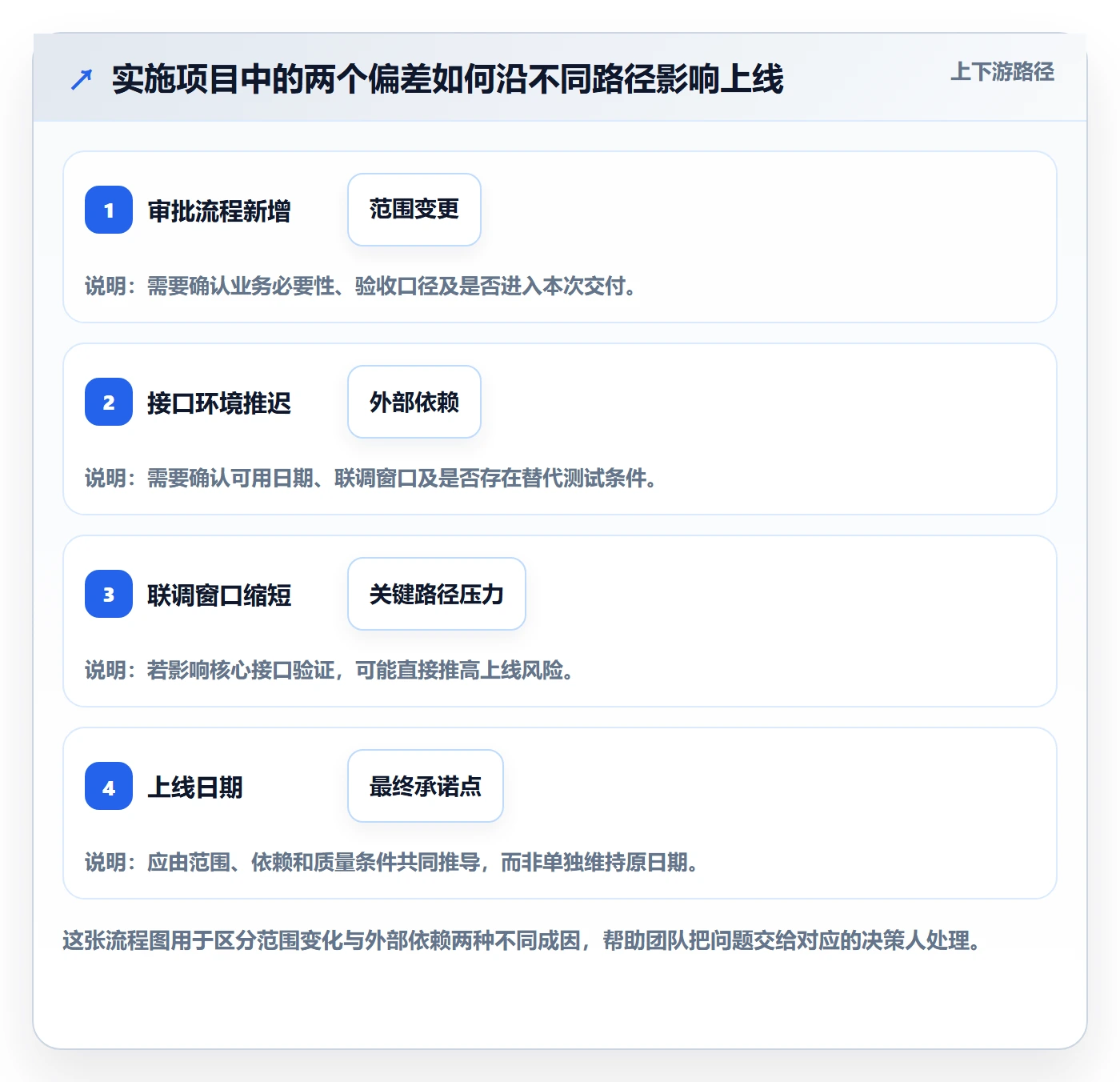

4. 范围变化导致原计划不再成立

把新增工作拆成独立变更,说明业务目的、工作量影响、质量风险和日期影响,并由有权限的人确认是否纳入本次交付。未经评估的“顺手加一项”,常常会通过测试、文档和验收悄悄扩散到多个任务。

如果变更确有必要,项目经理可以提出三类方案:增加资源但保留日期、保留资源但延后日期、维持日期但调整其他范围。不要让团队在没有明确选择的情况下,同时承担“范围不变、日期不变、资源不变”的不可能约束。

5. 恢复方案需要压缩必要验证时间

先列出不可省略的验证项,再讨论测试执行顺序、并行方式和分阶段上线。若某项验证必须延后,应说明潜在影响、责任接受人和补测计划,并根据风险决定是否需要客户书面确认。

这类情形下,日期与质量之间的取舍必须由有决策权的人承担,不能把风险留给执行人员在现场自行判断。项目团队可以提供选项和影响分析,但不应替业务方接受未授权的风险。

延期天数最佳实践:实施团队延期管理风险控制,常见问题

七、不同情况下的取舍:日期、范围、资源与质量不能同时固定

1. 日期固定:优先管理范围和验收边界

若上线窗口由业务周期或客户生产安排决定,日期可能确实难以移动。此时应尽早识别可分阶段交付的功能、可后续补齐的非关键项,以及绝不能延后的安全和数据验证。每一项范围调整都要说明对业务的影响,避免“先砍功能,后发现流程无法闭环”。

日期固定不等于质量标准可以随意降低。项目团队要把可延期范围和不可妥协的验收条件区分开,获得业务负责人的确认后,再重排计划。

2. 范围固定:接受日期变化,避免暗中透支质量

若法规、合同或业务流程要求范围不能减,且现有资源无法在原期限内完成,就应及时给出新的预测日期。越早说明,客户越有机会调整培训、人员排班和业务切换安排;越晚说明,组织承担的协调成本越高。

有时管理者希望“再努力一周看看”,这可以作为短期验证窗口,但必须规定验证条件。例如,一周内客户完成数据准备、内部专家到位且样本测试通过,才继续保留原日期;任一条件未满足,就启动备用计划。

3. 资源可增加:比较新增产能与协调成本

增加人员并不总能缩短任务周期。新成员需要熟悉系统、环境和客户背景,核心专家也可能花时间交接。适合加人的工作通常具有可拆分、低耦合、培训成本有限等特点;高度依赖单一专家判断的工作,盲目堆人可能增加沟通负担。

资源方案应写明新增人员何时能产出、需要谁带教、是否影响其他项目,以及新增投入预计能追回多少工作日。若无法量化追回效果,至少要把它标为未经验证的假设。

4. 质量风险不可接受:调整计划而非隐藏风险

对数据完整性、权限安全、关键业务流程和上线回退能力有明确要求的项目,应把必要验证视为交付的一部分。延期是显性的,质量事故的后果可能更隐蔽,也更昂贵。决定推迟上线并不必然代表管理失败,有时反而是风险控制做得及时。

项目经理的任务不是保证所有日期都不变,而是让组织看清每种选择的代价。只要取舍透明、依据可追溯、责任人明确,重新安排日期也可以是合格的项目管理结果。

八、落地机制:把延期管理嵌入每周执行节奏

1. 建立统一的延期记录字段

团队可以用一张简洁的延期记录表,避免为管理而管理。建议至少包括任务与里程碑、基线日期、当前预测日期、延期原因类别、关键路径影响、外部依赖、责任人、恢复动作、验证日期、升级状态和相关决策记录。

记录字段的作用是支持判断,不是堆积文本。若某字段填完后没人据此做任何决策,应考虑简化;若总在会议中追问某项事实,则应把它变成固定字段。

2. 每周检查三个变化,而不只汇报红黄绿

  • 预测变化:本周哪些任务的预计完成日发生变化,变化的依据是什么?
  • 依赖变化:哪些外部输入已确认,哪些仍可能继续消耗缓冲?
  • 恢复变化:承诺的动作是否完成,若未完成,新的影响是什么?

这三类信息比单纯报颜色更能帮助管理者提前处置。状态灯可以保留,但红色项目必须能回答“为什么红、下一步是什么、谁负责、何时验证”。

3. 设置升级时限,而非只设置延期天数

对于高风险依赖,团队可以规定响应时限:在任务需要日期之前若仍未确认,就自动升级到项目负责人;如果涉及跨项目资源,则升级到有权调整资源的管理者。具体时限应结合组织决策速度制定,不宜照抄其他企业的数字。

升级不是惩罚,而是为了让有决策权的人及时参与。若团队只允许在任务已经超期后升级,管理机制就会奖励隐瞒、惩罚提前暴露风险。

4. 用复盘改进估算与依赖管理

项目结束后,复盘延期不要只统计“晚了几天”。还要比较原估算与实际耗时、依赖请求与实际响应时间、预测日期变更次数、恢复动作兑现率,以及变更审批发生的阶段。由此判断下一轮应改进估算、客户启动准备、资源规划还是变更治理。

如果某类任务连续多个项目都偏差明显,应调整估算方法或加入更早的验证点,而不是每次都要求执行团队“下次做快一点”。重复出现的偏差通常是流程设计问题,而不是偶发失误。

九、常见问题

1. 延期多少天必须向客户汇报?

没有适用于所有项目的统一天数。若延期会影响客户人员安排、验收窗口、业务切换或合同里程碑,应在确认影响后尽早沟通,不必等到累计到某个固定天数。沟通时说明已知事实、尚未确认的假设、可能影响和下一次更新时间。

2. 任务晚了一天但最终日期没变,还需要记录吗?

建议记录关键路径任务和反复发生的偏差。若确实由缓冲吸收,记录有助于判断缓冲是否正在被持续消耗。一般性、非关键且一次性的轻微波动可以简化记录,但不能让项目整体失去偏差趋势。

3. 延期原因写“客户配合不及时”够不够?

不够。应写清具体输入、请求日期、约定需要日期、实际提供日期,以及缺失输入影响的任务。把笼统归因改成可核对的事实,既有利于双方解决问题,也能减少责任争议。

4. 可以把工作日和日历日混用吗?

不建议。项目计划、报表和对外沟通要明确使用工作日还是日历日,并说明节假日和客户停工日如何处理。混用会导致同一个“延期三天”在不同团队间含义不一致。

5. 如何判断延期是估算不准还是执行不力?

先检查原估算是否有任务拆分、依赖确认和资源假设,再比较实际过程是否按计划执行。如果估算基于未验证假设,偏差更可能属于计划质量问题;若条件具备但任务持续未推进,才需要进一步检查执行和管理因素。两类原因也可能同时存在。

6. 项目管理平台能自动判断延期风险吗?

平台可以依据日期、依赖、状态和规则提示风险,但风险判断仍需要业务语境。客户上线窗口、监管要求、验收边界和人员不可替代性未必能从任务状态自动推断。自动提醒适合发现信号,不应被当作最终决策。

十、结论:管理延期,不是让红色消失,而是让决定有依据

延期天数是结果描述,不是完整的风险判断。真正有效的延期管理,要把基线、当前预测和承诺分开;把任务进度与依赖关系连起来;把延期原因转成有责任人、有截止时间、有验证点的行动;并在日期、范围、资源和质量发生冲突时,明确由谁做取舍。

我建议团队下一步先做一件小事:选取最近五到十个有代表性的实施项目,统一工作日口径,逐一回看延期任务的关键路径影响、预测日期变化、外部依赖和恢复动作。不要急着制定新的统一红线。先找出延期最常从哪里开始、最常在哪个节点被发现,再把升级规则放在真正有决策价值的位置。

成熟的延期管理,不是承诺永不延期,而是在风险尚可处理时说清事实,在质量不可妥协时守住底线,在承诺需要改变时及时给出选择。

常见问题解答(FAQ)

1. 延期天数应该从哪一天开始计算?

我在项目复盘时发现,不同团队对“延期”的起算点理解不一样,有的从原计划完成日算,有的从最新承诺日期算。我想统一口径,避免同一个任务被统计出不同的延期天数。

建议以经确认的基准计划完成日期为起算点,以实际完成日期或统计截止日期为终点,按自然日或工作日计算并在团队内固定一种口径。若计划日期经过正式变更,应保留原基准日期和变更记录;风险分析可同时展示相对原计划与最新承诺日期的偏差。

2. 任务延期几天需要升级处理?

我负责跟进多个并行任务时,既担心小延误频繁升级造成干扰,也担心等到临近交付才发现问题已经影响关键路径。我想知道是否有适合所有项目的延期天数红线。

不存在适用于所有项目的统一天数阈值,可按任务重要性、剩余浮动时间和依赖关系设级别。例如,非关键任务延期一至两天可由负责人处理;一旦消耗完浮动时间、影响下游交付或关键里程碑,应立即升级,不必等到固定天数。阈值应结合历史延期数据定期校准。

3. 延期天数应该按自然日还是工作日统计?

我在跨团队项目里遇到过这样的情况:周末和节假日会让自然日延期显得很长,但只看工作日又可能低估客户等待时间。我想知道哪种口径更适合项目管理。

内部产能和排期分析通常用工作日,便于评估实际占用的工作时间;客户交付、合同承诺和外部服务时限通常应按约定口径统计,常见的是自然日。建议报表明确标注单位,并在项目开始时约定节假日、暂停等待及跨时区任务的处理方式。

4. 如何判断延期是偶发偏差还是管理风险?

我在周会上看到有些任务只晚了一天,但每周都在更新新的完成日期;另一些任务延期较久,却有明确原因和恢复计划。我不想只按延期天数排序,忽略真正需要干预的风险。

除延期天数外,至少同时观察延期频率、承诺日期变更次数、对关键路径的影响、阻塞原因和恢复计划是否兑现。若任务反复改期、阻塞长期未解除或已影响里程碑,即使延期天数不多也应视为高风险;若延期原因明确、依赖已解除且有经负责人确认的恢复日期,可按计划持续跟踪。

核心关键词

读者评论

康
康宁

我们之前也按延期天数设红线,后来发现客户验收人没排期比内部任务晚几天更影响上线。把依赖责任人和最迟日期列出来,确实比只看逾期天数有用。

崔
崔亦辰

保留基线、预测和承诺日期这点很实用。不过多项目并行时,预测还得结合顾问实际可用工时,否则恢复计划写得再细,也可能只是把同一资源重复安排。

严
严明远

文章强调不要压缩测试,我赞同。实际项目里,客户有时会要求先上线再补测,最好把延期测试项、风险接受人和补测日期都留痕,避免后续说不清责任。

文章包含AI辅助创作:延期天数最佳实践:实施团队延期管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616266
