延期管理如何做好延期审批?实施团队效率提升与操作步骤

延期审批做不好,通常不是审批人不够多,而是申请里没有说清楚“为什么延期、影响什么、拿什么追回来”。我处理延期流程时,最常见的低效场景是:申请只写“需求变更,预计晚三天”,审批人来回追问范围、责任人和交付影响,几轮沟通后才发现真正的阻塞是测试环境尚未准备好。有效的延期管理不是给延期盖章,而是把原因、影响、恢复计划和决策责任放进同一条可追溯的链路里。

一、先讲结论:延期审批要审风险与恢复计划,不是审“晚几天”

1. 把审批目标从“是否同意延期”改成“是否接受这套恢复方案”

我建议把延期申请拆成四个判断:延期原因是否有证据,影响范围是否完整,恢复计划是否可执行,剩余风险是否有人接受。审批人不应只回答“同意”或“不同意”,而应明确接受的范围、调整后的日期、需要补充的资源,以及谁负责验证恢复结果。

如果申请人只提交一个新日期,审批人事实上是在盲批。日期是结果,不是论据。一个可审批的申请,至少应说明原计划与新计划的差异、发生变化的事实、受影响的交付物、关键依赖、补救动作和风险兜底。

2. 让审批分层:小影响快速处理,大影响升级决策

所有延期都走同一条长审批链,会把低风险事项拖成高成本事项;所有延期都由项目经理单独批准,又可能让跨团队影响被低估。更合理的做法是按影响分层:团队内部可吸收的小偏差由项目负责人确认;影响里程碑、外部承诺或跨团队资源的延期,进入更高层级评估。

这里的关键不是层级越多越严谨,而是每一级都要解决不同问题。执行负责人判断计划是否真实,项目负责人判断范围和依赖是否可控,业务或管理层判断承诺变化是否值得接受。若审批人只是逐级转发同一份申请,层级只会增加等待。

3. 管理延期的核心指标是“发现到决策”,不是单看审批通过率

延期通过率高,不代表管理有效。团队可能只是把延期申请当成事后补手续;审批耗时短,也可能是因为没人认真检查影响。更值得追踪的是:偏差出现到风险被提出用了多久、申请材料一次完整率是多少、审批后是否按恢复计划完成、延期是否造成二次延期。

以下为流程设计时可用的情景模拟基准,并非行业统计。它展示的是管理指标之间的关系:如果只压缩审批时长,却没有提升信息完整度,审批速度变快并不必然带来交付改善。

延期管理如何做好延期审批?实施团队效率提升与操作步骤

二、背景和真实场景:延期不是一个日期变化,而是一串依赖关系变化

1. 需求变更型延期:看似加了功能,实际改变了验收边界

产品团队在开发中途收到新增需求,申请人往往把它描述为“多做一点”,但新增内容可能改变接口、测试用例、培训材料和验收标准。审批时若只讨论开发需要几天,交付日期看起来可控,实际上测试和业务验收可能被挤压。

我会要求团队先区分两件事:原范围内的缺陷修复,还是新增范围。若是新增范围,应明确它是否必须进入当前版本、是否可以拆分到下一版本,以及谁有权确认范围变化。延期审批不能替代需求决策;如果“做不做”没定,先讨论“晚几天”只是在给不确定性贴日期。

2. 外部依赖型延期:团队没有直接控制权,申请却不能只写“等对方”

常见依赖包括供应商交付、客户数据、第三方接口、基础设施开通和其他团队的评审。申请中写“依赖未完成”并不足够,至少还要有依赖负责人、原承诺时间、最近一次确认时间、催办记录,以及延迟后的替代路径。

没有替代路径时,审批人需要知道阻塞的最晚决策点。例如,若接口在周三前没有交付,团队是否能用模拟数据继续联调?如果不能,哪些任务会被整体推迟?这样的信息能帮助管理者判断是否需要升级协调,而不是让执行团队反复等待。

3. 资源冲突型延期:人力不足不等于多加人就能追回

一个开发任务晚了,不代表临时增加两个人就能按比例缩短工期。熟悉业务和代码的人员需要交接,新成员也可能增加沟通与返工。若延期源于关键专家被多个项目争用,审批应检查优先级和资源切换成本,而不是机械地要求“补人追回”。

资源冲突还容易被低估,因为每个团队都认为自己只借用某个人几天。实际发生的是上下文切换、评审排队和决策等待叠加。审批材料应把关键角色的可用时间、受影响任务和可替代人员写出来,避免只用“人手不够”概括复杂问题。

4. 质量风险型延期:延后交付有时比按期交付更便宜

当测试覆盖不足、数据迁移未验证或关键安全问题尚未关闭时,延期可能是主动降低损失,而不是计划失败。决策时要比较两类风险:按原日期发布造成的故障、返工和客户影响,与延后发布造成的业务机会损失和承诺成本。

这类延期不能只看新增工期,还要明确放行条件。例如,关键缺陷关闭、回归测试通过、回滚方案演练完成,才是可验证的恢复条件。日期是安排,条件才是质量闸门。

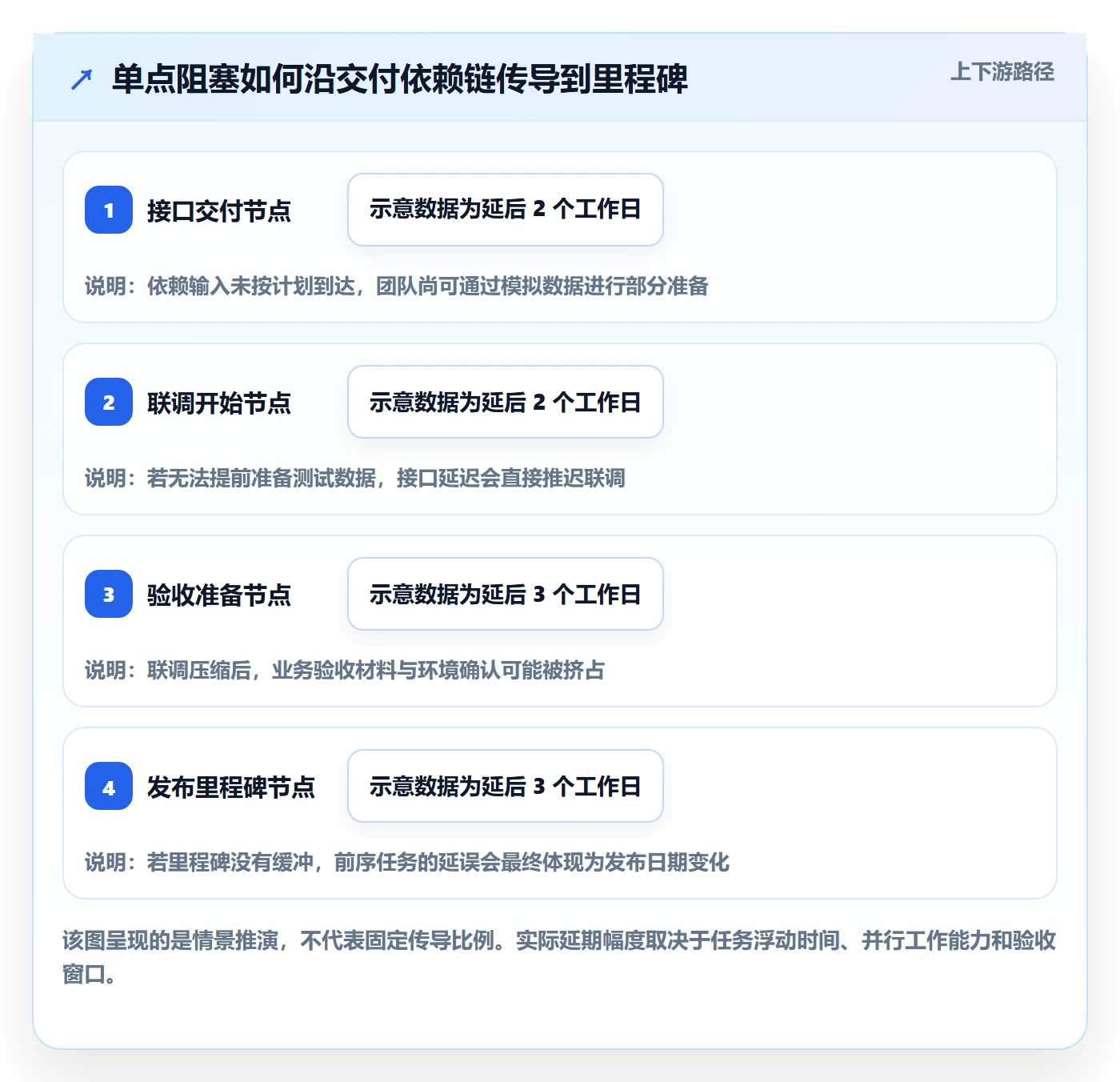

5. 把依赖变化画出来,能更早发现延期的传播路径

延期的影响不是均匀扩散的。某个任务晚两天,如果有浮动时间,可能不影响里程碑;另一个任务只晚半天,却可能卡住集成、验收和上线窗口。审批材料应说明任务之间的关系,而不是只罗列工时。

延期管理如何做好延期审批?实施团队效率提升与操作步骤

三、常见误区:流程看起来完整,决策信息却没有形成

1. 误区:把延期原因写成标签,就认为已经解释清楚

“需求变化”“资源不足”“外部依赖”只是分类,不是事实。审批人需要看到发生了什么、何时发生、谁确认、影响了哪些任务,以及为什么原计划不能通过调整顺序来维持。没有事实链,原因分类无法支撑决策。

建议把“原因说明”写成一段可核验的陈述:具体事件、发生时间、证据位置、影响对象和处理进展。比如“接口字段于某日评审后新增,原联调方案需调整;接口人已确认最早交付时间为某日;目前已完成不依赖该字段的模块开发”。这比“需求变更导致延期”更有用。

2. 误区:只报新的完成日期,不说日期是怎么推出来的

新日期如果没有任务拆解,就只是一个愿望。申请人应说明剩余工作量、工作日历、关键路径、并行任务和缓冲安排。尤其要区分“编码完成”“测试完成”“业务验收完成”和“可发布”这几个不同状态,避免团队用一个“完成日期”掩盖不同口径。

如果新日期建立在加班、临时借人或压缩测试之上,也应明确写出假设。审批人接受的不是一个看起来精确的日期,而是这组假设及其风险。一旦假设不成立,团队需要知道何时重新预警。

3. 误区:把加班当成默认追回方案

加班可能适合短期、边界明确、依赖少的任务,但不适合持续弥补规划缺陷。连续加班会增加疲劳、错误和返工风险;若任务需要跨团队评审,个人延长工作时间也无法消除排队。

审批时应要求比较替代方案:缩减本期范围、调整任务顺序、增加匹配技能的资源、拆分交付、改变上线窗口,或接受延期。加班可以是方案之一,但必须写明持续时间、人员、风险与停止条件,不应默认成为审批通过的交换条件。

4. 误区:延期审批通过后,记录就归档,没人再看

审批通过只是一次决策,不是风险消失。若新日期临近时没有检查恢复计划,团队可能再次延期,且管理者直到最后阶段才知道。获批事项应至少设置一个中间检查点,针对关键假设验证进展,而非只在到期日检查结果。

检查点应关注领先信号,比如依赖是否到位、关键任务是否启动、测试环境是否可用、未关闭缺陷是否下降。只看最终交付状态,发现问题往往已经太晚,来不及调整范围或协调资源。

5. 误区:把审批人数量当作风险控制能力

审批链越长,未必越安全。如果多位审批人都没有明确职责,结果通常是大家等别人先表态。流程设计需要先回答“谁对哪类风险负责”,再决定由谁参与,而不是把所有相关人都加进审批节点。

可将审批角色分成提出建议、确认事实、批准承诺和知会相关方。不是每个人都必须拥有否决权。跨部门影响的事项可以要求相关负责人确认影响,但最终决策者仍应明确,避免责任在一串审批记录里被稀释。

四、专业判断逻辑:用四道检查确定审批层级和处理方式

1. 第一道:判断偏差是否影响承诺,而不只看延迟天数

两天延期可能影响客户合同、发布窗口或监管节点,也可能完全落在项目缓冲之内。因此,审批分级不要只设置“延期超过几天才升级”,还要看承诺对象、里程碑重要性、受影响团队和是否涉及对外通知。

我通常建议同时使用“时间偏差”和“影响范围”两个维度。时间偏差决定需要多快采取行动,影响范围决定需要谁参与决策。即使只晚一天,若影响关键客户验收,也应升级;如果延期五天但在内部任务浮动范围内,可能只需记录与跟踪。

2. 第二道:区分可控原因、可协商原因和不可控原因

原因分类不是为了追责,而是为了选择工具。团队可控的估算偏差,重点是重排任务和复盘估算依据;可协商的依赖问题,重点是升级沟通、交换资源或调整交付顺序;不可控的外部事件,重点是评估合同、合规、客户沟通和风险缓释。

即使原因不可控,恢复计划仍然必须可控。审批人不能要求团队控制外部事件,但可以要求明确监测频率、备选方案、触发升级的条件和对外沟通负责人。

3. 第三道:验证恢复计划是否满足“可执行、可观察、可回退”

可执行,意味着每个动作都有负责人和完成时间;可观察,意味着有可核验的中间结果;可回退,意味着关键假设失败时有替代方案。缺少这三项,所谓追回计划很容易只是“团队会努力”。

我会特别检查计划是否把原本被压缩的质量活动重新安排进去。若新计划通过取消回归测试获得日期,却没有说明风险接受人,那么这不是追回,而是把延期成本转成质量债务。

4. 第四道:确认延期成本由谁承担,谁有权接受

延期成本可能落在不同位置:客户等待、市场窗口错失、跨团队空转、额外人力投入、技术债务增加,或后续版本范围被挤压。审批人要知道成本由谁承受,接受风险的人是否有相应授权。

项目负责人可以批准团队内部排期调整,却未必有权改变对客户的交付承诺。反过来,业务负责人可以接受市场窗口变化,但不应替技术负责人接受不可控的安全或质量风险。授权边界清楚,审批才不会变成“大家都同意,但没人负责”。

5. 用决策矩阵避免所有申请都走同一条路径

下面的矩阵是流程设计建议,不是统一行业标准。组织可以依据历史延期数据、合同约束和项目类型调整门槛。真正需要固定的是判断逻辑,而不是某个天数。

情形 建议处理人 必须补充的信息 典型处理方式
团队内部任务调整,未影响里程碑 任务负责人和项目负责人 原因、调整后的任务日期、依赖变化 快速确认并进入日常跟踪
影响跨团队交付或共同里程碑 项目负责人及相关团队负责人 受影响任务、资源冲突、替代路径 同步调整依赖计划,指定协调人
影响对外承诺、客户验收或发布窗口 业务负责人及项目治理角色 业务成本、客户沟通方案、风险接受人 评估范围、日期和沟通策略后决策
涉及质量、安全、合规放行条件 对应专业负责人及授权决策人 未满足条件、潜在后果、放行或回退依据 不得用单纯改日期替代风险处置

6. 让流程节点对应决策问题,而非组织层级

流程的每个节点都应能回答一个问题。申请人提供事实和方案;项目负责人检查计划与依赖;专业角色确认质量、安全或合规影响;业务决策者接受承诺变化。若某节点无法说明它在判断什么,就应该重新评估是否需要保留。

五、操作步骤:从发现偏差到关闭延期事项

1. 发现偏差后先登记风险,不要等到确定延期才上报

当团队发现原计划可能无法兑现,应先记录偏差和不确定性。风险登记不等于正式申请延期,它的作用是让项目尽早判断是否需要调整范围、协调依赖或准备备选方案。很多流程失灵,源头是团队担心“报风险等于认错”,于是拖到日期临近才提出申请。

建议设置明确的预警规则:关键路径任务预计偏差达到一定幅度,或关键依赖超过约定日期仍无确认,就先发出风险信号。阈值应结合任务粒度设定,不宜让每个小任务都产生审批噪声。

2. 申请人准备一页式延期说明

申请材料的目标是让审批人无需通过多轮追问,就能理解事实和做出选择。可以要求申请人按固定字段提交,但不要把表单做得过长。字段如果不能帮助决策,就会成为填表负担。

  • 原承诺:原日期、交付范围、验收标准和承诺对象。
  • 偏差事实:发生时间、具体事件、证据或关联记录。
  • 影响分析:受影响任务、里程碑、团队、客户或业务窗口。
  • 新计划:新日期、任务拆分、负责人、依赖和中间检查点。
  • 恢复动作:范围调整、资源协调、任务并行、替代方案及停止条件。
  • 风险接受:仍未消除的风险、风险责任人和需要谁批准。

申请人不必写长篇解释,但必须让事实可追溯。证据可以关联需求变更记录、缺陷、供应商确认、会议结论或工作项,而不应把所有背景重复粘贴到审批文本里。

3. 项目负责人先做完整性检查,再做判断

第一轮检查只回答“信息够不够”,不要把缺材料和不同意延期混为一谈。缺少影响分析时退回补充;材料完整后,再评估新计划是否合理、是否有更低成本的替代方案,以及是否需要升级。

为了减少往返,退回意见应指出具体缺口。例如,“请补充新日期的任务依据和验收范围”,比“信息不充分”更容易执行。对紧急事项,可以先进行口头协调,但应在限定时间内补齐可追溯记录。

4. 相关负责人分别确认影响,不要重复审核同一内容

跨团队依赖由依赖负责人确认可交付时间;测试或质量角色确认质量活动是否被压缩;业务负责人确认对外承诺和优先级变化。每个人只确认自己有能力判断的部分,避免审批链上出现多份互相矛盾的意见。

若不同角色判断冲突,项目负责人应把分歧整理成明确选项,而不是把讨论原样转发。例如,选项甲是保留范围并延期,选项乙是删减非关键范围保持日期,选项丙是拆分发布并增加后续成本。这样管理层讨论的是取舍,而不是重复讲背景。

5. 决策时记录批准条件,而不只记录结论

批准记录至少包括批准范围、新日期、保留或删减的内容、需要完成的恢复动作、风险责任人和下次检查时间。如果附有条件,例如“关键缺陷关闭后方可发布”,条件应进入后续跟踪,而不是留在审批评论里无人查看。

驳回也应说明替代路径。只写“不同意”会把问题退回执行团队,却没有形成可执行决策。驳回的理由可能是延期成本过高、影响分析不足,或存在更合适的拆分方案;每种理由对应的下一步都不同。

6. 按检查点跟踪恢复计划,尽早触发二次决策

获批后应检查计划里的关键假设,而不是每天询问“完成了吗”。例如,依赖是否按新日期交付、关键任务是否已启动、测试环境是否准备好、剩余缺陷是否在可接受范围。若检查点失败,应按预设条件升级,及时调整范围或对外沟通。

二次延期需要单独说明前一次恢复计划为何未兑现。若原因仍是同一依赖,就说明原方案没有真正改变风险;若原因是新事件,也要重新估算影响。不要把连续延期合并成一个更大的日期修改,否则管理层会失去识别系统性问题的机会。

7. 关闭事项时比较批准计划和实际结果

交付完成后,记录实际完成日期、范围变化、额外投入和质量结果。复盘的目的不是把延期归咎于某个人,而是识别估算、依赖管理、需求治理或资源配置中可以改进的环节。

若延期申请很完整,但实际仍连续偏离,问题可能在估算假设或执行能力;若大量申请反复补材料,问题更可能是表单和团队认知;若审批时间长且集中在少数节点,则可能是授权不清或决策资源不足。不同症状需要不同改法。

延期管理如何做好延期审批?实施团队效率提升与操作步骤

六、具体案例与数据观察:一次延期申请如何从“晚三天”变成可执行决策

1. 案例背景:系统集成项目的接口依赖延迟

以下为匿名化情景案例,用于说明判断方法,不对应某家企业的真实统计。一个跨团队交付项目原计划在月底完成联调和验收。接口字段在评审后发生变化,负责接口的团队预计晚两天交付。执行团队最初提交的申请只有一句“依赖延期,整体申请顺延三天”。

这份申请表面上简洁,实际上缺了四个关键问题:新增字段是否属于当前版本范围;哪些工作可以先用模拟数据推进;两天依赖延迟为什么会导致三天整体延迟;验收窗口是否必须跟随变化。审批人如果直接批准,只能接受一个无法验证的结果。

2. 把原申请拆成事实、影响和选项

项目负责人要求补充接口变更记录、依赖团队确认时间、受影响任务和可并行工作。补充后发现,接口延迟确实阻塞一部分联调,但基础校验、界面测试和验收材料可以继续完成。团队原先把整个联调阶段视为串行任务,因此多算了一天整体影响。

进一步讨论发现,新字段并非本次验收的必要条件。如果业务同意将该字段放入下一次小版本,就可以在不降低核心验收标准的前提下,保留当前发布窗口。这里的关键不是逼团队压缩工作,而是澄清范围和验收边界。

3. 形成三个可比较方案,而不是只递交一个日期

方案 交付安排 主要收益 主要代价或风险 适合条件
方案甲:保留全部范围并整体延期 接口到位后完成全量联调和验收 本次交付范围完整,验收口径统一 错过原定窗口,对外承诺需要调整 新增字段是本次业务闭环必需条件
方案乙:拆分新增字段,核心范围按期交付 先交付已验证的核心功能,新增字段进入后续版本 保护当前窗口,降低依赖阻塞对全局的影响 需要管理两个版本的验收和沟通 新增字段可独立上线,业务接受分阶段交付
方案丙:按期交付但压缩验证 维持原日期,减少联调或回归时间 表面上不改变承诺日期 缺陷逃逸和返工风险上升,真实成本可能后移 通常不建议;仅在风险可控且专业负责人明确接受时讨论

4. 审批结论应包含条件和复查点

情景中的审批者选择方案乙,并写明:核心验收范围不变;新增字段不得影响当前版本的接口兼容性;接口团队在约定日期前提交模拟数据;质量负责人在联调检查点确认回归范围;业务负责人接受新增字段进入后续版本。项目团队同时设置了一个中间检查点,若模拟数据或接口确认未按时到位,就立即评估发布窗口,而不是等到最终验收日。

这个决定并没有消除延期风险,而是把风险从“整个项目是否按期完成”变成“新增字段是否按期进入后续版本”。风险范围变小、责任人更明确,审批才真正产生了管理价值。

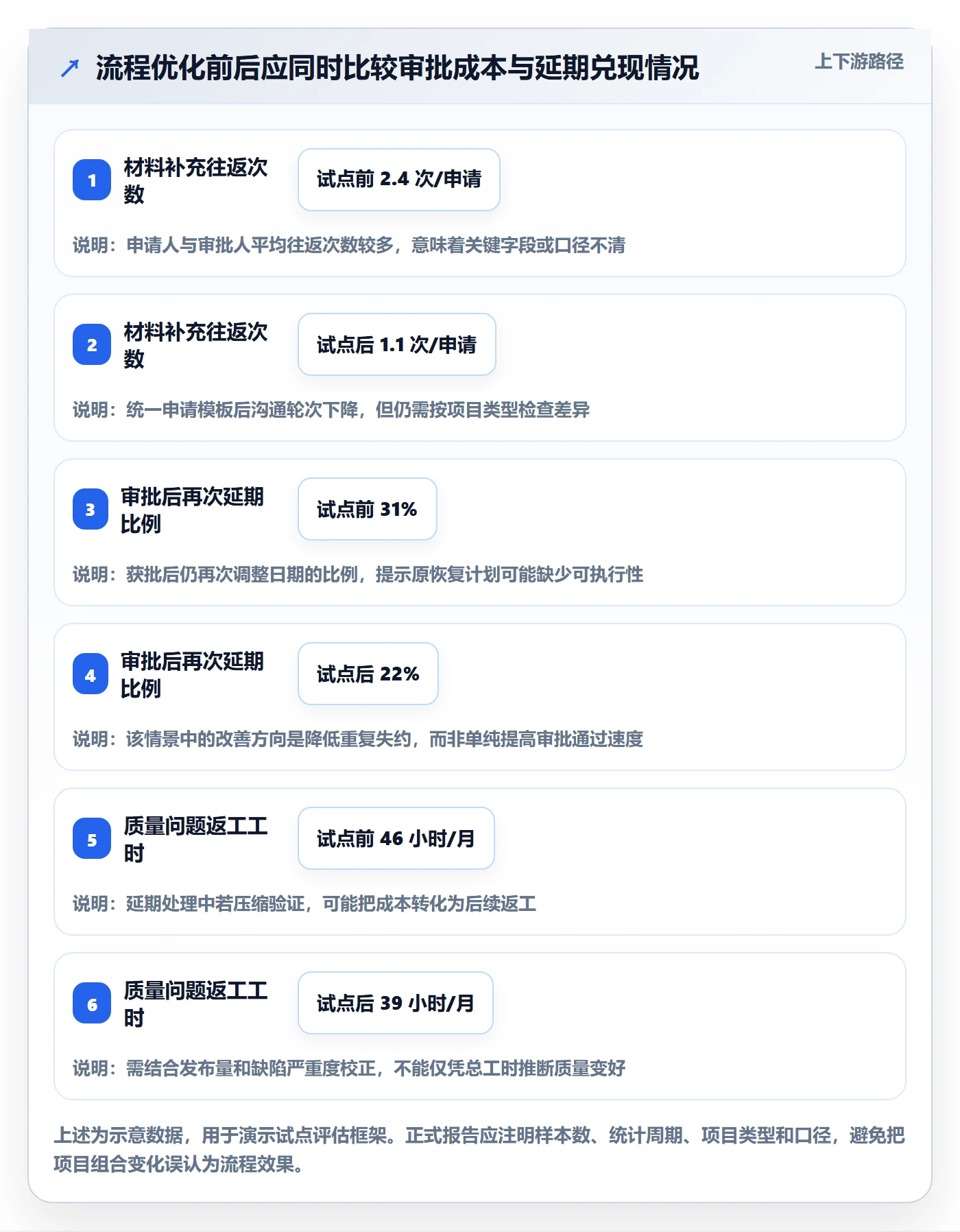

5. 观察数据时区分流程改善与交付改善

若组织试点延期流程,建议对比至少三个周期,并按项目类型分组。只比较“审批平均时长”容易误判:审批变快可能来自授权清晰,也可能来自审查变松。应同时看材料退回率、获批后再次延期比例、变更范围比例和质量问题变化。

下面的数据是建议用于试点复盘的情景模拟,不是企业实测结果。它说明流程优化应观察多个结果维度,而不是只挑一个看起来漂亮的数字。

延期管理如何做好延期审批?实施团队效率提升与操作步骤

七、不同组织与场景下的行动建议和工具取舍

1. 小团队:先约定轻量规则,不要一开始就建设复杂工作流

团队规模较小、依赖关系简单时,可以用统一表单和固定周会处理延期。重点是要求提交原因、影响、恢复计划和负责人,并把决定记录在任务或项目记录中。不要为少量事项设计多层审批,也不要把每个预计偏差都升级到管理层。

小团队的风险在于口头沟通多、事后追溯少。即使不用专门系统,也应有一个可检索的记录位置,保存原日期、批准日期、范围变化和实际关闭结果。团队扩大后,这些记录也能帮助判断是否需要升级治理。

2. 多团队或百人以上组织:把延期放回项目、需求和依赖关系中管理

组织规模变大后,延期申请往往与版本、需求、缺陷、资源和交付里程碑关联。单独使用一张审批表,容易产生重复录入和状态不一致。更重要的是让延期事项能关联到原工作项、关键依赖和决策记录,做到“为什么延期”和“改了什么计划”可以沿链路追溯。

在这类环境中,可考虑让项目管理平台承载申请、审批、任务计划和变更记录,并按角色设定权限与通知。工具的价值不在于把表单电子化,而在于减少信息散落、保证状态更新和形成可分析的历史数据。

3. 对外承诺密集的团队:将客户沟通纳入审批结果

如果延期会影响客户验收、合同节点或公开发布,审批流程应包含沟通责任人、沟通时点、对外口径和补救安排。内部通过延期不代表客户已经接受延期。相反,越是对外承诺密集,越要把“内部决策”和“外部确认”分开追踪。

还要避免把所有对外延期都包装成技术原因。若根因是需求变化、商务承诺或资源优先级,沟通内容应由相应业务负责人确认,确保解释与实际决策一致。

4. 质量或合规敏感项目:把放行条件与日期审批分开

在安全、金融、医疗、制造或其他质量要求较高的场景,延后日期和是否允许放行是两个决策。延期申请可以批准新日期,但不能自动豁免测试、审计、验证或签字条件。应由专业责任人确认质量闸门,业务负责人再决定日期和范围。

若业务要求在条件未满足时仍然交付,必须有明确授权、风险评估和补偿控制。不能把“管理层已批延期”误读为“管理层已接受所有质量风险”。

5. 选择管理工具时,比较闭环能力,而非只看审批表单

评估工具时,我会先看它是否支持权限控制、审批留痕、工作项关联、流程配置、通知提醒、统计分析和历史追溯。还要验证数据能否按项目、原因、团队和时间维度导出,避免系统只留下“已批准”状态,却无法回答延期为何反复发生。

对于中大型企业及百人以上组织,PingCode可作为项目管理平台的评估选项之一。它面向这类组织场景,支持私有化部署,也支持从 Jira 平滑迁移;对于正在评估国产替代的团队,可以重点验证需求、研发、测试和项目协作数据能否按现有流程衔接。是否适合,仍应以权限模型、迁移范围、定制成本、集成能力和运维要求的实际验证为准。

我不建议只凭产品功能列表决定选型。可以拿一个真实项目做小范围验证:创建延期申请,关联原任务和里程碑,走一次跨团队审批,再检查权限、通知、审计记录和报表是否满足要求。迁移场景尤其要核对历史评论、附件、状态流转和用户权限,不能只比较任务数量。

评估维度 应验证的问题 容易忽视的成本
流程适配 能否区分内部调整、跨团队影响和对外承诺 过度定制导致流程维护依赖少数管理员
数据关联 申请是否关联原任务、需求、缺陷和里程碑 重复录入造成字段不一致与统计偏差
权限与审计 谁能申请、批准、修改和查看记录 权限配置不清会让流程留痕失去可信度
迁移与集成 历史数据、身份系统、代码与测试工具能否衔接 迁移清洗、接口维护和用户培训往往被低估
运营分析 能否按原因、团队、阶段和项目类型分析延期 口径不统一时,报表精确但结论错误

6. 用系统之前先统一口径,否则自动化只会更快地产生混乱

系统化之前,先定义延期、风险、变更和完成的口径。例如,延期从何时开始计时;工作日还是自然日;被拆分的交付算不算原事项完成;申请日期变更是否需要同步更新里程碑。口径不一致时,仪表盘上的数据无法比较。

其次,避免把表单字段无限扩张。字段越多,填报质量未必越好。优先保留能改变决策的字段,并通过关联记录承载细节。流程上线后,定期查看哪些字段总是空白、哪些问题仍反复追问,再调整表单。

八、最终取舍:延期、缩范围、增资源和压质量之间怎么选

1. 什么时候接受延期更合理

当质量条件不可压缩、关键依赖没有可靠替代、需求范围必须完整,或者强行按期交付会造成更高的客户和运营风险时,接受延期往往是更理性的选择。前提是延期能换来明确的恢复条件,而不是只把风险推迟到下一次评审。

接受延期时,应重新确认客户沟通、资源安排和后续版本影响。若团队只是把日期往后挪,却不改变原先造成偏差的条件,延期很可能再次发生。

2. 什么时候优先缩减范围

如果新增内容可以独立交付、核心价值已经明确、分阶段发布不会造成用户混乱,缩减范围通常比整体推迟更值得讨论。拆分后仍需说明接口兼容、数据一致性、用户沟通和后续补齐的验收条件,不能把暂缓的范围变成无人负责的遗留事项。

范围拆分也有代价:版本管理更复杂,后续需要二次验证,用户可能需要适应不同阶段的能力。只有当分阶段的业务价值大于协调成本时,拆分才真正划算。

3. 什么时候增加资源可能有效

增加资源适用于任务可以并行、工作边界清楚、人员技能匹配、交接成本较低的场景。若任务处于关键决策等待、第三方依赖阻塞或复杂集成阶段,单纯增加人数通常无效,甚至可能使沟通和返工增加。

审批时应要求说明新资源具体承担什么、何时开始贡献、需要谁带教、会不会影响其他项目。没有明确任务拆分和投入时间表的“加人追回”,不应视为可靠计划。

4. 什么时候不能用压缩质量换日期

如果压缩的是法定、合同、合规或安全要求,不能把它当作普通进度取舍。若压缩的是可调整的非关键验证活动,也必须由专业负责人评估覆盖范围和风险,并明确补充验证的时间与责任人。所有质量取舍都应有具体依据,不能只写“风险可控”。

日期、范围、资源和质量之间确实存在取舍,但不是每一项都能自由交换。审批者要区分可以协商的商业目标与不可绕过的控制条件。团队效率提升的前提,是更快做出正确决策,而非更快放弃必要保障。

5. 建议采用的决策顺序

  1. 先确认事实:延期原因是否有证据,原计划和实际偏差是否使用同一口径。
  2. 再查依赖:是否存在可并行任务、替代输入或可升级协调的外部阻塞。
  3. 比较方案:分别评估延期、拆分范围、调整资源和变更顺序的成本与风险。
  4. 守住底线:明确质量、安全、合规和合同要求中不可被普通审批豁免的部分。
  5. 记录责任:写清决策人、风险接受人、执行负责人和复查时间。
  6. 持续验证:用中间检查点验证恢复假设,必要时尽早启动二次决策。

这些步骤不是要求每个申请都开会。简单事项可以快速处理,复杂事项才需要方案比较和跨角色评审。流程的目标是让讨论深度与风险相匹配,而不是让所有延期都承担同样的管理成本。

九、结尾:把延期审批做成一次“计划重建”

1. 真正有效的审批,能留下可执行的新计划

延期审批的价值,不在于审批表多完整,也不在于签字节点有多少,而在于团队能否用同一份事实理解偏差、用明确方案调整交付,并在关键假设变化时及时再决策。审批若只改日期,项目状态变了,管理能力却没有变。

我更看重三个结果:风险是否更早暴露,决策是否由有权的人做出,获批后的恢复动作是否有人跟踪。只要这三件事逐步稳定,团队就能减少反复追问、临近交付才升级和为了守日期而牺牲质量的情况。

2. 下一步从最近十个延期事项开始

不必先购买工具或重做所有流程。先抽取最近十个延期事项,逐一记录原日期、发现偏差时间、申请完整度、审批耗时、延期原因、是否二次延期、最终范围和质量结果。把这些记录按原因与影响范围分类,找出最常见的三类问题。

然后为这三类问题补上最小规则:什么情况需要预警、谁确认事实、谁批准承诺变化、申请必须包含哪些内容、批准后何时复查。试运行一个周期,再根据真实问题调整。延期管理的成熟度,不是看团队从不延期,而是看每一次延期都能更早被发现、更清楚地被决策,并且不再以隐性质量成本换取表面准时。

常见问题解答(FAQ)

1. 延期审批需要提供哪些信息?

我之前遇到过延期申请只写“工作未完成”,审批人很难判断到底卡在哪里。项目临近交付时,我也会担心信息不全导致来回追问,反而拖慢处理。

申请至少说明原计划完成时间、未完成事项、延期原因及证据、影响范围、拟调整后的日期、补救措施和负责人。审批人应重点核对原因是否可验证、剩余工作量是否明确、承诺日期是否有任务拆分支撑;缺少关键项时退回补充,不宜仅凭口头说明批准。

2. 延期申请应该由谁审批?

我在跨部门项目里碰到过申请人、项目经理和业务负责人各自以为对方会拍板,结果申请搁置。涉及客户交付或多个团队资源时,我也不确定普通延期审批是否够用。

可按影响范围设置审批权限:不影响关键里程碑的短期调整由项目负责人审批;影响客户承诺、关键路径、预算或其他团队计划的,增加业务负责人及相关资源负责人会签。团队应明确审批人、代理人和时限,例如约定一个工作日内响应,并在申请提交时自动通知,避免无人处理。

3. 怎样判断延期理由是否合理,避免反复延期?

我见过任务先申请几天延期,到了新日期又因为同一原因再次申请,计划日期越改越不可信。遇到依赖未交付、需求变化或估时偏差时,我想知道该看什么证据,而不是只听一句“进度落后”。

把原因分为需求变更、外部依赖、资源冲突、技术风险和估算偏差,并要求提供对应证据,如变更记录、依赖方交付时间或已完成与剩余工作清单。若同一任务连续延期,应重新拆分剩余工作、评估资源和风险,并由更高一级负责人复核;审批重点是新日期是否基于可执行计划,而非单纯顺延原日期。

4. 如何衡量延期审批是否提升了实施团队效率?

我担心审批流程加得越多,团队花在填表和等签字上的时间越长。复盘延期情况时,我也遇到过只统计延期次数,却看不出审批是否及时、延期后是否真正按新计划完成。

同时跟踪审批响应时长、申请退回率、延期后按新日期完成率、重复延期率和受影响里程碑数,并按项目类型或延期原因分组比较。可先记录一个月基线,再试行精简字段、明确审批权限和响应时限;如果等待时间下降且延期后按期完成率没有恶化,说明流程更有效,不能只以延期申请数量减少作为效率提升依据。

核心关键词

读者评论

尹
尹若溪

我们团队以前把延期原因写成“需求调整”,后来要求附上变更时间和受影响任务,审批时确实少了不少来回。不过恢复计划里的工时估算还是容易偏乐观,最好留个中间检查点。

曹
曹景行

外部依赖这类延期,单写对方没交付确实没法判断下一步。我们现在会记录最晚决策时间和替代方案,但跨团队协调人谁来担任,实际操作中还经常不明确。

何
何子涵

认同不能把加班当默认补救。想补充一点,压缩范围也要同步确认验收口径,否则日期追回来了,后续仍可能因为交付边界不同再延期。

文章包含AI辅助创作:延期管理如何做好延期审批?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616212
