实施项目延期后,最危险的往往不是“晚了几天”,而是团队仍把它当作普通进度偏差:计划日期已经过去,任务状态却没有变化;负责人说“快好了”,但验收条件、剩余工作和新的交付日期都说不清。延期管理真正要解决的,不是催促谁加班,而是尽快识别偏差、确认影响、重排承诺,并把超期原因转化为下一轮可用的管理信息。
一、先讲结论:超期管理的目标不是追回每一天
1. 超期不是一个状态,而是一条处理链
我判断一个团队是否真正管理延期,首先不看看板上有没有红色标记,而看超期之后是否有完整动作:发现偏差、确认事实、评估影响、制定恢复方案、重新确认承诺、跟踪验证、复盘原因。少了其中任何一环,延期就只是被登记,而不是被管理。
尤其要区分“任务超期”和“项目延期”。单个任务晚两天,不必然影响项目交付;但一个持续时间很短的任务,如果位于关键路径上,或阻塞多个团队,也可能让最终节点整体后移。管理者需要处理的是交付风险,而不是把所有逾期任务都视为同等严重。
核心结论:延期管理的有效性,取决于团队能否在超期早期把“日期偏差”转化成“可选择的决策”。决策可能是缩减范围、调整顺序、增加资源、拆分交付、改变验收安排,也可能是接受延期并透明沟通。只把任务日期往后拖,不构成恢复计划。
2. 先设定统一口径,再谈效率提升
不少团队的报表看起来精确,实际却无法比较。有人把“预计完成日期”当承诺日期,有人只在项目计划里更新,有人任务做完了但等验收仍标为进行中。口径不同,超期率就没有管理意义。
开始治理之前,我建议先约定四个字段:基准到期日、当前预测完成日、实际完成日、延期原因。基准到期日记录原承诺,当前预测日反映最新判断,实际完成日用于事后核验,延期原因则必须能关联到具体事实。修改预测日期不能覆盖原基准,否则团队会失去识别计划偏差的能力。
以下图表使用情景模拟数据,展示超期任务从发现到处理的关键节点。它不是行业统计,也不代表某个企业的实际成效,目的是帮助团队检查流程是否只记录结果、却没有记录中间动作。

二、超期为什么反复发生:真实场景里的信号与成因
1. 计划写的是日期,执行面对的却是依赖
实施项目中,任务计划经常以交付物为中心,例如“完成接口联调”“完成数据迁移”“完成用户培训”。但这些交付物背后往往有多条依赖:客户提供测试数据、第三方开放环境、内部安全评审、业务人员确认规则。只要依赖没有进入计划,团队就容易把外部等待误判成执行人员效率低。
例如,接口联调计划周五完成,开发人员周三已经提交代码,但测试环境证书直到下周一才到位。若系统只记录“任务超期四天”,管理者会得到错误结论;若记录“代码完成时间、等待开始时间、依赖提供时间、联调开始时间”,才能判断是估算偏差、依赖等待,还是测试发现了缺陷。
因此,超期原因不能只写“资源不足”“客户原因”“任务复杂”。这些标签太宽,无法驱动行动。更有用的记录方式是“等待客户提供脱敏样本,原约定日期为某日,实际收到日期为某日,影响联调两天”,让原因可以核验、归责和复用。
2. 风险往往先出现在预测中,而不是到期当天
如果团队直到截止日才发现任务做不完,通常说明预测机制失灵。早期信号可能是连续几天没有可验收产出、关键依赖无人确认、返工次数增加、剩余工作量没有下降,或负责人反复给出“应该没问题”却没有证据。
我更愿意把“预测偏差”作为延期管理的前置指标。任务还没逾期,但预测完成日已经晚于基准到期日,就应进入风险处理;如果等状态变红才启动流程,留给管理者的选项往往只剩压缩测试、增加加班或接受延期。
下表给出一个便于团队落地的分级口径。阈值不是通用标准,最好结合任务周期、交付风险和客户承诺调整;对监管、安全、数据迁移等高影响工作,哪怕预计晚一天,也可能需要升级。
| 级别 | 建议识别条件 | 主要动作 | 升级对象 |
|---|---|---|---|
| 观察 | 预测完成日接近基准日期,剩余工作明确,依赖已确认 | 更新预测和剩余工作,保持常规跟踪 | 任务负责人、直接协作人 |
| 预警 | 预测将超过基准日期,或关键依赖尚未兑现 | 说明偏差来源,评估影响,提出至少一个方案 | 项目经理、依赖负责人 |
| 超期 | 基准日期已过且验收条件未满足 | 建立恢复计划,重新确认日期和范围,通知受影响方 | 项目负责人、相关业务负责人 |
| 重大延期 | 影响关键里程碑、客户承诺、合规节点或多个团队交付 | 召开决策会,比较范围、资源、顺序和日期方案 | 项目发起人、交付管理层 |
3. 超期率高,未必等于团队执行差
超期率可以用来发现模式,但不能独立用于评价个人。需求频繁变更、外部依赖失控、计划缓冲不足、验收口径反复修改,都可能推高超期率。若管理者只追责执行人,团队会学会把日期报得更宽、把风险藏到最后,指标反而变好看,交付却没有变可靠。
至少要同时观察任务规模、任务类型、依赖数量、变更次数和延期天数分布。一个项目有大量两天内解决的小逾期,和少数跨月的关键路径延期,风险结构完全不同。只看平均延期天数,也容易被少数长尾任务拉偏。

三、常见误区:看上去在管,实际没有降低延期风险
1. 把催进度当成延期管理
催办的作用是提醒,不是解决问题。任务负责人可能已经每天加班,但仍被环境、审批、验收或跨团队依赖阻塞。此时继续催促,只会增加沟通成本,甚至诱发“先报完成、后补质量”的行为。
更有效的追问不是“怎么还没好”,而是“剩余工作有哪些、哪一项阻塞、谁能解除、解除后需要多久、当前预测依据是什么”。这些问题把对话从情绪和责任争论转向事实和选择。
2. 反复修改截止日期,制造按时完成假象
日期可以调整,但原始承诺必须保留。若每次延期都直接覆盖截止日期,报表会显示任务“按时完成”,却无法回答项目究竟偏离了多少、偏差何时出现、谁批准了重排。
建议将基准日期、预测日期和批准后的新承诺分开管理。对于计划变更,记录变更时间、发起人、原因、影响范围和批准人。这样既允许计划适应现实,也不会抹掉历史。
3. 只统计逾期任务数,不看影响权重
任务数量并不等于业务影响。一个不影响后续工作的文档整理任务逾期,和核心接口、上线审批或数据核验逾期,不应使用同一升级机制。管理者要先判断任务是否位于关键路径、是否阻塞其他工作、是否影响客户验收,再决定处理等级。
可以给任务增加“交付影响”字段,例如一般、重要、关键,并用实际业务后果定义,而不是凭负责人主观打分。关键任务应注明关联里程碑和被阻塞事项;否则“关键”标签容易泛滥,失去区分能力。
4. 用加人解决所有延期
增加人员并不总能缩短周期。任务可能需要熟悉系统、环境和上下游约束,新人加入反而增加交接成本。若问题是需求未决、审批未完成或测试环境不可用,投入更多执行人员不会消除瓶颈。
我通常先判断瓶颈属于“能力不足、容量不足、等待过多、返工过多、决策过慢”中的哪一种。只有确认是容量不足且任务可并行时,增援才有较大概率有效;如果工作高度耦合,先拆分交付或清除等待,往往比加人更快。
四、专业判断逻辑:从风险识别走到恢复决策

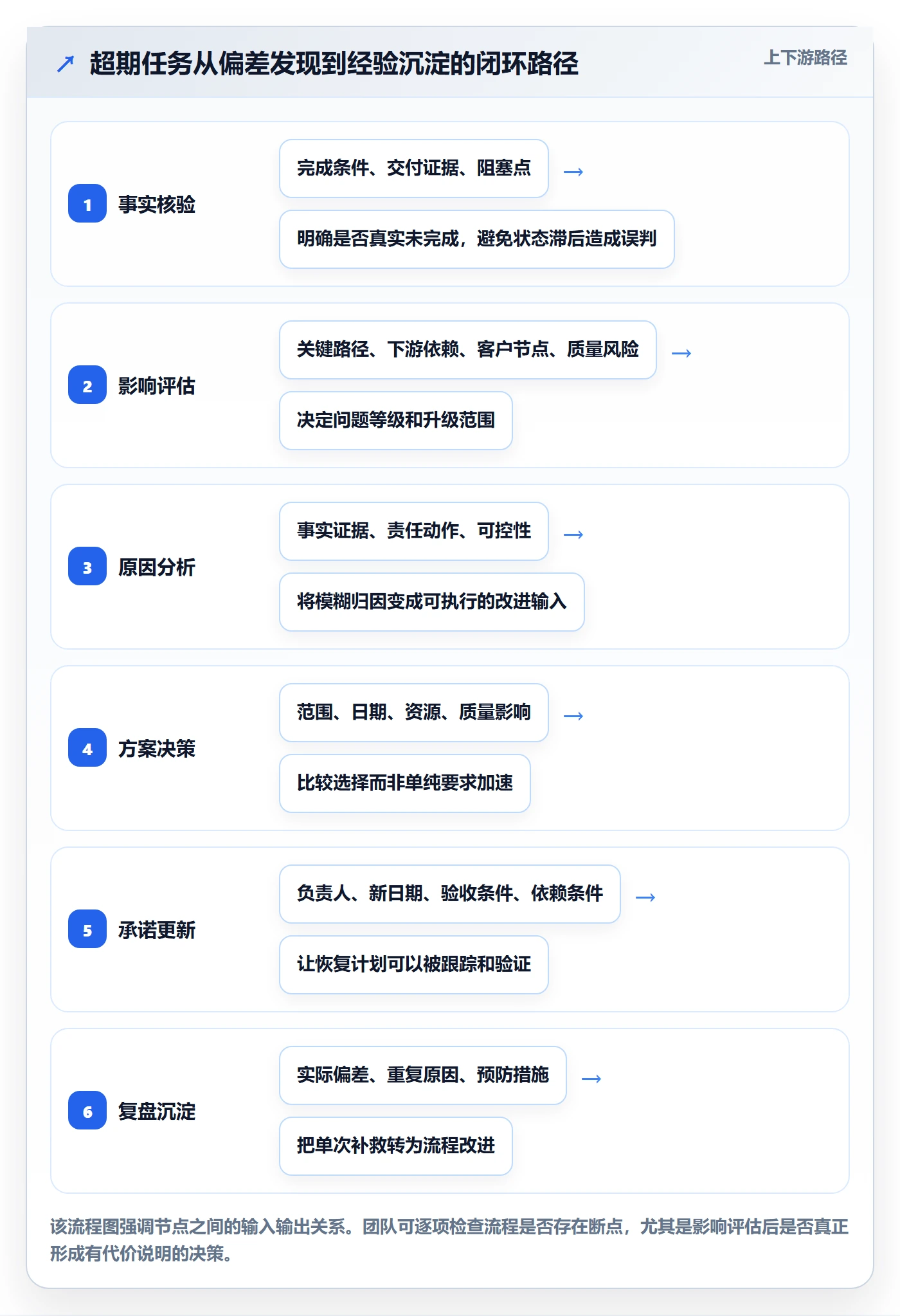

1. 第一步:核实超期事实,避免拿状态替代证据
发现超期后,先核实任务是否真的未完成。状态字段可能滞后,交付物也可能已经提交但等待验收。需要确认完成定义、验收人、证据位置和当前阻塞点。若“完成”没有清晰标准,团队会不断争论日期,却无法知道工作是否已达到交付要求。
对实施任务,完成条件应尽量写成可检查结果。例如“完成数据迁移”可以拆成迁移脚本执行完毕、记录数核对通过、抽样验证通过、业务方签字确认。条件越明确,超期判定越稳定。
2. 第二步:判断影响,而不只计算晚了几天
评估影响至少看四个维度:是否位于关键路径、是否阻塞其他角色、是否影响客户或上线承诺、是否引入质量或合规风险。延期两天但无后续依赖,可能只需更新计划;延期半天但卡住全员验收,也可能需要立即升级。
如果依赖关系较复杂,可以把受影响任务画成简化网络:前置任务、当前任务、后续任务、关键里程碑。重点不是制作一张很复杂的计划图,而是回答“这项工作晚一天,哪些交付会随之变化”。
3. 第三步:区分原因、责任和可控性
延期原因是发生了什么,责任是由谁采取行动,可控性是团队能否改变结果,三者不能混为一谈。客户数据晚到是原因;项目经理是否提前确认数据准备计划属于责任;团队能否通过替代数据先行验证则属于可控性判断。
复盘时不要让原因分类变成互相推责的标签。可以要求每条原因同时记录证据、责任动作和预防措施。例如“外部环境未开放”需要补充申请时间、约定时间、升级记录,以及下次如何提前验证环境可用。
4. 第四步:比较恢复方案的成本与风险
恢复方案通常不是单选题。缩减范围可能保住日期,却会推迟部分能力;增加资源可能提高并行度,却增加交接和协调成本;调整顺序可能绕开阻塞,却影响验收完整性;接受延期则保留质量,但需要管理客户预期。
我建议每个重大延期至少列出两个方案,并写清日期、范围、人员投入、质量风险和外部影响。只呈现一个“最理想方案”,很难支持真正决策;没有代价说明的恢复计划,通常只是愿望。
| 方案 | 适合条件 | 主要收益 | 主要代价 |
|---|---|---|---|
| 拆分交付 | 部分功能可独立验收,核心价值能先交付 | 减少整体等待,尽早获得反馈 | 需要维护阶段边界和后续兼容性 |
| 调整范围 | 截止日期受外部约束,非核心需求可以后置 | 保住关键节点,降低一次性交付压力 | 必须明确被移出范围的内容和后续承诺 |
| 增加资源 | 工作可并行,瓶颈确属容量不足 | 可能缩短部分执行时间 | 交接、培训和沟通会消耗时间 |
| 接受延期 | 质量或合规风险高,压缩工作不可接受 | 避免以质量换日期 | 需要同步调整客户、验收和资源安排 |
5. 第五步:重排承诺,并保留原始基准
恢复计划必须有新的负责人、日期、验收条件和依赖确认。预测日期不是承诺日期,承诺日期也不是自然会实现的结果。项目负责人应确认资源和外部条件是否成立,再把新日期通知受影响方。
如果新日期依赖某个前置条件,就把条件写出来。例如“在周三前获得客户测试账号,周五完成联调”。这样一旦条件未实现,团队可以及时重新评估,而不是等周五再解释。
6. 第六步:关闭任务,也关闭管理循环
任务完成后,至少核对交付物、验收结果、实际完成日期和延期原因。对重复出现的模式,要形成系统性改进,例如提前申请环境、缩短审批等待、明确需求冻结点或设置依赖责任人。
关闭不是把状态改成完成,而是确认恢复计划是否有效、预测是否可信、预防措施是否进入下一轮计划。否则同类延期只会换一个任务名称再次出现。

五、案例与数据观察:一个实施项目如何把“快好了”变成可管理信息
1. 案例背景:逾期并非集中在开发任务
以下是经过抽象的实施项目情景,不对应某家企业的真实经营数据。团队规模为十余人,工作包括需求确认、环境准备、接口开发、数据迁移、用户验收和上线支持。项目连续两周出现任务逾期,例会中的解释集中在“客户配合慢”和“临时需求多”。
把任务记录、会议纪要和依赖清单放在一起后,团队发现问题并不只在执行速度:部分需求没有验收条件,环境申请比计划晚,客户数据交付日期无人确认,测试缺陷与新增需求被放在同一队列。原先的“延期原因”标签无法区分等待、返工和范围变化。
团队没有立即加人,而是先把逾期任务分成四类:执行估算偏差、外部等待、需求变更、质量返工。随后对关键路径任务逐项确认剩余工作、阻塞责任人和验收证据,并把新增需求从原交付范围中单独标记。
2. 处理动作:从统一催办转为分层恢复
对于环境准备,团队提前设置申请截止点和可用性检查,避免开发完成后才发现环境不可用。对于数据迁移,先用小批量样本验证映射规则,再安排全量迁移,减少临近验收才暴露的数据问题。
对于需求变更,项目负责人要求业务方说明变更价值和验收影响,并在“纳入本期、后续迭代、替换原范围”之间做选择。这样做并不是拒绝需求,而是让日期、范围和资源的取舍显性化,避免所有变更都被默认为“顺手加上”。
3. 数据观察:指标要能说明发生了什么
在这个情景推演中,团队以连续四周为观察窗口,比较处理前后的管理指标。下表中的数字是示意数据,不能当作行业基准或产品效果承诺。实际项目应固定统计口径,并排除任务拆分方式、项目阶段和工作类型变化带来的影响。
| 观察指标 | 流程调整前 | 流程调整后 | 管理解读 |
|---|---|---|---|
| 超期任务中有明确原因记录的比例 | 约45% | 约88% | 记录质量提升后,才有条件识别重复原因 |
| 超期后两个工作日内形成方案的比例 | 约30% | 约76% | 反映处理速度,不代表方案一定成功 |
| 因依赖未确认导致的临时等待次数 | 约11次/四周 | 约6次/四周 | 提前确认依赖可能减少等待,但仍需结合项目复杂度判断 |
| 验收前发现的高影响问题 | 约9项/周期 | 约6项/周期 | 早期验证可能降低后段集中暴露风险,样本较小时不宜过度归因 |
这些数字最值得关注的,不是某个指标下降了多少,而是指标之间的因果链是否合理:依赖更早确认,等待次数可能减少;恢复方案更早形成,影响范围更容易控制;验收条件更明确,问题更可能在前段暴露。若只有超期率下降,却伴随验收缺陷增加,就不能说管理效率真正提升。

4. 复盘结论:效率提升来自减少无效等待和重复决策
这个案例的关键变化不是让每个人更忙,而是减少“等到超期才知道缺什么”“开会讨论却没人拍板”“日期改了但上下游没同步”这类管理损耗。团队把事实提前暴露,管理者就有机会在延期扩大之前调整范围、顺序或资源。
也要看到边界:若项目范围持续变化、客户决策机制不稳定,单靠任务管理流程不可能消除延期。流程能提高识别和协商质量,不能替代业务方做取舍,也不能凭空创造资源。把这点说清,比承诺“上线后延期率必然下降”更负责任。
六、不同情况下的行动建议:按偏差类型选择动作
1. 任务刚出现预测偏差:优先核实剩余工作
如果任务还未超期,但预测已经晚于基准日期,负责人应在当天说明剩余工作、当前阻塞和预测依据。项目经理重点检查依赖是否已确认,避免把可提前解除的等待拖到截止日之后。
- 更新当前预测完成日,但保留原始基准日期。
- 将剩余工作拆成可验收的小步骤,明确负责人和先后关系。
- 检查外部依赖是否有明确责任人、交付时间和替代方案。
- 如果预计影响里程碑,立即通知相关团队,而不是等到任务正式逾期。
2. 已经超期但不影响关键路径:控制沟通成本
若任务逾期但不阻塞他人,也不影响客户、上线或合规节点,处理重点是确认新日期和真实原因,不必启动高层级会议。频繁升级低影响任务会让管理注意力被稀释,真正的重大风险反而不容易被看见。
但“不影响关键路径”需要依据依赖关系判断,而不是负责人一句“问题不大”。至少要确认下游没有等待该产出,相关里程碑也未因此改变。
3. 多团队依赖造成延期:先处理接口和承诺
跨团队延期常见于任务所有权模糊:上游认为已经交付,下游认为条件不足;双方都在等,却没有人对端到端结果负责。这类问题需要明确一个协调责任人,并把交付物、接收标准、时间和升级路径写清。
- 将依赖任务单独列出,标明提供方和接收方。
- 把“完成”定义为可验证的交付物,而非口头告知。
- 为关键依赖设置提前确认点,留出问题处理时间。
- 发生偏差时,由协调人同步影响与备选方案,避免各团队分别更新不同日期。
4. 需求变化造成延期:让范围变更进入决策
需求变更未必是坏事,坏的是它没有被评估就进入执行。每次重要变更都要说明价值、工作量、测试影响和对原承诺的影响,再决定是否替换现有范围、延后交付或接受日期变化。
如果业务方坚持日期不变、范围不减、质量标准不变,项目负责人应明确指出这是三项约束同时收紧,而不是把不可能的组合转化为团队加班任务。管理者可以讨论风险,但不能假装取舍不存在。
5. 关键节点已无法守住:及时升级并给出选项
一旦影响客户承诺、上线窗口或合规节点,应尽早升级。升级不是把问题向上推,而是把需要管理层决定的事项清楚呈现:原承诺、当前预测、影响范围、可选方案、各方案代价、需要谁在何时拍板。
如果已经决定接受延期,应同步调整客户沟通、人员安排、后续里程碑和验收计划。只更新项目内部日期,却没有同步外部承诺,实际风险仍然存在。

七、工具与机制取舍:先确定管理需求,再选择载体
1. 什么时候表格已经够用
团队规模较小、依赖关系简单、项目数量有限时,共享表格可以先承载基准日期、预测日期、责任人、原因、影响和恢复方案。它的优势是容易开始、规则灵活;短板是提醒、权限、变更留痕和跨项目统计容易依赖人工。
如果表格仍能让所有参与者看到同一版本,且负责人能够及时更新,没必要为了“数字化”而先引入复杂系统。真正的判断标准是:信息是否可靠、动作是否闭环、管理者是否能快速看到风险。
2. 什么时候需要工作流和项目管理平台
当项目数量增加、跨部门依赖变多、团队超过百人,或出现私有化部署、权限隔离、审计追踪、统一度量等要求时,单靠表格往往难以维持一致口径。此时可以评估是否需要工作流、自动提醒、权限管理、变更记录和跨项目视图。
以 PingCode 为例,企业评估这类项目管理平台时,可以关注其是否适配中大型组织和百人以上团队的协作复杂度,是否支持私有化部署,以及现有 Jira 数据和流程能否平滑迁移。所谓“平滑迁移”不应只看任务是否导入,还要验证字段映射、历史记录、权限、附件、自动化规则和报表口径。
国产化替代也不应只比较采购清单。更实际的评估方式是选一个有代表性的项目做迁移演练,检查权限模型、数据保留、部署运维、团队培训和业务连续性。若系统迁移后无法复现原有关键流程,工具切换本身可能成为新的延期来源。
3. 评估工具时,用真实延期场景做验收
不要只让供应商演示“创建任务、拖动状态”。准备一条真实但脱敏的超期链路,验证系统能否保留原计划、记录预测变化、关联依赖、触发升级、沉淀原因,并生成有用的统计视图。
- 能否区分基准日期、预测日期和实际完成日期。
- 能否记录日期变更的原因、时间和审批信息。
- 能否关联阻塞任务、里程碑、项目和验收证据。
- 能否按延期原因、影响等级、团队和阶段分析,而不只展示总逾期数。
- 能否满足数据部署、权限审计和既有工具迁移要求。
工具的价值是降低信息丢失和协调成本,不是替管理者做判断。若团队连延期定义、验收条件和升级规则都没有统一,换平台只会把混乱更快地数字化。
4. 取舍:自动化提醒不等于自动决策
提醒适合处理重复、明确的动作,例如到期前通知、超期后提醒补充原因、关键节点变化时通知依赖方。涉及是否缩减范围、是否接受质量风险、是否调整客户承诺,则必须由有权责的人决策。
自动化规则过多,会制造通知疲劳;阈值设得过宽,风险来不及暴露;设得过窄,团队每天被大量预警打断。建议从少量高价值规则开始,观察命中率和误报率,再逐步扩展。

八、落地路线与结尾:先减少信息盲区,再追求指标改善
1. 第一个月:统一定义与记录口径
第一阶段不建议急着追求复杂报表。先统一什么叫超期、如何判断完成、预测日期如何更新、延期原因如何分类。选一个项目试运行,检查每个字段是否真能帮助决策,删除无人使用或含义模糊的字段。
- 明确基准日期、预测日期、实际完成日期的定义。
- 为观察、预警、超期和重大延期设置清晰条件。
- 确定任务验收证据和依赖责任人的记录方式。
- 每周抽查少量超期任务,验证数据是否真实、完整。
2. 第二个月:按风险分层,不让所有任务都走同一条流程
第二阶段把任务影响纳入判断。一般任务保持轻量处理,关键路径任务提前预警,影响客户或合规节点的事项建立升级机制。这样既避免管理者被低风险提醒淹没,也让重大风险更早获得关注。
同时观察预测日期的可信度。如果团队频繁改期,重点不是增加审批,而是查清预测为什么失准:任务拆分不足、依赖不透明、验收标准变化,还是负责人缺少更新信息的时间。
3. 第三个月:用复盘推动流程改进
第三阶段再看趋势。统计延期原因分布、超期天数长尾、关键任务预测准确度、恢复方案形成时间和重复发生的问题。每次复盘只选少数高频或高影响原因,指定改进负责人和验证时间,避免会议纪要堆满“加强沟通、提高意识”之类无法检查的动作。
4. 最后的判断:延期治理看的是可预测性
延期管理不可能让所有项目永不延期。需求会变化,外部条件会波动,技术问题也可能在验证中才暴露。真正成熟的团队不是从不改日期,而是尽早知道日期可能改变,能解释改变的原因,能比较代价,并且让受影响的人及时参与决策。
独特但实用的判断是:不要先问“如何把超期率降下来”,先问“我们能否在任务超期之前看见风险,并且保留足够的选择”。超期率下降可能只是日期被改写;预测准确、依赖透明、方案及时、质量没有被牺牲,才是效率提升的证据。
下一步可以从最近一个已经超期的任务开始:保留原承诺日期,补齐预测变化、阻塞证据、影响范围和恢复方案,再追问它本来可以在哪个节点被更早发现。把这一条链路跑通,再扩展到整个项目组合,延期管理才会从催办动作变成组织能力。
常见问题解答(FAQ)
1. 项目延期后,应该先处理哪几件事?
我以前遇到延期时,团队常常一上来就催进度,但没人先确认到底卡在哪里。我想知道怎样处理才能避免反复改计划,也不让风险继续扩大。
先暂停按原计划汇报,逐项确认未完成任务、阻塞原因、负责人和最早可交付时间;再判断延期来自范围变更、资源不足、依赖未完成还是估算偏差。当天更新剩余工作和关键路径,明确新的里程碑、责任人及需要谁协调,并同步受影响的上下游团队。
2. 怎么判断延期是偶发问题还是团队效率正在下降?
我负责多个并行项目时,偶尔延期并不一定说明团队出了问题;但连续几周都有任务超期,就很难判断是估算不准还是执行效率下降。我希望有一套能落到数据上的判断方法。
不要只看超期任务总数,建议按周统计按期完成率、延期任务占比、平均延期天数和延期原因,并按项目或团队拆分。若连续多个统计周期按期完成率下降,且同一类阻塞反复出现,应优先检查依赖等待、临时插单和任务粒度,而不是直接归因于个人效率。
3. 项目任务延期后,原定完成日期应该怎么调整?
我遇到过任务已经超期,却因为不想影响整体计划而继续保留原日期的情况,结果团队每天看到的都是过期任务。我想知道什么时候该改日期,怎样调整才不会把风险藏起来。
确认剩余工作量和依赖后,应更新预计完成日期,同时保留原计划日期和变更原因,避免历史承诺被覆盖。若调整会影响关键里程碑,需重新评估后续任务的缓冲时间并通知相关负责人;尚未查清原因或仍有外部依赖时,应标记为风险日期,而不是把估算写成确定承诺。
4. 怎样减少实施团队的重复延期和临时救火?
我参与实施项目时,常遇到客户反馈、内部审批和环境准备同时卡住进度,团队只能靠加班补缺口。我想知道哪些管理动作能提前发现问题,而不是等任务超期后再处理。
把交付拆成可在数天内验收的任务,为每项任务标记负责人、前置依赖和验收条件;每周至少检查一次即将到期任务,并要求阻塞项写明需要的支持和处理时限。统计延期原因后针对高频问题设预防措施,例如提前确认客户资料、预留审批时间或限制临时插单;连续追踪数个迭代,比较超期比例和平均延期天数是否下降。
核心关键词
文章包含AI辅助创作:延期管理超期全流程:实施团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616184
读者评论
我们之前也把延期原因统一填成“外部依赖”,复盘时几乎用不上。后来要求补充约定时间、实际到位时间和等待造成的影响,才看出有些问题其实是申请启动得太晚。
保留基准日期和预测日期很有必要,不过实际执行中还要考虑计划频繁变更的情况。变更记录如果填写成本太高,团队容易流于补表,最好只对关键节点和重大调整做完整留痕。
文中强调按交付影响分级,我觉得比单看逾期天数更实用。想请教的是,关键任务的判断由项目经理单独确定,还是需要业务方一起确认?不然“关键”标签可能很快失去区分度。
