延期审批最容易失控的时刻,往往不是项目已经延期,而是团队第一次把“可能延期”报上来时:申请写着“需求变更、资源不足”,审批人却不知道影响哪项交付、需要多少时间、是否有替代方案。结果是审批通过了,日期变了,责任和后续计划却没有变。延期管理的核心不是把每一次延期都拦下来,而是让组织在承诺变化之前看清原因、影响、选项和代价。
一、先讲结论:延期审批不是签字流程,而是一次交付决策
1. 先判断是否需要改承诺,再判断由谁批准
延期申请不是“工作没做完”的同义词。实施团队需要先确认:原承诺是否仍然可实现;若不可实现,影响的是单个任务、阶段里程碑、客户验收,还是合同交付日期;是否有拆分交付、缩小范围、并行处理等替代方案。只有在这些问题有了答案之后,才进入审批。
我更看重申请质量,而不是审批速度。一份写着“申请延期五天”的表单可能三分钟就批完,但如果没有说明五天从哪里来、哪些工作会受影响、风险由谁承接,这个审批只是在系统里留下了一个结果,没有形成有效决策。
2. 把“发生了什么”和“现在怎么办”分开写
一份可执行的延期申请至少需要两层信息。第一层是事实:原计划、当前状态、偏差何时出现、证据是什么。第二层是选择:维持原范围延长时间、按期交付核心范围、增加资源抢回日期,或接受部分风险并设置补救措施。
只写原因,审批人只能判断申请人是否有苦衷;写清选项和代价,审批人才有条件判断哪一种方案更符合项目目标。延期审批应该批准的是一项新的交付承诺,而不是批准一段解释。
3. 一次审批要同时更新计划、责任和沟通口径
审批通过后,至少要更新新的完成日期、受影响的前置与后续任务、责任人、客户或业务方沟通安排,以及风险复查时间。若只改了日期,没有重排依赖任务,项目计划仍旧是旧承诺;若只在会议里说过,没有留下记录,下次复盘就难以区分“已批准变化”和“执行偏差”。
因此,判断延期流程是否有效,不应只看审批通过率或平均审批时长,而要看延期有没有在变成事实之前被识别、影响有没有被完整评估、调整后的承诺有没有按新计划兑现。

二、背景和真实场景:实施项目的延期通常不是单点故障
1. 实施项目的计划依赖多方输入
实施团队面对的交付链条通常包括需求确认、环境准备、数据迁移、接口联调、用户测试、培训、上线和验收。项目成员未必都由实施经理直接管理,客户侧关键用户、信息安全团队、基础设施团队或外部供应商都可能影响任务完成。
这意味着延期原因经常跨越组织边界。例如,接口联调没有按期结束,表面上看是开发任务延迟,进一步追溯却可能发现测试环境尚未开放;环境未开放,又可能是安全审批材料不完整。若申请表只允许选择“人力不足”或“需求变化”,真实原因会被错误归类,后续改进也就无从谈起。
2. 同一个偏差,对不同项目的意义并不相同
一项任务晚两天,若有浮动时间且不影响下游,可能只是项目内部的日常调整;若它卡住客户培训窗口、月末结账切换或合同约定的验收节点,同样两天就可能扩大为业务损失。审批规则不能只按延迟天数分级,还要看关键路径、影响范围、恢复成本和承诺性质。
实施经理常见的判断难点,不是“任务是否逾期”,而是“这项偏差是否已经改变项目的可交付性”。所以流程设计要把任务层面的风险信号和正式承诺变更区分开来,避免小问题层层签批,也避免重大影响被当成普通任务调整。
3. 延期信号出现得比正式申请早
正式延期申请往往是偏差累积后的结果。更早的信号可能是关键前置任务连续数日没有更新、客户待办超过约定时间、缺陷关闭速度低于新增速度、环境准备仍未满足联调条件,或同一阻塞项在例会上重复出现。
若团队只在原计划日期到期时才允许提出延期,就相当于把预警机制关掉。有效做法是设置触发条件:关键路径任务预计滑动超过阈值、里程碑预测日期发生变化、外部依赖超过约定响应时间时,先启动影响评估;正式审批则在确认交付基线需要改变后进行。
三、常见误区:看起来更严,实际上更难管理
1. 误区一:延期申请越少,项目管理越好
延期申请数量少,可能意味着团队控制力强,也可能意味着成员担心被追责而不愿暴露风险。若管理者把“零延期”当成考核目标,团队就容易在计划已不可行时继续维持表面绿灯,直到临近验收才集中暴露问题。
申请量不是好坏指标,预测是否及时、原因是否可控、承诺是否兑现才更有判断力。主动提出预警、通过范围拆分守住关键日期,可能比拖到最后再报一个“重大延期”更成熟。
2. 误区二:每一次任务延期都必须走同一套审批
如果一项不影响关键路径的内部任务延期半天,也要经过项目经理、部门负责人、业务负责人和高层逐级批准,审批成本会超过风险本身。团队可能转而通过私聊改日期,正式流程因此失去真实性。
反过来,所有情况都由项目经理自行决定,也会让合同节点、客户验收、合规控制或跨部门资源承诺缺少必要授权。更稳妥的办法是设置分层门槛:普通任务调整、项目里程碑变更、对外承诺变更分别处理。
3. 误区三:把原因分类做得很细,就能找到根因
表单里列出几十个原因选项,不等于获得了准确的根因。有些团队会把“客户原因”“需求变化”“资源不足”当成免责标签,选择后就不再记录事件链条。结果是数据看似细致,复盘却无法判断哪个环节可以改进。
原因分类适合用于汇总,根因分析则需要描述具体事实。比如“客户原因”应补充客户哪项输入、约定日期是什么、团队何时提醒、对哪个任务造成何种影响。没有时间线和证据的分类,只适合统计,不足以指导行动。
4. 误区四:审批通过等于风险已经解决
延期获批只代表组织接受了新的计划或代价,并不代表阻塞消失。若申请原因是测试环境未就绪,审批通过并不会自动让环境准备完成;若原因是关键人员冲突,新日期也可能再次被同一冲突击穿。
每次批准都应附带行动条件:谁解除阻塞、何时验证、若条件未满足如何升级。否则审批记录会逐渐变成延期历史档案,而不是风险控制工具。
5. 误区五:所有延期都通过加人或加班解决
赶工并不是通用恢复方案。任务若受限于外部审批、客户数据质量或单一专家决策,临时增加执行人通常无法缩短等待时间;对于需要大量知识同步的任务,人员增加甚至会引入沟通成本。
恢复计划必须对应真正的瓶颈。瓶颈是等待,就清理等待队列;瓶颈是返工,就先减少不确定性;瓶颈是可并行的执行工作,再评估增援是否能缩短关键路径。没有瓶颈诊断的“加人承诺”,只是把乐观写进了审批意见。
四、专业判断逻辑:先算影响,再选处理路径
1. 判断四个维度:关键性、范围、可逆性、证据
我在评估延期申请时,会把判断拆成四个问题。第一,关键性:任务是否位于关键路径,是否影响阶段门或合同节点。第二,范围:影响一个团队、多个团队,还是客户业务运行。第三,可逆性:日期调整后是否能恢复原安排,是否会牵动已预约的资源窗口。第四,证据:申请所述原因是否有计划、记录、缺陷或外部依赖等事实支持。
这四项不是简单加分表,而是帮助审批人避免被单一理由牵着走。关键路径影响大且证据充分的申请,可能需要快速批准并同步升级;影响局部但证据薄弱的申请,应先补充事实,而不是立即改变全项目基线。
2. 分清四种日期:基线、预测、申请、批准
延期管理中经常出现日期混乱:团队在任务记录里把预测完成日改掉,会议纪要写一个日期,申请单又填另一个日期,审批意见里还出现临时折中日期。这样既无法重建决策过程,也无法判断团队是提前预警还是事后补录。
建议在记录中明确区分原始基线日期、当前预测日期、申请的新日期和最终批准日期。原基线保留用于衡量偏差;预测日期用于判断风险;申请日期表达团队建议;批准日期代表新的正式承诺。即使工具不支持四个字段,也应通过审批记录或变更日志保留差异。
| 日期类型 | 回答的问题 | 是否可以随意覆盖 |
|---|---|---|
| 原始基线日期 | 项目最初承诺何时完成 | 不应覆盖,应保留版本或变更记录 |
| 当前预测日期 | 按现有进展最可能何时完成 | 可随新信息更新,但应记录更新时间与依据 |
| 申请的新日期 | 执行团队建议把承诺调整到何时 | 审批前属于建议,不是正式承诺 |
| 批准后的日期 | 组织最终接受的交付目标是什么 | 再次变化时应重新评估影响与授权 |
3. 判断影响不能只看延期天数
“延期三天”不是完整的影响描述。审批人还需要知道这三天是否占用了全部缓冲、是否错过客户窗口、是否造成后续任务等待,以及对成本、范围、质量和风险的影响。一个简化的影响说明可以写成:任务偏差天数、关键路径变化、下游受影响对象、恢复方案、未恢复时的后果。
当数据有限时,不必伪造精确的成本金额。可以明确使用区间或定性等级,例如“额外投入约二至三人天”“预计推迟一次客户验收窗口”“可能增加一次数据回归测试”。透明地表达不确定性,比提供貌似准确却无法验证的数字更专业。

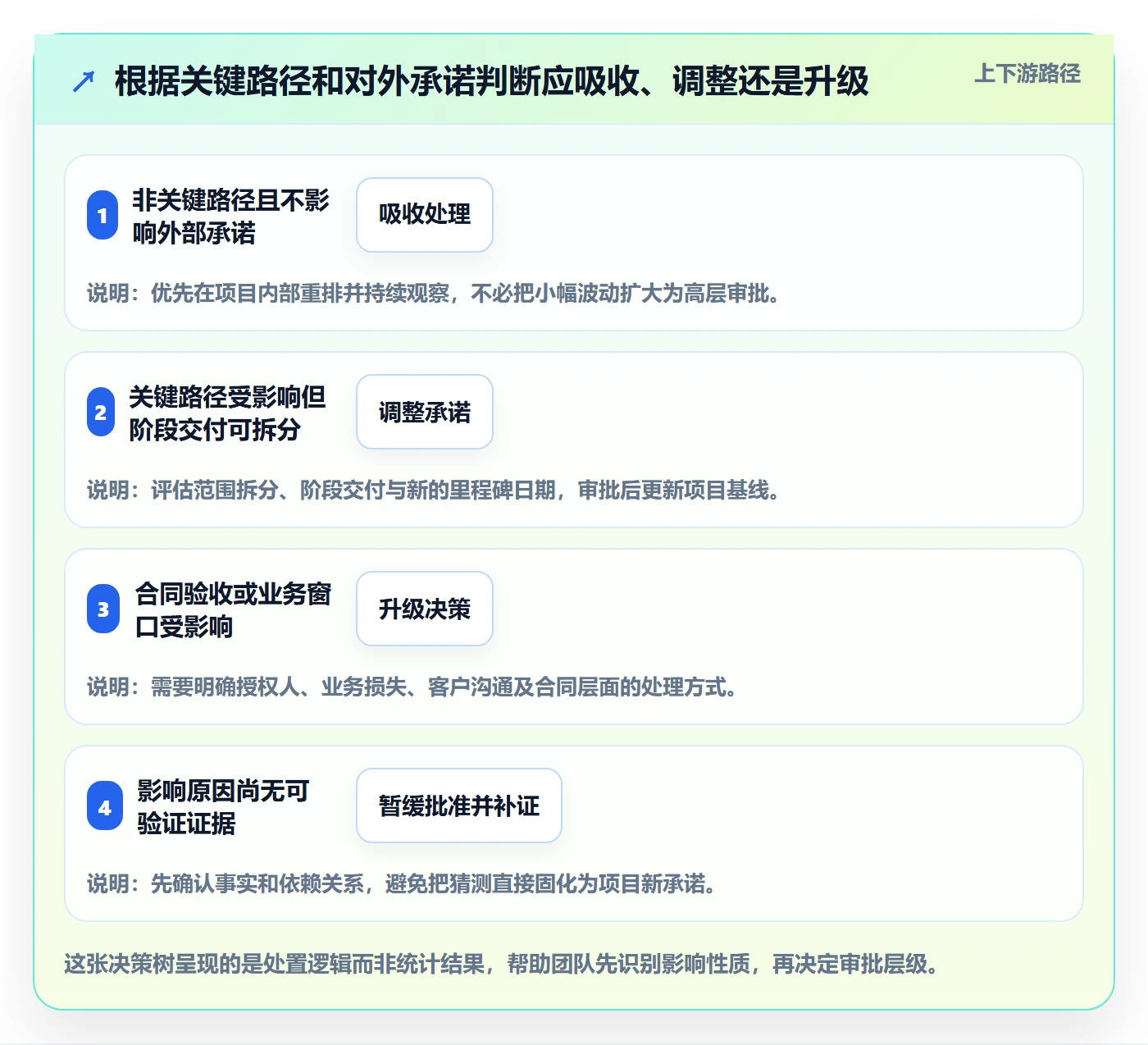

4. 区分三种处置:吸收、调整、升级
吸收偏差适用于不影响对外承诺、仍有项目缓冲且恢复成本可控的情况。此时可以通过内部重排、重新分配任务或压缩非关键等待来处理,保留偏差记录,不一定触发正式的项目级变更。
调整承诺适用于原日期已不可行,但影响范围可控且存在清晰的新计划。审批不仅要确认新日期,还要确认范围、资源、责任人和验证条件是否同步调整。
升级决策适用于合同节点、重大业务窗口、合规要求或多个项目资源冲突受到影响的情况。项目团队可以提供方案和影响分析,但最终取舍可能需要业务负责人、项目发起人或合同授权人作出。

五、具体案例与数据观察:从“晚了几天”追到计划为何失真
1. 案例背景:接口联调推迟,表面原因并非真正瓶颈
下面是一个情景化案例,用于说明分析方法,不代表某一企业的真实项目数据。某实施团队负责一项企业系统上线,原计划在第六周完成接口联调并进入用户测试。临近联调时,项目成员申请延期四天,理由是“接口开发进度不足”。如果审批人只按表单中的原因判断,很可能会直接批准延期或要求开发团队加班。
进一步核对任务记录后,团队发现接口程序主体已完成,真正未满足的是客户侧测试账号、脱敏样例数据和网络白名单。三项输入分别由不同角色提供,原计划只写了“客户配合”,没有指定责任人和最迟日期。开发任务因此等待,测试团队也无法提前准备用例。
2. 处理方式:不先改一个日期,而先拆出三条恢复路径
团队把问题拆成三个动作:由客户项目负责人在两个工作日内确认测试账号;由数据负责人提供脱敏样例;由基础设施团队确认白名单生效时间。同时,实施团队安排开发人员先完成不依赖测试环境的接口校验,测试负责人提前准备用例和异常场景。
审批讨论没有只问“能不能延期四天”,而是比较三种选择:整体顺延四天;接口范围拆成已就绪与待验证两批;保留原用户测试日期,但将未完成接口列为受控例外并设置补测门槛。最终选择取决于客户业务风险、合同约定和验收规则,不能仅依据团队内部的工时便利。
3. 观察结果:延期天数只是结果变量,前置输入才是控制点
在这个情景中,如果只统计“接口联调延期四天”,复盘结论可能是开发效率不足;如果记录依赖输入、责任人和最迟到位时间,就能发现计划中把外部协作写成了泛化事项,没有形成可执行的前置条件。管理改进应落在计划设计和依赖管理,而不是笼统地要求开发团队加快速度。
这类情景推演可以形成一组团队自己的验证指标:延期申请中有明确预测日期的比例、跨团队依赖按期满足率、申请中附带替代方案的比例、审批后新承诺兑现率。下面的数值仅用于展示如何建立基线和目标,属于建议基准,不是行业调查结果。

4. 如何把案例变成可复用的团队经验
复盘时不要只记录“客户输入晚了”。应补全:输入原本应由谁提供、最初约定日期、团队何时发现风险、是否按约提醒、延迟造成哪些任务等待、下次在计划模板中应增加什么控制点。这样,复盘结果才有机会转化为项目计划中的明确任务和提醒规则。
也要保留反例。如果依赖按时提供,项目仍然延期,就要继续检查接口设计、环境配置、缺陷返工或测试准备是否存在其他瓶颈。一个原因标签不能替代完整的因果链,更不能预设客户或内部团队必然是责任方。
六、落地流程:把延期管理嵌入项目日常,而不是临时补表
1. 第一步:定义触发条件和适用范围
先明确哪些情况进入延期管理。建议至少覆盖:关键路径任务预计偏差达到约定阈值、阶段里程碑预测日期变化、对外承诺可能无法兑现、外部依赖超过响应期限,以及范围变更导致原计划失效。各团队可以根据项目长度设置不同阈值,不必要求所有任务一律延迟一天就走审批。
同时说明哪些变化属于日常计划调整。例如,非关键任务在浮动时间内重排、且不改变阶段承诺,可以由项目经理记录;涉及客户验收、合同日期、重大资源投入或跨项目冲突的变化,则进入正式审批。
2. 第二步:提交最小但足够的申请信息
申请表应短而完整。字段过多会让成员复制粘贴,字段过少则无法支持判断。核心字段建议包括:受影响对象、原始基线、当前预测、建议新日期、偏差事实、根因与证据、关键路径影响、备选方案、需要的决策和责任人。
如果工具支持关联任务、里程碑、风险和变更记录,应优先关联已有信息,减少重复录入。若团队使用某项目管理平台,可将申请与任务及审批意见关联;若暂时依靠表格,也应规定唯一编号、版本保存方式和负责人,防止审批记录与计划文件分离。
3. 第三步:由项目经理先做事实核验
项目经理不必代替审批人决定所有取舍,但应先核对事实:任务状态是否真实、依赖是否明确、剩余工作量是否有依据、是否存在可并行事项、计划日期是否包含测试和验收时间。对于明显缺少信息的申请,应退回补充,而不是带着模糊材料进入层层审批。
核验也要避免把所有责任压给申请人。若团队长期没有更新任务、外部依赖没有被正式纳入计划,管理流程本身也可能是问题。事实核验的目的是恢复共同认知,不是寻找一个方便背责的人。
4. 第四步:组织方案比较,而非逐级转发
审批材料最好给出有限的可比较选项,并说明每项的收益、代价和前提。选项不必很多,通常两到三种就足以讨论。比如:延期并保留完整范围、按期交付核心功能并分期补齐、增加资源但承担质量或成本风险。
如果决策涉及业务窗口或合同义务,会议中应邀请有权作出取舍的人参加。让没有授权的人层层转发,只会拉长等待时间,并可能导致最终决策者在信息不足时被动批准。
5. 第五步:审批后同步新的执行基线
批准后,项目经理应更新里程碑和依赖任务,明确哪些任务要重排、哪些日期不变、哪些外部方需要通知。申请人需要确认新的责任和交付内容,必要时由客户或业务方确认变更后的验收安排。
建议留下变更记录:批准人、批准时间、批准范围、新日期、限制条件和复查时间。若审批只允许部分延期或附带条件,系统记录必须表达这些条件,不能只存一个“通过”。
6. 第六步:设置复查点并检查承诺兑现
复查点不应晚于新日期才设置。若新的完成日期依赖外部账号在两日内到位,那么复查时间就应靠近输入截止点,而不是等联调结束后才发现依赖仍未满足。复查的对象是条件是否满足、预测是否变化和补救动作是否有效。
对于反复延期的事项,应重新评估方案,而不是自动延长旧申请。连续两次调整同一日期,通常说明估算、范围、资源或依赖管理至少有一项判断失真。此时需要升级到项目整体计划层面重新决策。
- 识别风险信号并记录当前预测日期。
- 核实事实、依赖关系和关键路径影响。
- 形成可比较方案,说明成本、风险和前提。
- 按影响范围进入对应授权层级。
- 批准后更新计划、责任、对外沟通和风险记录。
- 在条件节点复查,并记录新承诺的兑现情况。
七、不同情况下的行动建议:按风险强度配置管理动作
1. 只是内部任务轻微偏差
若任务不在关键路径,仍有缓冲,不影响其他团队或对外承诺,可以由任务负责人和项目经理协商调整。保留原日期和调整原因,观察后续依赖是否受到影响,不必为了形式完整启动高层审批。
但如果轻微偏差频繁发生,或集中出现在同一环节,就不能继续当作偶然。项目经理应检查工作拆分是否过粗、任务估算是否长期偏乐观、状态更新是否滞后,必要时调整团队计划方式。
2. 关键路径受到影响,但业务结果可通过拆分保住
优先评估分阶段交付、功能切片、先交付可验收部分等方案。拆分并非把未完成工作隐藏起来,必须明确每个阶段的验收标准、剩余范围、补齐日期和风险边界。
这类方案尤其适合交付内容可独立验证、客户能够接受分批上线的项目。若系统模块高度耦合、未完成部分会影响核心数据一致性,贸然拆分可能增加返工,不能只为了守住原日期而拆。
3. 客户或外部团队输入延迟
先把依赖转化为双方可确认的任务:输入内容、提供人、截止日期、验收方式和逾期后的影响。沟通记录要能说明团队何时提出需求、对方何时确认、当前缺少什么,而不只是写“等待客户配合”。
如果外部输入的交付时间不可控,可以准备替代测试数据、模拟环境或分批验证方案,但应先确认替代方式不会引入安全、合规或验收问题。不要以未经确认的临时替代方案作为新的正式承诺。
4. 合同节点、监管节点或关键业务窗口受影响
立即升级到有权判断合同、业务影响和资源投入的人。项目团队应准备事实时间线、影响范围、恢复选项、客户沟通建议和潜在后果;必要时由合同或合规相关人员参与判断。
这类申请不要只用项目内部的“延期几天”描述。应明确新的日期是否可被接受、是否需要正式变更文件、是否影响验收或付款条件,以及是否存在不可逆的业务窗口。
5. 原因尚未查清,团队却要求马上批准
先批准必要的止损动作,不一定立即批准整体延期。例如可以批准临时增派人员进行诊断、安排环境检查或建立专项复查,而把新的正式交付日期暂列为预测值,等关键事实确认后再作承诺变更。
这种做法既避免因等待全部信息而失去恢复窗口,也避免在根因不清时把一个未经验证的日期写成正式承诺。审批意见要明确哪些内容是临时措施,哪些仍待决策。
八、流程优化的取舍:透明度、速度与控制强度要一起权衡
1. 流程越轻,速度越快,但越依赖团队判断力
低风险事项由项目经理就地处理,能减少等待和重复签字,也更适合小团队或变化频繁的短周期交付。代价是判断质量更依赖项目经理经验,因此需要明确授权边界、保留变更记录,并定期抽查是否误把重大变化当成日常调整。
2. 流程越重,可追溯性越强,但审批成本也会上升
涉及客户承诺、合同条款、重大成本或多个业务部门时,增加授权层级是合理的。风险在于所有申请都走最高级别审批,导致高层注意力被小事项占用,重要变更反而排在队列后面。
取舍的关键不是“少审批”或“多审批”,而是让审批层级与决策影响相匹配。能在项目组内吸收的偏差,不必上升为组织级变更;改变客户承诺或资源组合的事项,则不能靠会议口头确认代替正式授权。
3. 指标越多,不一定越能改善管理

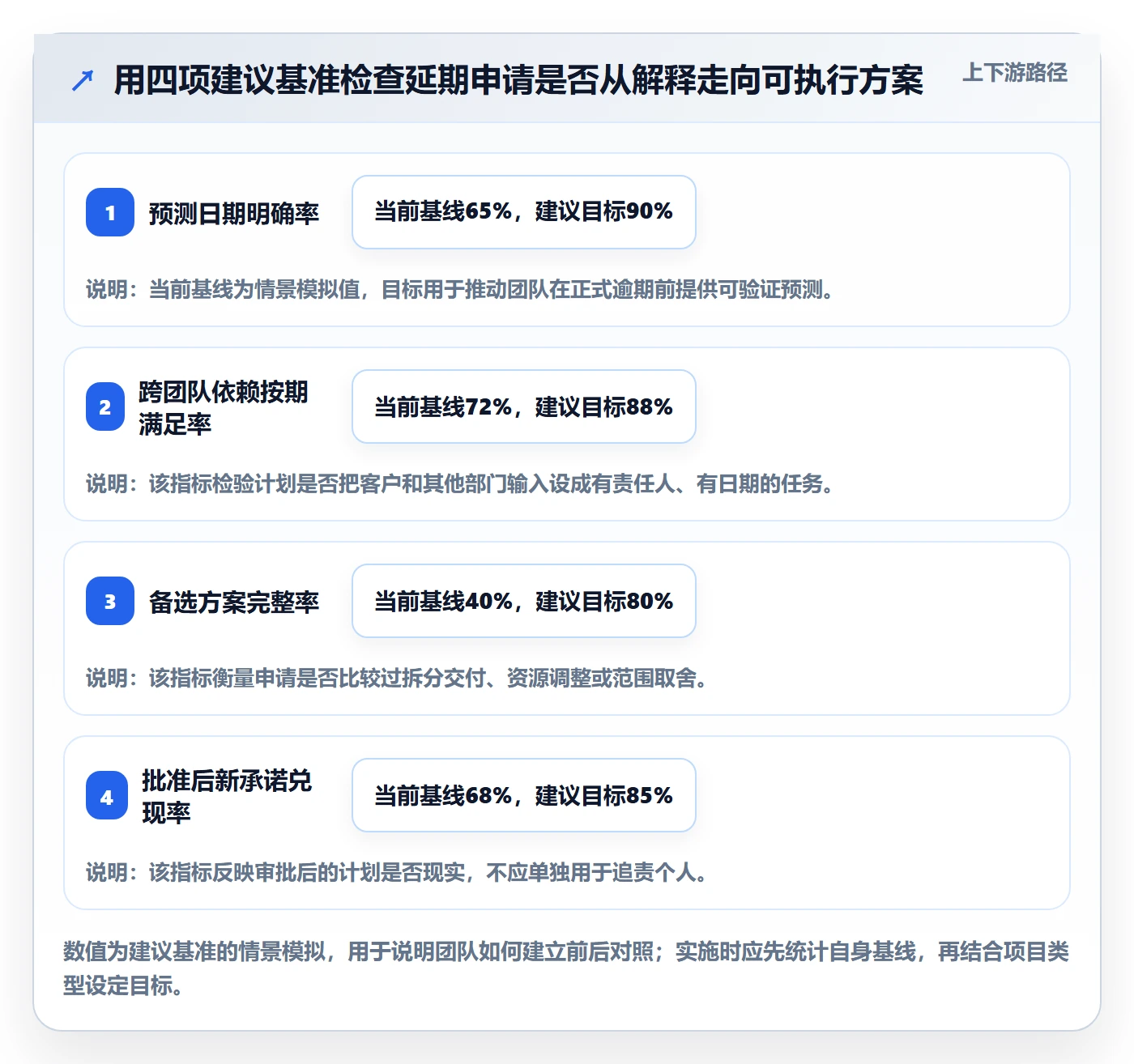

可从少量核心指标开始:提前预警比例、申请信息完整率、审批等待时间、批准后兑现率、重复延期比例。各项指标要配合定义,明确分母、统计周期和排除条件,避免不同项目把“延期”理解成不同口径。
不建议把单一指标直接用于个人绩效。例如追求高兑现率,可能诱导团队把日期留得过于宽松;追求低延期率,可能诱导团队延迟报风险。指标应用应先用于发现流程瓶颈,再结合项目类型和事实复核。
4. 自动化能减少漏项,但不能替代业务判断
审批系统可以自动提醒即将逾期的关键任务、识别申请中的空字段、记录审批时间、同步批准日期,并在条件到期时提醒复查。这些适合规则化处理的动作可以减少人为遗漏。
但系统无法单凭任务状态判断客户是否会接受分阶段验收,也不能替代对合同影响和质量风险的评估。工具的价值是让信息及时、过程可追溯,而不是把决策责任外包给流程配置。
5. 选择工具时,先看流程是否可追溯、数据是否能关联
实施组织可以使用现有项目管理系统、企业流程平台或受控表格,重点检查是否能保留日期变更历史、关联任务与里程碑、配置不同授权层级、记录审批意见、导出审计信息,以及支持跨团队查看依赖状态。不要因为功能列表很长,就忽略实际项目中的权限边界和数据维护成本。
对于一百人以上、并行项目较多或需要统一审计的组织,工具评估还应加入部署方式、身份权限、数据迁移和既有流程兼容性。若考虑某项目管理平台,应以代表性项目做小范围验证:选一项真实的延期流程,从风险触发、申请、审批到计划更新走完一遍,再判断它是否真正减少重复录入和状态失真。
九、下一步怎么做:先用一个项目建立可验证的闭环
1. 选一个近期项目,回看最近十项偏差
不要一开始就制定全组织的大而全制度。先挑一个延期问题较多、协作关系清晰的项目,回看最近十项任务偏差或里程碑变化,确认哪些是内部调整,哪些改变了对外承诺,哪些申请过晚,哪些原因缺少证据。
回看时不急着评判个人,而是找出重复出现的模式:计划中未明确责任人的外部输入、测试时间被压缩、变更未经影响分析、审批日期更新但依赖任务未调整,或风险已经出现却没有人愿意正式报告。
2. 先定三条边界,再改申请模板
先确定三件事:哪些变化由项目经理处理;哪些变化必须由项目负责人批准;哪些变化必须升级至业务或合同授权人。把边界写清之后,再设计申请字段和提醒规则,避免先做一个复杂表单,最后仍然不知道谁有权决策。
模板可以从“原基线、当前预测、影响对象、证据、备选方案、建议新承诺、责任人、复查时间”开始。跑过两三个真实案例后,再删除没人使用的字段、补充实际缺失的信息。
3. 每月检查一次审批质量,不只检查审批速度
每月抽查少量申请,重点看是否提前预警、事实是否可追溯、方案是否比较过、审批是否有条件、计划是否同步更新、批准后的日期是否兑现。若审批等待时间很长,区分是授权链条过长,还是申请材料反复补充造成的等待。
流程改进最终应让团队更早说出“可能赶不上”,让负责人更准确地回答“改日期、改范围还是改资源”,并让新的交付承诺能够被执行和验证。成熟的延期管理不是让项目从不变化,而是让变化来得更早、讲得更清楚、决策更有依据、代价更可控。
4. 用一次复盘验证制度是否真的有效
试运行后,选择一项已经闭环的延期案例,沿着记录检查:最初风险何时出现、何时形成预测、审批用了多久、批准后计划是否同步、复查点是否有效、最终结果与新承诺相差多少。若这些问题无法回答,说明需要改进的可能不是审批层级,而是数据留存或责任分工。
下一步不必追求复杂系统或零延期口号。先让团队使用同一套日期定义、同一套影响判断逻辑和清楚的授权边界;再用真实项目数据调整阈值。延期审批的价值,不在于证明谁晚了,而在于组织能否在承诺失效之前,作出一次有证据、有选项、有责任人的决定。
常见问题解答(FAQ)
1. 项目延期到什么程度需要发起延期审批?
我在实施项目中经常遇到任务晚了一两天,但团队对是否需要走审批没有统一标准。若每次都按延期处理,流程会很繁琐;若等到上线日期受影响才上报,又可能错过调整窗口。
建议按里程碑影响和关键路径判断,而不是只看单项任务晚了几天。可设定规则:预计影响合同交付日、关键里程碑,或关键路径任务延期超过1个工作日时,必须发起审批;不影响后续工作的普通任务偏差,由项目经理记录并在周会上复核。
2. 延期审批需要提交哪些信息,审批人才能快速判断?
我曾遇到延期申请只写“资源不足”或“需求变更”,审批人还得反复追问原因和影响。项目越接近交付,信息不完整越容易让决策拖延,也会让团队不知道先做什么。
申请至少说明原计划日期、预计完成日期、延期天数、原因及证据、受影响的任务和里程碑、对成本与范围的影响,以及已采取的补救措施。最好同时列出两个可选方案及其代价,例如增加资源能否追回工期、调整范围会影响哪些验收项,便于审批人基于影响而非主观判断决策。
3. 延期审批流程怎样设计,既不拖慢项目又能留下记录?
我在跨部门实施中遇到过申请提交后没人确认、临近交付才发现审批卡住的情况。团队需要一个足够轻的流程,但也要能追溯谁在什么时间批准了哪种调整。
可将流程设为“项目成员提交,项目经理核实影响,交付负责人或客户代表按权限审批,更新计划并通知相关方”。为每个环节设定时限,例如普通申请1个工作日内处理、影响合同交付日期的申请优先处理;超时自动提醒,审批结论同步更新到基线计划、风险清单和会议纪要。
4. 怎样判断延期管理是否真的改善了交付?
我担心团队把审批数量当成管理成果,结果只是表单更齐全,交付表现却没有变化。复盘时,我希望能分清是延期变少了,还是问题被更早发现并及时处理了。
至少按月跟踪按期完成率、延期申请提前量、延期天数中位数、重复延期比例和审批处理时长,并按延期原因分类。判断改善时要同时看趋势和项目类型:例如延期天数下降但申请提前量变短,可能只是风险暴露更晚;若重复延期比例和关键里程碑偏差同时下降,才更能说明预测与纠偏有效。
核心关键词
文章包含AI辅助创作:延期审批管理指南:实施团队如何做好延期管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616029
读者评论
我们之前也遇到过申请写“客户配合不足”,最后发现没人明确账号和测试数据的交付日期。把责任人和时间点补上后,延期原因才真正能跟进。
区分预测日期和批准日期这点很实用。实际项目里日期常在会议、表格里各改一遍,回头很难说清什么时候判断出风险,保留变更记录确实重要。
分层审批能减少小任务的流程负担,不过阈值不好定:有些任务本身不在关键路径,却占用了客户窗口。除了延期天数,可能还得把依赖关系和外部窗口纳入判断。
