研发延期分析最容易得出一个错误结论:延期主要是开发效率不够。某团队连续三个版本晚交付,复盘表里“开发耗时超预期”占了近一半;把需求变更、测试等待、跨团队依赖和排期口径重新拆开后,真正发生编码超时的事项不到三成。延期管理的落地关键,不是给每个延期找一个人负责,而是让团队能从统一的数据中辨认:承诺何时形成、偏差从哪里产生、哪些风险可以提前干预,以及采取行动之后是否真的改善。
一、先讲核心结论:延期分析不是追责表,而是决策系统
1. 先区分“结果偏差”和“过程原因”
项目延期是结果,不是原因。一个需求比计划晚了十天,可能是工作量估算偏小,也可能是需求冻结后仍不断变更;可能是开发中途被线上故障打断,也可能是测试环境迟迟不可用。若团队只记录“开发延期”,就会把不同问题塞进同一个标签,最后得到一个看似清晰、实则无法行动的统计结果。
我建议把延期分析设计成一条决策链:先定义承诺日期,再记录关键事件,之后识别偏差发生阶段,最后将原因映射到可执行的改进动作。每个统计口径都必须能回答一个管理问题,否则它只是报表装饰。
2. 分析的首要目标是提前发现,而不是月底解释
复盘能解释已经发生的延期,但管理者更需要知道哪些工作在承诺日期之前已经进入高风险状态。一个有效机制应同时有结果指标和过程信号:结果指标衡量交付是否守约,过程信号观察工作是否长期未开始、评审是否排队、阻塞是否超时、范围是否持续扩大。
因此,团队不应把“延期率下降”当成唯一目标。如果通过不断延后承诺日期,延期率确实可能变低,但用户获得价值的时间并没有提前。更值得追踪的是承诺兑现率、计划变更频率、阻塞时长、在制品数量,以及需求从提出到可用的实际周期。
3. 统一口径比增加图表更重要
在我设计延期分析机制时,第一件事通常不是选工具,而是让产品、研发、测试对“计划日期”“交付日期”“延期事项”和“范围变化”作出相同解释。只要口径不一致,同一团队的延期率就能因为统计方式不同而出现明显差异。
下表是一套可作为起点的口径示例。它不是行业标准,需要结合团队交付方式调整,但应在首次统计前书面确定,并保留口径版本。
| 名称 | 建议定义 | 主要用途 | 常见误用 |
|---|---|---|---|
| 基线承诺日期 | 范围评审通过后冻结的目标交付日期 | 衡量承诺兑现情况 | 每次延期都直接改掉基线,导致历史表现被抹平 |
| 实际完成日期 | 达到团队事先定义的“完成”标准之日 | 计算实际偏差 | 把代码合并当作已交付,忽略验证、发布或验收 |
| 计划变更 | 基线冻结后,日期、范围或验收条件发生的正式变更 | 区分执行偏差与承诺改变 | 把每次改日期都当作合理调整,不保留变更原因 |
| 延期天数 | 实际完成日期减基线承诺日期,按日历日或工作日统一计算 | 描述偏差幅度 | 不同团队混用自然日和工作日 |
| 延期事项 | 超过基线日期仍未达到完成标准的独立交付对象 | 统计延期比例和风险分布 | 将一个需求拆成多个子任务以改变统计分母 |
如果团队采用双周迭代,可将迭代承诺作为一个观察层;如果项目有合同、合规或客户验收节点,则需要另设里程碑层。二者不能简单混为一谈:迭代中某个任务晚一天,不一定意味着项目里程碑同样晚一天。

二、背景和真实场景:为什么团队明明一直在复盘,延期仍反复发生
1. 常见场景是“日期清楚,过程不清楚”
在一个用于说明方法的匿名化案例中,某研发组织有约120名成员,多个产品小组并行交付。管理层每月都能看到项目计划日期和实际交付日期,却很难回答三个问题:延期最常发生在哪个环节?哪些项目风险在一周前已经可见?前一次复盘提出的改进有没有改变后续表现?
团队原有报表以项目为单位,只记录“计划日期、实际日期、延期原因”。由于原因由项目负责人在结项时补填,历史数据里的“需求变更”“开发超时”“测试资源不足”很难区分,更无法还原事情发生的顺序。看起来记录完整,实际上缺少过程证据。
这个场景并不罕见。只统计项目级日期,能够看见交付晚了,却无法判断偏差来自某一项关键工作、多个小问题叠加,还是项目范围中途扩大。若再把延期责任直接落在某个职能团队,常常会把系统性瓶颈误判为个人效率问题。
2. 延期分析要从事件时间线开始
我更愿意把一个交付事项看作一串事件,而不是一个静态任务。至少需要知道:需求何时进入评审,何时冻结范围,何时开始开发,何时提交测试,何时发现阻塞,何时解除阻塞,何时完成验收。只有这些节点能对应到时间戳,团队才有机会判断时间究竟花在哪里。
事件记录并不等于要求每个人写长篇日报。实际操作中,尽量让关键变更和状态切换在工作流中留下记录,并只要求填写会影响决策的信息,例如变更原因、阻塞对象、影响范围、预计恢复时间。字段越多不一定越好,不能支持后续判断的字段只会增加维护成本。
3. 工具能承载流程,但不能替团队制定口径
中大型企业常见的难点是信息分散:需求在一个系统,代码在另一个系统,测试缺陷又在不同的记录渠道里。对于百人以上的研发组织,工具是否支持统一工作流、权限与审计、跨团队视图、数据导出和部署要求,可能直接影响延期数据能否持续使用。
以 PingCode 这类研发管理平台为例,适合评估的方向应包括需求与迭代的关联、工作项状态流转、版本与缺陷追踪、历史变更留痕、跨项目汇总能力,以及部署和迁移要求。具体能力、版本限制和实施方式应以产品当前文档及实际验证为准。选择工具时,应先用一条真实交付链路做试点,而不是先看功能清单,再假设团队会自然形成数据纪律。
若组织有私有化部署或既有系统迁移要求,应在选型阶段验证部署架构、数据迁移范围、字段映射、历史记录保留、权限转换和切换回退方案。对于使用 Jira 的团队,所谓“平滑迁移”不能仅看任务能否导入,还要验证关联关系、评论、附件、状态历史、用户权限以及报表口径能否延续。工具品牌本身不能保证迁移平滑,验收清单和试迁移结果才是依据。
三、拆解常见误区:看起来在分析,实际可能在制造噪声
1. 误区一:把延期原因做成一张静态下拉菜单
“需求不清”“开发低估”“测试不足”“外部依赖”是常见原因标签,但如果没有定义,所有人都可能用自己的理解填写。“需求不清”可能指验收条件缺失,也可能是评审后持续变更;“测试不足”可能指测试人力不足,也可能是环境不可用。分类名字越简短,不代表解释力越强。
更可靠的办法是先定义一级分类,再让证据字段补充事实。例如“范围变更”需要记录变更日期、变更发起方、影响工作项和估算影响;“外部依赖”需要记录依赖对象、提出日期、应答日期与阻塞区间。原因标签描述类别,事件记录解释类别如何造成偏差。
2. 误区二:把延期天数当作全部严重程度
延期两天的高风险安全修复,可能比延期两周的低优先级体验优化更需要管理关注。天数描述时间偏差,却没有呈现业务影响、依赖范围、客户承诺和恢复难度。单看延期天数,容易把注意力集中在容易统计的事项,而忽略真正高代价的风险。
建议至少分开看偏差幅度、影响范围和风险等级。需要注意,风险等级不能随意由负责人主观打分后直接汇总;应约定判断依据,例如是否影响合同节点、是否阻断其他团队、是否涉及合规要求,以及有无替代方案。
3. 误区三:用平均延期天数掩盖长尾
平均值容易被少数极端项目拉高,也可能被大量按时完成的小任务拉低。一个团队平均延期三天,并不能说明大部分事项都只晚三天;也可能是多数任务按时,少数关键项目晚了很久。建议同时观察中位数、分位数、延期比例和关键里程碑偏差,并按项目类型或交付规模分层比较。
4. 误区四:基线可以反复修改,不留原始承诺
计划调整本身可能是正确管理行为,问题在于调整后是否保留原始基线。如果每次发现风险就把目标日期改到新的预计日期,最终报表会显得项目都按时完成,却无法评估最初承诺是否可靠。更合理的做法是保留原始基线、当前预测日期和变更记录,分别回答“原承诺兑现了吗”和“当前计划是否可信”。
5. 误区五:以个人工时或加班解释系统性问题
工时数据可以帮助了解投入变化,但不能单独证明团队效率高低。额外投入可能来自需求变更、线上故障、频繁切换、技术债或估算偏差。若管理者只把延期后的加班当作解决方案,团队会逐渐学会隐瞒风险,直到最后阶段才暴露问题。
延期分析应识别可控的流程瓶颈,而不是通过数据给个人贴标签。需要讨论个人表现时,应有充分背景、统一标准和独立管理流程,不能把项目统计排名直接当作绩效结论。

四、专业判断逻辑:从“延期了”追到“为什么会晚”
1. 用四层逻辑定位偏差
要让分析结果可行动,我会把判断分成四层:承诺是否合理、执行是否受阻、交付流程是否排队、外部条件是否变化。四层之间不是互斥选项,同一项延期可能同时受到估算偏差和依赖等待影响,关键是分清主因、促成因素与结果。
| 判断层 | 核心问题 | 可观察证据 | 可能的干预 |
|---|---|---|---|
| 承诺与范围 | 日期形成时,范围、验收条件和依赖是否明确 | 基线版本、评审记录、范围变更时间线 | 补齐验收条件,设置基线冻结与正式变更机制 |
| 执行与估算 | 实际工作是否超出已知复杂度,是否被中断 | 估算记录、任务流转、故障和中断事件 | 拆分过大工作项,显式预留不确定性,降低并行切换 |
| 流程与排队 | 工作是否长时间等待评审、测试、发布或决策 | 各阶段进入与离开时间、阻塞时长、在制品数量 | 设置队列上限、明确服务时限、补足瓶颈环节能力 |
| 依赖与环境 | 外部团队、供应商、环境或政策是否改变了前提 | 依赖确认时间、接口响应、环境故障、变更通知 | 建立依赖负责人、升级通道、替代方案和风险缓冲 |
2. 先找偏差发生的阶段,再讨论责任归属
如果工作从评审通过到开发开始之间等待了六天,那么即使最后的开发周期很长,也不能直接认定编码效率是主要问题。反过来,如果需求稳定、依赖按时满足、开发开始后仍连续多次扩大范围或返工,才值得深入检查需求理解、设计质量和技术方案。
可以把总交付周期拆成准备时间、执行时间、等待时间和返工时间。它们的计算边界应统一:例如从需求进入可排期状态到用户验收完成,是否包含周末、假期与外部等待,都要提前约定。拆分目的不是制造精确感,而是让团队知道时间主要消耗在哪一种机制里。
3. 原因分类应从事实推导,而非从结果猜测
当一个工作项延期时,复盘人员可以按时间线追问:日期在哪个节点首次变得不可信?当时有哪些已知信号?信号是否有人负责处理?为什么没有触发升级?哪些工作是在风险暴露后才开始?这些问题比“谁估算错了”更能发现流程缺口。
一个实用的归因原则是:原因需要能被记录或复核,行动需要能改变一个具体条件。比如“沟通不够”太抽象;“接口需求在开发开始后第八个工作日才得到确认,且没有约定响应时限”则能支持流程改进。
4. 建立风险触发器,而不是等延期确认
风险信号要尽可能早于结果出现。对团队而言,可从几项简单触发器开始:关键工作连续多个工作日未启动;阻塞超过约定时限;需求冻结后发生影响验收的变更;测试队列持续积压;关键依赖没有确认人和交付日期。阈值不应照搬其他团队,应根据自身周期、容量和工作类型试运行后调整。
触发器的目的不是自动判定谁做得不好,而是促使责任人及时核实风险、更新预测、提出取舍方案。若每次触发只增加一层审批,却没有帮助移除阻塞,团队很快会绕开机制。

五、具体案例与数据观察:把延期报表变成改进闭环
1. 案例口径与样本边界
以下案例为匿名化方法演示,数字是情景模拟数据,不应被理解为某家企业或某款工具的实测结果。设一个跨产品、研发和测试团队的组织,在连续四个迭代周期中记录了120个承诺工作项。团队把“验收标准满足并完成约定发布或交付”定义为完成,并保留原始承诺日期与每次计划变更。
四个周期内,120个工作项中有42个超过最初基线日期,延期比例为35%。这项比例本身没有足够的解释力。进一步把延期事项按主导偏差阶段分类后,发现其中14项主要涉及需求或范围变更,11项主要受跨团队依赖影响,9项主要发生在评审、测试或发布等待环节,8项与估算和实现复杂度有关。
这组分布并不意味着团队应该立即给需求、依赖、流程和估算各安排一项平均改进。真正要进一步检查的是:哪类原因贡献了更多延期天数,是否集中在少数项目,是否反复影响同一接口,以及已经发生的变更是否在基线后得到正式审批。
2. 第一次发现:事项数量与影响天数讲的是不同故事

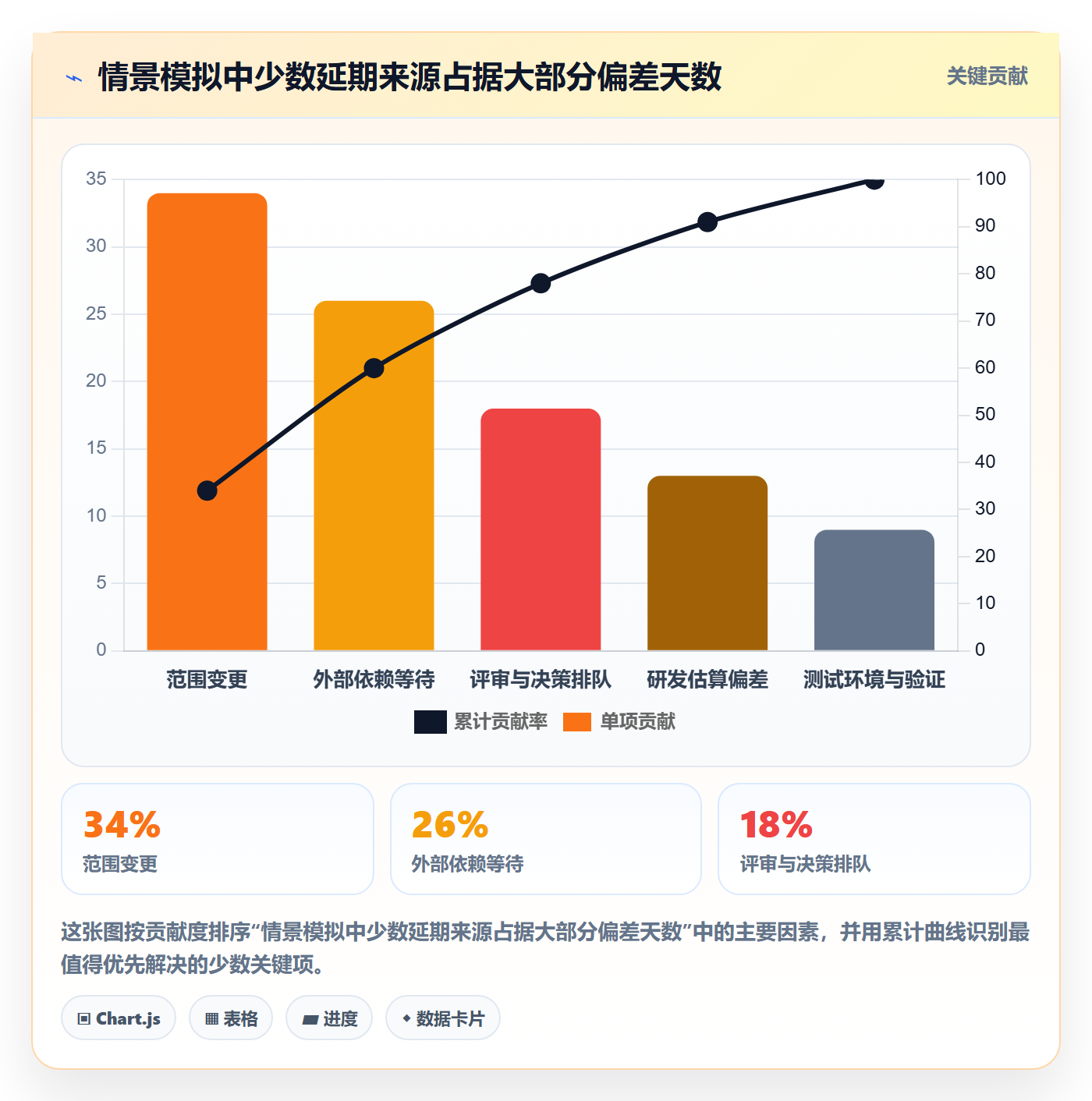

该模拟样本里,延期事项数量最多的是范围变更,但按累计偏差天数计算,跨团队依赖贡献最大。原因是依赖类事项数量稍少,却经常卡住关键路径,单项等待时间较长。若只看延期原因出现次数,团队可能先处理变更多的问题;若结合项目关键路径和偏差天数,优先级可能会改变。
这里要避免另一种错误:将全部偏差天数机械相加,宣称它们就是项目延期总量。不同工作项可能并行推进,两个事项各自晚五天,不一定让项目晚十天。项目级影响需要结合依赖关系、关键路径和可并行工作分析。工作项统计适合发现频繁问题,里程碑统计更适合描述整体交付影响。
3. 第二次发现:改善输入条件,通常比催促末端更有效
在模拟的改进周期里,团队没有把“加快开发”设为唯一动作,而是挑选了三个变化:基线冻结时补齐验收条件;跨团队依赖必须登记责任人与确认日期;测试阶段设置可见的队列和阻塞状态。接下来两个周期,范围冻结后的重大变更从每20个承诺项约6次降到约3次,依赖平均等待时间从5.2个工作日降至3.4个工作日,延期事项比例从35%降至27%。
这些数字仅用于展示可能的指标关系,是样本推演,不是经过外部审计的成效数据。即使真实团队出现同样的变化,也不能立刻断言改进动作是唯一原因;还要检查工作复杂度、交付规模、季节性发布、团队人员变化和统计口径是否改变。
4. 第三次发现:用前后对比,也要看代价和反例
例如,减少范围变更可能提高承诺稳定性,但也可能降低响应客户需求的灵活度。限制并行工作可能减少切换和排队,却会让临时需求更难插入。增加测试前置验证能够减少末端返工,但若测试资源不足,提前介入可能进一步挤压测试人员的容量。
因此,每个改进都应同时观察收益指标和代价指标。若延期下降而未完成事项积压上升,或计划变更变少但紧急插单变多,团队可能只是把问题从一个环节搬到了另一个环节。

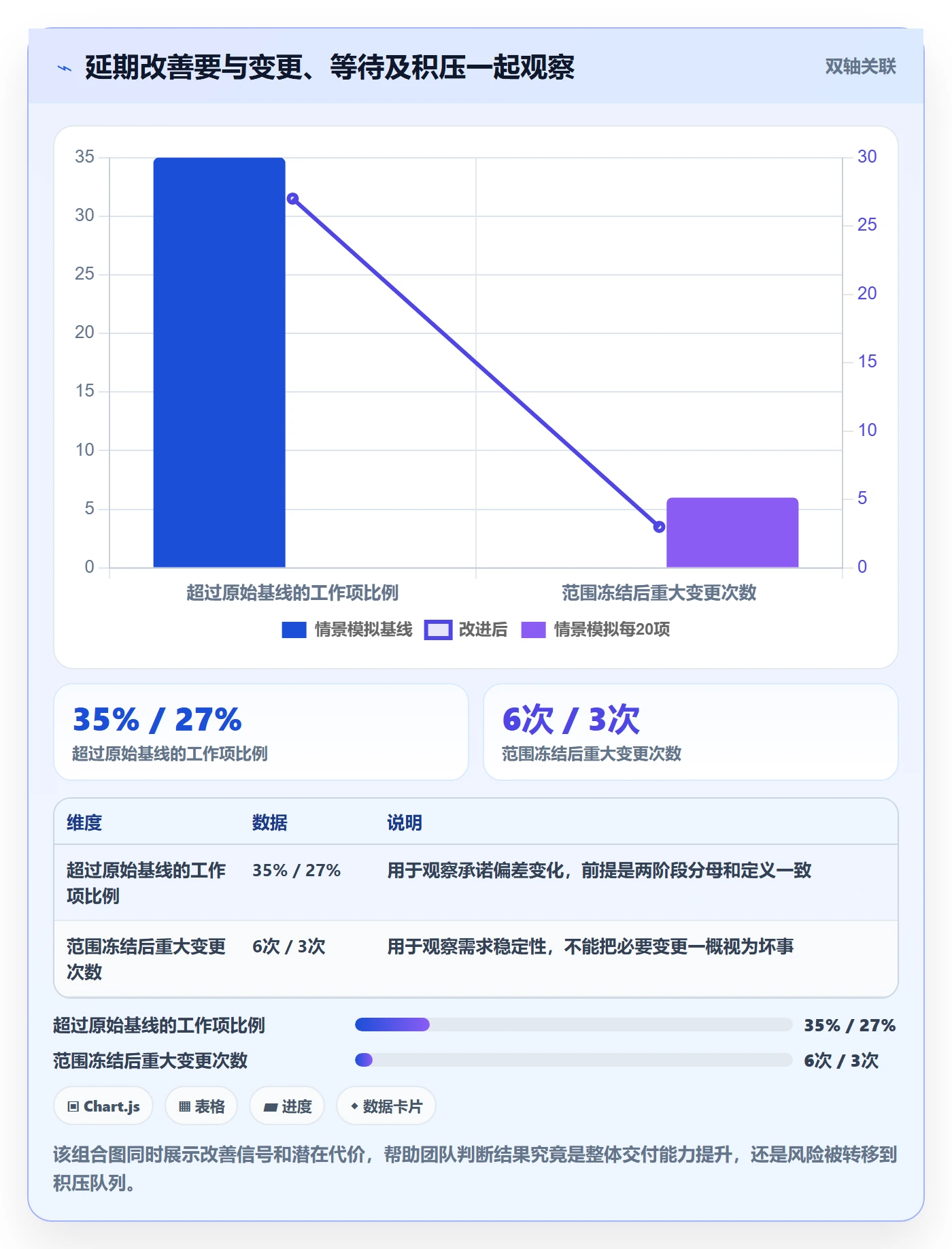

| 观察指标 | 基线情景 | 改进后情景 | 如何解释 |
|---|---|---|---|
| 超过原始基线的工作项比例 | 35% | 27% | 反映承诺偏差变化,但需要同步核查分母和基线是否保持一致 |
| 范围冻结后重大变更次数 | 每20项约6次 | 每20项约3次 | 反映变更频率变化,不代表所有变更都应被阻止 |
| 跨团队依赖平均等待时间 | 5.2个工作日 | 3.4个工作日 | 反映依赖响应效率,需检查是否出现未登记的线下等待 |
| 未完成事项积压量 | 18项 | 21项 | 作为代价观察项,提示延期率改善可能伴随在制品增加 |

5. 把每次复盘收敛成可验证的行动卡
复盘不能以“加强沟通”“提高意识”结束。每项行动至少要有问题证据、改进动作、责任人、验证期限和结果指标。一个周期后如果没有观察到预期变化,应允许团队调整假设,而不是把未见成效归咎于执行者不够努力。
| 问题证据 | 改进行动 | 验证指标 | 复查时点 |
|---|---|---|---|
| 关键依赖多次在开发开始后才确认 | 排期前登记依赖负责人、确认日期和升级路径 | 依赖按期确认率、阻塞等待中位数 | 两个迭代后 |
| 验收标准在开发期间反复补充 | 建立范围冻结检查,并对新增验收条件走正式变更 | 基线后重大变更次数、变更影响工作日 | 一个发布周期后 |
| 测试阶段出现长队列和集中返工 | 限制进入测试的在制品,提前检查环境和测试数据 | 测试等待时间、返工率、阻塞时长 | 连续三个迭代复查 |

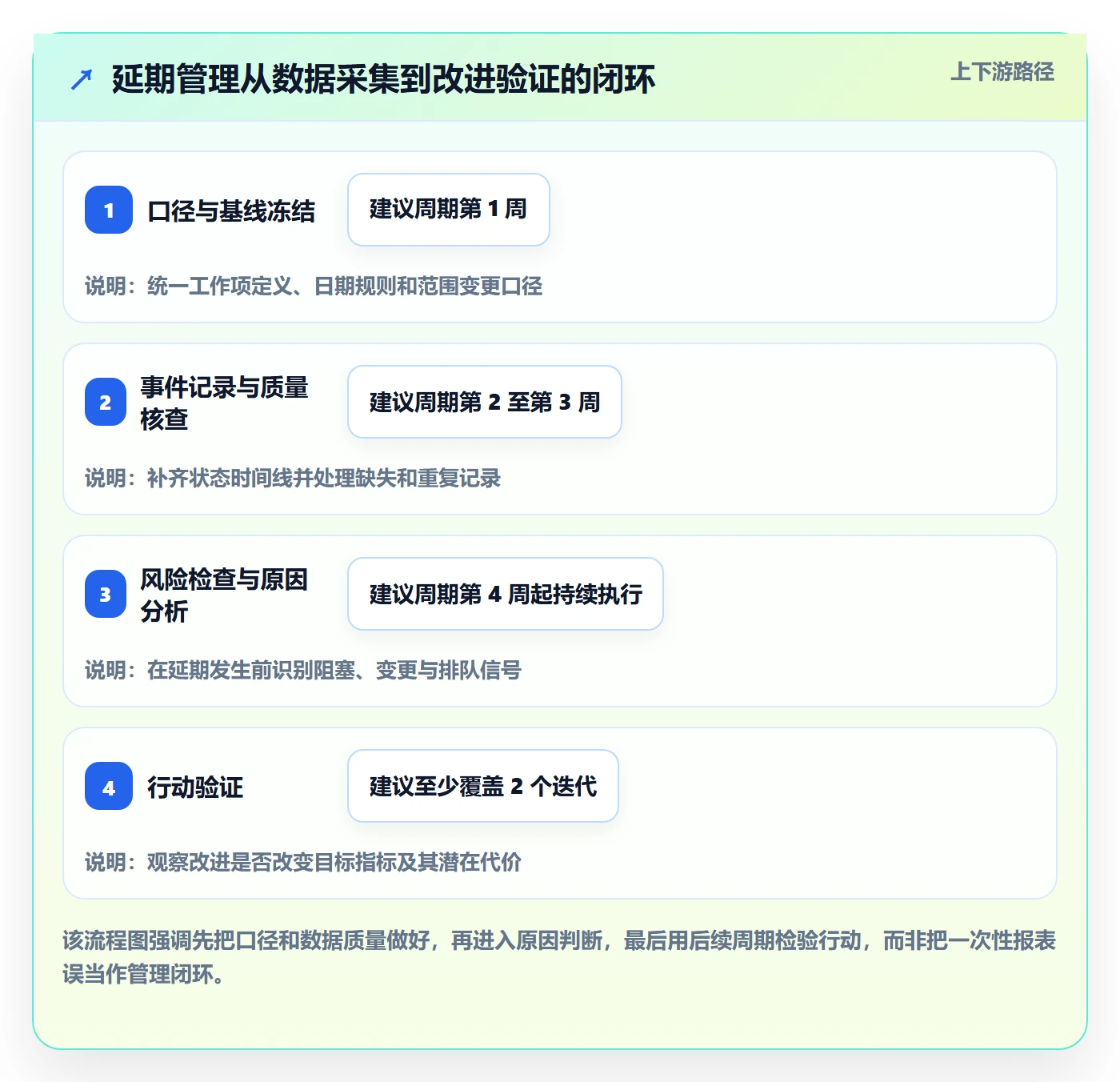

六、落地方案:从小样本试点到组织级数据机制
1. 第一步:选一个有代表性的交付范围
不要一开始就要求所有项目接入统一分析。优先选一个延期问题真实存在、负责人愿意参与、工作流相对稳定的产品团队或交付线。试点范围应覆盖需求、研发、测试和交付节点,但不必追求覆盖全组织的所有例外情况。
试点成功的标准不是报表做出来了,而是团队能够用数据识别至少一类反复出现的瓶颈,并在两个或更多周期后验证行动是否有效。若团队连工作项定义都无法稳定,先改善记录方式与口径,暂缓横向排名。
2. 第二步:定义最小数据集
首轮字段建议只保留能支持判断的内容:工作项唯一标识、类型、所属项目、原始基线日期、当前预测日期、实际完成日期、状态变更时间、范围变更记录、阻塞开始与结束时间、主因类别、影响级别和行动闭环状态。字段是否必填,应看它对分析价值是否足够大。
字段设置要避免“为了以后可能有用”而持续膨胀。数据采集的隐性成本包括填写、解释、校验和维护。若一个字段长期缺失率高,先判断它是否难以理解、是否没有工作流支持,或是否根本没有业务用途。
3. 第三步:先核查数据质量,再解释趋势
常见质量检查包括:原始基线是否被覆盖;完成日期是否早于开始日期;计划变更是否有原因与批准记录;阻塞区间是否存在重叠或缺失;同一事项是否被重复计入;项目类型和工作量级别是否可比较。数据异常不应被悄悄修正后直接出图,应保留修订记录并说明处理规则。
当团队用项目管理平台收集信息时,仍然需要明确数据管理员或流程负责人。平台能帮助记录状态、关联事项和汇总视图,但是否及时更新、状态定义是否稳定、变更是否留下证据,仍取决于团队约定与管理实践。
4. 第四步:建立每周风险检查和周期复盘
每周风险检查应短而聚焦:哪些关键事项已经触发风险?预计日期是否变化?阻塞需要谁协助解除?是否需要调整范围或交付顺序?它不应演变成逐任务念进度的会议。周期复盘则用于分析趋势、比较不同类型工作和检查改进动作。
风险检查使用当前预测,复盘保留原始基线。这样可以同时看清团队对未来的判断是否及时,以及最初承诺是否可靠。若管理报告只展示一个不断被更新的日期,组织就无法区分“预测准确”与“承诺兑现”。
5. 第五步:以行动关闭分析,而不是以报表关闭分析
每次复盘应限制行动数量,优先选择能够影响多个工作项的系统性改进。例如设置跨团队依赖响应机制,往往比逐项催办更有杠杆;优化测试环境准备流程,可能比要求每个研发人员增加测试时长更有效。
对未完成行动要追问障碍,而不是只把它标成“逾期”。如果行动需要预算、组织授权或跨部门调整,应明确升级路径。没有资源支持的改进承诺反复延期,本身也应该成为管理层观察对象。

七、不同情况下的行动建议:团队成熟度不同,做法不能一刀切
1. 小团队或流程刚建立:少字段、先看阻塞
小团队通常不需要复杂的组织级指标体系。先保留承诺日期、实际日期、阻塞原因和范围变更记录,连续观察几个交付周期。重点回答:工作是否被频繁打断?需求是否在执行中变化?测试或评审是否排队?先从团队能直接改变的问题入手。
如果任务规模差异很大,就不要把小缺陷和大型跨模块需求放在一个延期率里比较。可以按工作类型分组,或只选择同类事项做趋势观察。样本较少时,重点看具体事件和时间线,不要对百分比变化作过度推断。
2. 多团队并行:优先治理依赖和口径差异
跨团队项目最难的往往不是单个团队的速度,而是接口责任模糊、等待没有时限、需求和版本日期各自维护。先建立依赖清单,记录请求方、提供方、确认时间、所需日期、阻塞开始和解除时间,再约定超时后的升级路径。
多团队比较前,应先确认工作流、完成定义和周期口径一致。若一个团队把代码合并视作完成,另一个团队要求测试验收后才算完成,那么直接比较延期率没有意义。治理的第一步是让数据可比,而不是让团队排名。
3. 受监管或私有化要求较高:将审计与数据边界纳入设计
在金融、医疗、政务或其他有严格数据要求的场景,延期分析还要考虑数据访问权限、留存周期、日志审计、部署边界和导出控制。选型时需要由安全、法务、研发和运维共同确认要求,不能仅由项目负责人判断“能否私有化”或“是否符合迁移要求”。
若考虑通过 PingCode 等平台承载过程数据,应基于组织实际版本、部署方案和合同范围验证具体能力;对已有 Jira 数据的迁移,也应先做样本迁移和业务验收。关键验收项包括字段映射、历史记录、附件、评论、关联关系、权限,以及迁移前后的报表口径。不要仅凭“支持迁移”四个字推断所有历史信息都能无损转换。
4. 管理层只关心项目日期:把指标翻译成决策选项
如果管理层需要知道是否能按期交付,报告应提供当前预测、置信依据、关键风险、可选行动和代价,而不仅是红黄绿状态。例如可以明确说明:按当前范围交付存在高风险;缩减非关键范围可保住目标日期;保留全部范围则需接受日期后移或增加资源带来的协调成本。
这比只报“风险较高”更有用,因为管理者可以进行真实取舍。延期分析最终应帮助组织作出范围、时间、资源和质量之间的选择,而不是只把问题向上汇报。
八、不同情况下的取舍:指标、流程和工具各有边界
1. 追求可比性还是保留团队差异
统一口径便于组织级观察,但不同类型产品、团队规模和交付模式可能存在合理差异。可以统一最小核心定义,例如原始基线、实际完成和变更记录,同时允许团队补充本地字段。横向比较时先按业务类型、工作规模和交付模式分层,避免简单排名。
如果组织强行追求一个统一分数,团队可能会优化数字而不是交付结果。更稳健的做法是组合呈现:结果指标、过程信号、数据质量和业务背景共同解释,而非用单一百分比裁定团队优劣。
2. 追求准确预测还是保留变化空间
更稳定的承诺通常需要范围管理、依赖确认和缓冲,但过度冻结也会让团队难以响应新信息。对于法规、安全修复或客户紧急需求,变更可能是必要的。管理目标不是消灭变化,而是让变化的代价、授权和影响透明。
因此,团队应保留“原始基线”和“调整后预测”两个视角。前者评估规划与承诺质量,后者支持当下决策。只看前者会忽视合理调整,只看后者则会掩盖反复改期。
3. 追求完整数据还是控制维护成本
更丰富的数据可以解释更多现象,但每个字段都要有人维护。团队应优先记录能够形成决策闭环的信息,逐步扩展字段,而不是一次性建立庞大的原因库。若记录负担让研发人员把状态更新当成额外文书工作,数据会快速失真。
一种实用方式是按风险触发补充信息:普通事项使用简化记录,关键路径或高影响事项再要求补充依赖、变更和影响分析。这样既能控制日常负担,也能为真正重要的风险提供足够证据。
4. 自建报表还是使用研发管理平台
自建报表适合流程简单、系统数据可控且有稳定维护能力的团队;代价是要长期维护字段映射、权限、数据同步和口径变更。使用研发管理平台可以减少工作流与数据分散的问题,但必须核对它是否适配组织现有实践、部署要求和迁移成本。
选型时我建议用真实问题做验收,而不是比较功能名词:能否追溯原始基线?能否看到日期变更历史?能否关联需求、任务、缺陷和版本?能否按团队或产品分层汇总?导出和权限是否满足组织要求?这些问题得到验证,工具才可能成为分析基础。

九、下一步怎么做:从一次有边界的试点开始
1. 在本周确定三个最小约定
第一,明确什么叫承诺日期、完成日期和延期事项;第二,约定原始基线如何保存、变更如何留痕;第三,选择一个试点团队和一个交付周期。不要急着讨论几十个指标,先让核心定义能被每个参与角色复述一致。
2. 在首个周期只追踪四类证据
建议先追踪日期基线、范围变化、状态流转时间和阻塞区间。每周检查记录是否完整,找出最常见的缺失点。若数据无法解释某次延期,先修正事件记录,而不是立刻添加更多原因标签。
3. 在复盘会上提出可验证的假设
例如:“我们认为跨团队依赖没有明确的确认时限,造成关键工作平均等待较长;如果在排期前指定接口负责人并设置升级规则,下一阶段依赖等待中位数应下降,而未完成积压不应明显上升。”这种假设比“加强协同”更容易验证,也允许数据推翻原来的判断。
4. 在两个以上周期后决定是否扩展
当团队已经能稳定记录、解释偏差并完成行动复查,再决定是否推广到更多项目。若试点数据看起来改善,但分母变了、范围变了或基线口径被改写,应先解决可比性问题。扩展不是目标,形成一套能被团队持续使用的判断机制才是目标。
延期分析的独特价值,不在于准确地描述谁晚了几天,而在于把“晚了”拆成可验证的过程原因,让组织知道应该改变什么、可能付出什么代价,以及改变之后是否真的更接近用户价值。下一步不必先买系统或做复杂看板;先选一个交付范围,冻结统计口径,保留原始承诺,用一到两个周期追踪变更、等待与阻塞,再根据证据决定要改流程、改排期、改协作机制,还是评估更适合的数据平台。
常见问题解答(FAQ)
1. 延期率应该按什么口径计算?
我在复盘研发计划时发现,有的团队按延期任务数统计,有的按延期项目数统计,结果差异很大。我想知道怎样定口径,才能让不同迭代之间的数据可比较。
先明确统计对象和时间边界:例如以承诺交付的需求或任务为对象,延期率=超过基准完成日期的已到期事项数÷已到期事项总数。基准日期应使用评审或计划确认时冻结的日期,变更后的日期另行记录;未到期事项不进入分母,取消事项按预先约定的规则单独处理。
2. 怎样区分延期的真实原因,而不是只统计表面现象?
我做延期复盘时,经常看到“开发慢了”或“需求变更”这样的描述,但它们很难指导下一次改进。我想把原因拆到能采取行动的程度,又担心分类太复杂,团队不愿填写。
采用少量一级分类并要求补充事实证据,例如需求变更、依赖阻塞、估算偏差、资源冲突、质量返工和临时插单。每项延期记录影响天数、发生时间及可验证依据,再由负责人复核;当某类原因连续多个迭代占比上升时,优先分析其发生环节,而不是直接归责个人。
3. 延期分析需要采集哪些数据,才能形成可信结论?
我想做一份研发延期分析报表,但现有记录只有计划日期和实际完成日期。我担心只凭这两列数据就下结论,会把范围变化、等待依赖等情况混在一起。
至少记录事项标识、承诺日期、实际完成日期、事项类型、优先级、范围变更记录、阻塞起止时间、返工情况和延期原因。统一日期字段与事项状态的定义,并抽样核对原始记录;分析时同时展示延期率、延期天数中位数和各原因影响天数,避免平均值被少数超长延期拉偏。
4. 发现延期率升高后,团队应该如何制定改进措施?
我曾经在复盘会上看到延期数据变差,最后只得出“加强沟通、提高效率”的结论,过几周问题又出现了。我希望能把分析结果转成可验证的行动,而不是停留在汇报数字。
先按延期事项数和累计影响天数找出贡献最大的原因,再针对原因设置一项可执行措施,例如对高不确定需求增加技术预研,或为关键依赖设置明确的响应时限。记录措施负责人、试行周期和基线指标,在后续两个至三个迭代比较同口径数据;若指标没有改善,就检查措施执行情况或重新判断原因。
核心关键词
文章包含AI辅助创作:延期分析落地方案:研发团队开展延期管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615654
读者评论
我们之前也只在结项时补填延期原因,最后“需求变更”几乎成了万能选项。把变更时间和影响范围一起记录后,复盘确实更容易落到具体流程上,但维护记录的成本也得控制。
文中强调保留原始基线很实用。不过遇到客户临时调整优先级时,建议把合理的业务变更和内部执行偏差分开看,不然单看承诺兑现率,可能会让团队不愿意及时调整计划。
事件时间线有助于区分开发耗时和等待耗时,但不同任务的完成标准不一样,跨项目比较前最好先统一验收口径。想了解一下,团队通常怎么处理历史数据缺失、无法还原阻塞时间的事项?
