逾期落地方案:产品经理开展延期管理的最佳实践案例解析

项目延期后,最危险的动作往往不是延期本身,而是把原计划日期直接往后挪,再把新日期当成承诺。这样做看似完成了延期管理,实际上没有回答三个决定能否落地的问题:延期由什么造成、剩余工作是否重新估算、哪些条件会让新日期再次失守。下面我用一个明确标注为情景推演的跨部门项目,拆解产品经理如何把“逾期”变成可验证的恢复计划,并说明何时需要工具、何时更需要管理决策。

一、核心结论:延期管理不是改日期,而是重建可信承诺

1. 先判断项目是否仍然可交付

项目逾期并不必然意味着项目失败。它只说明原有承诺与当前事实发生了偏差。产品经理此时要做的,不是先为延期找理由,也不是先要求团队加班,而是确认目标、范围、资源和依赖关系是否仍然成立。

我通常把延期处置分成四个连续动作:查明偏差、重估剩余工作、选择恢复策略、建立新的验证机制。任何一步缺失,新的日期都只是一个更晚的旧日期。

2. 新承诺必须能被验证

一个可信的落地方案至少要回答:交付什么、不交付什么、谁负责、何时验收、依赖谁、风险触发后如何处置。只有发布日期而没有范围边界与验收条件,无法称为计划;只有任务清单而没有责任人与依赖,也无法称为执行方案。

关键判断:延期管理的目标不是让所有人相信一个日期,而是让团队持续提供足以验证这个日期的证据。证据包括已完成且通过验收的工作、剩余工作估算、依赖方确认和风险关闭情况。

管理对象 需要回答的问题 可验证证据
目标 此次交付必须解决什么问题? 业务目标、用户场景、验收标准
范围 哪些能力必须上线,哪些可以后置? 冻结后的范围清单、变更记录
进度 剩余工作量及其完成顺序是什么? 任务拆分、估算依据、依赖关系
承诺 什么条件下日期成立,什么情况需要升级? 关键路径、风险触发条件、决策人

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

二、背景和真实场景:延期通常是多个小偏差叠加的结果

1. 典型场景:业务目标不变,原计划却已失去依据

以下案例是根据常见跨部门项目管理问题构造的情景推演,不代表某一家企业的实际经营数据。某企业准备上线一套面向内部员工的工单与审批系统,原计划十周完成,涉及产品、研发、测试、信息安全和三个业务部门。第八周末,核心流程仍未通过业务验收,项目经理在周报中把预计上线日期向后顺延两周。

问题在于,这次顺延没有附带新的范围判断,也没有说明安全评审、历史数据导入和业务培训是否已经排入计划。研发团队认为接口开发还差五天,测试团队认为缺陷修复至少需要一周,业务部门则尚未确认验收样例。各方说的都是“剩余时间”,但每个人计算的对象并不相同。

2. 逾期的表面原因与系统原因要分开

表面原因可能是需求变更、接口联调失败、测试时间不足或关键人员请假。系统原因通常藏在更早的决策中:需求没有冻结条件,外部依赖没有负责人,测试数据准备晚于开发完成,或者管理层在范围和日期冲突时始终没有明确取舍。

我会把延期原因拆成“触发事件”和“管理机制缺口”两层。比如接口方临时变更字段是触发事件;但接口契约没有版本锁定、变更没有影响评估,才是让事件扩大为延期的机制缺口。只写触发事件,复盘就会变成追责;只讲机制缺口,又可能忽略眼下必须处理的具体阻塞。

现象 可能的直接原因 应追问的机制问题
开发完成晚于计划 任务估算偏低、需求澄清不足 任务是否按可验收结果拆分?估算是否包含联调与返工?
测试阶段集中暴露缺陷 提测质量不足、测试数据不完整 是否有持续集成、准入标准和早期业务验收?
依赖方迟迟未交付 对方优先级变化、接口未准备好 依赖是否有负责人、承诺日期和升级路径?
频繁插入新需求 业务反馈变化、范围边界不清 变更是否经过成本评估与决策人批准?

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

3. 先把“已完成”定义清楚

项目看板上有任务被标记为完成,不等于业务结果已经交付。接口代码写完但未联调、页面开发完但没有权限测试、测试用例执行完但关键缺陷未关闭,这些状态都可能被误读为进度已经到位。

延期复盘时,我会抽查几项被标为完成的关键任务,追问它们的验收证据在哪里。若团队不能在短时间内指出测试记录、业务签字、可运行版本或明确的验收结果,进度数据就不能直接用于重新承诺。

三、常见误区:看起来在补救,实际上在放大不确定性

1. 只把日期往后推,不改范围与依赖

这是最常见的“日历式延期”:原定月底上线,改为下月中旬,其余内容不动。问题是,如果造成延期的原因仍在,新增的时间会被原有工作与新需求迅速填满。日期变化本身不构成恢复计划。

正确做法是把新增时间拆成可支配的工作窗口,说明哪些工作必须完成、哪些可以分批上线、哪些依赖需要提前确认。范围不变可以,但必须有证据说明剩余容量足以承载全部工作。

2. 用加班替代估算和决策

加班能在短期内增加可用工时,却不能自动减少返工、等待、沟通和审批时间。若关键路径受制于单一接口人、环境故障或业务验收窗口,团队多工作几个晚上也未必能缩短交付周期。

我的判断顺序是先找等待和返工,再判断是否缺少可并行的执行人,最后才讨论加班。若新增工时没有对应到具体任务、负责人和验收结果,加班就只是投入增加,不是进度方案。

3. 把所有需求都标成最高优先级

当产品、销售、运营和管理者各自要求“必须上线”,优先级就失去区分作用。产品经理要把需求对应到业务目标、使用频率、风险与上线后影响,明确哪些是发布阻塞项,哪些只是体验改善项。

取舍要落在具体功能上。例如,首期保留工单创建、流转、权限审计和关键通知;复杂报表与非关键自动化可以后置,但必须说明后置影响、替代操作及补齐时间。不能只说“先做核心功能”,却不列出核心功能是什么。

4. 把风险写成“持续关注”

“持续关注接口风险”并不能指导行动。有效的风险记录应包含触发条件、可能影响、责任人、最后判断时间和预案。例如:“若周三 16:00 前业务方未完成字段确认,则周四联调无法开始;产品负责人周三中午前升级到业务负责人,必要时采用临时字段映射。”

这种写法的价值不在于形式完整,而在于团队知道何时行动、谁有权决定、什么替代方案可用。没有触发条件的风险,往往会在变成实际阻塞后才被重新发现。

5. 用统一百分比掩盖不同工作状态

“项目完成百分之八十”常把已编码、已测试、已验收混在一起。一个项目的百分比只有在计算规则稳定、任务规模可比、状态可验证时才有参考价值。否则,百分比会让管理层误以为剩余工作很少,而关键路径上的高风险事项可能还没有启动。

我更愿意同时看三个口径:已验收交付物、关键路径剩余工作、未关闭的高影响风险。它们不能互相替代,但能把“进度看起来不错”拆成可讨论的事实。

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

四、专业判断逻辑:用事实判断偏差,再用约束选择方案

1. 建立延期事实底稿

正式讨论新计划前,我会先建立一份事实底稿,避免会议变成观点竞赛。底稿应尽量覆盖原计划、当前状态、剩余工作、关键依赖、验收条件、范围变更和已发生阻塞。对仍不确定的事项,明确标注“不确定”,不要用猜测补齐。

  • 计划基线:原定里程碑、范围版本、责任分工与前置条件。
  • 实际状态:已验收事项、在制事项、阻塞事项、未开始事项。
  • 偏差原因:触发事件、影响范围、发生时间及当前是否仍存在。
  • 关键依赖:外部团队、数据、环境、审批、供应商和业务验收窗口。
  • 决策缺口:尚未明确的范围取舍、风险接受人及资源安排。

这里需要特别区分“工作量”和“等待时间”。研发剩余三天不代表三天后可以上线。如果其后还需要排队部署、业务验收、安全审批和缺陷修复,交付日期取决于整条路径,而非单个任务的估算。

2. 找出关键路径,而不是只盯最显眼的任务

关键路径是决定最早完成日期的一组相互依赖工作。识别时要把工作拆到能够判断完成与否的颗粒度,并标出依赖关系。例如,字段确认先于接口联调,接口联调先于端到端测试,测试通过先于正式验收。

如果任务之间有并行关系,不能简单把全部工期相加;如果有等待窗口,也不能只累加执行时间。产品经理不一定亲自计算复杂排程,但要能追问估算是否包含评审、排队、返工、验收和发布准备。

3. 用三点估算表达不确定性

单一工期容易制造虚假精确。我会请负责人分别给出乐观、最可能和悲观估算,并说明每个估算成立的条件。一个常用的讨论方法是以三点估算形成参考值:参考工期等于“乐观值加四倍最可能值再加悲观值”,再除以六。它不能消除不确定性,但能暴露团队对风险的理解差异。

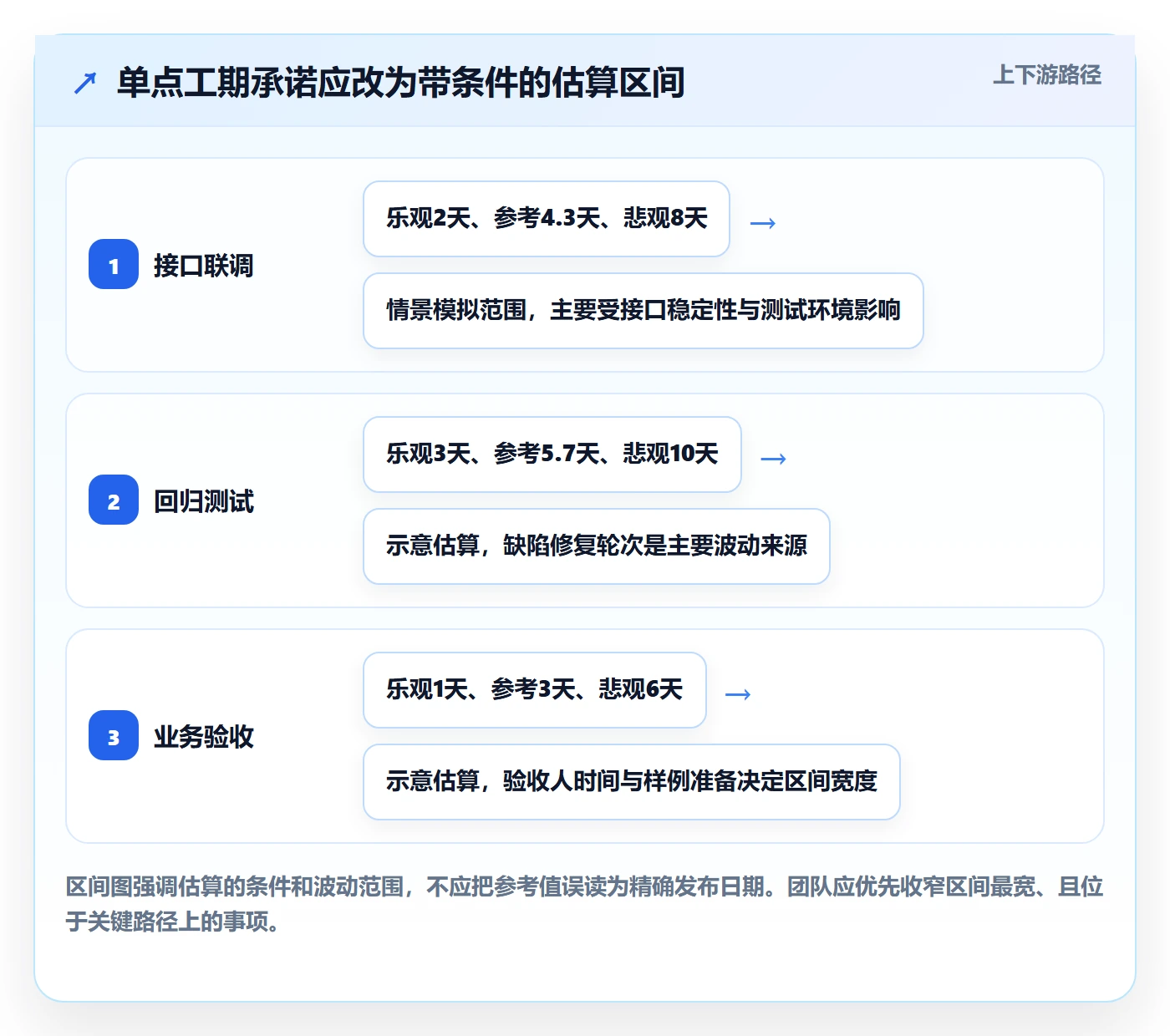

例如某项联调工作,乐观估算为两天、最可能为四天、悲观为八天,则参考值约为 4.3 天。若负责人坚持承诺两天,产品经理应追问其成立条件:接口文档是否冻结、测试环境是否可用、对方人员是否已预留时间。

三点估算也不是拿来包装预测的统计魔法。样本很少、需求仍变动或依赖没有确认时,精确到小数点没有意义。此时应给区间,并列出需要在何时消除的不确定性。

4. 给方案设置硬约束与可谈判条件

延期决策不能只比较“方案 A 更快、方案 B 更完整”。还要辨别哪些条件不能妥协,哪些可以交换。数据安全、合规要求和关键业务流程通常是硬约束;非核心报表、渐进式体验优化与部分自动化,可能是可谈判条件,但需评估后续补齐成本。

我会把每个方案写成“收益、代价、前提、退出条件”四部分。比如分批发布的收益是提前验证核心流程,代价是短期维护两套路径;前提是功能可独立开关,退出条件是首批上线后的关键指标达标且高优先级缺陷清零。

5. 预留风险缓冲,但不把缓冲当空白时间

缓冲应与风险来源对应。例如接口契约不稳定,可预留联调缓冲;业务审批时间不确定,应提前预约审批窗口,而不是单纯拉长开发时间。团队如果无法解释缓冲对应的风险,缓冲就容易被新增需求占用。

缓冲也不应被当成个人绩效空间。它的作用是吸收可预见的不确定性,保护承诺可信度。随着风险关闭,可以释放缓冲;若风险升级,则应及时使用并重新评估日期,而非等到缓冲耗尽才上报。

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

五、案例拆解:把两周顺延变成可执行的恢复计划

1. 先重新定义本次交付边界

回到前述内部工单系统的情景推演。团队盘点后发现,原始范围包含完整工单流转、权限与审计、跨部门统计报表、自动提醒、历史数据迁移和培训材料。逾期时,前三项仍涉及关键验收,统计报表的复杂筛选、自动提醒的个性化规则和部分历史数据则可以分批处理。

我不会直接宣布“删掉报表”,而是先确认每项能力对上线目标的影响:没有审计是否造成合规风险?不迁移历史数据能否提供查询替代?报表能否先用固定模板覆盖核心管理需求?这些问题要由业务负责人、信息安全和技术负责人共同确认,不能由产品经理单方面替组织接受风险。

交付项 本次处置 判断依据 需记录的风险
工单创建与流转 首批必须交付 直接构成目标业务闭环 流程异常需有人工兜底
权限与操作审计 首批必须交付 涉及权限边界与追溯要求 审计字段须经安全负责人确认
跨部门复杂统计 先交付固定模板,复杂筛选后置 核心管理需要可由基础统计满足 后置期间需要明确人工报表责任人
个性化自动提醒 先保留关键节点提醒 减少漏处理,但规则配置不是上线阻塞项 需观察漏单率并约定后续补齐计划
历史数据迁移 小范围迁移并提供只读查询 降低首批迁移复杂度,保障近期业务连续 需确认旧系统保留期限及访问权限

2. 以工作包重排,而不是对原计划整体平移

团队将剩余工作分为五个工作包:接口契约确认、端到端主流程联调、权限与审计验证、关键缺陷修复、业务验收与发布准备。每个工作包都明确负责人、输入、输出和完成证据。过去写作“完成接口”的事项,拆成接口字段冻结、成功路径联调、异常路径验证和业务确认。

案例中,联调与权限验证可以部分并行,但正式验收依赖两个工作包都达到准入条件。产品经理因此不把团队口中的“技术开发还差四天”直接转换成上线日期,而是画出剩余依赖链,并与业务方先锁定验收时间。

3. 将会议从进度汇报改成决策会

恢复计划评审会议不必让每个人重复读任务状态。我会提前发出事实底稿,会议只处理三个问题:首批范围是否接受、关键依赖是否有负责人和确认时间、出现哪些触发条件时需要调整方案。每个决策都记下决策人、截止时间和受影响的交付项。

如果业务负责人不同意后置某项能力,就必须同时确认新增工期、资源来源或其他可删范围。这样不是把压力推回业务方,而是让“全部都要、日期不变、资源不加”这三个互相冲突的要求显性化,便于组织作出真实选择。

4. 用短周期检查验证新计划,而不是等到新日期当天

在案例推演中,团队设置每日关键路径检查和每周一次的范围决策复核。每日检查不追求长篇汇报,只确认前一日承诺是否完成、当天阻塞是什么、需要谁作出决定。周复核则检查剩余工作、风险暴露和发布准入条件是否发生变化。

为了避免状态颜色变成情绪表达,我会定义状态规则:绿色表示任务有证据按计划推进;黄色表示存在明确阻塞或估算偏差,但仍有可执行的恢复动作;红色表示关键路径已受影响,且当前方案无法在既定条件下恢复。状态必须附原因和动作,不能只改颜色。

5. 工具的作用是让变化可追溯,而不是替人做承诺

当跨团队工作分散在聊天、表格和邮件中,延期后的第一项成本往往是重新核对:哪个版本的范围有效、谁确认过日期、缺陷是否关闭、依赖方承诺是否变更。项目管理工具或平台可以将需求、任务、缺陷、里程碑与责任人关联起来,减少信息散落,但它不能替业务负责人决定范围,也不能让未经验证的估算自动变得可信。

在中大型组织或百人以上团队中,若项目跨多个部门、需要权限隔离、审计留痕或企业级流程配置,工具选型还要考虑部署方式、数据治理、既有系统迁移和使用成本。PingCode可作为这类项目管理平台的候选示例;若组织对数据控制有要求,可评估其私有化部署能力;若既有流程在 Jira 中沉淀较多,也可核对其平滑迁移方案是否覆盖字段、权限、历史记录与工作流。是否适合国产化替代,不宜只凭宣传语判断,应以试迁移结果、权限验证、运维能力和总拥有成本为准。

选择工具时,我会要求供应方用一条真实项目链路做演示:从需求变更进入影响评估,到任务依赖更新,再到测试缺陷关闭和里程碑复核。演示若只展示看板美观,却不能解释变更如何留痕、不同角色能看到什么、数据如何导出,说明它还没有证明能解决延期管理中的核心问题。

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

六、不同情况下的行动建议:先按延期性质分流

1. 需求变化造成延期:先控制入口,再谈恢复速度

当主要偏差来自新增需求,第一步不是立即拒绝所有变化,而是停止未经评估的隐性插入。为每项变更记录业务理由、影响用户、预计工作量、对当前关键路径的影响和批准人。若变更确属法规或重大业务要求,应由有权决策者确认其优先级及交换条件。

对于非强制需求,可以进入下一版本候选清单。产品经理要避免以“先记下来”代替安排:后续版本没有负责人和复核时间,需求只是换了一个地方继续堆积。

2. 技术不确定性造成延期:先做验证任务,再承诺整体工期

当团队对架构、性能、数据迁移或第三方接口仍有重大疑问,直接估完整体工期通常不可靠。可先安排有时间上限的验证任务,例如用两天确认接口限流规则、用一周验证关键数据迁移精度。验证产物应能改变决策,而不只是产出一份演示材料。

若验证结果不达标,应提前准备替代方案,例如简化首发能力、改用临时批处理、分阶段迁移或调整业务流程。替代方案也要说明技术债、后续成本与退出条件,不能把临时方案包装成永久设计。

3. 外部依赖造成延期:升级协作机制,不要只催个人

依赖方迟交时,先确认对方交付的输入、格式、负责人和可用时间是否说清楚。若双方对“完成”的定义不同,催得越勤,争论可能越多。对关键依赖应设置明确确认点和升级路径,必要时由双方管理者协调优先级。

同时要评估是否存在替代路径:模拟数据能否支持内部测试、接口适配层能否先开发、业务验收能否先验证不依赖外部系统的部分。替代路径不一定能缩短最终上线时间,但可能降低整体等待和并行闲置成本。

4. 资源不足造成延期:区分缺人、缺技能和缺决策

缺少执行人员只是资源不足的一种情况。团队可能真正缺少的是某项稀缺技能、业务验收时间、环境管理员,或对范围有最终决定权的人。增加普通人手未必能补上关键角色缺口,还可能增加交接和沟通成本。

提出资源申请时,我会写明新增资源进入后承接什么任务、需要多久熟悉、是否能并行、预计减少哪段关键路径。如果这些问题答不上来,就不该把“加人”作为主要恢复方案。

5. 上线日期不可变:让范围、风险和发布方式接受约束

有些项目受合同、监管窗口或市场活动约束,日期确实难以调整。此时管理重点从“保证全量交付”转向“保证安全交付”:缩减非关键范围,采用灰度发布或分批开放,准备回滚方案,并明确未交付能力的人工替代措施。

日期不可变不代表风险可以不报。若剩余工作无法满足安全或质量门槛,产品经理应把风险提升到有权接受风险的人面前,并记录决策依据。不能以“大家都同意赶进度”替代具体风险接受。

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

七、不同情况下的取舍:没有零成本的延期方案

1. 顺延日期:保范围,但承担窗口与机会成本

顺延适用于目标和范围都重要、质量风险不可接受、且外部时间窗口允许调整的项目。它的优势是保留完整能力,减少仓促删减带来的业务断点;代价是用户价值更晚兑现,可能错过活动、合同节点或市场机会。

决定顺延时,应同步说明新增周期的用途,而不是只写新日期。若多出的时间被重新分配给未计划需求,延期项目就会在下一次复核时再次失去基线。

2. 缩减范围:用交付完整度换取更早验证

缩减范围适用于产品能力可分层、核心流程能够独立成立的情况。它有利于提前获得用户反馈,也能降低首发复杂度;但如果能力之间耦合很深,删减反而会增加临时逻辑和后续返工。

取舍时要核对三件事:后置能力是否有用户可接受的替代流程,后续补齐会不会破坏数据或接口兼容,首批上线是否仍能验证原定业务假设。若这三项都无法回答,范围缩减可能只是把问题延后。

3. 增加资源:适用于可并行工作,而非所有瓶颈

增加资源适用于任务可以拆分、交接成本低、关键依赖不受单点约束的场景。若工作高度耦合、代码尚未稳定或领域知识集中在少数人身上,新成员未必能及时创造净收益。

比“再加几个人”更有效的做法,是先找到可独立承接的工作包,并提供必要文档、测试环境和决策权限。新增资源应有预期产出、检查时间和退出条件,避免形成长期成本却无法解释收益。

4. 分批发布:用运维复杂度换取更早反馈

分批发布适用于功能可以独立开关、数据边界清晰、用户群可控的项目。它能让团队尽早验证关键流程并限制影响面,但会增加版本维护、支持培训和指标监控成本。

发布前要写清批次边界、回滚条件、监测指标和用户沟通方式。若缺少自动化测试或版本兼容能力,分批发布未必比一次性上线更安全;这类方式需要把技术与运营准备算入总成本。

方案 主要收益 主要代价 适用前提
顺延日期 保留较完整的交付范围 价值兑现更晚,存在再次延期风险 时间窗口可谈,质量门槛不能降低
缩减范围 优先交付核心价值 后续补齐与用户预期管理成本 能力可拆分,替代流程可接受
增加资源 扩展并行执行能力 沟通、交接与短期学习成本 工作可拆分,关键依赖不受限
分批发布 提前验证并控制影响面 多版本维护、监测与支持成本 功能可控开关,具备回滚能力

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

八、建立新的延期治理机制:让下一次偏差更早暴露

1. 设置明确的阶段门槛

延期治理不应只在项目逾期后启动。需求确认、开发完成、提测、业务验收和上线准备都应有清晰准入条件。例如,提测前需有可复现构建、关键路径自测记录和已知问题清单;验收前需有测试结论、验收样例和责任人。

阶段门槛的目的不是增加审批,而是让问题在仍可调整时暴露。若每个阶段都靠口头确认通过,团队会把风险累积到最后一周,随后只能在日期、范围和质量之间仓促交换。

2. 观察领先信号,而不只看逾期结果

延期是滞后信号。更有价值的是观察提前暴露风险的指标,例如:关键依赖按期确认率、任务估算偏差、提测一次通过率、验收样例准备完成率、阻塞事项平均等待时长。这些指标能帮助管理者在发布日期受影响前介入。

指标也可能被误用。若团队因一次通过率被考核而隐瞒缺陷,数字就失去意义。指标应该用于定位系统性问题和改进流程,不能单独作为个人绩效结论。统计口径要稳定,同时允许标注特殊情况。

3. 复盘关注机制,不止记录责任人

复盘要回答:偏差最早何时可被发现?当时缺少什么信息或决策权限?哪些动作确实减少了影响?哪些做法造成了额外等待?最终哪些改进要进入流程、模板或工具,而不是停留在“下次注意”。

我建议每次复盘最多选三项可执行改进,并为每项改进设负责人、完成时间和验证方式。若改进项达到十几条却没有优先级,通常意味着复盘没有做取舍,最后很可能一项也无法持续。

4. 复核新日期的成立条件

恢复计划批准后,日期不是永久有效的。若关键假设变化,例如依赖方无法按期提供数据、需求再次变更或验收负责人不可用,计划就应重新评估。重新评估不是反复改日期,而是依据预先约定的触发条件,及时呈现影响与备选方案。

要让这种复核有效,团队需在计划中预先写明触发条件、检查频率、升级对象和最后决策时间。没有这些约定,项目组容易拖到风险已经发生后才通知相关人,导致可选方案越来越少。

逾期落地方案:产品经理开展延期管理的最佳实践案例解析

九、结语:延期不是承诺的终点,失去证据才是

1. 产品经理下一步先做三件事

如果你正在处理一个已经逾期的项目,可以先暂停重复顺延,安排一次基于事实的盘点。确认哪些工作真正验收、哪些仍在关键路径、哪些风险和依赖尚未关闭,并把未确认事项标成不确定,而不是用乐观估计填空。

随后提交至少两个有明确代价的恢复方案:例如保范围顺延、缩减范围按期交付,或分批发布。每个方案都写清交付边界、前提、风险、责任人和决策截止时间,让决策者真正看到交换条件。

最后,把新计划转成可检查的节奏:明确任务负责人、验收证据、依赖检查点、风险触发条件和升级路径。新日期只有在这些信息持续成立时才值得承诺;条件变化,就应及时重新判断,而不是等到再次逾期。

2. 独特判断:最好的延期管理,是缩短“坏消息到决策”的距离

我认为延期管理的成熟度,不应以项目从未改过日期衡量,而应看团队能否尽早发现偏差、诚实说明不确定性,并在选项尚未耗尽时做出取舍。过度追求“按原计划上线”,可能诱发隐瞒风险、压缩验证和质量妥协;及时暴露问题,反而给组织留下更大的选择空间。

真正可落地的延期方案,不是一个听起来坚定的新日期,而是一组能够持续验证的条件。产品经理要做的,是把事实、依赖、范围、风险和决策连成一条线,让团队知道要交付什么,让管理者知道需要接受什么,也让用户知道何时能够获得可靠的价值。

常见问题解答(FAQ)

1. 项目延期后,产品经理应先做什么?

我之前遇到过版本临近发布日期时,多个需求同时显示延期,但团队对原因的说法并不一致。我不确定应该先催进度,还是先重新梳理计划。

先暂停新增承诺,逐项核对未完成工作、剩余工时、阻塞事项和责任人,并区分需求变更、技术风险、资源冲突等原因。用可验证的事实而不是主观判断估算剩余时间,再决定哪些工作保留、拆分或延期;没有明确原因和负责人之前,不建议直接发布新的交付日期。

2. 怎样判断延期是偶发问题还是计划失准?

我在复盘项目时,常看到团队把延期归结为某个任务估时不准,但类似情况可能连续发生在多个版本里。我想知道看哪些信息,才能判断是个别执行问题还是整体计划方式有问题。

回看最近数个迭代或里程碑,比较原计划与实际完成日期、承诺范围与交付范围,并按需求变更、依赖等待、缺陷返工、估算偏差等原因分类。如果同类原因反复出现,或多个关键任务持续低于计划完成率,就应调整估算方法、预留风险缓冲或改善跨团队依赖管理,而不是只追究单次延期。

3. 延期后如何重新制定发布日期和交付范围?

我遇到过团队为了保住原发布日期,持续压缩测试时间,最后上线后又产生返工。我想知道重新排期时,怎样兼顾业务目标、交付质量和团队实际产能。

先明确不可妥协的质量与合规要求,再把需求按业务价值和依赖关系排序,区分必须交付项与可延后项。基于剩余工作量、可用产能和已识别风险估算新日期,并为测试、验收和不确定事项留出时间;同时向相关方说明范围、日期和风险之间的取舍,避免只更新日期却不调整范围。

4. 产品经理怎样向相关方同步延期并减少再次延期?

我曾经担心延期消息会引发追责,所以等到日期确定后才通知相关方,结果他们没有时间调整后续安排。我想知道应该何时沟通,以及沟通后如何跟踪。

一旦关键路径受阻且原日期存在较高风险,就及时同步影响范围、当前证据、备选方案和下一次更新时间,不必等到所有细节都确定。建立延期事项清单,记录负责人、解决期限、依赖方和升级条件;每周或在关键节点复核剩余工作与风险,若阻塞超过约定时限或预测再次变化,立即升级并重新评估计划。

核心关键词

读者评论

侯
侯一凡

我们之前也遇到过把日期顺延后,测试和业务验收仍没排进日程的情况。后来发现先确认验收人和可用窗口,比单纯重新估开发工期更关键。

宋
宋嘉宁

文中强调区分触发事件和机制缺口,这点有用。不过跨部门项目里,依赖方未必接受原定承诺,最好也明确谁负责升级协调,以及多久没有反馈就启动替代方案。

苏
苏若宁

三点估算适合暴露分歧,但需求持续变化时,数字很快就会失效。我更倾向于先冻结首批范围,按短周期检查实际完成和阻塞,再逐步收窄交付区间。

文章包含AI辅助创作:逾期落地方案:产品经理开展延期管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615182

赞 (0)
飞飞飞飞
延期原因管理方法大全:产品经理延期管理最佳实践落地清单
上一篇 5小时前
延期审批管理指南:研发团队如何做好延期管理,入门指南全流程
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
