延期审批最容易失控的时刻,不是项目负责人第一次说“可能要晚几天”,而是团队把延期申请当成一张补签单:日期改了,风险没变;负责人签了,资源没调整;新计划写了,旧承诺却还留在周报和客户沟通里。做好延期审批,关键不是多加几级审批人,而是让每次延期都回答四个问题:为什么延、影响谁、拿什么恢复可控、谁来验证新承诺。
一、先讲结论:延期审批不是改日期,而是重新建立承诺
1. 审批的对象应是“变更后的交付承诺”
我设计延期流程时,通常先把“延期申请”从单纯的日期修改中拆出来。它至少包含原计划、新计划、偏差原因、影响范围、恢复措施和验证节点。审批人真正要判断的,不是申请人是否有理由,而是新承诺是否有依据、影响是否被看见、措施是否有人负责。
如果只审批新的完成日期,组织批准的只是一个数字;如果审批的是范围、资源、风险和新日期组成的方案,组织才是在重新分配责任。这一区分决定了延期审批究竟是治理机制,还是项目计划上的“涂改液”。
2. 流程目标是缩短失控时间,不是追求零延期
延期并不必然代表项目管理失败。需求变化、外部接口调整、供应商交付、合规审查、关键人员不可用,都可能改变合理的交付路径。真正值得警惕的是延期被拖到最后才暴露,或者每次延期都没有改变导致延期的条件。
我建议把延期管理的目标定义为:尽早发现偏差、区分可控与不可控原因、明确影响与取舍、在新承诺下持续复核。一个成熟的机制允许项目延期,但不允许团队在延期之后仍用旧假设管理项目。

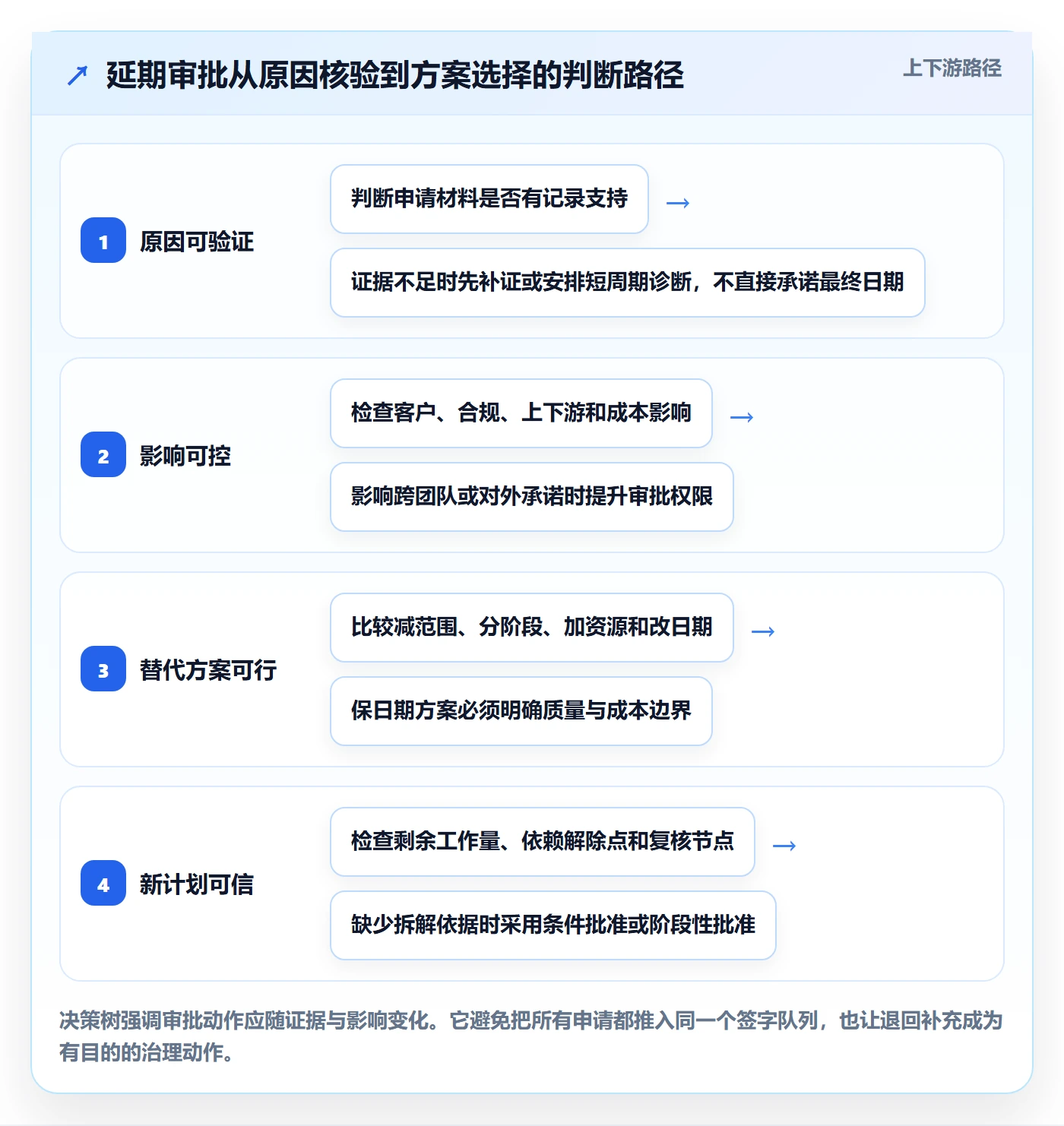

3. 先把“延期审批”拆成四个判断
- 事实判断:当前计划偏差是否真实,证据是否可核验。
- 原因判断:偏差来自范围、估算、依赖、质量、资源,还是外部条件。
- 影响判断:延期会影响哪些里程碑、客户承诺、预算、团队和上下游项目。
- 方案判断:申请的新日期是否有拆解依据,恢复措施是否能降低风险。
任何一项缺失,都不应直接进入“同意或拒绝”的二选一。审批人可以退回补充证据、要求调整范围、增加阶段验收,也可以批准新的计划并设定复核点。

二、延期为什么总在最后一刻才变成问题
1. 进度信号有了,但没有触发规则
不少团队每周都更新进度,却没有规定什么情况下必须提交延期预警。结果是项目已经连续两周落后,负责人仍然把状态写成“基本正常”;直到测试窗口、发布窗口或客户验收日期被占满,延期才进入正式讨论。
进度状态不是延期治理的替代品。状态报告回答“现在怎样”,触发规则回答“何时必须升级处理”。我更倾向于把触发条件设为组合信号,而不是单一的“晚了几天”:例如关键路径任务预计延误超过缓冲、阻塞项持续超过约定时间、剩余工作量无法在可用资源内完成。
2. 项目负责人容易把“承认风险”误解为“承担失败”
如果组织只在延期后追责,却没有奖励及时暴露风险,团队自然会把坏消息延后。延期信息越晚出现,可选方案越少:早期可以调整范围、并行验证或换资源;到临近发布时,往往只剩加班、压测或接受质量风险。
因此,审批流程需要明确区分“及时申报并采取措施”和“隐瞒问题、造成被动延期”。两者不能按相同方式处理。延期审批的第一项控制,不是卡住申请,而是让项目负责人在风险尚可处理时愿意开口。
3. 依赖关系没有进入审批材料
项目计划经常写得很细,依赖却只存在于会议纪要中。一个接口团队延迟两天,可能让多个产品线的联调窗口错过;一个安全审查延后,可能影响发布审批而不是开发完成日期。只看单项目计划,审批人就容易低估连锁影响。
申请材料至少要写清楚上游输入、下游接收方、被影响的里程碑,以及是否已经通知相关团队。对于多项目组织,还应把依赖变更同步到项目组合视图,否则单项目的“批准”可能只是把风险转移给另一个团队。
4. “延期原因”常常写成了现象
“开发进度落后”“测试不充分”“需求有变化”都只是现象,不是可行动的原因。审批人需要继续追问:落后是估算偏差、人员切换、环境不可用,还是技术方案未定?测试不足是用例未设计、缺陷返工多,还是测试窗口被压缩?需求变化是谁提出的、何时确认、影响哪些验收标准?
原因写得越具体,措施越容易落地。若原因无法定位,审批可以先批准短周期的诊断行动,而不是直接接受一个没有依据的新完成日期。

三、常见误区:看上去有流程,实际没有控制力
1. 把审批层级当成审批质量
增加部门负责人、项目委员会和高管签字,不等于风险被看清。若每位审批人看到的是同一段“因需求变化申请延期”,流程只是增加等待时间。审批层级应该由影响范围和决策权限决定:项目内部可调整的事项不必层层上报,影响客户合同、跨部门优先级或预算的变更则需要相应授权。
我会先问每个审批角色能否做出不同的决定。如果某个角色既无资源调配权,也不承担业务影响责任,还无法提出有效条件,那么这个节点很可能只是形式审签。
2. 把延期天数当成唯一分级标准
延期两天可能错过监管申报窗口,延期一个月也可能只是内部缓冲被消耗。按延期天数机械分级,会把低影响事项过度升级,也会漏掉短时长但高后果的风险。
更实用的分级方式是综合考量承诺对象、里程碑性质、影响范围、成本变化和质量风险。时长仍然重要,但它应是判断输入之一,不应成为唯一门槛。
3. 只要求写原因,不要求拿出证据
申请表里有“延期原因”字段,并不代表原因得到验证。若工作量剩余多少、缺陷趋势如何、依赖何时解除都没有记录,审批人无法区分合理调整与乐观估算的延续。
证据不必复杂,但要与原因相匹配。资源不足可以提供资源负荷或人员变动记录;质量返工可以提供缺陷和回归情况;外部依赖可以提供对方确认时间;需求变更应有确认记录及范围差异。
4. 批准延期,却不改变项目基线
审批结束后,如果项目计划、里程碑看板、周报和对外承诺没有同步更新,组织会同时存在两个版本的事实。有人按旧日期追责,有人按新日期交付,管理层看到的预测也失去意义。
每次批准都必须定义“哪些记录随之更新、谁负责更新、何时完成”。新日期应成为新的受控基线,旧日期保留为历史记录,不能被覆盖到无法复盘。
5. 只允许批准或拒绝,没有条件批准
现实中有些延期申请不能立刻批准,也不适合直接拒绝。比如原因可信,但恢复方案还缺少验证;或目标日期合理,但必须先完成关键技术验证。此时可以条件批准:先给一个阶段性窗口,要求在指定日期完成证据补充或验收,再决定是否确认最终日期。
条件批准不能变成模糊的“原则同意”。它必须写明条件、责任人、截止时间,以及未满足条件时的升级动作。
四、产品经理的专业判断:先分型,再判断该不该延
1. 用“原因,影响,可选方案”代替情绪化判断
我通常不从“这个项目是否重要”开始,而从三个维度展开:延期原因是否可解释,影响是否可量化,替代方案是否比较过。重要项目不意味着必须硬保日期;普通项目也不意味着可以随意延后。判断应落到组织愿意承受什么代价,而不是谁声音更大。
原因可解释,不等于延期自动合理;影响很大,也不等于必须拒绝。审批要把这些事实放到同一张桌面上,再选择组织最能承受的方案。
2. 区分四类延期,不要用同一套问题审核
| 延期类型 | 需要核实的核心问题 | 常见可选措施 | 主要审批关注点 |
|---|---|---|---|
| 范围变化型 | 变化是否已确认,是否必须纳入本次交付 | 拆分版本、削减非核心范围、追加预算 | 业务价值、验收边界、变更授权 |
| 估算偏差型 | 偏差来自未知工作、拆解不足还是持续低估 | 重估剩余工作、拆分交付、调整缓冲 | 新计划是否基于工作量而非愿望 |
| 依赖阻塞型 | 依赖方、解除日期和替代路径是否明确 | 模拟接口、并行准备、提升协调级别 | 外部承诺可信度与连锁影响 |
| 质量返工型 | 缺陷来源、返工范围和质量出口是否清晰 | 增加验证、缩小发布范围、分批上线 | 是否用压缩测试换取表面准时 |
3. 用决策门槛而不是“感觉差不多”设审批标准
组织可以为每类项目设定建议基准,例如当关键路径预计超出可用缓冲、重要外部依赖没有书面确认、剩余工作量无法由现有团队在窗口内完成时,必须提交预警或延期评估。具体阈值应由团队历史数据校准,不应把示例数字直接当成普遍规律。
对新团队或数据不足的组织,先采用可解释的规则,再每个季度复盘阈值误报与漏报。规则太宽松,问题会晚暴露;规则太敏感,审批会被大量低价值预警淹没。
4. 把质量、范围、日期放在同一张取舍表里
日期压力上升时,团队经常默认质量承担代价,却不把这个选择写出来。我会要求申请人明确列出可选方案:保范围延日期、保日期减范围、分阶段交付、增加资源,或接受某种已识别风险。每个选项都要说明代价和前提。
若所有选项都只写“加班赶工”,说明方案比较还没有完成。加人会带来沟通成本,压缩测试可能带来返工,削减范围可能影响业务闭环;这些成本必须进入决策,而不能藏在执行阶段。

五、落地操作步骤:从发现偏差到关闭延期事项
1. 设定预警触发条件
先规定哪些信号必须进入延期评估。可采用的信号包括:关键路径任务预计晚于缓冲、阻塞项超过约定处理时限、剩余工作量连续上升、关键验收项无法按期完成,或外部依赖未在约定日期确认。
触发预警不等于正式申请延期。预警的作用是让团队开始分析,保留调整窗口;正式申请则表示需要变更已批准的承诺。把两者混为一谈,会让项目负责人为了避免“被记录延期”而延迟报告风险。
2. 要求申请人提交最小但有效的材料
申请字段不应追求越多越好。字段太多会让团队填表敷衍;字段太少则无法判断。一个可执行的最小材料包,至少要包括原承诺、新建议日期、当前完成情况、偏差原因及证据、受影响对象、方案对比、风险措施、责任人和复核节点。
对于企业级项目,最好保留申请版本、审批意见和计划变更记录。若使用项目协作平台管理,可将延期单关联到需求、缺陷、任务、里程碑和风险事项,避免审批依据散落在邮件与聊天记录里。中大型企业尤其要注意权限、审计留痕及跨团队可见范围。
3. 先做完整性检查,再做业务判断
流程管理员或产品运营可以先检查材料是否完整:日期是否明确、影响对象是否列出、证据是否附上、计划是否拆到可跟踪的工作项。完整性检查不是审批结论,它的作用是避免业务审批人把时间花在追问基本信息上。
缺项时应一次性退回并指出缺少什么、为什么需要、何时补齐。不要用“信息不完整”这种无法执行的退回意见,也不要让申请人在多个审批节点反复补同一份材料。
4. 根据影响范围路由给有决策权的人
项目负责人可以评估执行可行性,业务负责人判断范围和价值取舍,资源负责人确认人员调配,客户或合同责任人确认对外承诺,项目组合治理角色处理跨项目冲突。并非每个申请都要经过所有人,但每个需要承担代价的决策都要有对应责任人。
建议把审批权限写成矩阵,而不是靠口头约定。例如,项目内里程碑微调由项目治理角色处理;影响客户承诺或跨部门资源的事项,由业务与交付责任人共同确认;涉及预算、合规或重大经营风险的事项,按组织授权升级。
5. 审批时必须形成明确结论
审批结论至少分为四类:批准、条件批准、退回补充、拒绝并给出替代路径。批准时要写清新基线、生效范围和更新责任;条件批准要写清条件、期限和未满足时的动作;退回要说明缺失证据;拒绝则应解释组织选择了什么替代方案。
拒绝申请不等于问题消失。如果组织不接受延期,就必须明确资源支持、范围削减、风险接受或升级协调中的至少一种措施。否则,团队很可能在纸面上维持原日期,实际仍按延期推进。
6. 同步计划、沟通对象和历史记录
审批完成后,指定责任人更新计划基线、里程碑、风险登记、周报预测及相关沟通材料。对客户或内部接收团队的通知,应使用统一的事实版本:变更了什么、为什么变、何时交付、还存在哪些风险、下次更新时间是什么。
历史记录应保留旧日期和实际结果。覆盖旧日期会破坏复盘,也会让团队误以为承诺从未改变。延期管理要能够回答:第一次预警是什么时候、谁作了什么决定、计划为何再次变化。
7. 在复核点验证恢复措施
延期审批不能以“新日期写进计划”作为关闭条件。应当设置一个比最终交付日期更早的复核节点,检查阻塞是否解除、关键路径是否恢复、工作量是否仍符合估算、质量风险是否下降。若恢复措施没有产生预期效果,团队需要尽早重新决策,而不是等新日期再次失守。
对重大项目,复核可以采用阶段门:先完成技术验证,再确认完整排期;先交付核心能力,再决定扩展范围;先解除外部依赖,再确认最终日期。这样做的价值是把一次大而不确定的承诺拆成多个可验证的小承诺。
- 发现偏差:记录计划、实际、预测和信号出现时间。
- 提交预警:确认是否达到组织设定的评估条件。
- 分析原因:区分范围、估算、依赖、质量和资源因素。
- 评估影响:列明客户、上下游、成本、质量与组合层面的变化。
- 比较方案:形成至少一个不只是“加班”的备选方案。
- 完成审批:按权限作出批准、条件批准、退回或拒绝决定。
- 更新基线:同步计划、风险、沟通和审计记录。
- 复核关闭:验证恢复措施有效,再关闭延期事项。

六、具体案例:一次延期如何从“晚两周”变成可决策方案
1. 情景说明:不要把示意数字误当行业统计
下面是用于演示审批设计的情景案例,数字为样本推演,不代表某家企业的真实经营数据或行业平均值。某企业的客户门户升级计划在联调前发现,外部身份服务接口尚未完成验收,团队同时发现两项关键流程的测试缺陷需要返工。项目原定六周后上线,负责人申请整体延期两周。
申请最初只写了“外部接口延期、测试发现问题”,并给出新的上线日期。若此时只看申请理由,审批人既无法判断接口会何时可用,也不知道两周是否足够,更无法确认是否需要整体延期。
2. 补齐材料后,决策从争论日期转向比较方案

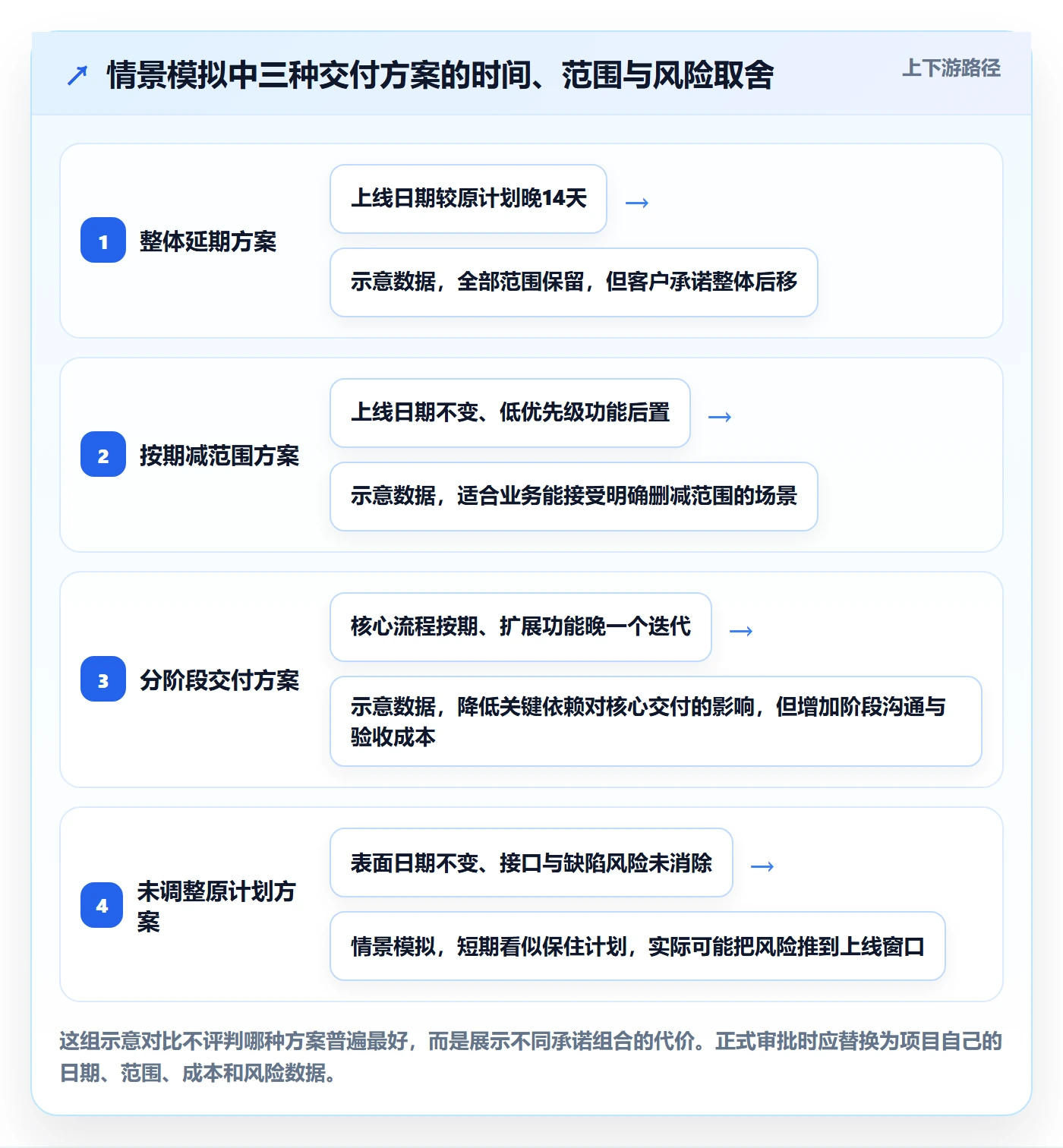

产品经理将申请拆成三类事实:接口团队承诺的可用时间、剩余联调与回归工作量、缺陷对关键业务流程的影响。随后列出三种选择:整体延期两周;按期上线但先关闭低优先级功能;核心流程按期上线,扩展功能延后一个迭代。
讨论后,团队选择第三种方案。业务方接受扩展功能后置,技术团队承诺在指定日期前完成接口验证,测试负责人设置核心流程验收门槛。最终不是“延期两周”这个笼统结论,而是核心交付日期维持、扩展范围分阶段交付,并用接口验证节点控制剩余风险。
3. 案例中的关键判断
第一,外部依赖的延迟并不能自动推导出整体日期必须延后。要判断它影响的是全部范围,还是一部分功能;第二,发现缺陷不一定是测试“拖慢进度”,也可能是按时暴露了发布风险;第三,拆分交付只有在业务流程仍完整、验收边界清晰时才成立,不能把不可用的半成品包装成按期上线。
这类案例的价值不在于“拆范围总能救日期”,而在于让审批人看到可比较的选项。若核心流程无法独立交付,或者客户合同明确要求完整功能一次验收,分阶段方案就不适用,应该重新评估整体日期、资源和合同影响。

七、不同组织条件下的工具与流程设计
1. 小团队:先统一字段和责任,不必先建复杂工作流
十几人的团队可以先用轻量表单或项目管理工具记录申请、审批意见和新日期,但必须统一字段、版本和责任人。最容易忽略的是历史基线:如果团队只改任务截止日期、不留变更前记录,几个月后就无法判断偏差何时出现、为何批准。
小团队的重点不是配置复杂权限,而是让负责人能够在一次评审中回答事实、影响和方案三个问题。每月抽查几笔延期申请,观察是否存在重复延期、原因模糊、措施无人跟进等模式。
2. 多团队协作:把延期与依赖关系连起来
当多个团队共享平台、接口或测试环境时,单项目审批不足以管理连锁影响。流程需要识别被影响的项目、依赖方确认状态、资源冲突以及发布窗口。此时可采用跨项目评审,但只把有实际冲突的事项升级,避免所有延期都进入大型会议。
若组织使用 PingCode 这类面向中大型企业及百人以上组织的研发管理平台,可考虑把延期申请关联到需求、任务、缺陷、里程碑与风险记录,让审批依据和执行状态在同一协作链路中可追踪。工具是否合适,应以组织的流程适配、权限治理、数据导出和集成能力为准,而不是只看表单是否好看。
3. 对数据与部署有要求的企业:先做治理评估再迁移流程
金融、制造、政务及其他对数据边界和审计有要求的组织,在选型时需要评估部署方式、身份与权限体系、审计留存、备份恢复、集成接口和运维责任。PingCode支持私有化部署;若组织计划从 Jira 平滑迁移,也应先做字段映射、历史数据核对、权限测试和试点验证,再决定全面切换。
国产替代并不是换一个名称就完成。真正的迁移还包括工作流语义、项目模板、自动化规则、报表口径、用户习惯和历史审计数据。建议先选一个业务边界清晰的项目做试点,验证延期单能否从申请一路关联到执行与复盘,再扩大范围。
4. 工具选型:优先看能否形成可追踪的闭环
| 评估维度 | 需要验证的问题 | 常见风险 |
|---|---|---|
| 流程配置 | 能否区分预警、申请、条件批准、退回和复核 | 所有状态被压成待审批、已通过两种 |
| 关联能力 | 申请能否连接需求、任务、缺陷、风险和里程碑 | 审批依据依旧散落在聊天和附件中 |
| 权限与审计 | 能否限制敏感项目可见范围并保留操作记录 | 信息过度公开或关键决策无法追溯 |
| 迁移与集成 | 历史数据、身份系统、代码与测试流程能否衔接 | 迁移后旧口径丢失,团队重复维护多套台账 |
| 报表能力 | 能否按原因、项目类型和重复延期情况分析 | 只统计延期次数,无法发现系统性原因 |
八、不同情况下的行动建议与取舍
1. 还有缓冲,风险已显现:先预警,不急着改基线
若关键路径仍有缓冲,且风险原因尚未完全验证,先建立预警、明确负责人和复核日期。不要过早把可能延期写成确定延期,也不要为了让状态好看而不记录风险。此时的重点是获取证据并保留可选方案。
2. 依赖方已经失约:优先争取替代路径和分阶段决策
外部依赖无法按时交付时,先确认对方的新承诺是否有依据,再评估模拟环境、临时替代、功能降级或调整交付顺序。若依赖方没有可信日期,审批不要把对方口头承诺直接当作新计划的确定输入。
3. 质量问题暴露:不要用压缩验证换取表面准时
若延期来自关键缺陷或回归不充分,先判断风险是否触及核心流程、数据安全、合规或客户损失。可以按风险等级分批交付,但必须设置明确的验收门槛、回滚方案和责任人。对于高后果问题,日期应服从必要验证,不应把测试时间当作可随意挤压的缓冲。
4. 范围不断变化:冻结本次边界,新增需求进入变更评估
若延期源于需求持续增加,审批时要把已承诺范围与新增范围分开。组织可以选择更新日期、追加资源或拆分版本,但不能让新增范围悄悄进入计划、再把所有偏差归咎于执行团队。
5. 多次申请延期:暂停重复承诺,先做根因复盘
同一项目重复延期时,单纯再增加缓冲往往无法解决问题。应检查估算方式、需求稳定性、依赖管理、决策等待、缺陷返工和资源切换。必要时要求重新估算剩余工作、重新评审项目可行性,甚至缩减或终止项目范围。
6. 组织必须保住外部日期:明确牺牲什么,而不是隐去风险
有些发布、申报或客户承诺存在不可移动的硬日期。这时应由有权决策的人明确选择:哪些范围后置、哪些风险可以接受、需要什么资源、谁承担回滚和客户沟通责任。硬日期不等于所有条件都能同时满足,它只是迫使组织把取舍说清楚。
九、用数据复盘延期机制,而不是制造“延期率竞赛”
1. 统计指标要能解释管理动作
延期次数只能描述结果,不能说明流程是否有效。建议同时观察预警提前量、申请材料一次完整率、重复延期比例、审批等待时间、延期原因分布、复核措施完成率和新承诺兑现情况。不同指标对应不同治理问题,不能用一个数字代替全部表现。
例如,审批时间很短但重复延期增加,可能意味着审批过于宽松;重复延期下降但预警提前量也下降,可能说明团队不愿申报;申请完整率很高却频繁退回,可能是字段形式化或审批标准不一致。
2. 给示意基准设边界,不把它包装成行业真相
刚建立机制时,可以用内部建议目标做试运行,例如大多数申请在材料齐全后两个工作日内完成初审,重要项目在关键节点前至少一个迭代提交预警。这里的时间只是建议起点,应该按项目复杂度、审批权限和组织规模调整,不能当作外部行业统计。
试运行后按季度分析样本,关注指标是否被“优化”成新的形式主义。例如团队可能为了提升按期率而把基线定得过松,也可能通过不提交正式申请来隐藏延期。任何目标都要配合抽样复核和原因分析。

十、结尾:把延期审批做成组织学习机制
延期审批的价值,不是让每个项目都按原日期结束,而是让组织在计划失真时尽早看见事实、比较代价,并把新的承诺落实到人、事和复核节点。一次高质量审批,既要能解释为什么延期,也要说明为什么选择这个方案,以及什么信号会触发下一次决策。
我建议下一步先做一件小而具体的事:抽取最近十个延期项目,检查首次风险出现时间、申请材料、影响分析、方案选择和复核结果。不要先急着改系统或增加签字层级。先找出最常见的断点,再用一张最小表单、一条清晰权限规则和一个复核节点试运行。
延期管理的成熟度,不看组织能否消灭延期,而看组织能否让延期尽早暴露、充分说明、合理取舍,并且不让同一种失控原因反复发生。
常见问题解答(FAQ)
1. 延期审批应该由谁发起、谁来批准?
我之前遇到过延期申请在群里说一声就算通过,后来却没人能说清是谁同意的。团队规模变大、跨部门协作增多时,我想知道怎样设置审批角色才不拖慢进度。
由任务负责人或项目经理发起延期申请,直属负责人或项目经理评估影响;涉及里程碑、客户承诺、预算或跨团队资源时,再由项目负责人或相关业务负责人批准。提前明确审批权限和升级路径,并在任务记录中保存申请人、审批人、时间及结论。
2. 延期审批需要提供哪些信息?
我曾经只写“工作没做完,需要延期”,结果审批人反复追问原因和新日期。为了避免申请来回退回,我想知道延期说明至少要包含什么。
申请中至少写明原截止日期、当前完成情况、延期原因、剩余工作量、新的预计完成日期,以及对里程碑、依赖任务和交付对象的影响;同时附上可验证的依据,如待解决问题、外部依赖或新增需求。信息不全时先补齐再审批,避免只凭笼统理由直接批准。
3. 如何判断延期申请应该批准还是驳回?
我担心审批变成“谁催得急就先批”,同类任务的处理标准也不一致。尤其是延期会影响后续排期时,我想找到一套团队能复用的判断方法。
按原因是否真实且可核实、剩余工作量是否合理、新日期是否有依据、影响是否已评估四项判断。若是范围变更或外部依赖造成的延期,可结合变更记录或依赖方时间表批准并同步调整计划;若原因不清、日期没有估算依据,或未给出补救安排,应退回补充,而不是直接延长截止日期。
4. 延期批准后,如何跟踪并减少再次延期?
我发现有些任务虽然获批延期,到了新日期仍然没有完成,记录里也看不出问题何时再次出现。想把审批结果变成实际的进度管理动作,应该怎么做?
批准后立即更新截止日期、任务状态和受影响的里程碑,记录批准理由与后续措施;将剩余工作拆成可检查的节点,并由负责人定期更新风险。可按月统计延期申请数、获批率、重复延期率和延期天数中位数,按项目或延期原因拆分复盘;若重复延期率上升,优先检查估算偏差、依赖管理和需求变更,而非只催交付。
核心关键词
文章包含AI辅助创作:延期管理如何做好延期审批?产品经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615090
读者评论
我们团队以前延期审批只改计划日期,周报和客户邮件还是旧时间,后续经常对不上。把基线更新责任也纳入流程,确实能减少这类混乱。
影响分析这部分很实用,尤其是跨团队依赖。不过实际执行时,客户影响和资源成本未必能在申请当天算清,最好允许先做短周期评估,别为了材料完整拖到问题更大。
预警和正式延期申请分开是有必要的。我比较关心触发阈值怎么定:项目类型差异很大,若统一按延误天数处理,可能会出现小问题频繁升级、关键风险反而被忽略。
