延期管理超期全流程:产品经理效率提升与一文讲清

延期管理真正失控,往往不是因为团队不知道项目晚了,而是因为“晚了多少、为什么晚、谁来处理、何时重新承诺”没有被放在同一条可追踪的链路里。产品经理最常见的低效场景,是每天催进度、反复问原因,到了评审会才发现需求变更、依赖阻塞和测试缺陷被混成一个“进度风险”。延期管理的目标不是把所有人盯得更紧,而是尽早识别偏差、找出可控原因,并让每一次重新承诺都有依据。

一、先讲核心结论:超期管理不是催进度,而是管理承诺

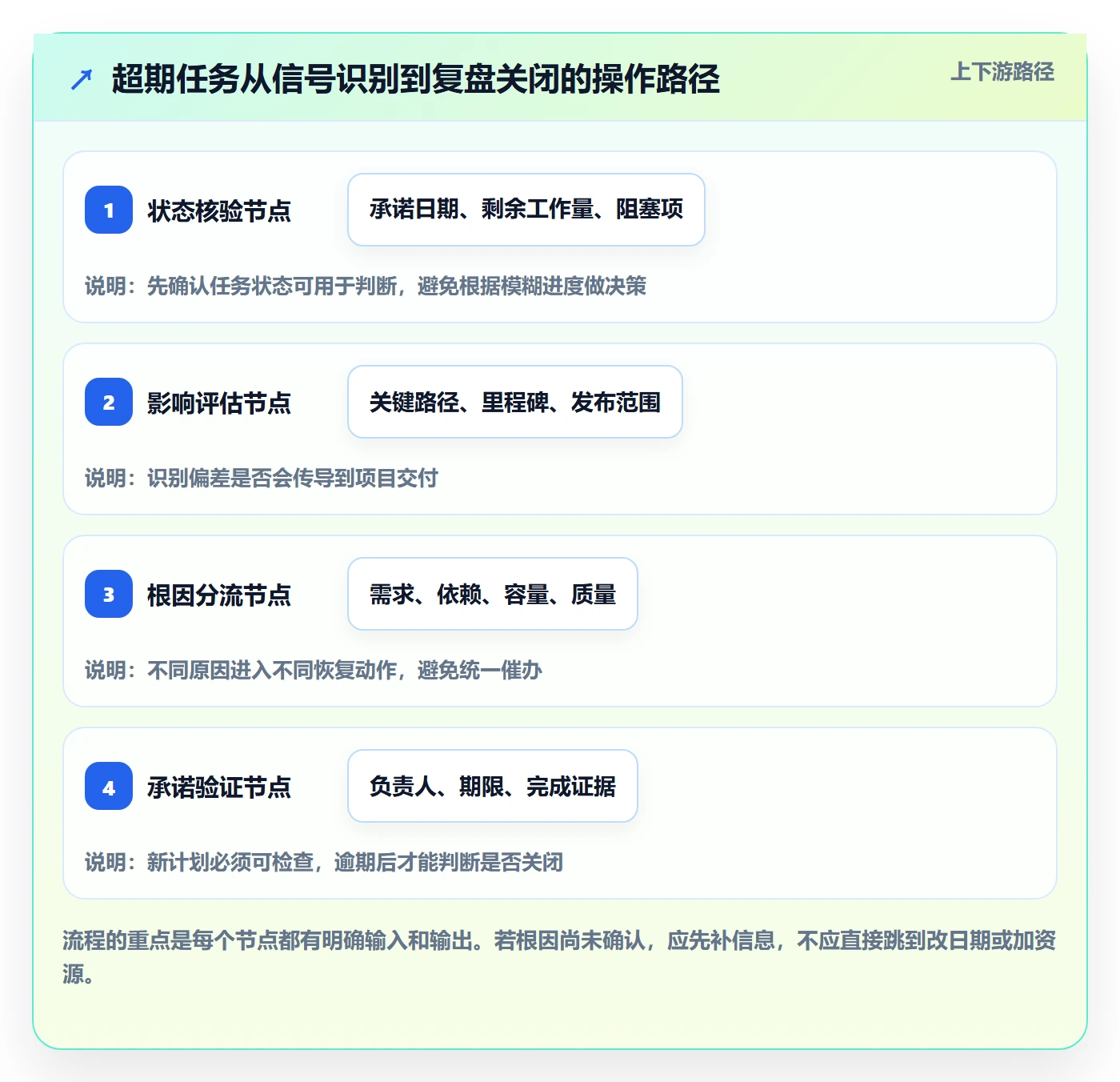

1. 延期处理要从“发现超期”走到“恢复可交付”

我判断一套延期管理是否有效,通常不先看任务板做得多漂亮,而是看四个问题能不能在几分钟内回答:当前承诺日期是什么;预计完成日期是什么;偏差由什么因素造成;下一步由谁在什么时间前采取什么行动。四个问题有一项只能靠口头追问,管理链路就还没有闭合。

超期不是一个状态,而是一组待验证的事实。任务逾期只是信号,不等于责任结论。它可能来自工作量估算偏差、需求频繁变化、外部依赖未兑现、关键人员被多项目占用,也可能是任务拆分太粗,导致团队直到最后才暴露风险。把“任务超期”直接等同于“执行不力”,会掩盖真正的系统性原因。

因此,我建议把管理动作拆成五段:发现偏差、确认影响、归因分流、制定恢复计划、验证承诺。每一段都要留下最小必要记录,而不是增加一套沉重的汇报流程。记录的价值在于让后续决策更快,不是为了让产品经理收集更多表格。

延期管理超期全流程:产品经理效率提升与一文讲清

2. 产品经理要管理的是偏差,不是每个人的忙碌程度

当一个项目延期,团队很容易用“大家都很忙”来解释。忙碌是状态,不是诊断。真正可用于决策的信息包括:剩余工作量、关键路径上的阻塞时长、未完成任务的依赖关系、范围变更量,以及为了追回日期需要投入的额外成本。

我会把项目状态拆成两个维度:一是当前进度偏差,二是按当前条件继续推进时的完工风险。任务已经逾期但不在关键路径上,可能不会影响最终发布日期;任务尚未逾期,但卡在唯一的外部接口上,反而可能是更高风险。管理重点应从“红色任务有多少”转向“哪些偏差会改变交付结果”。

3. 最有效的规则是让预警早于失约

如果团队直到承诺日期过去才开始讨论恢复计划,管理动作通常只剩加人、加班或缩范围。更好的做法是设定风险触发条件:例如预计完成日期超过承诺日期、关键依赖连续两天没有确认、剩余工作量超过迭代容量,或者核心验收条件仍未明确。触发条件要结合团队节奏校准,不能照搬一个看似精确的百分比。

对于刚建立流程的团队,我倾向于先用简单的三级信号:绿色表示按计划推进;黄色表示出现可能影响承诺的因素,需要指定跟进人和复查日期;红色表示预计日期已经偏移或关键路径已阻塞,需要产品、研发、测试及相关负责人共同做取舍。颜色不是结论,必须配上证据和动作。

二、背景和真实场景:延期常常是多个小偏差叠加

1. 需求变更、依赖阻塞与测试返工会相互放大

我在复盘延期时,会优先寻找“最早可以采取行动的时点”,而不是只盯着最后一个出问题的人。一个常见的产品交付场景是:需求评审时有一项接口能力暂时未确认;研发先按假设实现;联调发现接口字段不一致;产品补充规则后又触发代码调整;测试用例随之返工。最终看起来像研发或测试拖慢了进度,根源却可能是前期依赖没有设责任人和确认期限。

另一类常见场景是任务长期以“开发某模块”这样的粗粒度存在。团队无法判断还剩多少工作,产品经理也只能得到“差不多了”的口头反馈。到了提测前才集中暴露异常、权限、兼容性和边界条件,延期就不是突然发生,而是一直没有被可视化。

需要说明的是,下面的案例数据是情景模拟,用来说明诊断方法,不代表某个企业的真实经营数据,也不应当被引用为行业平均值。真实团队应从自己的任务、变更、阻塞和缺陷记录中建立基线。

2. 一个产品版本延期案例:日期只偏了三天,决策却晚了两周

假设某企业服务产品计划在周五发布,包含二十四项交付任务。周二时,核心接口任务已经显示“进行中”,但没有预计完成日期;周四才确认依赖方需要额外三天;周五联调失败后,测试团队又发现两项验收规则未定义。最终版本顺延三天。表面看是三天延期,实际可采取措施的窗口从周二就已打开。

复盘时,我不会把“接口晚了三天”直接当作根因,而会追问:接口确认原本由谁负责;依赖方是否收到明确的交付请求;产品规则在哪个节点仍存在歧义;任务状态为何没有体现预计完成时间;有没有提前讨论降级方案。若这些问题没有答案,单纯要求下次“早点沟通”很难改变结果。

观察节点 当时可见信号 可采取的动作 晚处理的代价
周二 依赖接口无确认人,任务无预计完成日期 指定双方接口人,确定确认期限,并评估临时方案 依赖风险继续隐藏,团队仍按未经验证的假设排期
周四 依赖方确认需要额外三天 评估关键路径,决定并行开发、降级或调整范围 可选方案减少,测试与发布窗口开始被挤压
周五 联调失败,验收规则仍有歧义 统一变更口径,调整新日期并通知相关方 延期已成为事实,临时加班可能增加返工而非恢复进度

延期管理超期全流程:产品经理效率提升与一文讲清

3. 延期管理应区分“任务晚了”和“版本会晚”

任务层面的逾期不一定会影响发布,版本风险也不一定来自已逾期任务。一个低优先级的文档任务晚两天,可能不改变交付;一个尚未逾期但没有测试环境的关键接口,可能让整个版本无法验证。因此,任务看板需要连接版本范围、依赖关系和验收条件,单独统计逾期任务数容易制造错误的安全感或紧张感。

我建议产品经理至少同时看三类对象:任务,回答“具体工作做到了哪里”;里程碑,回答“阶段性结果能否按时交付”;发布范围,回答“哪些能力是必须交付,哪些可以调整”。这三类对象的关系清楚,团队才有讨论“保日期还是保范围”的基础。

三、常见误区:看起来在管,实际上没有减少不确定性

1. 把每天催问进度当成延期治理

高频追问能短暂提高状态透明度,但如果问题只是“做完了吗”,团队通常会回复“快了”。“快了”既没有剩余工作量,也没有阻塞信息,更不能帮助产品经理判断是否需要调整范围。与其一天问三次,不如约定一个有信息含量的更新格式:已完成什么、还剩什么、当前阻塞、预计完成时间、需要谁做决定。

过度催办还有一个隐性副作用:团队可能为了避免被追问,把风险报得更晚,或把任务状态提前改成完成。管理动作若让坏消息更难说出口,就会削弱预警系统本身。

2. 把所有延期都归因于“估算不准”

估算不准有时确实是原因,但它也可能只是一个方便的总括标签。拆开看,估算偏差可能来自需求未澄清、技术方案未验证、历史数据不足、任务粒度过大,或者团队在计划阶段没有把评审和测试时间纳入工作量。不同原因需要不同改进,单纯要求“下次估准一点”并不构成可执行方案。

更重要的是,计划是一种基于当前信息的承诺,不是对未来的保证。对于新技术、陌生业务或外部接口,合理做法可能是先安排短周期验证,再依据验证结果更新估算,而不是强迫团队给出看似精确的日期。

3. 逾期后直接加人或要求加班

加人不一定缩短工期。新人需要熟悉代码、业务和协作方式,现有成员还要分出时间答疑;如果任务之间高度耦合,更多并行人员可能增加沟通成本。加班也不能解决需求不清、测试环境不可用或外部审批未完成等问题。

我会先判断延期是否由可并行工作量不足造成,再评估加人是否能减少关键路径上的剩余时间。若真正瓶颈是决策等待、单点依赖或验收口径不明,优先处理这些瓶颈,通常比简单扩大投入更有效。

4. 把延期归因会议开成责任追究会

复盘如果只问“是谁没按时完成”,团队会自然地解释、辩护和转移责任。好的复盘不回避责任,但先把事实、时间线和影响讲清楚,再区分个人可控事项与流程缺陷。责任落实应落到下一步动作的负责人,而不是用羞辱或扣帽子的方式代替改进。

  • 不建议:“研发进度怎么又拖了?”
  • 建议:“接口字段在什么时间确认?目前缺少哪项输入?需要谁在何时完成确认,才能解除阻塞?”
  • 不建议:“以后要提高效率。”
  • 建议:“下个版本将接口确认纳入启动条件,未完成时由产品负责人决定是否启动依赖开发。”

延期管理超期全流程:产品经理效率提升与一文讲清

四、专业判断逻辑:先确认影响,再决定要不要升级

1. 用四个问题识别延期严重程度

我会用四个问题快速判断一个超期是否需要升级。第一,任务是否位于关键路径,或者是否会阻断其他团队?第二,新的预计完成时间是否影响里程碑、发布日期或客户承诺?第三,风险是否仍能通过团队内部调整解决?第四,当前方案是否会牺牲质量、合规或关键验收条件?

如果任务已逾期但不影响关键路径,且有清晰的恢复日期和负责人,团队层面跟进可能足够。如果关键依赖阻塞多个工作流,或新日期将影响客户交付,则应尽早升级到有权调整资源、范围或日期的人。升级不是把问题往上推,而是让拥有决策权的人及时介入。

判断维度 低风险信号 高风险信号 建议动作
关键路径 任务有替代路径,不阻塞后续工作 单点依赖阻断联调、验收或发布 明确依赖负责人和解除阻塞的最晚时间
日期影响 偏差可被团队缓冲吸收 影响里程碑或已对外承诺 启动范围、资源、日期的决策讨论
恢复能力 有明确剩余工作量和可行方案 工作量未知或依赖方未给出承诺 先补齐事实,再确定新承诺
质量与合规 不影响关键验收和安全边界 需要跳过测试、审计或必要验证 禁止以压缩必要质量门槛换取表面准时

2. 归因时把事实、原因、影响和动作分开

延期复盘可以用一张简短的因果记录表,不必写成长篇报告。事实是“接口字段确认晚了两天”;原因是“双方没有指定最终确认人”;影响是“联调开始时间顺延,测试窗口缩短”;动作是“启动阶段指定接口负责人,并设置未确认时的升级机制”。这四项分开后,团队更容易区分症状和根因。

如果只能记录一句话,我会优先保留“下一步动作、负责人、截止时间和验证方式”。例如:“研发负责人周三前完成接口模拟测试,产品负责人周三评审字段口径;未通过则暂停该功能进入本次发布范围。”这比“持续跟进接口问题”更能改变结果。

3. 重新承诺前先做范围、资源、日期三选一的讨论

当原日期已经不现实,团队必须明确讨论约束之间的取舍。通常可以调整范围、增加有效资源或改变日期,但每个选项都有成本。缩范围需要产品确认哪些能力可延后;增加资源要证明能作用于瓶颈;改日期则需要及时管理内部和外部预期。不能一边不改范围、不增资源、不动日期,一边要求团队保证结果。

我会要求新承诺具备三个条件:剩余工作已拆清;关键依赖有明确回应或降级方案;测试、验收和发布所需时间没有被挤掉。缺少任何一项,新日期就只是愿望,不是计划。

延期管理超期全流程:产品经理效率提升与一文讲清

五、从发现到关闭:一套轻量但完整的超期处理流程

1. 第一步:发现偏差时先补齐状态信息

逾期或接近风险阈值时,先核对任务的承诺日期、实际进度、剩余工作、预计完成日期和当前阻塞。若任务仍写着“进行中”,但没有剩余工作描述,就暂时不能据此判断能否按期完成。产品经理需要的是一份足够支持决策的现状,而不是更频繁的状态刷新。

一个可复用的更新格式是:“已完成:接口主体逻辑;剩余:异常处理与联调;阻塞:测试环境账号未开通;预计:环境周三开放后还需一天;请求:平台团队周二下班前确认账号。”格式可以短,但必须能让旁观者理解风险和请求。

2. 第二步:确定影响对象,不要只算逾期天数

接着确认任务影响哪些里程碑、下游任务、验收项和对外承诺。逾期一天的任务可能影响整个版本,也可能完全不影响发布。产品经理可在依赖关系图或版本计划中标注“直接阻塞”“可能影响”“无关键影响”,避免把所有逾期任务都按照同一优先级处理。

影响评估还要纳入缓冲。若发布窗口预留了两天且没有其他风险,短暂偏差可能仍可吸收;若缓冲已经被其他问题消耗,新增一天偏差就可能直接影响日期。缓冲不是隐形的加班空间,应该被明确说明并谨慎使用。

3. 第三步:按根因选择恢复动作

不同根因对应不同动作。需求歧义,应先冻结必要规则并明确变更影响;外部依赖,应设置负责人、最晚回应时间和替代方案;任务过粗,应拆成可验证的工作项;资源冲突,应确认关键人员可用时间;缺陷返工,应判断缺陷是否来自验收遗漏、设计问题或实现质量,并据此安排修复和回归。

  • 信息不完整:安排短时澄清或技术验证,避免在假设上继续堆工作。
  • 依赖未兑现:指定双方接口人,形成书面交付内容与期限,并准备降级路径。
  • 范围持续变化:记录变更原因、影响评估和批准人,重新确认版本范围。
  • 能力或容量不足:先查明瓶颈,再决定调整优先级、资源或交付节奏。
  • 质量问题集中暴露:保留必要验证时间,重新评估发布门槛,而不是把测试时间全部压缩。

4. 第四步:写下新的可验证承诺

恢复计划至少包含四项:具体行动、责任人、截止时间、完成证据。比如“周四前完成”仍然不够,最好写成“周四 16:00 前完成接口联调,并通过三类异常场景的测试”。验收证据越明确,后续越不容易出现“我以为已经完成”的沟通错位。

新承诺还要明确是否改变原范围和日期。如果只是把任务日期改晚,却没有同步更新受影响的里程碑与相关方预期,系统里看似恢复了,项目层面仍然在失控。更新日期不是修复问题;它只是重新表达当前判断。

5. 第五步:验证结果,并把重复问题纳入复盘

到复查时间后,检查的不只是任务是否完成,还要验证阻塞是否真正解除、验收条件是否满足、下游是否可以继续。若恢复动作未兑现,应重新评估影响并升级,而不是把复查日期一延再延。连续多次修改预计完成时间,是预测能力不足或问题仍未解决的重要信号。

复盘不必覆盖每一项小任务。建议优先分析影响发布日期、跨团队依赖、重复发生或造成较大返工的延期。对重复问题,记录改进动作及其验证周期,例如连续三个迭代观察依赖确认是否更早完成,而不是复盘结束后只留下会议纪要。

延期管理超期全流程:产品经理效率提升与一文讲清

六、具体案例与数据观察:把“延期率”拆成可行动的指标

1. 单看延期率,会把预警能力和交付结果混为一谈

延期率适合做趋势观察,但不适合单独评判团队。一个团队可能延期率下降,是因为按时交付能力提升;也可能是提前把任务日期改成更宽松的时间,或者把工作从版本范围中移除。相反,团队开始更早暴露风险后,短期登记的风险任务增加,并不一定意味着管理变差。

我更关注一组相互补充的指标:风险提前发现时间、预计日期准确度、逾期原因分类、恢复计划兑现率、关键路径阻塞时长,以及因延期产生的范围变化或返工。指标不必一次全上,先选三到五项,连续观察几个迭代,确认数据定义一致再做比较。

指标 建议口径 能回答的问题 容易误读的地方
风险提前发现时间 首次标记风险日至原承诺日的间隔 团队是否有足够时间采取措施 提前发现不代表一定能消除风险
预计日期准确度 实际完成日与最近一次有效预计日期的偏差 预测是否随着新信息及时更新 频繁改日期可能让单次偏差看起来变小
恢复计划兑现率 在约定时间内完成的恢复动作数占比 风险处置是否落实到执行 动作完成不一定等于项目风险已解除
关键路径阻塞时长 关键路径任务处于等待或不可推进状态的时间 项目真正的瓶颈是否在被处理 需统一阻塞状态定义,避免口径不一致

2. 情景模拟:相同延期结果,提前介入能减少被动决策

以下是一组示意性推演:某团队两个版本都出现了相同的三天交付偏差。版本甲在发布日期前一天才确认依赖延期,范围没有评估,只能整体顺延;版本乙在提前一周识别依赖风险,完成关键路径评估,决定将一项低优先级报表功能移至后续版本,并保留必要测试窗口。两者最终都有范围或日期变化,但版本乙的决策更透明,受影响的业务方也有准备时间。

这说明延期管理的价值不应只用“最终有没有延期”衡量。更重要的是团队是否提前知道风险、是否保留选择、是否避免牺牲质量,以及是否把变化及时同步给相关方。产品经理的效率提升,来自少做无效追问,多做高价值判断。

延期管理超期全流程:产品经理效率提升与一文讲清

3. 如何建立适合自己团队的基线

第一轮不要追求精确的行业对标。先选一个相对稳定的周期,回看最近三到六个月或若干个迭代,统一“超期”“风险发现”“恢复计划完成”的定义。再把数据按任务类型、依赖类型、团队规模或发布类型分组,避免把复杂项目和简单维护任务放在一起比较。

数据量较少时,优先看个案时间线和重复模式,不要用几个样本推断普遍规律。数据量增加后,再观察中位数、分布和长期趋势。平均延期天数容易被极少数大型事故拉高;中位数能描述常见情况,但也可能掩盖长尾风险,两者应结合解释。

七、不同规模与工具条件下的行动建议

1. 小团队:先统一语言,不要先搭复杂流程

小团队成员沟通直接,最先要解决的往往不是工具不足,而是“风险”“阻塞”“完成”的定义不一致。可以先约定逾期任务必须补充预计完成时间、阻塞原因和责任人;每周安排一次短评审,只讨论可能影响里程碑的事项。团队规模较小、依赖关系简单时,轻量看板和简短记录通常足够。

如果团队每周花大量时间复制状态、整理多份排期表,才需要考虑将任务、版本和依赖信息集中起来。不要因为工具功能多,就把所有功能都启用。先确认当前管理动作是否有效,再决定哪些环节值得自动化。

2. 多团队协作:重点管理依赖和决策边界

团队超过一个小组后,延期往往与跨团队依赖、共享资源和不同优先级有关。此时需要明确每个依赖的提供方、接收方、交付内容、确认期限和升级路径。项目会议应围绕需要协同解决的事项,而不是每个团队轮流汇报所有任务。

当任务、缺陷、需求和发布信息分散在多个系统中,产品经理容易花时间对账。团队可以评估是否需要集中管理协作对象、权限、通知和报表。若组织选择使用专业平台,重点应检查它能否支持自己的流程、权限模型、审计要求和数据部署方式,而不是只比较页面或功能清单。

3. 100人以上组织:关注流程一致性与部署边界

中大型企业或百人以上组织,延期管理不只是单个团队的看板问题,还涉及项目组合、跨部门依赖、数据权限、历史追溯和统一度量。随着团队数量增加,如果每个团队对状态、优先级和完成标准的定义不同,汇总报表就可能看起来完整、实际不可比较。

如果考虑 PingCode,可将它作为中大型企业项目协作场景中的候选平台来评估;其服务对象覆盖中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。对于有数据边界要求、希望评估国产替代路径的组织,这些能力值得纳入验证,但不应仅凭功能描述做结论。应通过实际流程试点,检查字段映射、历史数据迁移、权限继承、自动化规则、报表口径和用户培训成本。

迁移不是把旧数据搬进新界面就结束。项目状态、工作项类型、关联关系、附件、评论、权限和自动化规则都可能影响使用连续性。建议选择一个有代表性的团队试迁移,记录迁移前后关键对象的数量与关系,再让实际用户完成一轮计划、跟踪、复盘,确认流程没有断点后再扩大范围。

评估项 试点要验证的问题 验收证据
数据迁移 历史任务、附件、评论和关联关系是否完整 抽样核对关键项目对象与原系统记录
权限与部署 权限边界是否符合组织要求,部署方式是否满足安全约束 使用真实角色测试访问范围和审计记录
管理口径 跨团队的状态、优先级和完成定义是否可统一 同一组项目数据能否按一致口径生成报告
使用成本 用户是否能完成日常更新,管理成本是否下降 比较试点前后的更新耗时、重复录入和培训反馈

延期管理超期全流程:产品经理效率提升与一文讲清

4. 评估工具时先做小范围试点,再看组织扩展性

工具选择不宜只问“有没有某个功能”,还要问它是否能减少当前流程中的具体摩擦。例如,团队是否能从任务直接看到版本影响;是否能自动提醒接近风险阈值的工作项;是否能在权限范围内查看依赖;项目负责人是否能根据同一套定义读取风险数据。

我建议建立一个四周左右的试点周期,选择一个真实项目,而不是专门为演示搭建的虚拟项目。设定三项可观察指标,例如每周状态整理耗时、风险从出现到记录的时间、重复录入次数。试点结束后同时访谈产品、研发、测试和项目管理角色,判断工具是否减少了协作成本,而不是把成本转移给某一类用户。

八、不同情况下的取舍:保日期、保范围,还是保质量

1. 客户承诺已锁定,但功能可分期

如果外部日期不可轻易变更,而需求中存在低优先级能力,可以讨论分期交付。前提是产品负责人明确核心场景、依赖和验收范围,不能把“删功能”当成一句口号。被移出的能力要有后续安排或明确取消决定,否则范围会在下个版本重新堆积。

这种情况下,适合保护关键路径上的高价值能力,同时保留回归、性能、安全等必要验证。若范围调整会改变合同、客户验收或监管义务,必须先让有权限的业务和相关职能参与决策。

2. 范围必须完整,但日期可以调整

如果发布范围与业务承诺高度绑定,且缺少可行的降级方案,调整日期可能比压缩质量更稳妥。产品经理应尽早同步影响、原因、已采取措施和新的确认节点,避免相关方在原日期前继续依据过期计划做准备。

改日期时要避免只更新计划工具中的字段。还要确认客户沟通、市场安排、销售材料、运营准备和上下游团队排期是否需要同步调整。日期变化的管理成本,往往不只体现在研发团队。

3. 质量门槛不可降低,但资源存在调整空间

如果延期来自工作量集中、资源冲突或局部瓶颈,可以评估资源调配。但应先确认新投入能否减少关键路径耗时。将人员从其他重要工作中抽走,可能把当前延期转移成下一个项目的延期;临时加人还需要安排上下文交接。

资源方案应说明投入周期、负责范围、协作成本和退出条件。若新增资源主要用于并行测试或独立模块开发,可能有效;若瓶颈是唯一决策人或单一技术接口,增加普通执行人员往往收益有限。

4. 风险涉及合规、安全或数据边界

合规、安全、隐私和数据完整性要求,不能作为普通排期变量随意压缩。若必要验证无法在原日期前完成,应优先升级决策,并明确是否停止发布、缩小范围或调整日期。任何“先上线再补验证”的方案,都应通过组织正式的风险评估与授权流程,而不是由产品经理在赶进度时自行默许。

这个原则看似保守,实际是在控制延期之外的更大损失。错误上线可能带来客户影响、数据风险和长期修复成本,不能用短期准时交付来掩盖。

延期管理超期全流程:产品经理效率提升与一文讲清

九、产品经理的效率提升:用固定节奏替代临时追问

1. 每周只做三类高价值检查

第一类是看即将影响里程碑的风险,而不是逐项检查所有任务;第二类是处理需要跨团队或业务决策的依赖;第三类是验证上周恢复动作是否兑现。只要这三类事项有稳定节奏,产品经理就能减少重复催问,把时间留给需求澄清、方案判断和优先级决策。

会议前要求负责人更新关键事实,会上只讨论偏差、影响和选项。会后记录决定、负责人、截止时间和待验证结果。这样做不是为了把会议流程形式化,而是让每次沟通都推动一个状态变化。

2. 把状态更新做成低负担模板

状态模板不应让执行者重复填写系统中已经存在的信息。优先使用任务关联、自动提醒和统一字段减少重复劳动;确实需要人工更新时,只保留决策所需内容。对产品经理而言,一条有用的状态应该能回答“发生了什么变化”,而不是重新描述整个任务背景。

  • 本次变化:与上次更新相比,完成了什么或新增了什么风险。
  • 剩余工作:当前仍需完成的具体事项及预计工作量。
  • 阻塞与影响:阻塞来源、受影响任务或里程碑。
  • 请求与承诺:需要谁在何时决定或交付什么。

3. 用复盘改流程,不把产品经理变成信息中转站

如果团队所有进度都必须由产品经理单独收集、改写、汇报,管理流程就有单点风险。状态应尽可能由实际责任人更新,产品经理负责判断影响、协调决策和维护优先级。工具和例会的目标,是让信息从责任人流向需要决策的人,而不是让产品经理成为每条信息的必经中转站。

当同一类延期反复出现,改进对象应从个人提醒转向流程设计。例如,每次都因验收标准缺失返工,就把验收条件纳入需求进入开发的检查项;每次都因依赖未确认延期,就设立依赖确认机制。复盘的最终结果应体现在新的工作方式里。

十、下一步怎么做:从一条超期任务开始建立闭环

1. 今天先选一个真实延期案例

不要先设计完整的组织级制度。挑一项最近发生、影响明确的超期任务,补齐承诺日期、预计完成日期、关键依赖、剩余工作和实际影响。把时间线写清楚,找到最早可以介入的信号,再判断当时谁有权限采取什么动作。

2. 下一次计划会增加三个检查问题

每项关键工作是否有可验证的完成条件;关键依赖是否有责任人和确认期限;当计划偏离时,谁可以决定调整范围、资源或日期。三个问题的答案如果模糊,就先补齐计划输入,而不是等到逾期后再临时救火。

3. 连续观察几个迭代,再决定是否扩展工具和指标

建议先记录风险发现时间、恢复计划兑现情况和关键路径阻塞时间,连续观察数个迭代。若数据定义稳定、团队能据此改变决策,再考虑扩展到跨团队报表、项目组合视图或平台迁移。若团队还无法一致描述“何为阻塞”,先统一口径比购买更多功能更有价值。

延期管理的独特价值,不是让每个承诺都永远不变,而是让偏差尽早变得可见,让取舍尽早变得可选,让新的承诺建立在事实之上。产品经理可以从一条正在超期的任务开始:补事实、看影响、定根因、写动作、复查结果。这个闭环跑通后,再把有效做法推广到版本和团队,效率提升才会从个人催办能力变成组织的交付能力。

常见问题解答(FAQ)

1. 项目延期后,产品经理应该按什么流程处理?

我以前遇到延期时,第一反应往往是追问还要多久,但团队给出的日期经常又变。尤其是多个任务互相依赖时,我不确定应该先救进度,还是先重新排计划。

先确认事实:记录原计划完成日期、当前进度、剩余工作量和阻塞项;再判断延期原因属于范围变更、估算偏差、资源不足还是外部依赖。随后评估对里程碑和用户交付的影响,和团队确定可执行的新计划、责任人及检查时间,并同步相关方。新日期应基于剩余工作拆分和依赖确认,而不是直接在旧日期上加几天。

2. 延期管理中,怎样区分真实风险和普通进度波动?

我做项目时会看到任务进度暂时落后,但有时团队加把劲就能追回,有时却会影响整个版本。只看任务状态颜色或延期天数,我担心会把精力花在不重要的波动上。

判断时看三项:是否影响关键路径或对外承诺,剩余工作量是否超过可用产能,以及阻塞是否有明确解决人和时限。可以设预警线,例如关键任务预计晚于计划 1 个工作日即升级评估;非关键任务则结合缓冲和依赖判断。阈值应按团队迭代长度、任务粒度和历史波动校准,不能把同一数字机械套用到所有项目。

3. 已经超期的任务,怎么重新估算完成时间才更可信?

我碰到过任务超期后,大家为了尽快给出答复,直接报一个乐观日期,结果过几天又再次延期。尤其是需求还在变化、测试问题也没收敛时,我不知道怎样给出既能决策又不过度承诺的时间。

先把未完成工作拆成可验收的小项,分别估算开发、评审、测试和依赖等待时间,并明确尚未确认的范围。参考同类任务的实际耗时,而不只参考最初估算;对不确定项给出区间和假设,例如“预计 3 至 5 个工作日,前提是接口今天确认”。每次范围或依赖变化后重估,并保留估算版本,避免用新日期覆盖历史记录。

4. 怎样复盘延期,才能真正提升产品经理和团队效率?

项目结束后,我经常只看到延期结果,却说不清时间究竟花在需求变更、等待反馈还是返工上。复盘如果变成追责,团队也不愿意暴露问题;如果只写“加强沟通”,下次又很难验证有没有改善。

按延期任务逐项对照计划与实际,记录原因、发生时间、影响天数及可控程度,并区分一次性事件和重复模式。选择一到两个高频原因制定具体改进,例如需求评审增加验收条件检查、外部依赖设置确认截止时间;下一周期检查这些措施是否减少等待或返工。

建议跟踪按期完成率、延期任务占比和平均延期天数,并结合范围变化解释指标,避免单看按期率诱导团队隐藏风险。

核心关键词

读者评论

侯
侯依诺

我们之前也把任务逾期数当成版本风险,后来发现有些晚交的任务并不在关键路径上。把依赖和里程碑一起看,确实比单纯催进度有用。

蒋
蒋浩然

预计完成时间”需要团队愿意如实更新才有意义。想知道文章是否建议固定更新时间,还是风险变化时随时更新?

邓
邓梓萱

范围、资源和日期一起讨论很实用。不过涉及对外承诺时,谁有权决定延期或缩减范围,最好在流程开始前就明确。

文章包含AI辅助创作:延期管理超期全流程:产品经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/614591
