延期审批真正失灵,通常不是因为审批人不够多,而是因为团队把“延期”当成一个日期变更,而不是一次需要解释原因、评估影响并重新承诺的管理决策。某个版本连续三次调整上线日期,审批单上每次都写着“需求复杂、测试时间不足”,但没人说明新增了多少工作量、哪些范围可以缩减、客户承诺是否受影响。这样的流程看似完成了审批,实际上只是把风险从项目计划转移到了上线当天。
一、先讲结论:延期审批不是批日期,而是重新建立承诺
1. 延期审批要回答四个决策问题
我设计延期管理制度时,不会先问“谁来签字”,而会先问:为什么延期、影响什么、有哪些替代方案、延期后由谁对新承诺负责。四个问题分别对应原因解释、影响评估、方案比较和责任确认。缺少其中任何一项,审批都容易退化成流程留痕。
日期只是决策结果,不是审批材料的全部。申请人应说明原计划与当前预测的差异、剩余工作、关键依赖、影响范围和恢复计划。审批人则需要判断延期是否合理,以及是否存在缩减范围、分批交付、增加资源或调整依赖的可行选项。
制度的目标不是消灭延期,而是让延期更早暴露、更容易判断、更可追责。如果一个制度只能提高审批通过率,却无法降低临近交付才暴露的风险,它是在优化手续,不是在改善项目交付。
2. 把审批与计划更新分开管理
延期申请获批,不等于项目计划自动变得可信。审批是对方案的授权;计划更新则是把方案落实到里程碑、任务、依赖、资源和对外承诺中。两者应当有关联,但不能混为一件事。
我建议将流程拆成两个明确动作:先由有决策权的人批准延期方案,再由项目负责人在限定时间内更新计划,并通知受影响的团队与客户接口人。没有完成计划更新的申请,状态不能视为闭环。
3. 让制度服务于风险,不服务于表格
延期风险越高,审批强度越高;影响越局部,处理路径越轻。一个内部优化任务晚半天,与涉及客户合同、监管报送或多个团队联调的版本延期,不应走同一套审批层级。
因此,制度设计应采用“分级触发、按影响升级”的方式,而不是所有延期一律层层签字。审批链条的价值在于把必要的判断者拉进来,而不是把每个人都变成流程上的盖章节点。

二、背景和真实场景:延期通常不是某一天突然发生的
1. 交付日期失准,往往早于延期申请
在多团队协作项目中,延期申请常常出现在计划日期临近时,但导致延期的信号往往早已出现:关键任务连续数日没有进展,外部接口人迟迟未确认,测试缺陷关闭速度低于预期,或者需求范围在开发中不断变化。
如果团队直到距离上线两三天才提出延期,审批人面对的就不是“延期还是不延期”的自由选择,而是“接受延期”或“冒着更大质量风险上线”。这类审批形式上有决策,实质上已经失去选择空间。

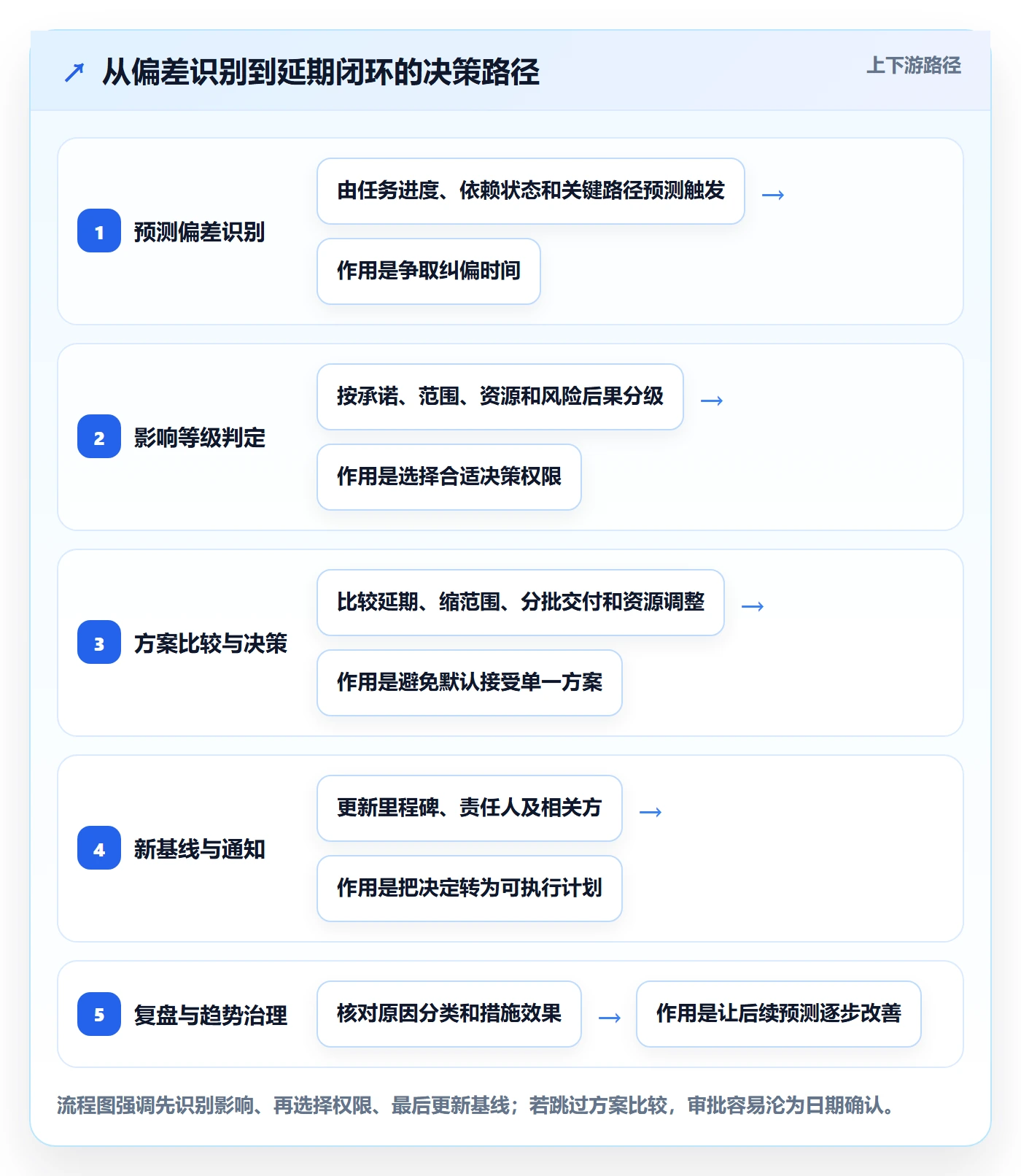

我会把延期管理的起点前移到预测偏差,而不是申请单创建时。只要关键路径任务的完成预测开始偏离基线,项目负责人就应该更新风险状态。是否正式申请延期,可以后置判断;风险是否需要曝光,不能后置。
2. 一个常见的中型版本交付场景
以下案例为匿名化的情景模拟,不代表某一家企业的真实统计。某产品团队计划在六周内交付一组业务功能,涉及产品、研发、测试、数据和外部接口团队。最初排期按“需求已确认、接口按时提供、测试资源可用”三个前提制定。
进入第四周后,外部接口比约定时间晚了四个工作日;与此同时,两项需求在开发过程中补充了验收条件。项目群里仍显示原定发布日期,任务负责人则各自按新的理解推进。直到测试阶段发现联调窗口不足,项目经理才提交延期申请。
复盘这类场景时,我不会简单归因于“估时不准”。延期至少由三类因素共同形成:前提假设失效、范围变化没有及时进入基线、风险信号没有转成决策动作。制度的作用,是让这三类信息在造成不可逆损失之前浮出水面。
3. 组织规模扩大后,延期影响会跨越项目边界
在十几人的小团队里,延期往往可以通过口头沟通迅速协调。但在一百人以上的组织中,项目负责人未必掌握客户承诺、资源排期、发布窗口和其他团队的依赖情况。日期变化可能影响市场活动、运维值守、合同验收或多个项目的资源冲突。
这时,审批制度不是为了证明谁有权“拦住项目”,而是为了让掌握不同信息的人共同评估后果。规模越大,越需要把依赖关系、决策边界与通知责任写清楚;否则同一份延期通知会在多个系统和群组中出现不同版本。
4. 先区分“日期变化”和“交付承诺变化”
并非所有日期调整都需要走同一级审批。内部任务提前一天或延后半天,如果不影响关键路径、对外承诺和其他团队资源,可能只需项目负责人更新计划并留痕。若变更涉及客户验收、发布窗口、合同节点或跨部门依赖,则已不只是日期变化,而是交付承诺变化。
我建议制度开头就写清楚“受控延期”的定义,例如:影响已承诺的里程碑、关键路径、外部交付或其他团队资源的日期调整,必须进入正式审批。这样可以减少两种相反问题:小事被过度审批,大事被当成普通排期变动处理。
三、常见误区:为什么审批单齐全,交付仍然失控
1. 把“审批通过”当作“问题解决”
审批通过,只说明有权限的人接受了某个延期方案,不代表风险已经消失。若申请中没有列出剩余工作、资源缺口和恢复动作,新日期可能只是把原有的不确定性整体向后平移。
我会在制度里要求每份延期方案至少回答:新日期依据什么估算、关键路径发生了什么变化、哪些风险仍然未解除、如果再次偏离怎么办。没有这些内容,审批人只能判断“是否同意晚一点”,无法判断团队是否真正控制住交付。
2. 用“工作量大”掩盖不同性质的问题
“工作量大”可能指需求新增、技术方案复杂、估算遗漏、资源不足,也可能只是任务长期没有推进。它们需要的处理方式完全不同:新增需求需要范围决策,技术不确定性需要验证,资源不足需要重新配置,执行停滞则需要明确责任与阻塞清理。

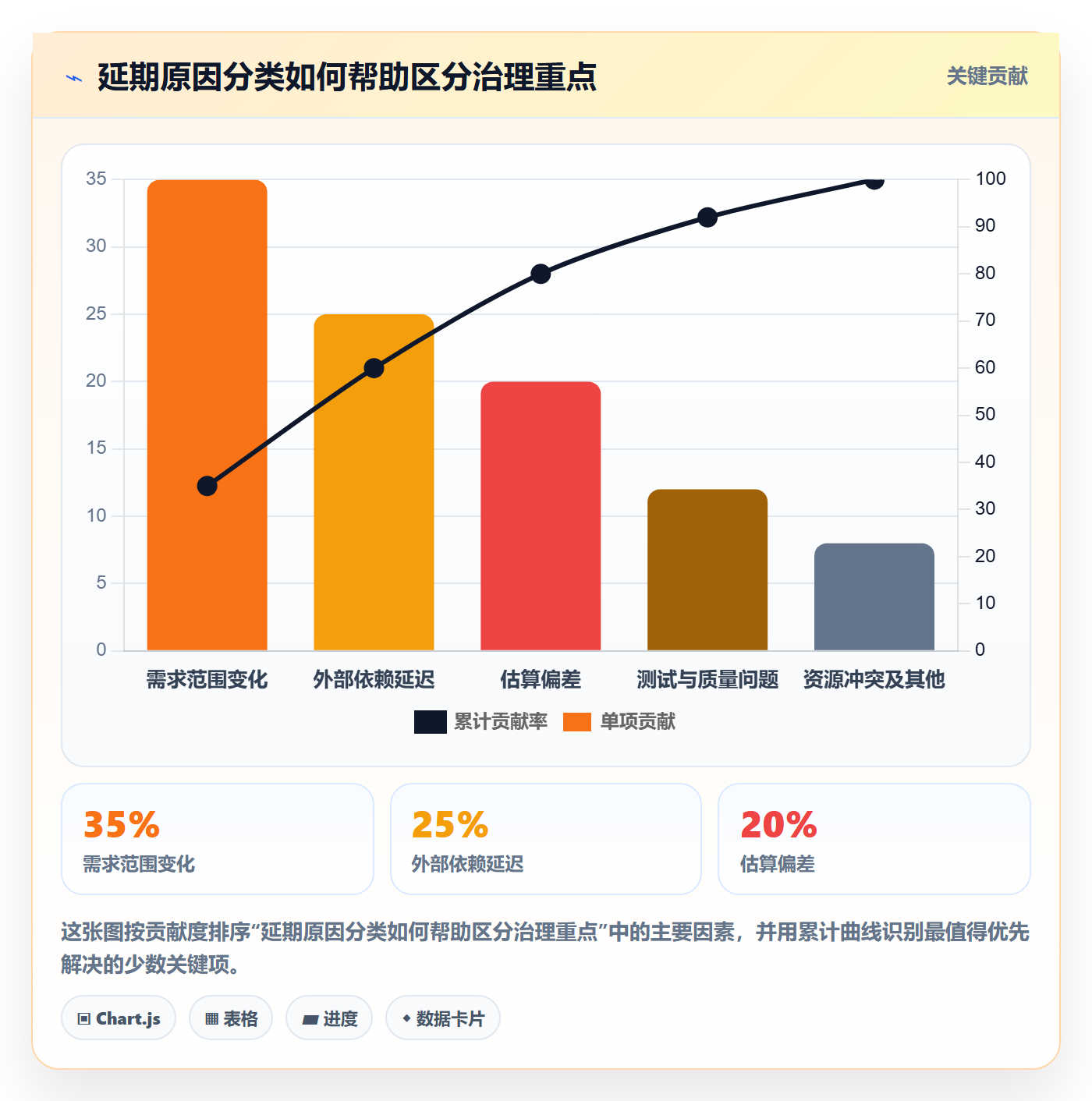

因此,延期原因不能只用一个自由文本框。可以采用原因分类加事实说明:分类用于汇总和趋势分析,事实说明用于支持本次决策。分类太粗,管理者看不到可行动的根因;分类太细,填写人会被编码表拖慢。
3. 只审批延后,不比较其他方案
延期经常被视为唯一现实选项,但很多项目实际上可以通过分批交付、缩小首发范围、暂缓低优先级需求、设置灰度发布或调整验收方式降低影响。审批材料若不比较方案,决策就不是在选择,而是在接受申请人的默认答案。
比较方案并不意味着强迫团队“想办法不延期”。如果质量、合规或客户安全风险明显,按原日期上线可能更糟。方案比较的价值,是让组织知道自己为什么选择延期,以及放弃了哪些替代路径。
4. 用审批层级代替责任边界
在一条流程里增加更多签字人,并不会自动带来更好的判断。如果每个人都只看上一位是否签过,审批就会变成责任扩散。相反,明确谁有权批准范围调整、谁承担资源决策、谁负责客户沟通,通常比增加审批人数更有效。
审批人也不应承担所有延期责任。申请人负责提供事实和方案,项目负责人负责影响评估与计划更新,职能负责人负责资源与优先级,业务负责人负责承诺和范围取舍。权限、义务和信息应当匹配。
5. 不区分第一次延期和反复延期
一个项目第一次延期,可能来自合理的不确定性;同一里程碑连续延期三次,则需要检查预测机制和决策质量。制度若只记录“延期天数”,就看不出反复变更的管理含义。
我会把首次延期、再次延期和多次延期设为不同的复核触发条件。再次延期不一定要处罚,但必须追加说明:上次批准的恢复措施是否执行、偏差为何仍然发生、新方案是否改变关键假设。没有复核的重复申请,等于让团队用新的日期覆盖旧的预测错误。

四、专业判断逻辑:把审批设计成一套可复用的决策规则
1. 先定触发条件,再定审批人
制度要先回答哪些延期必须正式审批。建议至少检查四类影响:是否改变对外承诺,是否影响关键路径,是否占用或挤压其他团队资源,是否触及质量、安全、合规或运营窗口。
如果四类影响都没有,且调整不超过团队设定的轻微变更阈值,可由项目负责人记录并更新计划。如果任何一项成立,就进入正式流程。阈值不宜凭经验拍脑袋,应由组织结合发布节奏、合同要求和协作成本设定,并通过季度复盘调整。
2. 用影响等级决定审批深度
我通常把延期分为低、中、高三个影响等级,但不建议只用延后天数划分。延后一天也可能错过法定报送窗口;延后一周也可能只是内部非关键任务。因此,等级应由影响范围、承诺性质和风险后果共同决定。
| 影响等级 | 典型情形 | 建议决策角色 | 最少决策材料 |
|---|---|---|---|
| 低 | 不影响关键路径、客户承诺及其他团队,只调整内部任务日期 | 项目负责人或团队负责人 | 原因、调整日期、受影响任务、计划更新记录 |
| 中 | 影响项目里程碑,或需要其他团队调整资源,但不改变重大外部承诺 | 项目负责人、相关职能负责人 | 原因、影响评估、方案比较、资源安排、新基线 |
| 高 | 影响客户、合同、合规、安全、关键发布窗口或重大业务目标 | 业务负责人及有授权的跨部门决策人 | 完整影响分析、风险控制、替代方案、沟通计划、责任人 |
这张表是制度起草的框架,不是所有企业都应照搬的权限模板。具体角色名称需要映射到组织实际授权;若企业已有产品委员会、变更委员会或项目治理机制,应尽量复用,而不是另造一条并行审批链。
3. 申请材料采用“最小充分信息”
审批材料既不能只有一句理由,也不必堆成十几页报告。对大多数延期决策而言,最小充分信息包括:原日期与当前预测、新日期及估算依据、延期原因、已完成与未完成工作、受影响对象、可选方案、剩余风险、行动项和责任人。
对高影响延期,应补充客户或业务沟通安排、合同和合规影响、质量放行条件、资源调整方案以及再次偏离时的应急措施。材料深度随风险增加,而不是所有人都被要求提交相同长度的文档。
4. 明确每个决策角色的职责
申请人负责事实,不负责粉饰。申请人应给出真实进度、未完成事项和预测依据,不应把没有证据的“已基本完成”当作风险缓释措施。
项目负责人负责统筹,不替所有人做专业判断。项目负责人汇总依赖、关键路径与方案,识别哪些判断需要技术、质量、业务或运营专业人员参与。
审批人负责取舍,不负责代填计划。审批人应作出批准、退回补充、调整范围、资源升级或拒绝延期等明确结论,并说明关键条件。
5. 设置审批时限和超时升级
审批时长本身会改变项目风险。一个高影响申请在关键决策者处等待数日,团队可能继续按旧日期准备,相关方也无法及时调整资源。建议为各级别设置目标响应时间,并定义超时后的升级路径。
超时升级不等于自动批准。更稳妥的规则是:到时未决时,系统提醒申请人和当前审批人;超过第二个时限,升级到其授权上级或项目治理负责人;涉及安全、合规等事项时,未经明确授权不得默认继续上线。
6. 把“批准条件”写进决策结果
审批结论可以不只是“同意延期”。例如:同意调整日期,但首发范围不得增加;同意延期,前提是外部接口在某个日期前完成;同意分阶段发布,未通过质量门槛的功能不得进入首批范围。条件写清楚,团队才知道批准的是哪一个方案。
系统中建议记录决策人、决策时间、批准方案、条件、未解决风险及后续检查点。若审批人只留下一句“同意”,事后很难判断当时批准的具体边界。

五、案例拆解:一份延期申请怎样从“晚了”变成可决策方案
1. 案例边界与数据口径
下面继续使用匿名化情景模拟,帮助说明制度如何落地。假设一个跨团队版本原计划在第六周周五上线,临近测试阶段时发现外部接口延期、两项验收条件发生变化,且测试资源与另一个项目冲突。以下数字只用于演示决策方法,不应被理解为行业平均值。
原计划剩余工作为:接口联调四个工作日、系统测试五个工作日、缺陷修复与回归三至五个工作日。项目负责人判断,若仍按原日期上线,测试将被压缩到两天,关键缺陷修复窗口几乎消失。此时真正的问题不是“是否能赶上”,而是“赶上所需牺牲的质量保障是否可接受”。
2. 先把影响拆成可核查的事实
申请人没有只写“接口未按时提供”。材料进一步列出:接口原承诺日期、实际可用日期、受影响功能、联调责任人、等待期间可并行的测试工作,以及接口再次延迟时的备用方案。这样审批人可以判断,问题是外部依赖的单点阻塞,还是团队把所有工作都排成了串行。
验收条件变化也被单独登记为范围变更,而不是并入“工作量增加”。其中一项变化影响首发核心流程,另一项属于低频增强能力。团队据此提出把增强能力移至后续迭代,以保留核心功能的测试窗口。
3. 比较三个方案,而不是只给一个新日期

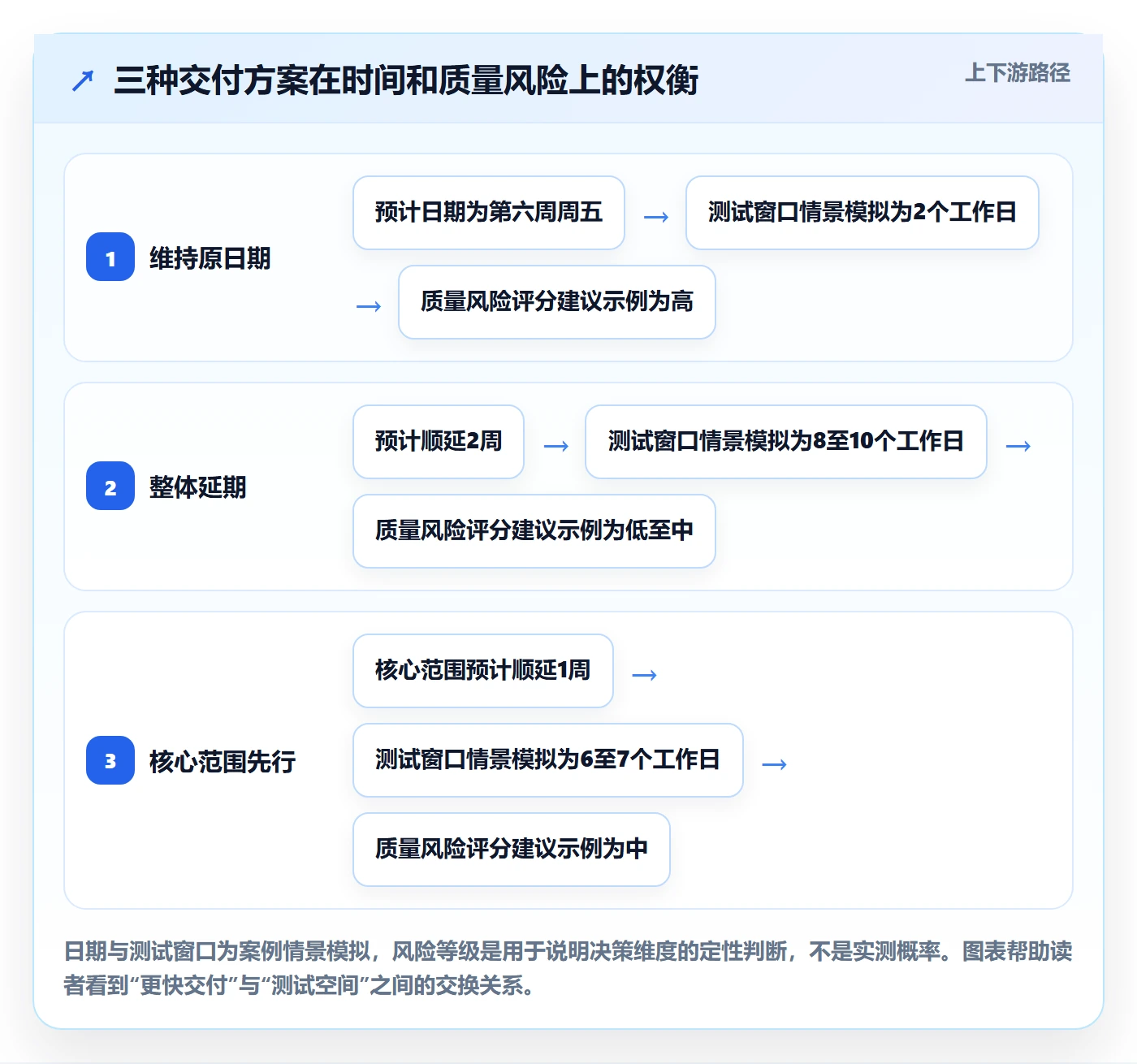

| 方案 | 预计交付 | 主要收益 | 主要代价与风险 | 适用判断 |
|---|---|---|---|---|
| 维持原日期 | 第六周周五 | 不改变对外节奏 | 测试压缩,缺陷修复窗口不足,质量风险上升 | 仅在范围可大幅缩减且质量门槛不降低时考虑 |
| 整体延期并保留完整范围 | 预计顺延两周 | 保留全部功能并获得完整测试时间 | 影响外部沟通及资源排期,仍受接口稳定性制约 | 适合范围不可拆分、质量风险较高的交付 |
| 核心范围先行,增强能力后续交付 | 核心功能顺延一周,增强能力后续迭代 | 保留核心验证窗口,缩小首发风险 | 需要重新确认范围边界和后续验收安排 | 适合功能可拆分且业务认可分阶段交付的情形 |
在这个模拟案例中,项目组倾向第三种方案,但并不意味着它天然最好。若客户合同要求整体功能一次验收,分阶段交付可能不可行;若核心流程与增强能力存在强依赖,拆分也可能增加返工。审批人需要基于业务约束选择,而不是把“分批交付”当成万能答案。
4. 用基线、预测和承诺三个日期避免混淆
延期管理中常见的沟通混乱,是把原始计划、最新预测和对外承诺都称为“项目日期”。我建议至少保留三个字段:基线日期用于衡量偏差,预测日期反映团队当前判断,承诺日期代表组织对客户或业务的正式承诺。
三者可以不同,但必须说明差异。例如,基线仍保留原日期用于复盘;最新预测显示核心范围在一周后可交付;对外承诺则要等业务负责人确认沟通策略后更新。直接覆盖原日期,会让组织丢失偏差历史,也无法分析估算质量。
5. 申请表单可以这样设计
- 项目与里程碑:填写项目名称、里程碑、原基线日期、当前预测日期和申请的新日期。
- 延期触发原因:选择范围变化、外部依赖、估算偏差、质量问题、资源冲突或其他类别,并提供可核查事实。
- 完成情况:列出已完成工作、未完成工作、剩余工期估算和估算依据。
- 影响对象:标明受影响的客户、团队、合同节点、发布窗口、关键路径和资源安排。
- 替代方案:比较维持日期、缩减范围、分批交付、资源调整或延期等选项。
- 风险与控制:说明延期后仍存在的风险、质量门槛、应急方案和再次偏离触发条件。
- 执行与通知:明确行动项负责人、完成期限、计划更新人和沟通对象。
- 审批结论:记录决策、条件、审批人、时间及后续检查点。
字段设置的原则是“没有决策价值的字段不强制,影响决策的事实不能缺失”。若表单要求填写大量无法验证的百分比,申请人只会填出看似精确的数字;如果连受影响对象都不问,审批人则无法评估真实后果。
6. 适合做复盘的数据,不等于适合做个人考核的数据
团队可以统计延期次数、延期天数、首次偏差发现时间、审批等待时间、再次延期比例、原因分布和计划更新及时率。这些数据适合观察系统是否越来越可预测,不能直接用来简单排名个人。
如果把延期次数直接绑定个人绩效,可能诱发不报风险、把日期偷偷往后改、把延期归因给外部团队等行为。指标必须与事实复核、范围变更记录和项目难度结合使用,否则制度会把风险从“可见”变成“隐蔽”。

六、不同情况下的行动建议:让规则跟着风险走
1. 预计会延期,但尚未正式影响承诺
此时优先做预测和纠偏,不要等到日期已确定无法兑现才提交申请。项目负责人应核实关键路径、更新剩余工作估算,并确认是否能通过并行处理、清理阻塞或调整低优先级工作恢复计划。
如果暂时无法判断是否延期,应把不确定性明确标记为风险,而不是制造一个看似确定的新日期。可以设定下一次评估时间和触发条件,例如接口在某日未就绪,就自动启动范围拆分评估。
2. 已影响项目里程碑,但不涉及外部承诺
由项目负责人组织相关职能负责人评估资源和路径,确认是否需要调整团队间依赖。若延期只影响内部里程碑,审批可以保持轻量,但必须更新基线、预测和责任人,避免下游团队继续按过期日期准备。
对于多个内部团队共同承担的里程碑,不要让申请团队单方面批准。至少要让被影响团队确认新的交付顺序和资源占用,否则申请单获批后,实际依赖仍可能没有人承接。
3. 已影响客户、合同或业务活动
应同步业务负责人、客户接口人和必要的法务、运营或财务角色,先确认事实,再决定沟通节奏。对外通知不能只说“项目延期”,还应说明受影响范围、当前替代方案、下一次更新时间,以及哪些事项仍需确认。
如果合同或监管要求规定了特定通知期限,应把该要求设置为高优先级控制点。此时审批处理速度、沟通记录和授权链条都很重要,不能用普通项目排期的审批节奏处理。
4. 由外部依赖导致延期
外部依赖并不意味着本团队没有管理责任。申请中应说明依赖方、原约定、当前状态、已经采取的升级动作、可并行推进的工作,以及是否存在替代路径。否则“等对方”只是描述现状,不是恢复方案。
如果同一依赖连续影响多个里程碑,应将它提升为跨项目风险,建立固定责任接口和升级机制。反复在单个项目里重写延期原因,无法解决组织层面的依赖治理问题。
5. 由质量问题或安全风险导致延期
此类延期不应以赶上日期为最高目标。应先明确质量门槛、风险接受权和不满足条件时的暂停机制。涉及安全、隐私、合规或数据完整性的事项,必须由具备相应授权的专业角色参与判断。
质量问题导致的延期,不应通过删减测试用例或降低验收标准来“恢复进度”。可以讨论分批发布、关闭高风险功能或限制使用范围,但每一种降级方案都需要有明确边界和监测措施。
6. 同一项目再次延期
再次延期时,先检查上次审批的条件是否完成,而不是直接生成一张新的申请单。若上次承诺的接口到位、范围冻结或资源支持没有兑现,应明确责任和对下一轮预测的影响。
如果措施已执行但仍然延期,应复核估算模型、未知工作和风险假设。复盘关注的是预测为何失真、信息何时出现、团队是否及时升级,不是只追问“谁没有完成”。
七、不同情况下的取舍:制度越重,不一定越成熟
1. 速度与控制之间的取舍
增加审批层级可以提升高影响决策的审慎程度,却会增加等待成本。高风险事项值得较完整的跨职能评估;低风险事项如果也要求多级签字,团队就可能把真实变化藏在任务日期里,以绕开流程。
我的判断标准是:每新增一个审批角色,都要明确它提供了什么独特信息或决策权。如果角色无法改变方案、无法承担相应责任,也不能提供关键判断,通常不应因为“流程看起来完整”而加入。
2. 统一模板与团队差异之间的取舍
统一模板便于统计和审计,但不同类型项目需要的证据不同。软件版本可能关注测试窗口、依赖和发布风险;市场活动可能关注物料、渠道档期与对外承诺;合规项目则需要更严格的时限和证据留存。
可采用“统一最小字段加项目类型扩展字段”。所有申请都提供日期、原因、影响、方案和责任人;高风险或特定领域再增加对应附件。这样既保留横向分析能力,也避免一套表单套所有场景。
3. 透明复盘与惩罚性问责之间的取舍
复盘需要足够透明,团队才愿意及时暴露坏消息;问责也不能缺席,尤其是故意隐瞒、未按已批准条件执行或反复绕过控制点的情况。两者不矛盾,关键在于区分诚实的不确定性、可改进的判断失误和违反明确责任的行为。
若制度把所有延期都视为个人失败,团队可能只会在确定无法挽回时才申请。若制度完全没有责任边界,延期原因则可能变成没有负责人、没有整改动作的泛化解释。成熟做法是对事实负责、对决定负责、对系统改进负责。
4. 数据精细度与维护成本之间的取舍
更细的原因分类可以支持深入分析,但维护成本也会上升。分类设计应能对应行动:若某个类别出现后无法导向任何不同的治理措施,就没有必要继续细分。
建议先用少量稳定分类运行一个季度,再根据实际申请中的混合原因扩展。不要在上线前试图设计出覆盖所有未来场景的完美分类,否则制度会在真正产生数据之前就变得难以填写。
5. 采用工具与先跑通规则之间的取舍
工具能够保存版本、提醒审批、汇总原因并关联任务,但工具不会替组织决定谁有权批准、什么影响算重大、哪些信息足以支持决策。制度边界不清时,自动化只会更快地复制混乱。
如果团队规模较小,可以先用结构化表单和项目台账验证字段、审批角色和闭环动作。若组织已有统一项目管理平台,可将延期申请关联到里程碑、任务、风险和变更记录;若需要在内网或受控环境部署,工具选型还应核验权限模型、审计日志、数据迁移和运维责任。不要因为产品宣传就直接假定某项能力符合本组织要求。

八、落地步骤与衡量方式:先建立闭环,再谈自动化
1. 先盘点现有延期是怎样发生的
上线制度前,先抽取一段时间内的项目记录,核对日期变更、群聊通知、会议纪要、任务状态和客户沟通。重点不是寻找“延期最多的团队”,而是还原风险首次出现的时间、申请发生的时间、决策耗时,以及新计划是否真正更新。
如果历史记录不完整,不要假装可以得到精确的因果结论。可以先对一批样本做人工分类,标注数据缺口,再把这些缺口转成新制度的必填信息。数据质量有限时,明确口径比制造漂亮图表更重要。
2. 先用小范围试运行校准规则

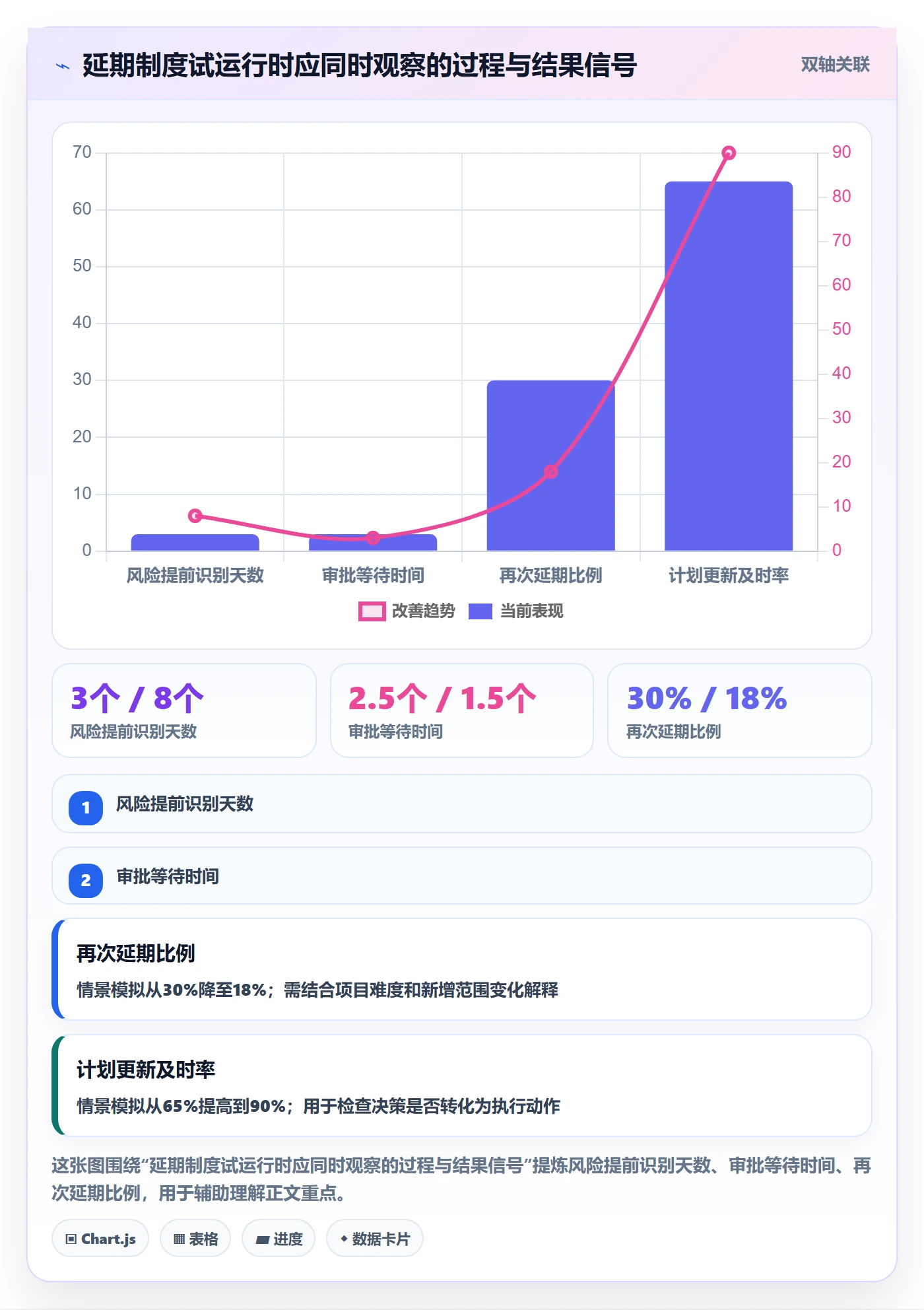

选择两到三个项目类型不同、协作复杂度不同的团队试运行,观察申请人是否理解触发条件,审批人是否能在时限内作出决策,模板是否遗漏关键事实。试运行期间应允许快速修订字段和权限,不要把第一版制度当成不可更改的行政文件。
建议试运行至少覆盖一次低影响调整、一次跨团队依赖变化和一次高影响延期。如果没有遇到高风险案例,可以用桌面演练验证流程,而不是为了测试制度而制造真实延期。
3. 设定能解释机制的指标
延期管理指标建议分成四组:及时性、决策质量、计划可信度和闭环执行。及时性看首次识别提前量与审批等待时长;决策质量看材料完整率与方案比较情况;计划可信度看再次延期比例和预测偏差;闭环执行看计划更新时间与通知完成情况。
不要只追求延期率下降。延期率下降可能代表交付更稳定,也可能代表团队不再报告延期。必须同时观察风险提前识别、申请及时性、再次延期和质量事故等指标,才能判断制度是否产生了真实改善。
| 指标 | 建议口径 | 读数时要注意 |
|---|---|---|
| 延期风险首次识别提前量 | 从首次记录风险到原计划交付日的工作日数 | 需区分有效风险记录与事后补录 |
| 审批等待时间 | 从材料完整提交到形成明确决策的时间 | 补件等待应单独记录,避免把材料问题归咎于审批人 |
| 再次延期比例 | 获批后同一里程碑再次调整日期的比例 | 需区分新增范围和原方案预测失准 |
| 计划更新及时率 | 获批后规定时限内完成基线、预测和依赖更新的比例 | 仅看系统字段,不代表相关方已收到有效通知 |
| 方案比较完整率 | 申请中至少评估一个替代方案的比例 | 需核查方案是否真实可行,不能只统计填写勾选 |
4. 根据数据更新制度,而不是为了指标改写行为
每月或每季度复盘原因分布、审批瓶颈和重复延期案例,找出最值得治理的一两个环节。例如,若大量申请来自外部依赖晚到,优先改善依赖协议和升级路径;若申请总在临近日期才提交,优先改进预测检查点,而不是继续增加审批人。
指标达到目标也不能自动证明制度成功。应抽查实际延期样本,确认风险是否更早暴露、决策是否考虑过替代方案、批准后是否真的执行了新计划。指标负责指出异常,案例复盘负责解释原因。
5. 让项目系统承载证据链,而不只是审批按钮
当流程成熟后,再将申请与任务、里程碑、风险、需求变更和发布计划关联。这样审批人看到的不只是申请人的文字,还能核对任务完成情况、依赖状态和历史预测变化。系统自动提醒可以减少遗忘,但重要决策仍要由具备授权的人作出。
如果组织考虑把这类流程放入项目管理平台,应逐项验证权限隔离、审计记录、历史数据迁移、私有化部署要求、接口能力和运维成本。对于从旧系统迁移的团队,还要检查历史日期变更能否保留、字段映射是否准确、用户和项目权限是否可继承。不要仅凭“支持迁移”几个字就假定原有流程可以无损复现。

九、结语:延期管理的成熟度,体现在坏消息出现得有多早
延期审批制度不应追求“没有延期”,也不应把所有延期包装成合理现象。它真正要解决的是:组织是否能在风险仍有处理空间时识别偏差,是否能基于事实比较方案,是否由合适的人承担相应决策,是否把批准结果转成新的可执行承诺。
我最看重的不是一张审批单有多少字段,而是三个变化:风险开始更早被说出来,决策开始比较真实的替代方案,批准之后计划和相关方同步更新。只要这三件事没有发生,流程再完整也只是记录了延期,而没有管理延期。
下一步可以从最近一批延期案例中选取十个,按“首次发现时间、原因类别、受影响对象、方案数量、审批等待、再次延期、计划更新”逐项复盘。用这些事实确定触发条件、审批边界和最小申请材料,再通过小范围试运行调整。先让规则能够帮助团队作出更好的取舍,再让工具自动化规则;这比先上线复杂流程,更能让延期管理真正落地。
常见问题解答(FAQ)
1. 哪些项目延期情况需要启动正式审批?
我以前觉得只要项目负责人说明原因就够了,但多个项目并行后,延期影响经常牵连发布、测试和其他团队。我想知道怎样设定门槛,才能避免小变动也走繁琐流程。
建议按影响而非单纯按延期天数设门槛:预计影响已承诺的上线日期、关键里程碑、外部交付或其他团队排期时,启动正式审批;仅在团队内部调整且不影响上述承诺时,可由负责人记录并同步。可先将“预计延期超过 3 个工作日”设为辅助触发条件,再结合业务风险试运行一个月后调整。
2. 延期审批需要提交哪些信息,审批人才能做出判断?
我遇到过延期申请只写“需求变更”或“开发进度慢”,审批人看完还是不知道该不该同意。我希望申请材料既能说明问题,也不要变成一份没人愿意填的长报告。
申请至少包含原计划日期与新日期、已完成和未完成事项、延期原因及证据、对发布或上下游任务的影响、已尝试的补救措施,以及需要审批人协调的资源或决策。原因尽量落到可核验事实,例如需求确认日期变化、缺陷数量或依赖交付时间;新日期应由剩余工作量和可用人力推算,并标明假设。
3. 延期审批应由谁批准,如何避免审批流程拖慢项目?
我在跨部门项目里遇到过负责人、产品和业务方都要确认,申请在群里来回等待,最后反而耽误了处理风险。我想知道怎样划分审批权限,才能既有人负责,也不把所有延期都送到高层。
按影响范围分级设置审批人:团队内部且不改变对外承诺的,由项目负责人确认;影响产品范围、版本计划或其他团队排期的,由产品负责人和相关团队负责人共同确认;涉及合同、客户承诺或重大业务窗口的,再升级至业务决策人。为每级设定响应时限,例如一个工作日,并指定代理审批人;超时应升级提醒,而不是默认通过。
4. 延期获批后,怎样判断延期管理真正有效?
我担心审批只是补一条记录,项目却继续按旧计划推进,过几周又再次申请延期。实际复盘时,我也不确定该看延期次数,还是看延期造成的业务影响。
获批后立即更新基准日期、里程碑、负责人和依赖任务,并通知受影响团队;每周核对剩余工作与新日期,出现新的偏差时及时重新评估。复盘可按月统计延期项目占比、平均延期工作日、重复延期率及延期造成的发布或业务影响,并按原因分类;若重复延期集中在需求变更或依赖等待,应优先改进对应环节,而不是只追究延期申请人。
核心关键词
文章包含AI辅助创作:延期审批落地方案:产品经理开展延期管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/614542
读者评论
我们以前只在延期单里填原因和新日期,批准后任务计划没同步,测试和运营还是按旧节点准备。把审批和计划更新拆成两个闭环动作,这点比较实用。
按影响等级设置审批深度有道理,但“轻微变更阈值”不太容易统一。对外承诺和关键路径比较好判断,跨团队资源影响有时要到临近排期才看得出来,可能还得定期复核。
原因分类适合做复盘,不过分类比例容易让人误以为是行业规律。文中说明数据是情景模拟很必要;实际落地时,最好先积累一段时间的团队数据,再决定优先治理哪类问题。
