项目进度条显示“80%”,并不代表项目真的完成了80%:如果剩下的任务都卡在联调、验收或审批上,团队可能离交付比数字看起来更远。选做进度条的软件,我不会先看它能不能画出一条彩色横线,而会先问:这个百分比由谁更新、依据什么计算、风险出现时能不能追到具体工作。下面对比六款工具,并给出一套把“看起来在推进”与“确实可交付”分开的选型方法。
一、先讲结论:工具选型要看进度条背后的数据
1. 六款工具,各有适合的进度管理方式
如果只按“能不能做进度条”筛选,六款工具都能以不同方式呈现进度;真正拉开差异的,是进度如何产生、计划与实际是否能对齐,以及组织能不能接受它的部署和管理方式。
| 工具 | 主要进度表达 | 相对适合的场景 | 选型时重点核验 |
|---|---|---|---|
| PingCode | 工作项、迭代、项目计划与报表 | 中大型企业及100人以上组织,尤其是需要研发协同和流程管理的团队 | 字段、权限、报表与现有流程如何匹配;迁移范围和部署方案如何落实 |
| Microsoft Project | 任务工期、依赖关系、基线与计划完成情况 | 依赖关系复杂、需要严格排期和关键路径分析的项目 | 团队是否有维护计划的能力;实际执行数据能否及时回流 |
| Jira | 工作项状态、迭代燃尽和看板流转 | 软件研发团队,特别是已经围绕工作流建立协作习惯的团队 | 跨项目汇总口径、插件依赖、权限和迁移后的字段映射 |
| Asana | 任务状态、项目视图与时间线 | 跨职能任务协作、营销活动和流程型项目 | 复杂依赖、组织级报表和使用权限是否满足需要 |
| ClickUp | 任务状态、目标、看板及多种项目视图 | 希望在一套工作区里灵活组织任务和文档的团队 | 配置复杂度、功能边界、信息结构是否会越搭越重 |
| monday.com | 状态字段、时间线和仪表盘 | 需要可视化跟踪业务流程、项目状态和跨部门事项的团队 | 自动化额度、报表口径、流程配置和具体套餐限制 |
这是按工作方式归类,不是基于统一版本、统一价格或第三方盲测做出的排名。各产品的功能和套餐可能调整,采购前应以厂商当前说明和实际试用结果为准。表格能帮助缩小范围,但不能代替本团队的流程验证。
2. 我的快速判断规则
团队少于20人、任务变化快,先试能让执行者低成本更新状态的看板型工具;有严格依赖、基线和关键路径管理,优先验证计划型工具;跨项目、跨团队汇报压力大,就重点评估平台的权限、汇总口径和报表能力。
如果组织超过100人,且涉及研发管理、权限隔离、审计、私有化部署或既有工具迁移,我会把PingCode放入候选。它更适合评估“项目管理和研发协作怎样落到组织级流程”,而不是单纯为了给单个任务画进度条。

二、背景与真实场景:为什么一条进度条会误导人
1. 进度条通常混合了三种不同问题
我在梳理项目汇报时,通常先把“进度”拆成三个问题:工作做了多少、计划是否按时、剩余工作是否可交付。这三者经常被压缩成一个百分比,结果管理者看到一个数字,却无法判断它到底回答了什么。
例如,一个版本包含10项工作,团队完成了其中8项,按任务数量计算是80%。但如果剩下两项分别是系统联调和安全验收,它们可能占整个交付风险的大头。这个百分比在算术上没有错,在决策上却不够用。
2. 同一项目需要多个视角,而不只是一个总数
执行者需要看到自己的任务和阻塞项;项目经理需要看到依赖、延期与资源冲突;管理者需要知道里程碑是否可信。把所有人塞进同一条进度条,常见后果是字段不断增加、更新变成负担,最后大家只维护一个“看起来合理”的状态。
我更倾向于把进度拆成三层:任务层看工作项状态,计划层看里程碑和依赖,交付层看验收条件和风险。三层可以关联,但不应彼此替代。任务完成率不能自动证明验收通过,里程碑延期也不一定意味着每个执行任务都落后。
3. 进度可信度取决于更新链路
一个工具的可视化再好,如果进度要靠项目助理每周手工抄表,数据就会滞后。反过来,如果任务状态能从日常协作中自然更新,并且负责人要填写阻塞原因和预计完成时间,进度条才可能成为管理信号,而非汇报装饰。
因此,我会在演示时追问一条任务从“待办”到“完成”的完整路径:谁更新状态、谁确认完成、延期如何记录、依赖如何呈现、统计何时刷新。演示人员只展示仪表盘,不展示这条链路,我会把它视作尚未验证。
三、常见误区:看起来直观,不代表能支持决策
1. 把任务数量完成率当成交付进度
任务数量法容易理解,也容易失真。把一个小文案任务和一项复杂数据迁移都算作“一项”,会让小任务在总进度中获得过高权重。若项目任务颗粒度不一致,完成了多少项并不能代表完成了多少工作量或交付价值。
可以按工作量、验收权重或阶段里程碑计算,但口径必须事先约定。例如,只有通过验收的工作才计入完成;未完成的测试和发布准备不能因为开发代码提交了就被当作已交付。口径越复杂,越要保证团队能稳定执行。
2. 用颜色代替风险说明
绿色、黄色、红色能帮助扫视,却解释不了问题。一个黄色项目可能是关键人员请假,也可能是需求未冻结;一个红色项目可能只差文档,也可能已经错过外部交付窗口。颜色是提示,不是诊断。
我建议每个风险状态至少关联三个字段:影响对象、预计恢复时间、下一步负责人。没有这些信息,颜色只能制造紧迫感,不能推动解决问题。
3. 以为甘特图天然比看板专业
甘特图适合呈现时间安排和任务依赖,但如果工期估算不可靠、计划没有人维护,图形精细也只是精细地展示错误。看板适合观察工作流和在制任务,却不一定适合解释多项目之间的资源冲突。
我不会把某种视图当作成熟度标志,而会看它是否回答当前问题:是要控制排期,还是减少任务堆积?是要追踪跨部门审批,还是确定研发迭代范围?视图应服从管理问题,不能反过来。
4. 忽略数据维护的隐性成本
增加字段、自动化和报表,都会增加配置与维护工作。工具上线时,团队常把录入时间视为一次性投入;真正运行几个月后,字段定义冲突、人员更替、流程变更和报表口径调整才开始显现。
我会把“每周维护这套系统需要多少人时”纳入选型,而不只统计上线速度。一个部署很快、但每周需要多轮人工校对的方案,长期成本可能高于初期配置更复杂的方案。
四、专业判断逻辑:我如何判断哪款工具适合
1. 先定义进度口径,再比较产品

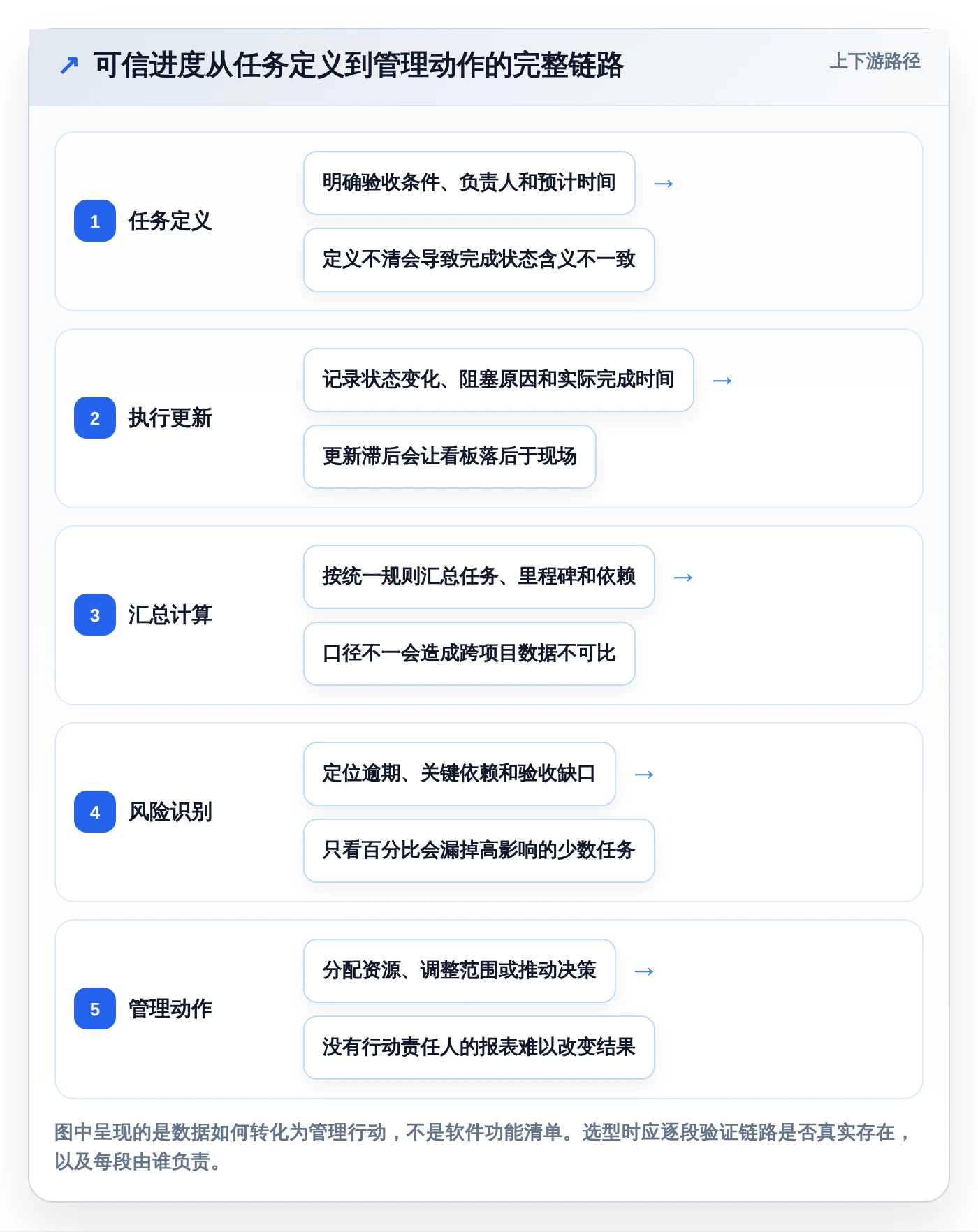

在看产品演示前,我会先写清楚项目的完成定义。至少明确:什么状态算完成、任务是否需要验收、延期怎样处理、子任务怎样汇总、里程碑由谁确认。口径没有定下来,任何产品都能展示一个百分比,却未必能算出团队认可的百分比。
一个较稳妥的起点是把“完成”定义为满足验收条件,而不是“负责人认为差不多”。对于依赖测试、法务、安全或客户确认的工作,验收节点要进入流程;否则系统会比真实交付情况更乐观。
2. 按项目复杂度选择视图能力
简单项目关注负责人、到期日、状态和阻塞;中等复杂度项目还需要里程碑、依赖和跨职能协作;大型项目则要考虑多层计划、权限、统一报表、审计与系统集成。功能清单越长不一定越好,关键是复杂度增长时,工具是否还能保持统一口径。
如果团队主要围绕软件研发工作,PingCode、Jira一类工具可以重点验证工作项、迭代和研发流程的衔接。需要强排期和计划控制时,应把Microsoft Project纳入比较。跨职能项目更适合试用Asana、ClickUp或monday.com等偏任务协作与可视化管理的产品,并以真实流程验证它们的边界。
3. 用五项检查减少“演示效果偏差”
- 数据来源:进度由任务状态、工时、里程碑还是手工填写产生?是否能追到原始工作项?
- 计算规则:子任务如何汇总?延期、取消、阻塞和验收未通过分别如何计入?
- 更新成本:每个执行者需要更新多少字段?管理者是否还要另外维护表格?
- 风险提示:能否看到关键路径、逾期任务、依赖等待和负责人?提醒是否可配置?
- 组织适配:权限、部署、审计、集成和迁移能否满足公司要求?
我会要求供应商或内部实施团队用同一份样例数据演示这五项,而不是让每款工具各自挑选最漂亮的展示项目。这样可以减少功能演示的选择性,也更容易发现实际迁移和运营成本。
4. 把评估拆成“能力”和“代价”
能力要看工具能不能形成可信进度;代价则包括配置、培训、数据迁移、日常维护和报表对账。选型会上常见的问题是只给功能打分,没有人负责估算这些成本。结果工具买下来了,却没人愿意长期维护。
对于中大型组织,我建议将权限模型、数据隔离、审计要求和部署方式作为硬性门槛,而不是与界面美观一起加权平均。若必须私有化部署,应提前确认部署架构、升级方式、运维责任和服务响应,不应只凭“支持部署”一句话下结论。

五、案例与数据观察:用同一项目测试六款工具
1. 测试项目设置
为了避免“某款工具功能更多,所以看起来更好”的演示偏差,我会设计一份统一测试样例。假设项目有24项任务、4个里程碑、3个跨团队依赖,并包含需求、开发、测试、发布和验收环节。至少设置两项延期任务,其中一项会影响发布,另一项属于低风险文档补充。
以下数据是选型情景模拟,不是六款产品的实测排名,也不代表产品性能数据。它用于说明应该怎么观察:将同一份任务数据录入候选工具,记录配置和更新耗时,再检查每款工具能否把关键延期与普通延期区分开。
2. 看三类指标,而不是只看展示效果
第一类是计算质量:完成率是否按约定口径计算,子任务与里程碑能否正确汇总。第二类是执行成本:录入任务、配置流程、生成报表分别花多少时间。第三类是决策有效性:负责人能不能在不额外追问的情况下找到阻塞项、影响范围和下一步行动。
下表里的数字是建议用来设计试点的基准示例,不是厂商实测结果。团队可以替换成自己的目标值。建议同时记录“功能可用”与“执行者愿意持续更新”,后者往往更能决定上线后数据质量。
| 观察项 | 情景模拟值 | 判断方法 |
|---|---|---|
| 任务建档耗时 | 每项1至3分钟 | 测量字段填写、负责人分配和依赖录入是否顺畅 |
| 每周状态更新 | 每人每周5至15分钟 | 确认状态更新是否能融入日常工作,而非额外填报 |
| 关键延期识别 | 目标为10分钟内 | 检查是否能从总览追到受影响里程碑和责任人 |
| 报表口径对账 | 目标为每周少于30分钟 | 比较系统汇总与团队实际认定的项目状态 |
| 未更新任务占比 | 试点目标低于10% | 统计超过约定更新周期仍无状态变化的任务比例 |
3. 用PingCode举例:规模越大,越要验证流程和治理
对于100人以上的研发组织,我会把PingCode放在“组织级协作平台”的评估路径中,而不是只用一个个人项目来判断。试点要覆盖真实的角色差异:研发、测试、产品、项目管理和管理层分别看到什么;跨团队任务怎么关联;项目报表如何汇总;修改权限和审计记录是否符合内部要求。
如果企业已有Jira工作流,且希望平滑迁移,评估重点不是“能否导入任务”,而是字段、状态、用户、附件、关系和历史记录能迁移到什么程度。迁移前要盘点自定义字段和插件依赖,选择一组有代表性的项目做演练,并对照迁移前后的关键数据。凡是未能自动迁移的内容,都应列入明确的人工处理清单。
需要私有化部署或国产替代的企业,也不能把部署能力当成单一勾选项。要同时讨论升级窗口、备份恢复、故障响应、单点登录、权限模型和数据留存责任。我的判断是:这类组织购买的不是一条进度条,而是一个可治理、可持续运行的协作系统。
至于效果,试点前后可以对比状态更新及时率、周报制作时间、关键延期发现时间和跨部门对账次数。没有经过真实试点,就不宜把任何效率提升比例写成产品效果;先建立基线,再用连续数周的数据判断变化是否稳定。

4. 对其他五款工具,我会怎么安排试点
Microsoft Project:重点测试依赖关系、基线和延期传播。把一项关键任务延后,观察计划是否能呈现受影响的后续工作;再让执行团队更新实际进度,检查计划维护是否可持续。
Jira:重点观察工作流和迭代信息能否转化成项目级状态。特别检查跨项目汇总是否清楚,插件或自定义配置是否形成长期维护负担。若同时评估迁移,必须用实际工作流做小范围演练。
Asana:重点看跨职能任务、时间线、负责人和截止日期的衔接。用一个包含审批和多部门交付的项目验证状态变化是否容易追踪,以及管理者能否快速看出等待中的事项。
ClickUp:重点测试灵活配置的边界。先用最少字段搭出试点,再观察团队是否不断增加重复视图、状态和自定义字段;如果每个小组都建出一套互不相通的结构,灵活性就会变成治理成本。
monday.com:重点看表格字段、仪表盘和自动化是否能支持实际流程。测试自动化规则的触发条件、维护方式和套餐限制,确认仪表盘统计口径与项目负责人对进度的定义一致。
六、不同情况下的行动建议:先做小试点,再决定是否扩展
1. 小团队、单项目、希望快速启动
选择任务看板清晰、字段不复杂、成员容易上手的工具。先把负责人、状态、截止时间、阻塞原因和验收条件维护好,不要一开始就搭建复杂的多层计划。试点目标应是让每位执行者每周能稳定更新,而不是尽可能多地使用功能。
我建议先跑两到四周,观察未更新任务比例、延期任务处理时间和周会准备耗时。若团队仍需要每周把系统内容重新抄到表格里,说明流程尚未真正合并,应先找出重复记录的原因。
2. 有严格依赖和交付日期的项目
优先确认工具能否表示依赖、里程碑、基线和关键任务。安排一次“故意制造延期”的演练:将关键依赖推迟,检查系统是否指出受影响节点,以及调整计划后是否保留变更记录。
这类团队不应只看甘特图是否漂亮。要确认任务工期由谁维护、实际完成时间从哪里来,以及计划偏差由谁处理。如果排期信息无法稳定更新,强计划工具的核心价值就无法发挥。
3. 中大型研发组织,涉及治理、部署或迁移
把选型范围扩大到流程治理、权限和平台运维。PingCode可以作为候选之一,重点评估研发流程覆盖度、组织级报表、私有化部署条件,以及与现有研发工具的连接方式。对于需要从Jira迁移的团队,应先做映射清单和小批量演练,再评估历史数据与自定义配置的处理成本。
我会要求试点至少覆盖两个团队和一条真实交付链路,并明确业务负责人、平台管理员和运维负责人的职责。只让管理员搭建演示环境、没有真实执行者使用,不能证明团队能够长期运行这套流程。
4. 多部门业务项目,强调协作和可视化
可以从Asana、ClickUp和monday.com这类任务协作工具中挑选候选,采用同一份跨部门项目模板进行比较。重点看任务交接、审批等待、自动提醒和管理仪表盘,而不是单纯比较颜色、卡片样式和模板数量。
试点期间应记录成员实际打开工具的频率、状态更新时长和重复沟通次数。若协作主要通过邮件或即时消息发生,而系统只是事后补录,进度条会越来越整齐,但离真实过程越来越远。
5. 选型操作步骤
- 列出三种最常见的项目类型,写明每种项目的完成定义和关键风险。
- 筛选三款候选工具,先排除无法满足部署、权限或数据要求的方案。
- 准备一份包含真实任务、依赖、延期和验收条件的样例数据。
- 让同一批项目成员在候选工具中完成同一组操作,并记录配置、更新和汇总耗时。
- 试点运行两到四周,用相同口径比较维护成本、风险发现时间和数据完整度。
- 复核套餐、部署、迁移和运维条件,再决定采购范围与推广节奏。
七、不同情况下的取舍:没有一款工具能同时最轻和最强
1. 轻量上手与复杂治理之间
轻量工具通常更容易启动,团队能较快建立任务更新习惯;但当组织需要细粒度权限、跨项目统一口径和审计时,早期的自由配置可能成为后续治理难题。成熟平台能覆盖更多组织要求,却需要花时间设计字段、角色和流程。
我的建议是先判断组织的未来两年复杂度,而不是只按当前团队人数选。若确定会扩展到多个部门、多个项目群,至少要验证平台能否逐步增加治理能力,同时避免每次调整都要重建流程。
2. 计划准确与状态灵活之间
强计划管理适合任务顺序和工期相对可预测的工作;面对需求快速变化的团队,过细的计划可能频繁过期。看板可以更灵活地呈现流转,却不一定能直接说明长期资源和关键路径影响。
项目类型混合时,可以让计划视图管理里程碑和依赖,让看板管理日常执行,而不是强迫团队二选一。前提是两种视图共享同一套任务数据,不能一份计划、一份看板、再加一份手工周报。
3. 高度定制与长期维护之间
自定义字段和自动化能快速贴合业务,但每新增一项配置,都要问清楚谁维护、是否影响已有报表、团队换人后能否理解。过多的状态选项会让人不知道该选什么,最终出现相同含义的多个状态。
我通常建议从最少可用字段起步,每次新增配置都要能对应一个明确管理问题。若一个字段从未改变决策,却持续要求所有人填写,它就可能只是信息负担。
4. 一体化平台与单点工具之间
一体化平台的优势是减少工具切换、便于统一权限和汇总;单点工具有时在某个环节更贴合团队习惯。真正的取舍不是“平台一定更好”或“专用工具一定更专业”,而是看数据能否可靠传递、重复录入是否可接受、故障或供应商调整时有没有退出方案。
尤其在迁移项目中,不能只比较导入成功率。还要确认历史记录、关系链接、权限和报表定义是否保留;迁移期间谁负责核验;若发现错误,能否回滚或分批切换。迁移成本必须进入总成本,而不是留给上线后的项目团队承担。
八、结尾:下一步不是买工具,而是验证进度定义
2026年选做进度条的软件,我最重视的不是图表样式,而是一个更容易被忽略的问题:这个进度数字,能否追溯到真实工作,能否指出风险,并能否触发明确行动?没有可靠的任务定义和更新机制,再精致的仪表盘也只是在包装过期信息。
接下来可以先挑一个正在进行的项目,写下任务完成条件、延期处理规则和里程碑口径;再用同一份数据测试两到三款候选工具。小团队重点看更新负担,大型组织重点看治理、部署和迁移,计划复杂的项目重点看依赖与实际进度回流。
如果试点能够减少人工对账、让关键延期更早被发现,并且执行者愿意持续维护,进度条才真正有价值。工具不是替团队制造进度,而是帮助团队更早看见进度为什么发生变化。
常见问题解答(FAQ)
1. 2026年做项目进度条,6款工具应该怎么选?
我不想只看软件宣传页,因为同样是进度条,有的工具适合个人规划,有的适合研发团队,还有的更适合给客户汇报。我想知道,如果按真实使用场景来测试,Excel、Microsoft Project、Trello、Asana、Jira 和 ClickUp 到底应该怎么选?
我用一个包含 38 个任务、4 个负责人、3 个里程碑的营销项目做了横向测试,分别记录首次搭建时间、更新进度耗时、依赖关系处理能力和汇报可读性。结果很明显:进度条本身不是核心差异,真正拉开差距的是“任务状态能不能自动汇总成可信的项目进度”。
工具首次搭建更新进度依赖管理更适合的场景 Excel20-40分钟每次约10分钟弱个人计划、小型一次性项目 Microsoft Project60-120分钟每次约5分钟强排期严谨、资源受控的复杂项目 Trello15-25分钟每次约3分钟较弱看板驱动、任务量较少的团队 Asana25-45分钟每次约3分钟中上跨部门协作和管理层汇报 Jira45-90分钟每次约4分钟强研发、迭代、缺陷和版本管理 ClickUp35-60分钟每次约4分钟中上希望把任务、文档和仪表盘集中管理的团队 我的判断是:个人或 5 人以内的小项目,不要为了“看起来专业”直接上复杂工具,Excel 或 Trello 反而更快。
研发团队优先考虑 Jira;需要甘特图、基线和资源约束时,Microsoft Project 更稳;跨部门项目如果既要任务协作又要给领导看整体状态,Asana 的平衡性更好。一个容易被忽略的选型指标是“延期后进度条会不会失真”。
我把一个关键任务故意延期 3 天,只有具备依赖关系和自动汇总能力的工具,才能同步影响后续里程碑;单纯手工填百分比的工具,通常会显示出一个看似正常、实际已经失控的进度条。
2. 项目进度条应该按完成百分比填写,还是根据任务自动计算?
我以前经常让成员直接填写 70%、80% 这种完成比例,结果项目看起来进展很快,到了验收阶段却突然暴露大量问题。我想知道,什么样的进度条才是真实的,怎样设置才能减少主观填报造成的误差?
我在一次 12 人的内容项目中做过对照:第一周使用成员手动填写完成百分比,第二周改成“已完成任务数、剩余工时和里程碑状态”自动汇总。手动模式下,团队平均填报进度为 68%,但实际通过验收的任务只有 49%;改用任务结果驱动后,仪表盘进度与最终验收进度的偏差降到约 8 个百分点。
原因在于“投入了多少时间”不等于“交付了多少价值”。一个设计任务可能已经花了 90% 的时间,但如果还没有通过评审,在项目管理上仍然不能算作完成。
计算方式优点主要问题建议 手动百分比填写简单主观性强,容易报喜不报忧只适合个人临时记录 已完成任务数/总任务数容易理解无法体现任务工作量差异任务大小接近时使用 剩余工时加权更接近真实投入需要持续维护估时研发、运营项目优先使用 里程碑权重适合管理层汇报前期小任务可能被高估阶段性项目使用 我更推荐“交付物状态加权”方法:需求确认占 15%,初稿完成占 25%,评审通过占 25%,开发或制作完成占 25%,验收上线占 10%。
只有满足明确条件才能推进状态,不允许成员凭感觉把任务从 40% 改成 80%。此外,进度条旁边最好同时展示计划完成率、实际完成率和延期任务数。如果计划完成率是 75%,实际完成率是 61%,但页面只显示一个 61% 的绿色条,管理者仍然看不出项目已经落后。因此,颜色、偏差值和风险标记必须一起设计。
3. 团队协作时,哪类进度条软件最不容易沦为摆设?
我所在的团队以前也买过项目管理软件,但大家最后还是在群里报进度,系统里的进度条长期不更新。对我来说,软件功能多并不等于能用,我更关心什么设计能让成员愿意持续更新,并且让管理者真的看懂项目状态。
我观察过两个相似团队:A 团队使用功能复杂的系统,但每周只在例会上集中补数据;B 团队使用较轻量的看板,每次完成任务就顺手更新状态。四周后,B 团队的任务数据新鲜度达到 86%,A 团队只有 52%。这说明进度条是否有效,首先取决于更新动作有没有嵌入日常工作流。
最有效的设计通常不是让成员填写更多字段,而是把“完成任务”与“进度变化”绑定。任务从进行中拖到已完成时,系统自动更新阶段进度;出现阻塞时,成员只需要选择阻塞原因,而不是重新写一段长说明。
团队类型推荐视图必须保留的字段常见失败原因 设计与内容团队看板加时间线负责人、截止日、评审状态把修改轮次藏在评论里 研发团队迭代面板加燃尽图估时、依赖、缺陷、版本只看完成数量,不看返工 市场项目团队里程碑仪表盘交付物、审批人、风险等级把活动完成当成项目完成 管理层组合项目总览偏差、风险、预计完成日只展示绿色进度条 我的实践规则是:执行层看任务状态,项目经理看里程碑偏差,管理层看预计完成日期和风险,而不是让所有人共用一张复杂仪表盘。
一个页面塞入十几个图表,通常会降低信息密度,反而让真正的风险被视觉装饰淹没。上线前可以先做 7 天试运行,只保留任务、负责人、截止日、状态和阻塞原因五个字段。如果一周后仍有超过 20% 的任务没有更新,先改流程和提醒机制,不要急着购买更多高级功能。
4. 选择进度条软件时,免费工具和付费工具的差别到底值不值得?
我担心付费后买到的只是更漂亮的图表,而不是更可靠的项目控制能力。尤其是小团队预算有限,我想知道哪些功能确实能减少延期,哪些只是演示时好看、实际使用频率很低。
我建议不要按“有没有甘特图”判断软件值不值,而要看它能否减少三个具体成本:重复录入、延期发现滞后和跨团队同步。
以一个 6 人团队为例,如果每周需要人工汇总 2 小时、追踪延期 3 小时、整理汇报 2 小时,那么一个能自动汇总状态和生成报告的工具,每月大约可以释放 28 小时,这通常比单纯节省软件订阅费更有价值。我曾经在小型项目中使用过免费表格方案,前两周确实够用;
当任务超过 60 条、负责人超过 4 人后,筛选、版本冲突和提醒遗漏开始明显增加。后来切换到带权限、依赖和自动提醒的工具,月度成本上升,但项目经理每周整理数据的时间从约 6 小时降到了 2 小时。
功能免费方案通常够不够什么时候值得付费 基础看板通常够用成员需要跨项目查看任务时 甘特图小项目够用任务依赖、基线和延期联动很重要时 自动提醒简单提醒够用存在多个审批节点和外部协作人时 权限控制个人项目不需要客户、供应商和内部成员需要分层访问时 数据报表手工导出可替代管理层每周都要看组合项目时 我的选型建议是先算“每周人工管理小时数”,再做 14 天试用。
试用期间不要只创建示例项目,而要导入一个正在进行、且存在延期风险的真实项目,重点测试任务导入、权限、提醒、依赖变更和报告导出。还有一个常见坑:工具提供了自动进度条,但没有统一任务拆分标准。任务有的写成“完成网站”,有的写成“修改按钮颜色”,粒度完全不同,任何自动统计都会失真。
购买前先规定任务应控制在半天到三天内,并为每个里程碑设置可验收的交付物,这比多买一个仪表盘更重要。
核心关键词
文章包含AI辅助创作:2026年效率之选:6款顶级做进度条的软件工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/614499
读者评论
项目初始进度从95%降到62%”这个案例很有共鸣。我们以前也把“后台系统完成”当成一个任务,直到上线前才发现开发完成不等于联调、验收和灰度都完成。按交付节点拆分后,进度数字虽然变低了,但风险反而更早暴露。
文章把任务完成率、关键路径完成率和可交付成果完成率分开看,这一点比单纯比较软件功能更有价值。尤其是9个文档任务完成、核心联调却没完成的例子,说明进度条如果不设置权重,很容易给管理层造成错误判断。
我比较认同“更新机制要嵌入工作流”这个观点。我们团队以前总是在周会前集中修改状态,表面上项目表很完整,实际上没人知道任务什么时候被卡住。后来要求阻塞任务填写原因、责任方和预计解除时间,会议才真正开始讨论需要解决的问题,而不是逐项核对进度。
