延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

延期分析最容易犯的错,是把“原计划日期”和“实际完成日期”放进表格,算出晚了几天,就认为分析已经结束。真正能提升管理效率的延期分析,必须继续回答三个问题:偏差从哪里产生、影响了哪些后续承诺、下一次如何更早发现。否则,团队只是记录了结果,却没有改变导致结果的工作方式。

一、先讲核心结论:延期分析不是追责,而是缩短偏差发现与纠正的时间

1. 延期天数只是结果,不是原因

我判断一次延期分析是否有效,不先看报告写得多完整,而是看它有没有形成闭环:计划基线是否可信,偏差是否有证据,影响是否被重新评估,行动是否有人负责,后续是否验证。缺少其中任意一环,延期原因就很容易变成“需求变化”“资源不足”这类无法执行的标签。

例如,某项功能晚了 8 个工作日。若只记录“联调问题较多”,管理者不知道是接口契约未确认、测试环境不稳定,还是供应方响应慢;若拆出具体阻塞、开始时间、解除时间和受影响任务,就能判断下一期该提前冻结接口、增加环境检查,还是调整外部依赖的缓冲。

延期管理的核心指标不应只有延期率,还应包括发现延迟的时间、阻塞等待时间、变更影响评估时间和纠正措施复发率。团队无法控制所有不确定性,但可以缩短从风险出现到组织采取行动的时间。

2. 先统一口径,再比较计划与实际

计划日期可能指开发完成、测试完成、业务验收或正式发布。若不同团队使用不同口径,表面上的“延期 5 天”没有可比性。我建议为每个里程碑明确完成定义,并在计划基线中保留原始承诺日期。后续调整可以记录,但不能覆盖原值,否则复盘时会失去比较依据。

延期率也必须说明分母。按任务数计算,会让大量小任务稀释少数关键交付;按里程碑计算,更适合观察项目承诺;按工作量计算,则需要估算口径稳定。管理层看趋势时,至少要同时看里程碑延期率和关键路径影响,避免单一数字掩盖交付风险。

观察口径 适合回答的问题 容易产生的误读
延期任务数占比 日常任务执行是否稳定 小任务数量过多时,会稀释关键延期
里程碑延期率 团队承诺兑现情况如何 里程碑定义不统一时无法横向比较
关键路径延期天数 最终交付日期受影响多少 依赖关系维护不及时会造成误判
阻塞等待时长 等待是否构成主要损失 未记录开始和解除时间时只能靠回忆

下表使用的是情景模拟数据,目的是说明不同口径可能得出不同结论,并非行业统计。一个项目即使任务延期率看起来不高,只要关键路径上的任务等待时间集中增加,发布日期仍可能明显受影响。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

3. 管理效率来自更早纠偏,而非更快补报告

延期报告通常发生在问题已经暴露之后。更有效的机制,是让团队在预计日期仍未变化时,就能看到“剩余工作量增加、依赖尚未满足、验收反馈未闭合”等领先信号。此时,产品经理仍有机会调整范围、分阶段交付或协调依赖;等到承诺日期过去,再讨论延期原因,选择空间已经缩小。

因此,我会把管理目标写成可操作的时间目标,例如“高风险阻塞出现后一个工作日内完成影响评估”,而不是笼统地写“加强进度管理”。前者能核查、能复盘,也能暴露流程究竟卡在信息收集、决策还是资源协调。

二、背景与真实工作场景:延期通常不是某个人突然做慢了

1. 计划看起来合理,执行过程却缺少可见性

产品经理常遇到一种局面:排期会上每个负责人都确认了日期,项目开始后,状态连续几周显示“进行中”,临近发布才集中暴露接口未联调、验收口径不一致、外部依赖未交付等问题。此时大家争论的是谁先知道、谁应该提醒,而不是事实从何时开始变化。

这并不必然说明团队不负责。很多时候,任务拆分过粗,完成状态没有统一标准;有些工作被标成“进行中”,但实际仍在等待业务答复;有些依赖存在于聊天记录,却没有进入项目计划。计划表记录了任务,却没有呈现任务之间的条件关系。

我会把项目计划当作一张“交付条件图”,而不只是日期清单。每个关键任务至少要能回答:输入是什么、谁提供、完成定义是什么、依赖谁、卡住后会影响什么。若这些信息答不上来,日期的精确到日往往只是精确的假象。

2. 常见场景:需求变更只是触发点,不一定是根因

产品需求发生变化确实会影响计划,但“需求变更”通常只描述了事件,不足以解释延期。还要继续追问:变更发生在什么阶段,变更为何没有早些暴露,影响评估用了多久,哪些范围可以拆分,原计划为何没有缓冲,谁有权批准日期调整。

例如,业务在开发中途新增一个合规字段,团队因此增加开发和测试工作。如果需求原本就存在但验收规则不明确,根因可能是需求澄清不足;如果新增的是外部政策要求,根因可能并非产品流程失误,但仍需要改善变更评估和发布策略。相同的延期标签,改进方向可能完全不同。

3. 多团队协作使“等待”变成隐形工期

跨团队项目的工期,不只是实际动手的时间,还包括等待确认、等待环境、等待接口、等待审批和等待反馈的时间。某个开发任务估算为 3 天,实际跨度却达到 9 天,其中 6 天都在等外部条件。若只统计负责人手里的工作量,团队会误以为是个人估算不准;若记录等待区间,就能发现协调链路才是主要限制。

建议将“工作中”和“等待中”分开。等待不代表没有进展,也不代表责任必然在等待方,但它需要明确等待对象、发起时间、期望响应时间和升级路径。没有这些字段,延期分析只能在事后通过聊天记录拼凑。

以下为情景模拟的工期构成,用来说明日历跨度与实际处理时间的差别。项目复盘时可用团队自己的时间记录替换,不应把示意比例当作行业基准。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

三、常见误区:看似在管理延期,实际是在制造更多噪声

1. 误区一:只看最终延期天数

最终延期天数有用,但它无法说明风险是何时形成的。同样晚 5 天,一种情况是早期发现、经过审批调整后仍晚 5 天;另一种情况是临近发布才暴露,导致客户承诺、营销排期和测试资源同时被打乱。两种情况的管理质量并不相同。

复盘时我会补问三个时间点:风险首次出现时间、管理者首次知晓时间、采取有效措施时间。三者之间的间隔,往往比延期总天数更能说明流程效率。若风险在任务中期已存在,却到发布前才进入项目周报,问题多半在信号采集和升级机制。

2. 误区二:把所有原因都写成“需求不清”或“资源不足”

宽泛原因标签适合做目录,不适合直接作为改进结论。“需求不清”至少要拆成验收标准缺失、边界争议、业务决策迟到、原型变更未同步等类别;“资源不足”也要区分人员被多项目占用、关键技能缺口、临时优先级切换和不可预见的缺勤。

原因拆得过细也没有价值。若每次复盘都创造一个新标签,数据无法积累。我的做法是先保持少量稳定的一级分类,再用具体事件描述二级原因。一级分类用于看趋势,具体证据用于制定动作,不要期待一个分类字段同时承担统计和解释两种工作。

宽泛写法 可验证的描述 可采取的动作
需求不清 验收条件在开发开始后第 6 个工作日补充 开发启动前完成验收条件评审,未满足则标记风险
资源不足 关键测试人员同时支持两个发布窗口,执行被延后 3 天 发布计划确认前锁定测试容量并设置冲突升级
沟通不及时 接口变更已发生,但消费者团队两天后才收到通知 接口变更必须同步更新依赖记录和订阅人
技术复杂 旧数据格式与新接口不兼容,迁移方案未进入原估算 技术方案评审时增加数据迁移与回滚检查项

3. 误区三:复盘会开得很长,行动项却没有验收条件

“加强沟通”“提前评估”“提高意识”听起来合理,却无法判断是否完成。可执行的行动项要包含动作、负责人、截止时间、验证方式和适用范围。例如,“下个迭代开始前,由接口负责人维护依赖清单;每周计划会核对未满足条件;连续两个迭代无遗漏后评估是否固化为模板”。

如果一个行动项没有验证方式,下一次复盘只能继续讨论“大家有没有重视”。这会让团队形成一种疲劳:每次都能总结很多经验,但流程里没有任何东西真正改变。

4. 误区四:把所有延期都当作失败,导致团队隐藏风险

延期可能来自错误估算,也可能来自合理的范围调整、外部政策变化或主动发现高风险缺陷。若组织只奖励“没有延期”,团队就可能通过降低承诺质量、压缩测试或延后上报来保护表面指标。更好的评价方式,是同时看承诺稳定性、风险透明度、纠偏速度和质量结果。

延期本身是结果,隐瞒或延迟上报才是管理信号。产品经理需要营造一种可讨论偏差的机制,同时要求每个风险有证据和行动。宽容不等于放任,追责也不等于责备个人;重点是区分可控流程失误、合理不确定性和重复发生且未改进的问题。

四、专业判断逻辑:用证据、路径和可控性判断延期性质

1. 先核实基线:比较的是同一件事吗

分析前先确认计划基线是否锁定。需求范围、完成定义和目标日期如果被多次改写,必须保留每次变更的版本、批准人和理由。否则,团队可能把目标日期向后移动后再宣称“按期完成”,也可能把合理的范围调整错误地计入执行延期。

我建议把日期分成三类:初始承诺日期、批准后的调整日期、实际完成日期。初始承诺日期用于观察原始预测质量;批准后的调整日期用于评价变更管理;实际完成日期用于核算交付结果。三者不可混为一个字段。

2. 再画依赖链:判断偏差是否传导到最终交付

延期任务不一定影响发布日期。如果任务有充足浮动时间,或后续工作可以并行,局部晚几天可能不会改变最终交付。反过来,一个只晚 1 天的关键接口,若处于关键路径且没有替代方案,可能造成整个发布窗口错过。

因此,我会把“任务延期”和“项目延期”分开报告。任务延期回答执行层发生了什么;项目延期回答交付承诺受到什么影响。报告中标注关键路径、缓冲余量、受影响里程碑和恢复方案,比单独列一串逾期任务更有助于决策。

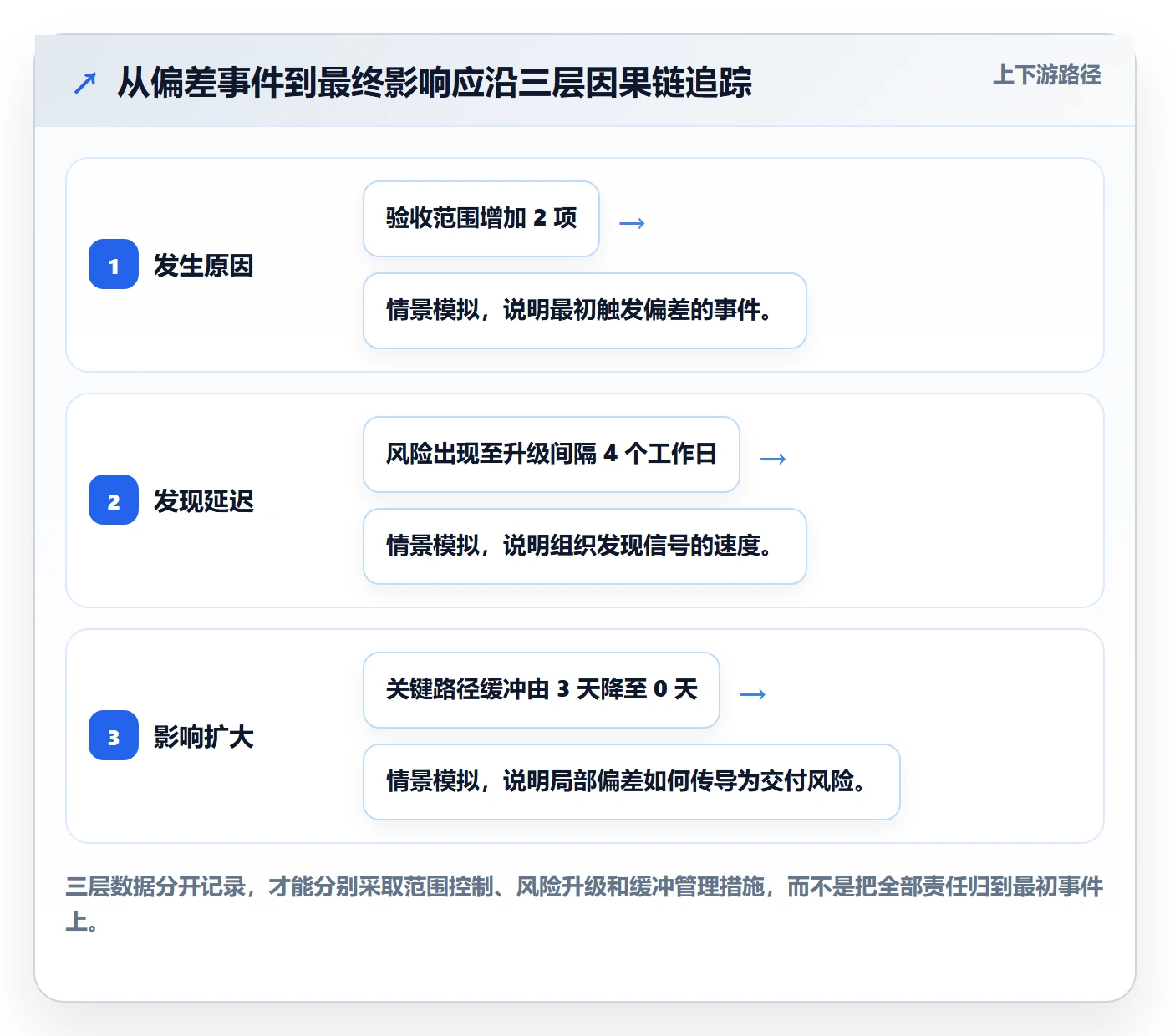

3. 区分发生原因、未被发现的原因和影响扩大的原因

一个完整的分析至少包含三层。第一层是偏差如何发生,例如需求增加或依赖晚到;第二层是为什么没有及时发现,例如状态长期不更新或风险没有升级;第三层是为什么影响扩大,例如没有预留替代方案、发布窗口固定或决策等待过久。

这三层分别对应不同责任与措施。变更可能来自业务环境,未发现可能来自监控机制,影响扩大可能来自缓冲策略。若把三层压缩成“需求变化导致延期”,就会漏掉团队仍然能够改善的部分。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

4. 评估可控性:把不可控事件转化为可管理的准备动作

并非每一种延期都能预防。外部政策变化、突发故障、供应方不可预见中断,可能超出项目团队的控制范围。但“事件不可控”不代表影响完全不可控。团队仍可评估备用供应方、阶段交付、回滚方案、缓冲、客户沟通窗口和替代功能。

复盘时,我会把问题拆成“事件是否可预见”“事件能否避免”“影响能否减轻”三个判断。这样可以避免两种极端:一是把所有外部变化都归咎于团队;二是以外部变化为由,放弃任何流程改进。

5. 让结论能被证伪,而不是只表达判断

“估算偏乐观”是判断,不是证据。可以查历史同类任务的计划与实际工期,比较估算误差;“沟通不及时”也需要事件时间戳支持。若证据不完整,就明确标记为待验证假设,下一周期增加记录,而不是把推测写成定论。

这种做法看起来保守,却能提升复盘可信度。团队不必为了让报告显得完整而编造确定性。事实、推断和待验证问题分开写,管理者更容易决定哪些措施立即执行,哪些需要继续观察。

五、案例与数据观察:用一次发布延期演示完整分析流程

1. 案例边界与数据口径

以下是一个匿名化的情景推演,不代表某家企业的真实项目数据,也不是行业基准。假设一个跨部门团队计划在 6 周内发布一项客户工作台改版,涉及产品、前后端、测试和外部接口团队。项目共 32 个任务、5 个里程碑,最终发布日期比初始承诺晚 6 个工作日。

复盘前,项目周报只写了“需求调整、接口联调耗时较长”。我不会直接接受这句话,而是先收集计划版本、任务状态变化、需求记录、接口确认时间、测试缺陷和验收反馈,再按时间顺序还原偏差。

2. 将延期拆成可核查的事件链

回看过程后,团队发现需求新增两项验收场景,使相关开发和测试增加约 3 个工作日;接口字段定义直到开发启动后才确认,造成约 4 个工作日的等待,其中部分时间与需求调整重叠;测试环境在联调前未完成数据准备,导致验证开始推迟 2 个工作日。

这些数字不能简单相加成 9 天,因为部分工作并行发生。项目排期图显示,接口确认位于关键路径,而验收场景调整有一部分可通过拆分交付吸收。最终项目晚 6 个工作日,主要影响来自关键接口等待和测试准备,而不是需求新增的全部工作量。

这个案例的关键不是找到一个“最大责任人”,而是区分局部工作量和关键路径影响。需求变化真实存在,但如果接口契约提前确认、测试数据在联调前准备,最终延期可能明显收敛。分析结论因此落在流程条件,而不是简单要求团队“以后估准一点”。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

3. 根因与行动项要一一对应

复盘后形成三项改进。第一,关键接口在开发启动前完成字段与异常码确认;未完成时,排期必须显式标注风险。第二,测试数据准备成为联调前置条件,由测试负责人在里程碑检查会上确认。第三,新增需求必须记录工作量、关键路径影响、拆分选项和决策人,不能只更新需求清单。

每项措施都设置验证方式。接口前置条件检查每个迭代统计一次;测试数据就绪情况在联调开始前核验;需求变更影响评估记录确认时间和决策时间。若连续几个迭代仍出现同类等待,就说明措施没有真正落地,或者流程设计本身需要调整。

4. 数据观察应优先寻找重复模式

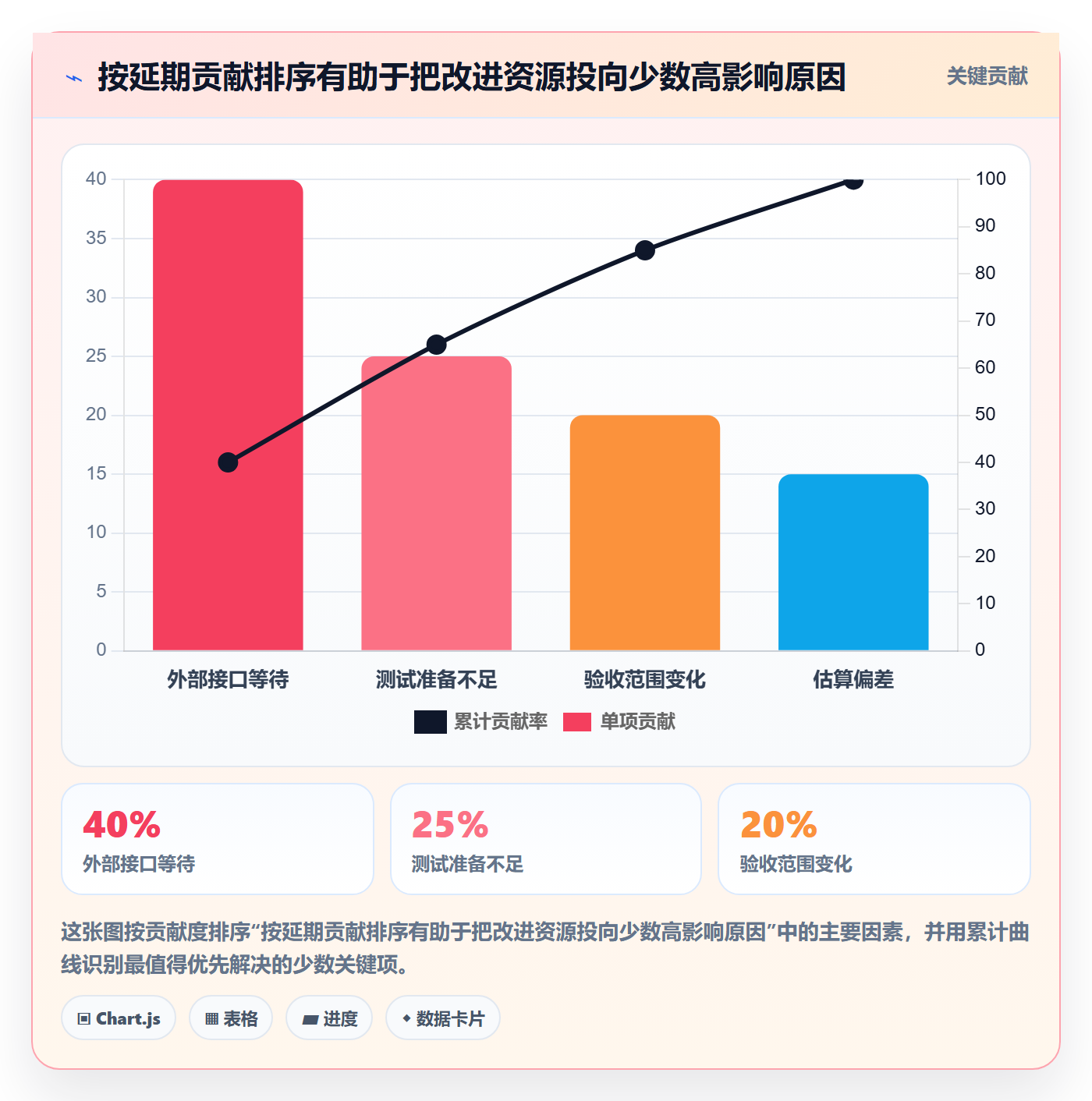

单个项目只能说明可能存在问题,不能证明它是稳定规律。我会按季度或按交付批次观察:延期任务中有多少涉及等待,风险从首次出现到升级平均多久,变更评估通常需要几天,关键路径上的未满足前置条件有多少。若同类问题反复出现,再考虑把检查项固化到项目模板或工具流程中。

例如,若连续多个项目的等待时间都集中在外部接口确认,就应优先改变依赖管理,而不是不断增加开发人员;若延期主要来自验收标准反复变化,则应加强需求评审和决策机制。资源投入应跟着证据走,而不是跟着最响亮的抱怨走。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

六、可直接使用的延期分析流程与模板

1. 第一步:触发分析,避免等到项目结束才回忆

不是每个晚一天的小任务都要开正式复盘,但触发条件必须清楚。团队可以按项目规模设定规则:关键里程碑预计偏差超过约定阈值、关键路径缓冲耗尽、外部承诺可能受影响,或同一类阻塞重复出现时,启动延期分析。阈值应依据交付节奏设定,不必照搬别的团队。

触发后先冻结事实,不急着写原因。保存当时的计划版本、任务状态、变更记录和沟通时间点。若等到项目结束才回忆,团队容易把后来得知的信息误当成当时已经知道的事实,形成事后诸葛式判断。

2. 第二步:建立事实时间线

时间线只记录可以核查的事件,例如“某日提出变更”“某日接口字段确认”“某日环境可用”“某日测试发现阻断问题”。对“沟通不到位”“团队效率低”等解释性表述,先不要放入事实栏。

  1. 记录原始承诺:保存初始目标日期、范围、完成定义和负责人。
  2. 记录每次调整:说明调整日期、调整内容、提出方、批准人和理由。
  3. 记录阻塞区间:记录开始等待、升级、解除和恢复执行的时间。
  4. 记录实际完成:按事先定义的完成标准确认,而不是以状态改为“完成”代替验收。
  5. 标记证据来源:关联评审记录、缺陷、交付物或决策记录,避免仅凭记忆。

3. 第三步:计算偏差,不把不同口径混在一起

最基本的偏差是实际完成日期减去基线日期。若计划调整获得正式批准,还要同时报告相对于调整后日期的偏差。对里程碑、任务和关键路径分别计算,不能把任务层面延期率直接称为项目延期率。

工作日与自然日也要区分。跨节假日、冻结窗口或固定发布窗口的项目,单纯按自然日计算可能夸大实际执行时间;而对于客户承诺,日历日期仍然重要。报告可以并列显示“工作日偏差”和“对外承诺日期影响”,但要说明用途。

4. 第四步:分析原因和传导,不追求唯一答案

一个延期可能有多个原因,而且原因之间有先后关系。先识别触发事件,再判断发现机制和影响扩大的条件;最后确认哪些环节可控。若证据不足,标记为待验证,不要为了填写模板硬选一个原因。

访谈时我会问具体问题,而不是问“为什么没做好”。例如:“你第一次知道依赖无法按时满足是什么时候?”“当时哪个信息还不完整?”“若提前一天收到信号,哪些工作可以调整?”这些问题能得到可执行线索,也降低访谈变成相互辩护的概率。

5. 第五步:选定少量行动并追踪验证

行动项太多会稀释责任。一个延期案例通常优先选择一至三项高影响、可验证、有人负责的改进。其他建议可以放入待观察清单,而不是全部承诺在下一周期完成。

改进是否有效,要看结果指标和过程指标。过程指标能更早显示执行情况,例如前置条件检查完成率;结果指标用于观察影响是否减少,例如关键依赖等待时长。只看结果,反馈太慢;只看过程,又可能出现“表单填得很齐、延期没有改善”。

6. 可复制的延期分析模板

字段 填写内容 填写要求
项目与里程碑 项目名称、交付范围、目标里程碑 明确分析对象,避免将多个阶段混为一谈
计划基线 初始日期、完成定义、范围版本 保留原始承诺,不用后续调整覆盖
实际结果 实际日期、工作日偏差、对外影响 区分任务、里程碑和项目层面
首次风险时间 风险出现日期、首次可见信号 用记录或时间戳支持
升级时间 责任人知晓、项目层面知晓、决策时间 计算发现与响应间隔
直接触发事件 范围变化、依赖延迟、缺陷或其他事件 描述事实,不先下责任结论
未及时发现原因 状态缺失、无预警、依赖未记录等 说明信号在哪个节点丢失
影响扩大原因 缓冲耗尽、无法并行、决策等待等 说明为何局部偏差影响最终交付
证据链接 需求记录、评审纪要、任务变更、缺陷等 允许他人复核关键结论
行动项 动作、负责人、截止日期、验证条件 写成可检查的行为,不写口号
复查结果 措施是否执行、同类问题是否复发 在后续迭代或项目结束时回看

以下是可用于团队评审的简化记录格式。它不是为了替代项目管理工具,而是帮助会议把事实、判断和行动分开。若组织已使用项目管理平台,可以将这些字段映射到现有任务、风险和变更记录中,避免重复录入。

分析项 示例填写
事实 接口字段确认晚于开发启动 4 个工作日,记录见接口评审纪要。
影响 关键路径联调后移,测试窗口缩短 2 个工作日。
判断 前置条件未满足仍启动开发,且没有明确升级提醒。
行动 接口负责人在开发启动前完成字段确认;项目负责人检查依赖清单。
验证 下两个迭代统计前置条件未满足启动的任务数,目标为 0。

7. 工具如何支持流程,而不是替代判断

表格适合小团队、单项目和短周期试运行,启动成本低;当项目数量增加、跨团队依赖变多、权限和审计要求提高时,依赖关系、变更记录和数据口径就更难靠人工维护。此时可以评估项目管理平台是否能统一任务状态、里程碑、风险、需求变更和报表,而不是只看它有没有延期看板。

以 PingCode 为例,它更适合评估中大型企业及 100 人以上组织的协作需求。若企业正在考察该类平台,可以重点核对私有化部署条件、现有数据迁移方案、权限模型、审计能力、接口集成和报表口径。支持私有化部署、支持某主流项目管理工具平滑迁移等能力,应以供应商当前方案、合同范围和实际迁移验证为准,不宜只依据宣传语作决定。

工具的价值不在于自动给延期贴标签,而在于让基线变更、依赖阻塞、风险升级和行动追踪留下可复核记录。选型时建议拿一个真实项目做小范围验证:导入一组任务和依赖,模拟一次日期调整,检查原始日期是否保留、影响范围是否可追溯、权限是否符合要求、报表能否导出并解释。

七、不同情况下的行动建议与取舍

1. 小团队、单项目:先用轻量记录,不急着买复杂系统

团队规模较小、项目并行少时,用共享表格或现有任务系统记录基线、依赖、阻塞和行动项,通常足够。关键是团队每周固定检查风险与里程碑,不是表格字段越多越好。若记录维护成本高于决策收益,应删掉无人使用的字段。

轻量方案的短板是跨项目统计和权限治理较弱。一旦出现多个项目共用同一批资源、依赖信息分散、历史版本难以追溯,再评估集中化系统,不要把选工具当作延期改善的第一步。

2. 多团队并行:优先解决依赖可见性和升级机制

跨团队延期频繁时,先统一依赖记录的最低要求:提供方、接收方、交付物、期望日期、验收条件、未满足时的升级对象。团队不需要为每个依赖开长会,但必须知道依赖是否就绪,谁负责给出判断。

这一类场景最容易发生“大家都以为对方知道”。把关键依赖写入共同计划,比要求所有人增加沟通频次更有效。若依赖本身的交付时间不确定,明确替代方案和最晚决策日,避免拖到最后才发现没有退路。

3. 需求波动大:保留变更弹性,不把计划锁死当作稳定

探索型产品、政策变化快的业务或客户定制项目,需求变更可能是正常工作的一部分。此时不宜只用“需求冻结后不得变更”来控制延期,可以采用阶段性交付、范围优先级和容量预留。核心承诺保持稳定,非关键范围允许进入后续版本。

取舍在于速度与确定性。严格冻结能提高短期预测稳定性,却可能牺牲市场响应;持续吸收变化能提升灵活性,却需要清晰的变更成本和决策权。产品经理应明确哪些范围是发布必需,哪些可以延后,而不是默认所有新增内容都必须进入当前版本。

4. 质量风险高:宁可调整日期,也不要用压缩验证掩盖延期

涉及资金、隐私、合规或重要客户数据的发布,测试时间被压缩可能把延期风险转化为线上事故。若关键验证尚未完成,应比较延期成本与缺陷风险,并让有决策权的人基于证据批准取舍。

可以讨论缩小发布范围、分批放量、灰度验证或回滚机制,但不能把“赶上发布日期”当作唯一成功标准。报告中同时呈现日期影响和质量风险,管理层才能做出真实取舍。

5. 组织已经采用平台:先检查数据模型与使用纪律

如果组织已经使用项目管理平台,延期分析效果不佳,未必是平台功能不足。更常见的问题是状态定义不一致、任务没有依赖关系、计划日期随手覆盖、行动项没有负责人。先用一个项目检查数据质量,再决定是否需要定制字段或流程。

当需要面向多业务线汇总时,统一指标定义比增加仪表板更重要。若不同团队对“完成”“延期”“风险”理解不同,图表只会更快地展示不一致。建立字段字典、权限规则和变更审计,再做跨团队比较。

情境 优先动作 主要取舍 不建议做法
小团队、低并行 简化基线与阻塞记录 管理细度与维护成本 过早搭建复杂审批流
多团队、高依赖 统一依赖字段和升级路径 协作透明度与会议负担 只靠口头催办
需求波动大 范围分级、阶段交付、变更评估 预测稳定性与响应速度 把所有变化都视作异常
质量风险高 保留必要验证和回滚方案 发布时间与风险暴露 无评估地压缩测试
多业务线协同 统一口径、权限和审计记录 标准化与团队自治 未统一定义就横向排名

八、如何判断延期管理真的变好了

1. 不要只设一个“延期率下降”的目标

延期率下降可能来自计划更宽松,也可能来自风险被隐藏。建议组合观察结果指标、过程指标和质量约束。结果指标看关键里程碑兑现,过程指标看风险升级速度和依赖等待,质量约束看缺陷逃逸或验收返工是否增加。

指标不要越多越好。一个团队可以先选三至五个与当前问题直接相关的指标,稳定记录几个周期,再决定是否扩展。每个指标都要写清定义、分母、统计周期和数据来源,否则同名指标也可能不可比较。

2. 关注领先指标和滞后指标的搭配

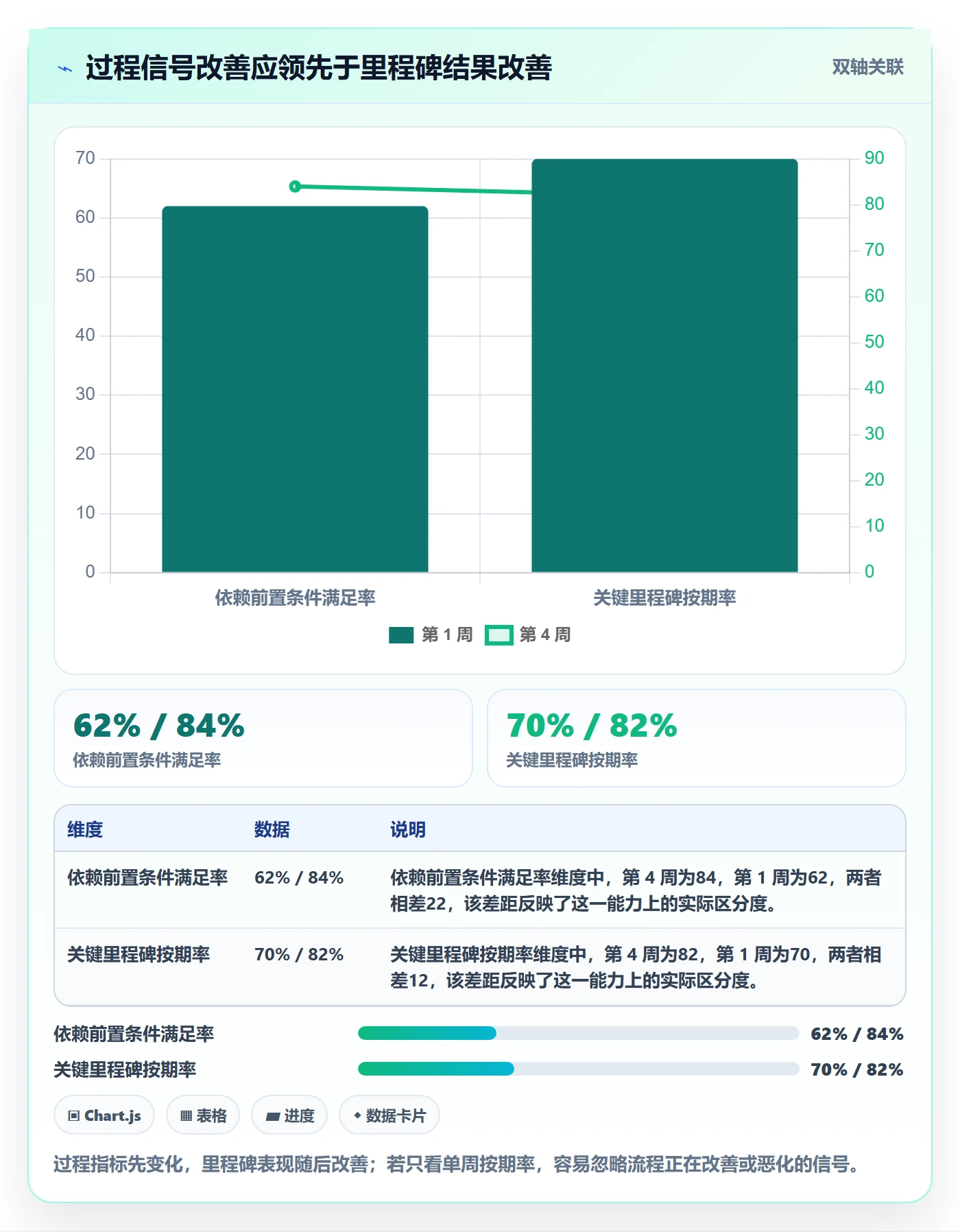

延期天数属于滞后指标,告诉团队结果已经发生;前置条件满足率、风险升级时长、阻塞等待时长更接近领先信号。若领先指标持续改善而结果暂时没有变化,可能是周期尚短;若表面结果改善但过程信号恶化,就要警惕计划被人为放宽或质量被压缩。

以下数据为建议的情景模拟,用于展示指标组合方式,不是标准目标。团队应根据项目周期、任务类型和发布频率建立自己的基线,不能直接把模拟数值作为绩效门槛。

延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板

3. 用复发率验证行动,不以会议完成作为成功

行动项关闭只说明任务被标记完成,不说明问题已经解决。对重复出现的原因,应追踪后续项目是否再次发生,以及发生时的影响是否减轻。例如建立接口前置检查后,仍出现接口等待并不一定意味着措施无效;若等待时长显著缩短,说明影响控制已有改善,但前置检查仍可能需要调整。

复查应包含“措施执行情况”和“业务结果变化”两部分。前者验证团队做了什么,后者验证是否值得继续。若措施增加大量流程负担,却没有减少风险或改善可预测性,就应简化或撤销,而不是为了维护流程而维护流程。

九、结尾:把延期报告变成下一次更早行动的依据

1. 先从一个真实的延期项目开始

如果团队目前没有成熟机制,不必一次建立完整治理体系。下一次出现关键延期时,先保留初始基线,记录风险首次出现、管理者知晓、采取措施和实际完成的时间,再把偏差拆成发生原因、发现原因和影响扩大原因。

接着选一项最有证据、最可改变的流程问题,设置负责人、期限和验证方式。等下一次迭代或项目结束后,回看同类问题是否复发、等待时间是否变化、交付质量是否受影响。这个小闭环,比一份十页但无人追踪的复盘报告更有价值。

2. 最重要的判断:不要把计划准确误认为管理成熟

成熟的延期管理不是承诺永不变化,而是知道计划何时失效、谁需要知道、有哪些选择、每种选择会牺牲什么。高质量团队不一定从不延期,但能更早暴露风险,更准确地解释偏差,更快地调整范围与资源,并让相同问题不再以同样方式反复发生。

下一步可以做一件具体的事:选取最近一次延期,按“基线,时间线,关键路径,三层原因,行动验证”五步重建事实。当团队能从“晚了几天”走到“哪条信号漏了、哪项条件没满足、下次何时采取什么动作”,延期分析才真正开始提升管理效率。

常见问题解答(FAQ)

1. 延期分析应该从哪些数据开始?

我以前做迭代复盘时,常看到大家直接讨论“为什么没按时完成”,但不同人说的是需求变更、开发耗时还是测试等待,结论很难对齐。我想知道,分析延期时先看哪些数据,才能避免只凭印象归因?

先统一计划口径,至少记录任务原计划开始与结束时间、实际完成时间、预估工时、实际工时、状态变更时间和延期原因。按任务计算延期天数,即实际完成日期减去原计划完成日期;再按需求变更、工作量低估、依赖阻塞、资源冲突、质量返工等原因分类。复盘时同时看延期任务数占比和延期总天数,避免少数超长延期被平均值掩盖。

2. 如何区分延期的根因和表面原因?

我在项目会上经常听到“开发进度慢”或“测试没跟上”,但这些说法只能描述现象,不能说明该怎么改。我想知道,怎样追问才能找到下一次可以采取措施的原因?

沿着时间线追查任务从承诺到完成的过程,至少问清楚:何时发现偏差、当时有哪些阻塞、谁能解除阻塞、为何没有更早升级。将原因落到可验证的事实,例如需求确认晚了三天、外部接口延迟两天或返工增加了多少工时;若原因仍是“沟通不及时”,继续追问缺少什么信息、机制或责任人。

根因应能对应一项具体改进措施,并在下一周期检查是否复发。

3. 产品经理如何判断延期是否需要调整迭代范围?

我遇到过临近发布时,团队一边承诺原日期,一边把所有需求都留在迭代里,最后质量和进度都失控。我想知道,什么情况下该砍范围、拆需求或调整发布日期,而不是继续催进度?

先评估剩余工作量、关键路径上的阻塞、可用人力和必要验证时间,再与发布日期及不可妥协的质量要求对照。若预测完成时间晚于目标日期,优先与相关方确认最低可交付范围,把非核心需求拆出或后移;若核心功能、合规要求或质量验证无法压缩,则尽早调整日期并说明依据。

不要通过取消必要测试或把未完成工作改成已完成来制造按期假象。

4. 延期分析模板要包含哪些字段,才能用于后续改进?

我想给团队做一份简单的延期记录表,但担心字段太多没人填,太少又只能留下“进度延误”这种无用结论。我想知道,怎样设计模板才能兼顾填写成本和复盘价值?

模板可设为:任务或需求、负责人、原计划日期、实际日期、延期天数、偏差首次发现日期、原因分类、事实说明、影响范围、应对措施、责任人和复查日期。每项延期只要求填写可核实的事实及下一步动作;

按周汇总延期率、延期天数和原因分布,每次复盘选出最常见或影响最大的原因,指定负责人和截止日期,并在下一迭代检查措施是否有效。

核心关键词

读者评论

崔
崔亦辰

把初始承诺、调整日期和实际完成日期分开记录,确实比只留一个日期有用。不过实际项目里基线变更频繁,最好也明确谁来审批、什么情况下允许调整,否则字段齐全了也未必能还原决策过程。

邓
邓沐阳

我做跨团队项目时,最难补的往往是依赖等待的起止时间,大家通常只记得任务什么时候完成。若要求团队及时更新,最好把记录动作放进日常状态同步里,单靠事后复盘很难拿到可靠数据。

唐
唐亦辰

文章强调区分任务延期和项目延期,这点很实用。但关键路径也会随需求和资源变化而变,分析时应标注判断依据和更新时间,不然复盘看到的路径可能只是事后解释。

文章包含AI辅助创作:延期分析实操方法:产品经理提升延期管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/614367
