逾期落地方案:PMO开展延期管理的协同管理案例解析

逾期落地方案:PMO开展延期管理的协同管理案例解析

一个项目逾期了三周,项目经理解释“开发资源不足”,研发负责人说“需求一直在变”,业务方则认为“团队没有提前预警”。如果 PMO 只把延期天数登记进周报,项目看起来有了记录,管理却没有真正落地。延期管理的关键不是追问谁耽误了进度,而是尽早识别偏差、厘清影响、组织决策,并把恢复计划落实到责任人和日期上。

一、先讲核心结论:逾期管理不是催进度,而是控制偏差

1. 延期不是一个日期问题,而是一组相互影响的管理问题

我判断一个延期事件是否进入有效管理,不看会议上说了几次“抓紧”,而看五件事是否同时清楚:偏差发生在哪里、影响哪些交付、需要谁做决定、恢复方案依赖什么条件、何时可以验证效果。五项中任何一项缺失,所谓“追回进度”就容易变成没有边界的口头承诺。

比如,研发团队表示“下周补回来”,这句话并不构成可执行方案。PMO 至少还要追问:补回的是哪项工作、依赖的测试环境是否已经就绪、是否会挤占其他项目资源、质量门槛是否改变、谁有权批准范围调整。延期处理必须把计划、资源、范围、质量和决策连在一起。

2. PMO 的职责是推动闭环,不是替项目经理背锅

项目经理对项目执行负责,职能负责人对专业资源和工作质量负责,业务负责人对需求优先级与验收标准负责,PMO 则负责建立统一规则、识别跨项目影响、组织升级和追踪决策结果。职责边界不清时,PMO 很容易被迫承担“到处催人”的角色,却没有改变任何关键条件。

我更愿意把 PMO 的作用概括为:把延期从一个项目的局部解释,转换成组织可以采取行动的管理事件。这要求 PMO 不只收集状态,还要将延期影响映射到里程碑、依赖关系、人员负荷、合同节点和业务窗口。

3. 逾期方案必须同时回答“怎么恢复”和“如果恢复不了怎么办”

不少团队只写主方案,例如加班、并行开发或减少等待,却没有准备失败后的备选路径。成熟的逾期方案应该有恢复路径、验证节点和触发条件;当关键假设不成立时,还要明确是否调整范围、分阶段上线、申请资源或重新承诺日期。

延期管理的目标并非把所有项目都硬拉回原日期。若压缩测试会造成重大质量风险,或原日期已失去业务价值,合理的决策可能是重新排期。按原计划交付不是唯一的成功标准,按可接受的成本和风险交付有效结果才是。

管理对象 PMO 应确认的问题 闭环证据
偏差 相对基线晚了多少,偏差来自哪个工作包 基线、实际进度、剩余工作量和偏差记录
影响 是否影响关键路径、外部承诺或后续项目 受影响里程碑、依赖清单和影响评估
决策 需要谁批准资源、范围或日期变化 决策人、决策期限和审批结论
恢复 哪些措施能缩短关键路径,代价是什么 恢复计划、责任人、验证点和风险缓解措施

逾期落地方案:PMO开展延期管理的协同管理案例解析

二、背景和真实场景:延期常常是多条依赖同时失效

1. 一个跨部门项目的逾期情景

以下案例为依据常见项目管理情境构造的匿名情景推演,不代表某家企业的真实业绩数据。某企业正在推进客户服务平台升级,涉及业务、产品、研发、数据和信息安全团队。项目计划在第 12 周完成试点,第 14 周正式发布;进入第 9 周时,核心接口联调仍未完成,测试环境也比计划晚了 8 个工作日。

项目经理最初给出的解释是“开发排期冲突”。PMO 进一步核对后发现,开发资源只是其中一项原因:接口字段在第 6 周仍有变更,数据团队尚未确认历史数据口径,安全评审需要的架构材料也未提交。三个问题分别落在不同部门,却共同压缩了联调和测试窗口。

如果只对研发团队施压,最多能让代码更早提交,不能自动补齐数据口径和安全材料。项目即使提前进入测试,也可能因输入条件不完整而反复返工。这个案例反映了延期管理的一个常见难点:表面上的逾期任务,背后可能是跨部门的条件未满足。

2. PMO 为什么经常比项目经理更晚发现真正风险

项目经理通常最了解本项目的局部工作,但不一定掌握其他项目的资源冲突,也未必能要求职能部门改变优先级。PMO 能看到项目组合和治理规则,却可能依赖周报,直到任务被标成红色才看到风险。两者的信息如果没有在早期连接,组织就会在“已经延期”和“尚未承认延期”之间消耗时间。

因此,PMO 不应把延期管理的起点设为“实际到期但未完成”。对关键路径任务,更有价值的信号是:前置条件未按期满足、剩余工作量持续上升、决策等待时间超出阈值、计划浮动时间被耗尽。管理动作越早,选项越多,通常也越不需要用加班换日期。

3. 先区分工作未完成与工作无法开始

在延期台账里,我会把工作拆成“执行中”“等待输入”“等待决策”“被外部依赖阻塞”“估算失真”几类。它们看起来都表现为进度落后,但解决方式不同:执行中可能需要拆小任务或调整资源;等待决策需要明确决策人和期限;外部依赖需要联动责任团队;估算失真则要重新评估剩余工作,而不是把原估算继续当作承诺。

这种分类不是为了增加标签,而是为了避免所有延期都被归结为“执行力不足”。如果一个任务连续多日处于等待状态,追加执行人员通常不能消除等待;如果任务是测试环境未就绪,压缩测试周期可能只是把风险转移到上线之后。

逾期落地方案:PMO开展延期管理的协同管理案例解析

三、常见误区:看似积极的动作,可能把延期变成更大风险

1. 只追日期,不追关键路径和剩余工作

“这个任务什么时候完成”是必要问题,却不是充分问题。PMO 还应确认它是否处于关键路径、是否有浮动时间、后续任务能否并行、剩余工作量是否可信。某项任务晚了 5 天,如果有 8 天浮动时间,未必影响最终交付;另一项只晚 2 天,却可能卡住唯一的上线窗口。

因此,单看逾期天数容易误判优先级。PMO 可以将任务偏差和项目影响分开呈现:一列记录实际偏差,一列记录对里程碑的净影响。这样既不会把局部小延误夸大成危机,也不会漏掉短时间但高影响的关键依赖。

2. 把加班当成默认恢复方案

加班可以在短期内增加可投入时间,但不一定增加有效产出。如果团队受制于决策等待、环境阻塞或任务间高度耦合,新增工时可能只会让更多工作同时进入未完成状态。连续加班还会增加疲劳和缺陷风险,尤其在代码开发、数据迁移、测试和上线准备环节。

我会要求加班方案写明适用范围、持续周期、预计可追回的关键路径时间、质量保障措施和退出条件。若方案只能表述为“大家多努力”,却不能说明具体减少了哪段等待或工作量,就不应被视为恢复计划。

3. 把所有延期都归咎于估算不准

估算确实可能偏差,但“估算不准”经常被用作笼统解释。PMO 应继续拆解:需求是否冻结、工作是否拆到可管理粒度、是否存在未知技术风险、是否考虑评审和测试时间、团队是否被多个项目频繁切换。不同原因对应不同改善措施,单纯把工期统一加长,可能掩盖流程阻塞。

如果团队对新技术缺乏经验,应该安排验证性工作并保留风险缓冲;如果需求频繁变更,应该建立变更影响评估;如果任务颗粒过大,应该拆成可验证的中间成果。只有原因可被检验,后续计划才有改进价值。

4. 重新排期,却不更新依赖方和业务承诺

有些项目把新日期写进计划表,就认为延期处理完成了。然而,测试团队、运营团队、供应商、客户和下游项目可能仍按旧日期安排资源。新日期如果没有同步到依赖方,延期只是从一个团队转移到另一个团队,最后往往以临时插队、重复沟通或上线冲突的形式重新出现。

重排计划时必须同步检查外部承诺和项目组合影响。若日期变化涉及合同交付、监管要求、营销窗口或客户验收,应由有权限的业务负责人确认,而不应由项目经理单独在计划表中修改。

5. 把红黄绿状态当成管理结论

颜色是提醒,不是诊断。两个项目都显示红色,可能一个是关键路径被阻断,另一个只是某项非关键任务晚了几天。若没有逾期原因、影响范围、所需决策和下一步动作,红色只会制造紧张,却无法帮助管理层排序。

PMO 可以把状态颜色作为入口,但要在同一页面呈现证据:基线日期、最新预测日期、偏差变化、关键路径影响、方案选项、责任人和待决事项。管理层不需要更多颜色,需要更快看懂“今天要决定什么”。

四、专业判断逻辑:先判断影响,再决定用什么方式恢复

1. 按偏差、影响、可恢复性和风险四个维度分级

我通常建议用四维判断,而不是仅按逾期天数升级。偏差表示与基线的距离;影响表示对关键里程碑、业务价值和其他团队的后果;可恢复性表示是否存在可执行的追回路径;风险表示恢复措施可能引入的质量、安全、合规或运维问题。

例如,一个逾期两天但影响监管节点的任务,可能比逾期两周且有充足浮动时间的内部整理任务更紧急。另一个项目即使影响较高,若快速加人会让接口责任混乱,恢复措施也可能需要谨慎设计。分级的目的不是给项目贴标签,而是确定升级速度和决策层级。

级别 典型判断 建议动作 决策层级
关注 局部偏差,尚未消耗关键浮动时间 项目经理更新预测和依赖清单 项目团队
预警 关键路径浮动时间快速减少,或前置条件失约 PMO 组织跨部门分析,确定恢复措施 项目经理与职能负责人
升级 影响外部承诺、业务窗口或多个项目的资源安排 提交选项、代价、风险和建议决策 项目发起人或组合治理层
重规划 原目标不可达,或恢复成本超过收益 调整范围、日期、交付批次或业务目标 有权批准基线变更的负责人

逾期落地方案:PMO开展延期管理的协同管理案例解析

2. 识别真正可追回的时间,而不是把任务压缩到纸面

恢复计划要基于剩余工作量、依赖关系和资源可用性。可追回时间通常来自三类动作:消除等待、减少非必要工作、改变交付顺序。单纯把每项任务的工期都调短,不会自动产生可用产能,反而会让计划失去可信度。

PMO 可以要求项目经理列出每项恢复动作对应的时间收益及前置条件。例如,把两个可独立的测试包并行,可能节省 3 天,但前提是测试环境和数据集已经准备好;增加外部资源可能缩短开发时间,却要考虑熟悉系统和代码评审的成本。收益要写条件,不能只写数字。

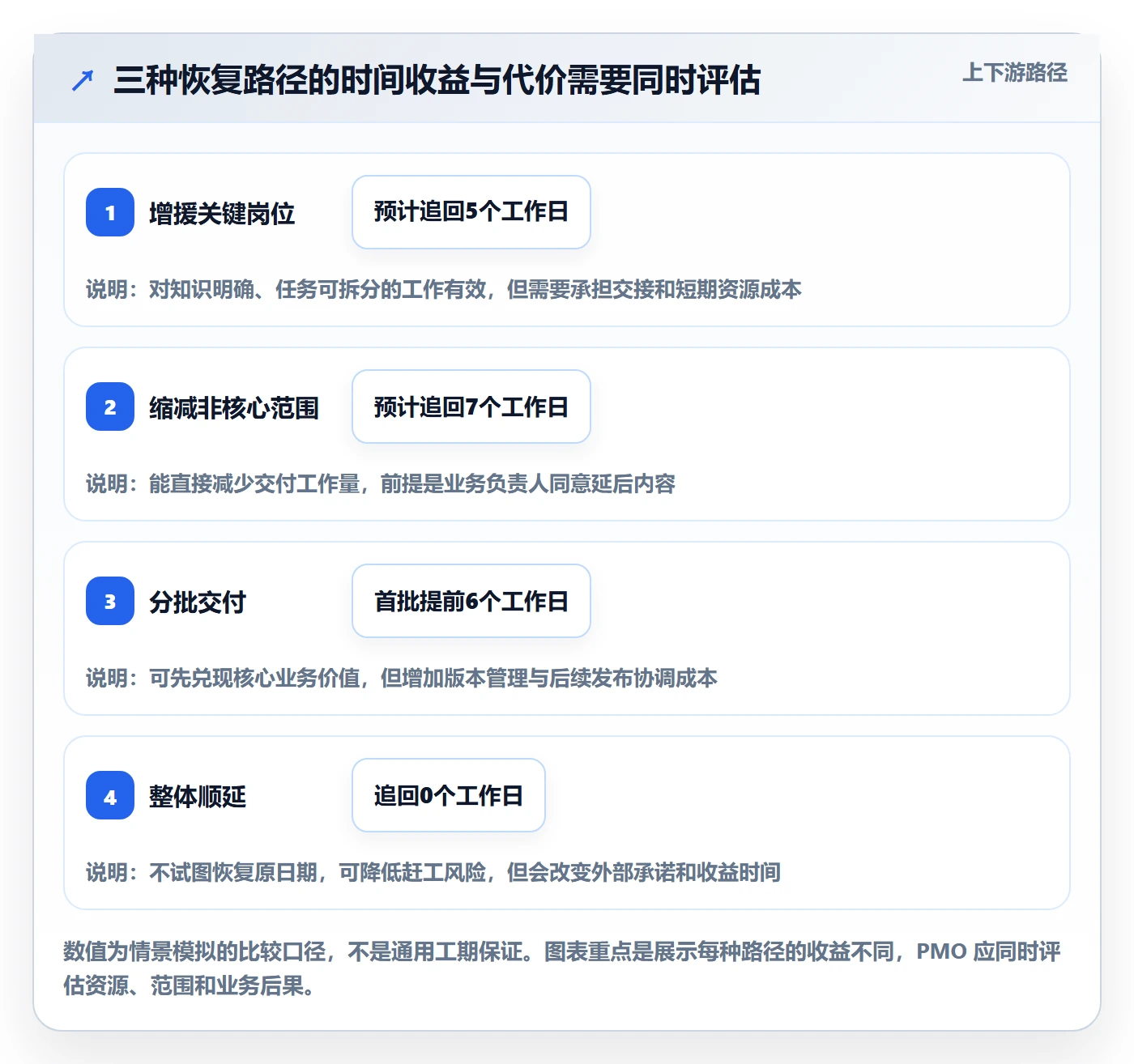

3. 把恢复措施分为消阻、并行、减量、增援和重排

  • 消除阻塞:为等待决策、数据、环境或审批设定明确责任人与截止时间。
  • 合理并行:只并行低耦合工作,并先确认共享资源不会成为新瓶颈。
  • 缩减非核心范围:与业务负责人明确哪些功能可以后置,保留必要的验收和质量门槛。
  • 临时增援:增援应有清晰任务边界、交接安排和到期时间,避免培训成本抵消收益。
  • 重新安排交付:必要时分批上线、调整日期或改变业务承诺,并同步所有受影响方。

4. 每个方案都要写清成本、收益和风险

恢复方案不能只比日期,还要比总代价。方案一可能保持原范围但增加资源成本;方案二可能保住业务窗口但延后非核心功能;方案三可能整体顺延并降低质量风险。管理层需要看到的是可比较的选项,而不是一个已经包装成“必须接受”的单一答案。

建议在决策材料中至少列出:预期完成日期、范围变化、额外资源、质量影响、业务影响、关键假设和失败后的备选方案。PMO 可以提出专业建议,但要把最终选择权交给对业务结果承担责任的人。

逾期落地方案:PMO开展延期管理的协同管理案例解析

五、案例拆解:从“研发延期”还原成可执行的协同方案

1. 第一步:PMO 统一事实底稿

回到前述平台升级情景,PMO 没有直接召开追责会,而是先让项目经理补齐同一份事实底稿:原计划与实际日期、剩余工作量、前置依赖、变更记录、待决事项、受影响里程碑、当前预测和估算依据。底稿的重点不是让每个人写长报告,而是让不同部门对同一组事实进行核对。

在梳理过程中,团队确认接口开发的实际剩余工作约为 6 个工作日,数据口径需要业务和数据负责人共同确认,安全评审材料由架构负责人补齐。原计划中还存在 3 天的测试窗口浮动,但如果接口联调再晚,浮动时间将被耗尽。

这一步改变了讨论的焦点:问题不再是“研发为什么没有赶上”,而是哪些条件必须在什么时间前满足,以及各方要为恢复计划做出什么承诺。事实底稿也为后续判断保留了依据,避免复盘完全依赖会后记忆。

2. 第二步:分别处理可控工作和跨部门等待

PMO 将行动拆成三条并行线。研发负责人负责把接口任务拆到可验证的小项,并明确每日联调产物;业务负责人和数据负责人在两个工作日内确认字段与历史数据口径;架构负责人按安全评审清单补齐材料,由信息安全团队预留评审时段。

每条行动都设置责任人、截止日期、完成证据和逾期升级路径。例如,“确认数据口径”不能仅以会议召开为完成标准,而要以字段定义文档经业务和数据负责人共同确认作为证据。这样可以减少“我以为已经确认”的二次沟通。

3. 第三步:设计主方案和备选方案

主方案是在不降低测试门槛的前提下,保持试点日期不变,但将非核心报表功能拆到后续小版本。联调过程中先完成核心客户流程所需接口,测试团队提前准备测试用例和数据集。该方案的关键条件是口径在约定期限内冻结,安全评审材料按时提交。

备选方案是在上述条件未满足时,将试点拆成两个批次:第一批只包含已经完成安全审查、数据口径稳定的核心功能;第二批再纳入报表和剩余接口。若核心接口仍无法达到验收标准,则由业务负责人批准新的试点日期,而不是通过缩短测试时间维持表面上的原计划。

4. 第四步:用检查点验证方案,而不是等到最终日期

PMO 将恢复计划设置为三个检查点:接口字段冻结、核心接口联调通过、试点验收条件满足。每个检查点都对应明确产物和责任人。若字段未冻结,项目不假设联调能按期完成;若接口通过但测试数据不完整,则不把“技术联调完成”误报为“试点准备完成”。

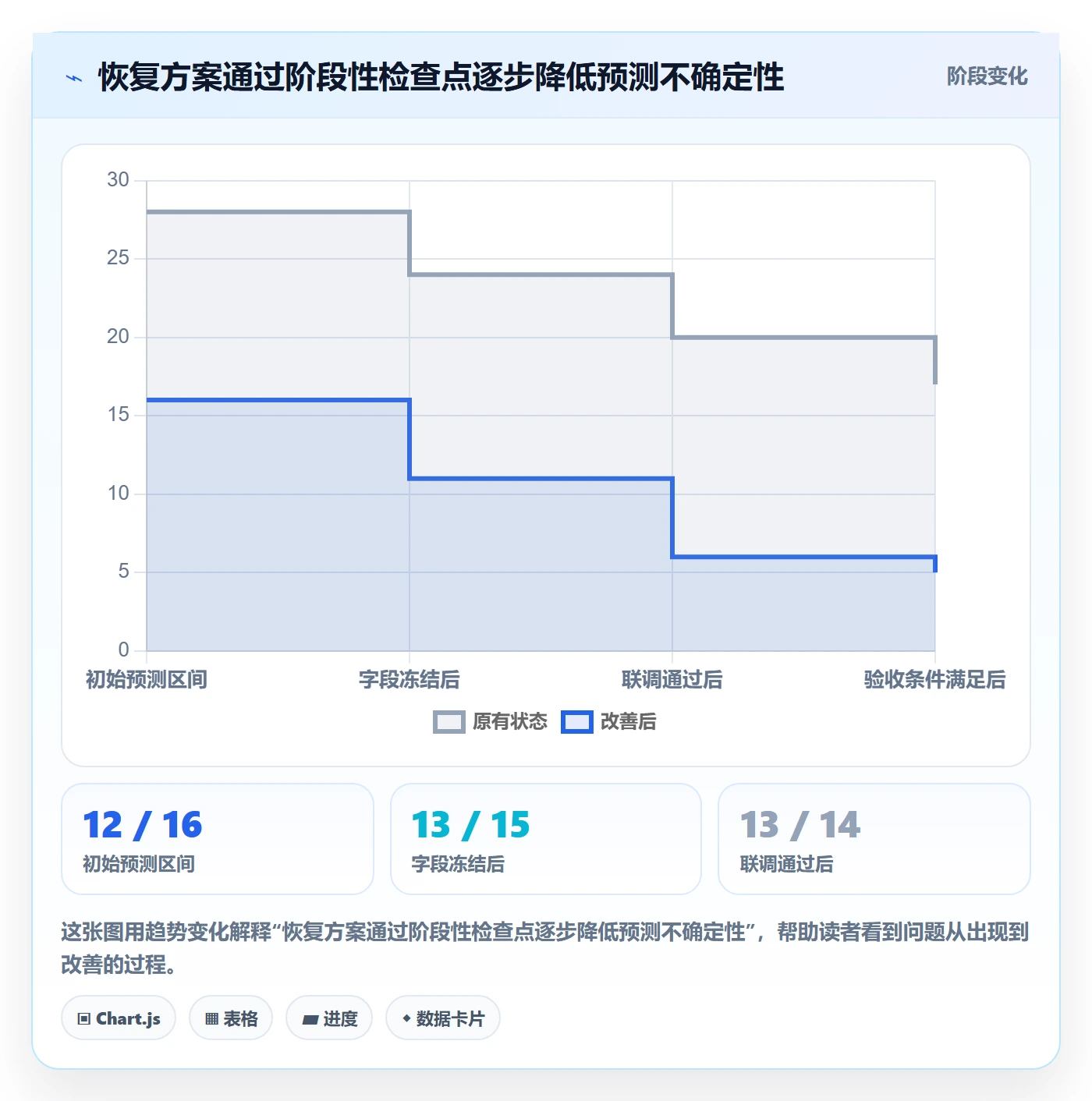

这种做法让团队能够提前发现主方案失效,而不是到试点前一天才讨论是否延期。恢复方案不是一次性承诺,而是带有验证机制的假设:假设成立,就继续按主路径执行;假设不成立,就按预先约定的触发条件切换。

5. 如何评价结果,而不是只看日期有没有追回

在情景推演中,项目最终可以选择按主方案完成试点,也可能因前置条件未满足而切换到分批交付。评价 PMO 管理是否有效时,不能只看是否守住原日期,还应看预测是否更早变准、阻塞是否更早暴露、决策是否按时完成、质量门槛是否保住、变更是否有授权。

如果团队把日期追回了,却带来大量缺陷、验收争议或上线回滚,不能称为成功恢复。反过来,如果项目透明地调整范围或日期,并提前保护业务连续性,也可能是更好的管理结果。日期达成是结果之一,决策质量和风险控制同样是延期管理的成效。

逾期落地方案:PMO开展延期管理的协同管理案例解析

六、不同规模和工具环境下的行动建议

1. 项目数量少、依赖简单:先把管理纪律做实

如果组织只有少量项目,暂时不必先上复杂系统。可以用统一模板维护基线、实际日期、延期原因、受影响里程碑、恢复动作、责任人、决策记录和下次检查时间。关键是所有项目都遵守同一口径,而不是每个项目经理各写一套周报。

这种做法适合流程尚在建立、管理层级较少的团队。PMO 应优先把升级阈值和基线变更规则说清楚,并定期抽查行动项是否有证据关闭。若模板字段不断增加,却没人使用数据做决策,就应先删减,而不是继续扩表。

2. 多项目并行、资源冲突明显:把项目组合视角纳入延期治理

当多个项目争用同一批研发、测试或数据人员时,单项目恢复方案可能把资源从另一个关键项目抽走。PMO 需要查看资源负荷、关键技能瓶颈和项目优先级,判断增援是否真的有可用人选,并评估资源转移的连锁影响。

此时应把跨项目依赖和资源决策放入组合治理会议,而不是让项目经理私下协商。会议材料要清楚说明:方案甲保障哪个业务目标、影响哪些项目、需要持续多久、何时释放资源。这样管理层做的是组织层面的取舍,而不只是听到声音最大的一方获得资源。

3. 组织达到百人以上、协同链条较长:考虑以项目平台承载统一事实

当项目数量、团队规模和依赖关系增长后,分散在表格、即时消息和个人文档里的信息容易出现版本不一致。某个项目已修改预测日期,但依赖团队还在使用旧计划;延期原因写在周报里,行动项却存在另一个表格。此时,工具的价值主要在于形成可追踪的协同记录,而不是替代管理判断。

以 PingCode 为例,可以把项目计划、任务责任、里程碑和风险处理放在协同流程中统一跟踪。对于中大型企业及 100 人以上组织,评估时应重点看跨团队权限、项目组合视图、报表口径、审计记录、私有化部署条件以及与既有系统的集成方式。若企业正考虑从 Jira 迁移,应验证数据映射、历史记录保留、权限迁移和用户培训安排,不能仅凭“可以迁移”就假设业务流程能够平滑切换。

在国产化和部署要求较高的环境中,私有化部署可能是必要的评估项,但仍应让信息安全、运维、采购和实际使用团队共同参与验证。所谓适合替代,不是看产品宣传中的功能列表,而是看真实工作流能否承载、权限是否符合治理要求、数据迁移是否可核验、团队是否愿意持续使用。任何工具都不应被包装成延期管理的万能解法。

4. 工具选型先做情景验证,不要直接全员铺开

我建议先选一个有跨部门依赖、但业务风险可控的项目做试点,完整走一遍延期登记、影响评估、恢复方案审批、检查点更新和复盘流程。重点观察一条信息是否只需维护一次、责任变化是否留痕、管理层是否能快速识别待决事项,以及项目成员是否能在日常工作中完成更新。

试点期间可以记录关键过程数据,例如从风险出现到被登记的时间、行动项按期关闭率、预测日期变化次数、跨部门待决事项平均处理时间。数据应先用于发现流程瓶颈,不宜一开始就用于个人绩效排名。否则团队会倾向于延迟登记风险或把状态报得更乐观,工具反而降低信息质量。

逾期落地方案:PMO开展延期管理的协同管理案例解析

七、不同情况下的取舍:守日期、守范围还是守质量

1. 业务窗口固定:优先评估范围分层和分批交付

如果项目必须赶上明确的市场窗口、客户活动或监管节点,先问哪些能力构成最小可用交付,哪些功能可以后置。分批交付的前提是架构、数据、安全和运维方案能够支持阶段性上线,且业务方接受分批验收和后续迭代安排。

若所谓“缩范围”会破坏核心业务闭环,或后续版本无法确定资源,分批方案可能只是把延期隐藏在后续计划中。PMO 应要求业务负责人确认每批次的价值、验收标准和后续责任,不能把“先上线再说”当作完整策略。

2. 质量或合规风险高:不应以压缩必要验证换日期

涉及资金、个人信息、生产安全、关键业务连续性或监管要求的项目,测试、评审和审批往往是风险控制的一部分。若恢复方案的主要收益来自砍掉这些环节,日期可能暂时守住,但组织承担的后果远超短期延期。

此类场景应先考虑移除等待、安排并行准备、提前组织评审和分层交付。若仍然无法达成目标,应提交正式的日期变更或业务风险接受流程。PMO 要确保风险由有权限的人明确接受,而不是通过模糊状态默认转嫁给执行团队。

3. 资源稀缺:先确认瓶颈技能,而非平均加人

项目需要的可能不是“更多人”,而是少数关键技能,例如某类架构审核、数据治理或特定系统经验。平均增派人员既可能造成沟通成本,也会让原本可用的人被抽离其他项目。应识别真正的瓶颈岗位,并确认增援后是否能独立交付、是否需要原负责人反复指导。

若组织无法提供所需技能,合理选择可能是调整范围、外部采购、重新排序项目或接受日期变化。PMO 应把资源约束作为组合层面的事实呈现,而不是要求每个项目分别承诺不现实的恢复时间。

4. 目标已失去商业价值:及时停止或重新定义项目

有些延期项目最需要的不是追回,而是重新评估继续投入是否仍有价值。若市场条件改变、客户需求取消、技术路线被替代,继续以“已经投入很多”为理由赶工,容易形成沉没成本陷阱。

PMO 可以组织一次目标复核:原业务问题是否仍然存在、延期后的收益是否仍高于成本、是否有更小的替代方案、未完成资产能否复用。停止、缩小或重定义项目不是管理失败,而是把有限资源转向仍有价值的工作。

情境 优先选项 主要代价 不可忽略的边界
业务窗口固定 分层范围、分批交付 后续版本协调成本增加 核心闭环、安全和验收标准不能含糊
质量风险高 保留验证,重排日期或消除等待 外部承诺可能需要调整 不能把必要控制环节变成可选项
关键技能稀缺 聚焦瓶颈资源,调整组合优先级 其他项目可能受到影响 资源转移必须经过组合层面决策
商业价值变化 重新评估、缩小或停止项目 已投入成本可能无法回收 以未来价值而非沉没成本做判断

八、落地清单:让延期治理形成可重复的组织能力

1. 建立统一的延期登记口径

延期台账不应只是“项目名、延期天数、原因”三列。至少要记录基线日期、最新预测、偏差来源、影响里程碑、关键依赖、恢复措施、决策人、截止时间、验证证据和状态更新时间。字段过少无法支持决策,字段过多则会让一线人员把更新当成额外文书。

对于原因分类,应允许“多个原因共同作用”,但必须指定主要原因和可行动的根因。比如“资源不足”还要进一步说明是技能缺口、优先级冲突还是容量估算错误。原因分类的目的,是改善系统而不是替某个团队贴标签。

2. 设定预警触发条件

组织可以根据项目类型设置不同触发条件。例如关键路径浮动时间低于某个阈值、依赖方连续未满足输入、预测日期连续两次后移、重要决策超过约定时限,均可触发预警。阈值不必一开始就复杂,但要明确谁维护、何时升级、升级后必须产出什么。

对于不确定性高的创新项目,早期计划可能频繁变化,机械套用固定逾期标准会制造大量噪音。这类项目更适合关注假设验证、阶段成果和资源消耗,而不是只用传统的任务完成率评价进展。

3. 把会议改成决策机制

延期评审会应该围绕待决事项组织,而不是逐个项目复述周报。建议会前提供一页事实摘要,会上集中讨论影响最高、需要跨部门协调或超出项目经理授权范围的问题。每项结论都要记录决策人、决定内容、行动负责人和复核时间。

会后 PMO 应追踪决策是否真正改变了工作条件。如果会议批准了资源,却没有确认资源何时到位;批准了范围调整,却没有更新验收标准;同意调整日期,却没有通知外部依赖方,那么会议只是完成了讨论,没有完成治理。

4. 用复盘改进系统,不把复盘变成追责表演

项目恢复或重新排期后,应回看风险最早何时出现、何时被看见、何时被升级、关键决策等了多久、哪些假设错误、哪些措施有效。复盘要区分偶发事件和系统性问题:一次临时故障可能需要补充应急预案;反复出现的需求迟迟不冻结,则需要调整治理流程。

复盘结论应转成具体改进项,并指定负责人和期限。比如新增接口冻结检查点、优化评审材料模板、设立共享资源冲突看板,或者调整估算方法。若复盘只留下“加强沟通”“提高重视”这类没有验证方式的句子,下一次延期很可能只是换一个项目重复发生。

逾期落地方案:PMO开展延期管理的协同管理案例解析

九、结语:真正的逾期落地方案,是让组织更早看见选择

PMO 开展延期管理,最容易走偏的地方,是把“项目是否按时”当成唯一问题。真正值得追问的是:偏差何时出现、组织何时获得可信信息、谁能决定资源和范围、恢复措施是否有效、失败时有没有安全的备选路径。日期只是结果,形成可重复的判断和协同机制,才是管理能力。

如果你正在建立延期治理,可以先从一个跨部门项目试点:统一事实底稿,按影响而非天数分级,要求每个恢复动作写明条件、成本和验证点,再用复盘校准预警阈值。若组织已达到百人以上、项目并行多、跨团队信息分散,再评估用项目管理平台承载统一记录,并通过小范围试点验证权限、迁移、部署和使用负担。

下一步不要先问“谁能把日期追回来”,而要问“我们今天能做出哪一个决定,才能避免下周才发现选择已经变少”。当延期信息能及时转化为透明的选项、明确的责任和可检验的行动,PMO 才真正把逾期管理落到了组织协同上。

常见问题解答(FAQ)

1. 项目延期后,PMO应该先做什么?

我遇到项目延期时,常常不知道该先追责、催进度,还是重新排计划。尤其是多个团队互相依赖时,单独找某个负责人往往问不出完整原因。

先冻结当前基线并核实事实:记录原计划日期、已完成成果、剩余工作、依赖项和风险,不要直接把延期天数当作实际进度差。随后由项目负责人、相关团队和业务方共同确认延期原因及影响,再决定是否调整范围、资源或里程碑。

2. 如何区分合理延期和管理失控?

我担心延期原因会被笼统归结为需求变化或资源不足,最后每个项目都说得有道理,却无法比较和改进。做组合项目管理时,我需要一套能落到数据上的判断方法。

按可验证证据分类记录原因,例如需求变更、外部依赖、资源冲突、估算偏差或执行问题,并关联变更单、依赖确认记录、工时或交付物。判断重点不是给延期贴标签,而是看原因是否有证据、是否及时上报、是否有责任人和缓解动作;可按原因类别统计延期项目数及影响天数,识别重复出现的系统性问题。

3. 延期后怎样制定可执行的恢复计划?

我曾见过计划只把结束日期往后挪,任务和资源安排却完全没变,过一段时间又再次延期。面对关键节点已经受影响的项目,我想知道恢复计划至少要具体到什么程度。

把剩余工作拆成可验收的任务,明确负责人、开始与完成日期、前置依赖、所需资源和验收标准;再比较不调整范围、增加资源、并行作业或分阶段交付等方案的成本与风险。恢复计划应列出新的关键里程碑、每周可核验的交付物及触发升级的阈值,例如关键任务偏差超过约定天数时提交决策,而不是只更新一个最终日期。

4. PMO如何推动跨部门协同并跟踪延期风险?

我在跨部门项目里经常遇到依赖任务没有明确接收人,等到里程碑临近才发现对方团队没有排期。即使开过协调会,如果会后没有人跟进,问题还是会反复出现。

建立统一的延期与依赖台账,为每项风险或阻塞记录责任人、配合方、到期时间、影响里程碑和下一步动作;会议聚焦逾期事项、关键路径变化及需要管理层拍板的问题,并形成有负责人和截止日期的决议。PMO可每周核对承诺完成率、逾期事项数量和关键里程碑偏差,连续未解决或影响范围扩大的事项按预设路径升级。

核心关键词

读者评论

蔡
蔡天佑

我们以前也把延期先记成“资源不足”,后来按等待决策、外部依赖和实际执行拆开看,才发现不少时间耗在前置条件没确认。分类有用,但最好能对应到可查的任务记录,不然容易变成另一套主观标签。

薛
薛明远

文中强调恢复方案要有验证点,这点比较实用。实际项目里“下周追回”常被当成承诺,却没人约定哪天检查、检查什么;不过验证节点也不宜设得太密,否则团队会把精力花在更新状态上。

杜
杜予安

延期后重排日期,确实容易漏掉测试、运营等依赖方。我比较关心的是,业务负责人迟迟不给范围或优先级决策时,PMO能否设置明确的升级时限;仅列出责任人,未必能推动决策发生。

文章包含AI辅助创作:逾期落地方案:PMO开展延期管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/613663

赞 (0)
飞飞飞飞
项目管理新趋势:2026年本地jira搭建工具盘点与推荐
上一篇 2小时前
延期管理超期教程:PMO协同管理,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
