项目延期最危险的时刻,往往不是计划日期第一次被错过,而是团队还在用“进度落后”描述一切,却没人说清楚究竟是哪项工作、因为什么原因、会把哪个交付节点推迟多久。PMO做好延期管理,不是催团队补日期,也不是给延期贴责任标签,而是把原因、影响、决策、行动和验证连成闭环,让组织更早看见风险、更快做出取舍。
一、先讲核心结论:延期管理要管因果链,不是管日期
1. 延期不是一个状态,而是一条待验证的因果链
项目延期通常被记录成一个结果:某里程碑从 6 月 15 日改到了 6 月 28 日。但对 PMO 来说,日期变化只是表象。真正需要回答的是:什么工作没有按计划完成,是什么因素阻碍了它,阻碍是否仍然存在,后续哪些任务因此受到影响,团队准备采取什么措施,措施是否能在新的承诺日期前奏效。
如果原因和影响没有被说明,新的日期就只是一次重新许愿。延期管理的基本记录应包含五个要素:原计划、实际偏差、原因证据、影响范围、责任行动与验证时间。只有这五项能彼此对上,延期才从“报告问题”进入“管理问题”。
2. PMO要管理三个时钟
我通常把延期管理拆成三个时钟。第一个是项目时钟,记录基线日期和预测日期;第二个是问题时钟,记录风险何时出现、何时被识别、何时得到决策;第三个是组织时钟,记录跨部门资源、预算、供应商或审批多久才能响应。
只盯项目时钟,容易得出“团队执行力不足”的简单结论;把问题时钟和组织时钟也摆出来,才看得到更完整的事实。例如,开发任务晚了 8 天,原因未必是开发工作量估算错误,也可能是接口决策等待了 6 天,或者测试环境申请排队了 4 天。延误发生在哪里,与延误由谁造成,是两个不同问题。

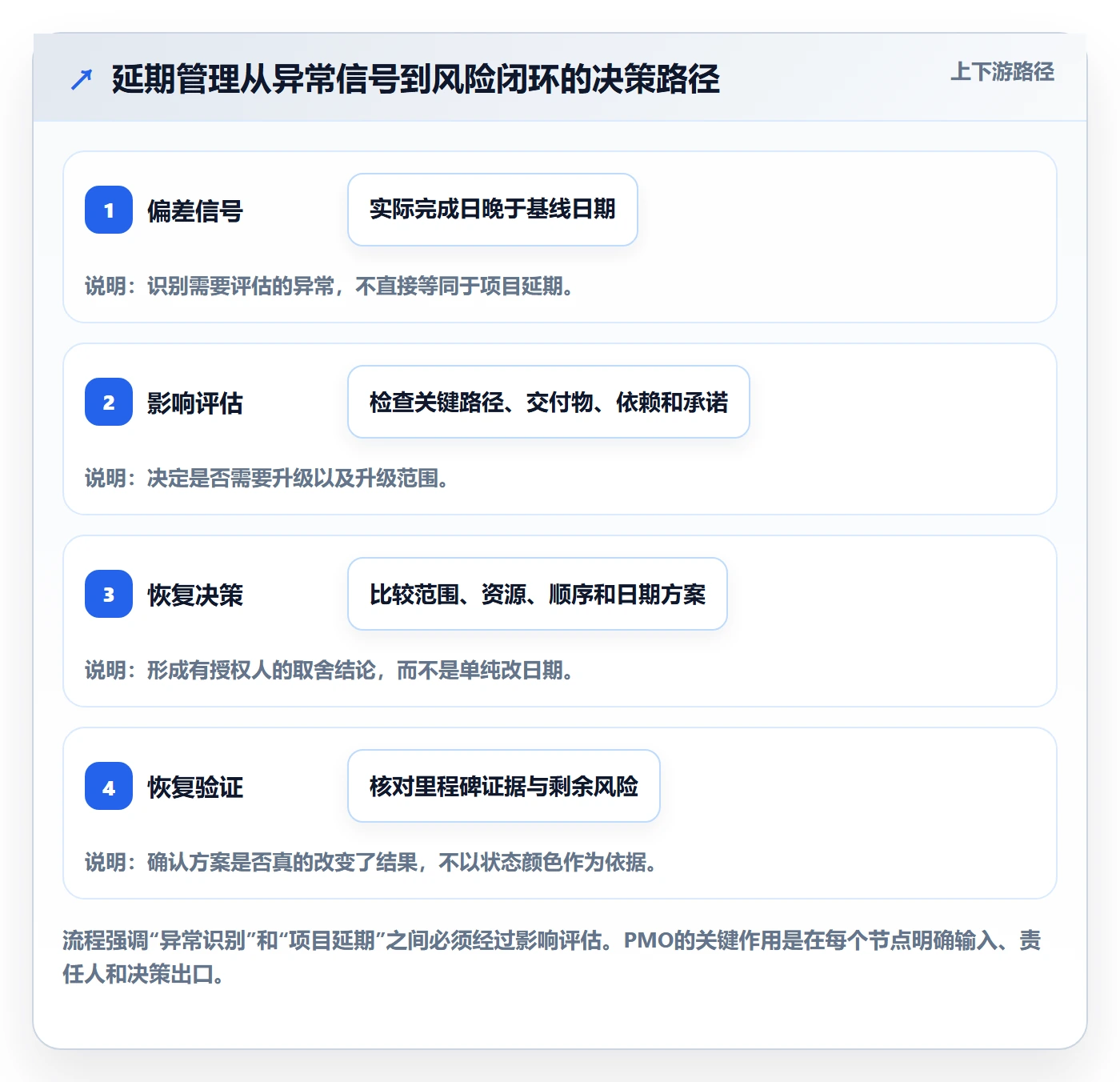

3. 一个可执行的延期闭环
- 识别:比较基线、当前预测和已完成证据,发现偏差或预测风险。
- 分型:先记录可观察事实,再判断是范围、资源、依赖、质量、决策、外部约束还是估算问题。
- 分析:确认直接原因、促成因素、受影响任务和关键路径变化。
- 决策:在调范围、调资源、改顺序、压缩周期、分阶段交付或接受延期之间作出选择。
- 承诺:明确行动负责人、完成日期、所需支持和验证条件。
- 复核:以实际产出验证措施是否有效,并更新预测和经验库。
这里有一个重要边界:延期管理不是为了证明谁错了,而是为了尽早控制交付风险。但这并不意味着不追责。责任判断应建立在事实、权限和决策记录之上,不能用一个模糊的“协同不畅”替代分析。

二、背景和真实场景:为什么项目总在“快完成”时延期
1. 计划看起来正常,不等于交付风险低
很多项目在前期汇报时显示“总体进度正常”,但到联调、验收或上线前突然集中暴露延期。原因之一是进度百分比掩盖了工作结构:大量容易完成的任务已经关闭,少数高不确定性、强依赖的任务仍悬而未决。
例如,100 个任务中 80 个完成,并不自动代表项目完成度达到 80%。如果剩下 20 个任务包含核心接口、数据迁移、合规评审和最终验收,它们可能共同控制交付日期。PMO不能只汇总完成任务数,还要问:剩余工作中,哪些位于关键路径?哪些需要外部输入?哪些完成后仍要经过测试或业务确认?
2. 常见场景:每个团队都按自己的计划工作,项目仍然延期
一个跨部门系统项目中,产品团队按期提交了需求,开发团队按期完成了主要功能,测试团队也按测试计划投入了人力,最终却因接口字段反复确认、测试数据准备不足和业务验收人档期冲突,整体晚了两周。单看各团队的任务完成率,似乎没有哪个团队明显失职;看端到端交付链条,阻塞却集中在团队边界。
这类延期很容易被写成“沟通不足”。但“沟通不足”不是可执行的根因。PMO应进一步追问:接口字段由谁拍板?最迟决策日是什么?测试数据依赖哪个系统?业务验收人是否在计划中确认?逾期后有没有升级路径?问题一旦这样拆开,改进措施就能从“加强沟通”变成“设定接口冻结时间、明确决策人、建立验收替补人选”。

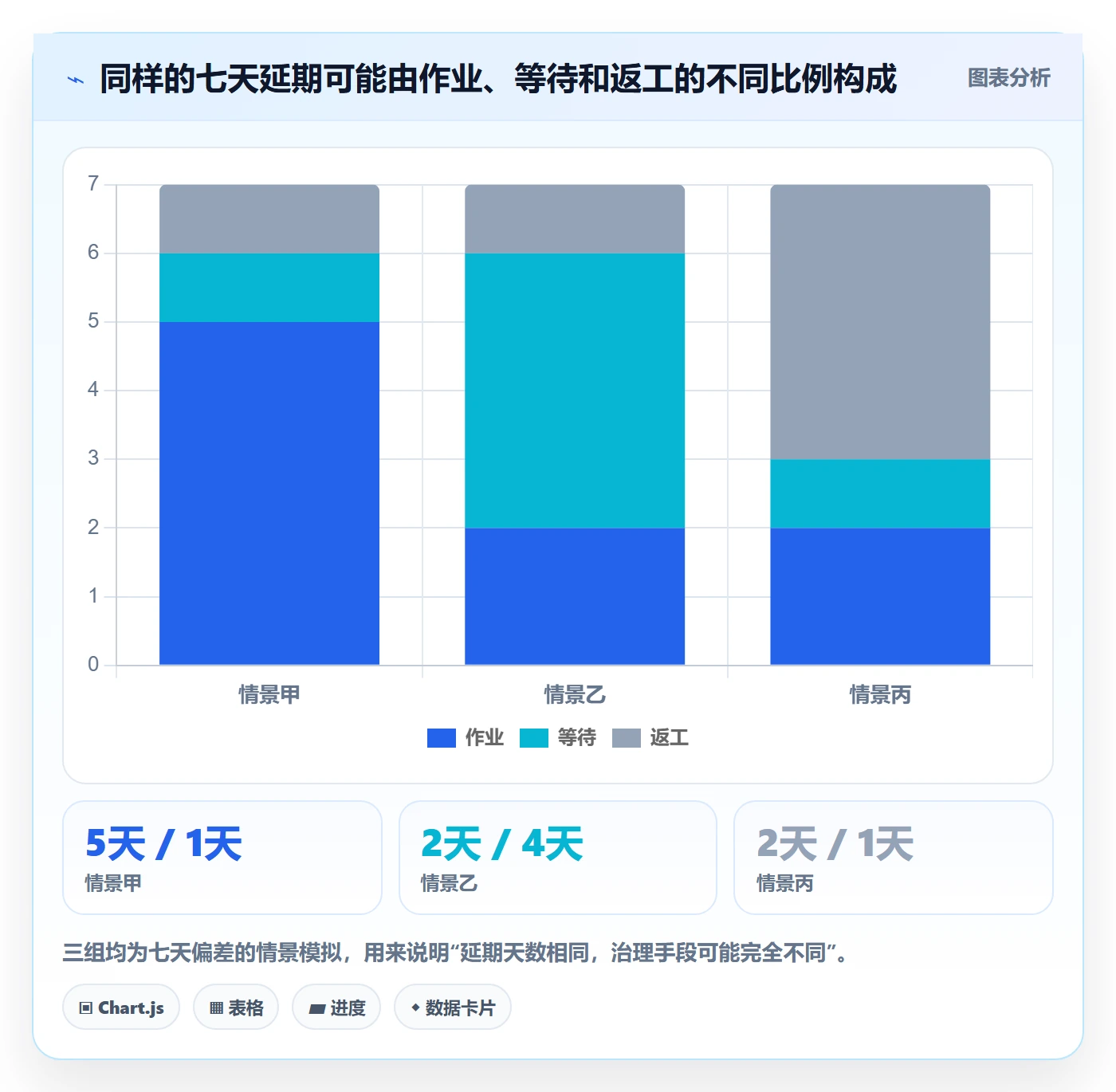

3. 延期常由多个小等待累积,而不是单一重大事故
一个任务可能因评审等待 2 天、环境申请 3 天、返工 2 天,最终晚了 7 天。每次等待看起来都不严重,跨团队串联后却压缩了后续测试窗口。若团队只记录“开发延期 7 天”,组织就无法区分工作量超估、等待时间过长和返工质量问题。
我建议在关键工作上至少区分实际作业时间、等待时间、返工时间。这不是要给每个人计时,而是帮助 PMO判断周期损失发生在产出、排队还是质量返修环节。管理动作会因此不同:作业时间偏长可能要重新估算或拆分工作;等待时间偏长可能要调整决策机制;返工时间偏长则要检查需求清晰度和质量门禁。

三、常见误区:看似在管延期,实际上在制造盲区
1. 把日期改掉,当成问题已经解决
更新计划日期可以让看板恢复“正常”,却不会消除造成延期的条件。如果接口仍未确认、关键人员仍被其他项目占用,新的日期只是把风险向后移动。PMO应把日期更新和原因关闭分开管理:前者代表预测变化,后者必须有证据说明阻塞已解除或风险已被接受。
2. 用“资源不足”解释所有问题
资源不足听起来直接,但通常过于宽泛。需要补充的是哪类资源、缺多少、从什么时候开始、缺口影响哪条路径,以及增加资源是否真的缩短周期。对需要高度协作或复杂集成的工作,临时增加人手可能增加沟通成本,甚至让核心人员花更多时间指导新人。
当问题是等待审批、需求变更或测试环境排队时,单纯加人也不一定有效。资源措施只有在资源是关键约束、且新增资源能在相关工作窗口内产生有效产出时,才可能缩短工期。
3. 把“团队承诺”当成“可实现预测”
承诺日期是团队愿意为之负责的目标;预测日期是基于当前信息,对完成时间作出的估计。两者可以一致,也可以不同。如果组织要求每个团队只报“承诺日期”,管理层就看不到真实风险,成员也可能倾向于晚报问题。
更稳妥的做法是并列记录基线日期、当前预测日期和目标承诺日期,并说明差异。预测发生变化不是失败;隐瞒预测变化,才会让项目失去调整空间。
4. 把所有延期都归为执行问题
执行偏差确实存在,但延期也可能来自决策权不清、需求变更未控、依赖交付不稳定、外部审批周期、环境不可用或计划缓冲不足。PMO如果默认是执行问题,团队会忙于证明自己已经很努力,真正的结构性约束反而不容易被看见。
5. 只看延期次数,不看延期规模和暴露时点
一个项目发生多次两天以内的小幅偏移,不一定比一个关键里程碑晚 20 天更严重。仅以延期次数排名,会误导管理层把注意力放在“次数多”的团队,而忽略对客户交付、合规窗口或商业机会影响最大的事项。
建议至少同时看偏差天数、受影响里程碑、首次暴露时间、风险持续时间和是否影响关键路径。指标应服务于决策,而不是制造一张容易比较、却不能指导行动的排名表。
6. 把所有原因都塞进同一张原因分类表
“需求问题”“技术问题”“资源问题”如果没有定义,团队就会各自理解。一个需求变更可能被开发归为需求问题,被产品归为沟通问题,被 PMO 归为范围控制问题。分类名称越抽象,统计出来的趋势越不可靠。
分类应配套判断规则。例如,需求问题指经确认的业务需求在基线之后发生变化;估算问题指范围和依赖基本稳定,但实际工作量明显偏离估算;等待问题指任务具备执行条件,却因决策、资源、权限或输入未到位而停滞。
四、专业判断逻辑:从现象找到真正可管理的原因
1. 先记录事实,再给原因命名
延期复盘时,我会先让团队回答三个事实问题:原本计划交付什么,实际交付了什么,时间差从哪一天开始形成。先写“接口字段在 5 月 8 日后仍有三项未确认”,再判断原因是决策等待;不要一开始就写“跨部门配合差”。前者可以核查,后者只是评价。
每一条延期记录都应尽量附上证据来源,例如任务状态变更、评审结论、决策纪要、测试记录、变更单或供应商交付记录。PMO不必把项目变成审计,但需要让关键判断能被复查,避免复盘依赖个人记忆。
2. 把原因分为直接原因、促成因素和治理原因
直接原因是造成当前任务无法按时完成的具体事件,例如接口文档未冻结;促成因素是让事件更容易发生或影响扩大的条件,例如评审人没有备份;治理原因是组织流程或管理机制中的缺口,例如没有规定接口变更的决策时限。
这三层不能混为一谈。只处理直接原因,问题可能在下一项目重演;只讨论治理原因,又可能离当前交付太远。PMO要同时安排止损行动和机制改进,并区分两者的验收时间。
3. 判断是不是关键路径上的真实延期
某项任务晚了,不代表项目最终交付必然晚。若它有足够浮动时间,或后续工作可以并行,项目日期可能不变。反过来,任务只晚一天,但若处于无浮动的关键路径上,就可能直接影响里程碑。
评估影响时,至少核对任务依赖、剩余工期、可并行工作、资源约束和缓冲消耗。不要把任务偏差简单相加:多个任务可能并行发生,直接相加会夸大影响;也不要只看单个任务,串行依赖会把小偏差逐步传导成大延期。

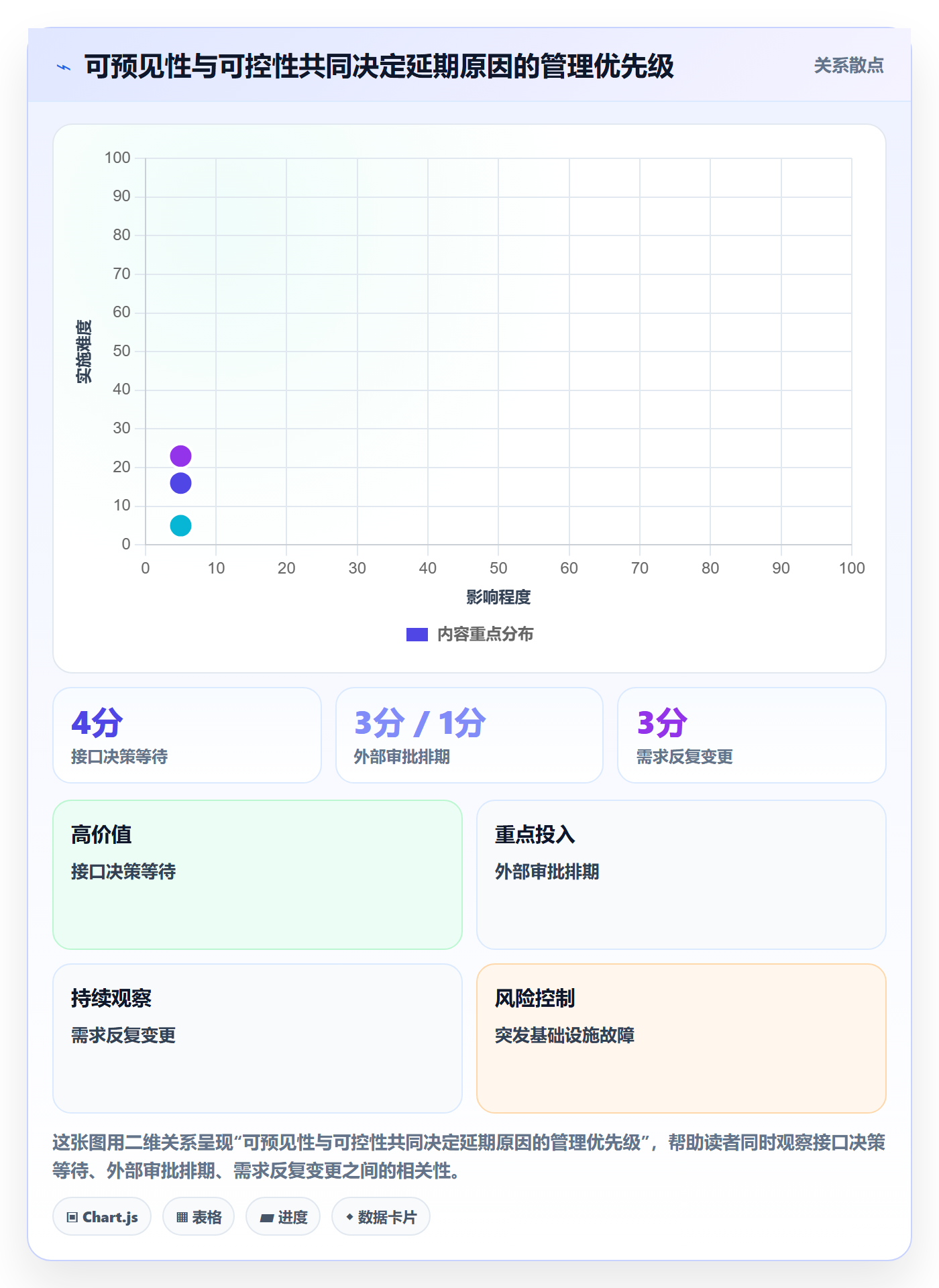

4. 评估原因时使用“可控性、可预见性、可逆性”
我会用三个维度帮助管理层选择动作。可控性回答团队或组织能否改变原因;可预见性回答它是否本可提前发现;可逆性回答采取措施后能否恢复原方案。例如,外部法规发布时间不可控,但法规影响通常可通过预留评估窗口提高可预见性;人员短缺可能部分可控,但临近上线时更换核心人员的可逆性通常较低。
| 判断维度 | 需要追问的问题 | 对管理动作的影响 |
|---|---|---|
| 可控性 | 团队、项目负责人或管理层能改变这个条件吗? | 可控因素优先指定行动负责人;不可控因素重点准备备选方案。 |
| 可预见性 | 前置指标或早期信号是否已经出现? | 可预见而未处理的问题,应补预警机制和升级规则。 |
| 可逆性 | 现在调整后,能否恢复原交付路径? | 低可逆性决策要尽早升级,避免拖到窗口关闭才选择。 |
| 影响范围 | 影响单项任务、里程碑、客户承诺,还是多个项目? | 跨项目或客户承诺风险需要提升决策层级。 |
5. 明确原因的停止条件,而不是追求唯一根因
复杂延期往往没有唯一根因。PMO不必把复盘开成无限追问的“为什么大会”,而应在找到足以指导行动的原因后停止深挖。一个实用标准是:原因能够被证据支持,行动能够改变原因或降低影响,负责人有权限推进,结果可以在明确日期验证。
例如,“需求不清晰”还不够;“验收标准未进入基线,开发完成后由业务补充了三项必需规则,导致两个模块返工”就更接近可执行原因。对应措施可以是需求基线评审和验收标准检查,而不是泛泛要求产品与开发加强沟通。

五、具体案例与数据观察:一项延期如何从“晚了两周”变成行动方案
1. 案例背景:上线日期没变,预测日期却持续后移
以下是一个经过抽象处理的企业协同项目情景,用于说明管理方法,不代表特定企业的实测结果。项目计划 12 周上线,涉及需求、开发、测试、业务验收和数据迁移。第 8 周周报仍显示整体进度 82%,但关键接口联调从计划的第 7 周滑到了第 9 周,测试窗口只剩 10 个工作日。
项目组最初将问题登记为“开发资源不足,预计延期 10 天”。PMO没有直接接受这个结论,而是把相关任务的计划和实际时间拆开核对:接口字段确认等待 4 个工作日,测试环境准备等待 3 个工作日,接口联调返工 2 个工作日,开发实际作业时间比估算多 1 个工作日。
2. 根因判断:资源缺口存在,但不是主要时间损失来源
进一步核查后,团队发现开发人员确实同时支援另一个项目,但真正占据关键路径的时间主要是接口字段决策和环境准备。即使马上增加一名开发人员,也无法替业务负责人确认字段,也无法自动缩短环境申请队列。
因此,PMO将原因拆成三项:第一,接口字段没有确定的决策人和冻结日期;第二,测试环境申请未纳入项目启动检查;第三,开发任务拆分粒度较粗,返工影响直到联调时才被看见。资源紧张被保留为背景条件,但不再被写成唯一根因。
3. 决策方案:不要只问“怎么追回十天”
项目团队提出了四种选项:增加开发人员、减少首期范围、并行准备测试数据、把验收拆成两批。PMO要求每个选项都说明对日期、质量、业务价值和后续维护的影响,避免用“赶工”作为唯一方案。

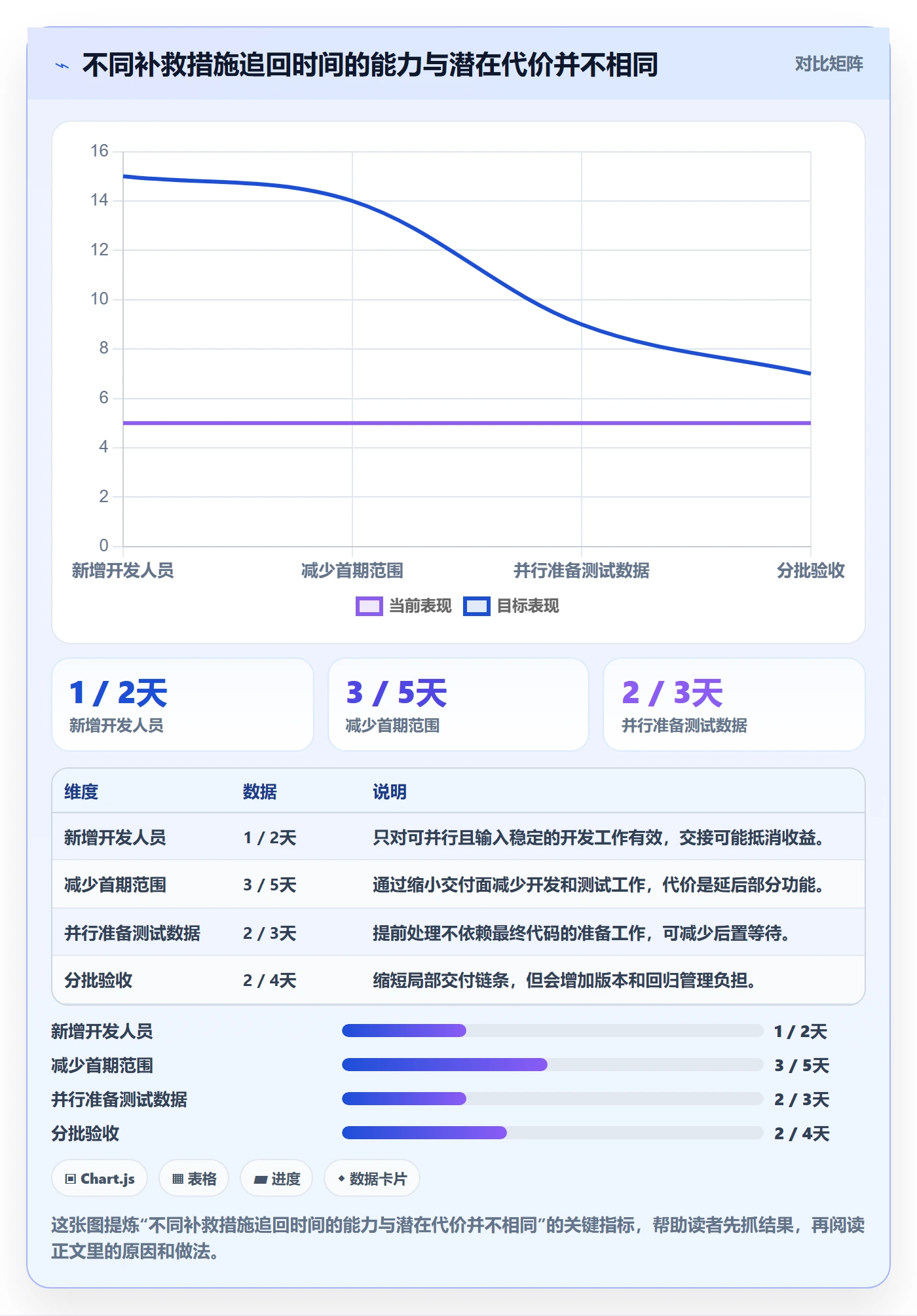

| 方案 | 预计日期影响 | 主要收益 | 主要代价与风险 | 适用判断 |
|---|---|---|---|---|
| 增加开发人员 | 情景估计提前 1 至 2 天 | 缓解部分可并行开发任务的产能压力 | 需要交接时间,核心接口决策仍是阻塞点 | 仅适用于任务可拆分、输入已稳定且新人能迅速承担工作的情况 |
| 减少首期范围 | 情景估计保住原上线窗口 | 优先交付高价值功能,降低测试负担 | 需业务确认延期功能和后续交付承诺 | 适用于功能可分层、核心流程仍完整的项目 |
| 并行准备测试数据 | 情景估计追回 2 至 3 个工作日 | 减少联调结束后的排队等待 | 需提前明确数据边界、权限和质量标准 | 适用于数据准备不依赖最终代码完成的场景 |
| 分批验收 | 情景估计首批功能按窗口验收 | 让已稳定部分先完成业务验证 | 增加版本管理、回归测试和沟通成本 | 适用于模块边界清楚、批次间依赖可控的场景 |
4. 最终行动:日期承诺与风险接受同时记录
项目决定保留核心业务流程的上线目标,移出两个低优先级报表功能,安排业务负责人在 24 小时内确认接口字段,提前准备测试数据,并将验收拆为核心流程验收和次要功能验收。PMO同时记录了两个事实:上线日期是有条件维持的目标;如果接口字段超过约定时间仍未确认,日期预测将重新评估。
这比简单写“全力赶工,确保按期完成”更有管理价值。前者交代了哪些条件成立时可以保住日期、哪些风险可能触发重新决策;后者只有态度,没有机制。
5. 项目管理平台在延期协同中的价值边界
当组织规模扩大到多个项目组、跨部门依赖密集、交付记录分散在不同工具中时,人工维护延期表很容易出现状态不同步、重复录入和责任人变更未通知等问题。像 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台,可用于把工作项、迭代、缺陷、依赖和项目进展放在相对统一的协同环境中;其支持私有化部署,并支持从 Jira 平滑迁移。是否采用,仍应以组织的安全要求、流程复杂度、现有系统和迁移成本评估为准,而不是把工具能力等同于延期治理能力。
工具选型时,我会先验证四件事:延期原因能否按组织定义分类;任务、依赖和里程碑能否关联;预测日期变化能否留下记录;不同层级能否看到合适的风险信息。工具若只提供一张可视化看板,却不能记录原因证据、决策和行动,最多能让延期更显眼,并不会让延期更容易解决。


六、不同情况下的行动建议:让PMO知道何时介入、介入到哪一步
1. 任务轻微偏差,尚未影响关键路径
如果偏差较小、原因清楚、仍有浮动时间,PMO不必立刻启动高层升级。要求负责人补充预测日期和下一次检查点即可,并确认这项偏差是否会消耗缓冲。关键是设定复查时间,而不是把每个轻微变化都包装成重大风险。
- 记录原计划与当前预测的差异。
- 确认后续工作是否依赖该任务。
- 约定下一次证据检查时间。
- 若连续多个检查点未恢复,再升级风险等级。
2. 任务已影响关键路径,且原因可控
若问题处于关键路径,且组织可以通过改变优先级、调整资源或解除依赖来干预,应在短时间内形成具体方案。PMO的角色不是替项目经理分派每项工作,而是让负责人、决策人和受影响团队围绕同一组事实作出选择。
- 列出所有可选方案及其日期、范围、质量和成本影响。
- 确认谁拥有最终决策权,以及决策最迟时间。
- 将决策拆成可以在数日内验证的行动。
- 设置触发条件,例如某项输入未按时到位时启动备选计划。
3. 原因不可控,但影响可以缓冲
供应商交付、法规审批、外部平台窗口等因素可能无法由项目团队控制。此时不应把“不可控”误解为“无需管理”。PMO要评估替代供应、备用窗口、范围切分、提前准备和客户沟通等选项,并明确哪些假设一旦失效就要重新预测。
如果等待时间本身不可压缩,提前暴露和及时调整往往比后期赶工更有效。项目能够做的不是命令外部因素加速,而是尽早减少对单一路径的依赖。
4. 需求变化造成延期
需求变化不等于管理失败,关键是变化是否经过评估和授权。PMO应记录变更提出时间、业务价值、影响范围、对日期和成本的影响,以及批准人。若新增范围没有对应资源或日期调整,就不是“免费增加”,而是把真实成本藏进团队加班和质量风险中。
- 区分缺陷修复、原需求澄清和新增需求。
- 评估变更对关键路径、测试范围和上线条件的影响。
- 由有权决策者选择调范围、调日期或增加投入。
- 更新基线时保留原始基线,避免历史变化不可追溯。
5. 多个项目争抢同一关键资源
多个项目都报告“资源不足”时,PMO应从项目单点视角转向组合视角。要核对资源实际投入、技能稀缺度、工作交接成本和项目优先级,而不只是把同一个人同时标成多个项目的 100% 投入。虚拟满载不代表真实产能充足,反而可能隐藏切换损耗。
可选动作包括重排项目优先级、降低并行项目数、保护关键岗位的连续时间,或调整里程碑次序。对于需要深度上下文的工作,保持关键人员连续投入,有时比临时增加多名兼职人员更有效。
6. 关键里程碑已失守,信任风险上升
一旦客户承诺、合规窗口或商业节点已经受到影响,项目不应继续用内部乐观日期维持表面稳定。PMO应推动管理层尽快决定:是否接受延期、是否分阶段交付、是否向客户更新承诺,以及是否启用备用方案。
对外沟通时,提供已确认的影响、正在采取的措施、下一次更新时间和仍待确认的条件。不要在原因尚未核实前给出过度精确的保证,也不要等所有细节都完美后才告知已知风险。
七、不同情况下的取舍:延期治理不是把所有目标同时拉满

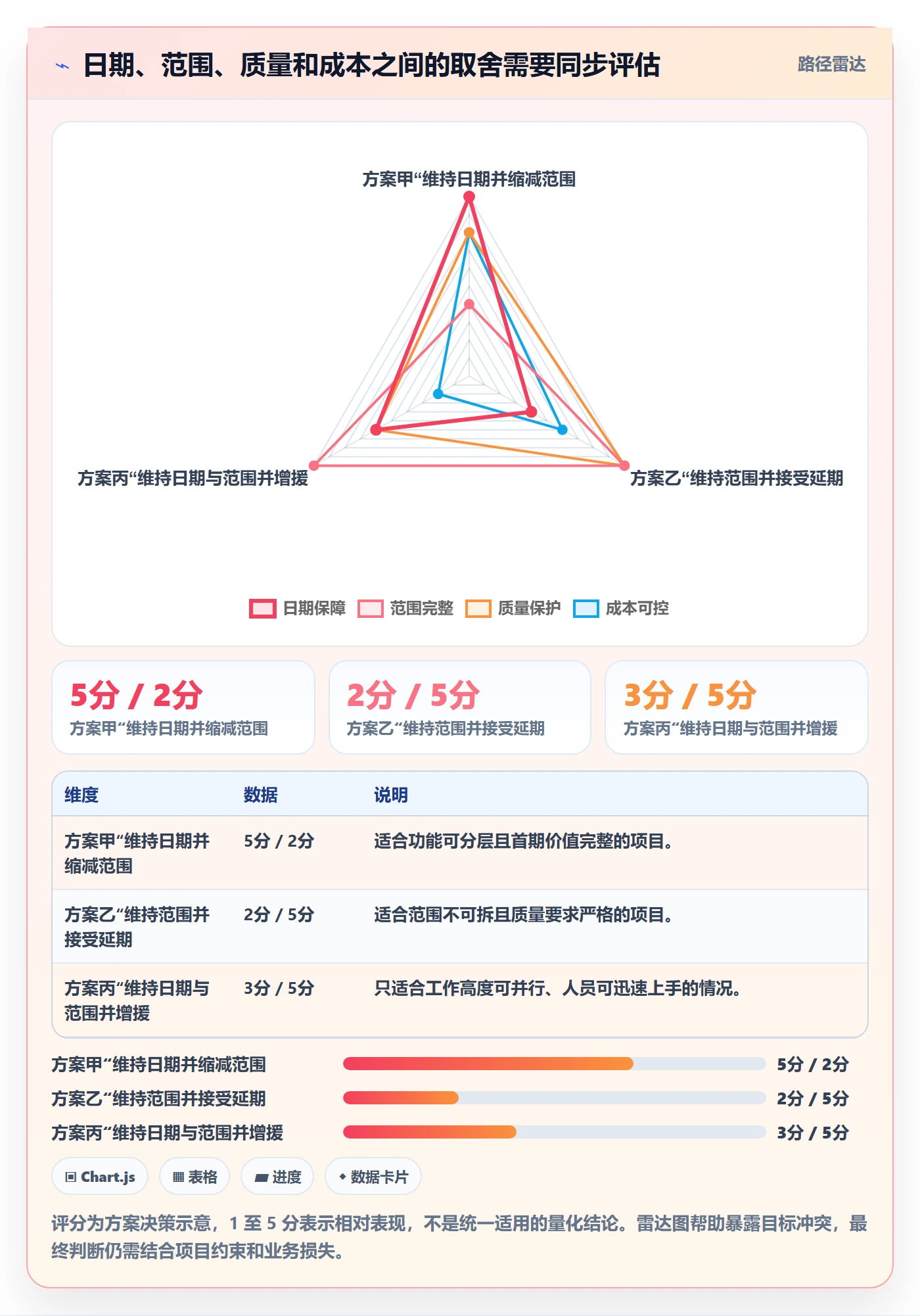

1. 保日期、保范围、保质量,通常不能同时做到
当项目已经明显延期,管理层需要明确优先级。若日期是监管窗口或市场活动的硬约束,可能要拆分范围或接受更高的组织成本;若质量与安全底线不可让步,就不能靠压缩测试时间“追回”进度;若范围必须完整且质量标准不变,延期可能是更诚实的选择。
| 优先保障目标 | 常见选择 | 需要守住的边界 |
|---|---|---|
| 日期 | 分阶段交付、删减低价值范围、提前准备依赖 | 不得绕过必要的安全、合规和关键验收门槛。 |
| 范围 | 维持需求完整,接受合理延期或增加有效产能 | 额外资源应能实际转化为产出,不能只扩大协调成本。 |
| 质量 | 保留测试窗口,减少低价值功能或延后发布 | 不能以未验证的乐观假设替代质量证据。 |
| 成本 | 限制加班、外包或额外采购,接受日期或范围调整 | 应把延后带来的机会成本一并纳入判断。 |
2. 加班的收益可能被疲劳和返工抵消
加班不是天然无效,但把它当作默认补救方式风险很高。若任务属于短期、边界清晰、依赖少的冲刺工作,集中投入可能有效;若问题来自决策等待、需求反复、环境不稳定或复杂联调,延长工作时间未必能让阻塞消失。
PMO应要求方案说明加班要完成的具体产出、持续时间、质量检查方式和停止条件。若连续加班却没有关键路径上的可验证进展,应停止用投入时长掩盖问题。
3. 范围切分要保留完整的用户价值
减范围并非简单删掉几个功能。若首期交付无法完成核心用户任务,表面上按期上线,实际可能只是把风险从计划表转移到业务端。分阶段交付前,要确认每个阶段的可用性、数据一致性、权限边界、回退方案和后续升级路径。
4. 增加人力要看工作的可拆分性
新增人员适合用在边界明确、可以并行、交接成本可控的任务,例如独立测试用例准备或单独模块开发。对架构决策、复杂缺陷定位或高度耦合的工作,新人可能无法快速承担核心任务,甚至挤占原成员的指导时间。判断加人是否可行,应先看工作包是否能清楚切分,而不是只看团队人数。
5. 接受延期也需要管理
延期有时是保护质量和信任的理性决策,但“接受延期”不等于停止治理。PMO仍应记录延期原因、更新外部承诺、评估资源和成本影响,并设定避免再次滑动的条件。新的日期必须建立在完成范围、依赖状态和验证窗口的重新评估上,而不是把旧日期向后顺延固定天数。

八、建立PMO可持续运行的延期管理机制
1. 先定义触发条件,避免风险被拖到最后
每个组织可以按项目类型设定不同触发条件,例如关键任务预测晚于基线、浮动时间被明显消耗、外部依赖超过约定响应时间、质量缺陷影响验收窗口,或关键资源连续多周无法落实。阈值不是越多越好,应该能促使团队采取行动,而不是制造大量无效告警。
触发条件要区分“提醒”和“升级”。提醒意味着负责人需要更新判断;升级意味着需要更高层级的资源、范围或承诺决策。若所有偏差都升级,管理层会被噪声淹没;若没有明确升级条件,重大风险又会长期停留在周报文字里。
2. 固定延期记录的最小字段
为了让项目之间可以比较,PMO可以定义一份精简模板。字段过少,无法判断问题;字段过多,团队会把精力花在填表。以下字段通常足以启动管理闭环:
- 项目、任务或里程碑名称。
- 基线完成日期、当前预测日期和偏差天数。
- 偏差首次出现日期与发现日期。
- 事实描述、原因分类和证据链接。
- 直接影响、促成因素和关键路径判断。
- 纠偏行动、负责人、截止时间和所需决策。
- 下一次复核时间、完成标准和风险状态。
3. 让会议围绕决策,而不是轮流读进度
延期管理会议如果只是让每个负责人复述状态,通常会变成周报朗读。PMO可以把会议时间集中在三类事项:新出现的关键偏差、需要跨部门决策的阻塞、上次纠偏行动未达成的原因。稳定且无决策需求的事项放在异步更新中,节省关键人员时间。
会议记录应明确“决定了什么、谁负责、何时完成、什么证据说明完成”。未作出决定的事项,也要写明谁有权决定以及最迟决策时间。否则会议看似开过,项目实际仍在等待。
4. 对延期指标保持解释,不做脱离背景的单项排名
PMO可以追踪计划偏差、预测准确性、风险暴露提前量、原因分布、纠偏行动按期完成率和重复问题比例。但不同项目的复杂度、外部依赖和阶段特征不同,指标应更多用于发现模式,而不是直接比较团队好坏。
例如,平均延期天数下降可能来自项目范围变小,也可能来自风险更早暴露;原因分类中“需求变化”增加,可能是控制变严格后记录更完整,而非实际变差。解释指标时必须同时看口径、项目组合变化和记录质量。
5. 用复盘结果改变下一次计划
复盘的价值不在于形成一份漂亮报告,而在于让下一次计划更接近现实。如果接口确认平均需要多个工作日,就要在计划中安排决策窗口;如果某类环境申请常成为瓶颈,就要把环境准备移到启动检查;如果返工集中在验收标准不清,就要调整需求基线和评审机制。
将经验转成组织记忆时,记录适用条件和反例同样重要。比如“增加人员能缩短工期”不是通用经验,准确表述应是“对任务可并行、输入稳定、交接成本低的工作包,增加合适人员可能缩短部分工期”。经验越有边界,越能被正确复用。
九、结语:把延期变成组织学习的入口
做好延期管理,PMO要把视线从单个日期移到交付因果链:偏差何时出现,问题在哪里形成,等待和返工如何传导,哪些选择能改变结果,行动是否真的有效。这样既能降低“最后一刻才发现”的概率,也能避免把所有延误都简单归咎于执行团队。
最值得建立的习惯,不是要求每个项目永不延期,而是让预测变化足够早、原因足够具体、选择足够透明、行动足够可验证。一个敢于及时更新预测、能清楚解释取舍的项目,通常比一个长期报绿、临近交付突然失守的项目更可控。
下一步可以先选一个正在执行的项目,抽取最近三项延期或高风险任务,分别补齐事实、原因证据、关键路径影响、纠偏负责人和复核日期。若这五项无法连起来,先修记录和协同机制;若已经连起来,再决定需要调整的是资源、范围、计划,还是组织决策方式。
常见问题解答(FAQ)
1. 延期原因应该如何分类,才能方便后续分析?
我以前复盘项目时,常看到延期原因被写成“进度慢”或“沟通不畅”,看起来有记录,实际上很难据此改进。多个项目都出现类似情况时,我想知道怎样分类才能分清问题出在哪个环节。
建议按可行动的原因分类,例如需求变更、估算偏差、资源冲突、外部依赖、技术风险和决策等待,并为每类补充具体事实。记录时同时写明受影响任务、发生时间、影响天数及证据;如果一个事件涉及多种原因,区分主要原因和次要原因,避免把结果描述当成原因。
2. PMO如何尽早发现项目可能延期?
我遇到过项目在里程碑临近时才集中暴露问题,团队此前一直按计划汇报,留给协调资源和调整范围的时间很少。想建立预警机制,但不确定只看任务完成率够不够。
不要只看完成率,应结合关键路径任务状态、剩余工期、依赖事项逾期情况和风险处理进度进行判断。可以设定团队统一的预警阈值,例如关键路径任务预计晚于基线、外部依赖超过约定日期未交付,或预测完工日期越过目标日期时,要求负责人提交影响评估和恢复方案;阈值应按项目类型校准。
3. 项目延期后,PMO应如何推动责任人与相关团队协同?
我在跨部门项目里遇到过延期原因涉及多个团队的情况,会议上大家都能解释困难,却没人明确下一步由谁推动。延期一旦影响其他项目或业务节点,我想知道怎样把讨论变成实际行动。
先由项目负责人确认延期事实、受影响里程碑和依赖关系,再指定每项措施的唯一责任人、完成日期及所需支持。PMO负责协调资源、升级跨部门阻塞并跟踪决策,不替代业务或技术负责人承担交付责任;每次跟进只需核对措施状态、证据和剩余风险,未解决事项按约定路径升级。
4. 延期管理应该追踪哪些指标,才能判断改进是否有效?
我做项目复盘时发现,单看延期次数容易忽略延期严重程度,也无法判断反复延期是不是集中在某些原因或团队。为了比较不同阶段或项目,我想知道指标口径怎样设计才不容易误读。
建议同时追踪按期交付率、计划与实际完工日期偏差、延期天数分布、各类延期原因占比,以及延期措施按期关闭率。统一计算口径,例如明确按项目还是里程碑统计、基线是否允许变更、暂停项目是否纳入;分析时按项目规模和类型分组,并结合原因记录判断趋势,避免仅凭单一指标给团队排名。
核心关键词
文章包含AI辅助创作:延期原因管理指南:PMO如何做好延期管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/613567
读者评论
我们项目以前只记录延期后的新日期,后来开始区分预测日期和承诺日期,风险确实更早暴露了。不过原因分类如果没有统一定义,最后还是容易变成各团队各说各话。
把作业、等待和返工分开看挺有帮助。实际复盘时,等待时间不一定有完整记录,若要团队额外填很多表,可能又会增加负担,轻量记录怎么落实值得再琢磨。
关键路径和任务完成率不能混着看,这点在联调阶段尤其明显。想补充的是,频繁更新预测也需要稳定的决策节奏,否则团队可能把精力都花在改日期上。
