延期复盘里最容易被误判的,不是“为什么晚了三天”,而是“为什么每个月都晚三天”。如果 PMO 只把延期归因为需求变更、资源不足、沟通不畅,报告看起来完整,下一轮计划却依旧失准。真正有效的延期原因实操方法,必须把原因拆到可验证的事件、责任边界和影响路径,再用统一口径的数据分析,区分偶发波动与系统性问题。本文给出一套从数据采集、原因编码、影响量化到行动闭环的做法,并提供可直接改造的模板。
文中的案例数据均为情景模拟,用于展示分析方法,不代表行业统计结论。
一、先讲核心结论:延期分析的目标不是找人背责
1. 先把“延期”定义成可测量的事实
在讨论原因前,我会先确认团队说的“延期”是否指同一件事。有人按原始承诺日期计算,有人按最近一次调整后的日期计算;有人把测试完成当作交付,有人把上线稳定才算完成。口径不同,后续的原因占比和趋势图都没有可比性。
建议 PMO 至少记录三个日期:基线承诺日期、批准后的当前计划日期、实际完成日期。对外汇报延期天数时,优先以基线日期为参照;对内部分析时,同时保留批准后的计划日期,以识别“计划被正式调整”与“未经批准地滑动”两类不同情况。
基线延期天数 = 实际完成日期 − 基线承诺日期。如果项目还未完成,则记录预计完成日期,并明确标记为预测值;预测值不能与实际延期混在一起统计。凡是调整过承诺日期的项目,也要保留调整时间、审批人和调整理由。
2. 原因要分成事实、机制和责任三个层次
“需求变更”通常只是事实描述,不是完整原因。继续追问,可能发现变更在需求冻结前已提出,但决策迟迟未完成;也可能是验收标准不清,开发完成后才发现双方理解不一致。两种情况都叫需求变更,管理动作却完全不同。
- 事实层:发生了什么,例如接口字段晚确认、测试环境不可用、关键人员离岗。
- 机制层:为什么这件事会影响关键任务,例如没有决策时限、环境申请没有服务等级、关键岗位没有备份。
- 责任层:哪一个流程角色需要采取行动。责任不等于追责个人,应优先指向可调整的流程、决策机制或资源配置。
PMO 的分析价值,不是把每项延期都贴上一个原因标签,而是找到能够被管理动作改变的机制。原因标签用于汇总,机制判断用于改进。
3. 先抓关键路径,再看延期天数
某项任务晚了五天,不一定让项目晚五天。如果它有足够浮动时间,延期可能被后续任务吸收;反过来,一个只晚一天的关键路径任务,也可能直接推迟整体交付。因此,任务延期、里程碑延期和项目延期应分开统计。
判断影响时,至少要看任务是否位于关键路径、剩余浮动时间、依赖任务是否已启动,以及延期是否触发外部窗口或合同节点。只比较“任务晚了几天”,很容易把视觉上明显、实际影响有限的事项排在真正的交付风险之前。
4. 数据分析要导向行动,而不是导向更复杂的报表
我建议每次分析最终回答四个问题:延期集中在哪些阶段?哪些原因反复发生?哪些原因真正推迟了关键里程碑?下一轮要改变什么规则,并用什么指标确认改变有效?如果分析只输出饼图和责任部门排名,却没有行动负责人、完成时间和验证指标,它就只是统计,不是管理。
最小闭环是“事件记录,原因验证,影响量化,行动跟踪,效果复核”。先把这个闭环跑通,再决定是否需要增加更复杂的预测模型或管理看板。
二、背景和真实场景:为什么延期总在复盘会上“有原因”,下次却继续发生
1. 多项目并行时,单项目解释常常掩盖组合风险
在多条业务线并行的组织里,一个项目可能因为接口等待延期,另一个项目则因为测试资源冲突延期。单看各自复盘,原因似乎不同;放到组合层面,却可能都指向同一类能力约束:共享测试环境、架构评审人员或关键业务决策人被多个项目同时占用。
这类问题很难靠项目经理单独解决。PMO 需要把项目级事件汇总到组合视角,按资源、阶段、依赖方和时间窗口切片,识别“多个项目分别遇到的局部问题”是否存在共同瓶颈。若每个项目都要求多加一名开发人员,可能增加成本,却没有解决稀缺评审资源的排队问题。
2. 日期不断后移,容易制造“计划看起来一直准确”的假象
如果团队允许在每次状态会上直接覆盖计划完成日期,最新计划可能始终接近实际完成日,表面上的计划达成率也会很好看。但原始承诺已经被改写,组织失去了衡量预测能力和承诺稳定性的基准。
我的处理方式是保留版本,而不是禁止调整。每次调整都记录原日期、新日期、提出时间、审批状态和影响说明。这样既允许管理层基于新信息重新规划,也能看清项目是在提前识别风险,还是在临近交付时才被动改期。
3. 进度状态不等于完成证据
“开发完成 90%”并不意味着离交付只剩 10%。剩下的工作可能包括复杂联调、数据迁移、性能验证、合规审批和用户验收;这些任务的风险与工作量常常显著高于普通开发任务。若状态数据来自主观百分比,延期预测会被持续乐观化。
更可靠的进度证据是可验收的工作项状态,例如代码已合并、测试用例通过、接口联调完成、业务验收签字。对高风险里程碑,我更倾向于观察“剩余未关闭的阻塞项、等待时间和验收证据”,而不是只看一个人工填写的完成百分比。
4. 数据口径不统一,会让趋势变化无法解释
不同团队可能把“延期项目”定义为晚于当前计划、晚于首次承诺,或晚于合同日期;也可能以自然日、工作日或迭代周期计数。若 PMO 将这些数据直接合并,趋势变动可能只是口径改变,并非交付能力真的改善或恶化。
因此,建立延期分析前,先发布一页口径说明:项目范围、统计周期、日期基准、延期单位、取消项目处理方式、预测项目处理方式和原因编码规则。口径说明不必复杂,但要在数据采集前达成一致。
三、常见误区:看似在分析原因,实际在制造噪声
1. 把所有原因都放进“资源不足”
资源不足有时确实是根因,但也可能只是结果描述。团队说“人不够”,需要继续核实:关键岗位实际负荷是多少?任务是否被其他优先级挤占?工作是否能拆分?瓶颈是人数、技能、决策权,还是等待依赖方?如果没有这些信息,单纯扩编不一定能缩短关键路径。
判断资源瓶颈时,可以结合资源日历、任务等待时间、在制工作数量和关键岗位负荷。若人员有空档但任务仍卡住,问题可能不是人力总量,而是输入不完整、审批排队或跨团队依赖没有明确负责人。
2. 把“沟通不畅”作为最终结论
“沟通不畅”太宽泛,无法指导行动。要把它改写成可验证的事件,例如“接口变更未进入变更记录”“决策问题在评审后六个工作日无人确认”“风险升级没有指定接收角色”。每个描述都应能回答:谁需要在什么时限内提供什么信息?目前的流程在哪个节点失效?
改进动作也应对应具体机制。增加会议次数未必能解决问题;设置决策责任人、明确答复时限、建立变更记录和超时升级规则,往往更直接。
3. 用单一主因解释整个项目
项目延期经常是多个事件叠加的结果:需求确认晚导致开发窗口压缩,压缩又让测试准备不足,测试阶段发现问题后再占用上线窗口。若要求每个项目只能选一个原因,就会把链式影响压扁成一个标签,丢掉干预机会。
建议采用“主因加贡献因素”的结构。主因是最先发生、对关键路径造成实质影响的事件;贡献因素是放大影响或延长恢复时间的条件。每个项目可记录一个主因、若干贡献因素,但要避免无限增加标签,确保统计仍可比较。
4. 只看延期项目比例,不看延期程度与影响范围
延期项目比例能回答“多少项目晚了”,却回答不了“晚多久、影响多大”。十个项目中九个各晚一天,与两个关键项目各晚两个月,对业务的影响显然不同。PMO 应同时观察延期发生率、延期天数分布、关键里程碑偏差和业务影响等级。
还要关注中位数和长尾。平均延期天数可能被少数极端项目拉高,而中位数无法显示严重长尾;将两者并列,才能区分普遍性偏差与少数重大风险。
5. 看到相关性就直接下因果结论
某类项目延期率高,未必意味着该类型本身有问题。它可能同时拥有更多外部依赖、更严格的验收流程或更高比例的新技术任务。若只按项目类型做横向比较,容易把复杂度差异误认成团队效率差异。
因此,在比较项目组或部门时,要尽量控制规模、复杂度、依赖数量、项目阶段和统计周期。样本很小时,结论应写成“观察到信号,需继续验证”,而不是宣布某部门交付能力较差。
四、专业判断逻辑:从事件记录走到可执行的原因诊断
1. 建立一张最小可用的延期事件表
不要一开始就设计几十个字段。字段太多会降低填写质量,最后得到大量空值和随意选项。第一版应覆盖“项目是什么、发生了什么、影响了什么、证据在哪里、谁负责后续动作”五类信息。
| 字段 | 建议填写内容 | 用途 |
|---|---|---|
| 项目与里程碑 | 项目编号、交付范围、受影响里程碑 | 避免把任务延期与项目延期混为一谈 |
| 日期基准 | 首次承诺日、当前批准计划日、实际或预测完成日 | 识别基线偏差和计划调整 |
| 事件事实 | 发生日期、事件描述、首次发现时间 | 重建影响链条 |
| 原因编码 | 一级原因、二级原因、主因或贡献因素 | 支持汇总与趋势比较 |
| 影响范围 | 关键路径状态、浮动时间、影响天数、关联项目 | 区分表面延误与交付影响 |
| 证据与动作 | 记录链接、决策记录、行动人、截止日、验证指标 | 让结论可复核、改进可追踪 |
建议将原因描述与原因编码分开保存。编码便于统计,原始描述保留现场语境。若只保存下拉选项,PMO 可能看见“需求原因”增加,却无法判断变化源自业务范围扩大、验收边界不清,还是版本控制失灵。
2. 用分层编码减少“其他”泛滥
原因分类可以从六个一级维度起步:需求与范围、估算与计划、资源与能力、技术与质量、依赖与供应商、决策与治理。二级类别应依据组织实际发生的事件逐步调整,而不是从一套庞大目录照搬。
- 需求与范围:新增需求、验收条件变更、范围边界不清。
- 估算与计划:任务遗漏、估算偏差、依赖顺序错误、缓冲不足。
- 资源与能力:关键岗位冲突、技能缺口、人员切换、任务过载。
- 技术与质量:方案验证不足、缺陷返工、环境问题、数据质量问题。
- 依赖与供应商:接口等待、外部交付延迟、合同或采购流程阻塞。
- 决策与治理:决策超时、升级机制失效、计划变更未审批。
“其他”应该是临时入口,而不是长期类别。每月检查其占比;如果某个描述反复出现,就将其纳入正式编码。如果“其他”长期占比偏高,通常说明分类不贴合实际、填写培训不足,或团队担心选择明确原因后会被追责。
3. 用五问追到可干预的机制
我常用的追问顺序不是机械地问五次“为什么”,而是沿着事件链核验:第一,哪件事发生了?第二,它影响了哪项任务或决策?第三,这项任务为何位于关键路径或缺少缓冲?第四,哪个流程、输入或资源配置让影响扩大?第五,什么可验证的改变能降低再次发生的概率?
每一步都要寻找证据,而不是只接受口头解释。可用证据包括需求变更记录、缺陷单、审批时间戳、资源日历、环境申请记录、会议决议和里程碑版本。若无法获得证据,原因应标记为“待验证”,而不是直接作为正式归因。
4. 将责任归属与原因归类分开
一个接口依赖可能由外部团队提供,但延期不一定是外部团队的单方责任。若接口规范迟迟未确认、没有约定响应时限、也没有升级机制,项目治理同样承担管理责任。原因类别描述问题形态,责任归属描述谁能推动下一步,二者不能用一个字段替代。
建议记录“行动责任人”而不是只记录“责任部门”。行动责任人负责推动具体措施;部门负责人负责提供资源或升级支持。这样既能避免把复盘变成部门排名,也能防止改进事项无人跟进。
5. 先做分布分析,再做复杂预测
小样本场景下,预测模型很容易显得精确却不可靠。一个项目组合每季度只有十几项交付,直接用复杂算法预测延期概率,模型可能只是记住偶然事件。更稳妥的顺序是先看发生率、偏差分布、阶段差异、关键依赖等待时间和调整日期的稳定性,再决定是否需要模型。
PMO 可先建立三层分析:组合层看趋势与长尾;项目层看里程碑和影响链;事件层看触发条件、等待时间和处理过程。每一层回答的问题不同,不必强行塞进一张仪表板。

五、案例与数据观察:从“延期 18 天”拆出可采取的措施
1. 案例背景:一个版本不是被单一问题拖慢
以下是一个情景模拟案例:某企业内部平台版本计划在 6 月 28 日完成,实际于 7 月 16 日完成,基线延期 18 个自然日。项目团队最初将原因归为“需求变更”和“测试资源不足”。PMO 复核事件记录后发现,延期不是两项并列问题,而是一条相互放大的影响链。
项目新增了两项审批规则,产品与业务对验收边界的理解不一致,导致开发中途调整;同时,测试环境所需的脱敏数据准备没有进入主计划,环境就绪比计划晚了四天。开发窗口被压缩后,部分测试只能顺延,最后又错过一次业务验收窗口。
2. 还原事件链,比争论“谁导致延期”更有用
| 时间节点 | 事件与证据 | 直接影响 | PMO 判断 |
|---|---|---|---|
| 5 月 30 日 | 新增审批规则,变更记录没有同步验收条件 | 需求澄清反复,开发方案重审 | 变更流程缺少验收边界确认 |
| 6 月 6 日 | 业务确认口径等待三个工作日,会议纪要未指定决策人 | 一项关键开发任务无法关闭 | 决策责任和超时升级规则缺失 |
| 6 月 14 日 | 测试数据申请未纳入里程碑计划,环境晚四天就绪 | 集成测试启动后移 | 环境准备被误认为测试阶段内部事项 |
| 6 月 28 日 | 原基线日期到期,关键路径仍有未完成测试 | 未能按基线交付 | 应按基线报告偏差,不覆盖原日期 |
| 7 月 16 日 | 验收通过并完成交付 | 总延期 18 个自然日 | 延期由多个机制共同放大,不宜归为单一“测试不足” |
如果只看最终日期,容易得出“测试资源不够”的结论;如果沿着事件链看,环境准备确有影响,但前置的决策等待和验收边界不清也压缩了测试窗口。只补测试人员,可能只能处理末端拥堵,无法减少前端反复。
3. 区分日历延期与关键路径净影响
情景模拟的 18 天是基线到实际完成的自然日偏差,不代表每个事件的影响天数可以简单相加。部分等待发生在并行任务期间,部分工作可被浮动时间吸收。复盘时,项目团队依据任务依赖记录估算:需求澄清及返工对关键路径净影响约 7 个工作日,环境准备约 3 个工作日,验收窗口错过约 4 个工作日;其余时间由并行任务和周末日历等因素共同构成。
这里的关键是明确计算方法。若把所有事件各自“晚了几天”直接相加,可能把重叠时段重复计算;若只看最终延期,又会丢失过程原因。建议分别保存事件持续时间、对关键任务的影响估计和项目最终偏差,并在复盘中说明哪些天数是重叠的、哪些已被浮动时间吸收。

4. 结果观察:动作应改变输入机制,而非只增加资源

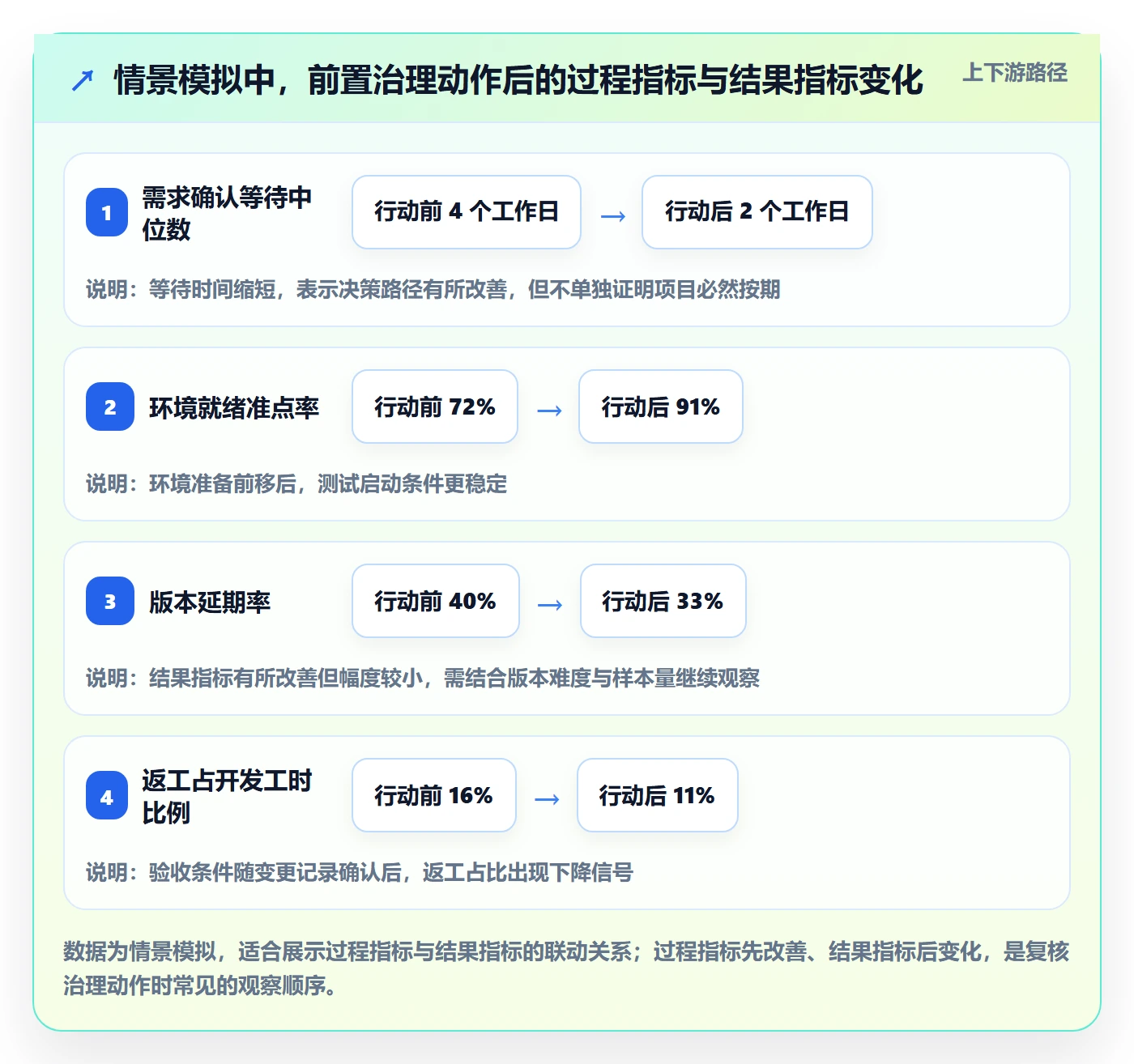

复盘后,团队采取三项措施:变更单必须带验收条件;业务决策问题必须指定唯一决策人和答复时限;测试环境与脱敏数据准备前移至版本计划启动阶段。随后三个版本的示意观察显示,需求确认等待中位数从 4 个工作日降至 2 个工作日,环境就绪准点率从 72%升至 91%,但版本延期率只从 40%降至 33%。
这组结果不能证明某一措施单独造成了全部改善,因为样本少、版本复杂度也不完全相同。它更适合作为后续验证的信号:环境准备指标明显改善,延期率改善较慢,说明仍需观察验收窗口、返工和其他依赖是否成为新的瓶颈。

5. 结果指标与过程指标要配套读
只看延期率,团队无法知道改善发生在哪里;只看过程指标,又可能陷入“流程更合规了,但交付没有变好”的自我满足。建议每个改进措施至少配一个过程指标和一个结果指标。例如,决策时限规则对应“超时决策比例”和“关键里程碑偏差”;测试数据前置对应“环境按期就绪率”和“测试阶段返工天数”。
图表也应有明确用途。趋势图适合观察指标是否持续改变,分组柱状图适合比较不同阶段或版本,散点图适合探索等待时间与延期程度的关系。样本不足时,应展示具体项目点和区间,不要用过度平滑的趋势线制造确定性。
六、可直接改造的模板:从复盘记录到行动闭环
1. 延期事件记录模板
下面的字段可以直接复制到表格、项目管理平台或项目台账中。第一阶段不必追求字段齐全,优先保证日期、事件事实、影响范围、证据链接和行动责任人完整。
| 字段名称 | 填写说明 | 示例 |
|---|---|---|
| 项目编号 / 里程碑 | 关联唯一项目和受影响节点 | PRJ-042 / 集成测试完成 |
| 首次承诺日期 | 计划首次批准日期,不因后续调整覆盖 | 6 月 28 日 |
| 最新批准计划日期 | 记录最近一次正式批准的日期及版本 | 7 月 10 日,版本 3 |
| 实际 / 预测日期 | 未完成项目标明预测值及更新时间 | 实际完成:7 月 16 日 |
| 事件事实 | 用时间、对象和动作描述,避免只写评价 | 业务验收口径在开发中途调整,造成方案重审 |
| 一级 / 二级原因 | 从统一编码表选择,可补充文字说明 | 需求与范围 / 验收边界不清 |
| 主因 / 贡献因素 | 主因控制为一项,贡献因素可多项 | 主因:验收边界不清;贡献:决策等待 |
| 关键路径影响 | 记录影响任务、浮动时间和净影响估算 | 关联集成测试,净影响约 5 个工作日 |
| 证据链接 | 关联变更单、会议纪要、任务记录或审批记录 | 变更单编号、决策纪要链接 |
| 改进动作 | 描述可执行改变,不写“加强沟通” | 变更单新增验收条件必填项 |
| 行动责任人 / 截止日 | 指定具体角色或姓名,并设置完成期限 | 产品负责人 / 下个版本启动前 |
| 验证指标 | 写清计算口径与检查周期 | 变更验收条件完整率,每个版本统计 |
2. 原因分析模板
复盘主持人可以按以下顺序记录结论,避免会议讨论跳到责任归属或解决方案。
- 观察到的偏差:基线日期、实际或预测日期、延期天数。
- 关键影响节点:具体哪项里程碑、任务或业务窗口受到影响。
- 事件时间线:事件何时发生、何时被发现、何时升级、何时恢复。
- 主因与贡献因素:说明分类依据,并标记尚未验证的推测。
- 影响计算:分别记录事件持续时间、关键路径净影响和最终日期偏差。
- 机制缺口:指出流程、决策、资源或依赖管理中的具体缺口。
- 改进动作:明确行动人、截止日、需要的支持与验证方式。
如果复盘讨论反复出现“大家都知道这件事”“以前也发生过”,可以将问题转为验证:上次行动是否有负责人?是否按期完成?完成后指标是否改变?没有这三项信息,所谓“重复问题”很可能只是重复讨论,并没有真正闭环。
3. 月度延期分析模板
月报不需要堆满所有项目明细。建议正文展示组合层趋势和需要决策的异常,附件保留事件明细。这样管理层能快速看到需要采取的动作,项目团队也能回查具体证据。
| 分析模块 | 推荐指标 | 需要回答的问题 |
|---|---|---|
| 规模与范围 | 纳入项目数、完成项目数、预测项目数 | 本期数据覆盖是否完整,预测值和实际值是否分开 |
| 延期水平 | 延期率、延期天数中位数、长尾项目数 | 问题是普遍偏差,还是少数高影响项目造成 |
| 阶段与原因 | 阶段分布、原因事件数、关键路径净影响天数 | 瓶颈集中在什么阶段,哪些原因影响真正的交付日期 |
| 预测稳定性 | 基线调整次数、预测偏差、临近交付改期比例 | 团队是在早期识别风险,还是临近节点才更新预测 |
| 行动闭环 | 行动按期完成率、逾期行动数、验证指标变化 | 改进措施是否落实,是否带来过程或结果变化 |
4. 原因编码维护模板
原因分类需要治理,但不需要一次性完美。每季度检查一次高频类别、低频类别和“其他”描述,判断是否需要拆分、合并或改名。一个类别如果无法导向不同的管理动作,就可能没有必要单独存在。
- 分类名称是否能被不同项目团队一致理解?
- 是否有具体事件证据支持该分类,而不是只凭主观判断?
- 该类别对应的改进动作是否与相邻类别明显不同?
- “其他”是否频繁承载同一种事件?
- 分类变更后,历史数据是否需要映射或保留旧版本?
七、不同情况下的行动建议:把分析结果变成管理动作
1. 项目数量少、历史数据不足时
少量项目不适合做显著性排名,也不适合把偶然事件直接推广为组织规律。此时应优先做事件时间线、关键路径复核和案例对照,把每次复盘产生的数据积累成可比较的记录。
建议每个季度检查三个问题:相同事件是否再次出现?是否有行动未按期完成?风险是否比上次更早被识别?这比在小样本上生成复杂评分更有价值。对于判断尚不确定的原因,要保留“待验证”状态,避免过早固化为管理结论。
2. 项目数量多、跨部门依赖密集时
当多个项目同时依赖同一决策人、测试环境或外部供应商,PMO 应从单项目排期转向组合资源与依赖管理。优先建立共享资源日历、依赖责任清单和升级时限,并按周检查等待时间,而不是等到月度复盘才发现积压。
可以按“依赖提出时间、约定完成时间、实际完成时间、等待责任方、影响里程碑”记录等待事件。若同一依赖方的任务数量很多,还要区分真实产能不足与输入质量不足:大量未澄清的申请排队,不能简单等同于对方人手不够。
3. 需求变化频繁、但业务不允许冻结范围时
不必把所有变更视为管理失败。对快速变化的业务,重点应是变更成本透明、优先级明确、版本边界可控。每次新增范围都评估它占用多少容量、挤出哪些工作、是否影响关键里程碑,并由有权角色确认取舍。
若组织选择保持交付日期稳定,就需要明确哪些既有范围可以被替换;若组织选择范围不减,就应接受日期或资源成本可能变化。不调整范围、不调整日期、不增加资源,却要求延期风险不变,是不成立的管理假设。
4. 外部依赖和供应商交付频繁影响进度时
先把依赖拆成可验收的交付项,而不是只记录“等待供应商”。合同、接口规范、数据格式、测试窗口和验收责任都要有明确的交付标准与日期。对于高影响依赖,安排提前验证和备用方案,避免关键路径第一次真正接触外部交付时才发现不兼容。
若供应商确实无法控制,应记录风险暴露时间和缓解措施,而不是只在事后把原因归到外部。PMO 可以推动业务负责人评估替代路径、阶段性交付或验收窗口调整,但必须明确这些选项对成本、质量和范围的影响。
5. 关键里程碑延期,但项目总体日期暂未变化时
这类项目不能因为最终日期暂时没变就标记为“无风险”。关键里程碑滑动可能消耗了浮动时间,后续任务一旦发生小幅波动,整体交付就会被推迟。应记录浮动时间消耗、后续任务的恢复空间以及风险触发点。
行动重点是恢复关键路径的可见性:确认哪些任务可以并行、哪些工作可以提前准备、哪些验收可以分批进行。不要在缺乏质量评估的情况下简单压缩测试周期来“追回进度”,否则可能把延期从计划风险转化成质量事故。
6. 已经连续多个周期延期时
连续延期通常意味着计划方法、范围治理、资源配置或风险升级机制存在系统性问题。此时应检查项目组合层面的计划假设,而不是给每个项目分别加一项“加强管理”的行动。尤其要看估算依据是否稳定、关键岗位是否长期超负荷、项目是否同时启动过多,以及组织是否允许及时停止或降级低优先级工作。
可以先选取一个范围可控、依赖关系清晰的交付作为试点,验证新的估算、变更和风险升级机制。试点关注可复用流程,不要把成功完全归因于某位明星项目经理的个人经验;否则机制无法扩散。
八、不同情况下的取舍:效率、准确性与治理成本如何平衡
1. 原因分类要在“足够细”与“能稳定填写”之间取舍
分类过粗,无法找到可干预机制;分类过细,团队记不住,也会在相近选项之间随意选择。第一版可采用六个一级类别、少量高频二级类别,等积累到足够事件再细分。细分的标准不是看起来专业,而是新类别能否带来不同的分析判断或行动。
如果两个类别最终对应完全相同的流程改进,可以先合并;如果同一类别内部包含完全不同的触发机制和处理方式,则值得拆分。分类体系要服务决策,而不是服务统计表的整齐。
2. 精确影响计算与及时决策之间要取舍
关键路径净影响的精确计算需要完整依赖网络、日历和任务记录。对高影响项目,投入这项分析通常值得;对小型低风险项目,估算到合理区间可能已经足够。不要为了得到一个看似精确的“延期贡献比例”,耗费大量时间追算无法可靠复原的数据。
PMO 可以用三级精度:重大项目做依赖网络复核;中型项目依据关键里程碑和任务记录估算;小型项目记录区间和证据说明。关键是对估算精度保持诚实,并避免把近似值包装成精确事实。
3. 统一工具与团队自主之间要取舍

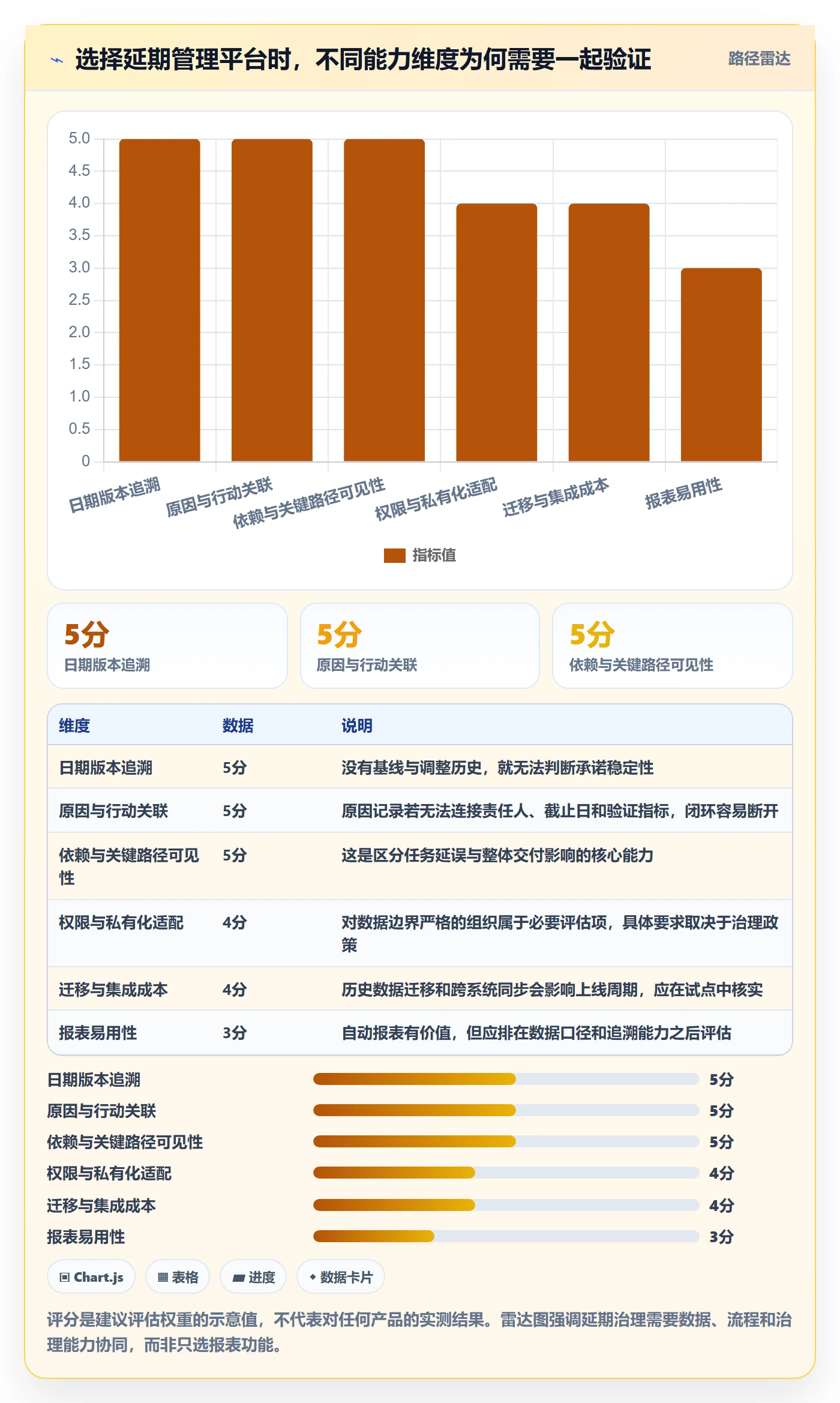

多项目组织需要统一日期口径、原因编码和行动字段,否则难以做组合分析;但各团队的工作流程、审批要求和部署环境未必相同。合适的做法通常是“统一核心数据、允许局部工作流差异”,而不是强迫每个团队使用完全相同的流程。
对于 100 人以上、项目并行数量多、跨团队依赖复杂的组织,项目管理平台可用于沉淀基线版本、任务依赖、变更记录、风险和行动项,减少依赖手工汇总的情况。选型时应重点验证权限隔离、数据导出、流程配置、部署方式与现有系统集成,而不是只比较页面功能数量。
例如,PingCode 面向中大型企业及 100 人以上组织,支持私有化部署,也提供 Jira 平滑迁移相关能力;对有国产化替代要求的团队,这些能力可以作为候选平台评估项。我的建议不是因为功能列表就直接选型,而是用一条真实延期复盘流程做验证:能否保留日期版本、关联变更与任务、查询关键依赖、沉淀行动责任,并在权限边界内导出分析数据。
若团队规模较小、项目流程简单,使用统一表格和轻量看板可能更经济。若数据分散在多个系统,平台化能否提升效率,要用实际的月报准备时间、数据缺失率和复盘追溯时间来验证;迁移本身也有培训、字段映射和历史数据清理成本。
4. 透明复盘与绩效考核之间要划清边界
若每次原因分析都直接用于个人绩效排名,团队往往会选择更模糊的原因,或在报告中隐藏风险。组织应明确:延期数据首先用于识别系统问题、改善预测和管理资源;只有涉及明确违规、隐瞒或重复不履行职责的情况,才进入相应的管理流程。
这并不意味着不追责,而是要区分可控行为与系统约束。一个人未能按时完成任务,可能是估算失误,也可能是输入迟到、优先级被多次改变或任务依赖无人决策。把全部结果直接归到个人,会损害数据质量,也会让管理层看不见真正的组织瓶颈。
九、分析看板与项目平台:先定义要回答的问题
1. 看板不应只展示红黄绿状态
红黄绿适合快速浏览,不足以解释风险。PMO 的看板至少应允许从组合层下钻到项目、里程碑和事件记录,并能区分基线日期、当前计划日期、预测日期与实际日期。若用户无法从一个异常指标追到原始事件和证据,看板只能提示“有问题”,不能支持决策。
建议把看板分为四个视角:组合趋势、项目偏差、依赖与等待、行动闭环。不同角色看到的范围和数据权限可以不同,但核心计算口径应统一。
2. 选型时用真实场景做验收
评估工具时,不妨选一个已经结束的延期项目,完整走一遍历史复盘:能否恢复原始基线?能否看到每次计划调整?能否关联需求变更、任务阻塞和审批记录?能否按主因、贡献因素、阶段和影响天数筛选?能否把行动项分配给负责人并追踪验证指标?
对于需要私有化部署或从既有系统迁移的组织,还要把数据权限、历史字段映射、单点登录、备份恢复和审计记录纳入验收。迁移不应只确认任务能导入,还要验证日期版本、状态映射、附件、评论和关联关系是否符合复盘所需口径。

3. 用小范围试点测量投入与收益
试点可以选一条项目线或一个季度的交付,比较平台上线前后的月报准备工时、原因字段完整率、基线追溯成功率、行动按期完成率。指标应在试点前约定,避免上线后只挑改善明显的项目报告。
试点也要记录额外投入:字段配置时间、历史数据清理工时、培训工时、团队填写负担和集成维护成本。如果平台使报表制作更快,却让项目团队每周多花大量时间重复录入,整体效率未必提升。可用“减少的人工整理工时 − 新增维护工时”估算净节省,并结合数据质量变化共同判断。
十、下一步怎么做:先跑一个月的最小闭环
1. 第一周:统一口径与字段
明确首次承诺日期、正式调整日期、实际或预测日期的定义,发布延期天数计算规则。选定六个一级原因类别,建立最小事件表,并指定 PMO 数据维护人和各项目责任人。
2. 第二周:补录高影响事件
不要要求所有历史项目都进行彻底补录。先选最近一个周期内影响最大的三到五个延期项目,补齐事件时间线、证据链接、关键路径影响和行动状态。对无法验证的原因标记为待验证。
3. 第三周:做一次跨项目分析
将项目按阶段、依赖类型和原因类别切片,查看事件数量之外的关键路径净影响与等待时间。选出一至两个可被组织机制改变的问题,不要同时发起十几项分散行动。
4. 第四周:建立行动复核
为每项措施指定行动人、截止日、过程指标和结果指标。下个周期复核时,不只检查“是否完成”,还要检查指标是否变化,以及是否出现新的瓶颈。若措施完成但指标无变化,应调整措施或重新判断原因,而不是重复要求团队加强执行。

十一、结语:延期原因分析的价值,在于减少下一次的盲区
延期不只是日期偏差,也是组织假设与现实之间的差距。若计划建立在需求稳定、依赖及时、环境就绪和决策快速等假设上,PMO 就需要持续验证这些条件是否成立,而不是等交付失败后才补写原因。
我更看重三件事:保留原始承诺,让计划调整有据可查;沿着事件链找到真正影响关键路径的机制;用行动责任和指标验证改进是否有效。原因分类可以逐步完善,预测模型也可以以后再做,但这三个基础环节不能省。
下一步,先挑一个近期延期项目,按“基线,事件时间线,关键路径影响,机制缺口,改进动作”完成一页复盘。随后用相同口径记录下一个项目。只要同一类事件开始能够被识别、解释和提前处理,延期管理就从事后说明走向了可验证的交付治理。
常见问题解答(FAQ)
1. 延期原因应该如何分类,才能避免复盘变成互相推责?
我做项目复盘时,常遇到大家都说“需求变了”或“资源不足”,但同一类说法背后的情况完全不同。我想把原因分类做得既能落到数据里,又能帮助后续改进,该怎么设计?
按可干预环节分类,而不是按责任人分类。可先设需求与范围、估算与计划、资源与协作、技术与质量、外部依赖、决策与审批六类,再为每类增加具体原因和证据字段,例如需求变更次数、依赖方交付日期、缺陷返工工时。每条延期记录只选一个主要原因,可补充次要原因,并要求填写事实依据;
复盘时分析流程和条件,不直接把分类等同于个人责任。
2. PMO用哪些指标判断延期管理是否改善?
我不想只看项目延期率,因为项目规模和难度不同,单看一个比例很容易误判。我应该同时追踪哪些指标,才能判断延期是减少了,还是只是被重新定义了?
至少按月追踪延期项目率、平均延期天数、里程碑准时率、延期原因分布,以及计划日期变更次数。延期项目率可按“实际未按基线日期完成的项目数÷同期到期项目数”计算;平均延期天数只统计已完成且逾期的项目,并同时报告中位数,避免少数超长项目拉高均值。
固定统计口径和基线日期,按项目类型或规模分组比较,才能避免用调整计划掩盖延期。
3. 项目延期原因分析模板应包含哪些字段?
我在汇总延期信息时,常发现不同项目经理填的内容无法比较,有的写结论,有的写经过,还有的没有日期。我希望模板填起来不复杂,但能支持后续分析,哪些字段不能少?
模板至少包含项目与里程碑名称、原计划日期、最新预测日期、实际完成日期、延期天数、主要及次要原因、原因证据、影响范围、纠正措施、责任角色和复查日期。未完成的里程碑用“最新预测日期减原计划日期”记录当前预计偏差,已完成的用“实际完成日期减原计划日期”计算实际延期;
建议保留计划基线变更记录,不能覆盖原日期。
4. PMO发现某类延期原因反复出现后,应该怎样推动改进?
我做完原因统计后,最担心报表只是展示了问题,却没有改变下一批项目的结果。比如跨团队依赖反复拖延,PMO该如何把分析转成能验证效果的行动?
先筛选发生频率高、影响天数大且可干预的原因,避免只处理数量多但影响很小的问题。针对跨团队依赖,可要求立项时登记交付方、承诺日期、验收标准和升级路径;随后连续比较改进前后的依赖逾期率与平均等待天数,并检查项目类型和统计范围是否一致。
为每项措施指定负责人、截止日期和复查指标,若连续两个复查周期未改善,就重新核查原因或调整措施。
核心关键词
文章包含AI辅助创作:延期原因实操方法:PMO提升延期管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/613420
读者评论
我们复盘时也遇到过日期被反复覆盖的问题。保留首次承诺日和调整记录后,确实更容易看出风险是提前暴露还是临近交付才改期,不过前提是团队愿意如实维护记录。
关键路径和浮动时间这部分很实用。以前我们看到任务晚几天就催进度,后来发现有些延期被后续缓冲吸收了;但关键任务即使只晚一天,也需要尽早升级处理。
原因编码不宜一开始设得太细,这点有同感。字段太多大家容易随手选,最后数据看似齐全却不好分析。先保留事件描述和证据,再根据反复出现的问题调整分类,可能更容易落地。
