延期天数没有一个适用于所有项目的“最佳值”:同样延期 5 天,对两周一次的迭代可能意味着整轮交付失效,对一年期的合规改造却可能只是可控缓冲。PMO 真正要设计的,不是“超过几天就处罚”的统一红线,而是一套能区分承诺偏差、业务影响、预测可信度和纠偏能力的管理制度。下面我用一组明确标注为情景模拟的项目数据,拆解延期口径、分级阈值、升级路径和复盘方法,帮助团队把“报延期”变成可决策、可追踪的管理动作。
一、先讲结论:延期天数要分层管理,不能只设一条红线
1. 最佳实践不是规定所有项目最多延期几天
我设计 PMO 延期制度时,通常先否定一个看似简单的要求:“项目最多允许延期 5 天。”这条规则的问题不在于数字大或小,而在于它没有说明 5 天相对于什么而言、影响了什么、谁批准了新的承诺日期。
对一项计划工期为 10 个工作日的任务,延期 5 天意味着工期增加一半;对一项计划工期为 200 个工作日的项目,延期 5 天的比例只有 2.5%。若两者都按“延期 5 天”处理,管理尺度就会失真。
我的核心判断是:延期天数是触发管理动作的信号,不是评价项目好坏的完整结论。制度至少要同时看延期比例、关键路径影响、里程碑变化、外部承诺和恢复计划可行性。
2. 用三个口径取代单一的“延期天数”
在制度里,我建议把延期拆成三个口径。每个口径回答不同问题,不能互相替代。
- 任务延期:实际完成日期晚于基线完成日期多少个工作日,主要用于团队执行跟踪。
- 里程碑延期:预计或实际交付日期相对已批准里程碑变化多少天,主要用于管理层协调和承诺管理。
- 关键路径延期:当前偏差是否推迟项目最终交付,主要用于判断延期是否会传导到业务结果。
例如,某任务晚了 4 天,但有 6 天经过确认的时差缓冲,关键路径并未变化;这属于任务层偏差,不应自动升级为项目延期。反过来,某个仅晚 1 天的外部接口如果卡住验收窗口,可能直接错过月度上线批次,业务影响反而远高于“晚 4 天”的普通任务。
3. 建议制度使用“分级阈值+影响判断+例外审批”
对多数中大型项目,我更倾向于先用工作日而非自然日设触发阈值,再结合项目规模校准。例如,延期 1 至 2 个工作日要求责任人说明原因和下一步;3 至 5 个工作日要求项目经理更新预测与恢复计划;超过 5 个工作日、影响关键路径或触及外部承诺时,进入 PMO 或治理委员会评审。
这些数字只能作为建议起点,不是行业标准。若企业的项目周期短、交付频率高,3 天可能已经不可接受;若项目依赖监管审批或长周期采购,单纯按天数升级会制造大量噪音。制度应在试运行后,用本组织的偏差分布和升级结果校准阈值。
| 管理级别 | 建议触发条件 | 必须产生的管理结果 | 主要责任人 |
|---|---|---|---|
| 一级:团队纠偏 | 偏差 1 至 2 个工作日,且无关键路径影响 | 记录原因、责任人、恢复日期 | 任务负责人、项目经理 |
| 二级:项目内升级 | 偏差 3 至 5 个工作日,或同一任务反复改期 | 更新预测、依赖关系及恢复方案 | 项目经理、交付负责人 |
| 三级:组合或治理升级 | 超过 5 个工作日、关键路径变化或外部承诺受影响 | 评估范围、资源、日期和业务损失的取舍 | 项目赞助人、PMO、业务负责人 |
表格里的“5 天”不能脱离项目情境机械使用。制度应额外写明:只要影响法定日期、客户合同、上线窗口、安全质量门禁或关键依赖,即使延期不足阈值,也必须升级。

二、延期制度要解决的真实问题:日期为什么反复变化
1. 先区分“没有完成”和“没有按时报告”
许多团队看起来是在解决延期,实际先要解决的是状态可信度。任务负责人直到计划截止日才暴露风险,项目经理只能在周报中把“预计完成”改成“延期”;管理层看到的是结果,却看不到风险形成过程。
我在梳理项目数据时,会把“延期发生时间”和“延期被识别时间”分开看。前者是实际交付偏离基线的日期,后者是项目团队第一次有足够证据判断原日期不再可信的日期。两者相差越久,组织越难提前调资源,也越容易把延期包装成突发事件。
因此,PMO 制度不能只要求填“延期几天”,还要要求记录首次风险暴露时间、当前预测完成日期、预测依据和下一次复核日期。否则,团队可能按时改写日期,却没有真正改善预警能力。
2. 基线不可靠,延期统计就没有意义
如果项目开始后不断覆盖原计划日期,最终页面上只剩最新日期,那么团队看起来总是“按计划完成”。这不是延期减少,而是历史基线被抹掉了。
我建议至少保留三类日期:批准基线日期、当前预测日期、实际完成日期。批准基线用于衡量承诺偏差;当前预测用于管理未来风险;实际完成用于复盘。三者不能合并成一个可编辑字段。
此外,基线必须有版本或审批记录。范围调整、外部政策变化等合理变更可以批准新基线,但原始承诺与变更理由应当保留。批准变更不等于把历史偏差删除。这一区分是建立可信延期数据的基础。
3. 延期常常是依赖问题,而不是单个成员的执行问题
一个任务晚交,可能来自需求迟迟未冻结、测试环境未准备、采购周期估算不足、上游接口变更或关键人员同时承担多个项目。若制度只要求任务负责人解释原因,最后很容易得到“资源不足”“需求变化”这类无法行动的结论。
PMO 需要追问的是:依赖由谁负责、最晚需要何时交付、偏差何时出现、是否有替代路径、项目经理何时获知。只有把延误来源落到可管理的节点,延期数据才可能转化为组合层面的改进。
4. 要把“项目延期”从一个日期扩展为一条证据链
我建议一条完整的延期记录至少包括:原始基线、当前预测、已完成比例及其证据、偏差原因、关键依赖、关键路径影响、纠偏措施、责任人、复核日期、需要的决策和批准记录。
例如,“测试延期 4 天”不是可供决策的信息;“测试环境晚交 2 天,缺陷修复又增加 2 天,当前预测将推迟验收 1 个工作日;若本周增加一名测试人员,可把验收风险降到 0 至 1 天”才足以支持管理层取舍。

三、常见误区:看似严格,实际会让数据更不可信
1. 把所有任务都按延期天数排序
任务延期榜单很容易引起注意,却未必能帮助决策。一个低影响任务晚 8 天,可能没有改变最终交付;一个外部依赖晚 1 天,却可能错过窗口。按天数排序会把管理注意力引向“最晚的任务”,而不是“最可能造成业务损失的风险”。
我的做法是把偏差天数与影响等级分开记录,再根据关键路径、业务窗口和依赖传播进行优先级判断。天数用于提示,影响用于定级,恢复可行性用于确定行动。
2. 只看延期比例,忽略绝对影响
延期比例适合比较不同工期规模的任务,但不能独自决定升级。例如,计划 2 天的任务延期 1 天,延期比例是 50%;计划 100 天的任务延期 10 天,比例是 10%。前者比例更高,后者却可能造成更大的客户和成本影响。
因此,制度要同时保留绝对天数与相对比例。短周期任务可以提高比例敏感度;长周期项目则要更重视关键路径、阶段门和外部承诺。
3. 把恢复计划写成“加班赶工”
“全员加班,确保按期完成”不能算有效恢复计划。它没有说明增加多少产能、需要哪些技能、加班是否覆盖关键依赖,也没有评估缺陷率和团队疲劳风险。
有效计划至少应说明:具体行动、负责人、开始和结束时间、预期追回天数、依赖条件、质量风险及失败后的备选方案。如果增加人力需要一周熟悉业务,却只剩三天,那新增人力未必能缩短关键路径。
4. 为了好看的数据不断重置日期
日期调整本身并非错误。范围变化、监管要求变化或管理层正式批准的优先级调整,都可能使原承诺失效。问题在于未经治理的反复改期:每次都更新当前计划,却不保留变更原因和批准链条。
如果每次改期都只改任务日期,不记录影响了哪些里程碑、变更是否影响合同或资源计划,组织就无法区分合理变更与预测失准。久而久之,延期率变成一项可以通过改字段“优化”的数字。
5. 把延期责任全部压到项目经理或执行人员身上
项目经理有协调责任,但不一定拥有所有资源与决策权。若业务方迟迟不确认范围、共享团队优先服务其他项目、管理层持续追加需求,却只对项目经理追问延期,制度就会鼓励隐瞒和保守报数。
我会把责任拆为发现责任、报告责任、决策责任和执行责任。发现风险的人要及时说明;项目经理要完成影响分析;资源或范围的决策人要在规定时间内做取舍;执行负责人要承诺可验证的行动。问责对象要与实际控制权匹配。
6. 用“延期天数”直接评估个人绩效
延期天数受到任务复杂度、依赖、范围变化和资源条件影响。若简单把天数当作个人绩效分数,员工就会倾向于把不确定任务估得更长、把风险报告推迟,或把工作拆得更容易按时完成。
绩效评价可以参考承诺质量、风险暴露及时性、预测准确度、问题处理结果和交付质量,但不应把单一偏差数字直接等同于个人表现。延期制度的首要目的应是保障业务交付,而不是制造一个更容易被规避的考核指标。

四、专业判断逻辑:从基线到升级,建立一套可执行的规则
1. 先定义计算口径和工作日历
延期天数怎么算,必须先写清楚。建议使用工作日,并明确采用项目所在地节假日日历、是否包含计划完成日、跨时区项目如何处理、部分交付是否算完成。否则,同一任务在不同报表里可能出现不同天数。
一个可操作的口径是:任务延期工作日=实际完成日期与批准基线日期之间的工作日差;仍未完成时,则使用当前预测日期与批准基线日期之间的工作日差,并标记为“预测偏差”,不能与已经发生的实际延期混为一谈。
对于没有实际完成日期的任务,不要把预测偏差称为“实际延期”。这两个字段的区别看似细小,却决定了管理层看到的是已经发生的事实,还是基于当前信息作出的判断。
2. 同时看绝对天数、相对比例和业务影响
我常用一个三维判断框架:绝对偏差回答“晚了多久”;相对偏差回答“相对任务规模是否异常”;业务影响回答“晚了会改变什么”。三者中,业务影响通常决定升级级别,绝对和相对偏差帮助找到需要核实的对象。
| 判断维度 | 要回答的问题 | 适用情形 | 容易忽略的边界 |
|---|---|---|---|
| 绝对偏差 | 具体晚了多少个工作日? | 管理响应时限、里程碑跟踪 | 不体现任务规模和业务影响 |
| 相对偏差 | 偏差占原计划工期多大比例? | 比较不同工期任务的估算表现 | 短任务的比例容易被放大 |
| 业务影响 | 是否影响关键路径、客户、合规或窗口? | 确定升级和决策优先级 | 需要业务负责人参与判断 |
3. 把延期原因归类成“可行动”的类别
分类不宜过细,否则填报负担高;也不能过粗,否则无法找到治理对象。对多数组织,初版可使用需求与范围、资源与能力、外部依赖、技术与质量、环境与数据、决策与审批、估算与计划、不可控事件等类别。
每个类别应配一个追问。例如,“需求变化”要问是否经过范围变更审批;“资源不足”要问资源是否已承诺给项目;“技术问题”要问是否能分解为缺陷、未知探索或架构约束。这样,分类不只是报表标签,而是改进入口。
4. 将预测日期和置信度放在一起看
项目经理给出“预计周五完成”,并不代表预测可信度相同。若剩余工作已经拆分、依赖已确认、验证步骤明确,预测通常更可用;若任务仍有未知技术风险,日期就应带有不确定性说明。
制度可以要求每次更新同时填写预测依据,例如剩余工作量、未解决阻塞、依赖确认状态和估算区间。对高风险项目,可用“最可能日期+风险范围”替代单点承诺,但不要把区间当作逃避承诺的工具。
5. 设置明确的升级时限和决策时限

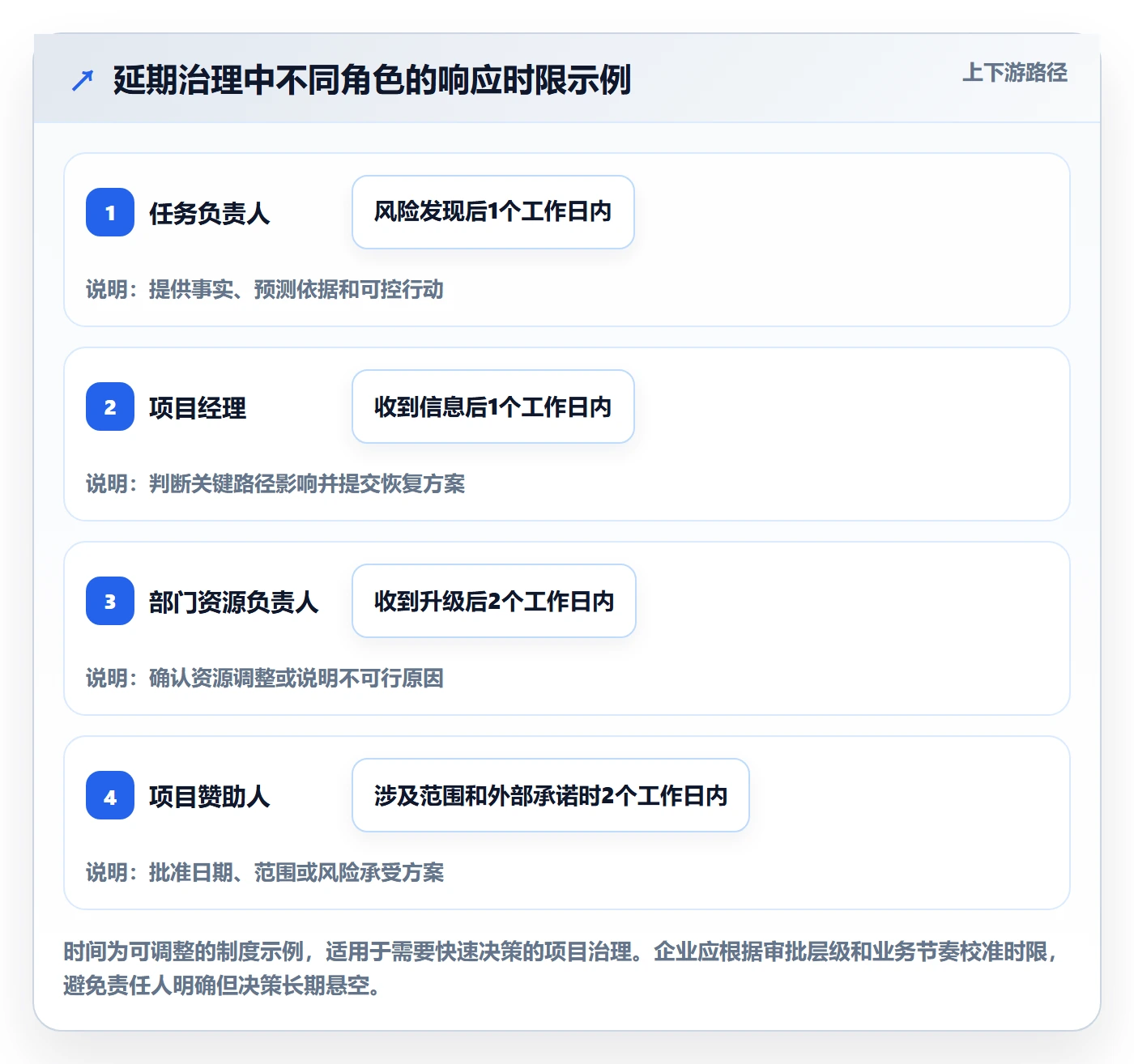

“尽快升级”不是管理制度。团队需要知道谁在什么时间收到通知,谁必须在多长时间内做决定。例如,达到二级条件后,项目经理在一个工作日内提交影响分析;部门负责人在两个工作日内明确资源方案;涉及范围或客户承诺的,由赞助人在约定时限内批准取舍。
升级机制的重点不是多开会议,而是让卡住的决策有负责人和截止时间。若一个延期问题已经升级,却连续两周没有任何资源、范围或日期决策,说明制度缺少的是决策闭环,不是更多提醒。

五、数据观察与案例:同样晚 4 天,管理动作可以完全不同
1. 情景案例:一次跨团队交付偏差
以下案例为便于说明而构造的情景模拟,不代表某一家企业的真实项目记录。某企业计划在 6 周内完成内部业务系统的一次版本交付,范围包括需求确认、开发、接口联调、测试和上线审批。项目有 4 个关键里程碑,其中接口联调开始日期依赖另一支团队交付测试环境。
项目批准基线为 6 月 28 日上线。6 月 10 日,测试环境原定交付日已经过去 2 个工作日,但依赖方尚未提交可用环境。任务负责人最初只把状态标为“进行中”,没有改项目完成日期。项目经理核实后发现,接口联调至少需要 4 个工作日,测试还需 5 个工作日,且上线审批窗口每周只安排一次。
如果只看“延期 2 天”,问题似乎还不严重;但放入依赖链后,原上线窗口可能失效。项目经理于是按制度将其升级为关键路径风险,要求依赖团队在当天确认交付日期,并同步评估备用测试环境。
2. 四种选择的成本并不相同
项目组随后比较了四种方案。表格中的工期和风险均为情景推演值,用来展示取舍逻辑,不是行业统计数据。
| 方案 | 预计影响 | 直接代价 | 主要风险 | 适用判断 |
|---|---|---|---|---|
| 等环境到位后顺延 | 预计推迟 5 至 7 个工作日 | 新增业务等待时间 | 继续错过审批窗口 | 质量或合规门禁不可压缩时优先考虑 |
| 启用备用环境并行准备 | 情景下可减少 2 至 3 个工作日等待 | 额外环境配置与验证成本 | 环境差异导致测试结果不可复用 | 备用环境能通过一致性验证时考虑 |
| 缩小本次交付范围 | 情景下保住核心功能窗口 | 部分需求延后,需重新确认验收范围 | 业务方误以为被删功能已永久取消 | 功能可拆分且范围变更审批清楚时考虑 |
| 压缩测试或审批 | 可能看似追回 1 至 2 个工作日 | 短期节省排期 | 质量、合规和返工风险显著上升 | 通常不建议用来掩盖前序依赖延误 |
3. 判断依据不是“谁的责任”,而是最小化总损失
在这个案例里,PMO 没有直接把延误归到环境团队,也没有要求测试团队“想办法赶上”。决策顺序是先确认上线窗口的业务价值,再评估备用环境的一致性,最后判断是否可将低优先级功能拆到下一批。
若备用环境通过关键配置、数据隔离和权限验证,使用它可能追回部分时间;若验证不过关,继续投入只会把环境风险转化为测试缺陷。若范围可拆,分批交付可能保住核心业务价值;若功能之间强耦合,拆分则会增加集成成本。
延期治理的专业性,不体现在“必须按期”,而体现在有证据地比较延期、降范围、加资源和承担风险的代价。管理层最终要批准的,是哪一种损失最可接受,而不是要求项目团队无条件承诺一个不可信的日期。
4. 复盘不只看最终晚了几天
项目结束后,复盘应核对四个事实:风险首次出现时团队是否识别;升级是否在规定时限内完成;决策是否及时;方案是否达到预期效果。若最终晚了 3 天,但项目提前 8 天暴露风险并主动缩小范围,这可能比截止日前一天才承认“晚 1 天”更成熟。
这并不意味着可以用“早报风险”替代交付责任,而是要把预警质量与交付结果分开衡量。组织若只奖励最终按期,就会把不确定性推迟暴露;若只奖励报风险,又可能让风险登记泛滥。两者都需要配合可验证的解决结果。

六、不同情况下的行动建议:把制度变成日常流程
1. 项目还没启动:先把延期口径写进计划规则
项目启动阶段,PMO 应要求团队确认日历、基线审批人、里程碑定义、依赖责任人和升级路径。关键路径上的工作不能只写一个日期,还要写清楚前置条件与最晚交付时间。
对尚不确定的探索性工作,避免用过度精确的单日承诺制造虚假确定性。可以先安排发现阶段,完成技术验证或需求澄清后再批准后续基线。这样既保留管理控制,也不把未知工作包装成确定任务。
2. 任务延期但项目日期不变:先验证缓冲是否真实
若任务延迟但最终交付日期暂未变化,项目经理应检查时差缓冲是否存在、是否已被其他风险占用、后续任务能否并行。不能只因为甘特图上还有空档,就认定没有影响。
建议记录缓冲被消耗的来源和剩余额度。缓冲是项目应对不确定性的空间,不是默认可随意使用的加班额度。如果多个任务都声称可以消耗同一段缓冲,项目预测就会过于乐观。
3. 关键路径任务延期:当天评估,不等周报
当关键路径任务失去原日期可信度时,项目经理应及时更新最终交付预测,并检查下游任务是否能并行、是否存在替代路径、资源变更需要多长时间生效。此时最重要的不是等周会汇总,而是确认偏差是否正在向里程碑传导。
涉及客户、监管、财务结算或固定上线窗口时,应同步通知业务负责人。隐瞒一天并不会让延期消失,只会减少可选方案。
4. 外部依赖延期:用双边承诺替代单向催办
对跨部门和供应商依赖,项目计划应同时记录交付内容、验收标准、提供方责任人、接收方确认人和最晚可接受日期。仅写“对方负责”不能形成可执行承诺。
如果依赖方的日期反复变化,项目经理应尽早评估替代方案和影响范围;无法替代时,把决策升级给有权重新排序资源的负责人。PMO 可以维护跨项目依赖清单,识别同一团队被多个项目同时依赖的资源冲突。
5. 需求或范围变化:先确定变更,再重估日期
需求新增后,不能要求团队继续守原日期,同时把新工作默认为“顺手完成”。每次实质性变更都应说明新增工作量、影响的里程碑、是否挤占质量验证,以及由谁批准范围与日期的取舍。
范围变更被批准后,可以更新当前预测或重新审批基线,但历史基线与变更记录要保留。这样既承认业务变化的合理性,也避免把变更当成抹去原始承诺的工具。
6. 多项目争夺同一资源:先看组合影响再看单项目优先级
当共享人员、测试环境或关键专家同时支持多个项目,单个项目自行加班通常解决不了根因。PMO 应查看资源负载、项目优先级、关键路径和机会成本,再由组合层决定先支持哪个项目。
这类决策可能意味着低优先级项目延期,却让高价值项目按期。制度要允许管理层做出明确取舍,并记录被延后项目的业务影响,而不是要求所有项目都“优先”。

七、不同情况下的取舍:何时守日期,何时改范围
1. 守住日期优先:外部窗口固定且延期损失高
若交付必须赶上合同节点、监管报送、季节性业务窗口或既定发布周期,延期成本可能明显高于增加资源的成本。此时可以考虑并行作业、临时支援或分批交付,但要先确认质量门禁和依赖条件是否允许。
需要警惕“日期优先”演变成压缩必要验证。赶上一个窗口却引入严重缺陷,最终可能造成更长停摆。是否值得守日期,应把短期损失和故障、返工、客户影响等后续风险一起比较。
2. 范围优先:功能可拆分且核心价值明确
若项目范围中存在可独立验收的部分,拆分交付可能比整体延期更好。条件是业务方确认哪些功能属于本次必须项,哪些可以后移;技术上没有隐藏耦合;后续批次有明确负责人和日期。
拆范围不是删除需求。未交付部分应进入后续计划,说明其业务影响、依赖关系和优先级。否则,团队只是把延期从一个项目挪到了另一个没有责任人的角落。
3. 质量优先:高风险验证不能用天数抵消
涉及安全、资金、数据迁移、隐私或合规的关键验证,不应因“只延期几天”而被省略。可通过并行准备、增加独立评审或分阶段发布提高效率,但验证责任和证据不能消失。
如果需要采取临时风险接受措施,必须由有权限的业务或治理负责人批准,并写明风险范围、监控方式、回退计划和失效条件。项目经理不能单方面把质量风险转换成日期收益。
4. 资源优先:加人之前先判断瓶颈是不是人手
若工作可以并行、任务边界清楚、交接成本低,增加资源可能有效;若关键工作依赖单一专家、代码路径高度耦合或新人需要大量熟悉时间,加人可能让沟通和返工变多。
评估资源方案时,应比较可投入时间、技能匹配、培训成本、工作交接和质量风险。不能只把“增加两个人”当成“追回两倍时间”。
5. 预测优先:日期暂时不确定时,公开区间比假承诺更有用
若技术探索、外部审批或需求澄清尚未完成,给出一个看似精确的日期会制造错误确定性。团队可以先给出最可能区间、影响因素和下一次收敛日期,并承诺在证据出现后更新预测。
区间预测应定期收窄,不能长期停留在宽泛范围。若连续多次更新仍无法缩小区间,说明项目需要补充实验、决策或资源,而不是继续重复“仍在评估”。

八、制度落地与工具配置:让数据可追溯,而不是增加填表负担
1. 制度文本至少要明确九项内容
延期管理制度不需要写得像一本项目管理百科,但关键规则必须可执行。我建议至少包含以下内容,避免项目之间各用一套解释。
- 延期天数的计算口径、工作日日历和日期边界。
- 批准基线、当前预测和实际完成日期的定义。
- 任务、里程碑、关键路径三种偏差的区分方式。
- 分级阈值及关键路径、客户、合规等例外条件。
- 延期原因分类及每类所需的补充证据。
- 升级对象、通知方式和各角色的处理时限。
- 恢复计划的必填内容和可接受的验证标准。
- 范围、日期、资源变更的审批人与留痕规则。
- 复盘周期、数据质量检查和制度校准机制。
2. 项目工具的关键不是看板颜色,而是保留变更证据
项目管理工具或项目管理平台的价值,不只是展示“正常、风险、延期”颜色,而是能否保留基线版本、日期变更记录、责任人、依赖关系、审批意见和复盘结果。若系统只能显示当前状态,无法还原何时改过日期,PMO 仍要靠人工表格拼历史。
面向中大型企业及 100 人以上组织,工具配置还要考虑跨项目组合视图、角色权限、组织结构、审计留痕和私有化部署等要求。若现有团队使用其他工具,迁移也应先盘点任务层级、字段、附件、权限和历史日期,避免只迁移当前状态而丢失管理证据。
例如使用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,可以把延期分级字段、基线与预测日期、升级责任人和变更审批配置进统一流程;对于有数据治理要求的组织,可评估私有化部署方案;若从其他项目管理系统切换,也可评估平滑迁移路径。是否适合,不应只看功能清单,还要用真实项目验证历史数据完整性、权限映射和报表口径。
3. 先用小范围试运行,再推广全组织
我不建议一开始就要求全公司所有项目填报十几项延期字段。可以先选取 2 至 3 类差异明显的项目:一个短周期迭代项目、一个跨部门交付项目、一个外部依赖较多的项目,试运行 6 至 8 周。
试运行期间重点观察四件事:团队是否理解口径、升级是否真正促成决策、填报耗时是否过高、异常数据能否追溯。若“原因分类”大量集中在“其他”,说明分类不贴近实际;若所有项目都在截止日才升级,说明预警机制尚未进入日常工作。
4. 看板和周报只展示能支持行动的指标
PMO 的月度报告可以展示预测偏差分布、里程碑按期率、关键路径风险数、风险提前识别时间、复发原因占比、升级决策时效和恢复计划兑现率。每个指标都要说明分母、时间范围和是否排除批准变更,避免不同报告各自计算。
不建议把延期总天数单独作为核心绩效指标。它可能受项目组合、项目难度和范围变化影响。更有管理价值的问题是:风险发现是否提前、延期是否被局部消化、升级后是否及时决策、重复原因是否减少。

九、常见问题:PMO延期管理制度怎么回答一线疑问
1. 延期几天必须上报?
没有脱离项目情境的统一答案。可以设置团队层、项目层和治理层的建议阈值,但关键路径、客户承诺、监管节点和质量门禁应作为独立升级条件。短周期任务要更敏感,长周期项目则要结合比例与里程碑影响。
2. 批准延期后,还算延期吗?
需要区分相对原始基线的偏差和相对批准新基线的偏差。管理层批准日期调整后,当前执行可以按新基线管理;但原始承诺、变更理由和审批记录仍应保留。这样既不否认合理变化,也不让历史数据消失。
3. 任务晚了,但项目最终日期没变,是否要记录?
要记录。任务偏差可能消耗缓冲、增加下游风险,或暴露反复出现的依赖问题。记录不等于把它认定为项目延期,而是为了看清偏差如何被吸收,以及剩余缓冲是否仍可信。
4. 原因是“需求变化”,该算谁的责任?
先判断变化是否经过审批、变更由谁提出、影响分析是否及时完成、团队是否继续执行旧范围。合理变更不是天然的执行失误,但未经控制的范围增加也不能自动成为免责理由。责任应按发现、决策和执行环节分别确认。
5. 延期制度是否应该和个人绩效挂钩?
不建议把延期天数直接换算成个人绩效分数。可以考察风险暴露是否及时、预测是否有依据、承诺是否经过合理规划、问题是否完成闭环,以及交付质量。绩效机制若只奖励按期,可能诱发迟报和不现实的估算。
6. 每周都要填延期原因,会不会造成大量行政工作?
会不会增加负担,取决于流程是否围绕决策设计。对没有偏差、没有风险的任务,不应反复填同样内容;对已升级的问题,应只更新变化的信息。制度可用自动带出基线和责任人、保留历史记录、减少重复录入等方式降低成本。
7. 多久校准一次延期阈值?
新制度试运行期间,可在一个完整项目周期后复核;进入稳定运行后,建议每半年或每年检查一次,并在重大组织调整、项目类型变化或交付节奏变化时重新评估。阈值应基于本组织的项目数据和风险偏好,而不是为了追求更低的延期率不断收紧。
十、结尾:把延期天数当作管理入口,而不是处罚终点
PMO 延期制度的成熟度,不看红线画得有多严,而看团队能否在日期失去可信度时及时说明事实,管理层能否在影响扩大前做出资源、范围和日期的取舍,项目结束后能否减少同类原因再次发生。
延期天数只是入口,真正需要治理的是承诺质量、风险暴露、依赖协同和决策速度。用单一数字给项目定性,既容易误伤合理偏差,也可能放过高影响风险;把基线、预测、实际、影响和恢复方案放在同一条证据链上,才有可能建立可信的延期管理。
下一步可以先选取一类正在运行的项目,明确工作日口径,保留原始基线,试用三级升级规则,并记录每次延期从发现到决策的时间。一个周期后,再根据真实偏差、复发原因和团队填报负担调整阈值。先让规则帮助人做出更好的决定,再考虑把它扩展成全组织制度。
常见问题解答(FAQ)
1. 延期天数应该从哪一天开始计算?
我在做项目复盘时,发现有人从原计划结束日算,有人从实际延期确认日算,统计结果差别很大。尤其遇到周末、节假日和分阶段交付时,我不确定应该采用哪种口径。
建议统一按工作日计算:从基准计划完成日的次一工作日起,算到实际完成日;尚未完成的事项则算到统计截止日。基准计划应采用已审批并留档的版本,变更后的日期只有经过正式审批才能替代原基准。报表中同时记录日历天数和工作日数,管理考核以工作日为主,并注明是否包含起止日。
2. 项目延期多少天需要升级到 PMO?
我不想把一两天的正常波动都升级成管理事件,但也担心等到延期很严重才汇报。团队规模和项目周期不一样,固定设一个天数阈值似乎不太合理。
采用“天数阈值加影响判断”更稳妥。例如,延期达到 5 个工作日或超过原计划周期的 10% 时,项目负责人提交原因与恢复计划;若影响关键里程碑、合同交付或跨部门依赖,即使未达到阈值也立即升级。试行一个季度后,依据历史延期分布和升级后的处理能力调整阈值,避免只按统一天数机械判定。
3. 延期天数应按原计划还是调整后的计划统计?
我遇到过项目多次改期,最终看起来没有延期,但团队实际比最初承诺晚了不少。做绩效复盘时,我想知道既公平反映变更,也不掩盖计划失准,应该怎么记录?
同时保留两种口径:相对首次批准基准的总偏差,以及相对最近一次正式批准计划的执行偏差。前者用于评估最初承诺与变更影响,后者用于跟踪当前执行;每次改期都记录审批时间、原因、影响范围和责任人。未经审批的日期调整不得重置延期天数。
4. 如何区分可控延期与不可控延期?
我在填写延期原因时,经常看到“需求变化”“资源不足”这类笼统描述,很难判断后续该追责还是改流程。遇到客户延迟确认和内部估算不准同时发生时,原因也不止一个。
按可验证的事件拆分原因,并记录发生日期、证据、受影响任务及影响工作日数。可将原因归为内部计划与执行、外部依赖、范围变更、风险事件等类别;多因素并存时分别估算影响,不把全部延期归给单一原因。复盘重点放在可控环节的改进措施,同时保留外部事件的记录,避免用“不可控”直接免除预警和应对责任。
核心关键词
文章包含AI辅助创作:延期天数最佳实践:PMO延期管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/613031
