延期申请最容易失控的时刻,往往不是项目已经延期,而是计划日期将至,团队才第一次把“可能完不成”说出口。此时如果 PMO 只追问“为什么没按时完成”,却不判断影响范围、恢复路径和决策时限,延期审批就会变成补签手续。延期管理的关键不是让每个项目都按时,而是让风险尽早暴露、延期有据可审、批准后能重新兑现。
一、先讲结论:延期申请不是改日期,而是重建承诺
1. PMO 要审的是新的交付承诺
我判断一份延期申请是否合格,通常不先看申请人写了多少原因,而是看它能不能回答四个问题:原计划为什么失效,延期后交付什么,新增时间如何使用,新的日期凭什么可信。只写“需求变更较多”或“资源不足”,说明的是一种现象,不足以支撑管理决策。
延期审批本质上是一次重新承诺。原计划日期、范围、资源和质量标准中,至少有一项发生变化。审批人需要知道变化之间的关系:是范围不变、日期后移,还是通过缩减范围守住日期;是增加资源补回进度,还是接受某些质量或运营风险。没有这些选项,审批就只是被动接受一个新日期。

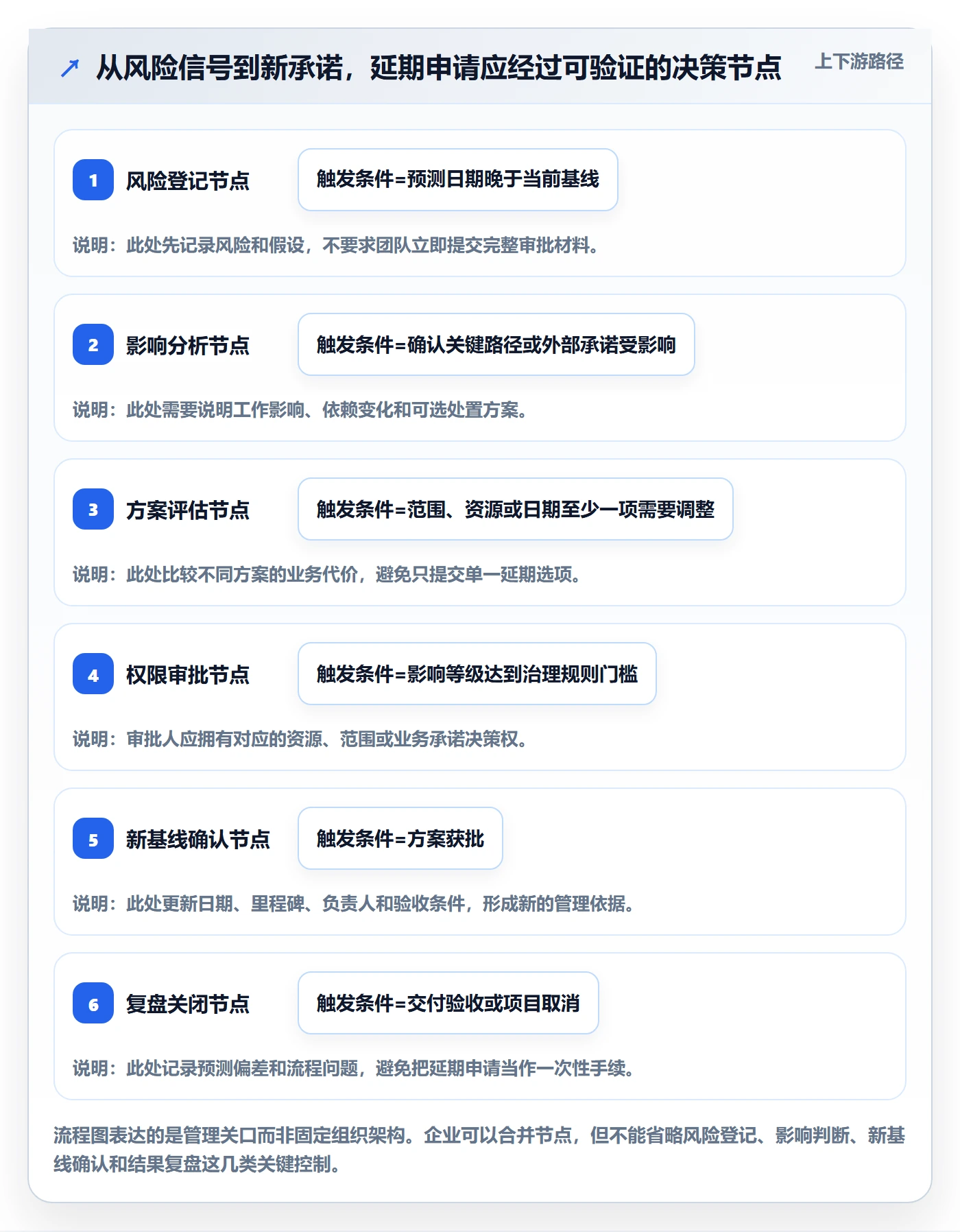

2. 一套有效流程应当同时管住四件事
- 及时性:风险在仍有选择空间时进入评估,而不是在承诺日期过后补报。
- 可审计性:原因、证据、影响、决策人和变更记录能够关联起来。
- 可执行性:批准的不是“再给两周”,而是包含负责人、里程碑和验收条件的恢复计划。
- 可学习性:延期关闭后能区分预测误差、执行偏差和治理问题,避免同类问题反复发生。
如果只能先做一项改进,我会先设定“风险升级时点”,再设计审批表。表单再完整,如果团队直到最后一周才提交,管理层仍然没有足够时间比较范围调整、资源调配和延期之间的代价。
3. 不要把延期率当作唯一绩效指标
延期率可以提醒管理层关注项目组合的交付风险,却不能单独证明团队管理得好或不好。严格压低延期率,可能诱导项目负责人拆小里程碑、隐藏风险,甚至把未完成工作转移到上线后的缺陷清单。PMO 应同时观察预警提前量、预测日期命中率、批准后再次延期率和范围变更情况。
例如,一组项目延期率下降了,但风险都在原日期之后才登记,批准后又频繁改期,这不是流程变好,而可能是风险被延后记录。相反,延期申请数量短期上升,也可能是团队更早报告风险,管理层因此获得了调整组合优先级的机会。

二、延期管理的真实难点:日期只是表象,依赖和决策才是底层问题
1. 临近上线才暴露的依赖,不一定是执行团队的问题
常见场景是:开发任务已基本完成,测试却发现接口字段、权限规则或数据口径仍未确认;项目负责人申请延期时,表面原因是测试时间不足,根因却可能是业务决策迟迟没有落地。若审批只要求研发团队“加快速度”,就把跨部门依赖误当成单团队效率问题。

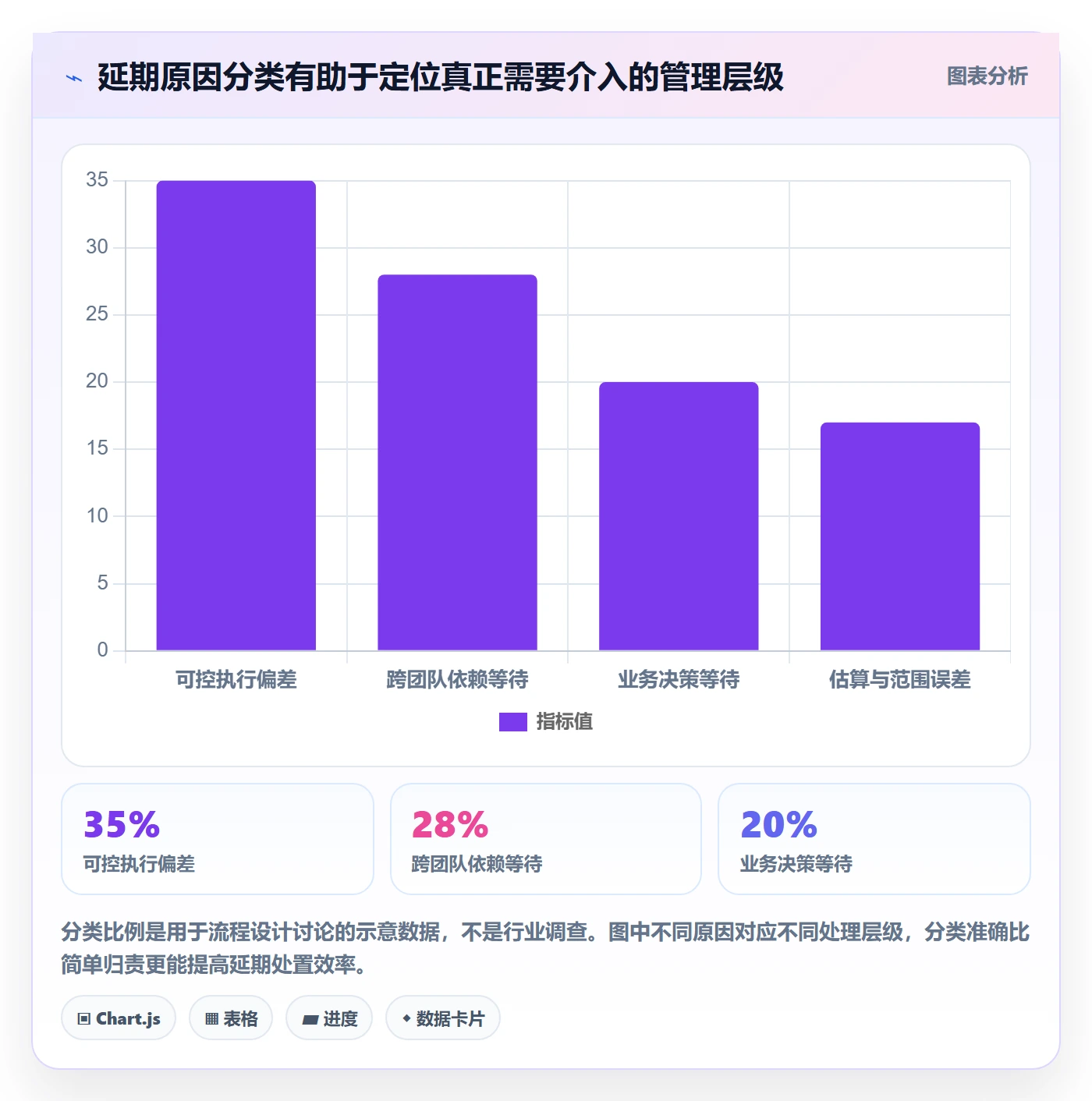

我会先把延期原因拆成“可控行动”“外部依赖”“决策等待”和“估算偏差”四类。分类不是为了追责,而是为了确定正确的处理人:可控行动由项目团队改进,外部依赖需要组合层协调,决策等待要明确决策责任人和截止时间,估算偏差则要回看工作拆分和历史数据。
2. 计划日期越来越精确,不代表预测越来越可靠
不少计划表会把日期写到具体某一天,看起来精确,实际上没有表达不确定性。早期需求尚未冻结、关键供应商尚未确认、技术方案仍在验证时,单一日期容易制造虚假的确定感。PMO 可以要求项目在关键阶段提供区间预测或置信判断,并标注哪些假设一旦变化就会触发重估。
这里不必把所有项目都做成复杂的概率模型。对多数项目,至少记录“最可能日期”“主要不确定项”和“下一次重估节点”,就比只保留一个静态截止日期更有用。预测的价值不在于显得科学,而在于让变化尽早可见。
3. 项目组合中的资源冲突会把局部延期变成连锁延期
一个团队同时支持多个项目时,延期申请中的“缺人”可能不是绝对缺少人力,而是关键岗位被多个高优先级任务争抢。单项目经理无法独立解决这种冲突。PMO 应把延期申请放回项目组合中看:调人是否会让另一个项目延期,当前项目是否具有更高的业务价值,是否能通过分阶段交付减少资源峰值。
若只批准项目提出的新增人力,却不评估调入人员的熟悉成本和交接时间,资源增加未必缩短工期。对于复杂工作,新增人员可能先增加沟通负担;要比较的是净有效产能,而不是名单上的人数变化。
4. 变更记录不完整,会让延期原因失去可验证性
需求变更经常被当成延期的万能解释,但“变更”至少要能关联提出时间、影响范围、决策人和估算影响。若新增要求是在计划基线之后提出,项目需要说明它改变了哪些工作;若需求原本就在范围内,只是理解不一致,不能简单算成外部变更。
对跨部门项目,我建议把关键决策和范围变更保存在可追溯的项目记录中,而不是依赖聊天记录和个人邮件。使用 PingCode 或其他项目管理平台时,可以把需求、任务、缺陷、版本和延期申请建立关联,让审批人从申请直接查看证据链。工具能减少信息散落,但不能替代对因果关系的判断。

三、常见误区:看似严格,实际会削弱延期治理
1. 误区:只有到期前才能申请
如果组织规定必须临近原定日期才能提交正式申请,团队可能会为了“保住按时”而延迟报告风险。更合理的做法是区分风险预警和正式延期审批:预测存在偏差时先登记风险;当预计无法守住基线,且替代方案已评估时,再提交正式申请。
提前申请不等于提前认输。它可能促成范围拆分、关键决策提速、供应商升级或测试资源调整,最终甚至避免延期。PMO 应奖励透明预警,而不是只奖励结果好看。
2. 误区:审批层级越多,控制越严格
每一层审批都应该对应明确的决策权。若部门负责人、项目委员会和高管都只重复确认同一份说明,审批时间会增加,却没有增加判断质量。小幅调整、跨部门影响和关键承诺变化,应采用不同审批路径。
建议按影响而非按申请人级别分流。例如,只影响团队内部排期且不改变外部承诺的事项,可由项目负责人和职能负责人确认;影响关键客户日期、监管节点、预算或其他项目资源的,才进入组合级评审。具体阈值由组织治理规则定义,不宜照搬其他企业的数字。
3. 误区:只写原因,不写替代方案
一份只有“由于资源不足,申请延期一个月”的申请,让审批人只能接受或拒绝。好的申请至少提供两到三个可比较选项:守住日期但缩减范围,保留范围但调整日期,或者投入额外资源并承担相应成本。若某选项不可行,也要说明限制条件。
方案比较应呈现业务后果,而不是只呈现项目团队的偏好。例如,推迟完整上线与按时交付核心功能,可能分别影响合同节点、运营准备、数据完整性和用户培训。决策依据越具体,审批越容易体现业务取舍。
4. 误区:批准延期后就不再追问
批准日期变化并不意味着风险消失。若申请没有新的中间里程碑,管理层很可能到新日期前才再次发现偏差。延期批准应绑定一个恢复计划:哪些工作先完成、哪些依赖需要关闭、何时复核风险、达到什么条件可以继续向下阶段推进。
但跟踪也不能变成每天催进度。PMO 应重点检查预测假设和风险触发点是否变化,而非机械要求团队重复汇报百分比。对关键路径没有影响的任务,过度追问只会挤占执行时间。
5. 误区:把延期次数直接用于个人考核
若延期次数与个人绩效强绑定,团队会倾向于晚报、拆分延期、修改基线或把未完成工作转移到上线后。PMO 应把个人问责与治理质量分开:明确违反变更流程、隐瞒重大风险等行为需要处理;但合理预测偏差和及时暴露问题,不能与失职等同。
一个健康的管理环境,不是没有延期申请,而是申请能暴露真实约束,审批能做出有代价意识的选择,批准后的新承诺大体可信。
四、专业判断逻辑:让申请、审批和复盘围绕同一条证据链
1. 先确定基线,再判断是否属于延期
延期判断的前提是存在有效基线。基线至少应包括承诺日期、范围边界、关键里程碑和主要依赖。如果计划从未正式确认,或者范围一直处于变动状态,PMO 应先解决基线治理问题,否则所谓延期统计缺少共同口径。
建议明确三种日期:初始批准日期、当前批准日期和最新预测日期。初始批准日期用于分析原始承诺,当前批准日期代表正式基线,最新预测日期反映当前判断。三者混用会导致延期率和预测准确率失真。
2. 评估原因时区分触发因素与根因
触发因素是偏差被观察到的直接事件,例如测试未通过、供应商晚交付、关键岗位离职。根因则解释为什么该事件最终影响了关键日期,例如验收标准未提前确认、依赖没有明确负责人、关键人员没有备份、估算未覆盖集成工作。
我会要求申请人把因果链写成“事件,影响的工作,对关键路径的影响,可采取的措施”。如果无法说明某项事件如何影响最终日期,它可能是背景信息,而非延期的决定性原因。
3. 计算影响时看关键路径,不看任务数量
项目里有未完成任务,并不必然意味着项目要延期;反过来,只有一项阻塞任务也可能卡住整体交付。PMO 应关注未完成工作是否位于关键路径、是否存在并行替代方案、缓冲时间是否已经消耗,以及依赖方是否确认新的交付日期。
项目团队无需为了申请堆砌大量进度百分比。更有效的证据是关键路径变化、剩余工作量、阻塞项状态和验证计划。进度百分比适合做趋势观察,但通常不足以独立证明延期天数。
4. 评价恢复计划时检查“时间,范围,资源,风险”是否闭合
申请延长两周,必须说明这两周要完成哪些工作,谁负责,先后依赖是什么,验收标准是什么。如果计划只是把原任务整体向后平移,且未改变导致延误的条件,新日期的可信度通常不高。
同时要检查资源方案的净收益。新增人员是否具备所需技能,培训和交接是否会占用核心成员时间,外包或供应商能否在目标日期前形成可验收交付。只有资源投入与瓶颈匹配,增加投入才可能缩短周期。
5. 对业务影响做分层,而不是只算延期天数
延期三天可能导致错过法定窗口、客户合同节点或营销活动;延期三周也可能只是内部发布顺延,业务影响有限。审批要结合后果评估:收入或成本影响、客户承诺、合规要求、运营准备、上下游项目和声誉风险。
因此,PMO 可以建立影响分级,例如“内部排期调整”“跨团队承诺变化”“外部业务节点变化”“合规或重大经营影响”。每一级规定相应的评审人和材料要求,但不要把分级做成繁琐的打分游戏。

五、具体案例与数据观察:一次“延期两周”申请,怎样从口号变成可审方案
1. 案例背景:延期原因表面简单,实际有三个约束
以下为匿名化情景案例,数据用于说明审查方法,不代表某家企业的真实项目统计。一个跨部门系统计划在季度末上线,进入集成测试后,团队申请整体延期两周。申请理由只有一句:“接口联调未完成,测试时间不足。”
PMO进一步核对后发现:主流程开发已完成,但两个业务接口的字段定义仍未签字确认;测试环境数据准备比原计划晚了四个工作日;业务验收人同时支持另一个项目,无法在原日期安排完整验收。三项因素共同压缩了验证窗口,单纯要求研发加班不能解决业务验收排期问题。
2. 补齐证据后,延期申请变成方案比较
项目组将剩余工作拆为接口确认、联调、回归测试和业务验收四个阶段,并为每阶段指定责任人和完成条件。接口负责人承诺在两个工作日内确认字段;数据团队提前提供固定测试样本;业务部门指定备份验收人。PMO要求先验证这些前置条件,再确定新的对外承诺日期。

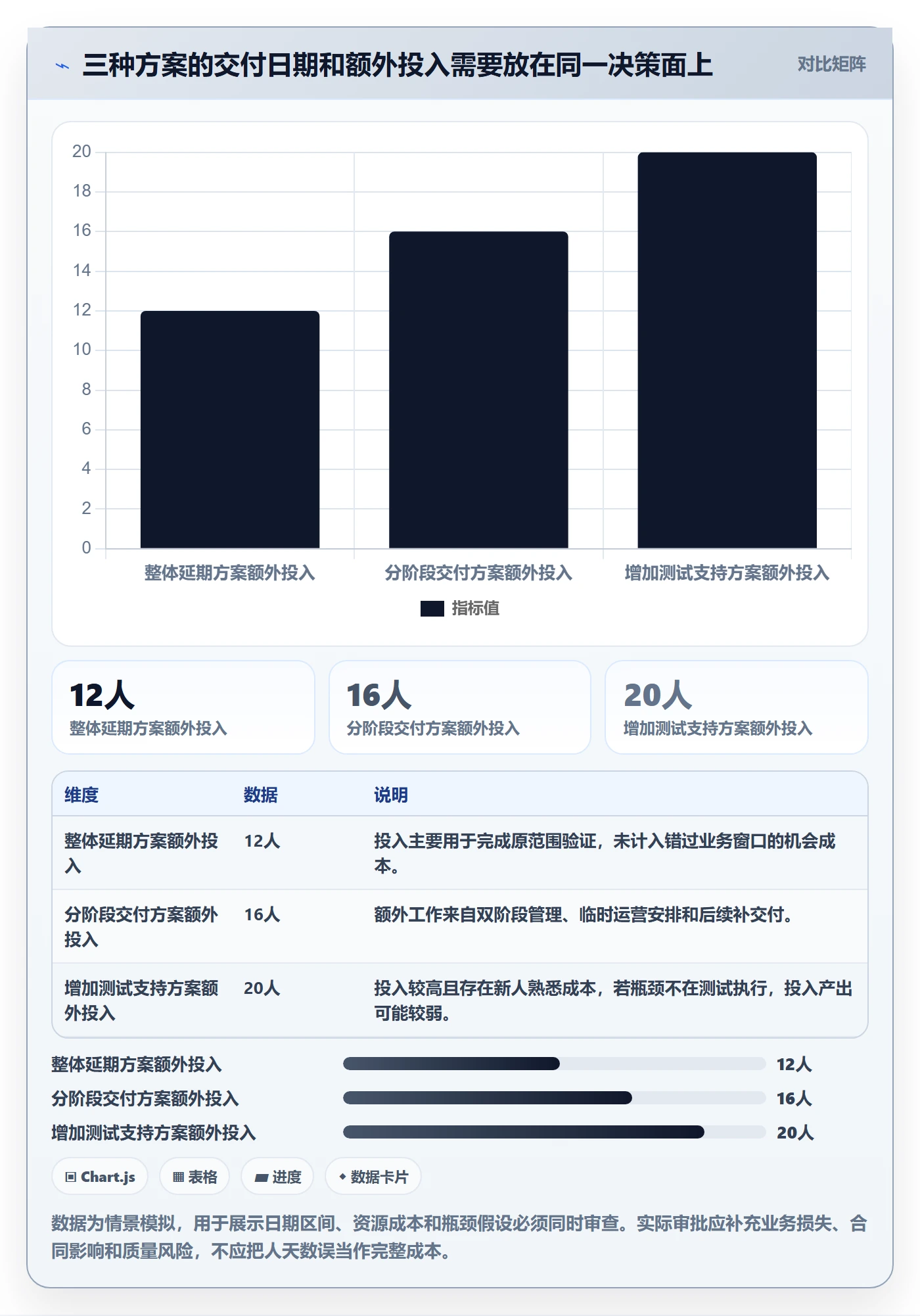

团队同时提出三个方案:整体推迟两周,风险较低但错过原定业务窗口;按期上线核心功能,其余报表延后交付,减少对外日期影响但增加阶段性运营成本;增加外部测试支持,尝试守住日期,但需确认人员到位和业务验收可用性。审批人据此讨论的是业务取舍,而不只是给不给延期。
3. 用情景数据比较方案,而不是制造精确错觉
下表是示意性成本估算。真实项目应由财务、业务和执行团队共同校准。表中人天表示项目团队额外投入,不等同于完整财务成本;风险评分仅用于方案比较,不能替代合规或客户影响评估。
| 方案 | 预计日期变化 | 额外投入 | 主要收益 | 主要代价 | 适用判断 |
|---|---|---|---|---|---|
| 整体延期 | 延后约10个工作日 | 约12人天 | 保留原范围,留出完整联调和验收窗口 | 错过原业务窗口,需调整培训和运营安排 | 范围完整性高于日期,且外部节点可调整时 |
| 分阶段交付 | 核心功能按期,报表约延后10个工作日 | 约16人天 | 主要业务流程按原窗口启用 | 临时流程增加,需管理双版本和后续补交付 | 核心功能可独立验收,延后范围边界清楚时 |
| 增加测试支持 | 目标保持原日期,仍有日期风险 | 约20人天 | 扩大并行测试能力,可能守住日期 | 新人熟悉成本高,业务验收时间仍是瓶颈 | 测试执行是唯一主要瓶颈且人员能及时到位时 |
从这个案例看,增加资源并不是天然优于延期。若真正瓶颈是接口决策和验收人时间,增加测试人员只能扩大未被验证的工作量。PMO 的职责不是替团队选择最便宜的方案,而是确认方案是否针对真实瓶颈,并让决策人看见代价。

4. 审批后要设置复核点,而不是等新日期到来
该案例最终无论选择整体延期还是分阶段交付,都应设置前置里程碑:接口定义确认后才启动完整联调;测试数据准备完成后复核剩余周期;业务验收人确认排期后,才对外确认最终日期。任何一项前置条件未满足,都应触发重新预测,而不是等到新日期前再解释一次。
复盘时应把原始预测与实际结果对照。如果实际仍晚于批准日期,先判断是原申请遗漏了关键依赖,还是审批后条件发生变化,再决定是估算校准、依赖治理还是升级机制需要改进。没有这一步,延期申请就无法形成组织学习。
六、流程优化:从风险预警到复盘关闭的六个动作
1. 设定风险登记触发条件
不要等到确定一定会延期才登记风险。可以规定:当关键里程碑预测晚于基线、关键依赖承诺失效、缓冲被明显消耗,或重大范围变更尚未完成影响评估时,项目负责人应登记风险并给出下次复核日期。
触发条件要与项目类型相适应。研发产品、基础设施建设和合规改造的周期结构不同,不能用一条固定的提前天数覆盖所有项目。更稳妥的做法是规定原则,并由项目类型模板补充具体阈值。
2. 把正式申请拆成必填的决策信息
延期表单不应要求申请人重复抄写项目背景。它应收集审批需要的信息,并通过关联记录减少重复录入。推荐字段如下:
- 项目名称、负责人、当前批准基线、最新预测日期。
- 风险首次出现时间、正式升级时间及二者之间的处理动作。
- 延期触发因素、根因判断、影响的关键路径和依赖事项。
- 范围、质量、成本、客户、运营和其他项目的影响。
- 可选方案、各自代价、推荐方案及不选择其他方案的理由。
- 恢复计划、负责人、里程碑、验收条件和下一次复核时间。
3. 按影响等级设计审批路由
流程可以分为团队级、部门级和组合级,但级别名称不是重点,决策权才是重点。团队级审批不应越权改变客户承诺;组合级审批也不应花时间审查没有跨团队影响的小幅排期调整。
审批路由应明确谁有权改范围、谁能调配跨项目资源、谁能接受外部日期变化。若一个人没有相应权限,他可以提供意见,但不应成为形式上的最终审批人。
4. 给审批设服务时限,并提供信息不全的处理规则
延期申请本身也有时效风险。若审批人长期不响应,团队可能继续按旧日期执行,直至机会窗口消失。PMO 应按影响等级定义响应时限,并说明材料不完整时是退回补充、先做风险登记,还是由临时授权人处理。
快速处理不等于降低判断质量。对重大客户承诺或合规节点,审批可以要求更完整的评估;但对内部里程碑变化,使用标准模板和预设权限通常更有效。
5. 批准时同步更新基线和计划版本
审批通过后,应同步更新项目计划、依赖方承诺、版本节奏和相关沟通安排,并保留原日期。覆盖旧日期会破坏预测分析,也让团队无法分辨是原承诺改变,还是最新预测自然漂移。
如果组织使用 PingCode 或其他项目管理平台,可以将延期申请、需求变更、相关任务和里程碑关联起来,并按角色配置查看与审批权限。PingCode面向中大型企业及100人以上组织场景,支持私有化部署与Jira平滑迁移;这类能力适合有部署、数据治理和既有工作流迁移要求的组织评估。是否采用,仍要根据权限模型、迁移范围、集成成本、运维能力和实际使用习惯验证,不能把工具能力直接等同于流程成熟度。
6. 关闭延期时做轻量复盘
复盘不必写成长篇报告。至少记录:申请时的预测日期、最终完成日期、主要偏差来源、批准方案是否有效、哪些假设失效、哪些控制点应调整。若同一类原因连续出现,PMO 应推动结构性改进,而不是只增加申请字段。
例如,多个项目都因业务验收人冲突而延期,问题可能在组织资源规划;多个项目都因接口字段晚确认而延期,问题可能在需求与架构决策机制。只有把项目级症状汇总到组合级,延期数据才会转化为治理行动。

七、不同情况下的行动建议与取舍
1. 距离原日期较远,范围仍在确认
此时不宜仓促提交一个看似精确的延期天数。先登记风险,明确范围冻结点、未决决策和下一次重估日期。若关键范围尚未确认,PMO 应要求项目提供区间预测,并说明哪些决策会改变日期。
取舍重点是保留选择空间。过早锁定新日期,可能把尚未完成的范围讨论固化成错误承诺;但完全不更新预测,又会让资源和业务安排失去依据。
2. 原日期临近,关键路径已明确受阻
应尽快提交正式申请,同时并行准备替代方案。先确认阻塞事项的责任人和可解除时间,再评估缩减范围、调整顺序、增加资源或改变交付方式。若存在客户或运营影响,应由相应业务负责人参与,而不是仅由项目团队内部决定。
取舍重点是不要为了形式上的按期,牺牲必要质量控制。若压缩测试会增加上线风险,必须把潜在运营损失与延期代价放在同一张决策桌上。
3. 因客户、供应商或外部审批导致延期
项目组应保存外部承诺、沟通记录和替代路径,并区分“等待”与“不可控”。外部因素仍可能有管理动作,例如升级沟通、寻找替代供应商、调整先后顺序或先交付不受影响的部分。
取舍重点是评估替代路径的总成本。换供应商可能增加采购与验证成本;绕开某项审批可能不可接受;等待外部条件则可能更安全但延长时间。申请中应说明各路径的可行性边界。
4. 延期影响客户合同、监管节点或重大经营窗口
这类申请需要更高级别的业务决策。应明确客户通知策略、合同责任、合规要求、运营准备和声誉影响,并让法务、合规或业务负责人在需要时参与。项目经理可以提供交付事实,但不应独自接受组织级风险。
取舍重点是避免把所有问题压缩成一个“延期天数”。有些情形需要调整业务承诺,有些需要拆分交付,还有些必须改变方案。管理层应看到风险承担者是谁,以及承担风险之后的应急措施。
5. 同一项目反复申请延期
连续延期时,下一轮申请必须解释上一轮恢复计划为何未兑现。若上次承诺依赖的前置条件没有落实,应先处理条件;若估算持续偏乐观,应调整预测方法;若范围不断变化,应重新建立范围与基线治理。
取舍重点是停止机械顺延。反复把日期往后移,只会让基线越来越失去管理意义。必要时应重新评估项目是否继续、是否拆分、是否降低优先级,或是否需要更换交付路径。
6. 需要决定是否引入项目管理平台支持
当项目规模扩大、依赖关系增多、审批分散在多个部门,或审计要求提高时,项目管理平台可能帮助组织集中记录风险、任务、变更和决策。但如果流程责任尚未定义,先上工具容易把混乱流程电子化。

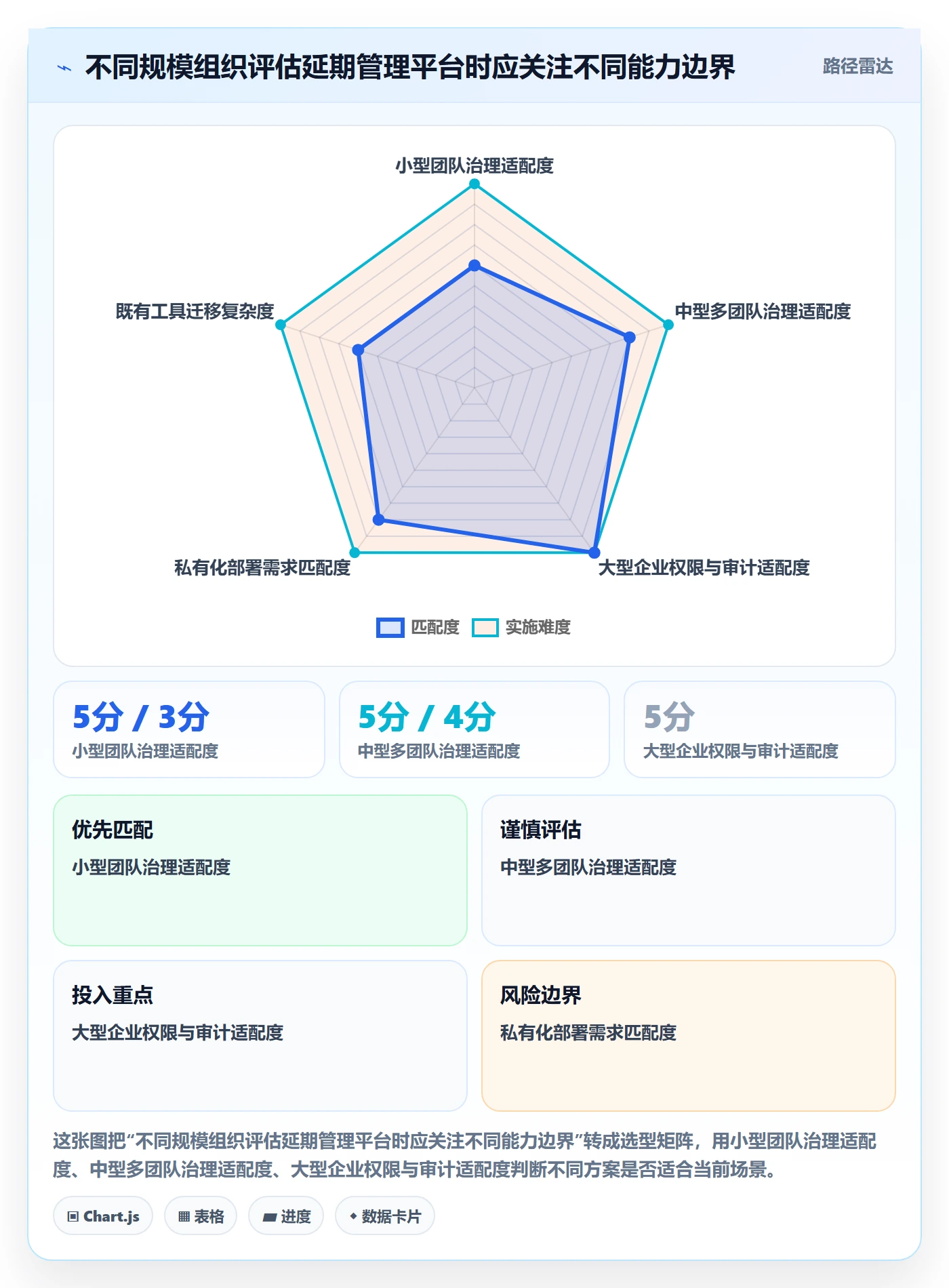

评估平台时,我会优先验证几个具体场景:能否保留基线变更历史,能否关联需求与交付任务,能否按影响等级配置审批,权限能否覆盖跨部门协作,报表是否能追溯预测与实际结果。对于100人以上的中大型组织,还要评估私有化部署、身份管理、数据迁移、运维资源和跨系统集成。工具选型应服务于治理问题,而不是用功能清单代替流程设计。

八、PMO可直接采用的申请与审批检查清单
1. 申请提交前:项目负责人自查
- 当前批准基线和最新预测是否分别记录,是否说明日期变化发生在哪个阶段?
- 风险首次出现时间、升级时间和已采取行动是否可追溯?
- 延期原因是否从触发事件进一步分析到根因?
- 是否明确受影响的关键路径、依赖方和剩余工作?
- 是否提供范围调整、资源调整、分阶段交付等可比较方案?
- 新计划是否包含里程碑、负责人、验收条件和复核时间?
2. 审批过程中:PMO审查重点
- 申请是否属于正式基线变更,还是可以通过团队内部排期解决?
- 申请的延期天数是否有工作分解、依赖日期和验证窗口支撑?
- 推荐方案是否针对真实瓶颈,额外资源是否能形成净产能?
- 是否评估客户、合同、合规、运营和项目组合影响?
- 审批人是否拥有对应的范围、资源或外部承诺决策权?
- 批准条件是否明确,条件未满足时由谁重新预测和升级?
3. 批准之后:项目负责人和PMO共同跟踪
- 保留原基线、当前批准基线和最新预测,不覆盖历史记录。
- 同步更新里程碑、依赖承诺、版本安排和受影响方沟通。
- 在关键前置条件完成时进行复核,不等到新日期前集中检查。
- 若预测再次变化,说明新证据和原假设失效情况,而非只提交新日期。
- 项目关闭后记录实际完成情况,并把重复出现的原因转化为治理改进。
清单的目的不是让每份申请都变成厚重材料,而是防止关键判断缺失。对低影响项目可以减少附件,对重大承诺变化则应提高证据要求;治理强度应跟风险相匹配。
九、结语:延期治理的成熟度,体现在坏消息出现得够不够早
我看延期管理是否有效,不会只问“延期有没有减少”,而会问:团队是否更早发现偏差,管理层是否看见真实的方案代价,批准后的新日期是否建立在可验证条件上,复盘是否改变了下一次的工作方式。
延期申请不是失败证明,也不是免责文件。它是组织在不确定性中重新分配时间、范围、资源和风险的决策接口。最值得优化的流程,不是把审批压缩到最短,也不是把表单做得最全,而是让正确的人在仍有选择的时候,看见足够可靠的证据并作出明确取舍。
下一步可以从最近三个月的延期记录开始:抽取延期首次预警时间、申请原因、批准日期、再次延期情况和最终结果,按根因与影响等级分类。先找出重复出现的两三类问题,再调整预警触发条件、审批权限和恢复计划模板。比起一次性重做全部流程,这种基于记录的小步改进更容易验证,也更容易真正落地。
常见问题解答(FAQ)
1. 项目延期申请应该在什么时间提交?
我之前遇到过项目临近截止才发现关键任务无法按期完成的情况,当时团队忙着赶进度,反而没留出时间评估影响。我想知道延期申请是应该等确认无法交付后再提,还是出现风险时就启动。
发现关键路径任务可能影响里程碑时,就应先提交风险预警;预计原日期无法达成后,尽快提交正式延期申请,不要等到截止日。申请中分别写明风险发现时间、当前判断和待验证事项,便于 PMO 区分早期预警与正式变更。
2. 延期申请需要提供哪些依据?
我担心只写“工作量超出预期”会显得像是在找理由,但项目里确实可能遇到需求变更、外部依赖延误或技术问题。我想知道怎样提供证据,才能让审批人判断延期是否合理。
至少提供原计划与当前完成情况、剩余工作及估算依据、延期原因的可核查记录、受影响的里程碑和依赖方,以及已经采取的补救措施。若因需求变更导致延期,应关联变更记录;若因外部依赖,应注明责任方、原承诺日期和最新反馈。延期天数要由剩余工作量与可用资源推算,而不是只给一个未经解释的日期。
3. PMO如何设计延期审批流程,避免申请卡在审批环节?
我参与过审批人不清楚、材料反复补交的项目,申请提交后几天都没有结论,团队也不知道该按哪个日期安排资源。我想了解流程中哪些规则能减少等待和来回沟通。
为申请设置明确的提交入口、必填字段、审批角色、处理时限和退回原因;按延期影响范围或是否涉及客户承诺设置分级审批。提交后由 PMO 先检查材料完整性,再交由项目负责人、资源负责人或业务决策人处理,并在系统中保留状态和意见。可按月统计从提交到首次反馈、最终审批的中位时长,持续识别审批瓶颈。
4. 如何判断项目延期是偶发问题还是计划管理失效?
我发现团队有时能按新日期交付,但类似延期却在多个项目反复出现,单看单个项目似乎只是意外。我想知道 PMO 应该看哪些数据,才能判断是否需要调整估算或管理机制。
不要只统计延期次数,还应按项目、原因、阶段和责任依赖分类,比较原计划日期、批准后的日期与实际交付日期,并观察延期幅度及重复发生的原因。若同类原因连续多个周期出现,或批准延期后仍频繁再次延期,应复盘估算偏差、需求变更控制、资源配置和依赖管理;可用按期交付率及延期天数中位数跟踪改进效果。
核心关键词
文章包含AI辅助创作:延期申请最佳实践:PMO延期管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612965
读者评论
我们以前把延期原因都归到资源不足,后来发现不少是业务决策等得太久。按原因分清责任人确实有帮助,不过跨部门依赖最好也记录对方确认的日期,不然恢复计划还是容易落空。
区分初始日期、当前批准日期和最新预测日期很实用。实际做报表时,基线变更频繁会让延期率失去可比性,最好同时保留变更原因和审批记录。
同意不该只看延期率,但提前预警比例也可能受项目类型影响。长周期项目和短周期项目的预警窗口不同,指标落地前还得先统一统计口径。
