延期分析管理真正失效,往往不是因为团队不知道项目晚了,而是因为“晚了几天”没有被翻译成可验证的原因、责任边界和纠偏动作。项目经理如果只在周会上问“为什么没完成”,得到的通常是资源不足、需求变更、测试时间不够等理由;这些话听起来都对,却不足以决定下一步该砍范围、补人、改顺序,还是接受新的交付日期。有效的延期管理制度,必须让每一次偏差都能沿着“计划基线,事实证据,影响评估,决策动作,复核结果”闭环运行。
一、先讲核心结论:延期管理不是追责,而是管理预测与决策
1. 先区分延期事实、延期风险与延期预测
我设计延期管理机制时,第一步不是规定“延期超过几天要升级”,而是先统一三个概念。延期事实是已经发生的偏差,例如任务原定周三完成,实际周五才完成;延期风险是目前尚未逾期,但依据依赖、剩余工作或资源情况判断,很可能无法按期完成;延期预测则是结合最新进度,对里程碑或项目交付日期作出的估算。
三者如果混在一起,项目团队容易陷入两种极端:一种是等到任务逾期才报告,错过纠偏窗口;另一种是把所有不确定性都上报成延期,导致管理层收到大量噪声,真正需要决策的事项被淹没。制度要规定每种状态的触发条件、证据要求和动作,而不是只规定一个“逾期天数”。
我的判断标准是:延期管理的核心产出不是一份原因说明,而是一个可执行的决策。每项偏差都要回答:影响哪个目标,最晚何时需要决策,有哪些可选方案,各方案的成本和风险是什么,谁负责落实,何时复核。
2. 把闭环写成五个可审计步骤
- 建立基线:明确里程碑日期、范围、验收标准、责任人和关键依赖。没有基线,就没有可比较的偏差。
- 识别信号:同时看任务逾期、剩余工作、依赖状态、变更影响和质量返工,不以单一进度百分比判定健康度。
- 验证原因:把“资源不足”等概括性表述拆成事实,例如关键角色可用工时、待处理需求数量、缺陷重开次数和依赖交付日期。
- 评估影响并决策:比较范围、日期、资源、质量和风险,不默认用加班弥补所有偏差。
- 复核结果:在约定时间检查动作是否生效,并更新预测;未生效时重新决策,而不是重复汇报原来的理由。
这五步的价值在于把延期从“某人没有按时完成”转化为“项目系统中的哪项约束正在改变交付结果”。如果只是把原因记进会议纪要,却没有明确责任人、决策期限和复核点,分析就没有形成管理闭环。

3. 用预测质量而非“零延期”评价管理能力
项目复杂度高、需求变化频繁时,要求每个项目都绝不延期,容易诱发隐瞒风险、压缩测试和人为修改基线。更有管理价值的目标,是让风险更早暴露、预测更稳定、关键决策更及时、延期造成的损失更可控。
我建议把延期管理效果拆成至少四类指标:预测偏差、风险提前量、纠偏动作按期完成率、延期后的质量与返工表现。比如,预测日期反复跳动,即使最终按期交付,也说明估算或依赖管理不稳定;项目延后两周但提前一个月预警、及时调整范围并守住验收质量,管理水平可能反而优于“最后一天才报喜”的项目。
二、背景与真实场景:延期不是单点事件,而是约束传导
1. 一个常见的中大型项目场景
以下是用于制度设计的情景案例,不代表某家企业的真实统计。一家有多个产品团队、共享测试和运维资源的企业,计划在一个季度内交付客户门户改版。项目基线包含需求确认、开发联调、验收测试和上线四个里程碑。开发团队每周汇报“完成度约八成”,但测试环境迟迟未准备好,接口字段在开发中途调整,关键验收人也无法按计划参与。

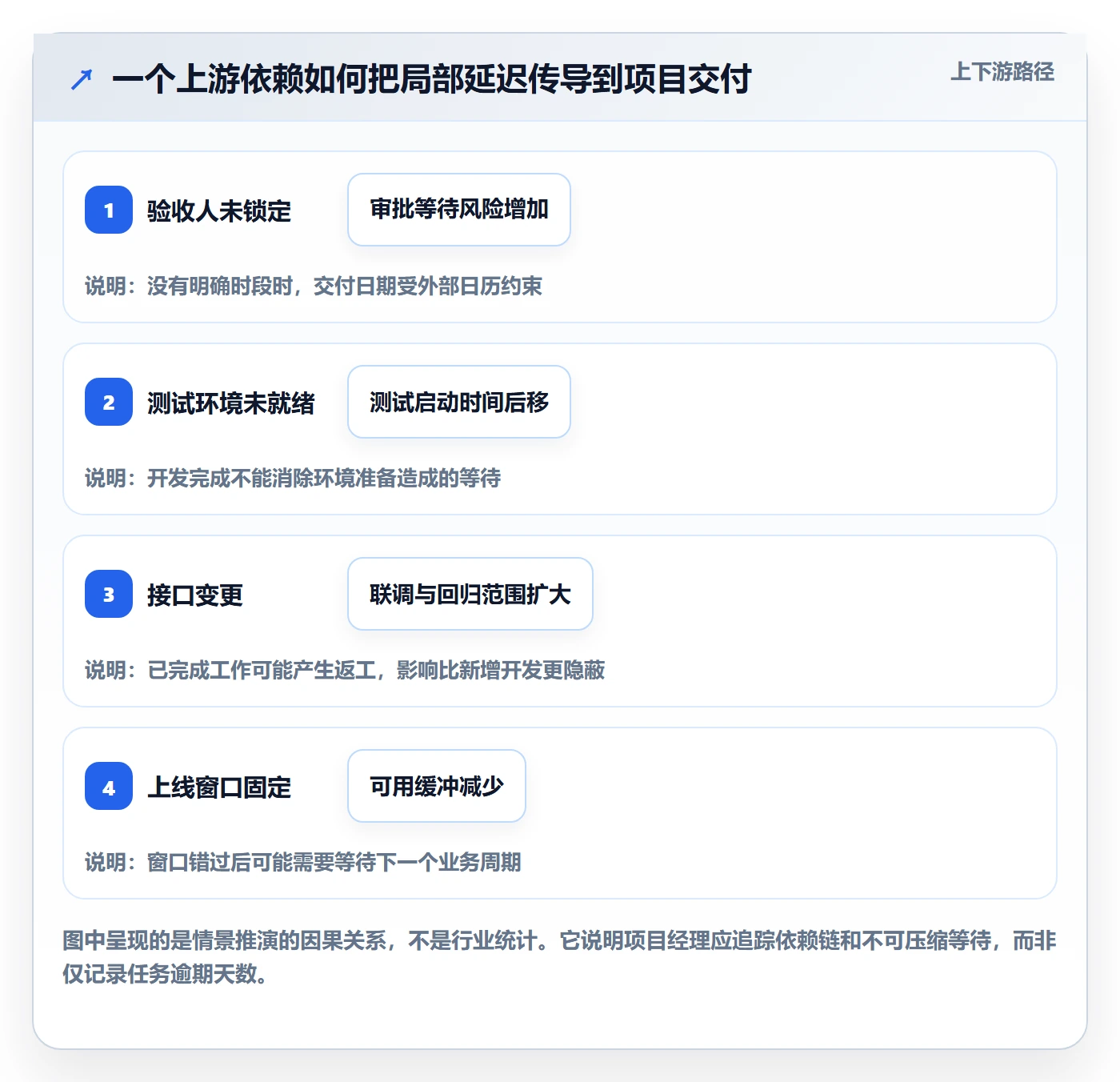

如果项目经理只盯着开发完成率,就会误以为项目尚有缓冲;如果只问各团队“能不能按时”,各方又可能基于不同口径回答。真正的风险藏在跨团队依赖:开发完成不等于可验收,测试环境未就绪会压缩测试窗口,接口变更会造成已完成工作返工,验收人缺席则可能让上线审批整体后移。
这个场景说明,项目延期通常不是某个任务单独造成的,而是多个约束相互放大。制度不能只记录“谁晚了”,还要记录“哪条依赖链导致关键路径变化”“谁有权解除约束”“不采取行动会传导到哪个里程碑”。
2. 延期的传导链比延迟天数更重要
同样是晚三天,影响可能完全不同。非关键路径上的文档任务晚三天,若不影响验收,项目交付日期可能不变;关键接口晚三天,可能挤压联调、测试和上线窗口,形成更大的尾部风险。因而延期分析不能只用“任务延迟天数”排序,还要加入关键路径位置、依赖数量、可用缓冲、恢复难度和业务窗口。
在实际评审中,我会先问四个问题:这个任务是否位于当前关键路径?它是否被多个后续任务依赖?剩余工作量是否有证据支持?是否存在无法压缩的等待时间,例如客户审批、合规评审或外部供应商交付?这四个问题通常比“完成了百分之多少”更接近交付风险。

3. 多团队环境需要统一“事实口径”
当组织超过百人、多个业务线共享工程、测试、安全或运维资源时,延期管理会从项目经理个人习惯变成跨团队协作制度。研发团队可能用代码完成率描述进度,测试团队用用例通过率描述质量,业务团队则用验收准备度判断上线条件。三种口径都可能成立,却不能直接相互替代。
因此,管理制度要定义共同的里程碑状态,例如“未开始、进行中、待外部条件、待验证、已验收”,并要求每次状态变更附上证据。对这类组织而言,工具只能承载流程与数据,不能替代口径设计。若使用项目管理平台,应重点验证跨项目依赖、权限、基线留痕、变更记录、审计追踪和私有化部署等需求;若涉及既有系统迁移,还要先验证字段映射、历史数据完整性和团队使用成本,而不是仅看功能清单。
三、常见误区:为什么“延期原因分析”常常越做越空
1. 把延期归因写成一句话
“需求变更导致延期”不是完整原因。需要继续追问:变更由谁提出?何时确认?变更前是否完成范围冻结?新增工作量是多少?它影响哪条依赖链?是否经过变更审批?如果这些问题没有答案,团队就无法判断这是正常业务调整、估算遗漏,还是治理机制失效。
同理,“人手不够”也不是行动方案。应说明缺少什么角色、缺口持续多久、哪些任务因此等待、能否通过调整顺序或降低并行工作缓解。只有把概括理由拆成可核验事实,才可能得到对症措施。
2. 用完成百分比制造确定感
“完成百分之九十”经常是高风险信号,因为剩下的百分之十可能包含联调、性能验证、权限审查、数据迁移和业务验收等最难预测的工作。若百分比由负责人主观估计,且没有可验收产物支撑,它只是状态表达,不是预测依据。
我更愿意把进度拆为已验收成果、未完成工作量、阻塞等待、返工和剩余验证。对于一个功能,代码合并只能说明实现进入了某个状态;是否满足验收标准、是否通过关键场景、是否解除依赖,才决定它能否贡献于交付。
3. 把所有延期都归咎于执行力
团队成员执行力确实可能影响进度,但它不是默认解释。计划本身若没有包含评审、集成、测试和审批时间,或者资源被多个项目重复占用,就算团队加班也无法稳定兑现日期。把结构性问题归咎于个人,不但不会改善计划,还会降低风险暴露意愿。
判断执行问题,需要先确认任务定义清楚、资源可用、依赖满足、验收标准一致、工作量估算有依据。若这些条件成立,仍持续出现无证据的承诺落空、任务长时间无更新或阻塞未升级,才适合讨论个人责任和绩效改进。
4. 通过压缩测试和反复改基线“消除延期”
修改日期并不等于消除偏差。若每次出现风险就把计划日期顺延,报告上的红色可能消失,但组织会失去原始承诺与实际表现的对照,后续预测也无从校准。正确做法是保留原始基线,记录批准后的新基线、变更理由、决策人和对业务承诺的影响。
同样,拿减少测试时间换取表面按期,可能把延期成本转移到上线故障、客户投诉和后续返工。对质量敏感的系统,应把不可压缩的安全、合规、数据校验和关键业务验收作为硬约束,而不是把它们当作可随意削减的缓冲。
5. 只做事后复盘,不做事前预警
项目结束后总结“沟通不足、风险意识不强”,很难改变下一次行为。预警机制必须在项目进行中触发:关键依赖未按承诺日期就绪、剩余工期小于历史同类任务区间、关键角色超负荷、变更未完成影响评估,均应进入风险视图。

四、专业判断逻辑:建立能指导决策的分析框架
1. 先固定基线,再讨论偏差
每个项目至少应有一份经相关责任人确认的基线,包含范围、里程碑、关键依赖、验收标准、资源假设和风险缓冲。基线不必精确到每个人每天做什么,但必须足以说明承诺建立在什么条件上。
基线调整要有版本记录。原始计划保留用于检验预测能力,当前批准计划用于执行管理,最新预测用于决策。三者分开记录,才能避免“计划、预测、承诺”混成一个日期,也能看清项目究竟是计划变更、执行偏差,还是外部条件变化。
2. 用“偏差,影响,证据”三联判断
偏差说明发生了什么,影响说明偏差会传到哪里,证据说明判断为什么可信。例如,“接口联调晚四个工作日”是偏差;“压缩回归测试窗口,预计影响上线评审”是影响;“接口版本尚未冻结、联调任务未通过、下游测试排期已锁定”是证据。
项目经理应避免在证据不足时把预测写成确定结论。可以使用区间和置信等级,例如“按当前资源和未变更范围,预计延后五至八个工作日;主要不确定性是外部接口交付时间”。这种表达比给出一个看似精确的日期更诚实,也更利于管理层决定是否投入资源或调整范围。
3. 识别关键路径,同时检查关键资源
传统关键路径关注任务依赖,但知识工作项目还要关注稀缺资源。两个任务可能没有逻辑依赖,却争用同一个安全评审人、数据工程师或测试环境。只画任务网络,不看资源负荷,可能得到理论上可行、实际无法执行的排期。
我的做法是同时标注两类约束:一类是任务之间的前后关系,另一类是资源与环境的可用窗口。出现延期时,先判断日期是否被关键路径拖动,再判断是否由关键资源冲突造成。两者可能同时存在,但处置方式不同:前者需要重排依赖或减少工作,后者需要资源协调、错峰或调整项目优先级。
4. 用情景区间评估,而不是只给单点日期
复杂项目的日期预测不应建立在“最顺利情形”上。至少给出基准情景、保守情景和触发条件:基准情景假设关键依赖按时就绪;保守情景纳入尚未解除的阻塞;触发条件说明何时必须启动备选方案。
如果组织有历史数据,可以按相似工作类型和团队校准工期区间;没有可靠历史数据时,应明确标记为估算,而非伪装成统计规律。小样本、不同技术栈、不同审批链的数据不宜直接混用,平均值也不能掩盖长尾风险。

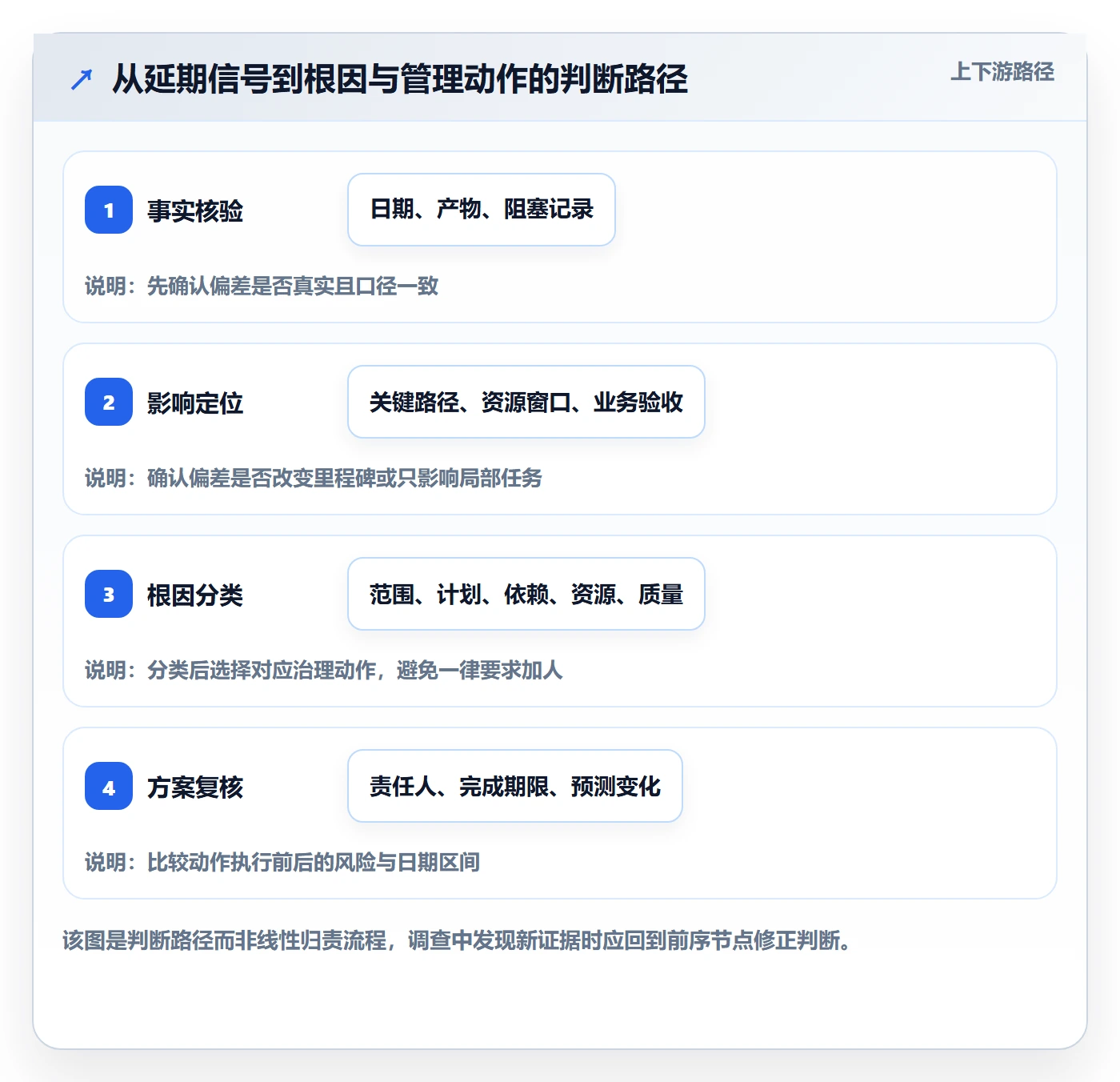

5. 让根因分析进入可行动的层级
我会把原因分为五类:范围与决策、估算与计划、依赖与协作、资源与能力、质量与返工。分类的目的不是给团队贴标签,而是快速找到治理动作。比如,范围与决策问题可能需要明确变更委员会和冻结点;依赖问题可能需要建立服务级承诺;质量返工问题则要检查验收标准、技术验证和缺陷预防。
根因分析还应区分直接原因和系统原因。接口晚交是直接原因,接口责任边界不清、优先级没有统一机制,可能是系统原因。制度若只处理直接原因,下次项目很可能以另一种形式重复发生。

五、制度设计落地清单:把原则变成日常动作
1. 规定项目分级与报告门槛
不同项目的影响范围、风险容忍度和治理成本不同,不适合用同一套升级阈值。内部系统的小功能迭代可以按周跟踪;涉及客户承诺、合规要求或跨业务关键窗口的项目,应该对里程碑、关键依赖和验收条件进行更高频监控。
门槛建议由“偏差幅度、影响等级、恢复可能性”共同确定。例如,预计日期偏差虽小,但影响监管申报或合同承诺,也应立即升级;偏差较大但处于非关键任务、且有充足缓冲,则可先由项目组纠正。数字阈值应由企业结合项目历史校准,不应照搬其他组织的天数。
2. 定义预警等级和对应动作
| 等级 | 典型触发信号 | 责任动作 | 升级对象 | 复核节奏 |
|---|---|---|---|---|
| 关注 | 关键任务进度证据不足,或依赖承诺存在轻微不确定性 | 补齐证据、确认责任人与下一检查点 | 项目经理与任务负责人 | 下一次项目例会前 |
| 预警 | 关键依赖未就绪,预测日期开始漂移,或资源冲突无法由团队自行解决 | 提交影响分析和至少两个可选方案 | 项目发起人、职能负责人 | 一至三个工作日内 |
| 重大偏差 | 客户承诺、关键业务窗口、合规或质量门槛受到实质影响 | 组织专项决策,明确范围、资源、日期和风险取舍 | 项目治理委员会或授权决策人 | 按决策时限跟踪,通常不等待常规周会 |
表格中的复核时间是制度设计示例,不是通用标准。企业应根据决策链长度、项目节奏和风险等级调整。关键是每一级预警都对应不同动作,而不是所有问题都只要求“加强沟通”。
3. 设计标准化延期分析单
分析单应足够短,让团队愿意填写;也要足够完整,能支撑决策。我通常建议包含以下字段:
- 项目、里程碑、原始基线日期、当前批准日期和最新预测日期。
- 偏差发生时间、影响对象、关键依赖和受影响的验收条件。
- 事实证据链接或记录位置,避免只有口头描述。
- 直接原因、系统原因、已排除的假设和仍待确认的不确定性。
- 纠偏选项、预计收益、成本、风险、负责人、截止时间和复核日期。
- 需要的决策、决策人、最晚决策时间,以及不决策时的默认结果。
制度设计时尤其要保留“已排除的假设”字段。很多会议重复争论,是因为团队不断回到同一个未经验证的问题。记录“并非测试人力不足,而是环境访问权限未开通”,能让后续讨论直接进入可执行层面。

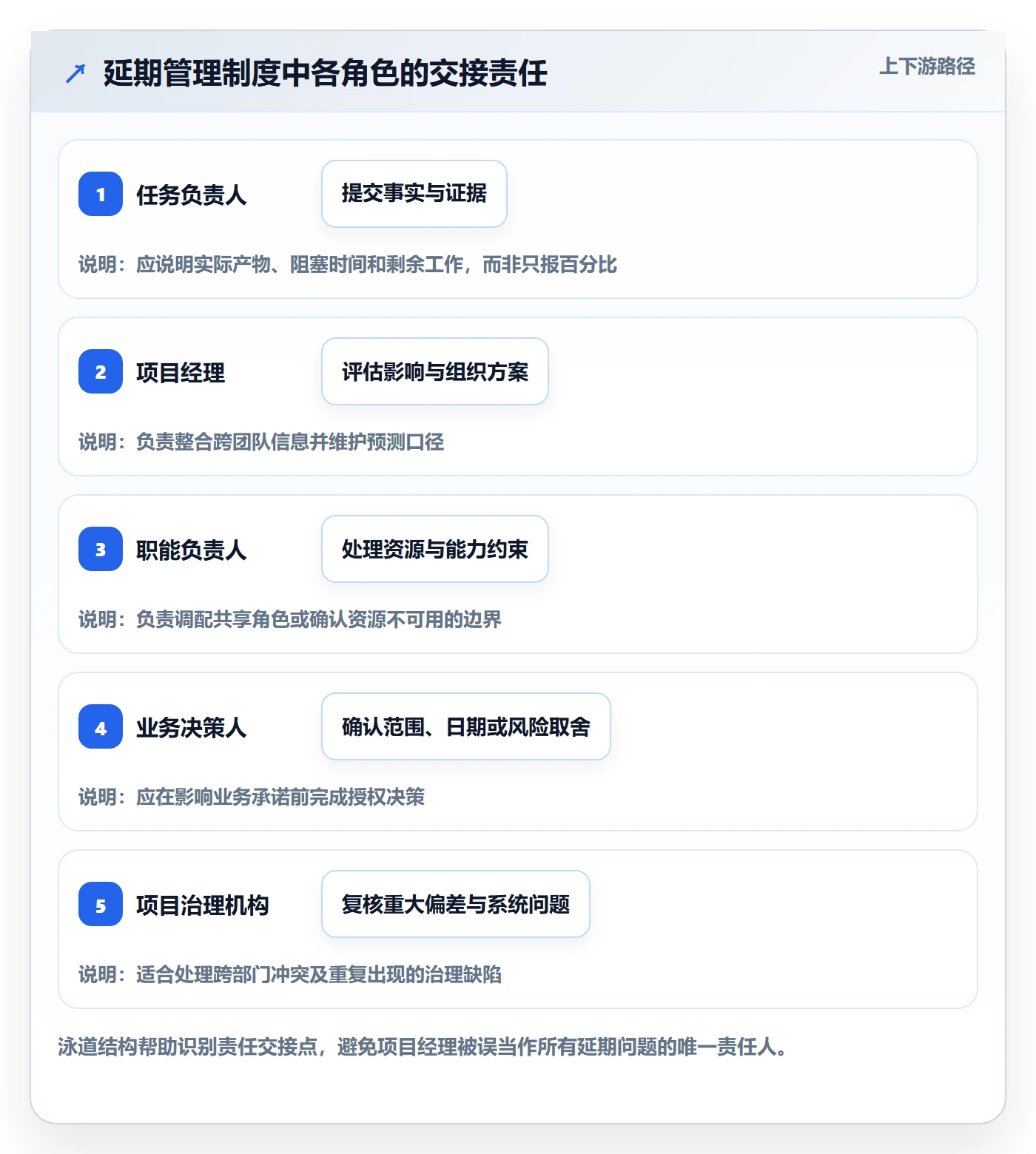

4. 明确角色与决策权限
项目经理负责整合事实、组织分析、更新预测并推动决策,不应独自承担所有资源与范围决策。任务负责人负责提供真实进度和阻塞证据;职能负责人负责资源安排;业务负责人决定需求优先级和范围取舍;项目发起人或治理机构处理跨部门冲突及重大承诺变更。
如果制度没有写清谁能批准缩减范围、谁能调配共享资源、谁能接受质量风险,项目经理就会在会上反复“汇报问题”,却无法解除约束。授权边界要与升级规则一起发布,且要明确紧急情况下的替代决策人。
5. 建立复盘与数据校准机制
项目结束后应复盘预测质量,而不仅是交付日期。把早期预测、基线、变更记录、实际完成时间和质量结果放在一起,分析哪些信号出现得早、哪些假设经常失效、哪些措施确实有效。复盘结果要反馈到估算规则、缓冲设置、依赖协议和风险阈值中。
数据积累初期,不要急于制作精细的延期排行榜。先确保项目口径一致、日期记录可信、变更留痕完整,再按项目类型、团队规模和依赖复杂度分组。若把不同类型项目混在一起,平均延期天数会给出错误的管理信号。

六、案例与数据观察:用决策情景验证制度是否有效
1. 情景案例:上线日期固定,如何选择纠偏方案
继续使用前述情景案例:项目距离计划上线约四周,接口联调未完成,测试环境仍有配置问题,业务验收人只能在固定窗口参与。团队发现,若按原范围全部完成,完整测试窗口可能不足。此时“要求大家加快”不是分析结论,项目经理需要把决策拆成可比较方案。
方案甲是保持范围和日期,增加可用测试资源并安排并行测试,但前提是环境问题在两日内解决,且并行测试不会引入额外协调成本。方案乙是保持日期,先交付核心功能,将低优先级报表和次要体验改进移入后续版本,并保留完整回归窗口。方案丙是保持范围和质量门槛,推迟上线,以避免在测试不足时承担业务与声誉风险。
| 方案 | 保留内容 | 主要成本 | 关键前提 | 适用判断 |
|---|---|---|---|---|
| 增加资源并行推进 | 范围、目标日期与质量门槛 | 协调成本上升,新增人员需要熟悉上下文 | 环境及时就绪,工作可有效并行 | 适用于任务可拆分、资源具备经验且关键路径可压缩的情况 |
| 分批交付并缩减首发范围 | 目标日期与核心验收质量 | 部分功能延后,需管理后续版本承诺 | 需求有明确优先级,系统允许分批上线 | 适用于核心价值可独立交付、非核心需求可以延期的情况 |
| 调整上线日期 | 范围与质量门槛 | 客户、业务窗口或合同承诺受影响 | 新的日期仍有可用业务窗口 | 适用于安全、合规、数据准确性或不可逆风险不可让步的情况 |
真正的判断不是找一个看起来最积极的选项,而是说明每种选择把成本放在哪里。加人并不必然缩短工期;新增人员如果需要熟悉系统、等待权限或依赖已有专家指导,短期内可能增加沟通负担。分批交付也不是免费延期,若功能间耦合过强,拆分可能带来额外测试和部署风险。
2. 情景推演数据:比较代价,而非伪造精度
下面的数据是用于演示决策方法的情景模拟,不是企业实测,也不应当作行业基准。假设原计划剩余四周,团队以“日期、范围、质量风险、资源成本”四个维度评估方案。评分采用一至五级,数字越高表示该维度影响越大;质量风险分数越高代表风险越大。
| 方案 | 预计日期影响 | 范围影响 | 质量风险评分 | 新增协调成本 |
|---|---|---|---|---|
| 并行增援 | 情景模拟:0至3个工作日 | 无范围削减 | 3分,取决于环境和人员熟悉度 | 约6至10人天 |
| 核心范围先行 | 情景模拟:0至2个工作日 | 次要功能后移 | 2分,前提是核心与次要功能边界清楚 | 约3至5人天 |
| 调整上线日期 | 情景模拟:延后7至10个工作日 | 范围不变 | 1分,保留完整验证窗口 | 约2至4人天,另有业务窗口影响 |
这组数字的作用是展示比较框架,而不是制造“精确预测”。真正落地时,应由团队根据工作分解、历史吞吐、资源可用性、变更范围和审批周期重新估算,并把关键假设写明。若日期窗口和质量门槛不可妥协,管理层需要明确接受的就不是“零成本方案”,而是范围、资源或风险中的某种代价。

3. 复盘时检查“信号提前量”
项目结束后,应回看最早的延期信号是什么、何时出现、何时被确认、何时上报、何时作出决策。若接口交付风险在项目第二周已经出现,直到第四周才进入管理视野,问题可能不是团队没有能力预测,而是制度没有要求跟踪依赖承诺,或团队担心过早报告会被视为表现不佳。
一个可操作的复盘问题是:如果当时提前一周决策,是否仍有多个可行选项?如果答案是肯定的,就要改善预警提前量;若即使提前也无法改变结果,则应检查项目立项时的资源、范围或业务窗口假设,而不应只要求项目经理“加强跟踪”。
七、不同情况下的行动建议:先按风险性质选动作
1. 需求持续变化时
先建立变更登记和影响评估,不要把所有新增需求直接塞进原计划。每项变更都要说明业务价值、估算工作量、受影响任务、测试范围和日期影响,再由授权人决定纳入当前版本、替换同等规模需求,或进入后续版本。
如果业务变化频繁是组织常态,应考虑滚动计划:近端工作细化、远端工作保留区间,并为需求决策设置截止点。滚动计划不是允许随时改目标,而是把不确定性显式管理,并保留每次变更的历史。
2. 外部依赖失控时
把依赖从会议口头承诺转成明确的交付契约:交付物是什么、负责人是谁、承诺日期是什么、验收标准是什么、未完成时的升级路径是什么。对供应商、共享平台团队或客户审批,尤其要关注等待时间和响应时限,因为这类时间通常无法通过内部加班压缩。
同时准备替代路径,例如模拟数据、降级接口、临时审批流程或分阶段验收,但必须由技术与业务负责人确认风险边界。替代方案的价值是争取决策空间,不是绕过必要的安全与合规控制。
3. 资源冲突频繁时
先识别共享资源的真实负荷,区分“人不够”和“多项目优先级冲突”。若多个项目都把同一个专家按百分之百排满,问题是组合计划不可行,而非单个团队执行不足。由治理层明确优先级、释放关键角色或调整交付顺序,比让各项目经理分别争抢资源更有效。
如果增援不可行,可减少并行工作数量,集中资源完成最关键路径上的任务。人员同时切换多个项目会产生上下文切换成本,表面上每个项目都有资源,实际上没有足够的连续时间完成复杂工作。
4. 质量返工导致延期时
不要一味压缩验证时间。先按缺陷类别、发现阶段、重开次数和影响范围分层,判断返工主要来自需求歧义、设计缺陷、实现质量、测试环境还是验收标准不一致。若同类问题反复发生,应把修复投入前移到评审、自动化检查或测试数据准备环节。
对高风险变更,提前设定质量门槛和发布条件。若质量门槛未满足,项目经理应把风险和延期影响同时升级,让授权人作出有记录的取舍,而不是由一线团队默默承担质量风险。
5. 项目已经处于严重延期时
不要只做原计划的加速版。重新估算剩余工作,验证真实范围、未完成依赖、技术债和审批窗口,必要时重新切分里程碑。对外部承诺应尽早给出可信的日期区间和假设,避免不断发布过度乐观的单点日期。
严重延期时,短期内应先建立稳定节奏:每天更新关键阻塞与决策,减少与交付无关的并行工作,确保每个风险都有负责人。待预测稳定后,再恢复常规项目节奏,并安排系统性复盘。
八、取舍边界:什么时候保日期,什么时候保范围与质量
1. 日期、范围、资源、质量不能同时固定
项目管理的现实是,日期、范围、资源和质量之间存在约束关系。若日期固定、资源也固定,工作量却增加,组织必须在范围、质量风险或交付承诺中明确选择。制度的任务不是许诺四者都不受影响,而是让取舍透明、及时且由有权限的人作出。
对合同承诺、市场窗口或监管节点,日期可能是硬约束;对安全、合规、数据正确性和关键业务流程,质量底线通常不可让步;对可分批交付的产品功能,范围可能更适合调整;资源则要评估实际可用性和新增人员的边际收益。
2. 适合压缩范围的条件
需求之间边界清晰,核心价值能独立交付,接口和数据模型允许分阶段上线,并且后续版本有明确承诺时,缩减首发范围通常比压缩测试更可控。范围取舍必须有业务负责人确认,避免项目团队自行删除看似次要、实则有合同或运营依赖的功能。
3. 适合调整日期的条件
如果项目涉及不可逆数据迁移、安全风险、合规审查、关键客户验收,或缺少可靠的回滚路径,调整日期可能是负责任的选择。此时要把延后带来的业务成本也说明白,例如错过活动窗口、增加外部协调成本或影响客户承诺,并给出新的风险降低措施。
4. 适合增加资源的条件
任务可以切分、交接成本有限、所需技能能快速补齐、关键依赖已就绪时,增援才可能缩短工期。若工作高度耦合、核心知识集中在少数人手中,或者新增成员需要大量指导,短期加人可能使项目更慢。资源决策要比较净增产出,而不是只比较新增人数。

九、把工具放在制度之后:记录、提醒与决策留痕
1. 工具应解决口径和协作问题
项目管理工具或平台适合承载任务状态、依赖关系、基线版本、变更记录、风险清单和决策日志。真正需要验证的不是页面是否丰富,而是团队能否用同一套字段更新状态,管理层能否从项目组合视角发现资源冲突,审计人员能否追溯日期变更和审批过程。
对中大型企业或百人以上组织,还应评估权限模型、跨团队工作流、数据隔离、私有化部署、与现有研发及协作系统的集成,以及历史项目数据迁移的完整性。若涉及从既有系统迁移,先选一个真实项目做字段映射和流程试运行,检查依赖关系、附件、评论、历史状态和权限是否能正确保留,再决定推广范围。
2. 自动提醒不能替代管理判断
系统可以在任务逾期、依赖过期、预测日期变化或风险长期未更新时发出提醒,但提醒规则要避免过度触发。若每个轻微偏差都向管理层告警,团队很快会忽视通知;如果只按逾期天数触发,又可能错过尚未逾期但已经无法恢复的关键依赖风险。
更合理的配置方式是组合多个信号:任务是否关键、剩余工作是否有证据、缓冲是否被消耗、影响等级是否高、责任人是否已采取行动。自动化负责把注意力引向异常,项目经理负责解释异常并组织决策。
3. 用小范围试点校准制度成本
不要一开始就要求全公司填复杂的延期分析表。先选项目类型明确、管理者愿意参与、数据相对完整的项目试点,观察填报负担、预警及时性、决策耗时和数据复用率。试点结束后删掉没人使用的字段,补充真正影响决策的证据,再逐步扩大范围。
如果团队花大量时间维护报表,管理层却仍然在会议上重新询问基本事实,说明数据结构或流程入口不合理。好的制度应减少重复解释,而不是增加一层行政工作。
十、下一步怎么做:从一个项目开始建立闭环
1. 本周完成的最小落地动作
- 选择一个正在执行、存在关键依赖的项目,确认原始基线、当前预测和验收标准。
- 挑出影响交付最大的三项风险,分别补齐事实证据、影响路径和责任人。
- 针对每项风险至少提出两个选择,并写明日期、范围、资源、质量和业务代价。
- 明确谁有决策权、最晚何时决策,以及不决策时的默认后果。
- 约定复核日期,检查措施是否改变预测;若没有变化,重新评估根因与方案。
2. 一个月内建立组织规则
完成试点后,整理项目分级、预警门槛、升级路径、延期分析单、基线变更规则和复盘要求。把“谁更新什么、何时更新、谁批准、结果记录在哪里”写清楚,再通过真实案例培训项目经理和职能负责人。
建议先跟踪少量、定义清楚的管理指标:预测日期偏差、关键风险提前量、纠偏动作按期完成率、重大偏差决策耗时、延期后返工与质量结果。每个指标都要说明计算口径和适用范围,避免为追求指标而隐藏问题或牺牲质量。
3. 最终判断:延期管理的成熟度看选择质量
我认为,项目延期管理最值得检验的不是“项目有没有延期”,而是组织是否在可选择的时候及时看见风险,是否用证据区分局部波动和系统性问题,是否让有权限的人为取舍负责,以及是否把结果反馈到下一轮计划中。
先从一个项目建立“基线、证据、影响、决策、复核”五段闭环,再逐步扩展到项目组合和组织制度。不要先追求复杂仪表盘,也不要把延期报告变成追责表。当延期分析能帮助团队更早做出更好的选择,它才真正成为项目管理能力,而不只是项目结束后的解释材料。
常见问题解答(FAQ)
1. 项目延期应该以什么时间作为判断基准?
我在做延期分析时,常遇到计划日期改了几次,团队对“到底有没有延期”说法不一致的情况。尤其是需求调整后,如果直接拿最新日期对比,很容易把原计划偏差掩盖掉。
同时保留基准计划和当前预测日期:延期判断以经审批的基准完成日期为准,风险预警则看当前预测日期是否晚于基准日期。每次调整都记录变更时间、原因、审批人和影响,不能用更新计划覆盖历史基准。
2. 怎么区分项目延期的真实原因,避免把责任都归给执行人员?
我复盘延期时发现,“进度慢”通常只是结果,不一定是根因。比如任务晚交,可能源于需求确认晚、外部接口未就绪,也可能是工作量估算不足。
按事件链记录原因,并区分内部可控因素、外部依赖、范围变更和估算偏差;每个原因都要附发生时间、影响任务及证据。可用关键路径上的受影响工作日估算延期贡献,避免把多个原因简单相加造成重复计算。
3. 延期管理制度应该设置哪些上报和升级节点?
我担心制度写得太严会让团队只报喜不报忧,写得太松又会等到交付前才发现问题。实际执行中,跨团队依赖和关键岗位资源冲突尤其容易拖到最后才暴露。
设置分级触发条件并明确负责人:预测完成日期首次晚于基准日期时,由任务负责人在一个工作日内登记风险;影响关键里程碑或预计延期超过约定阈值时,项目经理组织评估并提交恢复方案;涉及范围、预算或合同交付日期变化时,升级至变更审批人决策。阈值应按项目周期和交付风险制定,而不是所有项目使用同一个天数。
4. 用哪些指标评估延期管理是否有效?
我见过团队只统计延期项目数量,但这个数字无法说明延期是否提前发现,也看不出恢复措施有没有效果。项目规模和交付节奏不同时,直接比较延期率也可能得出误导性结论。
至少跟踪延期发生率、延期天数中位数、风险提前发现时间、恢复计划兑现率和重复根因占比。统一统计口径,例如以基准里程碑为分母、按工作日计算偏差,并按项目类型或阶段分组比较;同时抽查延期记录是否有证据和闭环措施,避免单靠指标排名。
核心关键词
文章包含AI辅助创作:延期分析管理方法大全:项目经理延期管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610759
读者评论
我们之前也把“资源不足”当成延期原因,后来拆到具体角色和每周可用工时,才发现主要是几项工作撞在同一个测试窗口。比单纯追问负责人确实更容易找到可执行的调整办法。
保留原始基线、当前计划和最新预测这个做法很实用。不过项目规模不大时,记录太细也会增加维护负担,可能需要按关键里程碑和高风险依赖设置记录粒度。
文中强调预测区间而非单点日期,我认同。实际落地时还想知道历史样本不足怎么校准区间;若只是凭经验估一个范围,也应标清假设和不确定性,避免看起来比单点日期更精确。
