延期审批真正失效,往往不是因为审批人太少,而是因为“延期”被当成一个日期变更:项目成员把计划完成日往后挪,负责人点了同意,过几天又再次延期。项目经理看到的是一次审批,团队承担的却可能是范围扩大、依赖失控和交付信任下降。我的判断是,延期审批不是给日期盖章,而是一次关于影响、责任和恢复路径的决策。流程做得好,不一定让项目从不延期,但应让每次延期都有可核实的原因、清楚的影响、明确的补救动作,以及经过授权的决策记录。
一、先讲核心结论:延期审批的目标不是“批或不批”,而是控制变更后果
1. 延期申请必须回答四个问题
我审核延期申请时,首先看四件事:为什么原计划无法实现;新的日期是如何推算出来的;延期会影响哪些交付物、团队和承诺;申请人准备采取什么措施降低影响。只填“工作量较大”“外部原因”“需要顺延”之类的文字,不能支撑有效决策。
这四个问题分别对应事实、测算、影响和行动。缺少事实,审批人无法判断延期是否必要;没有测算,新日期只是愿望;没有影响分析,局部任务可能拖累关键路径;没有行动计划,延期就只是把风险推给未来。
我的底线是:没有影响分析的延期申请,不进入实质审批;没有责任人与复核日期的批准,不算延期管理闭环。这不是为了增加手续,而是为了避免同一问题在下一次计划更新时原样重现。
2. 把“计划变更”和“进度汇报”分开
进度汇报描述当前状态,例如“测试完成约六成”;延期申请则要求授权调整基线,例如“原定周五交付改为下周三”。两者不能混为一谈。如果团队只在周报里写一句“预计延后”,但没有确认新的范围、日期和责任人,项目基线就会逐渐失去意义。
我建议在流程上明确两种记录:一类是预测,反映团队对未来的判断;另一类是正式变更,经过评估和授权后才修改承诺。这样既不会让审批淹没日常沟通,也不会把未经批准的预测误当成新计划。
3. 衡量流程质量要看延期后的表现
审批速度当然重要,但单看“平均审批用时”很容易把流程优化带偏。审批越来越快,不一定意味着判断更准确;也可能只是大家习惯性通过。更有价值的指标包括延期后再次延期率、申请材料一次通过率、影响评估完整率,以及关键里程碑偏差是否收敛。
如果审批很快,但二次延期率持续上升,说明团队可能只是把风险往后挪。如果审批时间稍长,却能显著减少反复改期,并让交付依赖提前调整,流程的实际价值反而更高。

二、延期管理为什么容易失控:真实工作场景里的隐性成本

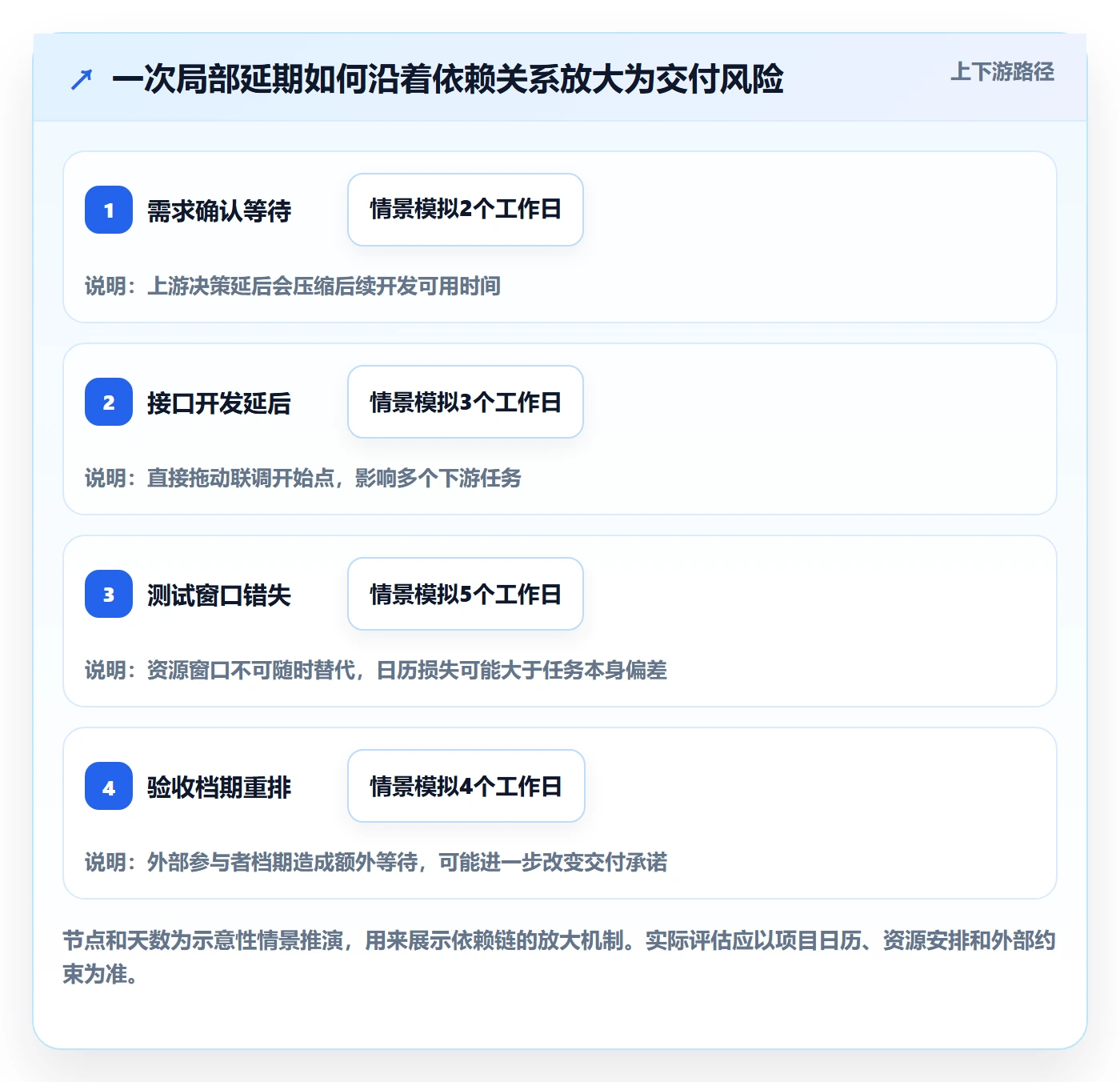

1. 一个节点延后,影响可能沿依赖链扩散
以一项包含需求评审、开发、接口联调、验收和上线准备的项目为例。开发任务晚了三天,表面看只是开发团队的计划偏差;实际却可能导致测试窗口被压缩、业务验收人员档期错过、发布变更窗口需要重新预约。项目经理如果只审批“开发延期三天”,就没有批准整个项目真正需要的调整。
我会要求申请人把直接影响与间接影响分开写。直接影响是当前任务的完成日期变化;间接影响则是依赖任务、资源窗口、客户承诺、成本或合规检查的变化。特别要注意“等待时间”:上游只延后两天,但下游资源要等到下一周才能重新排期,实际交付损失可能远大于两天。
2. 最难发现的不是延期,而是日期不断被改写
有些团队每次周会都更新预计完成日期,却没有保留原始承诺、变更理由和审批记录。几周后,所有看板都显示“按计划进行”,但没人说得清计划何时、为何改变。此时项目数据看起来整齐,管理层却失去了判断交付可靠性的依据。
因此,我倾向于保留三种日期:原始基线日期、当前批准日期、最新预测日期。原始基线用于复盘承诺偏差;批准日期代表正式授权后的目标;最新预测日期则是团队根据当前事实对未来的估计。三者同时存在,才能区分“计划变了”和“执行状态变了”。
3. 组织越大,越要管理接口而非只管理单个任务
在跨部门项目中,延期通常不是某一个人的独立问题。研发需要产品确认,产品等待客户决策,交付又受采购或安全审查约束。审批若只沿着单一汇报线流转,容易遗漏真正承受影响的团队。
这也是为什么中大型组织更需要统一的变更记录和项目视图。项目管理平台可以帮助团队关联任务、里程碑、负责人和审批状态,但工具不会自动替代判断。平台的价值在于让依赖和历史记录更容易被看见,而不是把“同意”按钮变成风险管理。
4. 识别延期背后的成本,不要只算工期
延期的成本常常隐藏在团队切换、窗口错失和重复沟通里。某个专家为延期任务保留了资源,可能就无法投入另一个项目;测试团队错过既定窗口,可能要等下一轮环境;客户需要重新安排验收,沟通与协调也会消耗时间。
在没有可靠成本数据时,不要伪造精确金额。我通常先用可核验的代理指标:新增人天、等待天数、被挤占的资源、需重新预约的窗口次数、受影响的外部承诺数。先把影响记录得一致,后续再逐步补充成本核算。

三、常见误区:看似规范,实际让延期更难管理
1. 把“忙不过来”当成完整原因
“任务太多”“人手不足”是状态描述,不是可审批的原因分析。项目经理还需要追问:任务增加来自范围变更还是估算偏差?缺口发生在哪个技能或时段?能否调整优先级、拆分交付或借调资源?如果不能说明这些,单纯批延期只是默认资源问题会继续存在。
我会把原因写到可验证的层级,例如“客户在某日确认新增两项验收要求,变更记录编号为某某,新增测试工作预计需要四人天”。这样审批人可以追溯依据,也能区分外部变化和内部执行偏差。
2. 把延长工期当成唯一解决办法
延期申请往往默认“范围不变,只延长时间”。但项目经理应同时评估至少四种方案:缩减非关键范围、分阶段交付、调整资源、改变技术或验收路径。时间只是一个变量,不一定是最合适的缓冲器。
如果延期会错过业务窗口,单纯增加五天可能比先交付核心能力、再补齐次要功能更糟。反过来,如果涉及安全、质量或合规检查,强行压缩周期也可能把进度问题转成更昂贵的事故。方案要围绕目标和约束选,不要先假定必须保住所有范围。
3. 以审批层级代替影响分析
让更多负责人会签,不等于风险就更可控。没有明确问题和判断标准时,审批链越长,越容易形成“每个人都看过,但没有人真正负责”。审批人应当基于影响范围配置,而非单纯按组织层级堆叠。
例如,只影响项目内部一个非关键任务的调整,可由项目负责人授权;影响对外承诺、预算或关键里程碑的调整,则需要相应业务负责人或项目治理角色决策。重要的是授权边界清楚,升级条件可执行。
4. 批准后不更新相关计划
批准一项延期后,如果只改任务截止日期,却不更新里程碑、资源安排、客户沟通和风险日志,团队就会同时使用多个版本的计划。执行者看到的是新日期,管理层看到的还是旧承诺,会议上产生的不是决策,而是争论“哪个日期算数”。
审批完成应触发一组后续动作:更新正式基线、通知受影响方、调整依赖任务、记录风险和补救措施、安排复核日期。谁负责完成这些动作,也应写进申请记录,而不能默认“项目经理会处理”。
5. 认为小延期不值得记录
单次晚一天不一定需要高层审批,但如果一个任务连续几次各晚一天,累计影响可能远大于一次较大的延期。是否记录,应看是否改变了承诺、依赖或资源安排,而不是只看天数大小。
我建议把“预测偏差”与“基线变更”分开管理。短期预测更新可以轻量记录;正式基线变化则应留下变更原因和批准人。这样既不会为每个小波动制造繁琐流程,也不会让持续偏差消失在日常更新里。
四、专业判断逻辑:从事实核验到授权决策
1. 先识别申请类型,再决定走哪条路径
不是所有延期都应走同一套审批。可以先判断它属于哪类:任务级预测变化、项目基线变更、外部承诺变更,还是影响预算与范围的重大变更。类型不同,审批人、证据材料和响应时限都应不同。
| 申请类型 | 典型情况 | 建议审批层级 | 必须检查的事项 |
|---|---|---|---|
| 任务级预测更新 | 任务有偏差,但尚未改变项目承诺 | 任务负责人和项目经理 | 偏差原因、下游依赖、预计恢复时间 |
| 项目基线变更 | 里程碑或正式交付日期需要调整 | 项目负责人及相关业务负责人 | 范围、关键路径、资源、对外沟通 |
| 外部承诺变更 | 客户验收、合同节点或发布窗口改变 | 有对外授权的负责人 | 承诺依据、客户确认、合同或服务影响 |
| 重大综合变更 | 时间、范围、预算或质量要求同时变化 | 项目治理或授权决策机构 | 备选方案、风险接受人、后续复核安排 |
这张表不是要增加审批层级,而是让同类问题走同一条路。项目团队可以据此建立轻重分层:低影响事项快速处理,高影响事项补足证据并升级授权。
2. 判断新日期是否可兑现
申请人提出一个日期,不代表这个日期有计划依据。我会追问新日期如何推算:剩余工作量是否重新估算?关键依赖是否确认?资源是否可用?测试、评审或验收窗口是否已经锁定?如果这些条件没有确认,新日期就只能称为预测,不能当作可靠承诺。
对于复杂任务,我更愿意看到范围估算和区间,而非一个过度精确的数字。比如团队给出“预计需要八至十个工作日”,并说明影响区间的主要因素;项目经理再根据业务承诺和风险容忍度确定可对外承诺的日期。区间不是推卸责任,而是把不确定性呈现出来。
3. 用关键路径和浮动时间判断真实影响
延期天数不等于项目延期天数。若任务有足够浮动时间,晚两天可能不会改变最终交付;若任务位于关键路径,晚一天就可能直接拖动里程碑。审批时应检查前后依赖、并行任务和可用缓冲,而不是把申请表上的“延期三天”直接理解成项目整体晚三天。
项目计划不够成熟时,关键路径分析也可能失真。任务关系未更新、资源约束没进入计划、验收活动没有拆分,都会让计算结果看起来合理却无法执行。因此,关键路径是判断工具,不是自动结论。
4. 评估方案时同时看交付价值和不可逆风险
取舍不能只比较“晚几天”与“多几个人”。我会把方案放到四个维度上对照:交付价值、质量与合规风险、资源成本、外部承诺。若某个功能可以后续补齐,分阶段交付可能更合适;若安全验证是上线前置条件,就不应为了赶日期跳过验证。
当方案之间各有代价时,审批记录要明确谁接受了哪种风险。例如,业务负责人同意先交付核心流程、将报表能力放到后续版本;安全负责人确认测试范围和限制条件;项目经理负责设置补齐日期。风险接受需要有明确责任人,不能藏在“会议已讨论”里。
5. 设定授权阈值,但不要迷信统一天数
有些组织会设定“延期超过五天必须升级”,这能帮助快速分流,却不应是唯一规则。一个任务延后一天,如果会错过监管窗口,影响可能非常重大;一个内部任务延后十天,若有充足浮动时间,也可能不改变任何业务承诺。
我更推荐“时间阈值加影响阈值”:天数用于提醒,影响范围决定授权。影响维度可以包括关键里程碑、外部承诺、预算、人力资源、合规、安全和客户体验。这样既保留操作简便性,也避免用单一数字覆盖所有项目。

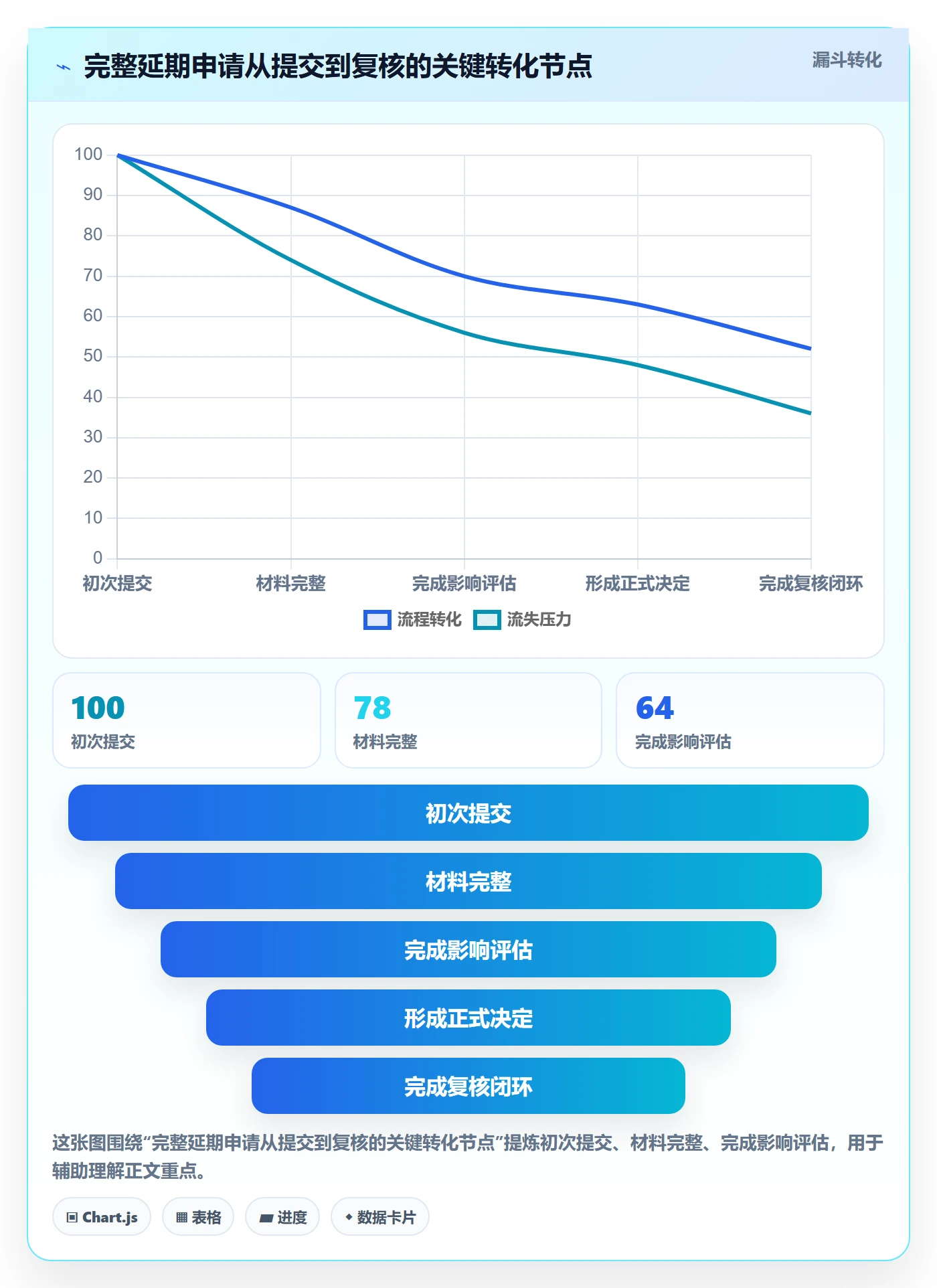

五、具体案例与数据观察:一份延期申请如何从“补日期”变成可决策材料
1. 情景案例:交付延期四天,实际问题出在依赖确认
下面的案例是匿名化流程演练,不对应任何单一企业。一个跨部门项目原计划在周五完成接口联调,开发负责人周二提交延期申请,理由是“联调问题较多,预计需要再加四天”。如果按照原始申请直接审批,审批人只知道日期变了,却不知道问题数量、修复进度和测试窗口是否可用。
项目经理没有先决定通过或驳回,而是退回补充四类信息:当前未解决问题及严重级别、每项问题的负责人和预计修复时间、外部接口方的响应状态、延期对测试和上线准备的影响。补充后发现,真正阻塞交付的并非所有问题,而是两个需要外部确认的接口字段。
2. 把日期问题拆成可验证的决策条件
团队随后提出三个方案。方案一,保持全部范围,整体延期四天;方案二,先完成不受阻塞的接口,将两个有争议的字段隔离到后续补丁;方案三,临时安排两名工程师并行排查,但需要其他工作延期。三种方案都没有“免费午餐”,差别在于成本和风险落在哪。
项目经理进一步核对测试团队能否按新计划接手、外部接口方能否在约定时间反馈,以及分阶段交付是否影响客户验收。最终,团队选择先交付已确认部分,把未确认字段作为受控变更,并设定一个工作日后的复核点。如果外部确认仍未到位,再触发正式调整客户验收日期。
3. 用数据观察流程是否真的改善
对延期流程做试点时,我不建议一开始就用未经验证的“行业最佳值”。先拿四至八周作为观察窗口,记录申请完整度、审批耗时、批准后再次延期率、受影响依赖数量和逾期补救动作。对比改流程前后的同口径数据,才能判断改善来自流程设计,还是恰好遇上了更简单的项目。
下表是用于说明分析方法的情景模拟,不是公开行业统计,也不是任何企业的实测结果。示例假设团队从只填日期与原因,改为增加影响分析、替代方案和复核点。实际落地时应使用本组织基线,并注明样本数、统计区间和口径。

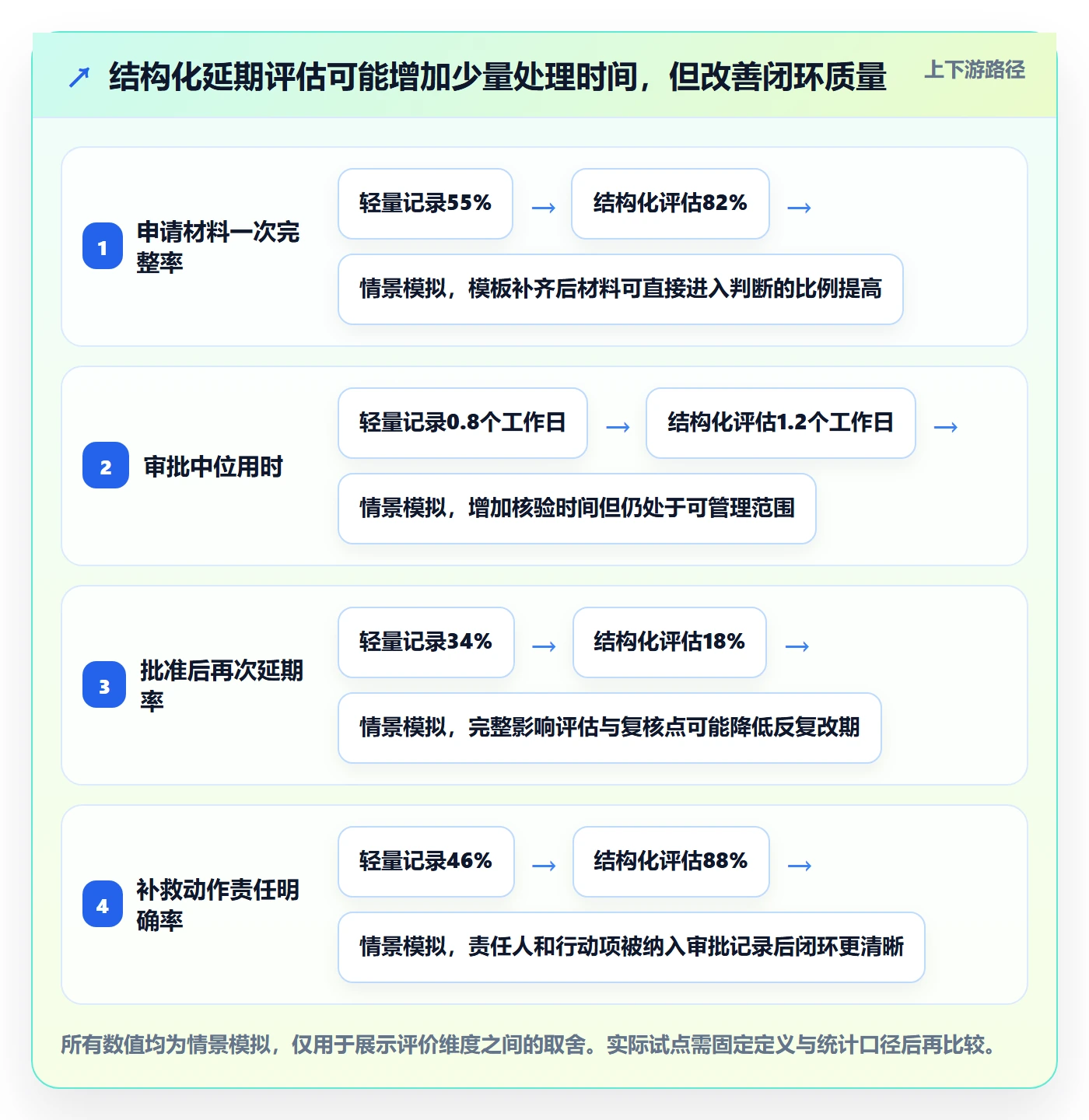

| 观察指标 | 轻量记录阶段 | 结构化评估试点 | 解读方式 |
|---|---|---|---|
| 申请材料一次完整率 | 情景模拟55% | 情景模拟82% | 反映申请模板和提交指导是否清楚 |
| 审批中位用时 | 情景模拟0.8个工作日 | 情景模拟1.2个工作日 | 试点用时略长,可能来自补足影响分析 |
| 批准后再次延期率 | 情景模拟34% | 情景模拟18% | 用于判断新日期和恢复计划是否更可信 |
| 有明确责任人的补救动作占比 | 情景模拟46% | 情景模拟88% | 衡量审批决定是否转化为可执行任务 |
这组模拟数据有意呈现一个容易被忽略的结果:流程更完整后,审批中位用时可能暂时增加,但再次延期率下降、补救责任更明确。若管理层只盯审批速度,很可能会误判试点效果,继而把流程重新压缩成一个无人负责的“快速同意”。

4. 案例里的专业判断:不是所有未完成项都要拖动整体交付
案例的关键不在于“分阶段交付总是更好”,而在于区分阻塞项与非阻塞项。若接口字段关系到核心交易正确性,先交付再补齐可能不可接受;若它只是非关键展示字段,隔离处理或许能降低整体延误。判断必须回到业务后果、质量底线与可回退能力。
项目经理还应检查延期方案是否把工作挤到了后续阶段。如果先交付会让测试、运维和支持团队承受不可控负担,那么“按时交付”可能只是把延期成本转移给别人。方案评审应覆盖整个交付链,而不是只看开发团队的日期。
六、延期审批流程设计:从申请入口到关闭复盘
1. 设定统一入口和最少必填信息
延期申请入口应尽量统一,避免邮件、即时消息、会议纪要和个人表格各留一份版本。申请表不必写得像审计报告,但至少要包括任务或里程碑、原批准日期、最新预测日期、申请日期、原因证据、影响对象、备选方案、补救动作和申请责任人。
字段设计的原则是“为决策提供证据”,不是“收集越多越好”。如果申请人要填写许多没人阅读的信息,最终只会复制粘贴。可以先让必填项聚焦关键判断,再根据影响等级要求补充成本、客户确认或风险说明。
2. 先做材料完整性检查,再做实质判断
项目经理或协调角色可以先检查申请是否完整:原因是否可验证、新日期是否有估算、影响范围是否列出、行动负责人是否明确。信息不足时退回补充,写明缺少什么以及补齐标准,不要仅回复“请完善材料”。
材料完整不等于申请合理。完成初筛后,审批人仍要评估是否接受延期、是否改变方案,或是否需要升级授权。把形式检查和决策判断分开,有助于避免高层审批人花时间追问基础事实。
3. 评估时邀请真正受影响的角色
审批人名单不应固定地等同于项目通讯录。若延期牵涉测试窗口,就需要测试负责人核对容量;若改变客户验收日期,应由有权确认对外承诺的角色参与;若触及安全或合规条件,相关责任人必须明确其审查结论。
为了减少无效会签,可以让受影响方提供针对性意见,而非每个人都对整份申请重复表态。意见应包含影响和条件,例如“可以调整,但需保留完整回归测试”,而不只是“知悉”。
4. 决策后同步更新基线和下游任务
批准后应明确更新范围:任务日期、项目里程碑、发布计划、资源安排、外部沟通、风险日志,以及相关报告中的基线。对于部分批准的申请,必须说明哪些范围被同意、哪些仍需处理,否则团队容易把“同意一部分”理解成“整体延期已批准”。
建议将决定记录成可追溯的格式:决定内容、授权人、决定日期、使用的依据、附带条件、责任人和复核时间。后续即使成员变更,接手的人也能看懂为什么改期,而不是从聊天记录里拼凑背景。
5. 设置复核点,检查延期是否产生预期效果
延期获批不是流程终点。项目经理应在约定时间检查补救措施是否执行、关键阻塞是否解除、预计完成日期是否仍可信。如果计划再次偏离,尽早启动新一轮评估,而不是等到新日期当天才报告未完成。
复核频率应匹配风险。低影响任务可以在例行项目检查中跟踪;关键路径上的阻塞任务则可能需要每日或每两日核实。没有必要所有项目都用同样高的跟踪频率,重点是让检查密度与风险相称。
6. 用简单的流程时限减少“卡在等待”
可以为每个角色设定内部响应时限,例如项目经理完整性检查在一个工作日内完成,业务影响方在两个工作日内反馈。时限不是为了催促大家无条件批准,而是为了避免申请在流程中无人认领。超时应有升级路径,并告知申请人当前状态。
若事项紧急,应另设快速通道,但要保留补充材料和事后复核要求。快速处理不等于跳过控制,而是先完成必要的风险判断,随后及时补全记录,防止“紧急”成为长期绕开流程的借口。

七、不同情况下的行动建议:按风险和确定性调整做法
1. 预计会延期,但尚未影响正式里程碑
先更新预测,不要过早把每个短期波动升级成正式变更。项目经理应检查任务浮动时间、下游依赖和恢复可能性,并记录触发升级的条件,例如关键路径缓冲将耗尽、下游资源窗口改变或客户承诺可能受影响。
这类情况适合轻量管理,但不适合无记录管理。若一周内预测反复变化,说明估算或执行信息不稳定,应安排短周期核查,找出不确定性来源,而不是每次只改一个日期。
2. 已确认会影响项目里程碑
立即建立正式变更申请,明确原基线、当前预测和建议新基线。同步检查关键路径、测试和验收窗口、资源安排以及受影响方,并准备至少一个替代方案。项目经理要避免只向上级报“晚几天”,而不呈现选择空间。
如果需要改动范围或交付顺序,申请就不只是延期申请,还可能是范围变更或发布策略调整。应按组织治理要求关联相应的决策记录,避免日期批准了、范围却没有人负责确认。
3. 客户、合同或外部机构已收到原承诺
先确认谁有权变更外部承诺,再对内完成影响评估。未经授权,不要让多个团队分别向客户解释不同日期。对外沟通应说明事实、影响、替代安排和下一次更新时间;尚未确认的新日期应明确标为预测,不要包装成确定承诺。
同时核查合同节点、服务水平约定、验收条款和潜在费用。项目经理可以负责组织信息,但涉及法律、商务或合规判断时,应让对应专业角色参与。内部流程批准不必然等于外部合同义务已经变更。
4. 延期由客户决策或第三方依赖造成
记录等待开始时间、请求时间、已催办次数、对方承诺和可替代方案。外部依赖不是自动免责理由,项目团队仍需说明自己是否提前识别、是否提供清晰选项、是否能并行推进其他工作。
若对方尚未给出确认日期,可以采用带条件的计划:在某个时间点前收到确认,按方案甲执行;超过该时间点,则切换到方案乙并重新评估里程碑。条件化计划比一个没有依据的单点日期更可管理。
5. 延期由估算偏差或内部执行问题造成
不要把流程变成追责工具。先判断估算是否漏掉评审、返工、环境准备或依赖等待,再核查任务拆分和进度反馈是否及时。复盘关注可改进的机制,同时也要记录责任边界,避免“系统问题”成为任何失误都不需要解释的挡箭牌。
如果相同团队连续出现同类偏差,应调整估算方法、任务粒度或评审节点;如果偏差集中在某类工作,则建立该类型工作的历史区间。管理目标是减少可预防的重复误差,而不是让每个人用更乐观的日期换取表面上的按期率。
6. 多个延期同时发生,资源已无法兼顾
这时不应逐项孤立审批。项目经理要把各项延期放到项目组合或团队资源视图中,检查关键人员是否被多个恢复计划重复占用、哪些承诺彼此冲突,以及哪些工作可以降级或暂停。
优先级由有授权的业务负责人确认,项目经理提供影响和方案,不应单独用加班填平所有缺口。若所有项目都被标成最高优先级,实际上就没有优先级,组织需要做的是明确放弃、延期或减少范围。

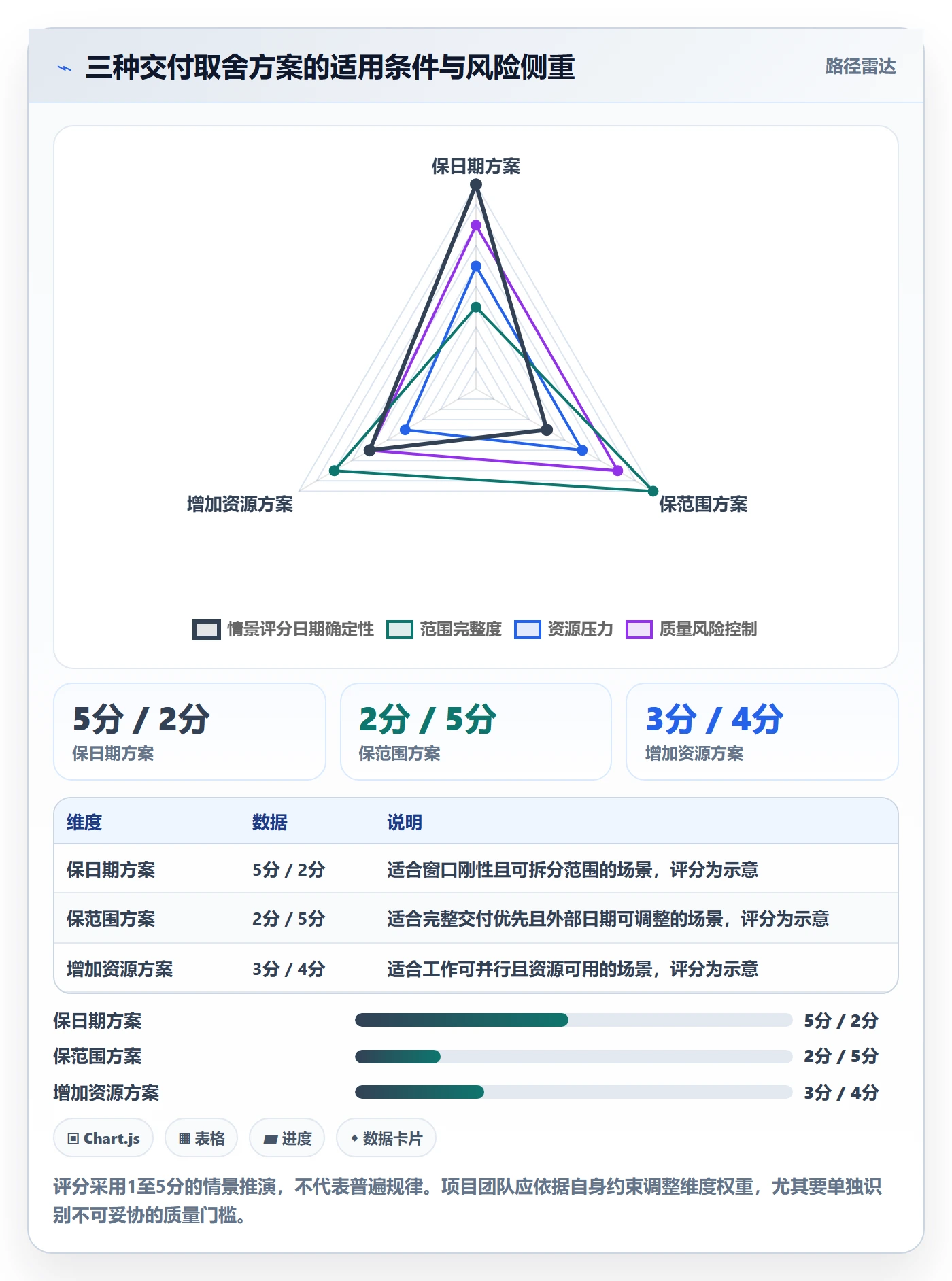

八、不同情况下的取舍:保范围、保日期还是保质量
1. 保日期:适用于窗口价值高且范围可拆分的项目
当发布窗口、市场活动或业务时点不可替代,而需求可以拆成核心与增强部分时,可以考虑保日期、缩范围。前提是核心交付仍能形成完整价值,未交付功能有明确后续计划,且客户或业务方接受分阶段交付。
风险在于范围削减不彻底:表面上少交功能,实际仍保留所有接口、测试和支持负担。项目经理应确认被移出的内容真的退出本次交付,而非悄悄变成团队额外工作。
2. 保范围:适用于完整性优先且日期有弹性的项目
如果交付价值依赖功能完整、流程闭环或端到端验收,保范围可能更合理。项目应明确新的日期如何推导、增加了哪些资源或成本,以及延期是否错过外部窗口。若只是把日期往后移却没有修正计划,团队很可能再次遇到同样的问题。
当延期由工作量低估造成时,可利用这次调整重新拆解剩余工作,补充测试、迁移、培训和上线准备等被忽略的活动。新的基线应建立在更新后的计划上,不要把旧估算加几天就当作重新规划。
3. 保质量:适用于质量门槛不可妥协的项目
安全、可靠性、数据正确性、法律合规和关键业务连续性等要求,不应被当作赶工时可以随意压缩的变量。可以缩范围或调整日期,但不能在没有风险接受和授权的情况下跳过必要验证。
如果确实需要例外,应写清楚例外范围、风险控制措施、批准人、有效期限和回退方案。对于不可逆或影响面广的决策,口头同意不够;记录应能证明决策者理解了具体风险,而非只知道项目很赶。
4. 调整资源:适用于瓶颈明确且并行工作真实存在的项目
增加资源不一定缩短工期。任务若高度串行、知识集中在少数人手里,临时加入人员可能增加交接和协调成本。只有当工作可以合理拆分、环境和权限就绪、负责人有能力带教时,增援才可能有效。
审批时应比较增援成本与延期成本,并确认人员从何处调来、会挤压哪个项目。不要把“加人”写成没有代价的补救措施,也不要在最后阶段临时把关键任务交给不熟悉系统的人。
5. 延期、缩范围和加资源都不可行时,重新审视项目目标
如果所有方案都无法满足约束,管理层需要决定是否暂停、拆分、取消或重设业务目标。项目经理的职责不是把不可能的组合包装成可执行计划,而是把约束和后果摆到决策桌面上。
真正有效的延期管理,有时结论不是“批准延期”,而是“取消低价值工作,把有限资源转向更重要的交付”。如果组织从不允许重新排序,只允许团队不断加班和改日期,那么流程再完整也无法解决根因。

九、用工具和数据支撑闭环:先统一记录,再谈自动化
1. 工具应解决可追溯与关联问题
延期管理所需的核心能力并不神秘:能够记录原始与当前基线、关联任务和里程碑、保留审批状态与历史、分派补救动作、提醒复核时间,并让受影响角色查看同一版本的信息。若这些内容散落在多个表格和聊天记录里,项目经理就很难确认谁看过、谁批准、谁还欠一个动作。
对于中大型组织,项目管理平台可以把延期申请与任务、版本、测试、风险和项目视图关联起来。选型时应检查权限模型、审计记录、跨项目汇总、通知机制、数据导出、部署方式和迁移成本,而不是只比较审批表单好不好看。
2. 自动化适合处理提醒和路由,不适合代替责任判断
可以自动提醒申请人补材料、按影响等级路由审批人、在批准后创建复核任务、临近复核日时提醒责任人。这些规则能减少遗漏,但系统不应根据申请天数自动判断“低风险”或“必然批准”,除非组织已经明确了适用范围和例外机制。
自动化规则还需要定期检查。如果角色调整、项目类型变化或审批责任人离岗,旧规则可能让请求卡在流程中。建议设置流程所有者,并定期检查超时申请、错误路由和被频繁绕行的规则。
3. 选择平台时核对组织实际约束
若团队有复杂权限、跨项目组合管理、内部部署或数据隔离要求,应把这些列为硬性条件,而不是试用结束后再发现不能满足。PingCode主要服务中大型企业及100人以上组织,可纳入这类团队的评估清单;其支持私有化部署,并提供Jira平滑迁移能力。是否适合,仍应通过实际工作流、权限、数据迁移和运维验证来判断,不能只根据功能描述作决定。
评估时可以挑选一条真实的延期流程做试点,模拟申请、退回补充、跨部门评估、授权、基线更新、提醒和复核。若平台只能记录审批结果,却无法关联任务与后续动作,团队仍需依赖人工维护第二套台账。
4. 先建立指标口径,再做仪表盘
建议至少定义以下指标:申请材料一次完整率、审批中位用时、超时申请占比、批准后再次延期率、延期影响的关键里程碑数量、补救动作按期完成率。每个指标都要说明统计对象、起止时间、排除条件和责任人。
- 申请材料一次完整率:首次提交即满足必填要求的申请数,除以同期申请总数。
- 审批中位用时:从材料完整进入审批到形成决定的工作时间中位数,避免被少数极端值误导。
- 批准后再次延期率:批准后在约定窗口内再次申请调整的事项数,除以已批准事项数,并明确观察窗口。
- 补救动作按期完成率:在约定日期前完成的补救动作数,除以到期动作总数。
- 关键里程碑偏差:当前批准基线与实际完成日期的差异,应与原始基线差异分开呈现。
指标是用来发现系统性问题,不是给个人贴标签。若某团队再次延期率高,先检查工作类型、依赖复杂度和申请样本量,再讨论能力或责任。小样本下,一个项目的异常可能让百分比剧烈波动,仪表盘必须展示样本数和统计区间。
5. 建立轻量试点,避免一次性把流程做得过重
建议从一个跨部门、延期影响明显但规模可控的项目开始,先运行四至八周。试点前记录现有流程耗时和材料质量;试点中每周检查卡点;试点结束后比较同口径数据,并访谈申请人、审批人和受影响团队。
如果退回补充次数很多,优先改申请模板和指导说明;如果审批经常等待某一个角色,重新设计授权或代理机制;如果批准后行动没有完成,重点补复核和责任分派。不要只因流程有人抱怨就删掉所有控制,也不要因为表单很完整就认定流程有效。

十、延期复盘与长期改进:把每次变更变成更好的估算
1. 复盘不问“谁没按时”,先问“我们何时知道会晚”
延期复盘的首要问题是风险是否及时暴露。如果团队早已知道关键依赖未确认,却直到交付日才提交申请,问题不只是延期本身,还包括预警机制失效。相比追问最后一天为什么没完成,更值得分析的是哪些信号被忽略、什么信息缺失、何时仍有可选方案。
这并不意味着取消责任。若有人隐瞒阻塞、反复不更新状态或未经授权修改基线,组织应处理责任问题。但把所有复盘都变成追责会议,会让团队学会推迟暴露风险,最终让管理者得到更晚、更少的信息。
2. 分开复盘原因、决策和执行结果
复盘可以分为三个层面:延期原因是否真实且完整;审批决策是否基于当时可获得的信息;批准后的补救措施是否按计划执行。这样能区分“决策合理但外部条件再度变化”和“计划本身缺乏依据”,避免只用最终是否准时评价决策质量。
例如,某团队按照当时信息选择分阶段交付,后来客户新增验收要求,不能简单认定原决策错误;但如果团队没有设置确认截止时间,也没有准备替代方案,就有流程改进空间。评价应考虑决策当时的证据,而非只看事后结果。
3. 把经验沉淀到估算和风险库,而不是只写会议纪要
可复用的经验应转化为计划规则:某类外部接口需预留确认窗口;某类迁移任务需包含回滚验证;某类验收必须提前锁定业务人员。单纯记录“沟通不足导致延期”,下一个项目仍然会遇到同样的问题。
风险库不必追求巨量条目。每个经验至少应有触发信号、潜在影响、预防动作和适用边界。随着项目数据积累,再逐步形成按工作类型、团队和依赖类别划分的估算区间,避免把不同性质的任务混成一个平均数。
4. 防止按期率制造错误激励
如果组织只奖励按期交付,团队可能通过提前报长日期、压低质量范围或把任务移出统计来改善数字。相反,只惩罚延期,会鼓励晚报风险。应同时观察基线稳定性、变更透明度、质量结果和再次延期情况。
我更看重的不是“延期为零”,而是预测越来越可信、重大变化更早暴露、取舍由有权角色做出、批准后的行动按责任落实。对复杂项目而言,透明地调整承诺通常比维持一份已经失真的原始日期更负责任。
十一、下一步怎么做:先用一张表跑通,而不是先造复杂制度
1. 本周先完成三项基础动作
- 定义预测更新与正式基线变更的区别,并明确哪些情况必须发起延期申请。
- 制作一份最小申请模板,至少记录原日期、新预测、原因依据、影响范围、备选方案、补救责任人和复核时间。
- 选一个项目试跑,保留原始基线、审批决定和行动闭环,记录每个环节的等待时间。
如果组织暂时没有合适工具,可以先用受控表单和统一台账验证字段与授权规则。重点是只有一个权威记录、变更留痕可追溯、行动有人负责;等流程跑顺后,再决定哪些环节值得自动化。
2. 四周后检查流程是否有效
试点复盘时,不要只问大家觉得表单麻不麻烦。检查一次完整率是否提高、审批等待卡在哪里、批准后的再次延期是否减少、下游团队是否更早得到通知,以及复核动作有没有按时完成。若数据没有改善,先找瓶颈,再决定调整模板、权限还是协作方式。
同时保留例外入口。突发安全问题、客户紧急决策或不可预见的外部中断,可能需要快速处置;但例外也要写明临时决定、风险接受人和补充复核时间。流程的成熟度,不是从不出现例外,而是例外有边界、有记录、有回收机制。
3. 最后的专业判断
延期审批管理的核心,不是让所有项目都按原计划完成,而是让组织在计划失效时仍然有能力做出清楚、及时、可追溯的选择。一个好的流程,会把“为什么延期”追到可验证事实,把“晚多久”拆成依赖与条件,把“怎么办”转成责任和复核。
我建议项目经理下一步先检查最近五次延期:原始基线是否保留、影响是否评估、批准后是否有人负责执行补救动作。如果这三项中有两项缺失,先补记录与闭环,通常比增加更多审批人更有价值。延期可以被接受,反复失去对计划的解释能力不应该被接受。
常见问题解答(FAQ)
1. 项目延期审批需要准备哪些材料?
我第一次提交延期申请时,只写了“工作量超出预期”,审批人却追问具体卡点和影响范围。我想知道,怎样准备材料才能让审批不变成来回补充说明?
至少准备原计划完成日期、当前进度、延期原因及证据、未完成事项清单、对里程碑和上下游任务的影响,以及新的完成日期和资源需求。原因要尽量对应可核实事实,例如需求变更记录、缺陷数量或关键人员缺位时间;新日期应按剩余工作量和可用产能估算,而不是简单顺延固定天数。
2. 延期申请应该由谁审批,审批流程怎么设置?
我所在的团队规模不大,延期时有时由项目经理直接拍板,有时又要逐级找负责人,处理速度差异很大。我想知道,怎样划分审批权限,既不漏掉重要影响,也不让流程过度繁琐?
可按延期影响范围设置审批层级:不影响对外承诺且不跨团队的短期调整,由项目负责人审批;影响关键里程碑、客户交付或其他团队计划的,由项目发起人或相关职能负责人会签;涉及合同、预算或重大承诺变化的,再升级至相应决策人。流程中明确提交人、必需会签人、审批时限和超时处理方式,并保留审批记录。
3. 项目延期后,怎样重新制定可信的交付日期?
我遇到过延期获批后,新日期仍然沿用最初的乐观估算,结果又再次延期。我想知道,重新排期时应看哪些数据,才能避免把风险只是推到下一个日期?
先拆分剩余任务,确认依赖关系、负责人、可用工时和待解决风险,再根据团队近期实际交付速度估算完成时间。将评审、测试、验收和缓冲时间纳入排期,并检查新日期是否撞上其他项目的资源占用;若估算区间较大,应同时记录目标日期、最可能日期和主要不确定因素。
4. 如何判断延期是偶发问题还是项目管理流程问题?
我负责的项目连续几个阶段都出现延期,团队每次都能给出具体原因,但问题似乎总在重复。我想知道,复盘时该看哪些指标,才能找到值得改进的流程环节?
按阶段统计计划与实际完成日期、延期次数、延期天数、原因类别及审批后是否再次延期,并区分需求变更、估算偏差、资源冲突、外部依赖和质量返工。若某类原因反复出现,或审批后的新日期仍频繁失守,就应进一步检查需求冻结、任务拆分、依赖确认或资源安排机制;每次改进指定负责人和检查日期,再观察后续周期的数据变化。
核心关键词
文章包含AI辅助创作:延期审批管理指南:项目经理如何做好延期管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610632
读者评论
把原始基线、批准日期和最新预测分开记录,这点很实用。我们以前只改看板上的截止日,复盘时确实很难还原当时的承诺。
小项目如果每次日期变动都走完整审批,可能会增加负担。按是否影响依赖、资源或对外承诺分层处理,感觉更容易落地。
再次延期率值得关注,不过不同项目的复杂度差异很大,比较时恐怕还要按项目类型和变更原因分类,否则指标容易被误读。
