项目延期管理最容易算错的,不是晚了几天,而是把“计划日期变更”“实际进度落后”和“对外承诺延期”混成一件事。某个项目原定 6 月 30 日上线,团队到 6 月 20 日才发现关键接口尚未联调:如果只把交付日期改成 7 月 15 日,系统里看起来延期 15 天,却看不出风险何时发生、谁受影响、为什么需要调整。我更愿意把延期天数看作一项管理信号,而不是给团队贴标签的分数:先定义口径,再记录偏差,最后用影响和证据决定行动。
一、先讲核心结论:延期天数要算得清,也要管得动
1. 把三个日期分开,避免一个数字掩盖三种事实
我在梳理项目延期问题时,第一步通常不是找公式,而是确认日期字段。至少要区分基线计划完成日期、当前预测完成日期和实际完成日期。基线日期代表承诺时的参照点,预测日期反映团队此刻对未来的判断,实际日期则是工作真正完成或验收通过的时间。
三者的差异对应不同问题。预测日期减基线日期,显示当前预估的延期风险;实际日期减基线日期,显示最终交付偏差;实际日期减最近一次批准的计划日期,则用于判断变更后的承诺是否兑现。若每次延期都覆盖原日期,最终就只剩“按新计划完成”,组织也就无法复盘最初的预测准确度。
核心原则是保留基线、持续更新预测、记录每次变更及其批准依据。延期管理的目标不是让延期记录变少,而是让风险更早出现、影响更快被看见、决策更有依据。
| 日期或指标 | 计算方式 | 管理用途 |
|---|---|---|
| 当前预测偏差 | 当前预测完成日-基线计划完成日 | 衡量相对原承诺的风险程度 |
| 最终延期天数 | 实际完成日-基线计划完成日 | 复盘原始计划与实际交付的差异 |
| 变更后兑现偏差 | 实际完成日-最近一次批准日期 | 检查调整后的计划是否可信 |
| 延期影响天数 | 关键路径或业务节点受影响的工作日 | 估算对上线、收入、合规或客户的影响 |
日期差值并不总是自然日。跨周末、节假日的项目,需明确采用自然日还是工作日;跨时区团队还要明确以哪个时区的截止时间为准。若一个团队报 10 天、另一个团队报 8 个工作日,两个数字可能并不矛盾,只是口径不同。
2. 管理重点从“延期几天”转向“偏差为何发生、下一步怎么办”
同样延期 5 个工作日,业务影响可能天差地别。内部文档晚 5 天,可能只影响团队效率;支付链路晚 5 天,可能错过促销档期;法规要求的整改晚 5 天,则可能引发不可接受的合规风险。因此,延期天数必须与关键路径、依赖方、外部承诺和损失窗口一起解释。
我建议项目例会至少同时看四个问题:偏差是多少、偏差从何时开始、影响什么节点、谁有权作出调整。只展示一个红色的“延期 12 天”,往往会引发追责;展示风险出现的时间、依赖阻塞和备选方案,才能促成处理。

二、背景和真实场景:延期往往不是某一天突然发生的
1. 从计划偏差到承诺延期,中间通常有一段“沉默期”
项目并不总是在截止日当天才出问题。更常见的过程是:需求范围逐渐增加,关键人员被其他事项分走,依赖团队的接口迟迟未就绪,测试缺陷在临近发布时集中暴露。团队可能已经知道计划不稳,却因为没有明确阈值、缺少升级路径,直到对外承诺无法兑现才正式报延期。
这段沉默期会让延期管理失去最大的价值。晚一天登记风险,可能意味着少一天协调资源;晚一周通知客户,可能导致客户的部署、培训和营销安排都无法调整。延期的“发现时间”因此也是关键指标,不应只记录“实际晚了几天”。
在项目复盘中,我会把首次出现可信风险的时间与正式升级时间分开记录。前者可以是依赖未按期交付、关键测试未通过或剩余工作量明显超出容量;后者是项目经理将风险提交给有决策权的人。两者之间的间隔,能暴露组织的风险沟通效率。
2. 一个可复用的情景:接口联调晚了,延期却不只来自接口
下面是用于说明判断方法的情景模拟,不代表某个组织的实测结果。一个中型数字化项目有 4 个工作流:业务配置、接口开发、数据迁移和验收准备。接口团队原计划 6 月 10 日交付测试环境,实际在 6 月 17 日才具备联调条件,延后 5 个工作日。

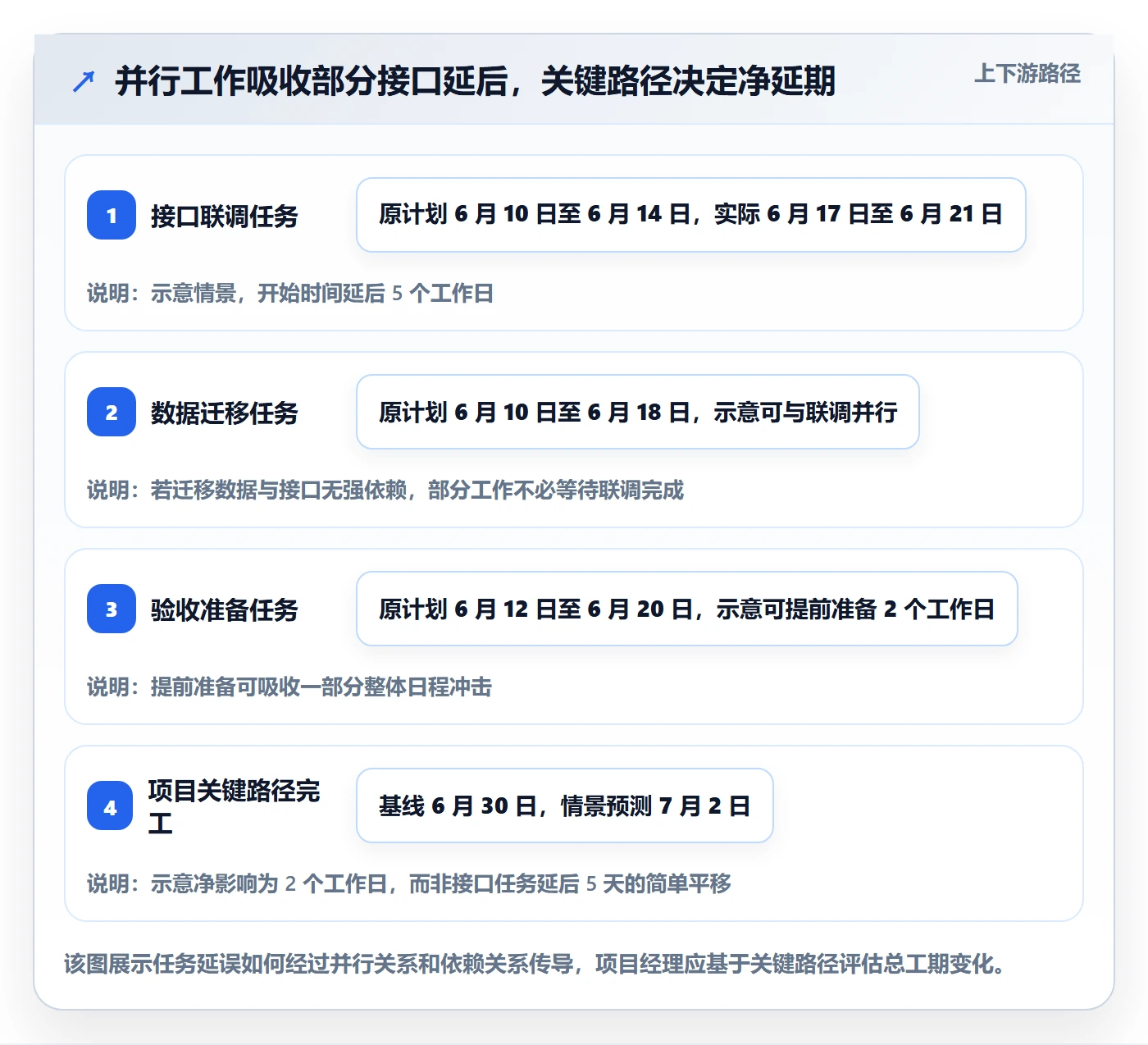

如果把这 5 天机械地加到上线日,团队会得到一个简单的新日期。但进一步拆解发现,数据迁移可与接口联调并行完成 3 天,验收脚本也能提前准备 2 天;真正落在关键路径上的净影响可能只有 2 天。反过来,如果联调失败后还需要重新申请外部系统窗口,实际影响就可能远超 5 天。
延期影响不能只按单个任务的延后天数累加。并行任务有缓冲,串行依赖会传递影响,关键路径决定项目整体完工日期是否随之移动。项目经理需要将“任务晚了几天”与“项目结束日期晚了几天”分开报告。

3. 依赖关系和验收定义,常常比团队加班时长更能解释延期
任务名称写着“开发完成”,不代表下游已经可以接手。接口是否有稳定环境、数据格式是否通过验证、验收标准是否达成,都会影响任务的真实完成状态。若计划中只有开发开始和结束日期,没有明确的交付物与验收人,团队容易把“代码提交”误当成“工作完成”。
延期记录应能追溯到可观察的事实,例如“测试环境未按约定日期开放”“关键场景通过率未达到约定门槛”“外部审批尚未完成”。相较于“沟通不畅”“人手不足”这类宽泛原因,具体事实更有助于确定责任边界和补救措施。
三、常见误区:报表看起来精确,不等于判断可靠
1. 误把日历天数当成统一口径
若项目在周五收到依赖交付,周末是否计入延期?如果采用自然日,连续两天未工作也会计入;如果采用工作日,法定节假日和地区差异必须有统一日历。对管理层而言,两种口径都可以使用,但不能在同一张报表里混用。
我建议计划基线与延期统计统一使用工作日,除非合同、监管要求或客户承诺明确采用自然日。对外部承诺,原文中的日期和时区应单独保存,不要用内部工作日口径覆盖合同约定。数据字段至少应标明单位,避免“延期 7 天”无法解释。
2. 误把改日期当成解决问题
不断移动计划日期,能让状态颜色短暂恢复正常,却不会自动减少未完成工作。更重要的是,若团队每周都改计划,原始基线就消失了,组织无法判断计划是否稳定、预测是否准确,也无法识别延期是否在反复发生。
计划可以调整,但调整不应删除历史。保留原始基线、每次预测快照、批准日期和变更原因,才能区分“计划修订”与“实际表现”。基线只在有明确范围变化、资源约束变化或治理审批时调整,并将调整前后版本并列展示。
3. 误把所有延期都归到执行团队
任务晚交可能源于估算偏差,也可能源于需求审批、采购、环境、外部供应商或决策等待。若原因字段只有“执行问题”,复盘很快会变成主观归责,真正可改进的流程反而被掩盖。
原因分类应能映射到可行动的管理机制,例如需求变更、资源冲突、技术不确定性、外部依赖、决策等待、质量返工、估算偏差、不可控事件。分类不必复杂到几十项;分类过细会降低填报一致性,分类过粗又无法指导行动。通常先设 6 至 10 个一级原因,再允许补充简短说明。
4. 误把“零延期”当成项目健康
有些项目所有任务都显示绿色,但临近验收时仍突然延期。这可能是因为团队没有更新预测、风险被压在个人沟通里,或者任务完成标准过于宽松。相反,及早报告预计延期 3 天的团队,不一定比截止日前仍报“按期”的团队表现差。
我更关注预测误差和风险提前量,而不只看最终延期率。如果预测长期偏乐观,说明估算、信息透明度或风险升级机制存在问题;如果预测经常大幅摆动,则说明计划稳定性或外部依赖控制能力不足。

四、专业判断逻辑:从发现偏差到决定是否升级
1. 先确认计划基线和完成定义
我会先问三个问题:基线是否经过业务和交付责任人确认;完成日期对应的是开发完成、测试完成、上线还是客户验收;日历按自然日还是工作日计算。只要其中一个定义不一致,后续的延期数字就可能无法比较。
对跨部门项目,还要写清楚日期的责任对象。例如“接口团队交付日期”与“项目整体上线日期”不是同一个承诺。任务所有者可以承诺自己的交付物,项目经理则需要综合依赖和验收条件,维护整体预测。
2. 再评估工作剩余量、依赖和关键路径
预测日期不能只由“还剩几天”推出。需要同时估计剩余工作量、可用产能、未决依赖和返工概率。若剩余工作量是 20 人日,但团队未来一周只有 2 人全职投入,便不能按日历 5 天完工来预测。
我通常把任务状态分成“未开始、进行中、待验收、已完成”观察,而不是仅看完成百分比。对没有明确证据的 90% 完成,要追问剩余 10% 是否包含联调、审批、上线窗口等高不确定工作。接近完成不一定意味着接近可交付。
之后检查依赖图:哪些工作可以并行,哪些必须串行,哪些工作一旦推迟就会移动最终交付日。只有影响关键路径或消耗完全部缓冲的偏差,才需要直接推高项目结束日期。
3. 用影响矩阵决定升级级别,而不是只看延期阈值
延期管理可以设置提醒阈值,但阈值只能触发检查,不能替代判断。例如预测偏差达到 3 个工作日时,自动要求任务负责人补充原因;达到 5 个工作日或影响外部承诺时,升级到项目负责人评审;涉及合规、安全或关键客户时,不论天数都应立即升级。
| 判断维度 | 低影响信号 | 需要升级的信号 | 建议动作 |
|---|---|---|---|
| 交付路径 | 非关键任务且有可用缓冲 | 关键路径任务延后或缓冲耗尽 | 重排依赖、核实资源与替代路径 |
| 业务窗口 | 内部使用,无固定上线窗口 | 错过活动、客户部署或监管节点 | 评估损失并由业务负责人决策 |
| 预测可信度 | 剩余工作清晰,依赖已确认 | 关键假设未验证、预测反复变化 | 补充证据,给出区间而非单点日期 |
| 外部承诺 | 尚未对外承诺,仍有协商空间 | 合同、客户或合作方日期受影响 | 尽早通知,提供影响与恢复方案 |
| 合规与安全 | 无强制期限或风险升级 | 可能违反强制要求或暴露安全风险 | 立即升级,不等待普通天数阈值 |
4. 用区间表达不确定性,别把预测伪装成精确承诺
当依赖条件仍不确定时,只报“预计 7 月 12 日完成”容易制造虚假的确定感。更稳妥的做法是给出最可能日期和风险区间,例如“当前预测为 7 月 12 日;若外部环境在 7 月 5 日前就绪,最早可在 7 月 10 日完成;若审批再延后 3 天,则可能到 7 月 17 日”。
区间预测不是推卸责任,而是把假设公开。管理者可以据此决定是否投入额外资源、拆分范围、调整上线窗口,或者先交付高价值部分。预测越不确定,越要说明不确定性来自哪里,而不是增加小数位或制造精确数字。

五、关键指标与数据观察:指标要能导向行动
1. 先建立一组不互相替代的核心指标
延期管理不需要堆满仪表盘。我建议从少数几项开始:预测偏差、最终延期天数、延期发生率、预测准确度、风险提前量、延期原因分布和关键路径影响。它们分别回答“现在差多少”“最终晚多少”“多常发生”“预测靠不靠谱”“提前多久知道”“主要因为什么”“是否影响全局”。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 预测偏差 | 当前预测日期减基线日期,单位为工作日 | 当前风险有多大 | 把任务偏差等同于项目偏差 |
| 最终延期天数 | 实际完成日期减基线日期 | 原承诺与最终结果差多少 | 变更基线后不保留历史 |
| 延期发生率 | 延期项目数除以同期已完成项目数 | 延期是否普遍发生 | 不区分项目大小和风险等级 |
| 预测准确度 | 预测日期与实际日期的绝对差值 | 团队预测是否稳定 | 只看平均值,掩盖少数极端偏差 |
| 风险提前量 | 首次可信风险日期到承诺日期的间隔 | 组织有多少处理时间 | 将提前报告风险误认为表现差 |
| 关键路径影响 | 影响项目结束日期的工作日数 | 任务延误是否传导到交付 | 将各任务延误天数简单相加 |
2. 看分布和变化,不要只看全公司平均数
平均延期 4 天可能来自多数项目只晚 1 天、少数项目晚 30 天,也可能来自所有项目都晚 4 天。这两种情况的管理动作完全不同。前者需要识别高风险项目和共性约束,后者则可能说明估算或资源配置整体偏乐观。
因此,至少按项目类型、规模区间、团队、延期原因和外部依赖情况切分。比较数据时要避免将探索性项目与成熟交付项目直接排名;前者的不确定性通常更高,单看延期天数会惩罚合理的试验。
数据量较小时,趋势图可以帮助观察,但不宜过度解读单月波动。建议以滚动 8 至 12 周或若干交付周期观察方向,同时展示项目数和样本范围。若只有 4 个项目,其中 1 个延期 20 天,比例指标会剧烈变化,必须同时呈现分子、分母和个案背景。
3. 指标阈值要由组织自己的基线逐步校准
不存在适用于所有公司的“延期超过 10% 就不健康”通用标准。软件迭代、设备交付、咨询实施和合规整改的计划周期、依赖结构与风险容忍度都不同。可以先用历史数据建立参考区间,再通过季度复盘调整,而不是直接照搬外部阈值。
若组织没有稳定数据,先设管理触发点而非绩效红线。例如预测偏差超过 3 个工作日就要求补充说明,关键依赖晚于约定日期 2 个工作日就要求评估整体影响。触发点用于让风险浮出水面,不应直接与个人奖惩挂钩,否则团队会有动力延迟登记风险。

六、具体案例:用一条延期记录串起流程与责任
1. 情景设定:100 人以上组织的跨部门交付
下面仍是情景推演,用于展示记录和决策方式,不代表某家企业的真实案例。某组织有 120 名以上成员参与一项业务平台升级,研发、测试、数据、运维和业务验收分属不同团队。项目计划 9 月 30 日完成,外部系统需在 9 月 10 日开放联调环境。
9 月 8 日,依赖负责人确认环境申请尚未批准;9 月 9 日,项目经理登记风险,记录原定日期、当前预计日期、受影响任务和证据。评估后发现联调是关键路径,若 9 月 13 日前环境就绪,整体上线仍可能守住 9 月 30 日;若晚于该日期,预计将影响 3 至 5 个工作日。
2. 处理过程:先验证影响,再谈压缩工期
团队没有马上要求研发加班,而是先拆解可并行工作:测试用例准备、数据校验规则复核和运维部署方案可以提前推进;接口联调本身无法在没有环境时完成。业务负责人同时确认,部分非核心报表可以延后到第二个版本,降低首发范围。
9 月 13 日环境仍未开放,项目经理将预测日期调整为 10 月 4 日,并保留原始基线 9 月 30 日。记录中写明原因是外部依赖审批延迟,关键路径影响为 3 个工作日,备用方案为先交付核心流程,非核心报表后续补齐。9 月 14 日,项目负责人批准范围调整,并安排每日检查环境就绪情况。
这种记录方式的关键不是表单多复杂,而是能回答谁需要做什么:依赖负责人追踪环境、业务负责人确认范围、项目经理更新预测、决策者批准变更。若延期原因只有“外部问题”,没人负责下一步,记录就没有管理价值。
3. 复盘结果:检查预测、沟通和控制点是否有效
假设环境在 9 月 16 日开放,核心流程于 10 月 3 日完成验收,非核心报表在 10 月 10 日补齐。复盘时应分别比较原基线、调整后的日期和实际完成日期,而不是只写“项目延期 3 天”。还应检查 9 月 8 日是否已经存在可识别的审批风险,9 月 9 日升级是否及时,以及范围取舍是否避免了更大的业务损失。
如果预测日期 10 月 4 日最终只偏差 1 天,说明预测在当时信息下较为可靠;如果实际拖到 10 月 15 日,且期间没有更新风险,则预测机制失效,需要检查审批时间估算、环境准备责任和升级路径。复盘应追问机制,而非只追问某个人为什么没加班。

七、不同情况下的行动建议:让流程适配风险,而不是增加审批负担
1. 轻微偏差且不影响关键路径
如果任务延后 1 至 2 个工作日,但仍有缓冲、下游不受影响,也没有外部承诺变化,通常不需要召开升级会议。任务负责人更新预测、说明偏差原因,并在下一次例会复查即可。
但如果同一任务连续多个周期滑动,即使每次只晚 1 天,也应该升级观察。反复的小偏差可能说明估算不实、范围不断增加,或任务完成标准不明确。此时要检查趋势,而不是用“每次都只有一天”安慰自己。
2. 关键路径受影响,但仍有可行恢复选项
当关键路径任务偏差已消耗缓冲,应立即做一次恢复评估。可以调整任务顺序、增加有针对性的资源、减少非核心范围、并行准备验收,或协商新的外部窗口。每个方案都要标注成本、风险和所需决策,不应只报“加人加班”。
增加人手未必缩短工期。如果新加入成员需要熟悉系统,短期内可能增加沟通成本;多个团队并行修改同一模块,还可能增加集成缺陷。只有工作可以拆分、交接成本可控且瓶颈确实在产能时,增员才可能有效。
3. 外部依赖未交付或受合同约束
外部依赖应提前设置确认点,而不是只记一个最终交付日。例如在承诺日之前设定准备状态检查、审批完成检查和环境验证检查。出现偏差时,保存对方承诺、当前状态、影响范围和沟通记录,便于进行升级和合同层面的处理。
若日期已对客户承诺,通知不应等到内部所有细节都确定后才发出。可以先说明风险正在评估、最迟何时给出确认,再补充影响与方案。及时、诚实且有下一步安排的沟通,通常比最后一刻给出一个没有依据的新日期更有利于合作。
4. 合规、安全或高影响业务节点受威胁
对监管期限、安全修复、财务结算或关键客户运营等高影响事项,不能用普通延期阈值等待。即使预测只偏差一天,也要立即按组织的升级机制处理,并评估临时控制、范围限制和业务连续性方案。
此类场景中,延期天数是风险输入之一,而非唯一判定标准。可能需要由合规、安全、业务负责人共同决定是否暂停上线、限制功能、启用替代流程或向相关方报告。项目经理的职责是确保信息及时到达有权决策的人。
八、流程规范与工具取舍:自动化负责留痕,人负责判断
1. 建立轻量但完整的延期闭环
一个能运行的流程不需要复杂审批链,但必须包含发现、评估、决策、执行和复盘。项目规模越大、跨团队依赖越多,越需要统一字段和权限;规模较小的团队可以用轻量看板,但仍要保留基线和变更记录。
- 发现:任务负责人根据实际进展更新完成预测,并在依赖未满足、验收失败或剩余工作超出容量时登记风险。
- 核验:项目经理确认日期口径、完成定义、影响任务和证据,区分事实、估算与假设。
- 评估:检查关键路径、可用缓冲、业务窗口、外部承诺和合规影响,形成最可能日期及必要的风险区间。
- 决策:由有权责任人决定维持范围、调整范围、投入资源、变更日期或启动替代方案。
- 通知:按影响范围同步团队、业务方、客户或供应方,并说明更新日期、原因和下一次确认时间。
- 跟踪:将应对措施落实到负责人和截止日,定期更新状态;若关键假设变化,及时重新预测。
- 复盘:比较基线、最新预测和实际结果,检查风险是否及时暴露、方案是否有效、流程是否需要调整。
2. 选择工具时,优先检查数据能否留下连续证据
当项目数量少、团队固定、依赖关系简单时,共享表格或简单任务看板可能足够。重点是字段统一、变更有记录、责任人清晰,而不是购买功能最多的系统。工具不会自动让计划准确,也不能替项目经理判断业务影响。
当组织达到 100 人以上、跨多个部门协作、项目组合复杂,或需要权限隔离、历史追溯和统一报告时,项目管理平台通常更值得评估。以 PingCode 为例,这类平台可用于集中管理需求、任务、里程碑、风险和项目进度;是否适合具体组织,应通过数据模型、审批流程、权限边界和实际试用来验证,而不能只根据功能清单作结论。
若组织要求系统部署在自有环境、数据不出特定边界,需核对私有化部署的适用版本、运维要求、升级方式和安全责任。若原先使用其他项目管理系统,迁移前应验证项目、任务、附件、评论、权限、历史状态和自定义字段能否平滑迁移。国产替代的判断也不应只看产品名称,而应比较迁移风险、服务响应、生态集成和长期总拥有成本。
3. 工具对比要围绕管理问题,而不是功能数量
| 管理情境 | 轻量表格或看板 | 项目管理平台 | 取舍建议 |
|---|---|---|---|
| 少量项目、单一团队 | 上手快,维护成本低 | 可能引入额外配置与治理成本 | 先用轻量方式统一字段和基线 |
| 多部门并行、依赖复杂 | 跨表汇总容易产生版本差异 | 可集中展示依赖、责任人和历史变更 | 优先试点关键项目,验证数据质量 |
| 高审计或权限要求 | 追溯和访问控制通常需要人工补强 | 可按权限、日志和审批能力评估 | 先确认安全与审计要求,再选部署形态 |
| 旧系统迁移 | 手工整理较灵活但容易丢历史 | 可评估批量导入与迁移能力 | 先抽取一个真实项目做迁移演练 |
选型时,我会先抽取一个包含延期记录、外部依赖、变更审批和历史预测的真实项目做试点。检查系统能否保留原始计划、记录预测快照、追踪责任人、导出管理报告,以及支持团队日常更新。若必须依赖专人反复整理数据,自动化的实际收益可能有限。
4. 先统一数据责任,再谈仪表盘和自动提醒
自动提醒只有在数据有人维护时才有效。建议明确任务负责人更新预测的频率、项目经理核验的责任、业务负责人批准日期变更的权限,以及谁负责对外沟通。没有责任分配的提醒,最终只会变成更多未读通知。
仪表盘可以展示预测偏差、关键路径、风险提前量、待决策事项和延期原因分布。不要只用红黄绿状态;同时显示数据更新时间和状态来源。超过一周未更新的预测,应标注为“信息过期”,而不是继续以绿色显示。

九、不同情况下的取舍:守日期、守范围、守质量不能同时假设
1. 固定日期的项目,先问是否能调整范围
活动上线、法定节点或已确定的客户窗口,日期可能比完整功能更难移动。此时可以优先讨论分阶段交付、降低首发范围或启用临时流程,但必须由业务负责人确认最低可用范围和后续补齐责任。
缩减范围不等于悄悄降低质量。安全、数据完整性、关键验收和不可绕过的合规要求不能因为赶日期而省略。范围取舍必须明确哪些能力本次不交付、谁接受影响、何时补齐,以及如何防止临时方案变成永久欠账。
2. 固定范围的项目,优先重新评估日期和资源约束
若承诺范围由合同、法规或核心业务要求固定,日期调整可能比删减质量更合理。需要重新估算剩余工作,核实人员实际可用时间、外部审批窗口和测试容量,并尽早与受影响方沟通。
增加资源只有在可分工、可并行且交接成本可接受时才值得。若瓶颈在审批、环境或单一专家,单纯增加开发人员很可能无法改变关键路径。此时应优先移除阻塞、获得决策或启用替代技术路径。
3. 日期和范围都刚性时,质量与风险必须摆到台面上
当日期和范围都不能调整,项目经理不应假设团队可以通过加班无代价地消化所有偏差。应立即评估上线风险、缺陷分布、回滚能力、运维准备和业务连续性,并将风险提交给有决策权的治理层。
如果风险超过组织容忍度,暂停上线或分批开放可能是更负责任的选择。短期的延期成本需要与故障、数据损失、客户影响和合规后果比较;不能因为延期数字醒目,就忽略错误上线的长期代价。
4. 探索型项目,取舍预测精度与学习速度
探索型工作往往难以在早期准确估算全部范围。此时可以用短周期目标、阶段性假设和停止条件管理,不必伪装成精确到某一天的长期计划。可以设定“完成原型验证”“通过用户试测”等可检查里程碑,再根据证据更新后续路线图。
这类项目的延期判断应区分“学习计划变化”和“执行承诺落空”。若新证据证明原假设不成立,调整方向可能是有效成果;若团队长期没有形成可验证产出,则需要检查目标、实验设计和投入边界。指标要支持学习,而不是制造表面上的按期率。
十、下一步怎么做:把延期管理做成可验证的工作习惯
1. 用两周建立最小可行口径
如果现有项目的延期数据混乱,不必先启动大型系统改造。可以用两周整理最近几个已完成项目:补齐基线、实际日期、采用的日历口径、变更记录和延期原因。对无法确认的历史信息标注“未知”,不要为了完整率编造日期。
随后选一个正在执行的项目试行:每周更新一次预测,保留基线不动;关键依赖有变化时记录证据和影响;达到内部触发条件时进行一次简短评估。两周后检查团队是否能回答“风险何时出现、影响什么、谁作了什么决定”。
2. 把延期复盘从归责会改成机制检查
复盘可以围绕四个问题展开:原计划依赖了哪些假设;最早的风险信号是什么;为什么没有更早升级或采取措施;下次可以通过什么具体控制点减少相同风险。每个结论都应对应一个负责人和完成时间,否则复盘容易停留在“加强沟通”这样的空话。
对于重复发生的延期原因,优先检查流程是否存在结构性约束。例如多个项目都卡在同一审批团队,问题可能是审批容量或排期机制;多个项目都在验收阶段返工,可能是需求验收标准不清;预测总是过于乐观,则需要回看估算方法和缓冲假设。
3. 用有边界的指标推动改进,而不是奖惩数字游戏
把单一延期率直接绑定个人绩效,容易让团队推迟登记风险、频繁重置基线或把问题拆成不影响报表的小任务。更好的做法是联合观察预测准确度、风险提前量、变更透明度和实际交付结果,并明确这些数据用于改进交付系统,而非孤立评价个人。
若组织确实需要考核,先确认项目类型、工作难度和外部依赖可比,再使用滚动周期和足够样本量。对不可控外部事件,记录影响与应对表现;对可控的计划和沟通失误,复盘其机制原因。公平的指标体系能鼓励早报风险,而不是鼓励隐藏风险。
4. 记住:延期天数是入口,不是结论
我对延期管理的最终判断很简单:一个数字只有在能追溯日期口径、计划基线、影响路径、风险证据和决策记录时,才有管理价值。否则,精确到一天的报表也可能只是把不确定性包装得更整齐。
下一步可以从一个真实项目开始:冻结原始基线,统一工作日口径,补齐当前预测和依赖关系,再选一个触发阈值试运行。两周后复查预测是否更早、影响是否更清楚、决策是否更快。延期管理的成熟,不是每个项目都不延期,而是组织能更早知道、及时选择,并且在交付之后真正学到东西。
常见问题解答(FAQ)
1. 延期天数应该从哪一天开始计算?
我在复盘项目进度时,发现有人按任务计划完成日算,有人按项目最终交付日算,统计结果差别很大。团队跨部门协作时,我也不确定周末和等待审批的时间是否要计入。
先明确统一口径:任务延期天数通常按实际完成日期减去经批准的计划完成日期计算;尚未完成时,按统计日期减去计划完成日期计算,未逾期记为0。建议以自然日或工作日二选一并写入规范,工作日口径需明确节假日历;计划日期变更应保留原日期和变更记录,不能直接覆盖后再计算。
2. 项目延期率和平均延期天数怎么统计才有参考价值?
我做月度汇报时,看到延期率升高,但不确定这是少数大任务拖延,还是很多小任务都没按时完成。不同规模的项目放在一起比较时,单看平均值也容易误判。
延期率可按统计期内已到期任务中逾期任务数除以已到期任务总数计算,并注明任务筛选范围。平均延期天数建议同时报告逾期任务的平均值和中位数;若少数超长延期拉高平均值,中位数更能反映典型情况。比较项目时还应按项目阶段、任务类型或规模分组,避免不同口径直接排名。
3. 发现任务可能延期后,项目经理应该按什么流程处理?
我遇到过成员临近截止日才提出风险,导致资源和交付安排都来不及调整。也有任务已经延期,却只更新了日期,没有说明原因和后续计划。
建立“预警,评估,决策,跟踪,复盘”流程:预计无法按期完成时,负责人应尽早提交剩余工作、阻塞因素和预计完成日;项目经理评估对关键路径、依赖任务和交付范围的影响,再决定调配资源、调整范围或申请基线变更。明确责任人和下一次检查时间,延期关闭后记录原因及改进措施。
4. 如何判断延期是偶发波动还是项目计划存在系统性问题?
我负责的几个项目连续出现延期,团队常把原因归结为执行不够快,但我怀疑估算和依赖管理本身也有问题。想找到能区分个别意外与流程缺陷的判断方法。
连续多个统计周期查看延期任务占比、延期天数中位数、按原因分类的次数,以及关键路径任务延期情况。若同一原因反复出现、关键路径频繁变更,或计划完成日多次调整仍无法降低延期,通常说明估算、需求变更或依赖管理存在系统问题;可抽查任务计划与实际耗时,并针对高频原因调整缓冲、评审或变更流程。
核心关键词
文章包含AI辅助创作:延期天数流程与规范:项目经理延期管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610503
