进度跟踪进展教程:项目负责人协同管理,避坑指南

项目进度表上写着“整体完成 78%”,上线前两天却突然发现核心接口仍未联调、验收人也没有确认。进度跟踪真正容易失控的地方,往往不是任务没人更新,而是团队把“做了多少”误当成“离交付还有多远”。项目负责人要协同管理进展,关键不是催更多次,而是让每个数字都能追溯到交付物、依赖关系、验收标准和下一步动作。

一、先讲核心结论:进度不是百分比,而是可验证的交付状态

1. 进度跟踪要回答四个问题

我判断一个项目的进度管理是否有效,通常不先看甘特图有多少条任务,而是看负责人能否在几分钟内回答四个问题:本阶段要交付什么;哪些成果已经通过验收;什么因素可能影响下一节点;谁在何时采取什么动作。

这四个问题分别对应交付物、完成证据、风险与行动。缺少其中任何一项,进度数字就可能变成一种“看起来精确”的估算。比如“开发完成 90%”,如果没有说明剩下的 10% 是接口联调、异常处理还是文档补齐,管理者无法判断它是一天的工作,还是会卡住整条交付链的关键问题。

我的核心判断是:项目进度应以可验收的交付结果为主,以任务投入和人员工时为辅。工时能解释资源消耗,却不能单独证明成果已经可用;任务状态能显示执行阶段,却不能证明依赖方已经接受交付。

2. 建立一条“计划,事实,预测,行动”闭环

一套能用的跟踪机制,不是每周收一次状态,而是持续比较计划与事实,并据此更新预测。团队需要知道原计划是什么、现在实际发生了什么、按当前速度可能何时完成,以及为了守住目标要调整什么。

这四个环节应当留在同一条管理链上。若计划在一张表、实际进展在聊天记录、风险在会议纪要、决策在邮件里,负责人即使很勤奋,也要花大量时间拼接信息,团队还容易对“最新版本”产生争议。

  • 计划:明确阶段交付物、负责人、依赖和目标日期。
  • 事实:记录已完成且有证据的工作,而非仅记录主观百分比。
  • 预测:结合剩余工作量、阻塞和可用资源,判断目标日期是否仍可信。
  • 行动:为偏差指定负责人、完成时间和复核方式。

进度跟踪进展教程:项目负责人协同管理,避坑指南

3. 项目负责人要管理偏差,不是管理表格

项目负责人的价值不在于把每一格都填满,而在于发现偏差何时需要干预。一个任务晚半天,可能只是局部调整;一个未确认的接口契约,可能让开发、测试和上线三个环节一起等待。两者的表面状态都叫“延期”,实际影响却完全不同。

因此,我建议把进度管理的关注点从“更新频率”转向“决策时效”:团队能否在问题变成延期之前看见它,能否找到有权限解决它的人,能否在下一次检查时确认风险已经下降。

二、背景和真实场景:为什么人很多,进度反而更难看清

1. 多团队协作会放大信息断层

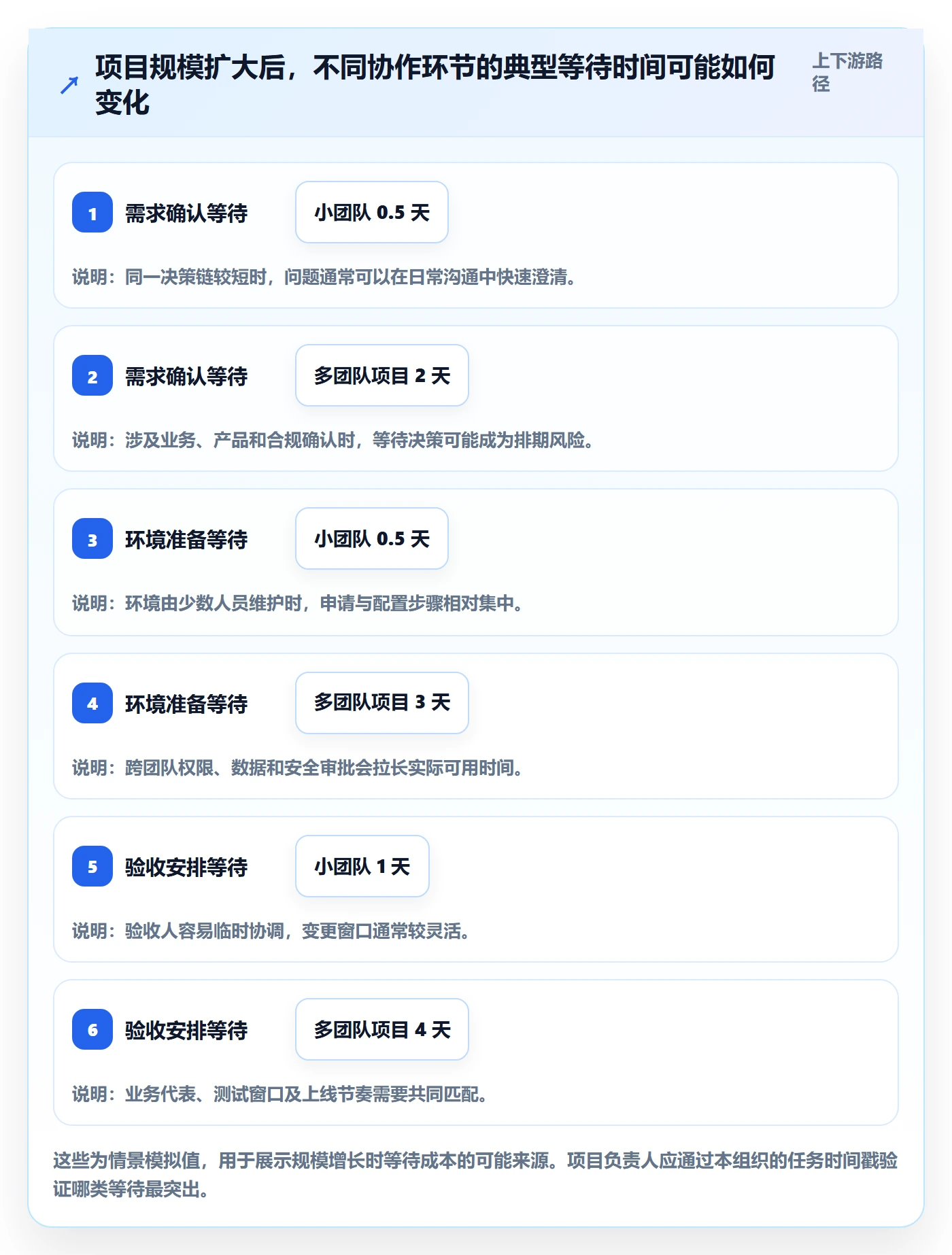

在小团队里,任务负责人、产品决策人和交付负责人可能就在同一场讨论中,许多依赖靠口头沟通就能解决。组织扩大后,需求、研发、测试、安全、运维、采购和业务验收分属不同团队,信息传递经过多个节点,等待时间常常比实际执行时间更难预测。

以一个中大型企业的内部业务系统改造为例,项目可能同时涉及需求确认、旧系统数据迁移、接口改造、权限审查、用户验收和上线窗口。研发认为代码已完成,业务方却还没有准备验收数据;测试团队收到版本时,关键环境又尚未开放。每个小组都可以说“自己的任务正在推进”,项目整体却未必更接近上线。

这类项目的核心问题不是某个人不努力,而是不同角色使用了不同的完成定义。研发的“完成”可能意味着代码合并,测试的“完成”意味着关键用例通过,业务的“完成”则意味着流程和数据都能被实际使用。

2. 进度信息需要有共同的最小口径

团队不必追求所有工作都用同一种细粒度拆分,但至少要对关键字段达成一致:交付物是什么,谁负责,依赖谁,完成证据在哪里,当前是否阻塞,若照当前情况推进预计何时完成。

这并不意味着给每个岗位增加填表负担。更有效的做法,是把信息记录在团队原本执行任务的工作流中,让负责人更新事实时顺带留下证据,并让管理者从同一处查看风险与决策记录。若更新需要重复录入到多个系统,信息完整度往往会随着项目压力增大而下降。

3. 工具能承载协作,但不能代替协作规则

当组织规模较大、项目并行较多、审计或权限要求较严格时,使用某项目管理平台统一需求、任务、缺陷、迭代和交付记录,通常比依靠多个个人表格更容易建立追踪链路。以 PingCode 为例,它面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力;对于评估国产替代方案的团队,这些能力可以纳入选型考察。

但平台部署不等于管理问题自动消失。若团队没有约定什么叫“完成”、谁有权改变基线、阻塞多久需要升级,系统只是把混乱留存得更完整。选型时除了看功能,也要验证实际流程能否落地,包括权限配置、历史数据映射、迁移校验、日常维护成本和团队培训安排。

下面的数字是为说明管理机制而构造的情景模拟数据,不是任何平台的实测结果,也不代表行业平均水平。实际团队应以自己的历史项目记录为准。

进度跟踪进展教程:项目负责人协同管理,避坑指南

三、常见误区:看上去有数据,实际上没有决策价值

1. 把主观完成百分比当成项目事实

“完成 80%”最常见的问题,是没有统一的计算方式。有人按已经写完的代码估,有人按投入工时估,也有人按自己对整体工作的感觉估。同一个百分比可能代表完全不同的状态,放在同一张汇总图里比较,很容易制造虚假的确定感。

更稳妥的做法,是把较大的工作拆成可验证的交付点。例如“接口开发”可以拆成契约确认、代码完成、联调通过、异常场景验证和文档交接。进度汇总可以计算已通过验收的交付点权重,但权重需要提前定义,不能在接近截止日期时为了好看而临时调整。

没有证据支撑的百分比,不适合作为管理层承诺日期的依据。它可以作为团队内部的粗略感受,却必须和具体未完成事项同时展示。

2. 把“未更新”理解为“没有问题”

状态沉默不等于状态正常。负责人忙于处理阻塞时,最容易忘记更新记录;一个任务连续多天没有变化,可能只是没有进展,也可能是负责人正在等外部审批。管理者只看颜色或状态标签,不追问最后一次有效动作和下一步安排,往往会错过早期信号。

我更愿意把“无更新”单独视为一种信息缺口,而不是直接判定为绿灯。团队可以设定关键任务的更新时限,例如关键路径任务每个工作日更新一次,普通任务在里程碑前后或发生变化时更新。频率应跟风险走,而不是要求所有工作机械地每日汇报。

3. 用会议代替异步更新,或者用异步更新代替决策

每天开会问一遍“昨天做了什么”,看似及时,却可能让一线人员把时间花在复述上。反过来,只要求大家在工具里写状态,也无法解决需要跨团队拍板的冲突。两种方式不是二选一:记录适合沉淀事实,会议适合处理分歧、依赖和决策。

会议应聚焦异常和选择题,而不是逐条念任务。比如“测试环境还差一项权限”并不足以形成决策;更有效的问题是“若今天无法开通,是否启用备用环境,谁承担数据一致性验证,最迟何时决定”。

4. 只追延期任务,不检查计划本身是否可信

有些项目一再延期,却仍然保留最初的日期,把所有偏差归因于执行不力。这会使团队逐渐学会报出乐观日期,以避免早期被质疑。负责人应区分执行偏差与计划假设失效:如果需求范围不断变动、关键人员并行过多或外部依赖日期未确认,原计划本身就需要重估。

重估不等于随意改目标。需要说明触发因素、影响范围、备选方案和决策人,并保留原始基线与调整记录。这样才能区分“项目依据变化后的合理调整”和“为了让报表好看而改日期”。

5. 用增加汇报频率弥补拆解质量不足

如果一个任务跨度数周、完成条件模糊,每天汇报也只能重复“继续推进”。这时候要优先修正任务拆解,而不是把日报变成更细的日报。一个好的工作包,应当能识别负责人、交付结果、依赖和可观察的完成条件。

进度跟踪进展教程:项目负责人协同管理,避坑指南

四、专业判断逻辑:什么时候要升级,什么时候先观察

1. 先看关键路径,再看任务数量

项目里有一百项任务,不代表一百项都同等重要。关键路径上的任务一旦延误,可能直接推迟最终交付;非关键任务即使晚几天,也可能有缓冲空间。负责人应当先梳理依赖关系,识别哪些任务决定里程碑日期,再决定跟踪频率和升级门槛。

判断关键性时,我会问:这项工作如果晚两天,后续哪些工作会受影响;是否存在替代方案;缓冲时间还有多少;决策是否必须由更高层级做出。单纯按任务数量、任务状态颜色或责任人汇报顺序排序,容易把注意力放在最显眼的工作,而非影响最大的工作。

2. 区分偏差、风险和未知

偏差是已经发生的事实,例如原定周三完成的环境配置到周四仍未开放。风险是尚未发生但有明确可能性,例如供应方尚未确认下周的接口窗口。未知则是信息不足,例如负责人无法说明当前完成条件或依赖方没有回复。

三者要用不同动作处理。偏差需要评估影响并制定纠偏方案;风险需要监控触发条件和预案;未知需要尽快补齐信息并指定核实责任人。把它们统统标成“风险中”,会导致团队不知道先做什么。

3. 将“问题严重程度”与“解决紧急程度”分开

一个问题影响很大,不意味着必须立即由项目负责人亲自解决;可能需要升级到业务负责人或技术决策人。相反,一个影响范围较小的问题如果正好卡在今天的发布窗口,也可能需要快速处理。

我建议每个重要问题至少记录四项:影响的交付物、最迟决策时间、当前责任人、未解决时的替代方案。这样能避免问题列表只写“接口有风险”“测试资源不足”,却没有可执行的处理路径。

4. 用预测而不是保证管理不确定性

项目进度预测不是承诺的替代品,而是让承诺建立在真实信息之上。若关键依赖尚未确认,可以给出有条件的预测:在某日之前获得环境,预计某日完成联调;若环境继续延迟,则需要调整测试窗口或减少非关键范围。

这种表达比一个看似精确的单一日期更有用,因为它清楚说明预测依赖什么条件。负责人也能把谈话从“你能不能保证按时”转为“要守住日期,今天必须确认哪项资源或范围”。

进度跟踪进展教程:项目负责人协同管理,避坑指南

五、具体案例:用交付证据拆开一个“进度 78%”

1. 情景设定:上线日期看似稳定,关键依赖却没有确认

下面是一个情景模拟案例,用于演示诊断方法,不是某个真实客户项目的公开数据。某企业计划在六周内上线内部审批系统,参与人员约 120 人,涉及业务、产品、研发、测试、信息安全和运维团队。项目周报显示整体完成度 78%,预计发布日期不变。

我不会先接受这个 78%,而会要求团队把数字拆到阶段交付物:需求范围是否冻结、核心流程是否完成、接口是否联调通过、关键用例是否通过、业务验收是否完成、发布条件是否具备。这样才能看出数字背后的“最后一公里”究竟是什么。

交付环节 原计划 当前事实 主要风险 下一步动作
需求确认 第 1 周结束前冻结 核心流程已确认,边界规则仍有 3 项待签收 测试范围可能继续变化 业务负责人在 1 个工作日内确认边界规则
核心开发 第 4 周结束前提交测试 主要功能代码已合并,异常路径尚未全部验证 自报完成容易高估可测试状态 按验收清单逐项确认并标注未完成项
外部接口 第 4 周中完成联调 供应方联调窗口未书面确认 延误会压缩测试窗口 指定接口负责人确认窗口并准备模拟数据方案
业务验收 第 5 周开始 验收人已指定,案例和数据尚未准备 临近上线才发现流程不符合实际 业务代表提前完成 10 条关键场景验收脚本
发布准备 第 6 周上线 安全审查和回滚演练未完成 发布条件未满足时仍按日期推进会增加事故风险 设置安全与回滚的上线准入条件

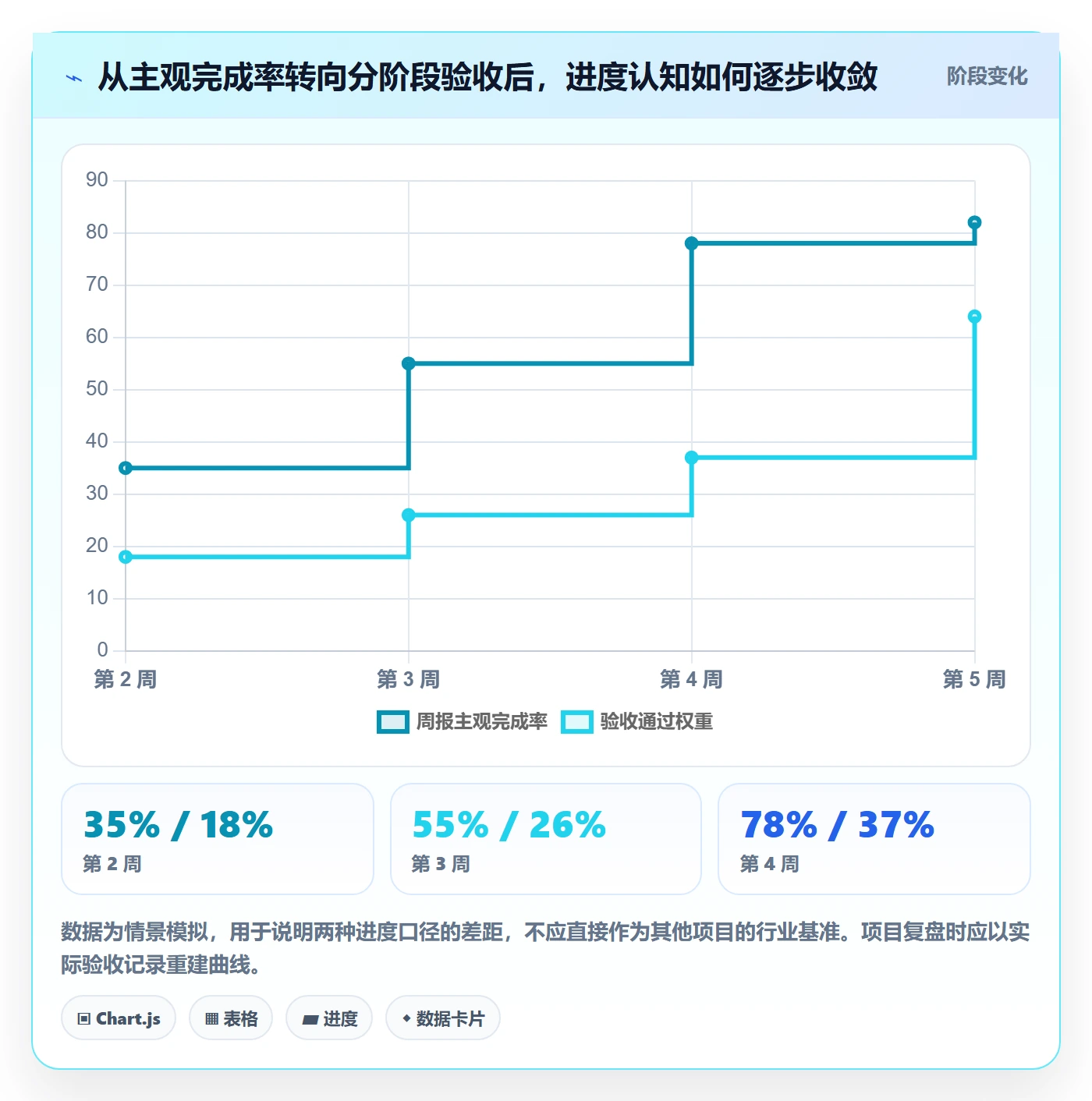

2. 重新核算:按证据检查,不按自我感觉平均

在这个模拟案例里,项目团队把工作粗略分成 5 个交付阶段,并给每个阶段设定验收权重。需求确认占 15%,核心开发占 30%,接口联调占 20%,业务验收占 20%,发布准备占 15%。只有通过约定验收条件的阶段才计入完成权重。

假设需求确认完成 12 个权重点,核心开发完成 21 个,接口联调完成 4 个,业务验收与发布准备均为 0 个,那么可验证的加权完成度为 37%,而不是周报里的 78%。这不表示项目只做了 37% 的工作;它表示目前可确认、已经通过阶段条件的交付结果约为 37%。两种数字回答的问题不同,不能混为一谈。

为了避免这种算法被误解,团队还应同步展示未通过验收的工作量、依赖状态和剩余估算。加权进度适合观察交付门槛,不适合单独用来评价个人效率,也不应被用来掩盖大量正在进行但尚未验收的工作。

3. 管理动作:不急着全员加班,先拆除系统性等待

面对这一组问题,第一反应不应是要求研发加班,因为最主要的阻塞可能在供应方接口窗口、业务验收准备和安全审查。可以并行推进的动作包括:由业务负责人锁定边界规则;接口负责人在明确的截止时间前拿到书面窗口;测试团队提前准备模拟数据;安全团队提前审阅方案,而不是等代码全部完成后再排队。

如果依赖方不能按时提供接口,项目负责人需要在决策时点前确定备用方案,例如用模拟接口先验证核心流程,之后再补真实环境联调。采用备用方案也要明确风险:它能验证什么,不能验证什么,谁批准,何时必须补做真实联调。否则“先模拟一下”可能被误认为正式验收已完成。

进度跟踪进展教程:项目负责人协同管理,避坑指南

4. 复盘重点:记录预测为什么变化

每次预测日期发生变化,都应记录触发原因,而不是只覆盖旧日期。可能的原因包括范围变更、依赖延迟、返工、资源冲突、验收条件新增或估算误差。保存这些信息之后,组织才能判断问题是偶发事件,还是长期存在的流程瓶颈。

如果多个项目都在安全审查或环境申请环节等待,改进重点应落在组织流程,而不是继续让项目负责人“多催几次”。如果延期主要来自需求边界不清,下一步应改善需求准入和变更评审。进度数据的长期价值,是帮助组织减少重复发生的原因。

六、行动方法:把进度跟踪做成轻量但可追溯的流程

1. 启动时先建立基线和验收定义

项目刚启动时,不必把所有工作拆到最细,但必须为关键里程碑确定交付物、责任人、依赖方、目标日期和验收条件。计划要记录版本和批准人,避免团队在没有正式决策的情况下不断悄悄改动日期。

对不确定性较高的事项,可以使用区间或条件预测。例如“在接口窗口于周三前确认的前提下,周五完成联调”。这不是降低承诺,而是把计划成立的条件说清楚,让管理者能及时处理前置约束。

2. 用最少字段记录有效进展

任务更新要足够轻,才能长期坚持。对于关键交付项,我通常建议至少记录以下内容,不必让所有普通任务都使用同等复杂度。

  • 交付物及完成条件:说明交付内容和验收方式。
  • 责任人及协作方:明确谁负责推进,谁提供输入或批准。
  • 计划日期与预测日期:分别保留基线和当前判断。
  • 当前证据:链接测试结果、评审记录、交付文件或签收结论。
  • 阻塞及下一步:写清影响、责任人和最迟处理时间。

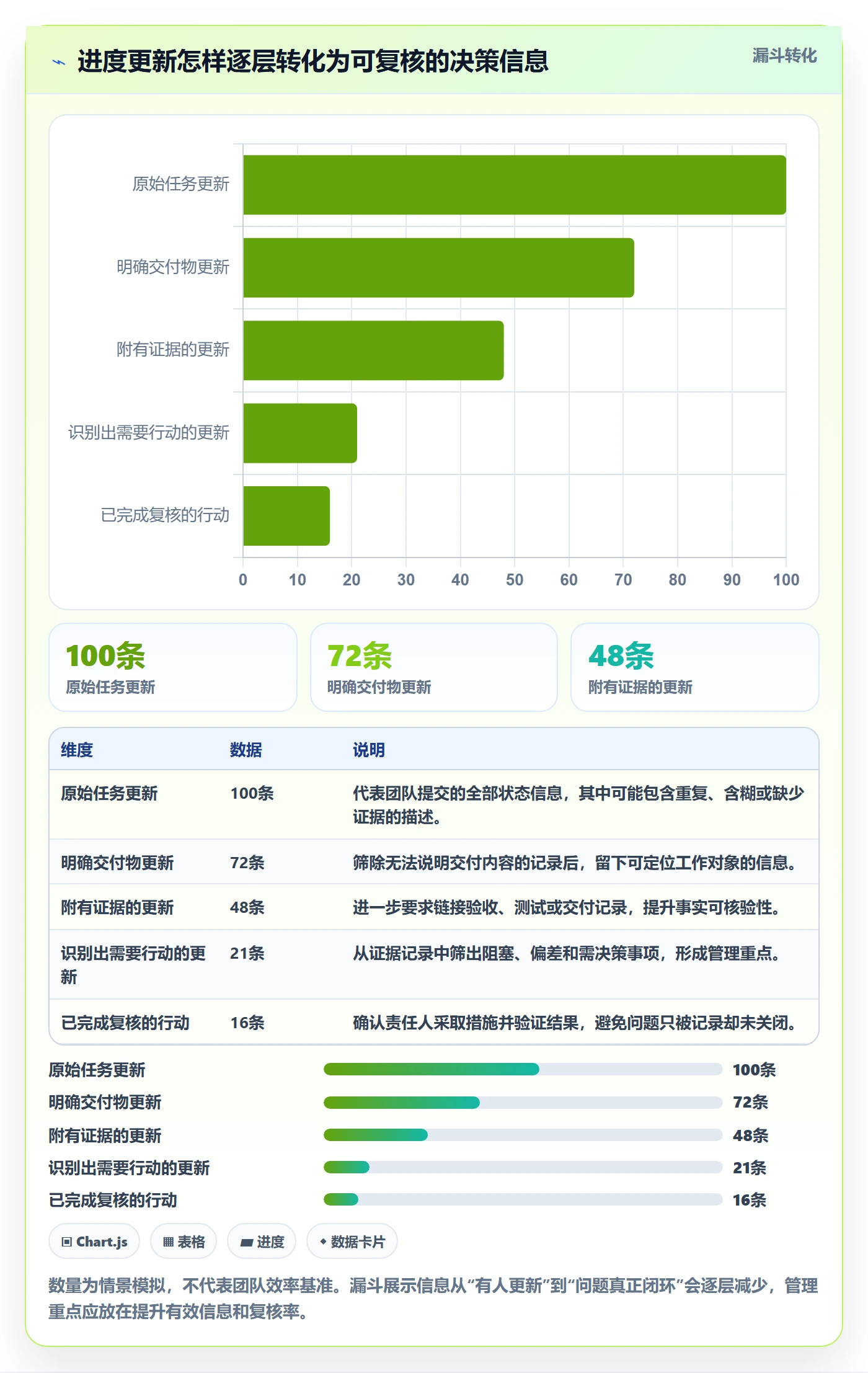

进度说明应尽量写成事实加动作,例如:“数据迁移脚本已在测试环境运行,发现 12 条字段映射异常;数据负责人今天 16 时前确认规则,明天重新跑批。”这比“迁移进展中,整体正常”更容易帮助协作方采取行动。

3. 设定分层节奏,而非全员同频催报

跟踪节奏应跟风险和项目阶段变化。关键路径任务、临近里程碑的交付项可以高频检查;稳定且可独立完成的普通任务则适合异步更新。项目例会应围绕变化、阻塞、决策和预测展开,避免把全量任务重新念一遍。

一种可执行的节奏是:团队每天对阻塞项做简短异步更新;项目负责人每周校验里程碑与关键依赖;阶段评审时由交付责任方提交证据并确认是否通过。具体频率应根据项目速度、变更率和外部依赖调整,而不是照抄固定模板。

4. 建立明确的升级条件

升级规则不应依赖项目负责人个人判断当天心情。团队可以约定:关键路径任务预测晚于缓冲日期、阻塞超过约定时限、关键验收人缺席、范围变化影响里程碑时,必须在指定时间内升级到对应决策人。

升级不是告状,而是把需要更高权限处理的问题及时送到能做决定的人面前。提交时应附上影响范围、可选方案、各方案的成本和推荐选项,避免只把问题抛上去却没有决策材料。

5. 用同一份记录连接工具、会议和决策

团队规模较小时,简单的共享看板或表格可能已经足够;当权限、审计、跨项目依赖和历史追溯要求提高时,某项目管理平台可以帮助统一工作记录。但无论采用什么载体,都应避免状态在多个地方重复维护,尤其要确定谁负责更新主记录、会议结论如何回写、哪些信息需要留痕。

如果评估 PingCode 这类面向中大型企业和百人以上组织的方案,可以把私有化部署、Jira 平滑迁移、权限模型、数据迁移验证和日常运维纳入同一张评估清单。对于国产替代需求,不要只比较功能列表,还要用真实项目做迁移演练,检查历史任务关系、附件、用户权限、字段映射和报表口径是否能被正确承接。

进度跟踪进展教程:项目负责人协同管理,避坑指南

七、不同情况下的行动建议与取舍

1. 小团队、项目简单:先减少管理动作

如果团队人数较少、依赖关系简单、交付周期短,用共享看板、固定验收清单和每周一次的风险检查可能已经足够。此时不宜过早建立复杂审批、层层汇报和细颗粒度工时统计,否则记录成本可能超过信息收益。

小团队最值得坚持的,是任务负责人明确、完成条件清楚、阻塞有人处理。只要关键事实可见,工具可以非常轻量。团队可以先运行一个完整周期,再根据重复出现的问题决定要不要增加字段或流程。

2. 多团队并行、依赖复杂:优先管理交接和承诺

当多个团队共同交付时,进度风险常出现在团队交界处。需要明确输入何时可用、谁确认接口、交接是否完成、接收方何时验收。项目负责人应建立跨团队依赖清单,并给每条依赖设置责任人和最迟确认时间。

这类项目适合使用统一的里程碑和风险视图,但不要强迫不同团队把所有内部工作拆成相同粒度。统一的是交付接口和验收口径,而不是每个岗位的执行方式。

3. 强监管或私有化要求:优先检查可追溯性与权限边界

对数据安全、审计和部署位置要求较高的组织,需要评估私有化部署、访问权限、日志留存、备份恢复和变更审计等能力。选型过程还要确认谁维护系统、升级如何安排、故障时由谁响应,以及团队能否在现有安全制度下正常使用。

当组织考虑从 Jira 迁移到其他管理平台时,不能把“导入成功”当作迁移完成。应抽样核对任务层级、历史状态、附件、评论、字段、权限和报表结果,安排业务用户验收,并保留可回退方案。迁移前后指标口径变化时,还要说明哪些趋势可以直接比较,哪些需要重新建基线。

4. 需求变化频繁:管理变更影响,不要假装计划没变

探索型项目不一定适合固定到每个任务的长期排期,但仍需要跟踪阶段目标、已验证假设、未决问题和可用资源。每次范围变化都要说明它会挤占什么工作、推迟哪个交付物,或者换来什么业务价值。

频繁变化并不意味着放弃进度管理。恰恰相反,团队越不确定,越需要保留决策记录和滚动预测。可以把预测窗口缩短,定期重估后续阶段,但要保存原计划和变化原因,避免团队失去判断趋势的依据。

5. 日期已经落后:先止损,再恢复可信预测

项目明显延期时,继续用“全力推进”作为唯一方案没有管理价值。负责人应先冻结非必要范围,确认关键路径剩余工作,识别不可压缩的验证和安全步骤,再评估加资源、分阶段发布、调整范围或变更日期的成本。

不同方案的取舍要写清楚:加人可能增加协调成本;削减范围可能影响业务完整性;分阶段上线会增加并行维护成本;延后日期会产生业务机会成本。决策人需要看到选项的代价,而不是只听到一个没有依据的“可以赶上”。

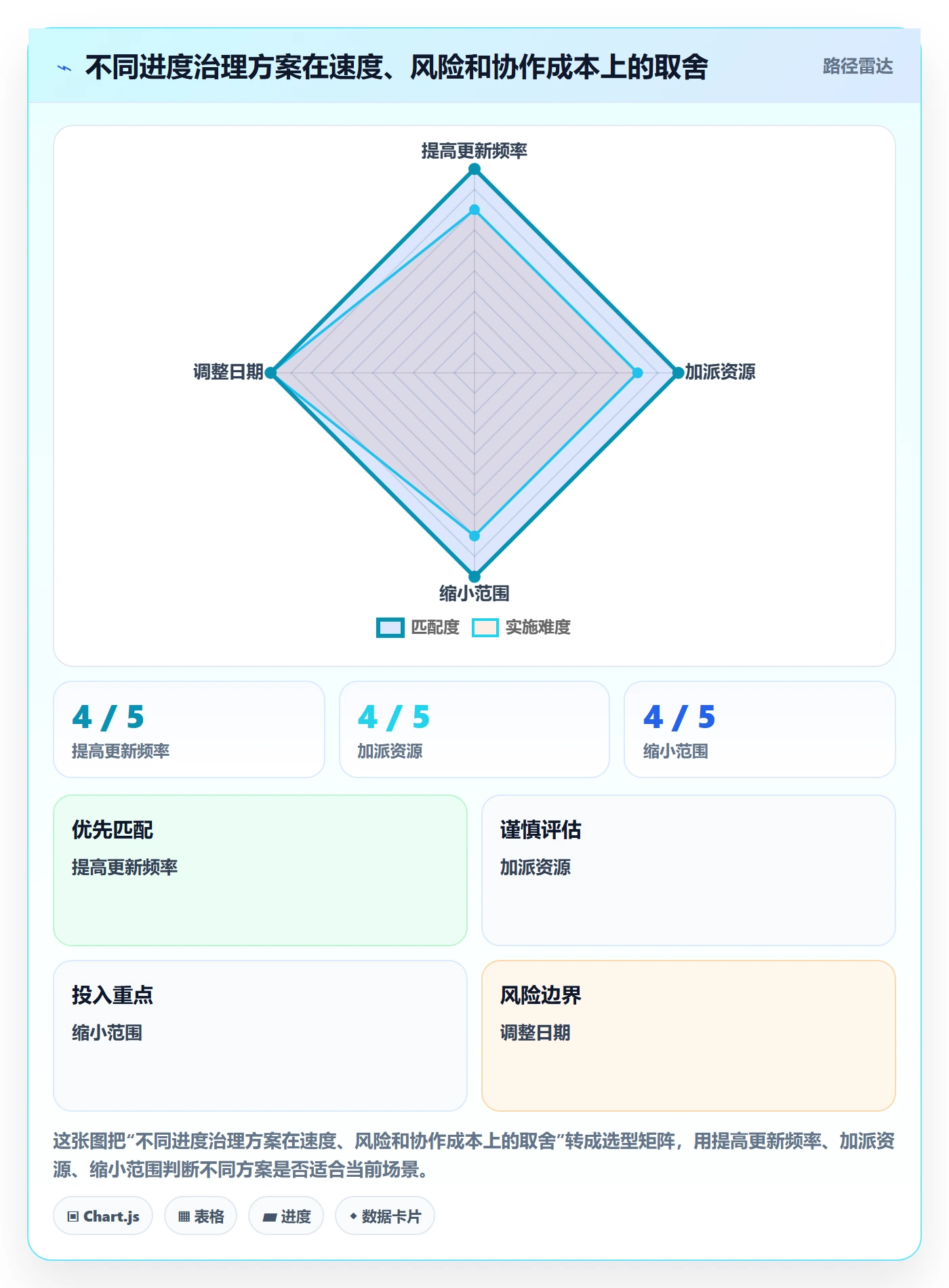

6. 各类方案的取舍比较

管理选择 适合情况 主要收益 主要代价 负责人要检查什么
提高更新频率 关键路径临近、状态变化快 更早发现阻塞和预测变化 增加记录与沟通负担 更新内容是否能促成行动,而非重复报数
增加项目会议 跨团队冲突需要现场决策 减少等待,统一对问题的理解 占用多人连续时间 会议是否聚焦决策,结论是否回写记录
加派资源 任务可并行且人员熟悉工作 可能增加短期交付能力 培训、沟通和返工成本可能抵消收益 瓶颈是否真在产能,新增人员能否迅速承担工作
缩小交付范围 核心价值可独立交付,非核心功能可后置 有机会守住关键日期 用户价值或流程完整性可能下降 业务方是否确认边界和后续补齐计划
调整上线日期 安全、质量或关键依赖无法压缩 避免用质量风险换取表面准时 可能产生业务与资源排期成本 是否给出新基线、影响范围与纠偏措施

进度跟踪进展教程:项目负责人协同管理,避坑指南

八、落地检查清单:下一次项目会前先做这几件事

1. 会前整理事实,不把会议变成现场找数据

项目负责人可以在会前检查关键交付物、当前证据、预测日期和阻塞事项,提前标出需要决策的项目。对没有更新的关键任务,应直接询问最后一次有效进展和下一步动作,而不是在会上临时翻找聊天记录。

2. 会中只处理偏差、风险和选择

会议按“事实变化,影响判断,可选方案,决策责任人”的顺序推进。没有偏差、没有风险、也不需要决策的常规任务,可以异步查看。这样既保留团队协同,也减少参会者逐条汇报的时间。

3. 会后确认责任人和复核时点

会议结论不能只留下“尽快处理”“持续跟进”。每项行动都要写清责任人、截止时间和完成证据,并在下一次检查时确认措施是否奏效。若问题未解除,应更新影响与预测,而不是继续复制上一周的状态。

4. 每个阶段结束后检查预测偏差

里程碑完成后,可以复盘原预测与实际日期的差异,并按原因分类:范围变化、依赖等待、返工、资源冲突、估算偏差或验收延迟。重点不是追究谁报错了,而是找出哪些假设反复失效,下一轮计划如何改进。

5. 用少量指标检验机制,而不是追求指标越多越好

可选的观察指标包括关键里程碑预测准确率、阻塞平均持续时间、首次提交到验收的周期、逾期任务占比、变更后的重估时长和行动项按时关闭率。指标必须明确口径、统计范围和负责人,否则不同项目之间的数字无法比较。

尤其要防止把指标变成个人排名工具。若团队为了提高按时率而把任务日期设得宽松,或为了提高完成率而拆出大量无意义的小任务,指标就会驱动错误行为。指标应服务于流程改进和决策,不应代替专业判断。

九、总结:真正的进度透明,是让坏消息更早变成好决策

进度跟踪的价值,不是让报表每天都呈现绿色,而是让组织更早看见交付条件正在变化。项目负责人要建立的不是催报机制,而是从交付物、证据、依赖、预测到行动的闭环:事实可核验,偏差有影响判断,风险有触发条件,决策有责任人,行动有复核结果。

我认为最值得坚持的一条原则是:不要问“你完成了百分之多少”,先问“什么已经通过验证,什么还在等待,下一步由谁在何时处理”。这个问题能把团队从状态表演拉回真实交付,也能让管理者把精力用在真正影响结果的依赖和决策上。

下一步可以从一个正在进行的项目开始:选出三个关键交付物,补齐完成条件、负责人、依赖方和证据链接;再检查每个未完成项是否有预测日期与下一步动作。跑完一个里程碑后,复盘预测偏差和等待时间。与其一开始部署复杂流程,不如先验证这条最小闭环是否让问题更早暴露、让决策更快落地。

常见问题解答(FAQ)

1. 项目进度应该多久跟踪一次?

我负责的项目有些任务一天就能完成,有些要等外部团队反馈,统一每天开会似乎很低效。我想知道怎样安排跟踪频率,才能及时发现风险又不让团队把时间都花在汇报上。

按任务变化速度和风险设置频率:短周期、高依赖或临近里程碑的任务每天异步更新;稳定任务每周更新;关键里程碑前增加检查点。更新内容控制在已完成事项、下一步、阻塞因素和预计完成时间,出现影响关键路径的风险时立即同步,不必等到例会。

2. 用什么口径判断项目进度才不容易失真?

我遇到过任务看起来完成了很多,但最后集成时仍有大量问题的情况。尤其是多人协作时,我不确定应该看任务数量、工时,还是里程碑完成情况。

优先按可验收的交付物和里程碑判断,不要只统计关闭了多少任务或已经投入多少工时。为每项任务预先定义完成标准,例如代码通过评审、测试通过并完成验收;同时记录计划完成时间、实际完成时间和未解决问题,才能区分真实进展与表面忙碌。

3. 跨团队任务出现阻塞时,项目负责人该怎么协同?

我做项目负责人时,经常发现一个团队已经完成工作,却因为另一个团队迟迟没有接口或数据而无法继续。只在群里催进度,往往说不清谁该处理、什么时候会影响整体计划。

把阻塞事项登记为明确的问题,写清责任人、所需支持、最晚解决时间及影响的任务或里程碑,并由相关团队负责人确认。若超过约定时间仍未解决,按预设升级路径协调资源;同步更新依赖关系和预计完成日期,避免把尚未确认的承诺当成确定进度。

4. 项目进度落后时,怎样避免靠改日期掩盖问题?

我发现计划延误后,团队有时会直接把截止日期往后改,报表看起来恢复正常,但风险并没有消失。我想知道怎样调整计划,才能让管理层看到真实情况,也让团队有可执行的补救方案。

保留原始基线,另行记录当前预测日期、偏差原因和影响范围,不要覆盖原计划。先判断延误是否影响关键路径,再与责任人制定缩范围、增资源或调整依赖等方案,并标明各方案的成本和风险;只有相关负责人确认后才更新预测,之后按周比较基线与预测的差距。

核心关键词

读者评论

白
白晓彤

我们以前也用百分比汇报,到了验收才发现“做完”不等于“能用”。现在会把联调通过、业务签收单独列出来,进度数字反而没那么好看,但预测更靠谱。

黎
黎思源

把无更新当成信息缺口这个提醒挺实用。不过如果关键任务每天都要更新,记录负担也可能变重,最好让进展直接来自日常工作记录,而不是额外再填一遍。

朱
朱清越

情景数据标注为模拟这一点很重要。实际项目里等待时间差异很大,拿自己的任务时间戳复盘需求确认、环境准备和验收等待,可能比直接套用示例数字更有参考价值。

文章包含AI辅助创作:进度跟踪进展教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610310
