每日进展最容易失真的地方,不是团队没人汇报,而是所有人都在汇报,却没人能据此判断项目会不会按期交付。负责人每天收到一串“进行中、正常、预计明天完成”,直到依赖项没到、验收没过或关键人被抽调,才发现所谓正常只是状态标签。有效的进度跟踪,不是把日报写得更长,而是让变化、风险、承诺和决策在一天之内连起来。
一、核心结论:每日进展要跟踪偏差,不要收集流水账
1. 负责人真正需要的不是“今天做了什么”
我判断一份每日进展是否有用,先看它能不能回答四个问题:原定交付是什么、今天实际完成到哪里、与计划相比偏差多少、接下来需要谁做什么。若日报只有活动描述,比如“开会、联调、修改页面”,负责人仍要自己追问结果和风险,信息并没有完成管理闭环。
因此,日常跟踪的最小单元不是“人今天忙了什么”,而是可验收的工作项及其状态变化。一个前端任务可以写成“支付结果页适配完成,测试环境通过两种分辨率校验”,而不是“继续做支付页”。前者可以核验,后者只能表达投入。
2. 每日进展至少要形成一个闭环
我建议每条更新遵循“承诺,事实,偏差,动作,责任人,时间点”的顺序。不是每条都要写长,但每个字段都要能支持下一步判断:事实说明已经发生什么,偏差说明计划有没有变化,动作说明如何处理,责任人和时间点则防止问题停留在讨论中。
- 承诺:本周期约定交付的结果,而非笼统任务名称。
- 事实:今天新增完成、验证通过或明确受阻的内容。
- 偏差:与原计划相比提前、符合预期,还是已产生影响。
- 动作:下一步要做什么,是否需要拆分、调整顺序或升级风险。
- 责任与时间:由谁推动,在什么时间前给出结果或下一次判断。
这套结构的价值不在于字段齐全,而在于它可以把“我做了很多”转换成“交付是否还可预测”。如果一个项目每天更新很勤快,延期风险却总在最后几天才暴露,问题通常不是沟通次数少,而是进展没有关联验收标准、依赖关系和计划基线。

3. 衡量每日跟踪质量,要看决策速度和预测稳定性
日报按时提交率只能说明团队是否完成了一个动作,不能说明项目是否可控。我更关注两类信号:风险从出现到被负责人确认需要多久;计划完成日期在项目后半程是否频繁漂移。前者检验问题有没有及时进入管理视野,后者检验团队是否真的理解工作量、依赖和验收条件。
团队若还没有成熟数据,可以先建立自己的基线,不必急着和外部组织比较。连续记录四到六周的阻塞响应时间、逾期工作项比例、延期原因分布与计划日期变更次数,就能看出主要问题是估算偏差、跨团队等待,还是验收口径反复变化。
二、背景与真实场景:为什么“每天都在更新”仍然会延期
1. 多团队项目的进度不是单条任务列表
在中大型项目里,一个功能往往要经过需求澄清、设计评审、开发、联调、测试、发布准备和业务验收。各环节由不同角色负责,工作之间存在先后依赖。某个团队自己看起来按时,不代表整体链路没有风险:接口定义晚一天,可能让开发、测试和联调的可用窗口同时缩短。
我常用“队列而非个人忙碌度”来理解这类问题。任务在某个环节排队,不会因为参与者每天都很忙就自动前进。若设计待评审项持续增加,开发做完的工作也可能无法进入验证;若测试环境不稳定,新增测试人手只会提高等待成本,而不是提高有效交付。
2. 每日同步的复杂度,会随着协作边界扩大
三五人的小组可以靠口头同步快速补充背景;当参与方增加,口头信息很难保持一致。产品、研发、测试、运营可能对“完成”的定义不同:研发认为代码已合并,测试认为缺少回归结果,业务认为上线后的流程还没验证。若没有共同的状态口径,团队并非缺少信息,而是各自持有不同版本的事实。
对百人以上组织,进度机制还要处理权限、项目空间、跨部门依赖、审计留痕和数据汇总等问题。此时依赖某个负责人手工合并表格,很容易出现字段不一致、版本滞后和重复维护。工具可以提高信息可见性,但不能替代项目负责人定义工作项、状态和升级规则。
3. 每日更新要服务于项目节奏,而非增加仪式感
不是所有项目都需要每天开长会。若团队成员工作高度独立、交付周期较长且风险低,可以异步更新;若处在集成冲刺、发布窗口或外部依赖密集期,则需要更高频的短同步。频率应由不确定性和变化速度决定,而不是用“每天开会”证明管理严格。
例如,一个内部知识整理项目,连续几天没有外部依赖变化,异步记录可能足够;一个涉及多个系统切换的上线项目,环境、数据迁移和回滚预案都可能在一天内变化,负责人就需要在固定窗口快速确认决策。适合的机制,是能以最低沟通成本尽早发现会改变交付日期的事件。

三、常见误区:看似在管进度,实际只是在制造状态噪声
1. 把“忙碌”当成“完成”
“开发中”“持续跟进”“处理中”都不是交付证据。它们可能准确描述了投入,却没有说明工作离验收还有多远。若一个任务连续五天都是“进行中”,负责人应问清楚剩余步骤、当前阻塞和完成条件,而不是仅把这条状态再抄到第二天的日报里。
同样,“已完成”也应有边界。代码合并、测试通过、业务验收和生产发布是不同节点。如果团队把这些节点压成一个“完成”,项目看板会显得进展很快,实际风险却被推迟到最后。应该按项目流程选择合适粒度,而不是追求状态看起来简单。
2. 把日报写成个人工作日志
个人工作日志回答“我做了什么”,项目进度需要回答“这件事对交付有什么影响”。如果二十名成员各自写一段工作描述,负责人还要自行判断哪些内容属于同一交付、哪些事项互相依赖、哪些已偏离计划,这相当于把汇总和判断成本重新推给项目经理。
更有效的做法是围绕工作项更新,并允许成员用简短备注补充背景。一个人可以参与多个任务,也可能由多人共同完成一个任务;管理视图应沿着交付物、里程碑和依赖关系汇总,而不是只沿着人员名单组织信息。
3. 用红黄绿颜色替代风险判断
颜色便于扫视,却容易引发“为什么是黄色”的追问。团队可能把风险标黄当成表现不佳,于是倾向于把问题写成绿色;也可能不同负责人使用不同标准,导致同一个颜色代表不同程度的影响。颜色应是结论提示,不应替代判断依据。
我建议至少同时记录影响对象、发生可能性、最晚决策时间和应对动作。例如,“接口未确认”还不够;更有用的表达是“接口字段待对方确认,若周三中午前未完成,联调开始时间将后移两天,负责人已约定周三上午升级”。这既让风险可判断,也让升级有触发条件。
4. 追求日报提交率,忽略信息质量
提交率高可能说明团队配合度不错,也可能只是大家复制昨天的状态。负责人若把按时填写当成唯一考核项,成员会优化“如何快速填完”,而不是“如何让进度更清楚”。日报不该成为额外的形式负担,更不应演变成对个人在线时长或文字多少的代理考核。
可以抽样检查更新是否包含新增事实、可验证结果、明确下一步和真实风险。若连续更新只是改了日期,没有任何状态变化,应追问工作是否被卡住、任务是否过大,或是跟踪粒度不适合。不要先加汇报字段,先找出信息为什么没有变化。
| 常见写法 | 缺少的信息 | 更有用的写法 | 负责人可以采取的动作 |
|---|---|---|---|
| 接口联调中 | 完成范围、失败项、依赖对象 | 用户查询接口已完成主流程联调,分页异常待修复;后端今天 16:00 前给出补丁,测试明早复验 | 确认补丁责任人和复验窗口,检查是否影响后续集成 |
| 测试完成 | 测试口径、未通过项、验收结论 | 核心路径 18 项通过 16 项,2 项权限问题未通过;业务负责人今天确认是否阻断发布 | 把未通过项关联发布门槛,避免把“执行完测试”误判为“验收通过” |
| 等待外部反馈 | 等待对象、截止时间、逾期后果 | 等待安全团队确认白名单,最晚周四 12:00;逾期将占用周五发布验证时段 | 提前约定升级路径或准备替代验证方案 |
四、专业判断逻辑:用四个尺度判断进度是否可信
1. 先看交付物,再看百分比
“完成了 80%”听起来直观,但除非团队对工作拆分和估算方式有一致定义,否则百分比往往是主观感受。相比之下,已通过评审的设计、已部署到测试环境的版本、已完成的验收用例等可观察证据,更适合支持判断。
如果项目必须使用完成比例,应说明比例对应什么工作包、由谁确认、剩余 20% 是否包含测试和验收。尤其要留意“最后 10%”常常包括集成、缺陷修复、文档、权限校验和业务确认,这些工作并不一定比前面的开发更轻。
2. 再看计划基线是否稳定
进度变化只有相对于基线才有意义。若每次延期都通过改日期消除红色提醒,项目看板仍然可能显示“按期”,但负责人已经失去判断项目实际偏差的参照。变更计划并非错误,关键是保留原承诺、调整原因、批准人和影响分析。
我通常把“预测日期”和“承诺日期”区分开。预测日期是根据当前事实更新的判断,承诺日期是团队或项目治理机制批准的计划目标。两者不一致时,负责人应明确讨论是否需要调整范围、资源或发布窗口,而不是静默覆盖日期。
3. 识别关键路径上的等待与返工
相同的两天延误,对项目的影响可能完全不同。非关键任务多花两天,可能还有缓冲;关键路径上的环境确认晚两天,则可能推迟多个后续活动。每日跟踪不能只列逾期数量,还要看逾期项是否处于关键路径、是否影响里程碑、是否正在形成队列。
返工也要单独观察。一个任务状态反复从“待验收”退回“开发中”,往往说明需求边界、测试准备或验收口径存在问题。若只统计完成条数,团队可能看不出相同问题在多个环节重复消耗资源。
4. 用风险时限决定升级强度

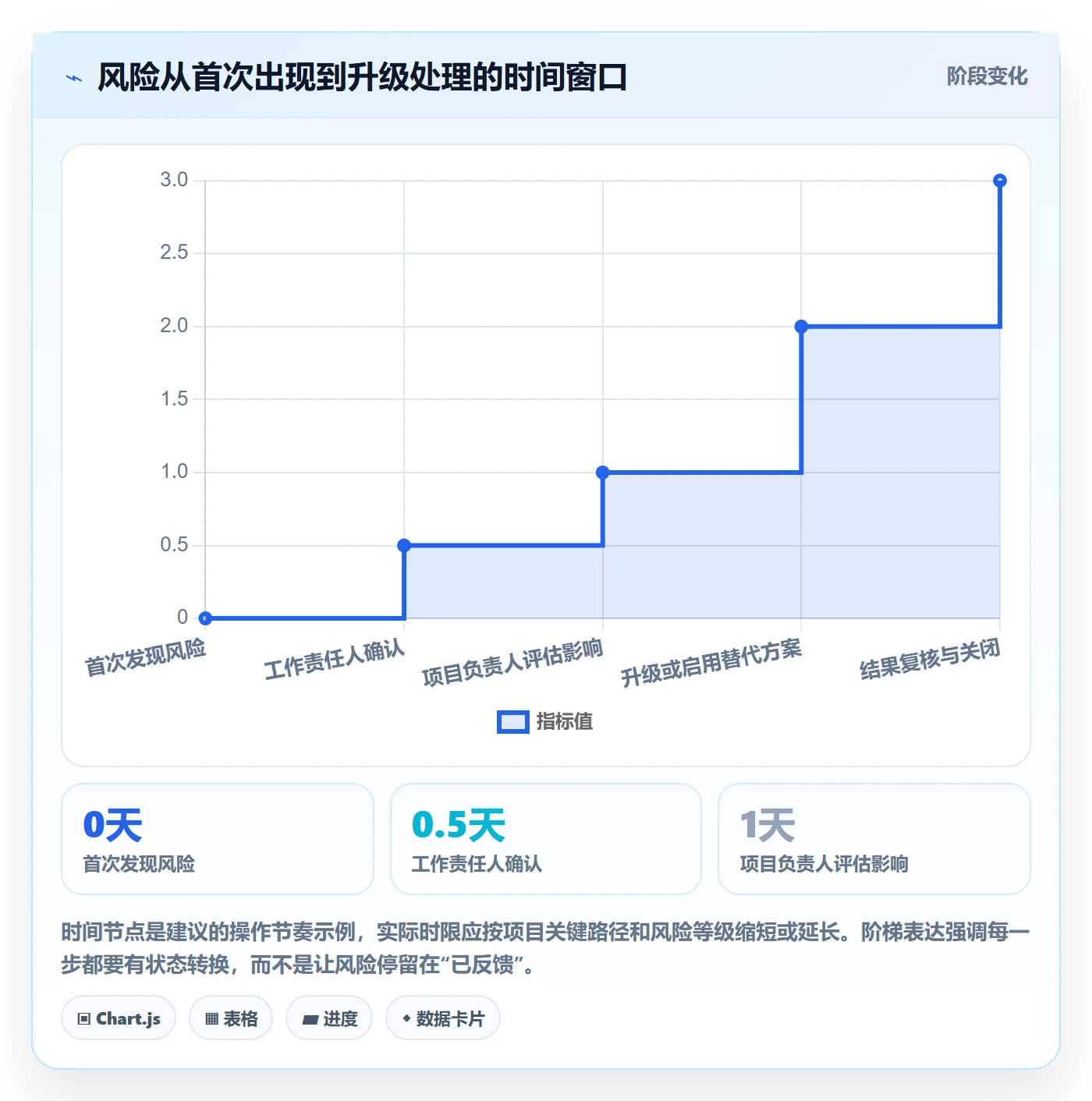

不是所有问题都要立即升级。判断是否升级,至少看三件事:对关键里程碑的影响、可用缓冲还剩多少、解决问题所需的决策是否超出当前团队权限。若风险仍在缓冲内且有明确责任人,可继续跟踪;若已经越过最晚决策点,就要升级而不是等待下一次日报。
因此,风险项最好写明“触发条件”。例如,若供应方在周二 15:00 前没有提供可用测试账号,就切换到备用环境,并由项目负责人协调数据权限。触发条件能减少反复追问,也能让升级从“感觉不对”变成可执行的管理规则。

五、案例与数据观察:把每日更新变成项目判断依据
1. 一个跨团队交付的情景复盘
以下是用于说明方法的匿名化情景模拟,不代表某个真实客户的实际绩效。一个企业内部平台升级项目包含产品、研发、测试和安全四个团队,计划在六周内完成三项核心能力。项目原先每天收集成员进展,负责人在第四周才发现安全评审尚未排上窗口,测试环境数据也没有准备完成。
复盘发现,日报里并非没有提到安全评审和测试数据,而是这两条信息被写成“等待中”“持续准备”,没有注明最晚完成时间和对后续工作的影响。项目计划将两个依赖视为普通任务,导致负责人误以为它们可以在开发结束后再处理。
2. 调整更新方法,而不是单纯增加会议
团队随后做了四项改变:把里程碑拆成可验证结果;为跨团队依赖指定单一责任人;要求风险说明最晚决策时间;每天只讨论会改变计划或需要协同的事项。普通进展继续异步更新,短会集中处理阻塞、依赖和当天决策。

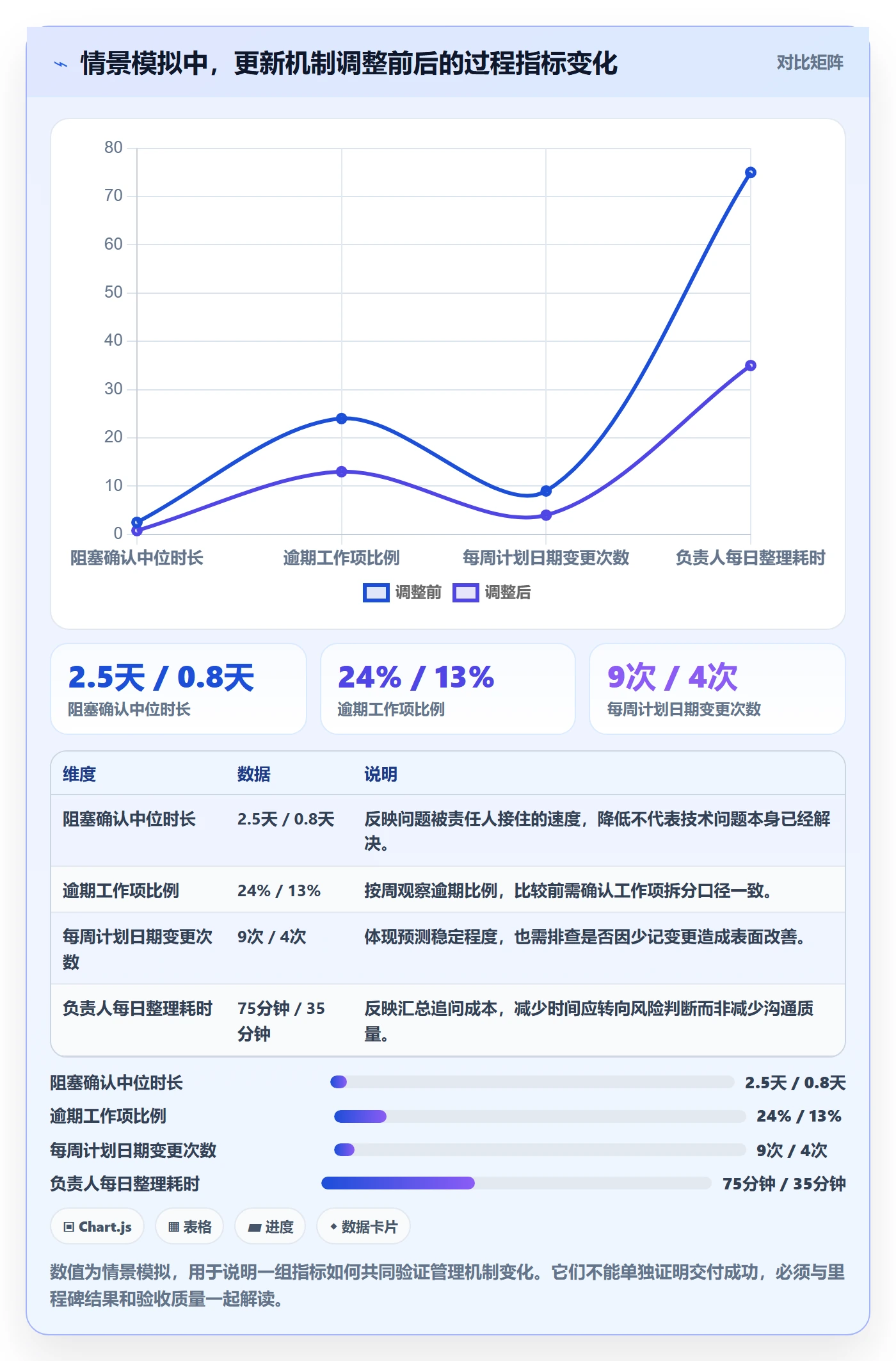

为避免“改进有效”成为凭感觉的结论,项目组设定了观察指标:从阻塞出现到责任人确认的时长、逾期工作项比例、计划日期变更次数,以及负责人每日用于合并和追问状态的时间。下面数据是基于该情景构造的示例观察,用来演示比较口径,不应当作行业统计值。
| 观察指标 | 调整前的示例值 | 调整后的示例值 | 解释口径 |
|---|---|---|---|
| 阻塞出现至责任人确认 | 中位数 2.5 天 | 中位数 0.8 天 | 用于观察问题是否更快进入明确处理状态,不等同于问题已经解决 |
| 逾期工作项比例 | 约 24% | 约 13% | 按项目周会时点统计,检查工作是否持续跨过约定日期 |
| 计划日期变更次数 | 每周约 9 次 | 每周约 4 次 | 用于观察预测是否更稳定,需同时检查是否存在人为压低变更记录 |
| 负责人整理进展耗时 | 每日约 75 分钟 | 每日约 35 分钟 | 包括汇总信息、追问缺失字段和整理会议议题,不包括项目决策时间 |
3. 结果有改善,不代表风险消失
这些模拟变化并不能证明团队一定按期交付。阻塞确认更快,只说明问题更早被认领;逾期比例下降,也可能受到工作项拆分方式变化影响。真正的复盘还需要回看关键里程碑是否达成、返工是否减少、范围有没有缩小,以及延期是否被转移到验收阶段。
这也是我不建议只用一个“进度健康分”管理项目的原因。单一分值容易把性质不同的事实压成一个数字。更有价值的是保持指标组合:交付结果看里程碑达成;过程质量看等待、返工和阻塞响应;管理成本看整理与追问时间;风险治理看问题是否在造成影响前被升级。

4. 用项目工具时,重点检查信息模型而不是功能清单
当项目涉及多个团队、不同工作流和管理层级时,可以考虑用项目管理平台承载工作项、依赖、版本、风险和汇总视图。以 PingCode 为例,它可作为中大型企业及百人以上组织评估项目协同方式的候选平台;公开产品信息提到支持私有化部署,并提供 Jira 项目迁移相关能力。具体迁移顺畅程度仍取决于原有字段、工作流、权限、插件和历史数据,不能把“支持迁移”理解成所有配置都能无差别自动搬运。
如果组织正在评估国产替代,重点不是寻找一句“替代不二选择”,而是用真实项目验证任务字段映射、权限隔离、数据导入导出、工作流重建、报表口径和管理员维护成本。平台能力只有与团队现有流程匹配,才会减少重复记录;否则只是把旧表格换成新页面。
- 先选一个跨团队、存在真实依赖的项目做试点,不要先全公司铺开。
- 准备一份字段和工作流清单,包含状态流转、必填规则、角色权限和历史数据范围。
- 在迁移演练中抽查关键项目、附件、评论、时间记录和权限边界,不只看总记录数量。
- 将旧系统只读期、双系统并行期、正式切换日期和回退条件写清楚。
- 若有私有化部署要求,提前评估升级方式、备份恢复、监控告警、身份认证和运维责任。
在选型时,我会把“每日更新是否更清楚”作为一项可验证结果:负责人能否在几分钟内看到关键偏差?成员是否只需在一个地方维护有效事实?跨团队阻塞能否找到责任人和截止点?这些问题比功能演示时页面是否丰富,更能反映工具对项目管理的实际帮助。

六、具体执行:搭建不增加负担的每日进展机制
1. 开始前先约定工作项的完成定义
负责人应与团队确认什么算“完成”,尤其是研发、测试、验收和发布之间的边界。完成定义不必写成长篇制度,但要让成员对证据类型有共识。例如,代码任务需包含合并记录和自动化检查结果;测试任务需包含执行范围、失败项和结论;业务验收需有确认人及结果。
若任务无法在两三天内给出有意义的进展信号,可以考虑拆分,但不要为了让看板每天变动而机械拆成小碎片。拆分后的工作项应能独立验证,并且拆分本身不能制造额外交接成本。目标是更早看见风险,不是让每个人多点几次状态。
2. 固定每日更新的字段和时间窗口
建议团队约定一个稳定更新窗口,例如工作日午后更新,项目负责人在短会或异步汇总前完成风险筛选。不要要求所有人在清晨、午餐前、下班前重复填相同内容。若发生重大阻塞或计划变更,应即时通知;日常更新则负责记录状态,而非替代紧急沟通。
更新模板可以简化为“工作项链接、今天新增事实、当前阻塞、下一步责任人与时间”。已经符合计划且没有新变化的工作项,不必每天重复编写长段说明;但关键路径任务、外部依赖和临近里程碑的工作,应提高更新精度。
3. 负责人每日处理的是异常,不是逐条复述
负责人收到更新后,先按影响分层:是否改变关键里程碑、是否需要跨团队决策、是否有外部依赖、是否已经超过处理窗口。没有变化且仍在计划内的事项可以保留在视图中,不必逐条在会上念一遍。会议时间应该花在需要决定、协商或升级的事项上。
- 筛选异常:找出计划日期变更、反复阻塞、关键依赖未确认和验收退回。
- 核实影响:确认问题影响哪个交付物、哪条依赖链和哪个里程碑。
- 确定动作:明确继续处理、调整范围、增加资源、改排期或升级决策。
- 记录责任:每个行动项指定单一推动人和下一次检查时间。
- 复核关闭:问题解决后更新证据和状态,不以“已沟通”代替关闭。
4. 每周复核趋势,避免被日常波动牵着走
每天看当天变化,每周看重复模式。若某个模块连续出现等待,可能是依赖安排不合理;若缺陷集中在同一接口,可能要改善设计评审或测试数据;若工作项经常在验收阶段返工,可能是验收口径介入太晚。只盯单日颜色,很容易把结构性问题误判为个别成员执行不到位。
每周回顾时,将趋势和计划影响放在一起看:哪些风险反复出现,哪些团队交接最慢,哪些估算偏差集中发生,哪些决策长期悬而未决。选择一到两个可改变的流程问题做小步试验,并观察下一周是否改善。不要每次复盘都新增一套表单。

七、不同情况下的行动建议与管理取舍
1. 小团队、低依赖项目:优先轻量与异步
如果团队规模小、成员职责稳定、交付边界清晰,使用简短异步更新通常比每天开正式会议更高效。负责人只需要设定共同的完成标准、阻塞升级方式和固定检查窗口。工具选择应以成员愿意持续使用为前提,不要为了一张复杂的管理仪表盘增加重复录入。
这类项目的取舍是少字段、少会议,但必须保留关键里程碑和阻塞记录。异步并不等于无人负责;若某项任务影响其他人,责任人需要主动同步,不应等到下一次例会才说明。
2. 多团队、强依赖项目:增加依赖视图和决策机制
当一个交付跨越多个部门或系统,重点从个人任务转到依赖关系。每个依赖都应有提供方、接收方、需要的交付物、最晚提供时间和逾期后的替代方案。周会可以处理复杂协调,日常更新则负责暴露变化,不要把依赖管理藏在聊天记录或个人笔记里。
这类项目的取舍是更强的结构化和更多跨团队同步,但不能把每个工作项都升级成审批。只有关键路径、风险和跨团队决策需要项目级关注,其余事项应留在团队自治范围内。
3. 临近上线或监管要求高:提高证据与变更控制
上线窗口临近、数据敏感或合规要求高的项目,应更明确地记录验收证据、审批人、变更理由、回滚条件和责任归属。进度更新不能只报“已完成”,还要说明验证覆盖范围、遗留风险是否接受、批准依据在哪里。需要留痕的事项应在正式系统中记录,不依赖临时聊天截屏。
这类项目的取舍是增加记录和审查时间,以换取可追溯性与上线风险控制。为避免过程过重,可将证据要求集中到高风险变更和关键门禁,而不是要求每个低风险小任务都填写同样的审批信息。
4. 需求变化频繁:把范围变化和进度偏差分开
当需求在执行中不断调整,单看延期会误导团队,因为项目可能是在交付新增范围而非执行变慢。负责人应分别记录原范围、已批准变更、新增工作量和对时间的影响。没有明确变更机制时,团队会在不知不觉中接受新需求,却仍被要求遵守旧日期。
这类项目的取舍是接受计划滚动更新,但保留版本和变更历史。若每一次预测调整都覆盖旧计划,团队会失去解释偏差的依据;若完全不允许调整,计划则会与现实脱节。两者之间的平衡,是让变化透明、让决策有记录。
| 项目情境 | 建议的更新频率 | 重点记录 | 主要取舍 |
|---|---|---|---|
| 小团队、依赖少 | 异步每日或按里程碑更新 | 可验收结果、阻塞和下一步 | 减少会议,但要求成员主动同步影响他人的变化 |
| 多团队、依赖密集 | 每日异步加固定短同步 | 依赖提供方、最晚时间、影响与升级路径 | 协同成本增加,换取更早发现跨团队风险 |
| 临近上线、风险较高 | 按关键门禁和变更事件更新 | 验收证据、审批、回滚和遗留风险 | 记录和审查更重,换取可追溯性和风险控制 |
| 范围经常变化 | 每日记录变化,定期滚动预测 | 原范围、已批准变更、时间与资源影响 | 接受计划调整,但保留基线与变更历史 |

八、结尾:进度透明不是日报更厚,而是意外更早变小
1. 先用一个项目试运行四周
如果团队目前依赖口头同步或散落表格,不必一次性重建全部管理流程。先选一个交付目标明确、又确实存在协作依赖的项目,试运行四周:统一完成定义,记录阻塞、责任人与时间点,每周复核计划偏差和返工原因。四周后再决定哪些字段值得保留,哪些只是增加填报负担。
试运行前先定三项基线:负责人整理进展的时间、风险出现到被确认的时长、关键工作项逾期比例。结束时同时检查结果和使用体验:关键里程碑有没有更可预测,风险有没有更早升级,成员是否减少了重复汇报。若只看到填报率提高,却没有改善决策速度,就应调整机制而不是要求团队继续加码。
2. 用可追踪的事实替代管理者的猜测
每日进展管理最重要的专业判断,不是把所有任务盯得更紧,而是区分哪些信息会改变交付结论。可验收的结果、关键路径上的偏差、依赖的最晚决策时间和计划变化原因,远比一长串工作描述有价值。负责人既要让真实问题尽早出现,也要给团队空间处理不影响整体交付的日常波动。
好的进度机制不会保证项目永不延期,但能让延期原因更早被看见、让可选方案更多、让决策责任更清楚。下一步就从一条关键任务开始:把“进行中”改写成可核验事实,补上下一步责任人与最晚时间,再观察它能否减少一次追问、一次等待,或一次临近交付才发现的意外。
常见问题解答(FAQ)
1. 每日进展应该包含哪些内容?
我之前让团队每天在群里报进度,结果有人只写“正常推进”,有人贴一大段过程,负责人还是看不出项目是否按计划走。想统一格式时,我不确定哪些信息既必要又不会增加太多填报负担。
建议固定为四项:昨天完成了什么、今天计划做什么、当前阻塞或风险、需要谁在何时提供什么支持。每项尽量关联具体任务和截止时间;如果没有阻塞,明确写“无”,不要用“正常”代替进展。
2. 发现成员进度落后时,项目负责人应该怎么跟进?
我遇到过任务连续几天没有更新的情况,直接追问容易让团队觉得是在催报表,但等到周会再处理又可能错过调整窗口。我想判断什么时候该提醒、什么时候需要升级风险。
先核对任务负责人、原定日期和最近一次可验证的产出,再私下确认延误原因及新的完成时间。若关键路径任务预计影响里程碑,或依赖问题在约定时间内无法解决,应同步受影响方并提出调整范围、资源或计划的具体选项;不要只把状态改成“延期”而不写后续动作。
3. 跨时区或异步团队需要每天开进度会吗?
我和异地同事协作时,大家的工作时间并不重叠,为了等齐所有人反而拖慢决策。与此同时,纯文字更新又可能让紧急问题被淹没。
不必为了每日跟踪强制所有人开会。可约定固定时间提交异步更新,并设置明确的紧急升级渠道;只有出现跨团队阻塞、计划冲突或需要快速决策时,才安排短会。试行两周后检查逾期任务数、阻塞处理时长和会议耗时,再调整频率。
4. 怎样判断每日进展反映的是真实进度,而不是主观报喜?
我曾看到任务状态连续几天都是“进行中”,看起来很忙,到了验收时却发现关键成果还没有形成。我希望有一套简单标准,能帮助负责人及时识别这种偏差。
用可验收的交付物和阶段节点核对进度,例如已完成的代码评审、测试结果或客户确认,而不是只看投入时间或状态标签。对超过两三个工作日没有可验证产出、剩余工作量反复变化,或依赖项未确认的任务,要求拆分下一步并明确验收标准;同时把计划完成时间与实际完成时间按周比较,观察偏差是否持续扩大。
核心关键词
文章包含AI辅助创作:每日进展最佳实践:项目负责人进度跟踪协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610269
读者评论
我们组以前也写日报,但经常只改“预计完成时间”。后来把验收条件和下一步责任人补上,确实更容易发现卡点;难的是计划日期调整后还要保留原来的承诺记录,不然复盘时很难判断偏差从哪开始。
异步更新对节奏稳定的小项目挺合适,但跨部门事项有时不是没人填,而是双方对完成标准理解不同。比起继续加字段,我更想知道怎样让相关方及时确认这些口径。
风险写明最晚决策时间很实用,不过多人共同负责的任务容易出现“大家都在跟、没人最终拍板”。实际执行时最好再明确一个牵头人,否则行动项看着完整,问题还是会悬着。
