进展最佳实践:项目负责人进度跟踪风险控制,常见问题

项目负责人最容易误判进度的时刻,往往不是项目延期已经摆在眼前,而是看板上大多数任务仍显示“进行中”,团队却连续两周没有交付可验收的结果。进度跟踪的关键,不是把每个人的百分比加起来,而是尽早识别承诺、依赖、质量和剩余工作之间的偏差,并据此调整范围、资源或时间。本文从项目现场常见的失真情形出发,拆解进度判断、风险升级与纠偏方法,并给出可直接执行的检查框架。

一、先讲结论:进度不是一个百分比,而是一组可验证的信号

1. 用可验收成果衡量进度

我判断一个项目是否真的向前推进,首先看阶段成果有没有达到验收条件,而不是看任务状态从“未开始”变成“进行中”。任务启动只能证明有人开始处理,不能证明风险正在下降,更不能证明项目按计划交付。

例如,“完成支付模块开发”是一项容易被误报的任务。如果没有明确成功条件,开发人员可能把代码提交当作完成,测试人员则认为还需要联调、异常处理和回归测试。更可靠的定义应包含可检查结果:主流程通过验收、失败场景有处理、接口契约确认、关键用例回归完成。

进度应由可验收的交付物、剩余工作量、依赖状态和质量信号共同判断。只看其中一项,都可能产生方向性错误。

2. 把计划偏差与风险暴露分开看

计划偏差回答“现在与基线差多少”,风险暴露回答“接下来什么可能让差距继续扩大”。两者不能互相替代。一个项目当前只晚了一天,但核心接口尚未确认,可能比晚了三天、剩余工作清晰且无关键依赖的项目更危险。

我建议至少并列观察四类信号:已验收成果、剩余工作、关键路径上的依赖、缺陷与返工。每周记录它们的变化趋势,而不是只在例会上更新一个总体状态。

3. 报告状态必须服务于决策

状态汇报不应停留在“正常、关注、风险”三个词。负责人需要知道:偏差由什么造成,影响哪项交付,最迟何时需要决策,有哪些可选方案,以及不行动的后果是什么。

如果一个风险报告不能帮助管理者在范围、资源、时间或质量之间作出选择,它通常只是信息汇总,而不是风险控制。

进展最佳实践:项目负责人进度跟踪风险控制,常见问题

二、背景与真实场景:为什么“看起来在推进”不等于“能够按期交付”

1. 进度信息经过多人转述后会逐渐失真

在跨团队项目中,信息常沿着“执行人,小组负责人,项目负责人,管理层”逐层传递。执行人说“代码基本完成”,小组负责人汇总成“开发完成”,管理层看到的可能就是“项目按计划”。但“基本完成”可能还意味着一半异常场景未覆盖,或者核心接口仍在等待另一团队确认。

这不是团队成员一定在隐瞒问题。更多时候,组织缺少统一的完成定义,大家按自己的工作习惯解释“完成”。如果任务描述没有验收条件,状态就会变成主观判断,越到汇报层级越容易被压缩成一个乐观结论。

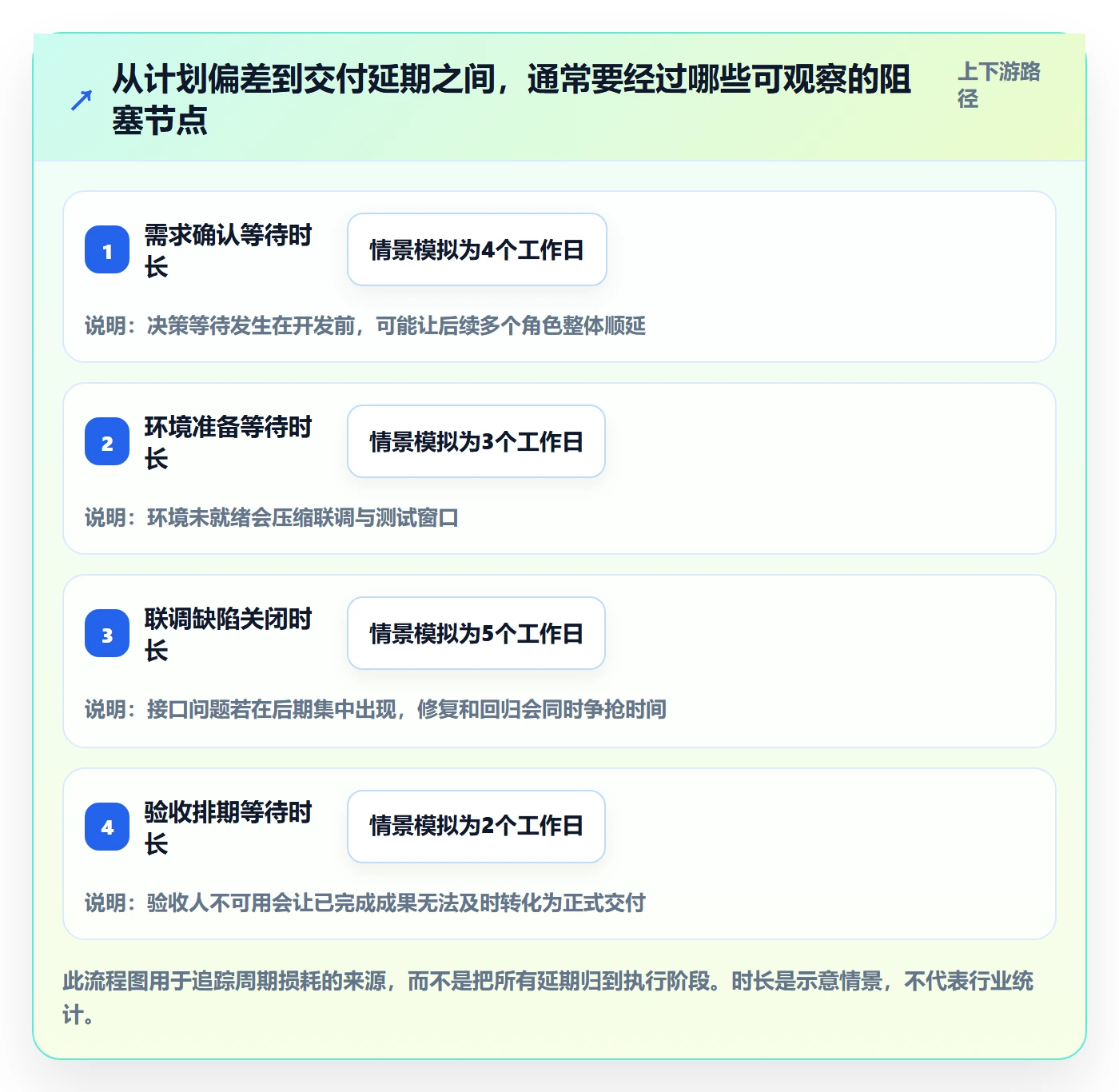

2. 交付链条里的等待常被当作个人效率问题

一个功能可能依次经过需求确认、设计评审、开发、联调、测试和发布。真正消耗周期的,未必是每个环节的实际工作时间,而是环节之间的等待:需求问题没人拍板,测试环境未准备好,接口变更没有通知,验收人临时不可用。

项目负责人若只问“谁的任务落后”,就会把系统性等待误判为个人执行不力。正确做法是记录阻塞的起止时间、责任边界和解除条件,并区分“正在处理”与“等待外部输入”。等待时间持续增加时,应优先解决依赖,而不是要求执行人用加班掩盖流程缺口。

3. 关键路径很短,风险可能集中得很高

项目里任务数量多,不代表风险分散。有些工作彼此并行,晚几天不会影响最终交付;另一些任务虽然只有一两项,却卡在发布前的关键路径上,一旦延期就会直接推迟整体日期。

因此,进度跟踪应当关注“哪项工作决定最终交付时间”,而不仅是“多少任务尚未完成”。在依赖图中,关键路径上的任务需要更高频率的状态更新、更明确的负责人和更早的替代方案。

进展最佳实践:项目负责人进度跟踪风险控制,常见问题

三、常见误区:看板更新了,风险却没有减少

1. 把任务完成率当作项目完成率

按任务数量计算的完成率,容易被任务拆分方式左右。同一项复杂工作可以拆成十个小任务,也可以只保留一个大任务;前者会让完成率显得更高,却不一定更接近交付。

我更愿意用可验收的里程碑和剩余工作量交叉核对。如果一个团队报告“完成八成”,就追问剩余两成具体是什么、是否包含集成和验收、有没有未确认的外部条件。回答越具体,预测越可信。

2. 把“没有报风险”理解为“没有风险”

团队不报风险,可能因为风险定义模糊、担心被追责,或认为问题还没严重到值得升级。负责人不能把沉默当作安全信号,应通过固定问题主动发现隐患:最可能导致本周计划落空的是什么?哪个决定正在等待?如果关键人员明天不可用,交付会受什么影响?

建立风险透明度,靠的不是要求大家“及时上报”,而是让上报风险不会自动变成追责依据。对风险报告的第一反应应是确认影响与处理路径,而不是先追问谁造成了问题。

3. 用“加人”解决所有进度问题

增加人手适用于工作可并行、交接成本较低、任务边界清楚的场景。对于架构决策、复杂故障定位、接口协商或接近完成的模块,临时增加人员可能带来培训、沟通和代码协调成本,反而拖慢进度。

当团队已经被阻塞在等待决策、环境资源或需求不明确上,加人并不能解除瓶颈。先识别限制产出的环节,再决定补人、减范围、调整优先级或更换实施路径。

4. 频繁改计划,却不保留基线

计划会变,但如果每次都直接覆盖原计划,组织就无法区分“正常调整”和“持续失控”。负责人应保留原始基线、当前预测和每次变更原因,至少记录日期、变更项、批准人、影响范围与补救措施。

保留基线不是为了证明谁预测错误,而是为了识别系统性的估算偏差。例如,若多个迭代都低估了联调与验收时间,下一轮就应调整估算模型,而不是继续把缓冲时间当作“意外情况”。

5. 把风险清单当作静态台账

风险登记后不更新,等于把注意力冻结在过去。风险的概率、影响、负责人和应对措施都可能变化。每次例会应确认风险是否仍成立、触发条件是否出现、措施是否实际降低暴露。

对于已发生的问题,要从“风险”转为“问题”,明确处理负责人和恢复计划;对于已经消失的风险,则关闭并记录原因。这样风险列表才能反映当前状况,而不是逐月膨胀的历史档案。

四、专业判断逻辑:从信号识别到管理决策

1. 先统一“完成”的定义

我会把工作完成拆成四个可核对层次:执行完成、技术验证完成、业务验收完成、交付条件满足。不是每个任务都需要四层,但对关键功能和里程碑,至少要讲清楚哪一层才算完成。

例如,开发任务可以以代码合并、自动化测试通过为技术完成条件;业务验收则要以指定角色确认规则符合预期为准。两者如果混为一谈,项目状态会在“看起来完成”和“可以发布”之间反复摇摆。

2. 同时查看计划、实际和预测

项目负责人需要区分三条线:基线计划、已经发生的实际进展、基于当前信息的未来预测。基线回答原来承诺什么,实际回答已经完成什么,预测回答按目前节奏何时能交付。

只报告“完成了多少”属于回顾,只报告“预计何时完成”则可能掩盖实际偏差。把三者并列,才能判断延期是一次性事件、持续趋势,还是估算假设已经失效。

3. 用触发条件,而不是情绪判断风险等级

风险升级最好依靠预先约定的触发条件。例如:关键依赖超过两个工作日未确认;核心里程碑预测晚于基线三天;高优先级缺陷在发布窗口前仍未关闭;剩余工作估算连续两次上升。

触发条件不必对所有团队相同,但必须在项目开始时说清楚。否则有人认为“晚一天还好”,有人认为“已经失控”,沟通就会变成观点冲突,而不是事实讨论。

4. 将风险评分拆成概率、影响和可恢复性

常见的风险矩阵用发生概率乘以影响程度,适合做快速筛查,但可能漏掉一个重要因素:发生后是否还有恢复空间。一个概率中等、影响较大、但可以通过替代方案快速绕开的风险,与同等评分但没有替代路径的风险,管理优先级并不相同。

因此,我会额外记录风险的可恢复性:是否存在替代供应商、备用接口、降级方案、可拆分范围或回滚机制。无法恢复的风险,即使概率不高,也应提前准备预案。

进展最佳实践:项目负责人进度跟踪风险控制,常见问题

5. 设定升级阈值与决策时限

风险如果没有升级规则,通常会在个人层面停留太久。每类风险都应明确谁负责处理、谁有权决策、最晚何时升级,以及升级后需要什么输入。

例如,接口变更影响两个团队时,执行人员可以先在工作层协商;超过约定时限仍无法确认,就升级到两边的技术负责人;若影响里程碑,再提交项目发起人决定调整范围或日期。这样的路径能减少无效等待,也避免所有问题都直接推到最高层。

五、案例与数据观察:一次“按计划推进”如何在联调前暴露延期

1. 案例边界与观察口径

下面是一个经脱敏整理的项目情景,用于说明进度控制方法,不代表任何企业的公开统计。项目包含业务规则梳理、前后端开发、外部接口联调和验收发布,计划周期为八周,团队由约十二名成员组成。

项目进入第四周时,周报显示总体进度约六成,研发任务多数已经进入“进行中”,管理层据此判断没有明显异常。负责人进一步核对后发现:业务规则仍有三项未定,接口字段变更尚未确认,测试环境只覆盖主流程,验收人也没有排定时间。

关键问题不在于团队没有工作,而在于几项决定最终交付的前置条件没有关闭。若只看任务状态,这些问题被埋在“进行中”之中;若看依赖和验收条件,项目已经进入需要干预的阶段。

2. 把问题拆成可处理的工作

项目负责人没有直接要求全员加班,而是把工作分为四类:可独立推进的功能、等待业务决策的规则、等待外部确认的接口、需要补齐的测试与验收条件。随后明确业务决策人、接口责任人和环境负责人,并为每项待决事项设置最迟确认时间。

对于不影响核心路径的次要报表,团队将其从首期范围中移出;对接口不确定部分,先使用约定的模拟数据推进内部测试;测试负责人则提前准备验收用例,避免功能完成后才开始讨论如何验收。

3. 观察变化,而不是只记录结论

调整后,团队每两天检查一次关键依赖,每周仍保留正式状态汇报。项目预测日期没有立刻恢复到原计划,但风险变得更可解释:哪些事项已解除、哪些仍在等待、哪些范围被延后,以及最迟何时需要再作一次取舍。

这里最有价值的变化,不是把状态从“黄色”改成“绿色”,而是让项目负责人提前知道了延期会从哪里发生,管理者也有机会在发布窗口被压缩之前决定范围和资源。状态颜色只有在背后对应证据时,才有管理意义。

进展最佳实践:项目负责人进度跟踪风险控制,常见问题

4. 这类案例最容易被忽略的三个判断

第一,延期不是唯一目标。如果通过删减范围保住日期,却没有告知使用方功能边界,项目只是把进度风险转成了价值风险。

第二,风险关闭要有证据。“接口应该没问题”不是风险关闭;接口契约、责任人确认、联调结果或可用的替代路径,才构成可复核的依据。

第三,预测要持续修正。项目预测不是一次性承诺。依赖解除后可以更新,缺陷增加时也必须更新。刻意维持原日期,只会让管理层错过最佳决策窗口。

六、不同情况下的行动建议:先判断瓶颈,再选纠偏动作

1. 任务落后,但不在关键路径上

先确认这项任务是否影响后续工作、是否有资源冲突,以及是否能在不影响验收的前提下调整顺序。若它与关键交付无关,未必需要立即扩大团队或升级;可以重新排期,并记录对后续里程碑的影响。

但“不在关键路径”不是忽略问题的理由。若同类任务连续多周落后,可能说明估算方法、需求质量或团队容量存在系统性偏差,应在阶段复盘中处理。

2. 关键路径上的依赖迟迟未关闭

将依赖转成具体决策项:谁提供输入、输入需要满足什么格式、何时需要、超时后由谁升级。必要时准备替代方案,例如模拟接口、暂用配置、范围拆分或备用审批人。

如果依赖属于外部团队,不能只把责任写成“等待对方”。项目负责人应约定沟通节奏和升级路径,并让管理层看到该依赖对最终交付日期的影响。

3. 缺陷数量上升,开发任务却显示完成

先区分缺陷严重级别、复现频率、影响范围和修复后的回归成本。缺陷总数上升不一定意味着项目整体恶化:新增测试覆盖可能发现原本就存在的问题;相反,缺陷数量少也可能只是测试不足。

此时应同时观察高优先级缺陷的未关闭数量、缺陷平均关闭时长、回归通过率和新增缺陷来源。发布门槛应由风险承受能力决定,而不是由“任务完成率足够高”决定。

4. 需求不断变化,日期和范围难以同时守住

每次变更都要说明价值、成本、风险和替代选项。可选方案通常包括:保日期减范围、保范围加时间、追加资源但接受协作成本,或者拆分交付分阶段上线。

如果变更只通过聊天口头加入,计划会持续吸收新工作,却没有明确的范围调整记录。负责人应保留变更日志,说明批准人、影响估算和被替换或延后的事项。

5. 项目处在高风险窗口期

临近发布、合规审查或关键客户验收时,提高更新频率,但不要把所有成员都拉进同一场长会。每日只检查关键路径、阻塞、缺陷门槛和需要决策的事项;其余工作继续异步更新。

高频跟踪的目的,是缩短风险从出现到被处理的时间,不是增加汇报负担。若状态会议占用了关键执行时间,且没有形成明确决策,频率越高反而越低效。

七、不同情况下的取舍:没有一种纠偏方案可以同时保住所有目标

1. 保日期还是保范围

如果日期由外部窗口、法规节点或客户合同决定,优先评估能否保留核心价值并分阶段交付。若范围与合规、安全或关键业务流程直接相关,不能为了按期而删除必要控制。

范围调整应说明被移出的功能、影响对象、后续补齐时间和临时替代流程。没有这些信息的“削范围”,可能只是把成本转嫁给用户和运营团队。

2. 加资源还是减少并行工作

当瓶颈是可拆分的工作量、人员容量明确不足,而且新人可以快速上手时,增加资源可能有效。若瓶颈是决策、架构、共享环境或跨团队依赖,新增人员不会自动增加吞吐量。

有时减少并行任务比增加人手更有效。太多工作同时启动,会让团队在切换、评审和等待中消耗容量。集中完成少数关键成果,可能比让所有任务都显示“进行中”更接近交付。

3. 压缩测试还是调整发布策略

压缩测试会降低发现问题的机会,尤其不适用于影响资金、安全、隐私或核心业务数据的变更。若时间无法延长,可以评估灰度发布、功能开关、分批开放、回滚演练和明确的暂停条件。

分阶段发布不是跳过质量门槛,而是把影响面缩小,让团队能在真实环境中逐步验证。实施前必须确认监控、回滚权限、责任人和用户沟通方案都已就绪。

4. 提高报告频率还是保护执行时间

当风险变化快、决策窗口短时,应提高关键事项更新频率;当工作稳定、阻塞少时,过度日报会变成重复填报。一个简单判断标准是:增加一次更新,是否能让风险更早暴露或决策更快完成?如果不能,就应调整方式而非增加会议。

可以将异步状态更新用于常规信息,把同步会议留给分歧、依赖和决策。这样既保留可追溯记录,也能减少团队在汇报上的时间消耗。

八、工具与机制:让信息可靠,而不是让看板更复杂

1. 先定义统一字段,再考虑自动化

一个能支撑进度判断的任务,至少应有负责人、交付物、验收条件、计划日期、实际状态、依赖项和阻塞说明。里程碑还应标明批准人、证据链接和变更记录。

如果这些字段定义不一致,工具自动汇总出来的燃尽图、进度百分比和逾期清单也会显得精确,却未必正确。先约定口径,再自动化采集,通常比一开始堆叠大量仪表盘更有效。

2. 对中大型组织,重点检查跨团队协作与治理能力

超过百人的组织,项目进度往往跨越多个部门、产品线和权限边界。此时,工具选型不能只看个人任务列表是否好用,还要验证多项目依赖、权限管理、审计记录、数据隔离、报表口径和部署方式能否满足组织要求。

以 PingCode 为例,它面向中大型企业及百人以上组织,适用于需要统一管理需求、研发协作与项目进度的团队。评估时应让真实项目团队试用:检查跨项目依赖能否追踪,里程碑变更是否留痕,管理层视图是否能下钻到证据,以及不同角色能否看到合适范围的信息。

对于有数据治理要求的组织,可以把私有化部署列入技术评估,并核查部署架构、升级机制、备份恢复、权限审计和运维责任。若团队需要从既有 Jira 环境迁移,则应以字段映射、附件与历史数据、工作流转换、权限校验和试迁移回滚方案为验收项,而不应只看厂商是否提供迁移支持。

我不会把任何平台直接称为“唯一选择”。是否适合,取决于现有流程、数据要求、迁移成本、团队接受度和后续维护能力。采购前应以真实项目做小范围验证,避免只根据功能清单或演示效果作决定。

3. 建立轻量的项目进度仪表盘

仪表盘的目标是帮助负责人快速发现“需要行动的偏差”,而不是展示所有能统计的字段。建议先保留少量关键视图:里程碑预测、关键依赖、逾期工作、高优先级缺陷、变更记录和待决策事项。

每个指标都要回答三个问题:数据从哪里来、多久更新一次、达到什么条件需要行动。缺少这三个条件的图表,容易成为装饰;更新不及时的图表,甚至会比没有图表更误导。

进展最佳实践:项目负责人进度跟踪风险控制,常见问题

九、常见问题:项目负责人最常遇到的进度跟踪疑问

1. 项目进度多久更新一次比较合适

更新频率应由风险变化速度决定,而不是所有项目统一每天更新。稳定阶段可每周核对里程碑与依赖;进入联调、发布或重大决策窗口后,可对关键路径进行每日检查,其余事项异步更新。

2. 任务完成率和项目进度应该怎么换算

不建议把任务完成率直接换算成项目进度。任务大小和价值不同,任务拆分方式也会影响比例。应以阶段成果、验收状态和关键路径为主,任务完成率只作为辅助信号,并明确其计算口径。

3. 团队成员总是报“正常”,怎样发现隐性风险

用具体问题替代宽泛询问。让成员指出本周最可能落空的承诺、等待的外部输入、尚未验证的假设和需要他人决定的事项。再通过交付物、缺陷记录、依赖状态和实际周期交叉验证,避免只依赖口头判断。

4. 什么时候应该向管理层升级

当风险超出项目负责人的权限,或超过预先约定的阈值,就应及时升级。升级内容应包括事实、影响、最迟决策时间、可选方案和推荐方案,而不是只提交“项目有风险”的结论。

5. 进度延期后,应该先加人还是先改计划

先找出瓶颈。若工作量能并行、任务边界清楚且上手成本可控,可以评估增加资源;若问题源于需求不清、外部依赖或决策等待,应先消除阻塞。必要时重新评估日期、范围和质量门槛,并保留变更依据。

6. 项目看板是否能代替进度会议

看板适合共享状态、记录变化和暴露阻塞,但不能代替需要协商或拍板的讨论。成熟的做法是让看板承载事实,让会议集中解决分歧、依赖和决策,不在会议里逐条朗读所有任务。

十、总结:把“报进度”改成“降低不确定性”

项目负责人进度跟踪的价值,不在于每周得到一个更精确的百分比,而在于更早看见交付链条上的不确定性:谁在等待什么,哪项假设尚未验证,哪些成果还没有验收,偏差会怎样影响关键日期,以及现在还有哪些选择。

我建议下一步先做三件事:为关键里程碑写清验收条件;把跨团队依赖和待决策事项单独列出;设定明确的风险触发阈值与升级时限。先用这些机制运行两到三个周期,再根据实际偏差调整估算、会议频率和工具配置。

真正可靠的进度管理,不是让所有状态都变绿,而是让坏消息更早出现、让证据更容易核对、让取舍发生在仍有选择的时候。

常见问题解答(FAQ)

1. 项目负责人应该多久跟踪一次进度?

我以前觉得每周开一次会就够了,但遇到依赖多、变更快的项目时,问题往往到周会上才暴露。我想知道跟踪频率怎么定,才不会让团队陷入频繁汇报。

按任务变化速度和风险等级设置频率:稳定、低风险任务每周更新一次;关键路径任务、跨团队依赖或高风险任务每天检查状态。跟踪时重点核对已完成成果、剩余工作量、阻塞事项和下一步负责人,不要只收集“完成百分比”。

2. 项目进度落后多少时需要调整计划?

我在项目里遇到过实际进度比计划慢一些,但团队认为还能追回来的情况,也遇到过拖延很久才升级处理的情况。我想有一套可复用的判断标准,而不是只凭感觉决定是否调整。

先看关键路径和里程碑影响,而不只看整体完成率。若关键路径任务预计延误超过一个工作周期、重要里程碑可能延期,或进度偏差连续两个检查周期扩大,就应评估缩小范围、增加资源、调整依赖或重新确认交付日期,并记录决策依据。

3. 项目负责人如何尽早识别进度风险?

我曾经看到任务状态一直是“进行中”,直到临近交付才发现接口未打通、验收条件也没确认。我想知道日常跟踪时看哪些信号,才能在延期发生前采取行动。

把风险信号设成可观察指标:任务连续两个检查周期没有可验证产出、前置依赖未按期交付、剩余工作量持续增加、关键人员负荷过高,或验收标准仍不明确。发现信号后,登记影响、发生概率、责任人和应对期限,并在下一次检查时确认措施是否降低了风险。

4. 项目进度报告应该包含哪些内容?

我需要向管理层汇报项目状态,但单报完成百分比很难说明项目是否可控,团队也不希望花大量时间制作报表。我想知道一份简洁的进度报告应保留哪些信息。

报告至少包括计划与实际里程碑、关键路径状态、偏差及原因、未来一至两周交付项、当前阻塞和待决策事项。用绿、黄、红标识状态时,应明确阈值,例如里程碑按期为绿、预计延误但有已确认恢复方案为黄、预计延期且暂无可行方案为红;所有偏差都要注明责任人和处理日期。

核心关键词

读者评论

蓝
蓝心

我们以前也按任务百分比报进度,直到联调时才发现接口和验收都没排上。后来改成每周核对可验收成果,确实更早暴露问题,但前提是验收口径得先说清楚。

段
段安琪

风险触发阈值有帮助,不过不同团队的依赖响应速度差很多,统一设成“超过两天升级”未必合适。最好结合项目节奏设定,并明确谁来接手处理。

苏
苏天佑

文中提到保留基线很实用。我遇到过计划每周都改、最后没人说得清延期从哪开始的情况;但记录如果过于繁琐,也容易变成填表,关键还是让变更记录能支持决策。

文章包含AI辅助创作:进展最佳实践:项目负责人进度跟踪风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610153

赞 (0)
飞飞飞飞
周进展管理指南:项目负责人如何做好进度跟踪,风险控制全流程
上一篇 48分钟前
追踪实操方法:项目负责人提升进度跟踪效率的风险控制方法与模板
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
