进度跟踪如何做好更新记录?项目负责人流程优化与操作步骤

进度跟踪最容易失真的时刻,往往不是项目延期那一天,而是延期发生之前:有人把“开发中”改成“已完成”,却没有写清验收条件;有人在周会上说“问题不大”,但没有负责人、解决期限和影响范围。项目负责人后来发现,记录看起来每周都在更新,团队却无法回答三个关键问题:实际完成了什么、下一步卡在哪里、计划是否需要调整。做好更新记录,不是把状态填得更勤,而是让每次变化都能被解释、验证并转化为行动。

一、核心结论:更新记录要能还原决策,而不只是留下状态

1. 一条有效记录至少回答五个问题

我判断一条进度记录有没有价值,不先看它写得多不多,而是看换一个没参加会议的人,能不能据此继续推进。最小可用记录应包括:更新对象、更新时间、当前事实、与计划的差异、下一步动作。若有偏差,还应补充影响范围、责任人和复核时间。

例如,“接口联调进行中”只能说明一个模糊状态;“订单接口已完成字段映射,仍有两个错误码未与外部系统确认;原定周三完成联调,预计延后一天;由李明在周四 12:00 前确认,周四 15:00 复测”则可以直接支撑后续判断。两者的字数差距不大,管理价值却截然不同。

核心原则是:状态说明位置,记录说明变化,行动项说明如何把变化变成结果。如果系统里只有状态,没有事实和下一步;或者会议纪要里写了问题,却没有责任人和期限,进度跟踪仍然没有闭环。

2. 把更新记录设计成决策链

一条记录最好形成“基线,事实,偏差,影响,动作,复核”的链条。基线是此前承诺的时间或范围;事实是本次实际完成情况;偏差是事实与基线的差别;影响是差别可能波及的交付物;动作是团队准备采取什么措施;复核则确认措施是否有效。

这套结构比单纯写“完成 80%”更可靠。百分比常常没有统一口径:一个人按代码量估算,一个人按任务数量估算,另一个人按主观感觉估算。除非团队定义了计算方法,否则百分比看似精确,实际上无法比较。

记录字段 要回答的问题 合格示例 常见无效写法
更新对象 哪项工作发生变化? 支付回调异常处理 后端进度
当前事实 已经完成或尚未完成什么? 重试逻辑已合并,异常日志待补 基本完成
计划差异 相对原计划有何变化? 比基线晚 1 个工作日 有一点延迟
影响与动作 影响谁,谁何时处理? 影响联调,由负责人周四前补齐日志 持续跟进
复核时间 何时确认问题关闭? 周四 16:00 复测并更新状态 后续再看

3. 追求可核验,不追求记录越长越好

有效记录不是长篇工作日记。项目负责人需要的是能支持协作和决策的最少信息。若一条记录包含十段背景,却没有明确截止时间,信息很多,管理价值仍然很低。反过来,若有测试结果、交付链接或验收结论,几句简洁描述就足以让团队复核。

对于跨团队协作,我建议把“完成”与“可验收”分开。开发者完成自测,不等于业务方验收;文件上传,不等于接收方确认;代码合并,也不等于线上问题关闭。记录中明确完成定义,能避免状态提前变绿、风险被推迟到最后一刻才暴露。

二、背景与真实场景:为什么记录会变成“看起来很忙”

1. 周报节奏和项目变化速度不匹配

很多团队按周更新计划,但工作依赖每天都在变化。一个接口今天因外部环境未就绪而受阻,明天可能已经恢复;如果只在周五汇总,负责人看到的不是过程,而是结果的滞后影像。与此同时,有些管理者要求每日填报,团队却把大量时间花在复制昨天的内容上。

因此,更新频率不应一刀切。稳定、低依赖的任务可以按周更新;涉及上线窗口、外部审批、供应商交付或多个团队串联的任务,则应围绕关键节点更新。频率的目标不是制造更多记录,而是让重要变化在仍可处理时被看见。

2. “完成百分比”掩盖了工作构成

假设一个功能分为方案确认、开发、联调、测试和验收五个阶段。团队若简单按阶段数量计算完成度,前四阶段做完就可能显示 80%;但如果验收是整个功能能否上线的关键门槛,剩余 20% 可能包含最大的交付风险。平均百分比会把高风险尾部工作压扁。

我更愿意把完成度拆成可验证的里程碑:交付物是什么、完成条件是什么、由谁确认。对外汇报可以保留整体比例,但内部跟踪必须能下钻到未完成项及其阻塞原因。

3. 更新记录同时服务三种读者

执行者关心下一步做什么、需要谁配合;项目负责人关心计划偏差、依赖和资源冲突;管理层关心交付目标是否仍可实现、是否需要取舍。若所有人只看同一段长文字,执行层会嫌笼统,管理层会嫌细碎。

解决办法不是让每个人重复填报,而是让底层记录包含可核验事实,再按角色汇总。负责人可以查看任务和阻塞项,管理者看里程碑、风险趋势和待决策事项。一份事实,多种视图;不要多份口径不同的事实。

4. 项目变更常被误记成执行落后

原定交付范围扩大、验收标准改变、关键人员被临时调走,这些都是计划输入发生变化。若记录只写“进度落后”,就会把原因错误地归到执行者身上,后续也容易采取无效措施,例如单纯加班,而不是重新确认范围、资源或日期。

更新时应区分“执行偏差”和“基线变更”。前者表示原目标没变、执行结果偏离;后者表示目标、范围或资源条件改变,需要重新评估基线。两个概念混在一起,项目状态就无法解释。

三、常见误区:哪些记录看着完整,实际上不能管理

1. 只改状态,不留变更理由

“待开始”变成“进行中”,是状态变化,不是完整更新。假如任务逾期两天,负责人无法判断是工作量估算不足、前置交付延迟,还是优先级被调整。没有原因,管理者就只能追问;没有证据,团队也无法复盘同类问题。

可以在状态变化时增加一句事实说明。无需长篇解释,但要写出变化依据,例如“测试环境已开通,开始部署”“评审未通过,需补充权限边界方案”。

2. 用“正常、关注、风险”代替事实

风险颜色适合做概览,不适合替代记录。“黄色预警”不能告诉团队谁来处理,也不能说明预警阈值是什么。若每个人对黄色的理解不同,颜色越多,沟通成本越高。

我建议先定义触发条件,再展示颜色。例如“关键路径预计晚于承诺日期一个工作日”触发关注,“关键路径晚于承诺日期三个工作日且没有恢复方案”触发升级。颜色是结果标签,触发规则和证据才是管理依据。

3. 把计划日期悄悄往后改

直接把逾期任务的截止时间改到未来,会让看板恢复整齐,却擦掉了计划偏差。如果没有保留原计划、调整原因、批准人和新日期,团队就无法判断究竟是估算错误、范围改变,还是管理者用改日期掩盖问题。

正确做法是保留基线日期,同时新增预测日期或变更后的承诺日期。计划调整应有记录,有影响评估,有确认人。重新承诺不是删除历史,而是留下前后两版承诺以及变化理由。

4. 把个人忙碌程度当作完成进度

“已投入三天”“加班到九点”可以说明资源使用情况,却不能证明交付物已经可用。进度记录应该以成果或可验证节点为中心,而不是以辛苦程度为中心。否则团队容易奖励投入时间,而忽略问题是否真正解决。

对于探索性工作,成果未必是可交付功能,也可以是已验证的假设、排除的技术路径或形成的决策材料。但记录必须说明验证方法和结论,避免把“研究中”无限期作为进度状态。

5. 每天复制粘贴,造成记录噪声

若任务没有变化,仍要求每天写一段相同内容,团队很快会形成填表行为。大量重复记录会淹没真正重要的变化,也让负责人难以区分“无变化”和“忘记更新”。可以使用“无实质变化”作为明确反馈,但仍应在关键节点更新,且阻塞或风险变化时立即补充。

更新频率应根据任务风险、依赖数量和决策窗口设定,而非根据管理者是否希望每天看到文字设定。记录制度若增加填报时间,却没有降低追问、返工或决策延误,就需要重新设计。

四、专业判断逻辑:先判断变化,再决定何时更新、如何升级

1. 用风险而不是日历决定更新频率

我会从四个维度判断一项工作需要多频繁更新:是否位于关键路径,是否依赖外部团队,剩余时间是否小于可能的恢复时间,失败后是否会影响上线或验收。四项中越多项为“是”,更新频率越高。

一个独立的文档整理任务,延期半天仍有缓冲,可以按周检查;一个需要外部机构确认、且直接决定上线日期的接口,就不能等到周会才暴露停滞。这里的关键不是“高风险任务每天填一次”,而是建立事件触发:依赖未按时交付、验收失败、预测日期变化、关键人员不可用时,立即更新。

工作特征 建议更新节奏 立即更新的触发条件
低依赖、缓冲充足 每周一次或里程碑更新 工作范围或验收标准变化
多团队串联 每周两至三次,关键节点每日确认 前置交付未按约定到位
关键路径任务 至少每日检查事实与预测 预测完工时间晚于基线
上线或合规关键项 按检查点和事件更新 测试失败、审批未通过、证据缺失

2. 先分清事实、判断和承诺

记录中常把事实与判断混为一谈。“测试通过 38 项,失败 2 项”是事实;“问题预计不影响上线”是判断;“周五前修复并复测”是承诺。三者都可以写,但应该分开,避免把个人预测误当成已发生结果。

当判断影响重大时,应写出依据。例如“预计不影响上线”的依据可以是失败用例不在主流程、已有替代方案、修复已排入当日计划。没有依据的乐观判断,不应被当成风险已解除。

3. 用预测日期衡量风险,不只看逾期天数

逾期天数是事后指标,预测完工日期是前置指标。一个任务虽然还没到截止日,但如果剩余工作量按当前速度无法在截止前完成,就已经存在偏差。负责人应关注“预计何时完成”与“承诺何时完成”的差距,而不是等到日期过去才标红。

预测日期不要求精确到小时。重点是记录预测变化:上次预计周三,本次预计周五,变化原因是什么、是否有恢复方案。连续几次向后移动的任务,即使每次只延迟一天,也可能表明工作拆分、依赖管理或估算机制存在系统性问题。

4. 为偏差设置升级门槛

不同项目对偏差的容忍度不同,不能拿一套阈值套所有团队。可以按剩余缓冲、交付影响和恢复可能性设置升级规则。比如,普通任务偏差不超过一个工作日由负责人处理;关键路径偏差超过一天,通知项目负责人;影响对外承诺或合规节点时,立即提交决策。

升级不是惩罚,也不是把问题向上推。它的作用是让需要资源、范围或优先级决策的人及时看到问题。记录里应写清楚希望获得什么决定,例如“需要确认是否缩减非关键报表范围”,而不是只写“请领导关注”。

五、操作步骤:把更新记录嵌入项目日常流程

1. 建立一条可执行的更新记录模板

模板字段不宜过多。字段太少,团队只能写状态;字段太多,填报本身就成为负担。建议从以下信息开始,按项目复杂度增减:

  • 对象:任务、交付物或里程碑的明确名称。
  • 时间:本次更新日期,以及相关计划日期。
  • 事实:本次完成、未完成或验证结果。
  • 偏差:相对基线的差异,没有偏差也可以明确写“与计划一致”。
  • 影响:对后续任务、验收、成本或上线窗口的影响。
  • 动作:责任人、截止时间、预期产出。
  • 复核:谁在何时通过什么证据确认关闭。

示例:“库存同步异常已复现,定位为批量写入时版本号未更新;原定周三完成,预计周四 14:00 修复;影响测试环境数据一致性,不影响生产旧链路;陈晨负责修复,周四 16:00 由测试补跑 20 条回归用例。”这条记录同时说明事实、影响和闭环方式。

2. 更新前先对照基线和验收条件

每次更新前,先看原定完成日期和完成定义,而不是凭记忆写进度。完成定义应能被检查,例如“接口文档评审通过”“核心场景测试通过且无一级缺陷”,而不是“接口做好”“测试差不多”。验收条件越清楚,状态越不容易被主观情绪左右。

如果项目已经开始但没有基线,不要伪造一个看似准确的历史计划。应记录“当前基线建立日期”和建立依据,说明这是从何时开始跟踪的。数据口径透明,比填一个无法追溯的日期更有价值。

3. 先记录变化,后更新汇总状态

建议先写事实和偏差,再更新任务状态或仪表盘。若先把任务改成绿色,团队容易忽略与绿色状态不一致的风险说明。状态应由事实支持,不能反过来让事实迎合状态。

状态词也要有统一定义。比如“进行中”意味着有人正在执行且有近期产出;“受阻”意味着缺少必要条件,当前执行无法有效推进;“待验收”意味着执行部分完成但尚未获得验收结论。没有定义的状态,会在不同成员之间产生口径漂移。

4. 记录阻塞项时必须指定责任边界

阻塞项不等于“有困难”。应明确阻塞来源、受影响工作、解决责任人、所需协助和最晚处理时间。若阻塞来自另一个团队,主任务负责人仍需负责跟踪协调,但要区分“执行责任”和“依赖交付责任”。这样既不把外部延误算成个人不作为,也不让依赖无人追踪。

对于暂时无法解决的问题,应记录备选方案和失效条件。例如“若供应商周四中午仍未提供测试凭证,则切换到模拟环境完成非安全相关验证;真实凭证仍是上线前置条件”。这比“等待供应商回复”更能保护项目节奏。

5. 复核记录是否形成闭环

下一次检查时,不能只看任务状态是否变绿,还要验证上次动作是否完成、证据是否符合验收标准、风险是否真的消失。很多团队的问题不是没有行动项,而是行动项没有复核,因此同一个问题会在会议里反复出现。

闭环可以采用简单规则:未完成的行动项保留原责任人和原截止时间,若日期调整,记录新日期与原因;已完成的行动项关联验证结果;无法解决的事项升级到有权限作出范围、资源或日期决策的人。

6. 让会议从“逐项报状态”改成“处理变化”

例会不应让每个人重新朗读系统里已经有的内容。可以会前异步更新,会上只讨论三类事项:与基线有差异的任务、即将触发风险阈值的事项、需要跨团队或管理层决策的问题。这样会议时间用于解决问题,而不是收集文字。

会后要把决策回写到记录中,包括决策内容、决定人、影响范围和生效日期。否则会议室里达成的共识无法进入团队日常执行,下一次又会重复讨论。

7. 每周用抽样方式检查记录质量

负责人可以每周抽查少量任务,不必逐条审阅所有记录。检查四件事:是否有可验证事实,日期是否与基线对照,偏差是否说明原因,行动项是否有人和期限。若抽查频繁发现相同缺陷,应改模板或规则,而不是一味要求成员“写认真一点”。

可以用五分制做轻量评分:事实明确、计划对照、影响判断、行动闭环、证据可查,每项一分。评分不是绩效排名,而是诊断团队的记录流程是否支持管理。连续数周低分,通常说明流程定义或工作拆分有问题。

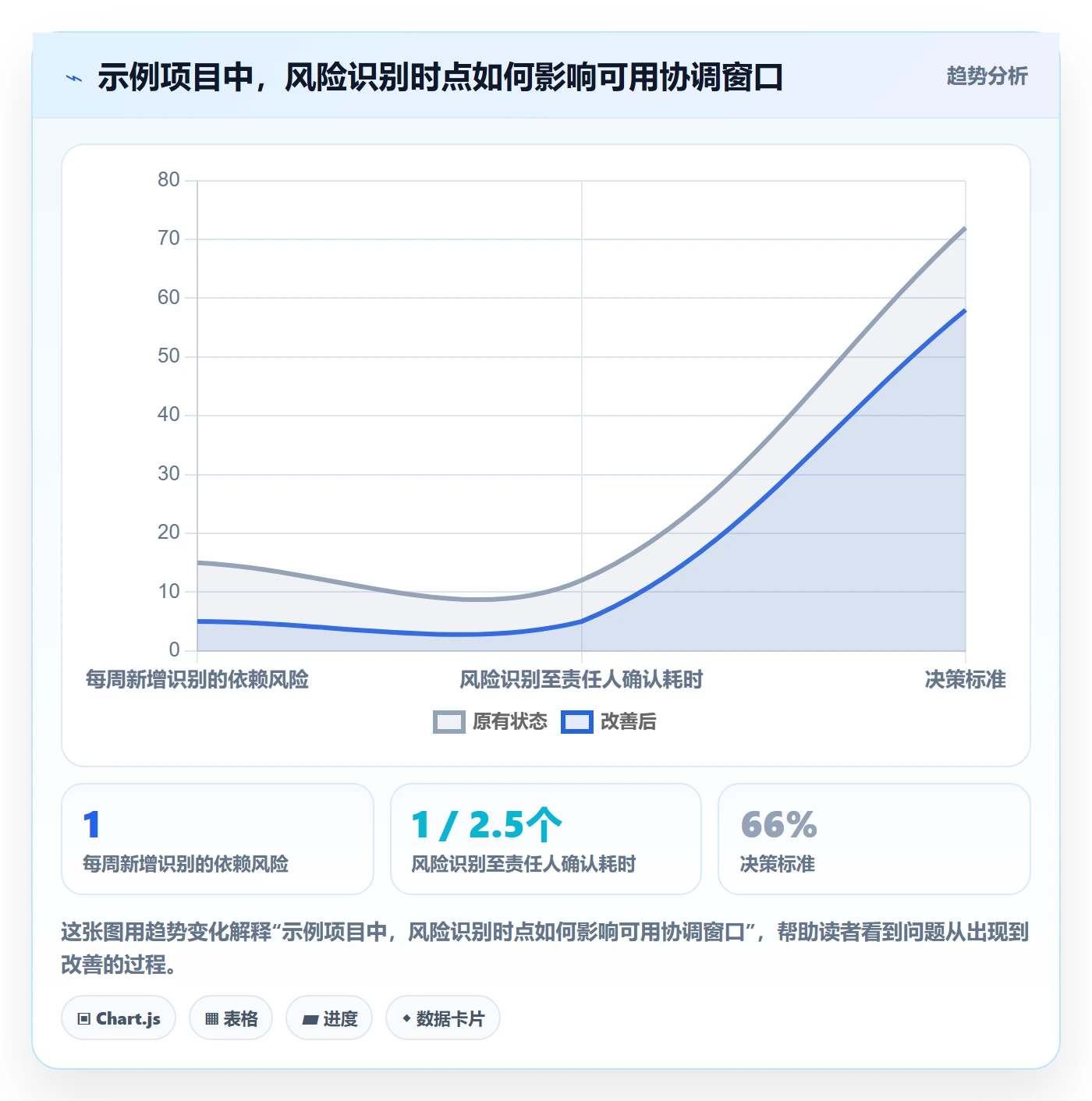

六、案例与数据观察:一次小型功能交付如何从“报喜”变成可控

1. 先说明案例口径,避免把示例包装成行业统计

下面是一个情景模拟,用于演示记录方式的改变如何影响项目管理,不代表某家企业的实测结果,也不是行业平均值。场景是一支跨产品、研发、测试和外部服务方的 12 人团队,计划在六周内完成一项订单状态同步功能。

项目原有管理方式是每周填一次总体百分比,周会上逐人汇报。第三周时,团队报告整体完成 70%,但外部接口凭证尚未到位,异常重试机制也没有验收条件。负责人直到测试阶段才发现,所谓 70% 主要来自开发任务已完成,并不代表端到端流程已可验证。

2. 把总体百分比拆成里程碑和前置条件

项目负责人重新把工作拆成五个可验证节点:字段映射评审通过、接口开发合并、外部凭证就绪、联调通过、异常场景验收。每个节点明确责任人、基线日期和完成证据。外部凭证被设为关键依赖,不再隐含在“联调中”这个状态里。

随后,记录由周报改为“每周固定更新加事件触发”。外部凭证未按约定时间提供时立即记录;接口测试失败时记录错误类型和复测时间;普通文档任务仍按周更新。团队没有要求所有任务每天写日报,而是把注意力放在会改变交付预测的节点。

下表中的数量和耗时均为情景模拟数据,用于说明流程改造前后的观察口径。它展示的是记录质量和管理成本可能如何变化,不应被引用为普遍效果承诺。

观察维度 改造前情景 改造后情景 管理含义
发现关键依赖延误 平均延后 4 个工作日才显性化 依赖逾期当天记录 把问题暴露从事后汇总前移到仍可协调时
状态追问次数 每周约 18 次 每周约 7 次 事实字段可复用,减少重复确认
未指定责任人的阻塞项 约占 40% 约占 10% 行动项开始具备可追踪性
周会用于逐项报状态 约 50 分钟 约 20 分钟 会议更多处理偏差和决策

进度跟踪如何做好更新记录?项目负责人流程优化与操作步骤

3. 记录改变了会议问题,而不是自动创造了进度

改造后,会议不再围绕“这个功能到底完成了多少”争论,而是讨论外部凭证延迟是否需要启用模拟环境、哪些场景必须等待真实凭证,以及异常重试是否属于首期范围。项目没有因为表格变整齐就自动变快,真正发生变化的是问题更早暴露,决策从模糊追问变成明确选择。

这是一个重要边界:更新记录不能替代交付能力,也不能解决资源不足。它能做的是提高事实可见度、缩短发现偏差的时间、保留决策依据。若团队知道问题却没有权力调资源或调整范围,记录再规范也只能让风险更清楚,无法单独消除风险。

4. 用三类指标验证流程有没有价值

推行新记录方式时,不建议只统计填写率。填写率高,可能只是每个人都按时提交文字。更值得观察的是:偏差从发生到被识别的时间、阻塞项从发现到指定责任人的时间、行动项按期关闭比例,以及因信息不清产生的重复追问次数。

可以先建立两至四周的基线,再观察流程改造后的变化。若追问减少但未解决阻塞增加,说明记录更清楚了,却没有相应的升级机制;若填写时间明显上升而决策延迟没有下降,说明模板过重或字段没有用于决策。指标必须成对看,避免只优化一个数字。

进度跟踪如何做好更新记录?项目负责人流程优化与操作步骤

七、不同情况下的行动建议:按项目复杂度调整,而非照搬模板

1. 小团队、任务少、依赖简单

小团队不需要搭建复杂的审批和风险等级体系。可以在任务卡片里保留当前事实、下一个动作、负责人和截止时间;每周固定检查一次,出现阻塞或范围变化时随时更新。重点是确保所有人能找到同一份最新信息。

如果团队只有几个人,过度细分字段会增加维护成本。此时可把信息压缩成两段:“本次变化”和“下一步及期限”,但仍要保留基线日期和验收条件。小团队的优势是沟通快,不代表可以依赖口头记忆。

2. 多团队协作、依赖关系复杂

多团队项目要把依赖项独立管理,而不是埋在任务描述中。每项依赖应有提供方、接收方、承诺时间、交付物定义和验收责任。接收方确认收到,不等于交付物合格;提供方标记完成,也不代表后续工作已经解除阻塞。

负责人应维护关键路径和接口清单,并在依赖逾期、交付物不符合约定、接口方案变化时触发更新。对于跨团队争议,要留下双方确认的决策,而不是只记录某一方的单向判断。

3. 固定日期上线、窗口无法移动

当上线日期受合同、活动或监管窗口约束时,应优先跟踪关键路径、测试通过条件和回退方案。不要把所有任务都标成同等重要。项目负责人需要每天关注可能影响上线的关键项,同时明确哪些功能可以降级、延期或从首期范围中移除。

这种情况下,记录的重点不是“大家还差多少工作”,而是“剩余工作是否仍能在窗口前完成,哪些风险会让上线不安全”。如果时间已经无法恢复,就应尽早讨论范围取舍,不要等到最后一天用加班掩盖不可完成的工作量。

4. 探索型、需求变化快的项目

探索型项目不适合用固定交付清单衡量所有进度。应记录当前假设、验证方法、样本或实验结果、结论以及下一步选择。实验失败也可能是有效进展,只要它排除了一条路径,且团队据此调整了决策。

但“需求在变”不能成为没有基线的理由。可以按阶段设置研究目标和评审节点,例如两周内验证用户是否需要某功能,再决定是否投入开发。更新记录应说明假设是否被支持、证据是什么、下一阶段投入如何变化。

5. 涉及合规、审计或高风险交付

这类项目除了写状态,还要保留审批人、证据链接、版本和时间戳。验收结论应能回溯到测试报告、签字文件或系统记录。权限和修改历史也要纳入流程设计,避免关键结论只有口头确认。

高风险场景不宜只依赖项目负责人个人维护表格。应确定正式记录载体和留存要求,明确谁可以修改基线、谁可以关闭风险、谁有权接受剩余风险。必要时把“已完成”和“已批准”设为两个独立状态。

八、不同情况下的取舍:信息完整性、更新成本和管理速度如何平衡

1. 轻量更新与完整留痕的取舍

轻量更新能降低团队负担,适合低风险、短周期、依赖少的工作;完整留痕适合跨团队、关键路径、审计要求高的交付。问题不在于哪种方式绝对更好,而在于是否把轻量方式用到了高风险任务上,或把审计级记录强加给普通事项。

可以按风险分层:普通任务记录事实、下一步和日期;关键任务增加影响、恢复方案和复核证据;高风险事项再增加审批人与版本历史。字段按风险递增,比全项目统一填满所有字段更可持续。

2. 每日更新与事件触发的取舍

每日更新能提高可见度,但也可能造成重复填报和注意力分散。事件触发减少无意义更新,却要求团队能识别触发事件,并且有人承担主动更新责任。对刚建立纪律的团队,可以先采用固定节奏,再逐步把低风险任务改为事件触发。

建议同时保留一个最低检查周期和即时触发条件。比如普通任务每周确认一次;关键依赖变更、预计日期变化、验收失败时即时更新。这样既避免信息长期过期,也不会要求每项工作每天重复写相同内容。

3. 统一模板与团队自主字段的取舍

统一模板便于跨项目汇总和横向比较,自主字段更贴合团队工作。完全统一容易忽略业务差异,完全自由则会让管理层无法汇总。更稳妥的做法是固定少数核心字段,允许团队增加与行业或交付物相关的字段。

核心字段应保持定义一致,例如基线日期、预测日期、责任人、验收状态;团队可增加临床验证批次、设备版本、供应商批次等专业信息。项目管理体系要统一的是比较口径,而不是把每个项目都压成同一种业务表达。

4. 追求可预测与容忍探索性变化的取舍

交付型项目需要稳定基线,探索型项目需要允许假设被推翻。两者不能用同一个“偏差率”评判。交付型项目应关心承诺与预测差异;探索型项目应关心假设验证速度、决策质量和投入是否随证据调整。

如果一个探索项目每次修改计划都被视为失败,团队会隐藏变化;如果一个交付项目随意改基线,计划就失去约束力。负责人要先说明项目当前阶段,再选择匹配的记录和评估方式。

5. 汇总视图与一线细节的取舍

管理层不需要阅读每条执行日志,但需要能追溯风险来源。一线成员需要看到具体动作,不能只看到一个红黄绿状态。合理方式是分层展示:顶部显示里程碑和趋势,点开后能看到任务事实、更新历史和责任人。

汇总必须忠于底层事实。若看板上的“整体完成 80%”无法解释怎么算出来,或者风险颜色没有明确触发规则,视图越漂亮,误判可能越严重。先让数据口径可靠,再做自动化和可视化。

九、落地检查:负责人可以在两周内完成的流程优化

1. 第一周先诊断,不急着换工具

第一步是抽取最近两周的任务记录,检查状态是否有事实支撑、逾期是否保留原基线、阻塞项是否有责任人、会议是否重复收集已有信息。记录最常见的三个缺陷即可,不必一次性重做全部项目管理流程。

然后访谈执行者和管理者各几人,确认真正的痛点是更新太慢、字段不清、责任不明,还是管理者看不到关键风险。不同问题对应不同方案:更新太慢需要触发机制,字段不清需要定义,责任不明需要边界,视图不清才需要调整看板。

2. 第二周试运行最小模板

选一个依赖明确、周期适中的工作流试运行模板,先固定事实、计划差异、影响、动作和复核五项。培训时不要只讲“要认真填写”,而要用同一个任务演示合格记录与无效记录的区别。

试运行期间记录填写耗时、追问次数、阻塞响应时间和行动项关闭情况。若团队填写时间增加,却没有减少重复沟通或更早暴露风险,就应该删掉无用字段或改触发条件。流程应接受数据检验,而不是因为“制度已经发布”就被默认有效。

3. 通过复盘修正规则,而不是增加检查表

两周后复盘几类真实事件:哪些风险提前被发现,哪些记录仍然无法支持决策,哪些字段无人使用,哪些状态容易误解。将结论转化为模板或规则调整,例如重新定义“受阻”、为依赖增加验收责任,或明确日期变更的审批方式。

如果问题持续出现,先检查工作拆分和责任接口,而不是不断增加记录字段。任务太大,更新自然只能写“进行中”;验收人缺位,状态自然无法关闭;决策权限不清,风险自然停留在会议纪要里。记录流程需要与真实工作结构匹配。

4. 负责人自查的六个问题

  • 我能否在一分钟内找到本周发生的关键变化?
  • 每个关键偏差是否保留原计划、预测日期和变化原因?
  • 每个阻塞项是否有明确责任人、处理期限和升级路径?
  • “完成”是否能对应到可检查的交付物或验收证据?
  • 管理会议是否主要处理偏差与决策,而不是逐条收集状态?
  • 记录负担是否被追问减少、风险提前暴露或返工降低所抵消?

若其中三项以上无法肯定回答,先不要扩大流程范围。选一个项目,把基线、更新模板、触发条件和复核机制跑通,再推广到其他项目。小范围试行能更快发现字段不合适和责任边界不清的问题。

十、结语:更新记录的价值,在于让变化足够早地进入决策

1. 记录不是为了证明团队每天做了什么

进度跟踪的核心,不是留下更多文字,而是尽可能早地识别目标与现实之间的距离,并让有权限的人及时采取行动。状态是快照,历史变化是证据,行动闭环才是管理结果。三者缺一,项目就容易在“看上去正常”中积累风险。

2. 下一步从一项关键任务开始

项目负责人可以今天就选一项关键路径任务,补齐它的基线日期、完成定义、当前事实、预测日期、阻塞责任人和下一次复核时间。下次例会只讨论这条任务相对计划发生了什么变化,以及是否需要决策。

与其要求所有人更频繁地更新,不如让每一次更新都能改变下一步行动。当记录能解释变化、暴露风险并推动闭环,进度跟踪才真正从“收集状态”变成“管理项目”。

常见问题解答(FAQ)

1. 进度跟踪记录多久更新一次比较合适?

我负责的项目有些任务每天都在变化,有些一周也没有明显进展,所以不确定要不要统一要求每日更新。尤其在临近交付时,我担心更新太频繁会增加团队负担,太少又会错过风险。

更新频率应与任务变化速度和项目风险匹配:日常迭代可每周固定更新,关键路径任务或临近里程碑时可每日更新。先约定统一截止时间,并对延期、高风险或依赖变化的任务要求及时补充;判断是否合适,可看负责人能否在例会前掌握最新状态,而不是只看更新次数。

2. 一条有效的进度更新记录应该包含哪些信息?

我以前只写“进行中”或“已完成”,开会时还是得逐个追问具体做了什么。现在项目成员分散协作,我想知道记录哪些信息,才能让负责人快速判断是否需要协调资源。

建议至少记录任务状态、已完成成果、当前进展、下一步行动、预计完成时间、阻塞事项及所需支持;涉及交付物时附上文档或验收依据。状态变化要有明确时间和责任人,避免只改百分比却没有说明依据;例如“完成接口联调,待测试确认,预计周四交付”比“进度80%”更便于决策。

3. 发现任务延期时,项目负责人应该如何记录和跟进?

我遇到过成员把预计完成日期不断往后改,却没有说明原因,直到里程碑受影响才暴露问题。想知道发现延期后怎样记录,既能追溯变化,也能推动解决,而不是只留下一个红色状态。

先保留原计划日期,再记录新的预测日期、延期原因、影响范围和责任人确认的补救措施;不要用新日期覆盖原承诺。负责人应判断延期是否影响关键路径或里程碑,并明确行动项、负责人和复查时间;若连续两次预测日期变化,建议升级为风险评审,而非继续单纯顺延。

4. 如何让进度更新记录可追溯又不增加团队负担?

我不希望团队把大量时间花在重复填表上,但项目复盘时又经常找不到某项决定是什么时候做出的、当时依据是什么。使用表格或某项目管理工具时,应该怎样设计记录方式?

把更新入口集中在任务原处,设置少量必填字段,并用变更历史保留更新时间、修改人和前后状态;例会纪要只链接相关任务,避免重复抄写。每周抽查关键任务是否有成果依据、下一步和风险信息,再统计逾期未更新比例与预测日期变更次数,用这两项判断记录是否既及时又有管理价值。

核心关键词

读者评论

江
江承宇

我们团队以前也只填完成百分比,后来发现各组算法完全不同。改成按验收节点更新后,状态更容易核对;不过维护基线和变更原因确实需要负责人持续把关。

余
余梓萱

无实质变化”比每天复制进度更有用。想请教一下,跨团队依赖的责任人不在本项目内时,记录里如何设置复核,才能避免最后变成单方面催办?

顾
顾清

把事实、判断和承诺分开这点很实用。我觉得预测日期也不宜频繁精确调整,若剩余工作量本身不确定,最好同时说明估算依据和置信程度,否则日期看起来更新了,判断仍然模糊。

文章包含AI辅助创作:进度跟踪如何做好更新记录?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610004

赞 (0)
飞飞飞飞
每日进展流程与规范:项目负责人进度跟踪流程优化关键指标
上一篇 5小时前
进度跟踪进度日志全流程:项目负责人制度设计与一文讲清
