进展最佳实践:跨部门团队进度跟踪协同管理,常见问题

跨部门项目里,最常见的进度误判不是“没人更新”,而是每个部门都按时更新了自己的任务,项目却仍然延期:研发说接口已完成,测试发现接口契约未冻结;业务说需求已确认,设计仍在等待关键规则;项目经理看到的却是一张满是绿色状态的进度表。进度跟踪真正要回答的,不是“大家做了多少”,而是“哪些交付物已具备下游使用条件、哪些依赖正在改变最终日期”。

一、先讲核心结论:跟踪交付条件,而不只是任务状态

1. 进度管理的对象应当是可验收的交付物

我判断一个跨部门进度机制是否有效,通常先看一个问题:团队能否用同一套证据解释“完成”。如果产品、研发、测试和运营对“完成”的理解不同,那么再高的更新频率也只会产生更多状态,不会自然生成可信的进度。

一个任务写着“已完成”,至少需要说明交付对象、验收标准、验证人和下游使用条件。例如,“接口开发完成”不是充分描述;“接口已部署到联调环境,字段校验通过,测试负责人确认可进入联调”才更接近可协同的完成状态。

核心结论是:进度应该以里程碑和交付物为骨架,以依赖关系为主线,以风险变化为预警,以责任人与决策时限为闭环。任务状态只是输入,不是项目健康度的结论。

2. 管理者需要的是例外信息,不是更多日报

跨部门负责人没有必要每天阅读所有任务的变化记录。他需要知道三件事:基准计划是否变化、关键依赖是否失守、现在需要谁在何时做什么决策。团队成员则需要清楚地看到自己的阻塞会影响哪个下游交付物,以及问题升级后由谁接手。

因此,好的进度机制会把“正常执行”压缩成简洁的状态,把“偏离计划”展开为原因、影响、措施和决策请求。它既减少管理者被细节淹没,也避免风险藏在一长串备注里。

3. 进度可信度比状态颜色更重要

绿、黄、红可以帮助快速浏览,但颜色不能替代证据。若一项任务显示绿色,却没有验收记录、更新时间或下游确认,这个绿色只是填写者的判断。相反,一项任务标为黄色,但影响范围、恢复方案和决策期限清晰,管理者反而能够采取行动。

我会把进度可信度拆成四项检查:计划是否有基准、状态是否有证据、依赖是否可见、偏差是否有人负责处置。任何一项缺失,仪表盘的“总体完成率”都可能给出过度乐观的印象。

观察对象 只看状态时的问题 更可靠的判断依据
任务完成 完成定义因人而异 交付物、验收标准、验证人和证据
项目进度 平均完成率掩盖关键路径 关键里程碑、依赖状态与剩余工作
风险处理 风险被记录却没有行动 负责人、处理期限、升级条件和备选方案
计划变化 新日期覆盖旧日期,无法复盘 保留基准日期、预测日期和变更原因

二、背景和真实场景:跨部门延期往往从交接缝隙开始

1. 一个典型项目为何“看上去都完成了”

设想一个企业级功能上线项目,涉及产品、研发、测试、信息安全、运营和客户成功。产品团队完成需求说明后,研发按计划开发;研发提交后,测试开始验证;测试发现权限逻辑和真实业务流程不一致;信息安全评审又要求补充审计记录。每个部门都可以解释自己为何按计划推进,但项目的上线日期仍然受到后续返工影响。

这类问题通常不是某个人不努力,而是交接条件没有被写进计划。产品交付给研发的不是一份文档,而应是达到约定成熟度的需求;研发交付给测试的不是一次代码提交,而应是可部署、可验证、依赖已说明的版本;测试交付给运营的也不是“测过了”,而是明确的质量结论和遗留风险。

2. 计划表常常遗漏了“等待时间”

计划通常把工作时间写得很细,却把等待、评审、环境准备、数据审批和外部供应商响应当成隐形时间。结果是表面上每个部门的工作量都合理,端到端日历却不合理。一个需要两天完成的评审,如果排队五天,项目里真正消耗的不是两天,而是七天的日历时间。

我建议把工作时长和日历时长分开记录。前者回答“投入多少工时”,后者回答“什么时候能够交给下一环节”。在多部门协作中,后者更接近项目日期风险,因为很多等待无法靠单个执行人加班缩短。

以下图表是情景模拟,用来展示某类项目中等待时间如何累积,不代表行业平均值。它的用途是帮助团队检查计划是否只估算了实际执行时间。

进展最佳实践:跨部门团队进度跟踪协同管理,常见问题

3. 部门局部最优会制造项目整体风险

部门往往按自己的局部指标优化:研发追求按时提交,测试追求缺陷拦截,运营追求活动日期不变。这些目标并不必然冲突,但如果没有共同的项目目标和升级规则,部门就可能把问题留给下游。代码“已提交”不等于产品“可上线”,测试“发现问题”也不等于项目“必然延期”。关键在于把局部结果转换成对端到端交付的影响。

项目经理的职责不是强行让每个部门给出同一个乐观日期,而是把差异显性化:哪项依赖尚未承诺,哪个验收条件还存在歧义,哪个决策若超过期限就会推动关键路径。事实透明后,管理者才能做资源调度或范围取舍。

三、常见误区:忙于更新,不等于有效跟踪

1. 把任务完成率当作项目进度

完成率是最容易被误用的数字。若项目有一百项任务,九十项已完成,但剩下十项中包含安全评审、数据迁移和核心接口联调,项目仍可能离上线很远。相反,若前期完成了大量拆分较细的任务,完成率看起来会快速上升,即使关键路径尚未启动。

完成率适合描述工作量进展,不适合单独预测交付日期。对于管理层汇报,应该至少同时呈现关键里程碑状态、未关闭的高影响依赖、预测日期变化和剩余关键工作。若必须使用百分比,需说明分母如何加权、任务是否按价值或工期加权,以及哪些工作被排除。

2. 把每天更新当作透明

频繁更新可以提升信息新鲜度,但如果团队只是把“进行中”改成“进行中,暂无问题”,看板只是增加了维护负担。更重要的是更新触发条件:任务状态改变、关键日期偏移、风险等级上升、依赖方未按约定提供输入时,才应产生有意义的变化记录。

可以采用轻量节奏:执行团队按工作节拍更新;项目负责人每周检查关键路径和风险;重大偏差即时升级。对于稳定的小项目,没有必要让所有人每天重复填写相同信息。对于高风险上线或监管节点,则需要缩短关键事项的检查间隔。

3. 把红黄绿状态当作管理动作

颜色本身不能解决问题。有些团队担心报红会被追责,便持续报黄;也有团队把所有未完成任务标红,导致真正的风险失去辨识度。状态规则如果没有统一阈值和后续动作,颜色只是情绪表达。

我更倾向于先定义偏差,再映射颜色。例如,基于关键里程碑预测偏移、依赖逾期时长、影响范围和恢复可能性共同判断。具体阈值应由团队的交付周期和风险承受能力决定,而不是照搬模板。每种颜色还必须对应动作:谁来处理、何时复核、何时升级。

4. 把“开会同步”当作问题闭环

会议让问题被听见,不代表问题被解决。会议纪要若没有责任人、期限和决策结果,下一次会议往往会重新讨论同一件事。尤其是跨部门争议,必须记录讨论的是事实、假设还是选择,并明确谁有权做最终取舍。

我会把会议中出现的事项分成三类:执行问题由责任人处理;依赖问题由双方负责人确认交付条件;范围、成本或风险取舍由有授权的决策者拍板。这样可以减少项目经理替所有部门追问的情况。

5. 让计划日期不断被“刷新”而不留痕

如果任务每次延期都直接改成新日期,团队会失去计划偏差的历史。复盘时看不到原本承诺何时、何因改变,也无法判断估算偏差、依赖延迟和范围变更各占多少。

建议保留基准日期、当前预测日期、实际完成日期以及变更原因。基准日期用于判断承诺偏差,预测日期用于当下决策,实际日期用于复盘。三者不是重复字段,而是不同时间视角下的管理证据。

四、专业判断逻辑:怎样设计一套能运行的进度机制

1. 从目标倒推里程碑,而不是从任务清单正推结论

先明确项目最终要交付什么、由谁验收、什么条件下可以进入生产或交付客户,再倒推必须完成的里程碑。每个里程碑都应有可验证的退出条件,而不是只写一个日期和名称。

例如,“联调完成”可以细化为:约定接口用例通过、关键异常路径验证完成、未解决缺陷达到可接受等级、双方负责人确认结果。条件具体后,团队能够更早暴露“看似接近完成、实际不可交接”的状态。

2. 识别关键路径和关键依赖

并非所有延期都会推迟最终日期。真正需要优先管理的是会影响关键里程碑、且缺少足够缓冲的工作。要识别关键路径,至少需要任务顺序、预计持续时间、依赖关系和资源约束。没有依赖关系的任务清单,只能告诉团队“做什么”,不能说明“晚了会怎样”。

在跨部门项目里,我还会单独标记外部依赖:供应商交付、客户数据、法务审批、基础设施变更和共享团队资源。它们经常不归项目经理直接管理,却可能决定项目的最终日期。对这些依赖,应明确联系人、最迟需要时间、替代方案和升级路径。

3. 把偏差拆成原因、影响、措施和决策

一条可处理的风险更新,至少回答四个问题:发生了什么;影响哪个交付物或日期;当前正在做什么;需要谁在何时做决定。只写“存在风险”没有行动意义,只写“预计延期”也没有说明是否可以恢复。

字段 建议记录内容 不充分的写法
事实 哪些条件已发生变化,有何证据 感觉资源不够
影响 涉及的里程碑、日期或质量范围 可能影响项目
行动 负责人、措施、完成期限 继续跟进
决策 需要谁在何时选择哪种方案 请领导协调

4. 用预测区间替代过度确定的单一日期

跨部门项目的估算受依赖和不确定性影响。越是早期,越不应把预测日期包装成确定承诺。可以根据风险给出一个基准日期和一个风险缓冲区间,并随着证据增加逐步收窄。区间不是逃避承诺,而是把不确定性说清楚。

例如,团队可以说明“当前预测为六月第二周,主要不确定性是数据审批;若在本周三前通过,日期基本稳定,若未通过,则可能推迟一周”。这比单独报出一个日期更便于管理者采取行动,也能避免日期被反复修改却没有解释。

5. 选择工具时先检查管理闭环,而不是先比较功能数量

工具是否适合,关键在于能否支持团队的协作边界:跨团队任务和依赖是否可追踪,权限与数据隔离是否符合组织要求,计划和实际变化是否留痕,风险能否关联到里程碑,报表能否回答管理问题。功能多并不自动等于适配,若字段复杂、维护成本高,团队会绕开系统另建表格。

对于中大型企业及一百人以上组织,工具评估还应覆盖组织架构、跨项目资源视图、审计要求、部署方式、迁移方案和长期运维成本。以 PingCode 为例,评估时可以围绕需求、研发、测试到交付的关联关系,检查它是否满足团队实际流程;其支持私有化部署,并提供 Jira 平滑迁移能力,适合将国产替代纳入评估的组织。是否采用仍应以试点验证、数据迁移演练和安全审查为依据,不能仅凭产品描述下结论。

建议使用一个真实项目做试点,而不是用演示环境走一遍菜单。至少观察两到四周,记录状态更新耗时、依赖逾期发现时间、跨部门会议准备时间、重复录入次数和管理者获取风险信息的速度。只有团队愿意持续使用、数据能支持决策,工具才真正完成了价值验证。

五、案例与数据观察:一项上线计划如何从“状态绿色”变得可判断

1. 情景设定:一次面向企业客户的版本上线

下面是用于说明管理方法的情景模拟,不是某家企业的公开案例或行业统计。项目由产品、研发、测试、安全、运营五个团队参与,计划在八周内完成一次功能上线。初始周报显示整体任务完成率为百分之七十二,所有部门都报绿色,但上线前的联调和安全评审尚未完成。

项目负责人进一步检查后发现:接口字段定义仍有两项待业务确认;测试环境需要基础设施团队安排变更窗口;安全评审排期未锁定;运营培训材料依赖最终页面流程。表面上的高完成率没有包含等待和交接条件,因而不能作为上线准备度。

2. 重新组织进度视图:让依赖、日期和证据同时出现

团队没有要求所有部门改写任务,而是补上三类信息:里程碑退出条件、跨团队依赖及负责人、基准日期与最新预测。每周例会只讨论偏离基准的事项,以及下一阶段会影响关键路径的依赖。常规任务留在团队看板中,项目层视图只保留必要的管理信号。

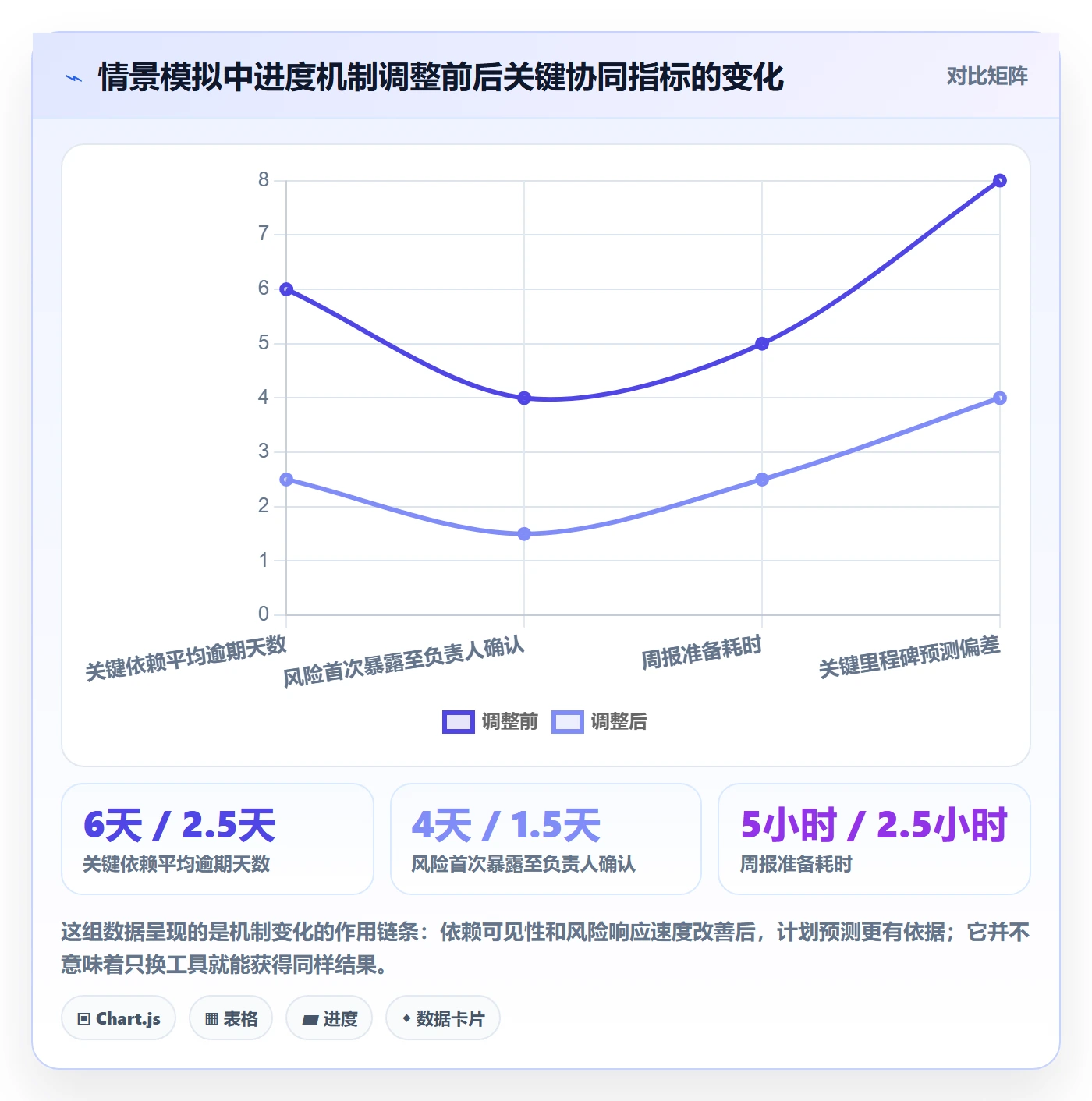

以下数据为该情景的模拟观察,用于比较治理前后的管理结果。改善幅度不应被当作普遍承诺;真实效果会受项目复杂度、团队稳定性、依赖数量和工具采用情况影响。

进展最佳实践:跨部门团队进度跟踪协同管理,常见问题

3. 发现更早,不等于所有项目都能提前交付

模拟项目中,团队更早发现安全评审排期风险,但评审资源仍然有限。项目最终日期没有因此自动提前;真正改变的是团队在还有选择空间时决定先完成高风险范围评审,并为非关键部分准备分阶段上线方案。进度机制的价值在于提高决策时间,而不只是把日期变漂亮。

这也是我对“进度改善”的重要判断:如果延期原因是不可压缩的外部审批,优秀管理未必能消除延期;但它应该让风险更早暴露、备选方案更早形成、影响范围更准确。评价机制时,除了看是否准时,还要看是否减少临时救火和无效返工。

4. 用复盘数据区分估算问题与协作问题

项目结束后,建议把偏差按原因分类,而不是笼统归为“估算不准”。常见类别包括需求变更、工作量估算偏差、依赖方延迟、资源冲突、质量返工、审批等待和外部条件变化。每个类别都要基于记录判断,不要为了证明某个部门的问题而事后归因。

如果主要偏差来自工作量估算,就调整拆分粒度和历史参照;如果来自审批等待,就提前预约评审并设置材料检查点;如果来自接口返工,就在需求和设计阶段增加契约确认。复盘的目标不是惩罚某个环节,而是减少下一次同类不确定性。

六、不同情况下的行动建议:按项目特征调整节奏

1. 小团队、短周期、低依赖项目

这类项目不必建立复杂的治理层级。保留目标、负责人、截止日期、验收条件和少量阻塞信息即可。团队可以每周进行一次短同步,遇到影响交付的变化即时沟通。不要为了“看起来规范”而要求每个任务维护多套字段。

行动重点是确保事情有人负责、完成标准一致、阻塞能被看见。如果项目只有一个部门、依赖少且交付周期短,轻量看板往往比完整项目组合管理更合适。

2. 多部门、大范围、多个并行项目

这类组织需要统一的里程碑词汇、依赖表达方式和变更规则,同时保留各部门的执行灵活性。项目层面关注结果和例外,团队层面管理具体任务。不要把所有执行细节强行搬到一个高层仪表盘中,否则信息量会迅速失控。

行动重点是明确跨项目资源冲突的裁决机制。若多个项目竞争同一测试、数据或安全团队资源,必须有人能在组织层面做优先级取舍。没有资源裁决权的项目经理,只能不断调整日期,无法解决根因。

3. 强监管、高审计或私有化部署要求

对数据边界、审批记录、权限控制和部署环境有明确要求的组织,工具评估不能只看任务协同。需要让安全、信息技术、法务或合规人员提前参与,验证日志留存、访问控制、数据迁移和灾备要求。上线后若无法满足审计或数据治理要求,前期体验再好也难以规模化。

行动重点是进行受控试点:选一个有代表性的项目,先确认流程、权限和数据结构,再安排历史数据迁移演练。若当前平台需要替换,不应直接假定旧字段可以一对一搬迁;要先区分哪些历史信息需要保留,哪些流程可以简化。

4. 项目已进入延期或临近上线阶段

此时不宜先改工具,也不宜用全员加班替代问题诊断。先冻结一个可信的当前状态:未完成的关键工作、风险依赖、已知缺陷、可接受范围和决策人。随后判断延期由关键路径、范围扩张、质量返工还是资源冲突导致。

若关键路径明确,集中资源解决瓶颈;若范围过大,和业务方讨论分阶段交付;若质量风险不可接受,不要为了追日期隐藏缺陷;若依赖方未响应,按预先约定的升级机制处理。每项措施都要有复核时间,避免临近上线时不断调整优先级。

七、不同情况下的取舍:透明、轻量与控制不能同时无限增加

1. 更新频率与维护成本的取舍

更新越频繁,状态越新,但团队维护成本也越高。对变化快、影响大的工作,应缩短更新时间;对稳定、低风险的任务,可以减少重复更新。真正该被追踪的是会改变决策的信息,而不是每个动作的时间戳。

判断是否值得增加更新频率,可以问:如果这个信息晚一天出现,是否会错过调度窗口或扩大影响?如果答案是否定的,就不必把所有事项都纳入高频追踪。

2. 统一标准与部门自主性的取舍

统一标准能让组织比较项目、识别依赖,却可能与不同团队的工作方式冲突。合理做法是统一最小必要字段,如交付物、负责人、日期、状态证据、依赖和风险;团队内部的任务拆分、开发节奏和执行习惯则可以保留差异。

标准太少,跨部门无法对话;标准太多,团队会绕开系统。试点时应观察哪些字段真正被决策使用,定期删除无人查看、无人维护且不影响合规的字段。

3. 预测确定性与诚实表达不确定性的取舍

管理层希望有明确日期,执行团队却面临未解决的依赖。强行给出单一日期会产生表面确定性,却让组织失去提前调整的机会。更好的方式是给出当前预测、关键假设、影响日期的条件以及下一次更新时间。

例如,把“预计六月十日上线”改为“当前预测六月十日;前提是六月三日前完成数据审批;若未完成,将启动分阶段上线评估”。这种表达没有回避承诺,而是把承诺的边界公开。

4. 范围、日期、质量与资源之间的取舍

发生冲突时,项目不能同时保证范围不变、日期不变、质量不降、资源不增。管理者需要明确哪项是底线,哪项可以调整。涉及客户承诺、合规或安全的质量要求,通常不应被默默压缩;功能范围则可能通过分阶段交付调整。

每次做取舍都应记录选择依据、受影响对象和后续验证方式。若只在会议上口头决定,团队成员可能继续按旧计划执行,直到临近上线才发现各方理解不一致。

八、把机制落地:一套可以在四周内试运行的做法

1. 第一周:梳理目标、里程碑和关键依赖

选一个真实项目,确定最终交付物、验收人和关键里程碑。与相关部门共同梳理前置条件,尤其是评审、环境、数据、供应商和共享资源依赖。此阶段不急着搭建复杂报表,先确认团队对“完成”的定义是否一致。

  1. 写清最终交付结果和验收条件。
  2. 列出关键里程碑及退出标准。
  3. 标注跨部门依赖、责任人、最迟需要日期和升级对象。
  4. 保存当前计划基准,避免后续变更覆盖历史。

2. 第二周:试运行异常更新规则

团队约定哪些情况必须更新:关键日期变化、依赖逾期、验收失败、范围变更、风险等级上升或资源冲突。每条异常都按事实、影响、行动、决策四部分记录。正常任务继续使用团队原有节奏,不要一开始就要求人人每天重复填报。

3. 第三周:用一次项目评审检验信息质量

在评审会上,不先从部门汇报开始,而是从最终里程碑和偏差开始。随机抽查两三项显示“完成”的任务,检查交付证据和下游确认;再抽查一项黄色或红色事项,看是否有明确责任人和截止时间。若评审只能靠口头补充信息,说明机制中的字段或责任边界还不够清楚。

4. 第四周:根据使用证据删改规则

收集团队填写耗时、风险发现时点、会议准备时间、重复录入情况和预测偏差。若某字段没有被任何决策使用,就评估是否删除;若问题反复依赖口头解释,就增加明确字段或调整交接条件。每次只改一到两项核心规则,避免流程频繁变化造成新的混乱。

建议将试点结果分成三类:已经产生实际价值的机制、增加负担但尚未证明价值的机制、仍未覆盖的关键风险。前两类决定保留或精简,第三类决定下一轮验证重点。这样工具和流程的调整都建立在真实使用证据上。

九、结语:进度管理的目标,是让坏消息更早变成可选方案

跨部门进度跟踪不是把所有人变成报表员,也不是用统一颜色证明项目受控。它的价值在于让交付条件、依赖关系和决策时限彼此可见,使团队在日期失守之前仍有选择:调整资源、缩小范围、分阶段上线,或接受延期并控制影响。

我最看重的不是团队能否每周报出一个精确百分比,而是三种能力:能否解释“为什么现在是这个状态”,能否指出“接下来哪个条件会改变预测”,能否把风险转成有人负责的行动。若这三点做不到,工具再丰富也只是更整齐地记录不确定性。

下一步可以从一个正在执行的项目开始:挑出最可能影响最终日期的三个依赖,为每个依赖补上交付条件、负责人、最迟需要时间和升级路径;同时保留基准日期,不再只用一个完成率描述项目。先把这条最短的管理闭环跑通,再决定是否扩大到更多项目、增加报表或更换协作平台。

常见问题解答(FAQ)

1. 跨部门项目进度应该按什么口径统一?

我发现不同部门常把“完成”理解成不同状态,有人提交了就算完成,有人要等验收通过才算。项目会上如果直接对进度百分比,很容易出现数字看起来一致、实际交付状态不一致的情况。

先统一任务状态定义,例如“未开始、进行中、待验收、已完成”,并明确只有达到验收标准才计为完成。进度优先按已验收工作量占计划总工作量计算;若任务大小差异明显,应按预估工时或交付物权重计算,不能简单按任务数量平均。

2. 跨部门协作中,依赖事项延误了该怎么跟踪?

我在推进需要多个部门接力的工作时,常遇到上游任务晚交,后续团队却没有及时调整计划。等到里程碑临近才发现依赖关系断了,通常已经没有足够缓冲时间。

为每项关键依赖指定提供方、接收方、交付物、承诺日期和验收人,并在计划中标明前后置关系。依赖逾期时,负责人应在一个工作日内更新影响范围、恢复计划和是否需要升级;如果会影响关键里程碑,应立即同步项目负责人,而不是只修改任务日期。

3. 怎样判断项目进度报告是否可信?

我不太相信只写“进展正常”或“完成了百分之八十”的周报,因为这类信息很难核实,也看不出剩下的工作是否有风险。尤其在多个部门分别汇报时,我想知道怎样把主观描述变成可检查的信息。

要求每条进度更新包含本周期完成的交付物、对应验收证据、下一步计划、阻塞事项和负责人。将计划完成日期与实际完成日期对照,并单独标记逾期任务和关键路径任务;若连续两个周期没有可验证产出,即使填报进度未变,也应重新评估完成时间和风险。

4. 跨部门进度会议开多长、多久开一次比较合适?

我参加过不少每周例会,大家轮流念任务清单,却没有时间处理真正影响进度的问题。项目节奏不同时,我也不确定应该固定周会,还是每天同步。

会议频率按风险和变化速度设置:稳定项目每周一次通常足够;临近发布、依赖密集或出现关键阻塞时,可改为每日十到十五分钟的风险同步。会前要求成员更新状态,会上只讨论偏差、依赖和需要决策的事项,并为每项结论明确负责人及截止时间;一般控制在三十分钟内。

核心关键词

读者评论

丁
丁知夏

我们项目以前也把任务完成率当进度,直到上线前才发现安全评审和环境窗口都没排上。把等待时间单独列出来确实有帮助,不过外部依赖的预测日期通常很难拿准。

许
许可欣

交付物要有验收条件这点很实用,但如果每个小任务都补证据、验证人,维护成本可能会很高。感觉更适合优先用在关键里程碑和跨部门交接上。

姚
姚若宁

基准日期、预测日期和实际日期分开记录,对复盘有价值。我们有时改期后只留最新日期,过几个月就说不清是估算偏差还是需求变更造成的。

文章包含AI辅助创作:进展最佳实践:跨部门团队进度跟踪协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609641

赞 (0)
飞飞飞飞
追踪实操方法:跨部门团队提升进度跟踪效率的协同管理方法与模板
上一篇 45分钟前
进度跟踪如何做好动态?跨部门团队协同管理与操作步骤
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
