进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

跨部门项目里,最容易制造“进度正常”错觉的,不是没人更新,而是每个部门都在更新自己的表:研发写“开发中”,测试写“待提测”,产品写“需求已确认”,到了周会上,项目负责人却发现上线日期已经失守。进度跟踪的关键不是把状态填满,而是让计划、依赖、证据、风险和决策形成一条能被验证的链路。本文按全流程拆解这条链路,并用一组明确标注为情景模拟的数据说明,如何判断跟踪机制是否真的有效。

一、先讲核心结论:跟踪进度,不等于收集状态

1. 把“完成百分比”换成可验证的交付证据

我判断一项工作是否有进展,首先看它产出了什么、谁验收、什么条件下算完成,而不是先看负责人填了多少百分比。“接口开发完成 80%”很难支持决策;“接口代码已合并,单测通过,联调环境可用,仍缺安全评审”则能直接暴露剩余工作与阻塞点。

百分比不是不能用,而是不能单独使用。对研发任务,证据可以是合并记录、测试报告或部署版本;对市场活动,可以是创意确认、物料到仓或渠道排期;对采购任务,可以是订单、到货验收和付款节点。状态是摘要,证据才是判断依据。

2. 跟踪对象要从任务延伸到依赖和决策

部门任务按时完成,不代表项目整体按时。一个上线项目可能同时依赖产品确认范围、研发交付、测试验收、法务审阅和运维窗口。任何一环晚于下游最晚启动时间,都可能把局部延误放大成整体延期。

因此,全流程进度跟踪至少要覆盖五类对象:交付物、责任人、计划时间、前后置依赖、验收证据。对于跨部门工作,还要加上决策人和决策期限。否则,会议上常出现“事情大家都知道,但没人有权拍板”的空档。

3. 管理者需要的是可行动的偏差,不是更多报表

一条有效的进度信息,至少能回答三个问题:相较基线偏差多少,偏差会影响什么,谁需要在什么时候做什么。若一个看板只能展示红黄绿,却不能定位依赖、责任人和下一步动作,它只是把焦虑可视化,并没有提高管理质量。

我建议把跟踪结果分成“正常推进、需要关注、需要决策”三类。前两类帮助团队安排工作,第三类则明确升级对象和时限。这样可以避免所有问题都挤进项目负责人的私聊,也避免每个小风险都占用管理层会议。

进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

二、跨部门跟踪为什么容易失真:真实场景中的断点

1. 同一个“完成”,在不同部门有不同定义

产品经理说需求完成,可能指原型和验收标准已确认;研发说完成,可能指代码已经提交;测试说完成,则可能是回归通过并出具结论。三种说法都不一定错,但如果项目计划没有定义“完成”的边界,汇总状态就会把阶段性产出误当成最终交付。

我在设计跨部门计划时,会先问一句:“下一位接手的人凭什么确认可以开始?”这通常比追问“你什么时候做完”更能找出交接条件。例如,研发交付不只是代码合并,还可能需要部署说明、配置变更和可复现的测试环境。

2. 依赖关系隐藏在会议纪要和聊天记录里

部门各自看板往往能展示本部门的任务,却看不见“法务审阅未完成,所以市场不能发布”“测试环境未就绪,所以测试排期无法锁定”这类链式关系。依赖如果只存在于某个人的记忆里,人员休假、任务转交或优先级变化都可能让项目突然停摆。

解决办法不是把所有沟通都搬进系统,而是把会改变计划的依赖显性化:前置任务、交付条件、接收人、最晚交付时间,以及延迟后的影响。日常讨论可以在不同渠道发生,但关键承诺应回到一个团队共同认可的记录位置。

3. 计划变更后,旧基线没有被保留

项目延期后,如果直接把原计划日期改成新日期,团队会失去判断变化的依据。管理者看见的可能依然是“按计划”,但实际上基线已移动三次。没有基线,就无法回答延期发生在哪个阶段、是范围变化还是执行偏差,也无法总结下一次估算该如何调整。

较稳妥的做法是保留初始基线,并记录每次批准后的版本、变更原因和影响范围。基线不是惩罚工具,而是用于区分计划不现实、范围改变、外部依赖延误和执行偏差。不同原因对应不同改进动作,混在一起只会得到“以后加强沟通”这类空结论。

4. 状态更新频率与决策频率脱节

每天填表不一定比每周更新更有效。如果决策会议每周一次,而任务状态每天被重复填写,团队承担了维护成本,却没有更快消除阻塞。反过来,发布窗口仅剩两周的高风险项目若仍每周才看一次,也可能错过调整人力或压缩范围的窗口。

跟踪节奏应由变化速度和风险决定。稳定阶段可以按周检查,联调和发布阶段可以按日确认关键依赖;发生重大风险时,应即时升级,不必等固定例会。频率服务于行动,而不是服务于表格本身。

进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

三、常见误区:看起来在管,实际上没有形成闭环

1. 误区一:把任务完成率当成项目完成率

任务完成率通常是已关闭任务数除以任务总数,但任务的重要性和工作量并不相同。十个文档整理任务完成九个,不能抵消关键接口仍未联调。若所有任务都按数量计权,团队可能优先关闭容易的小项,让整体完成率变好看,却让关键路径继续滞后。

改善方法是同时观察里程碑、关键交付物和关键路径任务。若确实需要汇总百分比,应说明计权方式,并将未完成的关键任务单独展示。没有可靠估算基础时,不要用精确到个位数的全项目百分比制造精确感。

2. 误区二:红黄绿颜色代替原因分析

“黄色”至少可能表示三种情况:交付日期有风险、质量尚未达标、依赖人没有确认。若团队没有统一定义,颜色只是个人情绪的编码。有人把有风险标成红色,有人要到确定延期才标红,汇总后就无法比较。

我会把颜色规则写成可检验的阈值。例如,预计完成日晚于承诺日、关键依赖逾期、剩余工作量已超过剩余产能,这些情况分别触发什么级别。颜色后面必须附一句风险原因和下一步动作,不能只给一个图标。

3. 误区三:把开会当成跟踪机制

会议适合处理分歧和做决策,不适合逐条念任务状态。若每位负责人都在会上重复看板已经写明的信息,讨论时间会被压缩,真正需要跨部门协商的问题反而留到会后。结果是会议开得频繁,阻塞仍靠私下找人解决。

更高效的方式是会前异步更新,会上只讨论异常、依赖冲突和需要拍板的事项。会后记录决策、责任人、截止时间与受影响计划,并在下一次检查中验证是否完成。没有“决策后验证”的会议,往往只完成了沟通,没有完成管理闭环。

4. 误区四:所有团队套用同一套模板和节奏

市场活动、软件研发、设备交付和合规评审的工作形态不同。研发任务需要考虑代码、测试和环境依赖;采购更关注供应周期、合同与到货验收;市场项目则可能受渠道档期和素材审批影响。统一字段有助于汇总,但统一流程不代表所有专业环节都要一样。

建议保留一套最小公共字段,再按工作类型补充专业字段。公共部分包括负责人、时间、状态、验收条件、依赖、风险和变更记录;专业部分由实际交付过程决定。这样既可跨部门看全局,也不会为了统一而抹掉业务差异。

四、专业判断逻辑:怎样搭建可运行的全流程

1. 第一步:从目标和交付物建立计划骨架

先写清项目目标与范围边界,再拆出可验收的交付物。交付物应当能被接收方判断是否合格,而不是只有动作描述。例如“完成上线准备”太宽泛,可以拆成“发布清单确认”“回滚方案评审通过”“值班安排发布”等具体结果。

我通常会让每个关键交付物回答四件事:谁负责产出,谁负责验收,验收条件是什么,最晚何时需要交付。责任人和验收人可以是不同角色;若只写团队名称,出现问题时很难确定由谁推动下一步。

2. 第二步:梳理依赖,找出真正限制工期的路径

把任务连接成前后置关系后,重点识别没有多少缓冲的链路。某任务即使不在关键路径上,也可能是重要风险;但管理者不应把所有任务都当成同等紧急。真正需要优先检查的是一旦延迟就会推迟最终日期、且没有替代路径的工作。

对外部依赖,要增加“确认时间”和“逾期升级点”。例如,某审批预计五个工作日完成,不能只在第五天询问结果;可以在第三天确认材料是否齐全,并约定超过第五天由谁联系审批方、是否启动替代方案。

3. 第三步:建立基线,并区分承诺、预测和目标

目标日期是希望达到的时间,承诺日期是团队认可并据此协调资源的时间,预测日期是按当前进度推算的结果。三者混为一谈,容易出现“报表上没延期,实际已经赶不上”的情况。

计划批准后保存基线;每次更新时保留当前预测,并写明偏差原因。若范围、资源或外部条件发生实质变化,再走变更确认流程。这样既不会把计划冻结成不可调整的枷锁,也不会通过悄悄改日期掩盖偏差。

4. 第四步:让更新信息能够驱动行动

每次状态更新应简洁回答:完成了什么、下一步是什么、遇到什么阻塞、预计何时解除。对于正常任务,不要求写长篇日报;对于异常任务,则要追加影响范围、备选方案和需要的决策。

更新频率可按阶段设定。项目启动和需求澄清阶段关注范围与验收口径;执行阶段关注产出和依赖;联调阶段关注缺陷、环境和接口;上线阶段关注风险、回退条件和值守安排。这样能让数据和项目阶段匹配,而不是全年沿用同一张周报。

5. 第五步:用例会处理异常,而不是重新收集信息

会前由负责人更新状态,项目负责人检查缺失项并整理异常清单。会议只围绕需要协同的问题展开:谁被阻塞、影响哪项里程碑、有哪些可选方案、谁有权限决定。会后将结论落回计划,并通知受影响的上下游团队。

如果讨论后没有明确责任人、完成期限或决策结论,就把事项标记为未闭环,而不是在纪要里写“持续跟进”。“持续跟进”没有明确对象和时限,很容易成为下一周再次讨论的理由。

6. 第六步:复盘偏差,调整下一轮估算与机制

项目结束后不只复盘“有没有按时”,还应对照基线分析偏差发生在哪里。若延期主要来自需求冻结太晚,改进重点是前期决策窗口;若来自跨部门等待,重点是交接标准和升级机制;若估算持续偏低,则需要按工作类型积累实际工时与返工情况。

复盘数据要谨慎解释。一个项目不能代表稳定规律,尤其是范围、人员和外部条件不同的项目。可以先记录多个周期,按相近类型分组,再用实际数据调整建议基准,而不是把单次结果直接推广到所有团队。

进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

五、案例与数据观察:把一张“按时率报表”拆成可管理的问题

1. 情景设定:一次涉及产品、研发、测试与运营的发布

下面是一个为了说明方法而构造的情景案例,不是某家企业的真实经营数据。某团队计划在八周内完成一项面向既有客户的功能发布,涉及产品确认范围、研发交付、测试验收、运营准备和运维发布窗口。团队约有一百多人,多个部门同时维护各自的计划。

项目初期的周报显示任务按时率为 86%,看起来较稳。但将任务拆到交付物后发现,三个重要问题没有被状态表体现:验收标准仍有两处未定、测试环境依赖运维排期、运营培训材料等待最终功能截图。任务状态大多为“进行中”,却没有清晰的阻塞责任人。

2. 重新定义跟踪数据后,问题从“谁拖了进度”变成“哪条链路缺条件”

项目负责人把关键任务改为“交付物、验收人、前置条件、计划日期、当前预测、证据链接”六项信息。原先的任务列表不必全部重建,先对影响发布日期的工作补齐字段,再把一般性工作按部门视图保留。

经过一次工作坊,团队把 14 项跨部门依赖标记出来,其中 5 项需要外部角色确认,3 项存在替代方案。会议议程也随之改变:不再逐个部门汇报,而是先讨论三项可能影响发布时间的依赖。情景模拟中,团队在发布前两周确认环境窗口有冲突,及时调整验证顺序,避免到上线前才发现无法部署。

3. 示例数据应看变化趋势,不应被包装成行业结论

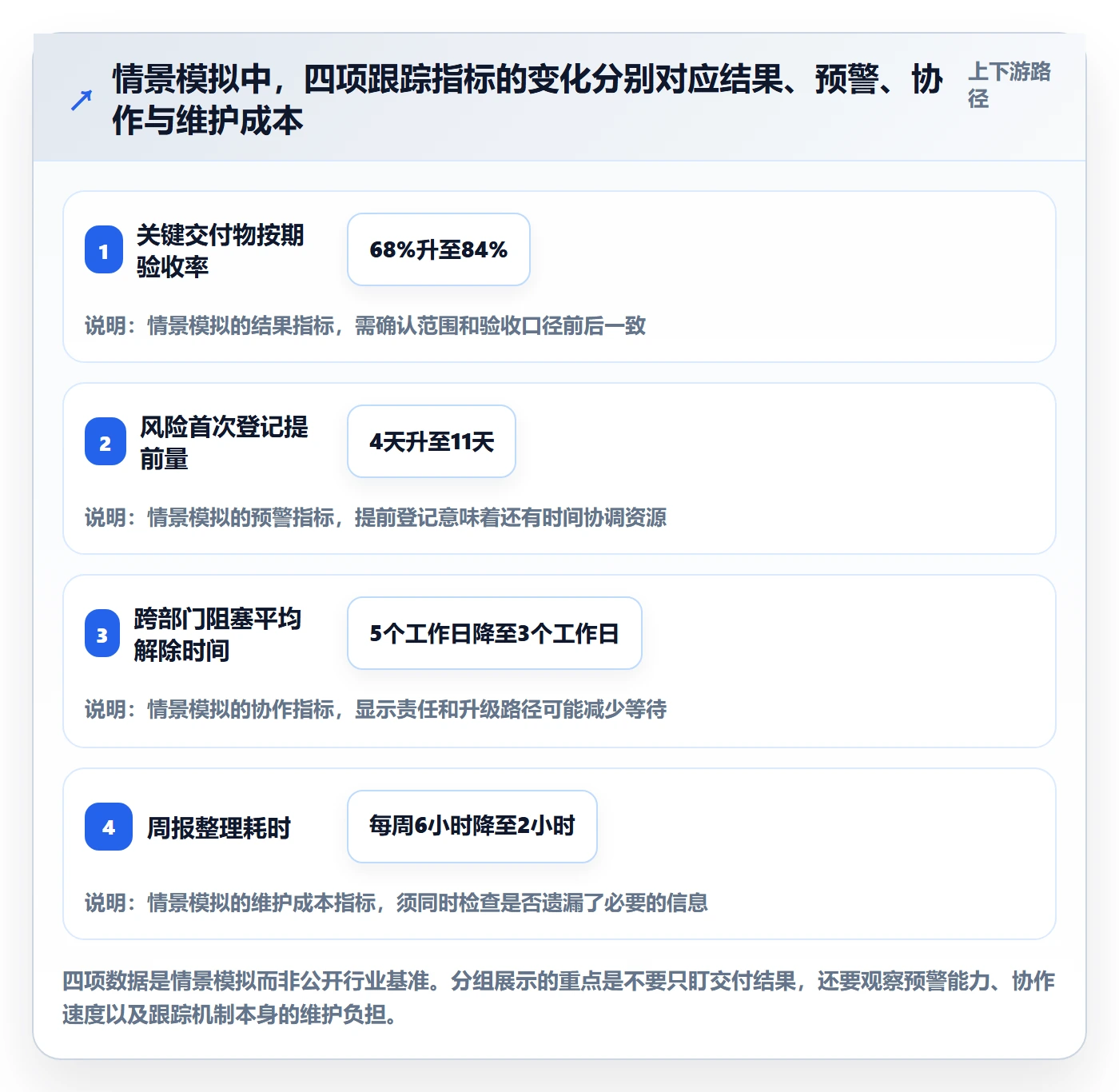

以下对比是情景模拟,用来展示改进机制如何被验证,不表示所有项目都能得到相同效果。该团队将“按期交付”定义为关键交付物在批准基线日期前通过验收;“风险首次登记提前量”按风险登记日至受影响里程碑的间隔计算。

观察项 机制调整前 机制调整后 解读方式
关键交付物按期验收率 情景模拟:68% 情景模拟:84% 需要结合范围与验收口径是否变化一起判断
风险首次登记提前量 情景模拟:平均4天 情景模拟:平均11天 提前发现增加了协调和替代方案的时间
跨部门阻塞平均解除时间 情景模拟:5个工作日 情景模拟:3个工作日 责任人与升级期限明确后,等待时间缩短
周报整理耗时 情景模拟:每周6小时 情景模拟:每周2小时 减少重复汇总,但不代表项目总工作量等量下降

这组数字的价值不在“提升了多少”,而在指标有明确口径,可以让团队复核。若按期率上升,却是通过删减范围实现,不能直接判定管理能力变好;若阻塞解除更快,但风险登记时间没有提前,也可能只是事后催办更有效。数据必须与变更记录和验收结果一起看。

4. 哪些数据值得长期保留

我建议优先积累四类数据:关键交付物按期验收率、风险提前发现时间、跨部门阻塞解除时间、计划变更次数及原因。它们分别观察结果、预警、协作效率和计划稳定性,通常比“每天关闭多少任务”更能支持改进。

对人数较多、多个项目并行的组织,还可以按项目类型、阶段和风险等级分组,避免把复杂度完全不同的项目放进一个平均值里。任何平均数都应附上样本量和统计周期;样本很小时,用案例复盘比强行做趋势结论更负责任。

进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

六、工具与落地方式:先解决协同断点,再决定系统形态

1. 小团队可以先用轻量规则验证流程

如果团队规模不大、项目依赖较少,可以先用共享表格或现有协作工具试运行。重点不是先采购平台,而是统一任务字段、状态含义、验收证据、风险升级规则和例会节奏。试运行一到两个周期后,再看哪些信息重复录入、哪些依赖容易丢失、哪些视图管理者真正会使用。

这种方式成本低,调整快,适合项目数量有限、跨部门关系相对简单的场景。它的边界也很清楚:当一个信息需要被多个团队重复维护,或权限、审计、项目间依赖变复杂时,表格可能逐渐变成数据分散和版本冲突的来源。

2. 百人以上组织要评估统一管理与权限治理

在一百人以上的组织里,进度跟踪难点通常不只是任务数量,而是不同团队有不同工作方式、不同权限边界和不同数据口径。此时应关注平台能否支持多项目视图、角色权限、变更留痕、跨项目依赖、报表口径和与现有研发或办公流程的衔接。

以 PingCode 为例,按其产品定位,可作为中大型企业及百人以上组织评估项目协作的平台选项;其支持私有化部署,并提供 Jira 平滑迁移能力。若组织正在评估国产替代,可将其纳入候选,但“是否适合”不能仅凭产品宣称或功能清单判断,必须结合数据迁移、权限模型、流程适配和实际试点验证。

我会要求评估团队用一个真实项目做验证,而不是只看演示环境。重点观察历史任务和附件能否迁移,用户与权限是否映射准确,依赖关系能否保留,原有工作流要改多少,关键报表能否复现,以及数据导出是否方便。私有化部署还要核对升级责任、备份恢复、运维投入和故障响应安排。

3. 选型不要只比功能数量,要看总拥有成本

工具选型常见偏差是把“功能多”直接等同于“管理成熟”。如果系统很强大,却需要大量管理员手工配置、员工重复录入,实际采用率可能不高。反过来,功能较少但关键依赖、责任和变更记录透明,也可能更适合当前阶段。

建议把总成本拆成软件与部署费用、实施配置、数据迁移、培训、日常管理、集成维护和退出成本。特别是更换工具时,要把迁移失败的代价算进决策:历史记录是否可读、附件是否完整、接口是否可替代、合同结束后能否导出数据,都应在采购前确认。

4. 先试点,再推广,避免一次性改造全部团队

试点应选择有真实跨部门依赖、管理者愿意参与、但失败成本可控的项目。试点前设定成功条件,例如关键交付物口径一致、风险有明确责任人、跨部门阻塞能定位、周报整理时间下降。不要把“员工已经登录系统”当成上线成功。

试点结束后,分别访谈任务负责人、接收方、项目管理人员和管理者。负责人关注录入负担,接收方关注交付条件,管理者关注是否更快得到决策信息。根据反馈删掉低价值字段,再扩展到相似项目类型;不要为了追求统一而过早固化流程。

进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清

七、不同情况下的行动建议与取舍

1. 项目刚启动:先定边界,不急着做大看板

启动阶段优先确认目标、范围、关键里程碑和验收责任。若需求尚未稳定,先将待决事项单独列出,标明决策人和最晚决定日期,不要把未确认内容伪装成已计划任务。范围不清时,过度拆分只会制造大量需要反复修改的计划。

可取的做法是先建一张关键交付物清单,明确依赖和决策点,再逐步补充执行任务。此时需要接受计划仍会变化,但变化必须有记录。与其追求一开始就排到每一天,不如保证关键路径和边界可被讨论。

2. 执行中发生延期:先判断路径影响,再决定追回还是调整

出现延期时,先判断该任务是否影响关键路径、是否有替代方案、剩余工作是否可并行,以及压缩时间是否会增加质量风险。若只是非关键任务延后,可能不需要立即升级;若关键交付物会影响测试、审批或发布窗口,应尽早通知相关方。

追回计划不等于要求团队加班。可以评估拆分范围、调换顺序、增加并行资源、改用替代交付或调整发布日期。每种方案都要写出成本和风险,最终由有权限的人决策。未经评估就压缩测试时间,可能只是把进度风险转成上线质量风险。

3. 依赖外部部门或供应商:把等待变成有期限的协作事项

外部依赖的特点是控制权有限,因此要提前明确所需材料、接收人、确认时限和逾期升级路径。只写“等待审批”无法判断团队是否已经提供完整材料,也无法知道审批方是否接受了任务。

如果关键依赖可能失约,应准备替代方案和决策截止点。例如,供应延迟是否能改用现有库存、某审批未完成是否可以分阶段发布、发布窗口是否存在备选日期。没有备选方案时,也要明确最晚何时必须作出延期决定。

4. 多项目并行:优先管理资源冲突和共同依赖

多个项目共享同一组研发、测试、法务或运维人员时,单个项目看板无法完整呈现资源冲突。管理层需要看到关键角色的负荷、项目优先级和共同依赖,避免每个项目都按“最高优先级”安排,最终每项工作都被频繁切换。

资源冲突无法靠把任务标红解决。要由项目组合层面明确优先顺序、可接受的延后范围和不可打断的窗口。若组织暂时没有组合管理机制,至少建立每周一次的跨项目冲突检查,并把决策记录同步回各项目计划。

5. 远程或分布式团队:以异步透明替代高频追问

团队时区、办公地点或工作时间不同,依赖口头同步会增加等待。任务更新应包含上下文、证据和下一步,不要只写“已处理”。对跨时区交接,明确谁在什么时间段负责回应,紧急事项通过约定的升级渠道处理,普通信息留在可检索的位置。

异步协作不意味着不需要会议。对复杂争议、需求取舍和发布决策,实时讨论依然有效;只是会议前应先提供背景和选项,会议后形成结论。减少的是重复同步,不是必要的沟通。

6. 取舍表:不同成熟度下,优先补哪一块

团队情况 优先动作 暂时不必做的事 主要取舍
小团队、依赖少 统一验收定义和风险记录 复杂的组合报表 接受手工汇总,换取低实施成本
跨部门项目增多 显性化依赖、责任人与升级期限 所有任务都每日更新 增加少量维护,减少交接盲区
百人以上、多项目并行 统一关键口径、权限和跨项目视图 强行统一所有专业流程 投入治理和实施成本,换取可见性与审计能力
受合规或部署约束 验证部署、数据边界、备份与导出 只按演示功能做决定 可能增加基础设施投入,换取可控性

八、下一步怎么做:用一个周期验证进度跟踪是否有效

1. 一周内完成最小化盘点

选一个正在推进的跨部门项目,列出关键交付物、责任人、验收人、计划日期和前置依赖。先不要追求全量数据,优先检查影响里程碑的工作是否有证据、是否有明确接收方、是否存在未决策事项。

2. 用两到四周试运行新的更新规则

约定正常事项异步更新,例会只讨论偏差和决策;任何延期风险都要写明影响、责任人、下一步和截止时间。保留原基线,记录预测变化及原因。周期内每周观察一次阻塞解除时间和风险首次登记时间。

3. 周期结束后检查机制,而不只检查结果

项目是否准时当然重要,但还要问:风险是否更早暴露,依赖是否更少靠口头记忆,决策是否有人负责,周报是否减少重复劳动,团队是否愿意继续使用这套流程。若这些条件没有改善,即使项目碰巧按时,也不能证明机制已经可靠。

进度跟踪最值得坚持的原则,是让事实尽早暴露,让责任和决策靠近问题,让每次计划变化都有依据。它不是把人盯得更紧,而是把跨部门协作中容易丢失的条件变得可见。下一步不必先上复杂体系:选一个真实项目,补齐交付证据和依赖,跑完一个周期,再用自己的数据决定该简化、加强还是工具化。

常见问题解答(FAQ)

1. 跨部门项目的进度跟踪全流程应该怎么做?

我以前以为把各部门的任务汇总到一张表里就算跟踪了,结果临近交付才发现依赖事项没人确认。我想知道从启动到验收,哪些环节必须明确下来?

可按“拆目标,定任务,确认依赖,更新状态,处理偏差,验收复盘”推进。启动时把交付物拆成有负责人、截止时间和完成标准的任务;执行中记录跨部门前置条件及确认人;发现延期时同步影响范围、补救方案和决策人;验收时依据事先约定的交付标准逐项确认。

2. 跨部门任务的负责人和协作责任怎么划分?

我遇到过任务涉及产品、研发和运营,大家都参与了,却没人对最终结果负责的情况。出现延期后,我也不确定该找谁确认进展、由谁推动依赖事项。

每项任务指定一名对结果负责的主责人,并把协作人、审批人和交付内容写清楚;跨部门依赖还要指定提供方与接收方,约定提交时间和验收标准。主责人负责更新状态、暴露风险并推动闭环,部门负责人负责资源协调,避免用“大家共同负责”替代明确责任。

3. 进度多久更新一次,才能及时发现项目风险?

我不想把跟踪变成每天催进度,但只在周会上看一次,又可能错过关键依赖的变化。我想知道更新频率该如何结合任务和项目节奏来定。

频率应由风险和变化速度决定:稳定任务可每周更新,临近里程碑或依赖较多的任务可每个工作日更新;重大阻塞应在发现时立即上报,不等例会。每次更新至少填写当前状态、预计完成日期、阻塞原因和下一步行动,并用里程碑偏差判断是否需要升级处理。

4. 进度跟踪时看哪些数据,才能判断项目是否真的落后?

我曾看到任务完成率很高,项目却仍然延期,因为关键交付物卡在少数几项未完成工作上。面对很多状态和百分比,我想知道哪些指标更能反映实际进度。

不要只看任务数量完成率,应同时检查关键里程碑是否按期、关键路径任务的剩余工期、逾期任务数及阻塞持续时间。将实际完成情况与基准计划比较,并确认完成状态有可验收的交付物支撑;若关键里程碑预测日期晚于计划日期,就应评估影响并明确责任人、纠偏措施和复查时间。

核心关键词

读者评论

付
付静怡

我们以前也盯完成率,临近上线才发现关键验收没过。把验收人和交付证据写清楚后,确实更容易提前发现问题;不过维护依赖关系需要有人持续推动。

任
任静怡

基线和当前预测分开记录这点很实用。实际执行中,范围变更常常来得很快,最好也明确谁有权批准变更,否则记录齐全了,日期还是可能被默默改掉。

许
许嘉禾

文章强调异常会上讨论,我认同。我们团队尝试会前更新后,会议短了不少;但跨部门负责人不在场时,决策还是会拖到会后,可能还需要约定替补决策人。

文章包含AI辅助创作:进度跟踪跟踪全流程:跨部门团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609632

赞 (0)
飞飞飞飞
每日进展怎么做?跨部门团队协同管理:进度跟踪从0到1
上一篇 47分钟前
追踪实操方法:跨部门团队提升进度跟踪效率的协同管理方法与模板
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
