更新记录管理失效,通常不是因为团队没有写周报,而是因为同一条进度在需求、研发、测试、交付和客户沟通中被重复改写,最后没人能回答“现在以哪条记录为准”。我处理跨部门流程时,最先检查的不是工具里有没有更新按钮,而是每次状态变化能否追溯到责任人、依据、影响范围和下一步动作。下面这套方法把更新记录从“留痕”改造成可执行的协作机制,并附上可落地的检查清单。
一、先讲核心结论:更新记录不是周报,而是团队的决策链
1. 一条有效记录必须回答五个问题
我判断一条更新记录是否有用,会看它能不能让一个没有参加讨论的人,在两分钟内回答五件事:发生了什么变化、为什么变化、谁确认了变化、影响哪些工作、接下来由谁在什么时候完成什么动作。缺少其中任何一项,记录就可能只是信息片段,无法支撑跨部门决策。
例如,“测试进度正常”看起来简洁,却不能用于管理:正常的参照是什么?测试了哪些范围?是否有未关闭缺陷?是否会影响发布?更可用的写法是:“本轮回归完成 42 项中的 36 项,6 项未完成;其中 2 项因接口字段变更等待研发确认,责任人李某,今天 16:00 前给出结论;若超时,发布评审顺延半天。”
我的核心判断是:更新记录的价值,不由记录数量决定,而由它缩短了多少次追问、减少了多少次返工,以及是否让风险更早进入决策。因此,流程设计应围绕变化和行动,而不是要求每个人每天填满固定格式。
2. 把“状态”与“事件”分开记录
状态回答“现在是什么情况”,事件回答“为什么变成这样”。项目看板适合表达当前状态,例如“待测试”“阻塞”“已完成”;更新记录则应保存变化事件,例如“因接口验收口径调整,测试范围增加 6 项,预计完成时间由周三改为周四”。两者混在一起,历史信息会被覆盖,团队也很难还原决策过程。
我建议每条记录至少关联一个具体对象:需求、任务、缺陷、里程碑、风险或交付物。没有对象关联的“今天进展顺利”,很难被搜索、统计或复盘。记录应当成为工作对象的历史轨迹,而不是另一份孤立的日报。
3. 先统一最小字段,再讨论工具
跨部门记录的最小字段可以控制在八项:对象名称、变更类型、当前状态、变化原因、影响范围、责任人、截止时间、证据链接。字段太少,信息不够判断;字段太多,团队会把时间花在填表上。我的经验是先从八项开始,连续运行两周,再按真实追问补字段,而不是上线前一次设计出几十个必填项。
| 字段 | 填写重点 | 常见无效写法 |
|---|---|---|
| 变更类型 | 延期、范围变化、风险升级、验收通过等 | 更新一下 |
| 变化原因 | 写事实和触发条件,不写情绪判断 | 沟通不顺 |
| 影响范围 | 指出受影响的部门、工作项或日期 | 可能有影响 |
| 责任人与期限 | 明确一个主责人及可检查的时间点 | 相关同学跟进 |
| 证据链接 | 链接到需求、测试结果、决策纪要或交付物 | 见群消息 |
二、背景和真实场景:跨部门更新为何容易失真
1. 同一件事,在不同部门有不同的“完成”定义
产品团队可能认为需求文档评审通过就算完成,研发团队认为代码合并才算完成,测试团队则要等回归通过,交付团队还要确认客户环境可用。若更新记录只写“已完成”,每个部门都可能以自己的定义理解它,表面上状态一致,实际上里程碑并未对齐。
我在流程梳理中会要求团队为关键节点写清楚进入条件和退出条件。比如“开发完成”不仅是代码提交,还要包含构建通过、必要的自测结果已附、未解决问题已标注。定义清楚之后,更新记录才有共同语义;否则再精致的表格也只是把歧义格式化。
2. 群聊解决即时沟通,却不适合承担长期记忆
群聊适合快速确认和临时讨论,但不适合做唯一记录源。消息被新话题冲走、关键结论散落在不同群、人员离开后无法快速定位,这些都不是成员“不认真”,而是信息载体的结构不适合追溯。我的处理方式不是禁止群聊,而是规定:讨论可以发生在群里,最终结论要回写到工作对象,并附上讨论链接或决策摘要。
如果团队每周反复询问“最后定的是哪版”“谁同意了延期”,问题通常不在沟通频率,而在决策没有固定落点。更新记录要链接到原始对象,避免同一结论在多个文档里复制,随后各自过期。
3. 进度更新的真正难点是依赖关系
一个任务的延期不一定是该任务负责人的问题。接口定义未冻结,研发无法开始;研发交付晚,测试窗口被压缩;测试缺陷未清零,交付验收受到影响。若只记录各部门的百分比,管理者看到的是四个孤立数字,无法识别真正的阻塞链。
我会把跨部门更新按“前置条件,执行,验证,交接”展开,尤其记录依赖方的承诺时间和接收方的确认状态。这样能区分“工作没做”与“工作无法开始”,避免把系统性阻塞简单归咎于个人执行。
三、常见误区:记录越多,不代表管理越清楚
1. 用日报数量代替可执行信息
要求每人每天写一段进展,看似有掌控感,实际可能生成大量“持续推进”“按计划进行”。如果管理者仍要开会逐条追问,日报没有降低沟通成本,只是增加了一个维护环节。建议将更新触发条件设为状态变化、风险变化、依赖变化和里程碑确认,而不是机械地按日重复。
2. 用百分比制造精确感
“完成 80%”如果没有分母、验收口径和剩余事项,精确到个位也没有意义。一个工作项可能代码完成 80%,但剩余 20%恰好是高风险接口;也可能只剩文档和收尾。我的建议是重要任务优先报告可验证的数量和未完成项,例如“12 个接口中 9 个已联调,剩余 3 个依赖外部环境”,而不是只写百分比。
3. 只记录结果,不记录决策依据
延期日期被改了,却没有说明是需求变化、环境故障还是资源冲突,后续复盘就无法区分偶发事件和流程缺陷。记录原因不是为了追责,而是为了判断哪些问题可以通过流程改造避免。原因应尽量写成可核实事实,例如“验收数据晚于约定时间两天”,而非“配合不积极”。
4. 把所有异常都升级成会议
并非每条更新都需要开会。若风险有明确责任人、截止时间和处理方案,异步跟进往往更快;只有涉及范围取舍、资源冲突、目标变更或多个部门无法达成一致时,才需要同步决策。会议应解决需要共同判断的问题,而不是让参与者轮流朗读记录。
5. 让模板追求“完整”,忽略维护成本
每增加一个必填字段,团队都要承担额外录入和校验成本。若字段没有明确使用者、决策场景或复盘用途,就应当先设为选填,观察两周是否真的被使用。记录系统的设计原则不是“能收集多少信息”,而是“用最低维护成本,获得足以行动的信息”。
| 误区 | 短期看起来的好处 | 长期代价 | 替代做法 |
|---|---|---|---|
| 每日重复填报 | 信息更新频繁 | 重复劳动,内容趋于空泛 | 按变化事件触发更新 |
| 只看完成百分比 | 方便汇总 | 无法识别剩余工作的风险 | 报告完成数量、剩余项和阻塞 |
| 群聊作为唯一记录 | 沟通即时 | 结论难检索,责任难追溯 | 结论回写至工作对象 |
| 所有问题都开会 | 感觉有人跟进 | 会议挤占执行时间 | 异步处理常规事项,会议处理决策冲突 |
四、专业判断逻辑:如何设计一条能驱动行动的记录
1. 用“变化,影响,动作,验证”组织内容
我更常用四段式,而不是长篇流水账。第一段写变化事实;第二段写影响对象和时间;第三段写主责人及下一步;第四段写完成后如何验证。这个顺序能让接收者先知道发生了什么,再判断要不要介入,避免先读背景半天才找到行动项。
例如:“付款接口返回字段由必填改为可选(变化);影响订单服务和回归测试,原定周四验收可能顺延(影响);研发负责人今天 15:00 前确认兼容方案,测试负责人同步调整用例(动作);通过预发环境 10 组样例验证后关闭(验证)。”这条记录让上下游都知道自己要做什么,也留下了关闭依据。
2. 严重程度不能只由“紧急”两个字决定
我会综合看影响范围、时间临近度、可恢复性和依赖数量。一个只影响内部演示、当天可回滚的问题,未必需要升级;一个影响多个客户、没有替代方案且卡住发布窗口的风险,即使尚未发生,也应提前处理。为了避免凭感觉排序,团队可以使用三档规则:提醒、关注、升级。
| 级别 | 判断条件 | 更新要求 | 响应目标示例 |
|---|---|---|---|
| 提醒 | 局部偏差,有明确补救方式,不影响关键节点 | 记录原因、责任人和复查时间 | 一个工作日内确认 |
| 关注 | 可能影响下游排期,需其他部门配合 | 标记依赖方、最迟决策时间和备选方案 | 半个工作日内给出处理安排 |
| 升级 | 关键里程碑受影响,或存在重大质量、合规风险 | 明确决策人、影响面和待选方案 | 按团队约定即时响应 |
3. 更新频率由风险和变化速度决定
并不是所有任务都要每天更新。稳定、低风险、周期较长的工作,可以在阶段节点更新;高依赖、高不确定性或临近发布的事项,则应提高频率。一个实用做法是给每个工作对象设定“最迟更新时间”:超过时限没有新信息,不自动推断为正常,而是标记为待确认。
频率还要与信息用途匹配。执行者需要知道今天的阻塞,负责人需要知道本周的里程碑风险,管理层需要知道跨项目资源和决策缺口。把所有人塞进同一份长报告,只会让一部分人看不到重点,另一部分人被无关细节淹没。
4. 先统一事件分类,再做自动化统计
如果团队把“延期”“风险”“阻塞”随意混用,后续图表只会把混乱画得更漂亮。建议先约定分类口径:风险是尚未发生但可能影响目标的事件;问题是已经发生并需要处理的事项;阻塞是当前无法继续推进的状态;变更是基线、范围、优先级或验收口径发生调整。
分类统一后,才能比较不同团队的趋势,也才能判断某类问题是否反复出现。自动化的价值不是替人写判断,而是减少复制粘贴、提醒遗漏、汇总重复工作;风险级别和处理方案仍应由真正了解业务的人确认。
五、案例与数据观察:把追问变成可追踪的流程
1. 一个中型产品团队的情景推演
下面案例为脱敏后的流程示例,数字是用于说明方法的情景模拟,不代表行业统计。某产品团队有产品、研发、测试、交付四个职能组,共 68 人,同时维护 3 条迭代线。过去每周开两次跨部门进度会,会议纪要写得完整,但延期原因仍常在会后重新确认。
梳理后发现,问题集中在三个环节:状态名称不统一、变更原因没有落到工作项、行动项缺少单一责任人。团队没有先换系统,而是先统一状态定义、使用四段式更新模板,并规定重要结论必须关联需求或缺陷对象。两周后再观察追问次数、记录完整率和阻塞关闭时间。
| 观察项 | 改造前情景值 | 改造后情景值 | 解释 |
|---|---|---|---|
| 每周重复确认进度次数 | 约 46 次 | 约 25 次 | 关联对象后,可直接查看最新变化和责任人 |
| 有明确主责人的行动项比例 | 约 58% | 约 89% | 单一主责人减少“大家一起跟进”的空档 |
| 阻塞项平均等待时间 | 约 2.8 个工作日 | 约 1.7 个工作日 | 记录最迟响应时间后,问题更早暴露 |
| 可追溯到原始对象的记录比例 | 约 41% | 约 86% | 链接工作对象降低了翻群和找文档的成本 |
这组模拟观察不能证明某套流程必然带来相同收益,但能说明验证方向:不要只问“大家觉得更顺了吗”,而要比较可观察的行为指标。若记录数量增加、追问次数不降,说明模板可能只是增加负担;若追问减少但阻塞时间变长,说明问题可能被记录了,却没有进入有效的升级机制。

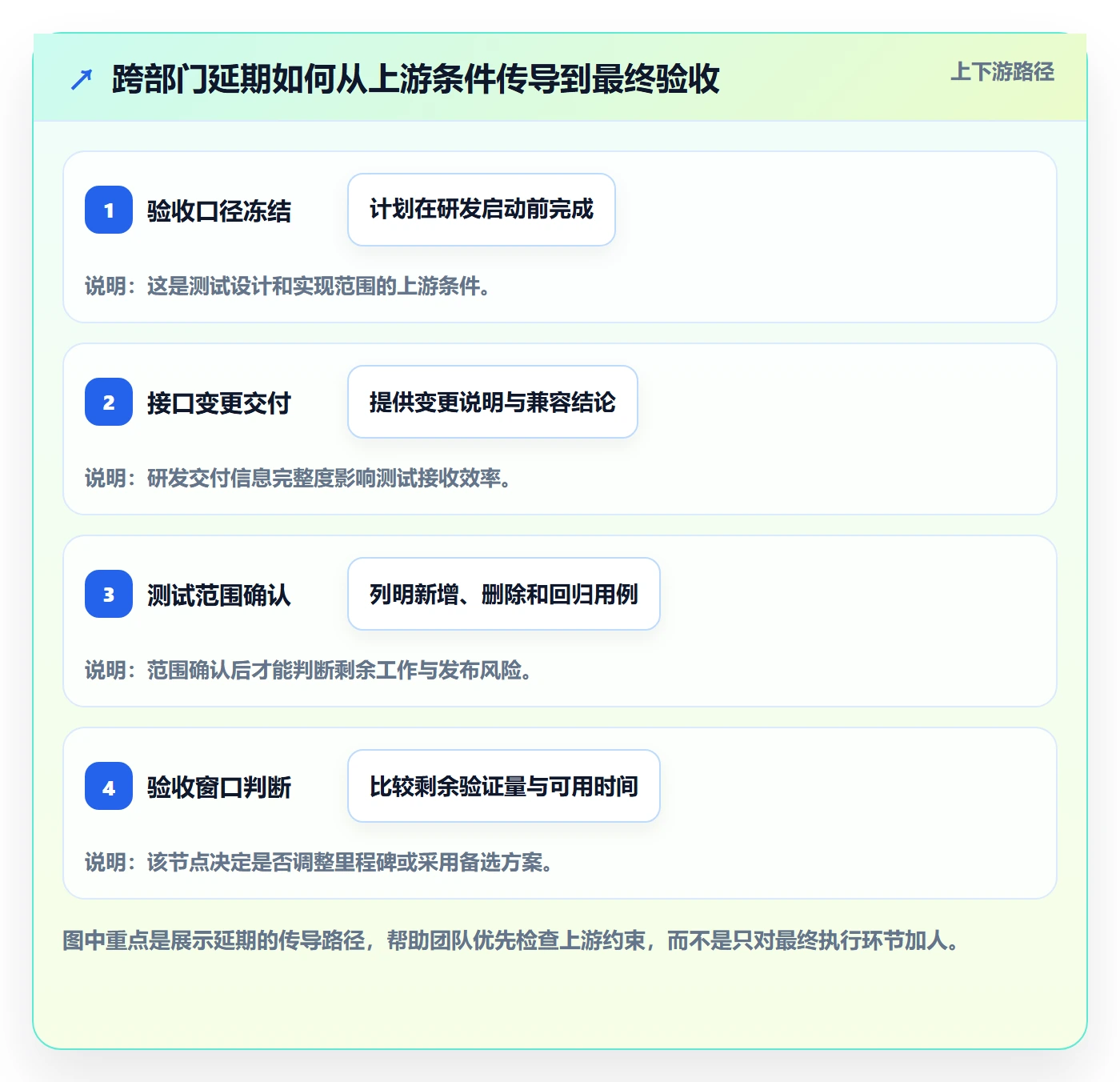

2. 用一条链路找到真正的延期原因
案例中的一次延期最初被写成“测试资源不足”。沿记录往前追,实际链路是:需求验收口径晚两天冻结,研发接口调整延后一天,测试用例无法提前准备,最终压缩了回归窗口。若只看最后一个环节,团队可能试图增加测试人手,却没有解决源头问题。
修正后,记录中加入“前置条件确认时间”和“下游接收确认”。需求负责人需要明确验收口径何时冻结;研发交付时附上接口变更说明;测试接收后确认用例范围。这样做不是增加审批,而是把原本隐形的交接点变成可观察的工作节点。

3. 选择协作平台时,先看组织复杂度与治理要求
当团队只有十几人、工作对象少、跨部门依赖轻时,轻量表格或现有任务工具可能足够。若组织超过百人,存在多项目并行、权限分层、审计要求、复杂流程和历史数据迁移,工具选择就不能只比界面或单个功能,而要检查统一配置、跨项目视图、权限治理、数据留存和迁移成本。
例如,PingCode主要面向中大型企业及 100 人以上组织,可用于把需求、研发、测试等工作对象与进度更新关联起来;其支持私有化部署,并支持 Jira 平滑迁移。对有数据边界要求、正在评估国产替代的团队,这些是值得纳入验证的能力,但不应仅凭产品说明作结论。我会要求供应方用一个真实业务流程演示:能否迁移历史字段和附件、权限能否按部门与项目配置、流程变更是否留痕、报表口径能否由管理员维护。
选型时还应区分“产品能力”和“落地能力”。私有化部署解决的是部署与数据控制问题,不自动等于权限治理完善;迁移工具能导入数据,不代表旧流程语义已经转换;功能齐全也不意味着用户会按规范更新。最终评价应以小范围试点结果为准,特别观察关键用户是否能完成迁移后的日常操作。
六、不同情况下的行动建议:从最小闭环开始
1. 团队还没有统一记录方式
不要一开始就建设复杂的流程体系。选一个跨部门项目,定义状态词、最小字段、记录责任人和复查周期。先跑两周,收集大家最常追问的五类问题,再判断哪些字段和提醒值得增加。小范围试点的目标是验证流程是否可用,而不是做出一份看起来完整的制度。
- 选定一条真实业务链路,明确起点、交接点和结束条件。
- 约定状态定义和变更分类,避免不同部门使用同词异义。
- 启用八项最小字段:对象、类型、状态、原因、影响、责任人、期限、证据。
- 每周抽查十条记录,统计无法判断下一步动作的比例。
- 两周后删掉没人使用的字段,只保留能减少追问或支持决策的内容。
2. 团队已有工具,但更新信息散落在多个位置
这时重点不是再添一个入口,而是确定唯一的权威记录位置。会议纪要、群聊讨论和邮件仍可作为沟通渠道,但正式状态应回到工作对象。对重复记录先做“链接优先、复制谨慎”:能链接就不复制,必须复制时标明更新时间和来源,避免两个版本同时被当作最新结论。
可以先选最容易产生争议的对象,例如跨部门阻塞项或发布风险,规定所有更新必须关联到相应任务。若两周后仍出现大量“找不到最新结论”,就检查入口是否难用、权限是否不合理、通知是否过载,而不是简单要求团队“再认真一点”。
3. 项目数量多、管理者需要组合视图
组合管理不应要求所有项目采用完全相同的业务流程,但必须统一少数关键口径:项目阶段、里程碑状态、风险级别、延期定义和数据更新时间。项目团队可以保留自己的细节字段,管理层则通过统一指标观察整体风险。过度统一会压扁业务差异,完全不统一又无法比较,合理做法是“核心口径统一,执行细节可配置”。
管理视图不要只展示红黄绿。颜色是提醒,不是解释。每个异常至少要能展开到影响范围、责任人、最迟决策时间和备选方案。否则管理者看到一片红,只能临时开会;看到一片绿,也可能错过尚未暴露的上游风险。
4. 组织有审计、合规或数据隔离要求
先明确哪些数据必须留在指定环境、哪些角色可见、日志需要保存多久、导出和删除由谁审批。再评估部署方式、权限粒度、日志完整性、备份恢复和供应方支持边界。安全要求不是产品清单上的一个勾选项,而是需要结合企业制度、网络架构和运维能力共同验证。
如果评估私有化部署,建议进行一次真实的恢复演练,而不只看部署成功截图。至少测试账号权限变更、项目成员离职、备份恢复、日志查询和关键附件下载。能够安装,不等于能够长期安全运营;部署、升级、监控和故障恢复都要有明确责任人。
5. 正在从旧系统迁移
迁移前先做数据盘点,区分需要保留的历史记录、需要转换的状态、可以归档的附件和应当清理的重复项。不要默认字段名称相同就代表含义相同。旧系统的“已关闭”可能意味着开发结束,也可能意味着验收通过;直接映射容易把历史数据变成无法解释的混合口径。
- 抽取一个包含需求、任务、缺陷和附件的典型项目做试迁移。
- 核对字段映射、评论时间、责任人、链接关系和权限结果。
- 邀请业务、研发、测试各选一名用户执行日常查询和更新。
- 记录导入错误、人工修正时间和培训问题,重新估算正式迁移成本。
- 确认回退方案与并行期结束条件,再迁移其余数据。
七、不同情况下的取舍:流程、频率和工具没有唯一答案
1. 高频更新与低频更新怎么选
高频更新适合变化快、风险高、依赖密集的工作,但会提高维护负担;低频更新适合稳定任务,却可能让风险暴露变晚。判断时看三件事:状态变化速度、错误发现后的修复成本、下游等待人数。若变化快且错过窗口代价高,应提高更新频率;若任务稳定、变化不影响其他人,节点式更新更经济。
我不建议把“每天更新”设为所有工作的默认值。更好的约定是:有变化就更新;没有变化时,只在超过约定观察周期后确认仍无变化。这样既不把沉默误判为进展,也不迫使成员每天重复写同一句话。
2. 统一模板与团队自治怎么平衡
完全统一模板有利于汇总,但会忽略研发、交付和运营在信息类型上的差异;完全自治则让跨项目对比失去基础。取舍办法是固定通用字段,同时允许增加本部门字段。通用字段负责回答共性问题,扩展字段负责表达专业上下文,并明确哪些字段进入管理视图。
3. 自动提醒与人工判断怎么分工
自动提醒适合处理可规则化的遗漏,例如负责人为空、截止时间已过、风险项长期未更新、依赖任务状态变化。人工判断适合处理优先级冲突、客户影响、范围取舍和备选方案。把判断完全自动化容易制造误报;所有提醒都靠人工检查,又会把管理成本重新推回会议和私聊。
4. 新平台与现有工具怎么取舍
如果现有工具能承载工作对象、状态、责任人和变更历史,先改善流程可能比迁移更划算;若权限、数据隔离、跨项目关联、审计追踪或规模化协作已经成为瓶颈,再考虑新平台。决策时比较的不只是订阅费用,还包括迁移工时、管理员投入、培训成本、历史数据可用性和中断风险。
| 情境 | 优先选择 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、项目少、依赖轻 | 轻量工具加简明模板 | 启动快,维护成本低 | 复杂审计和组合统计能力有限 |
| 百人以上、多项目并行 | 统一工作对象与跨项目视图 | 减少信息孤岛,支持权限治理 | 配置、培训和治理投入增加 |
| 高合规或数据隔离要求 | 重点验证部署、审计和恢复能力 | 数据边界更可控 | 运维责任与升级管理更重 |
| 旧系统数据量大 | 先试迁移,再分批切换 | 降低历史数据与业务中断风险 | 迁移期需要并行验证和人工核对 |
八、落地检查清单:从记录规则到复盘指标
1. 上线前检查:定义清楚再要求执行
- 是否明确每种状态的进入条件和退出条件?
- 是否区分风险、问题、阻塞和变更?
- 每条记录是否关联到具体工作对象?
- 关键行动是否有唯一主责人和可检查的截止时间?
- 是否规定信息的权威落点,避免群聊与文档各自为准?
- 不同角色看到的视图是否符合其决策需要?
2. 运行中检查:看行为,不只看填写率
填写率高,不一定代表流程健康。团队可能只是机械更新,却仍然反复追问。建议每两周查看四类指标:记录关联率、行动项责任明确率、阻塞平均等待时间、重复确认次数。每项指标都要写清统计口径,例如“阻塞平均等待时间”是从首次标记阻塞到解除,还是从责任人接单到关闭,口径不一致就无法比较。
同时抽样检查记录质量:是否有变化事实、是否明确影响对象、是否能找到证据、行动是否有验证条件。抽样不必复杂,选择十条风险记录和十条普通变更记录,由不同部门交叉阅读,让读者判断能否独立采取下一步行动。读不懂的地方,就是模板或流程需要改进的信号。
3. 复盘时检查:问题是否被流程吸收
每次重大延期或返工后,不要只问“谁没有及时更新”,还要检查更新是否有入口、触发条件是否明确、接收人是否知道如何响应、升级规则是否可用。若记录已完整但决策仍延迟,问题可能在决策权限或资源配置;若信息从未出现,才更可能是采集机制或责任设计有缺口。
我会把复盘结论分成三类:个别事件采取纠正动作;重复事件调整流程或定义;高影响事件补充监测与升级机制。这样记录不仅描述过去,还会推动制度改进。若同一类阻塞连续出现三次,通常已经不该再被当成偶发情况。

九、下一步怎么做:从一条最容易失真的链路开始
1. 本周先完成三件事
第一,选一条最常发生追问或延期的跨部门链路,不要试图一次改造整个组织。第二,抽取最近十条相关更新,标注缺失的是原因、影响、责任人、期限还是证据。第三,用最小字段和四段式模板试运行两周,同时记录重复追问和阻塞等待时间。
2. 两周后用证据决定是否扩围
如果追问减少、行动责任更清楚、阻塞更早暴露,说明流程方向有效,可以扩展到相邻团队;如果填报负担明显增加但协作没有改善,先删字段、改触发条件,不要急着上更复杂的系统。若核心瓶颈是权限、历史数据、跨项目视图或审计要求,再把平台能力纳入评估,并用真实业务场景进行试点。
更新记录管理最容易被误解为“让每个人写得更勤快”。我更看重的是:让变化有出处、让影响有边界、让行动有责任人、让关闭有证据。记录不是项目的装饰性档案,而是跨部门协作的控制面。先把这条链路做短、做清楚,再谈自动化和规模化,通常比一开始追求大而全的管理体系更稳妥。
常见问题解答(FAQ)
1. 跨部门团队的更新记录应该包含哪些字段?
我以前只让各组写一句“正在推进”,开会时才发现没人说清交付物和卡点。后来我发现,字段太少无法协作,字段太多又会让大家敷衍填写。
至少记录事项名称、负责人、当前状态、下一步动作、计划完成时间、实际进展、阻塞项及需要谁协助。每条记录应能回答“谁在何时交付什么”;如果某字段连续两周无人据此采取行动,就考虑删掉或改成选填。
2. 跨部门进度多久更新一次比较合适?
我遇到过每天催进度、但项目并没有因此更快的情况,也遇到过一周才更新一次,风险暴露时已经来不及调整。不同任务的变化速度不一样,我想知道怎样设定节奏才不会变成填表负担。
以决策所需的时效为准:稳定任务每周更新一次,处于联调、上线或高风险阶段的任务可每日更新;发生范围、依赖或交付日期变化时应立即更新,不必等到固定时间。试运行两周,统计逾期更新比例和因信息滞后造成的返工,再调整频率。
3. 发现跨部门任务延期或被阻塞后,应该如何升级处理?
我曾看到任务连续几天标着“处理中”,直到例会才有人说依赖团队还没给资料。单纯把状态改成红色并不能解决问题,我更关心什么情况该升级、升级时要带哪些信息。
为每项依赖明确提供方、接收方、所需交付物和最晚日期;超过约定时间仍未完成,或预计影响关键里程碑时,负责人应在一个工作日内通知双方主管或项目协调人。升级记录要写清影响、已尝试的解决办法、需要谁在何时作出什么决定,并跟踪决定是否落地。
4. 怎样判断更新记录流程优化后真的有效?
我参与过把进度表换成新工具的项目,表格看起来更整齐,却说不清协作是否变快了。上线前后应该对比哪些指标,才能避免只看填写率就宣布成功?
先选取连续四周作为基线,再用相同口径观察试运行后的数据:按时更新率、逾期任务比例、阻塞从发现到解决的中位时长,以及因信息遗漏导致的返工次数。至少观察一个完整交付周期,并按团队或任务类型拆分;若填写率提高但阻塞解决时间未下降,应优先检查责任人、升级路径和依赖约定,而不是继续增加字段。
核心关键词
文章包含AI辅助创作:更新记录管理方法大全:跨部门团队进度跟踪流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609323
读者评论
我们之前也把进度写进群公告,后来还是经常翻聊天记录找结论。把决定回填到具体任务上确实好查,不过如果链接和摘要都要手动维护,最好先约定谁负责回写。
四段式记录挺适合有上下游依赖的事项,但轻量任务照搬八个字段可能会变成填表。可以按风险分级,普通变化只记必要信息,涉及延期或范围调整时再补影响和验证方式。
文中的前后数据注明是情景模拟,这点比较严谨。实际落地时还要留意项目规模和迭代阶段的差异,单看追问次数下降,未必能判断流程是否变好,最好同时观察阻塞处理和返工情况。
