追踪落地方案:跨部门团队开展进度跟踪的实操方法案例解析
一个跨部门项目延期,往往不是因为没人更新进度,而是因为每个部门都在用自己的口径说“完成”:研发说代码已合并,测试说待测版本还没部署,业务说关键流程尚未验收。追踪落地方案真正要解决的,不是把状态汇总得更勤,而是让团队对交付物、依赖关系、风险升级和决策时限形成同一套可执行约定。本文用一个明确标注为情景模拟的产品上线案例,拆解怎样从目标、节奏、数据和工具四个层面,把进度跟踪变成可验证的协作机制。
一、先讲核心结论:追踪的对象不是“忙碌程度”,而是可验证的交付
1. 进度跟踪要回答四个问题
我判断一套进度跟踪方案是否可用,通常先看它能否在几分钟内回答四个问题:团队承诺交付什么、当前证据是什么、下一项关键依赖是什么、偏差出现后由谁在何时采取什么动作。若状态页只写“进行中”“风险可控”,却回答不了这些问题,它更像汇报材料,而不是管理机制。
跨部门项目的核心困难在于,任务之间有交接,不同职能却常用不同的完成标准。研发的“开发完成”、测试的“验证通过”、业务的“可上线”是三个不同节点。追踪方案必须把这些节点连成一条可核验的交付链,而不是用一个百分比把差异抹平。
我建议把进度定义为“已验收的可交付成果相对于计划成果的状态”,而不是成员自评的工作完成比例。 这样做不一定能消除延期,但能更早暴露延期从哪里开始,以及哪个决策能改变结果。
2. 先统一最小管理对象
团队不必一开始就搭建复杂看板。最小可行的跟踪对象是一个有负责人、有截止时间、有验收条件、有依赖关系的交付项。它可以是功能、合同确认、数据迁移、合规评审,也可以是一个明确的决策,但不能只是“推进一下”“持续关注”这种无法验收的描述。
- 交付项:明确最终产物,例如“订单取消流程通过业务验收”,而不是“完成订单模块”。
- 负责人:对交付结果负责的人,不等同于所有参与者的名单。
- 验收证据:可检查的产物、测试记录、审批结论或签字确认。
- 依赖与时间:说明前置条件、最晚需要时间,以及延误后影响的下游节点。
一条记录如果缺少验收条件,状态就只能依赖主观判断;缺少依赖关系,团队就只能在结果逾期后发现阻塞。先把记录写对,远比先把图表做漂亮重要。
3. 管理频率应由风险决定
并非每个任务都需要每天追踪。稳定、低依赖的任务可以按周检查;临近上线、跨团队交接或存在外部审批的事项,则需要更短的反馈周期。追踪频率过低会放大信息滞后,过高则会让团队把时间消耗在重复报数上。
| 事项特征 | 建议检查节奏 | 检查重点 |
|---|---|---|
| 单团队、低依赖、交付周期较长 | 每周一次 | 里程碑变化、范围变更、资源缺口 |
| 跨部门交接、依赖多、时间窗口固定 | 每周两次或按节点检查 | 前置交付是否可用、接收方是否确认 |
| 上线前关键路径、出现重大风险 | 每日短检查,必要时按事件触发 | 阻塞解除条件、决策人、恢复计划 |
下表是情景模拟的节奏设计,不是行业统计。它展示的重点是:节奏应随着依赖密度和风险上升而变密,而不是全项目统一开每日站会。

二、背景和真实场景:多部门项目为什么容易“看起来都正常”
1. 场景设定:一次涉及六个职能的产品上线
为了避免把模拟数据误当成客户案例,先说明案例边界:以下是用于演示追踪方法的情景模拟,不代表某家企业的真实项目,也不构成行业基准。设想一家企业要在十二周内上线新的客户自助服务流程,涉及产品、研发、测试、运营、数据和信息安全六个职能,团队规模约四十人。
计划中有三个关键里程碑:第六周完成核心功能联调,第九周完成业务验收,第十二周正式上线。项目启动时,各部门都认为自己的部分可控;但在第五周,团队发现测试环境依赖的数据字段尚未冻结,安全评审又要求补充一项访问日志说明。单看部门周报,研发、测试和运营都在正常推进,整体上线日期却已经受到威胁。
这个场景的典型之处不是任务特别复杂,而是存在多个交接面。数据字段要由产品定义、研发实现、数据团队校验;安全材料要由研发提供证据、安全团队评审、业务确认适用范围。每个交接都可能出现“我已发出”与“对方已接收并认可”之间的差异。
2. 进度失真的源头通常在交接处

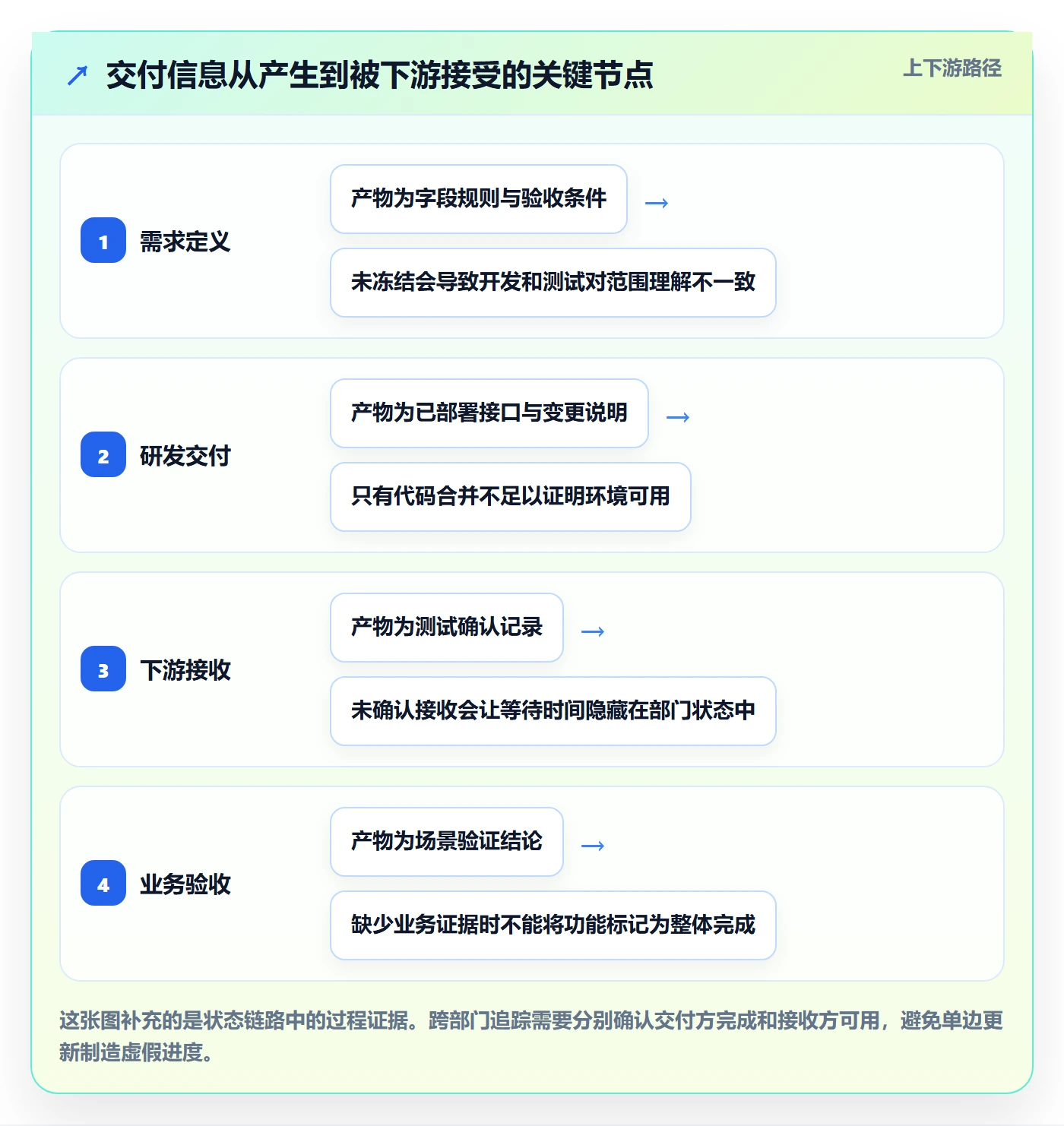

我会优先检查三个位置:任务定义是否可验收,依赖是否有明确接收方,状态变化是否有证据。跨部门问题常常不是某个人没有工作,而是一个交付项在交接时缺少完整输入,导致接收团队无法开始,却没有人把等待时间记为风险。
例如,“数据接口已完成”可能只表示开发分支中存在接口代码,并不意味着测试环境已经部署、样例数据齐备、字段规则经过业务确认。若状态只由提交方更新,接收方的实际可用性就被遗漏。进度跟踪应该记录交付双方的状态,而不是仅记录产出方的自述。
3. 管理层需要看到的是偏差的影响范围
管理者不需要在每次例会上听完所有任务详情,但需要知道偏差是否影响关键路径、是否有可替代方案、需要什么决策以及最迟何时决策。将“有风险”作为结论还不够,必须补上风险触发条件和影响范围。
例如,“安全评审有风险”不能直接指导行动;更好的写法是:“访问日志说明尚未确认,若周三下班前未明确留存范围,安全评审将顺延两天,挤压业务验收准备时间;请安全负责人和业务负责人于周二中午前确认口径。”这条记录把风险转化为责任、时间和决策。

三、常见误区:为什么会议更多,进度反而没有更透明
1. 用任务数量或完成百分比代表整体进展
“完成了八十个任务中的六十个”并不等于项目完成了百分之七十五。若剩余二十项中包含接口联调、合规审批和业务验收,剩余工作可能正好全部位于关键路径。按任务数量平均计算,会让大量低风险小任务稀释少数关键交付项的影响。
我倾向于把项目状态拆成里程碑状态、关键路径状态和风险状态。任务数量可以辅助观察工作量,但不能单独作为上线预测依据。更稳妥的做法是问:关键里程碑是否仍按期,关键依赖是否已被接收,当前偏差是否有可执行恢复方案。
2. 把“绿色状态”当作安全证明
不少团队把绿、黄、红当作汇报结论,却没有规定颜色的判定标准。结果是不同负责人按照个人感受报状态:有人觉得晚一天仍是绿色,有人遇到不确定就标红,颜色失去横向比较能力。
解决方法不是追求更多颜色,而是给状态设置可复核的触发条件。例如:绿色表示预测日期未变且前置条件已满足;黄色表示预测日期可能变化或依赖尚未确认;红色表示已影响里程碑,且需要跨团队决策或资源介入。团队可以按自身业务调整阈值,但应在启动阶段公开约定。
3. 把进度会开成逐人朗读会
如果会议按名单轮流回答“昨天做了什么、今天做什么、有没有问题”,参与者容易重复填表内容,真正的依赖和决策反而被挤到会议末尾。跨部门同步更适合围绕例外和交接展开:哪些事项偏离计划,哪些事项等待接收,哪些决策即将超过最晚时间。
我会把会前更新和会上讨论分开。状态、证据和预计完成时间先异步更新;会议只处理需要对齐的分歧、无法自行解决的阻塞和需要拍板的取舍。这样既保留透明度,也避免所有人被迫参加与自己无关的逐项汇报。
4. 过度依赖自动化和工具字段
工具能减少重复录入、提醒逾期、汇总状态,但无法替团队定义“完成”意味着什么。若业务规则含糊,系统只会更快地汇总含糊的数据。上线前必须先明确关键字段的语义、负责人、更新频率与证据要求,再决定哪些字段适合自动化。
另一种常见问题是把所有事情都设为强制字段,导致成员为了提交而填写无意义内容。字段越多,维护成本越高。与其收集几十个没人使用的字段,不如保证少数核心字段持续准确,并让每个字段都能支持一种明确的管理动作。
| 误区 | 表面症状 | 实际风险 | 替代做法 |
|---|---|---|---|
| 用任务完成比例报进度 | 百分比稳定上升 | 关键路径偏差被小任务掩盖 | 单独跟踪里程碑、依赖和验收证据 |
| 状态颜色没有定义 | 各负责人报色标准不同 | 风险无法横向比较和升级 | 设置可复核的状态触发条件 |
| 会议逐人汇报 | 会议长、结论少 | 依赖和决策被延后发现 | 会前异步更新,会上讨论例外 |
| 盲目增加字段与提醒 | 数据量增加,可信度下降 | 维护成本吞噬协作时间 | 只保留能触发行动的核心信息 |

四、专业判断逻辑:把计划、证据、依赖和决策连成闭环
1. 先画出里程碑,再拆工作包
项目计划不应从“每个人要做什么”开始,而应先从业务结果倒推。先写清上线成功的判定条件,再定义必须通过的里程碑,最后拆成可交付工作包。这样做可以避免部门任务看起来都完成,却没有形成用户可用的最终结果。
以自助服务上线为例,结果可能不是“功能发布”,而是目标用户能完成指定办理流程、关键数据可追踪、异常路径有处理办法、客服团队完成操作演练。围绕结果倒推后,测试用例、数据校验和运营培训才会进入计划,而不是临上线才补充。
2. 每个交付项至少有五个字段
我建议把核心跟踪记录控制在能支撑执行的范围内,至少包含五项信息:交付物、责任人、验收证据、预计完成时间、依赖或阻塞。团队规模更大时,可以补充优先级、状态更新时间、影响里程碑和决策人,但不应因为系统可配置就把所有字段一并加上。
| 字段 | 合格示例 | 不合格示例 |
|---|---|---|
| 交付物 | 三类异常订单的处理规则经运营确认 | 跟进异常订单 |
| 负责人 | 明确一位对结果负责的角色 | 产品、研发、运营共同负责 |
| 验收证据 | 规则文档链接及确认记录 | 负责人表示已经完成 |
| 预计完成时间 | 明确日期,并说明必要时的最晚决策时间 | 尽快、近期、有空时 |
| 依赖或阻塞 | 等待数据团队提供字段样例,周二前确认 | 暂无明显问题 |
3. 用关键路径而非平均进度判断风险
关键路径上的任务一旦延误,可能直接影响最终日期;非关键路径的任务即使延误,也可能有缓冲空间。团队不必使用复杂排程模型才能开始判断,但至少要标出哪些交付项决定下一里程碑、哪些任务可以并行、哪些延期会消耗缓冲。
在跨部门项目中,我会额外追踪“接收方可用时间”。提交方预计周二交付,并不意味着周二下游就能开工;如果接收方要到周四才能安排验证,真正的依赖完成时间应按周四计算。把这种等待显式记录,计划才接近真实的协作时间。
4. 状态更新必须带证据和下一步
一条高质量状态更新可以遵循“事实,影响,动作,责任,时限”的顺序。例如:“接口已部署到测试环境;但样例数据缺少退款场景,影响周四的端到端验证;数据负责人今天补充样例,测试负责人周三下午确认是否可测。”这比单独写“进度正常,持续跟进”更能减少来回询问。
状态可以简单分为未开始、进行中、待接收、已验收、阻塞。这里的“待接收”很重要:它能区分提交方已交付与下游尚未确认,避免把交接等待错误地归入某一方的“进行中”。
5. 把风险升级设成规则,而不是临场争论
升级规则要说明什么情况由团队自行处理,什么情况需要项目负责人协调,什么情况需要发起管理层决策。可以按影响范围、剩余缓冲、决策窗口设阈值。例如,关键路径预测延误超过两天、跨部门阻塞持续超过一个工作日,或决策超过最晚确认时间,就进入升级流程。具体阈值需要结合项目周期和业务风险调整。

五、案例拆解:十二周上线计划怎样从报状态改为管交付
1. 第一步:建立基线,先冻结目标和口径
回到前述模拟项目,启动第一周,我不会要求六个职能立刻填满任务系统,而会先开一次目标校准会。会议只确认四件事:上线范围、成功标准、关键里程碑、范围变更的批准方式。产出一页基线说明,标明什么属于本次上线,什么明确不包含。
例如,成功标准可以包括:指定用户能够完成核心办理流程;关键异常路径通过验证;运营团队完成操作演练;安全评审所需证据齐备。每项标准都要有验收角色和证据形式。否则同一个“上线完成”,产品可能理解为功能发布,运营可能理解为流程可用。
2. 第二步:建立跨部门依赖清单
接下来把里程碑倒推成关键交付项,专门建立一张依赖清单。每项依赖写明提供方、接收方、交付物、需要时间、最晚确认时间和失败后的替代方案。对外部供应商、审批团队和共享平台等非项目直属团队,也应明确接口人和反馈周期。
在案例中,团队识别出三条关键依赖:字段规则冻结后研发才能完成接口,接口部署后测试才能做端到端验证,业务规则确认后运营才能形成培训材料。安全审查则并行推进,但有一项材料需要研发和安全共同确认。把这些关系放在同一视图上后,团队才能看到“哪一项晚一天,会推迟谁”。
3. 第三步:设定不同类型的检查节奏
项目启动后,稳定任务按周更新;关键交接每周检查两次;临近联调和验收阶段,对阻塞事项进行每日短检查。短检查不讨论所有任务,只核对三个问题:昨天承诺的交付是否有证据、今天的关键依赖是否可用、是否出现需要升级的偏差。
会议参与者按议题邀请,不要求六个部门每次全员出席。交付方和接收方必须参加相应交接检查,项目负责人和决策人只在涉及跨团队取舍时加入。减少无关参会者,不等于降低透明度;前提是会议结论、责任人和时限同步回共享记录。
4. 第四步:在第五周暴露真实风险
模拟项目第五周,测试环境数据字段未冻结,安全材料也需要补充。旧式汇报可能分别写“研发按计划”“测试准备中”“安全评审进行中”。新方案会把问题拆开记录:字段规则是未完成的上游交付;测试环境尚未具备接收条件;安全材料缺少责任人和截止时间。
项目负责人随后组织一次二十分钟的例外会议,不要求各部门复述全部工作,而是确认两项决策:字段是否可以先冻结核心范围、非核心字段是否允许后补;安全材料由谁补充,评审是否接受分阶段提交。会议结束时,记录决策、责任人、完成时间和影响里程碑。
5. 第五步:做恢复计划,而不是只更新日期
若关键路径已经受影响,单纯把预计完成日向后改,并不能恢复项目。需要重新评估工作顺序、范围、资源和质量边界。案例中,团队可以考虑并行准备测试数据、先验证核心流程、将低优先级报表移出本次上线,或者增加短期测试资源。每个选择都要说明风险,不能用“加班赶进度”作为唯一方案。
| 恢复选项 | 可能收益 | 代价或风险 | 适用条件 |
|---|---|---|---|
| 缩小本次上线范围 | 保护核心流程上线日期 | 非核心能力延期,需管理预期 | 功能可分批交付,业务允许分阶段发布 |
| 并行准备测试数据 | 减少环境就绪后的等待时间 | 规则未冻结时可能返工 | 数据结构稳定,能通过版本控制隔离变更 |
| 增加短期专项资源 | 加快特定瓶颈任务处理 | 协调成本上升,交接可能更复杂 | 瓶颈明确且新增人员能快速进入工作 |
| 调整上线日期 | 保留完整验证与风险控制时间 | 业务窗口和外部承诺可能受影响 | 质量或合规风险高于日期收益 |
6. 案例观察指标:衡量机制,而不只是衡量人
为了判断追踪机制是否改善协作,可以观察记录完整度、交接等待时间、风险提前发现时间、关键决策响应时长和里程碑预测偏差。这些数据用来发现流程瓶颈,不应直接转化为个人绩效排名。否则成员可能为了指标好看而少报风险,反而损害透明度。
下表为案例推演中的建议基线与目标示例,仅用于说明如何定义指标。团队应先采集自身两到四周的数据,再讨论是否设定目标,而不是把这些数字当成普遍适用的标准。
| 观察指标 | 情景基线 | 建议目标示例 | 如何解释 |
|---|---|---|---|
| 关键交付项证据完整率 | 约60% | 四周内达到90% | 检验状态是否能被下游或项目负责人核验 |
| 跨部门交接平均等待时间 | 约3个工作日 | 下降至2个工作日以内 | 检验交接协议和接收安排是否有效 |
| 重大风险提前暴露时间 | 平均约4天 | 提高至平均7天以上 | 检验风险是否在影响里程碑前被识别 |
| 关键决策响应时长 | 约2.5个工作日 | 高优先级决策1个工作日内 | 检验升级链路是否存在等待与授权问题 |

六、工具与数据:先选管理机制,再选承载方式
1. 工具选型要匹配协作复杂度
小团队可以用共享表格承载交付项、责任人、时间和依赖,前提是字段有统一口径,更新责任明确,版本和权限可控。随着团队扩大、工作流增多、项目之间依赖变复杂,表格可能出现重复维护、权限边界不清、变更历史难追溯等问题,这时再评估专门的项目管理平台更合理。
对百人以上、多团队并行、需要跨项目查看依赖或执行复杂权限管理的组织,工具评估还应考虑部署方式、审计要求、迁移成本、集成能力和数据治理。不能只比较看板是否美观,也要检查管理规则能否落地、历史数据是否可迁移、权限是否符合组织结构。
2. 以 PingCode 为例,按适用边界评估
如果组织在评估 PingCode,可以把它放入中大型企业及百人以上团队的项目管理平台候选范围,重点验证它是否适配实际的协作流程、管理权限和数据要求。产品能力不能替代组织设计,建议先用一条真实业务链路验证需求、研发、测试、交付和反馈之间的衔接,再决定是否扩大使用范围。
对有数据部署要求的企业,可以进一步核实其私有化部署方案,包括基础设施要求、升级维护责任、备份恢复和安全审计。对计划从 Jira 迁移的团队,应通过试迁移确认项目结构、字段、权限、工作流、附件和历史记录的映射效果;“支持平滑迁移”不代表所有配置都能无损照搬,迁移前仍需定义验收清单和回滚方案。
如果企业的核心诉求是国产化替代,判断重点不应停留在产品宣传,而要验证关键场景能否跑通:常用工作流是否可配置,权限模型是否满足要求,接口与现有系统是否兼容,团队培训和运维能力是否跟得上。任何工具都不应被视为“不二选择”;它是否合适,要由业务场景、部署约束、迁移成本和验证结果共同决定。
3. 迁移或上线工具前先做小范围验证
我建议选择一个有代表性的项目进行试点,覆盖至少一个需求交接、一个跨部门依赖、一个风险升级和一个里程碑验收。试点期间记录重复录入时间、状态更新及时性、权限问题、迁移缺失项和用户反馈。只要这些问题还没有解决,就不要仅因系统已采购而强推全组织切换。
- 选取有代表性的试点项目,不选最简单、也不选最混乱的项目。
- 明确迁移范围与验收标准,包括字段、权限、附件和历史记录。
- 由项目负责人、管理员和一线使用者共同验证流程。
- 记录旧流程与新流程的重复劳动、等待时间和操作问题。
- 完成复盘后,再决定扩大、调整或暂停推广。
4. 工具数据要有治理责任
系统中的状态不是天然可信的。需要明确谁创建交付项、谁维护状态、谁检查逾期、谁关闭已验收事项;还要设定归档和权限规则。若无人维护字段定义,团队就会产生“开发完成”“已完成”“待验收”等多个近似状态,报表再精细也无法可靠对比。

七、不同情况下的行动建议:按团队成熟度逐步落地
1. 团队规模较小,项目依赖有限
人数较少、部门边界简单时,先用一张共享清单和每周一次例会即可。清单保留交付项、负责人、截止时间、验收证据、依赖和状态更新时间。关键不是工具先进,而是所有人使用同一套定义,且更新能在会前完成。
如果团队发现同一事项经常重复询问、任务变更无人追踪或交接责任不清,再逐步增加提醒、历史记录和自动汇总,不需要一开始建立庞大的治理体系。
2. 组织超过百人,多个项目共享资源
大型组织的困难通常不止单个项目,而是资源冲突、项目优先级、跨项目依赖和治理权限。此时应建立组合层级的视图:项目层看交付和阻塞,项目群层看共享依赖与里程碑,管理层看需要取舍的资源和决策。不要把所有执行细节塞进管理层报表。
还应指定项目管理规则的维护责任人,统一关键状态定义和升级机制。不同业务可以保留差异,但涉及组织级汇总的口径必须一致,否则跨项目数据无法比较。
3. 项目有严格合规、审计或数据隔离要求
此类团队要把证据留存、权限最小化、审计日志、数据备份和环境隔离列入方案设计,而不是上线后补救。选工具时不仅看功能,还要与信息安全、法务、运维共同验证部署边界、数据流向、访问控制和故障恢复责任。
如果业务关键交付需要可追溯,验收证据要与交付项关联并具有可查历史。仅在会议纪要中写“已确认”,若不能明确确认人、时间和版本,后续审计或问题复盘时仍可能缺乏足够证据。
4. 项目进度已经明显落后
项目落后时,先暂停无效的状态汇报,快速重建事实:当前真实完成的交付是什么、关键路径在哪里、哪些任务已经无法按原计划完成、哪些决策仍可改变结果。对计划外新增范围进行冻结或审批,避免团队一边追赶一边持续增加工作。
随后形成一份有选项的恢复计划,至少比较保范围改日期、缩范围保日期、增加资源或分阶段上线。每个方案都写明风险、依赖和决策期限,并由有授权的人做取舍。进度跟踪的价值不在于掩饰偏差,而在于让团队及时选择代价最可控的路径。
5. 外部依赖多,团队无法直接控制交付
对供应商、审批部门或共享服务团队的依赖,不能只写“等待对方”。应明确接口人、提交材料、响应时限、升级联系人和替代方案。把外部承诺转成内部可跟踪的检查点,并在关键节点前留出缓冲。
如果外部方不能提供明确日期,团队应记录预测区间和不确定性,而不是制造虚假精确度。管理者需要知道的是风险范围,以及什么时间点必须启动备选路径。
八、不同情况下的取舍:透明度、成本和灵活性不可能同时最大化
1. 高频检查与团队自主之间的取舍
高频检查能更快发现阻塞,但会占用执行时间,也可能让成员感到被持续监控。我的判断是:只有在依赖密集、风险高或时间窗口固定时,才提高同步频率;稳定任务采用异步更新。频率的变化应由风险触发,而非由管理者习惯决定。
2. 统一标准与业务差异之间的取舍
统一口径有利于跨项目比较,但如果把每个团队的工作方式完全标准化,可能增加不必要的流程负担。适合统一的是核心状态、责任原则、验收证据和升级规则;可以保留差异的是具体任务类型、团队内部工作流和专业领域字段。
3. 详细计划与应对变化之间的取舍
计划太粗,团队看不见依赖;计划过细,变更一次就要维护大量记录。对周期较短、需求变化快的项目,可以用近期详细、远期粗略的滚动计划:未来一到两周拆到可执行任务,之后以里程碑和关键依赖为主。每次范围、资源或外部条件变化时,再更新受影响部分。
4. 自动化报表与人工判断之间的取舍
自动化适合汇总状态、提醒逾期、统计等待和呈现趋势;人工判断仍然负责解释数据、识别异常和做取舍。若报表显示延期风险,但项目负责人知道有替代方案,系统不能替代决策;若报表一片绿色而接收方尚未确认,人工核验也不能被省略。
5. 追求准时与保护质量之间的取舍
当日期和质量发生冲突时,不能靠口号决定。要区分可延后的范围、可接受的风险和绝不能降低的质量门槛。尤其涉及安全、资金、合规或用户数据时,未经评估就压缩验证时间,可能把短期延期变成长期事故成本。
九、结尾:让每一次状态更新都推动一个动作
跨部门进度跟踪真正的分水岭,不在于团队用了多少图表或开了多少会议,而在于状态变化能否连接到证据、依赖、责任和决策。任务已完成,不等于下游已可用;风险已登记,不等于风险已受控;日期被修改,也不等于计划已恢复。
我建议把下一步做得很小但很具体:选一个正在进行的跨部门项目,抽取十项关键交付,检查它们是否都有负责人、验收证据、预计时间和接收方;再找出三条最重要的依赖,约定状态更新和升级规则。两周后复盘等待时间、风险暴露和决策速度,再决定是否扩展到更多项目。
好的追踪方案不是让每个人更频繁地证明自己在忙,而是让团队更早看见真正的偏差,并在仍有选择时做出更好的取舍。
常见问题解答(FAQ)
1. 跨部门团队应该用什么口径定义项目进度?
我发现不同部门说“完成一半”时,可能指任务做了一半、工时花了一半,或交付物已经完成一半。我想统一进度口径,但又担心指标太复杂,团队不愿意维护。
建议以可验收的交付物或里程碑为准,而不是凭主观估算百分比。将工作拆成有明确负责人、截止时间和验收条件的任务;只有达到验收条件才标记完成。若必须报告百分比,可按任务权重计算:已完成任务权重之和除以全部任务权重,并在项目启动时固定权重规则。
2. 跨部门进度跟踪应该多久更新一次?
我参与的项目里,有的团队每天更新,有的团队到周会上才报进度,信息经常对不上。我想找到既能及时发现风险、又不会让成员把时间都花在填报上的频率。
可按风险和变化速度设置频率:稳定阶段每周更新一次,临近关键里程碑或依赖变化频繁时改为每日更新。更新内容控制在状态、下一步、阻塞事项和预计完成时间四项;出现影响关键路径的变更或延期风险时,不等例会,立即同步相关负责人。
3. 多个部门互相依赖时,怎样尽早发现进度风险?
我遇到过上游团队认为任务已交付,下游团队却发现资料或接口还不能使用,结果问题拖到联调阶段才暴露。我想知道进度表里要记录什么,才能让这种依赖真正可追踪。
为每项跨部门依赖记录提供方、接收方、交付物、承诺日期和验收标准,并标出它影响的后续任务。每次跟踪时核对交付是否可用,而不只看是否已发送;如果预计交付晚于下游任务开始日期,应立即调整排期、明确替代方案或升级协调。
4. 进度落后时,如何判断该调整计划还是追加资源?
我负责协调多个部门,看到任务延期时,常有人建议加人,也有人认为应该先改范围或日期。我想避免只凭催促解决问题,也不希望资源投入后仍然赶不上节点。
先确认延期原因、剩余工作量、关键路径影响和可并行部分,再比较方案。若瓶颈是资源不足且工作可拆分,追加具备相应技能的人手可能有效;若等待外部输入、需求反复或返工占主因,加人通常不能直接追回时间,应先解决依赖或冻结范围。对每个方案记录负责人、预计追回时间和新增成本,并在下一次跟踪时验证实际效果。
核心关键词
文章包含AI辅助创作:追踪落地方案:跨部门团队开展进度跟踪的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609262
读者评论
我们以前也把“代码合并”当成开发完成,结果测试环境没部署,后续计划全得重排。把下游接收状态单独列出来确实有用,不过最好约定谁来确认,否则只是多了一个待填字段。
按风险调整检查频率这个思路比较实际。项目里每天开会不一定更透明,很多时候只是重复报数;但临近上线时,决策人如果不在同步里,问题还是会卡住。
五个核心字段够不够,要看项目依赖复杂度。外部审批多的项目,我还会记录最晚决策时间和影响的里程碑;否则即使知道在等审批,也不容易判断何时需要升级。
