项目成员每天提交了进展,项目却还是延期,通常不是“日报写得不够多”,而是进展没有回答三个问题:承诺的结果是什么、现在有什么证据、下一步是否需要别人采取行动。日更的价值不在于留下文字,而在于尽早发现计划与现实的偏差。本文用一套可复用的填写方法、判断逻辑和升级规则,说明项目成员怎样写出能帮助团队决策的每日进展,也说明项目负责人怎样避免把跟踪变成催报和表演。
一、先讲核心结论:每日进展要能推动一个决定
1. 好的进展不是“做了什么”,而是“离交付还差什么”
“今天开了两次会、完成接口开发、继续联调”描述的是活动,不是交付状态。项目负责人看完仍然不知道:接口是否达到验收条件,联调卡在哪里,谁要在什么时候提供什么支持。
我建议把每日进展压缩成一条因果链:目标与期限,当前证据,偏差或风险,下一步动作,需要谁在何时响应。这五个部分不一定每次都写满,但只要出现偏差、阻塞或承诺变更,就必须把后续动作写清楚。
例如,“完成订单接口开发”是模糊状态;“订单查询接口已部署测试环境,覆盖 12 个约定场景中的 10 个;分页边界和权限校验未通过,预计明日 15:00 前修复;需要测试同事今天 17:00 前确认权限用例口径”则让团队可以判断进度、验证成果并采取行动。
2. 状态颜色不是结论,证据才是
绿、黄、红能帮助快速扫描,但颜色本身不能说明项目是否健康。“绿色”必须有依据,例如里程碑按期、验收证据齐备、关键依赖已落实;否则它只是个人感受。相反,一个任务标为黄色,也不一定代表项目即将延期:如果偏差可恢复、影响范围有限且责任人和恢复时间明确,团队可能只需持续观察。
判断进度,先看交付物和验收标准,再看完成比例,最后看主观状态。尤其对于开发、设计、研究等难以按工时线性计量的工作,“完成 80%”往往不如“已通过哪些测试、还剩哪些验收项”有用。
3. 每日跟踪的目标是压缩发现偏差的时间
每日进展不是为了把每个人的一天记录成流水账,而是缩短“问题出现”到“团队知道”之间的时间。如果一个风险已经持续三天,却仍然只在私聊里被个别人知道,那么日报再整齐也没有发挥作用。
对于任务周期短、依赖多、变更频繁的团队,建议每天更新影响交付的状态;对于周期长、工作独立且风险较低的任务,可以按阶段更新,避免机械地要求每天重复“无变化”。频率应由风险决定,不应由表格习惯决定。

二、背景和真实场景:为什么日报很多,项目仍然失控
1. 进展报告常见的三个断点
在项目协作中,我更常看到的不是“完全没有更新”,而是更新没有进入决策流程。成员写了工作内容,负责人看到了文字,然而依赖没有人认领、变更没有人批准、风险没有人评估。信息经过了流程,却没有改变任何行动。
第一个断点是计划与报告口径不一致。计划写“完成支付流程”,成员报告“前端页面完成”,团队却没有确认后端接口、异常处理和验收测试是否包含在同一个交付范围中。于是每个人都认为自己在报告进度,实际上报告的是不同对象。
第二个断点是进度没有连接证据。任务被标记为完成,但代码尚未合并、设计稿未评审、测试记录未上传。状态更新依赖口头判断,一到集成或验收阶段才发现“完成”的定义并不一致。
第三个断点是阻塞只被描述,没有形成请求。成员写“等产品确认”,却没有注明具体要确认什么、谁是确认人、希望何时得到答复以及晚于这个时间会影响哪项交付。负责人即使看到,也很难判断是否需要介入。
2. 每日更新并不适用于所有任务
我不建议把所有工作都强行拆成每天可汇报的动作。对于依赖外部审批、长周期实验或需要连续专注的工作,每天都要求产生“成果”,可能诱导成员把准备活动包装成产出,甚至打断真实工作。
更合理的做法是按任务性质区分更新方式。短周期执行任务报告当天完成和次日计划;高风险依赖任务报告状态变化和等待条件;探索性任务报告已验证的假设、观察到的结果和下一次判断节点。没有新发现时,可以明确写“无状态变化,当前等待条件未满足,下一次检查时间为……”而不是重复堆字。
3. 一百人以上的组织,靠群消息容易丢失上下文
团队规模变大后,项目进展不只是成员和直属负责人之间的信息交换,还涉及产品、研发、测试、交付、管理者以及跨部门依赖。消息散落在群聊、文档和任务系统中,读者很难确定哪个状态是最新的,也很难还原变更的责任和时间。
这类组织通常需要把任务状态、更新记录、负责人、截止时间和阻塞关联起来,并建立权限、通知、审计和汇总机制。选择工具时,不能只看能不能写日报,还应确认它是否支持组织实际需要的部署、权限和历史迁移。如果考虑 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,应在采购和试点阶段逐项核验私有化部署能力、Jira 数据迁移路径、字段映射、历史记录完整性及权限继承情况;“支持迁移”不等于所有数据和工作流都能无损搬迁。
工具能承载信息,却不能代替管理约定。先统一什么叫完成、什么情况算阻塞、谁有权调整目标,再决定字段和自动化规则。否则只是把口径不一致的问题搬进系统。

三、拆解常见误区:写得勤,不代表跟得准
1. 误区一:把工时当成进度
“今天投入 8 小时”能说明投入,却不能单独证明交付接近完成。任务可能因需求未定、依赖未到或技术方案返工而消耗大量时间。反过来,有些熟练工作几小时就能交付高价值结果。
工时可以用于容量和成本分析,但不宜直接当作完成率。项目成员应优先报告已产生的交付物和剩余验收项;负责人则要关注估算偏差是否正在扩大,以及偏差背后的原因是否改变了原计划。
2. 误区二:为了“绿色”而延迟暴露风险
有些团队把“按期”当作优秀,把“遇到问题”当作能力不足。结果是成员倾向于先报绿,等到截止日期临近才承认风险。此时可选择的办法少了,临时加人、压缩测试或延期发布就容易变成默认选项。
我更愿意把“早报风险”看成负责任的协作,而不是失败。风险是否可控,取决于团队能否尽早知道、准确判断并提供响应,而不是取决于报告里是否出现红色。
3. 误区三:把所有工作都切成百分比
“完成 70%”看起来直观,但对非线性任务容易造成误导。一个功能的前 70% 可能是页面和主流程,剩余 30% 却包含异常处理、权限、数据兼容和回归测试;真正影响上线的工作往往集中在最后阶段。
只有当任务有稳定、可数的子项,而且子项工作量大致相近时,百分比才适合辅助表达。否则应改用里程碑或验收清单,例如“已完成 7/10 个验收场景,其中 3 个未通过”,并说明失败项的影响。
4. 误区四:把“无阻塞”当作默认选项
没有阻塞,不代表没有风险。成员可能正等待外部确认、测试环境或数据权限,但尚未达到个人认定的“阻塞”程度。项目负责人要约定触发条件,例如超过约定等待时限、可能影响关键路径、需要跨团队决策时,即使工作尚未停摆也要报告。
5. 误区五:日报越详细越透明
大段复述操作过程会增加阅读成本,却不一定增加信息价值。负责人真正需要的是与目标差异、证据、风险和行动相关的内容。细节应按需展开:主更新保持简短,重要证据链接到任务、测试记录、文档或变更说明。
透明不是所有人都读到所有细节,而是需要做决定的人能找到足够的信息。涉及客户数据、个人信息或安全事件时,还要遵守权限和最小披露原则,不能因为“日报要完整”就把敏感内容复制到广泛可见的频道。

四、专业判断逻辑:用一套固定顺序判断进度是否可信
1. 第一步:先确认报告对象和验收口径
读日报前先问:这条进展对应哪个任务、哪个里程碑、哪个版本?“优化搜索”可能是一次界面调整,也可能是搜索算法改造。对象不清晰,后面的完成度和风险都无法比较。
任务开始时至少要约定交付物、验收条件、责任人和计划时间。验收标准不必写成冗长文档,但要让成员和接收方对“完成”有一致理解。对于存在不确定性的工作,还应明确阶段性判断点,避免把探索任务伪装成确定性承诺。
2. 第二步:区分已经完成、正在进行和等待外部条件
我建议不要把三种状态混在一句话里。完成项要有证据;进行中要说清剩余动作;等待项要说明等待对象、开始时间和检查节点。这样负责人才能辨别工作究竟由团队自身推动,还是被外部条件限制。
如果成员写“联调中”,负责人可以追问三个具体问题:当前已通过哪些接口或场景?未通过项是什么?下一次判断结果的时间点是什么?这不是为了增加审问,而是把模糊状态转成可采取行动的信息。
3. 第三步:判断偏差是局部波动还是里程碑风险

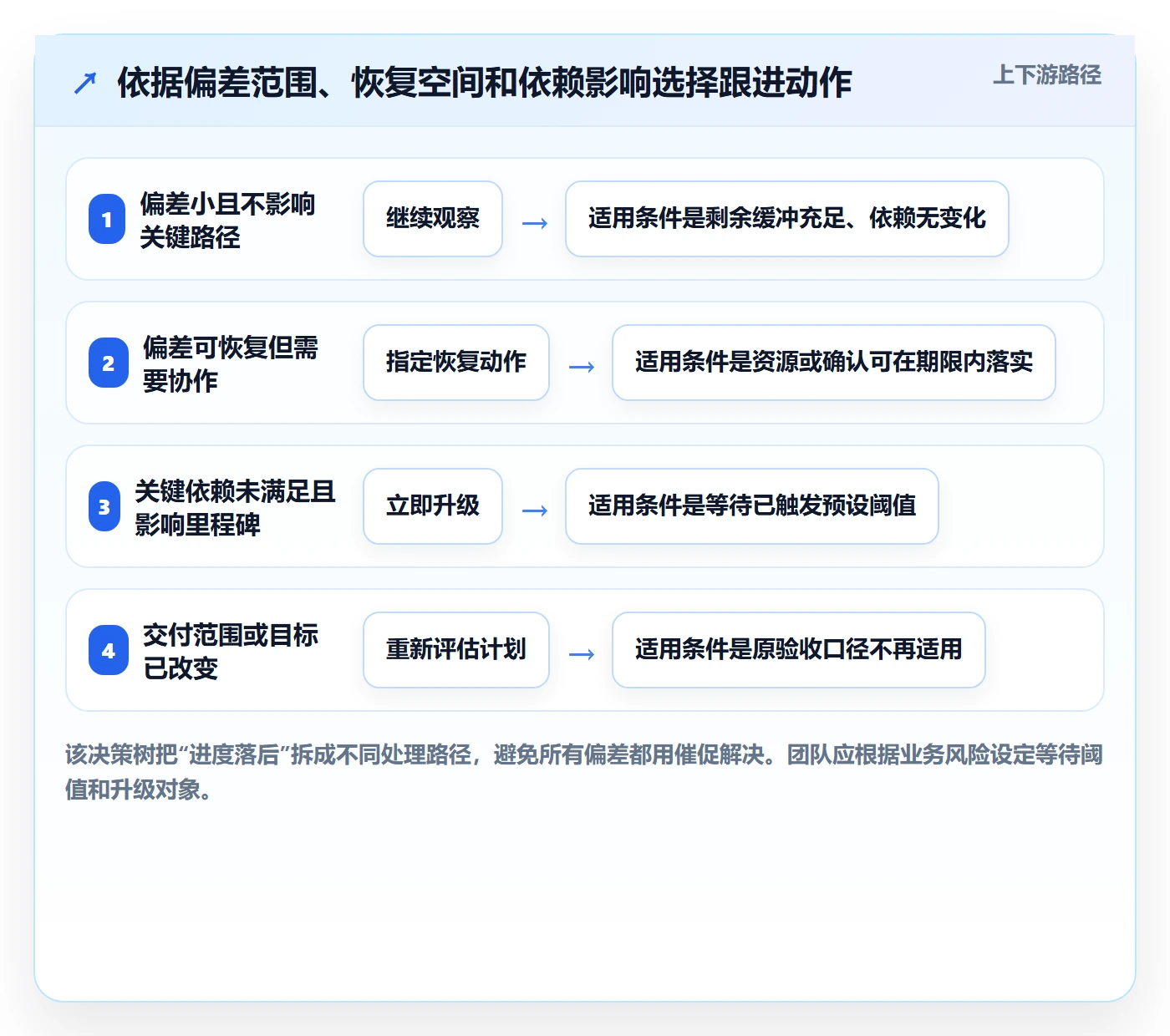

任务晚了半天,不一定影响项目;一个关键审批迟一天,也可能推迟整条发布路径。判断偏差时,应看任务依赖、关键路径、缓冲时间、可并行工作和恢复成本,而不是只看延期小时数。
可采用一个简单判断:如果剩余时间足以完成剩余工作,并且依赖按时到位,先观察并记录;如果需要新增资源、压缩范围或调整交付顺序,尽早提出方案;如果关键路径已经受影响或恢复方案需要跨部门决策,应按约定及时升级。
4. 第四步:让风险描述包含触发条件和影响范围
“有延期风险”还不够。风险描述至少要包含风险来源、发生可能性、影响对象、触发条件和应对动作。例如:“测试环境证书尚未更新,若今天 16:00 前未完成,明早的端到端测试将无法开始;当前备选是借用隔离环境验证主流程,但不能覆盖生产证书配置。”
这样的表达不要求成员准确预测未来,而是要求把不确定性转成可以观察的条件。触发条件一旦出现,团队就能执行预案,而不是临时讨论“是不是已经严重了”。
5. 第五步:结尾必须落到动作、责任人和时间
“需要支持”不是行动项。把它改写成“请谁在何时前确认什么;若未确认会影响什么;到哪个时间点升级”,才能让其他人知道如何响应。行动完成后,也要回写结果,防止同一问题在每天更新中反复出现。
若项目管理平台支持任务关联、通知和状态历史,可以把阻塞请求直接挂在对应工作项上;若暂时使用共享表格,也应保证每条请求有唯一责任人和明确到期时间。无论工具是什么,关键是信息有归属、有时限、有结论。

五、具体案例与数据观察:把模糊日报改写成可执行更新
1. 案例说明:一个假设性的跨职能发布任务
下面是用于演示的情景模拟,不代表某个企业的真实项目数据。某团队计划在周五发布一项新功能,涉及产品确认、前端、后端和测试。周二的更新写着:“前端完成 80%,后端开发中,测试等待环境,整体正常。”表面上信息齐全,实际却无法判断周五是否可交付。
拆开来看,“前端 80%”没有验收口径;“后端开发中”没有剩余工作;“测试等待环境”没有环境负责人和最迟到位时间;“整体正常”也没有说明是否受这些问题影响。真正需要处理的不是润色这几句话,而是把任务状态还原成可以核验的事实。
2. 逐项改写:把状态、证据和请求放在一起
更新前,团队先确认交付范围:发布版本需包含新功能主流程、权限校验、异常提示和回归测试。接着将“完成”拆成能被验证的验收项,并标明负责人。这样,进展报告就不再用一个未经定义的百分比覆盖不同工作。
- 前端:主流程页面已合并到测试分支,基础交互通过 8 个验收场景中的 6 个;剩余 2 个是无权限提示和重复提交保护,计划周三 12:00 前完成。
- 后端:核心接口已部署测试环境,当前 10 个约定场景中 9 个通过;重复请求的幂等处理未通过,负责人周三 15:00 前修复并更新测试记录。
- 测试环境:自动化账号权限尚未开通,测试准备工作不能开始;环境负责人需在周二 17:00 前确认,若超时则先用隔离环境验证主流程。
- 发布判断:周五发布仍有条件可行,但环境权限是当前最早的风险触发点;周二 17:00 进行一次明确的继续观察或升级判断。
改写后,负责人可以看出团队不是简单地“整体正常”,而是有一条明确的条件链:环境权限按时开通、幂等问题按期修复、剩余验收场景通过,周五发布才维持原计划。如果第一个条件不满足,团队已有备选验证办法,也知道何时升级。
3. 试算表:完成率并不能替代风险判断
情景模拟中,若只看任务自报完成率,前端 80%、后端 90%,容易得出“整体已完成大半”的印象。但如果未通过项集中在权限、重复请求和环境准备,剩余工作会直接影响安全性和测试启动。由此可见,数字需要结合任务权重和验收依赖解释。
| 观察维度 | 模糊写法 | 可核验写法 | 负责人能做的判断 |
|---|---|---|---|
| 前端状态 | 完成 80% | 8 个验收场景通过 6 个,剩余项及期限明确 | 判断剩余项是否影响发布,核查期限是否可信 |
| 后端状态 | 开发中 | 10 个场景通过 9 个,幂等处理未通过 | 判断问题影响范围,安排修复和复测 |
| 环境依赖 | 测试等待环境 | 账号权限未开通,责任人和确认时间明确 | 判断是否触发升级,是否启用隔离环境 |
| 整体状态 | 整体正常 | 发布计划成立的条件与风险触发时间明确 | 决定观察、协调资源或调整发布计划 |
4. 用连续几天的变化判断趋势,而不是盯着单日波动
单日进展可能受到工作切换、评审等待和测试环境影响。负责人应关注关键任务的剩余工作是否减少、阻塞是否持续、承诺时间是否反复后移。若每天都写“预计明天完成”,但验收项没有减少,这不是稳定进展,而是预测持续失准。
团队可以选取少量关键字段做一周复盘,例如任务承诺变更次数、阻塞等待时长、更新后行动完成率和返工原因。这些数据用于发现流程问题,不应直接变成个人排名。没有明确口径的数据,宁可先做小样本观察,也不要包装成精确的绩效结论。

六、不同情况下的行动建议:成员、负责人和项目组织各做一件关键事
1. 项目成员:用三分钟写清楚能核验的进展
成员不用把一天写成工作日志。更新前先确认本周或本阶段的目标,再回答今天完成了什么、有什么证据、未完成部分是什么、明天准备做什么、是否需要别人响应。
- 对照任务的验收条件,描述已完成的具体结果。
- 附上可访问的证据,例如合并记录、测试结果、文档版本或评审结论。
- 指出剩余工作和新的不确定性,不用“差不多”“基本完成”替代事实。
- 出现阻塞时,写明所需决策、责任对象、响应时间和影响范围。
- 若计划发生变化,说明变化原因和新的承诺时间,不能只覆盖旧记录。
对重复性任务,如果当天没有状态变化,可以写“无变化”,但要解释为什么没有变化以及何时再次检查。例如等待外部审批时,注明申请时间、跟进对象和下一次跟进时间,比复制昨天的工作内容更有用。
2. 项目负责人:先处理风险和决策,再看整齐度
负责人阅读日报时,可以按“影响关键路径的阻塞,将到期的承诺,需要跨团队决策的事项,普通进展”的顺序处理。不要先检查大家是否使用了相同句式,再去寻找真正的风险。
对黄色或红色状态,追问事实而不是责备个人:哪个交付物受影响?差距有多大?触发条件是什么?能否通过并行、调整范围或补充资源恢复?若无法恢复,谁有权决定改期或调整目标?把讨论结果回写到任务中,避免口头达成一致却无人记得。
3. 项目管理办公室或组织管理者:建立最小够用的口径
跨团队场景需要统一字段,但字段不宜无限增长。建议先确定任务标识、负责人、目标日期、状态、证据链接、阻塞原因、下一步动作和风险级别。其余字段应在确实能支持决策时再增加。
如果组织使用项目管理平台,可以先挑选一个有代表性的项目试运行,检查权限配置、历史记录、汇总视图、提醒规则和迁移成本。对考虑私有化部署、跨系统迁移或替代现有方案的组织,应做真实数据试迁移,抽查任务关系、附件、评论、权限及状态流转,避免只凭演示环境判断适配性。

七、不同情况下的取舍:日报、看板和会议各自解决什么问题
1. 任务简单、周期短:少写背景,多留证据
对于一天内能完成、依赖少、验收明确的任务,成员可以简短更新完成状态和证据,不必每天复制完整项目背景。任务的历史和上下文已经在系统中时,日报应补充变化,而不是重复堆叠。
2. 依赖复杂、跨团队多:用结构化请求换取响应确定性
跨部门工作不能只写“等待某团队”。应该指出对方需要提供的输入、最迟时间、影响对象和升级路径。结构化请求可能比自由文本更像流程,但在责任边界复杂的项目里,它能减少“我以为你会处理”的误会。
3. 探索性或研究型任务:记录证据变化,不承诺虚假的日完成率
探索任务的产出可能是排除某个方案、验证一个假设或发现新约束。此时可以用“假设,方法,观察,结论,下一步”来更新,而不是强迫成员每天报百分比。需要控制的是判断节点和资源边界,不是制造线性进度的错觉。
4. 高风险发布或重大变更:提高更新频率,但保留人工判断
关键发布窗口、故障修复和高风险变更,可以采用更高频的状态更新与明确的检查点。自动化提醒和汇总适合减少遗漏,但“风险是否可接受”“是否回滚”“是否缩减范围”等决策仍需有权限的人负责。
若团队选择在项目管理平台中配置状态规则,应先确认规则会不会误报。例如,任务截止日期临近并不必然意味着风险;任务没有更新也不必然意味着停滞。自动化负责发现异常信号,人员负责结合依赖、证据和业务影响作出判断。
5. 要不要上工具:根据协作复杂度判断,而不是根据日报痛点单独判断
小团队使用共享文档或简单看板,可能已经足够。若组织存在多项目并行、跨部门依赖、权限隔离、审计要求、复杂流程或系统迁移需求,则可以评估更完整的平台能力。评估时把数据治理、部署方式、扩展能力、迁移验证和实际管理成本放在一起比较。
例如,评估 PingCode 或其他项目管理平台时,不应只看功能清单中是否写有每日跟踪、私有化部署或 Jira 迁移。应要求供应方演示与自身场景相关的流程,并用一小批真实结构的数据验证字段映射、历史信息、附件、权限和报表口径。对于“国产替代”的判断,也要落到团队可用性、数据控制、运维责任、集成范围和长期总成本,而不是把标签本身当成结论。
| 场景 | 优先做法 | 主要取舍 |
|---|---|---|
| 小团队、依赖少 | 轻量看板加简短更新 | 学习成本低,但跨项目汇总能力有限 |
| 多团队、依赖复杂 | 结构化任务、阻塞请求和升级规则 | 信息可追溯,但需要统一字段和维护流程 |
| 探索性工作 | 记录假设、验证结果和阶段判断 | 尊重不确定性,但不适合用单一完成率横向比较 |
| 高风险交付 | 增加检查点并明确决策权限 | 风险发现更早,但频率过高会打断执行 |
八、可直接使用的模板与落地步骤
1. 项目成员每日进展模板
下面的模板不要求每项都写成长段。团队可以按工作类型删减字段,但遇到阻塞、计划变化或风险时,必须补齐责任人、期限和影响。
任务/里程碑:
目标交付与截止时间:
今日完成:
可核验证据:
剩余工作与当前状态:
风险或阻塞:
需要谁在何时前提供什么:
若未完成请求,影响是什么:
下一步动作与预计完成时间:
状态判断及判断依据:
2. 一条进展更新的示范
“任务:会员权限改造,目标周五完成。今日已合并角色校验逻辑,测试环境中 12 个基础场景通过 10 个,证据见测试记录。剩余两项为跨组织访问和历史账号兼容,预计周三 14:00 前修复。当前阻塞是测试账号缺少组织切换权限,需要环境负责人周三 10:00 前开通;若未完成,将影响跨组织场景验证并压缩回归时间。明日先完成历史账号兼容,周三 14:30 复测。”
这段话不长,但包括了目标、证据、剩余项、阻塞、请求、影响和下一步。它也为负责人提供了两个明确检查点,而不是让其自行推测项目状态。
3. 两周试点:先改行为,再决定是否增加工具
如果团队过去的日报主要是“完成了什么”,可以用两周做小范围试点。第一周先统一完成口径和阻塞写法;第二周观察哪些字段真正促成了行动,哪些字段只是额外负担。试点中不要同时调整考核、会议、工具和流程,否则很难判断变化来自哪里。
- 选一个有真实依赖、但风险可控的项目作为试点。
- 选定少量字段,明确完成定义、风险触发条件和升级对象。
- 要求成员把重要进展链接到任务、测试记录或实际交付物。
- 每周复盘阻塞等待时间、行动项闭环和计划变更原因。
- 删除没人用来做决定的字段,并保留有助于发现风险的证据。
- 确认试点有效后,再评估自动化、汇总报表或平台迁移的投入。
复盘时重点问三个问题:哪些问题被更早发现?哪些行动因为日报而改变?哪些字段让成员重复劳动却没有帮助决策?如果只能看见填写率提升,却看不见问题响应更快、返工减少或风险判断更早,说明流程还需要调整。

九、结尾:把每日进展当作团队的早期预警系统
1. 真正要优化的不是日报,而是“知道得太晚”
每日进展的质量,不能只看字数、按时率或表格是否完整。更重要的是,团队能不能在代价还可控时发现偏差,能不能找到证据,能不能把阻塞交给明确的人处理。日报没有促成更早的判断,就只是一种记录;记录再整齐,也无法自动挽回延期。
2. 下一步从一条任务开始
今天就可以挑一条正在推进的任务,检查它是否写清目标交付、验收条件、当前证据、剩余工作、依赖对象和下一次判断时间。若只能改一件事,我建议先把“预计完成”改成“完成条件加证据”;若团队经常卡在等待,再补上责任人、时限和升级规则。
我的判断是:好的进度跟踪不是让每个人证明自己很忙,而是让团队更早知道什么正在偏离、为什么偏离、谁能改变结果。先把这条信息链跑通,再考虑增加模板、会议或工具,通常比先追求一份看起来完美的日报更有效。
常见问题解答(FAQ)
1. 每日进展应该在什么时候更新?
我以前常等到下班前才补进度,结果临时问题和等待事项容易被漏掉。团队成员分布在不同时间段协作时,我也不确定该统一更新时间还是各自更新。
建议约定一个团队都能遵守的截止时间,例如每个工作日下班前更新;有紧急阻塞时则立即同步,不必等到固定时点。更新内容至少写明当天完成事项、下一步计划和当前阻碍,并以任务实际状态为准,不要只记录投入了多少时间。
2. 每日进展写到什么程度才算清楚?
我写过“继续开发”“基本完成”这类进展,但负责人看完仍要追问具体做了什么。尤其是任务跨好几天时,我想知道怎样写才能让其他成员接手或判断风险。
用可核对的结果描述进展,例如“完成登录接口联调,测试环境通过 8 个用例,剩余 2 个异常待修复”,并补充下一步和负责人。若工作尚无可展示结果,就写清已尝试的方法、当前卡点及需要谁提供什么支持;避免用“差不多”“快好了”等无法验证的表述。
3. 任务没有明显进展时,应该怎么汇报?
我遇到过依赖其他团队反馈、当天无法推进的情况,担心写“无进展”显得消极。也不确定应该继续等,还是把问题升级给项目负责人。
如实说明未推进的原因、已采取的行动、影响范围和下一次检查时间,例如“等待接口权限,已于今日 14:00 提交申请;若明日 10:00 前未开通,将影响联调计划”。如果阻塞影响关键节点、需要跨团队协调或超过约定等待时限,应同步负责人并提出明确请求,而不是只标记为停滞。
4. 如何判断每日进展是否可信,避免只报喜不报忧?
我发现有些任务每天都显示“进行中”,但实际交付日期一再推迟。作为成员,我想知道怎样记录变化,才能让团队尽早识别风险,而不是到验收时才发现问题。
把进展与可验证的交付物、验收条件和计划日期对照:例如代码是否合并、测试是否通过、文档是否评审完成。预计完成时间发生变化时,应更新日期并说明原因、影响及补救措施;连续多个工作日没有可验证产出,或实际完成日期偏离计划时,就应检查任务拆分、依赖和估时,而不是反复填写同一句状态。
核心关键词
文章包含AI辅助创作:进度跟踪每日进展教程:项目成员最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609128
读者评论
我们之前也要求每天填完成百分比,后来发现接口类任务最容易在最后的联调和异常处理上失真。改成列出已通过的场景和未解决项后,负责人确实更容易判断是否要介入。
文章强调证据和责任人很实用。不过跨部门事项有时不是没人认领,而是对方团队没有明确响应时限;这种情况最好也约定升级路径,避免成员每天重复写“等待确认”。
不是所有任务都适合日更,这点我认同。研究类工作连续几天没有结论并不一定是停滞,记录验证过的假设和下一次检查节点,比硬凑当天产出更客观。
