项目进度看起来“全绿”,交付日却突然延期,通常不是成员没有更新任务,而是团队把“任务完成率”误当成了“项目可交付度”。我做进度跟踪时,最先核对的不是看板上有多少张卡片变绿,而是三个问题:关键路径有没有变化、跨团队依赖有没有确认、完成状态是否有可验证的交付物。进度跟踪进展教程的核心,不是催成员报数,而是建立一套能提前暴露偏差、明确责任、支持协同决策的工作机制。
一、先讲结论:跟踪进度不是收集百分比
1. 把“任务状态”与“项目进展”分开看
任务状态是单项工作的当前情况,项目进展则是这些工作对目标交付的实际贡献。成员说“开发完成 80%”,并不能直接推出项目完成了 80%。如果剩下的 20% 恰好是联调、数据迁移、验收或上线审批,项目风险可能比一个尚未开始的低优先级任务更大。
我建议每次进度评审至少同时检查四类信息:计划完成时间、实际完成情况、未完成工作的剩余估算、交付或验收证据。只有“状态”和“证据”能够对应,进度才不是主观感受。任务标记为完成,最好能指向代码合并记录、测试结果、评审结论、文档链接或业务验收记录。
2. 先盯偏差和依赖,再看总体百分比
项目负责人容易被一个醒目的总体完成率吸引,但它往往掩盖了局部阻塞。我的判断顺序是:先检查里程碑是否可能延迟,再检查关键路径任务是否偏离,再看跨团队依赖有没有明确的交付人和日期,最后才看整体完成比例。
如果一项任务不影响关键路径、没有阻塞他人、也不影响验收,可以接受短期状态变化;如果一个依赖任务没有负责人或确认日期,即使当前进度表全绿,也应视为待处理风险。
3. 进度数据必须推动行动
每次跟踪结束时,至少要产出三种结果:谁在什么时间前完成什么动作;哪些范围或顺序需要调整;哪些风险需要升级决策。如果会后只有一份更新过颜色的表格,没有责任人、截止时间和决策事项,这次跟踪更像信息收集,而不是项目管理。
下图采用建议基准而非行业统计,用来说明“看完成率”和“看可交付性”的判断差异。实际团队应结合交付节奏、任务类型和历史数据校准阈值。

二、为什么进度跟踪容易失真:真实协同场景里的信息断点
1. 任务分散在不同团队,状态没有共同语义
常见场景是产品在需求文档里标记“已评审”,研发在任务工具里标记“开发中”,测试在群聊里说“等环境”,项目负责人却在周报里写“进入联调”。每个人都在更新,但状态词的含义并不一致。于是,一项工作在不同记录中同时表现为已完成、进行中和未开始。
我会先统一状态定义,而不是先要求更勤快地更新。例如,“已完成”意味着交付物已经提交并通过约定的验收;“待验证”表示执行工作已结束,但验证责任尚未完成;“阻塞”必须填写阻塞原因、阻塞方和下一次检查时间。状态越少越好,但每个状态必须让不同职能的人理解一致。
2. 跨团队依赖没有形成可追踪的承诺
“等接口”“等数据”“等审批”听上去像客观原因,实质上经常缺少四项信息:谁提供、交付什么、何时提供、接收方如何确认。若依赖只是写在备注或聊天记录里,依赖方很难判断优先级,项目负责人也无法识别谁需要帮助。
把依赖任务单独登记,并让提供方与接收方共同确认,是比“每周问一次进度”更有效的做法。依赖不是单方面的待办事项,而是一项带有交付物、时间和验收条件的协作约定。
3. 成员不愿暴露不确定性
如果管理者只奖励“按计划完成”,成员就会倾向于延后报告风险,直到问题已经无法通过调整顺序解决。尤其是估算尚不成熟、外部审批不确定或技术方案仍在验证时,强迫成员给出一个看似精确的百分比,反而会制造虚假确定性。
更好的做法是允许成员明确标注“尚未验证”“估算区间较大”或“等待外部条件”,然后让团队一起决定是否需要预留缓冲、拆分验证任务或准备替代方案。进度透明不是要求所有任务都确定,而是要求不确定性可见。
4. 更新频率不匹配工作变化速度
每月更新一次的进度表,对每周都在发生变更的软件交付可能太慢;每天要求所有成员更新几十项任务,又会产生大量低价值操作。更新频率应与工作节奏、风险变化速度和决策需要相匹配。
一项稳定、周期长、依赖少的工作,可以按周检查;一项处于联调、上线或关键验收阶段的工作,则可能需要每日同步风险,而不一定要求每日重写全部任务状态。频率的目标是及时发现需要干预的变化,不是追求数据刷新得越快越好。
5. 进度表成为“报喜工具”
若成员担心状态变黄或变红会被简单归责,他们就会把任务留在“进行中”,或者在没有验收证据时提前点成“完成”。这会让管理者看到更平滑的趋势,却失去提前调整的机会。
我通常把风险报告和绩效评价分开处理:暴露问题本身不等于绩效差,隐瞒已知风险、长期不更新承诺或不提供证据,才需要进一步管理。管理者如何回应第一次风险报告,往往决定了团队以后还会不会提前说真话。
三、进度跟踪的专业判断逻辑:从承诺到证据
1. 建立可核对的基线
没有基线就无法谈偏差。启动阶段至少要记录范围、关键里程碑、主要任务、负责人、依赖关系和验收条件。计划不必精确到每个成员每天做什么,但需要让团队知道哪些承诺不可随意移动,哪些工作可以通过调整顺序来吸收变化。
基线需要保留版本和变更理由。需求变化后,不要直接覆盖原计划,否则事后无法区分“执行偏差”和“范围变化”。如果团队决定调整里程碑,应同时记录调整前后的日期、影响范围、决策人和原因。
2. 判断任务是否值得进入跟踪粒度
任务过大,状态变化慢,团队很难及时发现偏差;任务过细,维护成本又可能高于管理收益。我会优先拆分那些存在交付依赖、技术不确定性、跨角色协作或验收风险的工作,而不是机械地把每项任务都拆成小时级清单。
一个实用检查方法是问:如果这个任务晚两天,团队是否知道影响谁?如果任务卡住,是否能明确需要谁介入?如果答案都是否定的,任务可能太粗;如果成员每天要花大量时间维护状态,却没有改变任何决策,粒度可能太细。
3. 用剩余工作量解释偏差
完成百分比很容易被误用。对于可拆解且验收标准稳定的工作,可以用已完成工作量与总工作量计算进展;对于探索型工作、方案验证或复杂集成,百分比往往只是主观估计。此时更适合记录剩余工作、未知事项和下一个可验证节点。
例如,与其写“接口联调完成 70%”,不如写“已通过 8 个接口场景中的 6 个,剩余 2 个依赖异常数据;预计周三完成验证,若数据周二仍未到位则切换模拟数据方案”。后一种表达能让负责人直接判断影响和行动。
4. 把依赖关系转成可执行的协作协议
每个重要依赖都应写清提供方、接收方、交付物、承诺日期、验收方式和升级路径。依赖的承诺日期不是随手填的计划日期,而是双方确认过的协作时间。接收方也要承担及时验收和反馈责任,否则提供方交付后仍可能被模糊地描述为“还没完成”。
- 提供方:负责交付内容,并在风险出现时提前通知。
- 接收方:负责确认交付物是否满足约定,并及时反馈缺陷。
- 项目负责人:负责处理优先级冲突、资源冲突和跨团队升级。
- 验收条件:描述可观察结果,不用“基本可用”“尽快完成”等模糊词替代。
5. 用“偏差,影响,行动”开会,而不是逐项念状态
进度会议可以围绕三类事项组织:偏离基线的任务、即将到期但条件未满足的任务、需要当场决策的依赖或范围问题。状态正常且没有新信息的任务,可以通过异步更新确认,不必在会上逐一口头复述。
我会把会议记录整理成“事实、影响、动作”三栏。事实写当前可验证情况;影响说明可能波及的里程碑、成本或质量;动作写责任人和截止时间。这样做能降低会后重复追问,也能让未参会的相关人员快速了解决策。

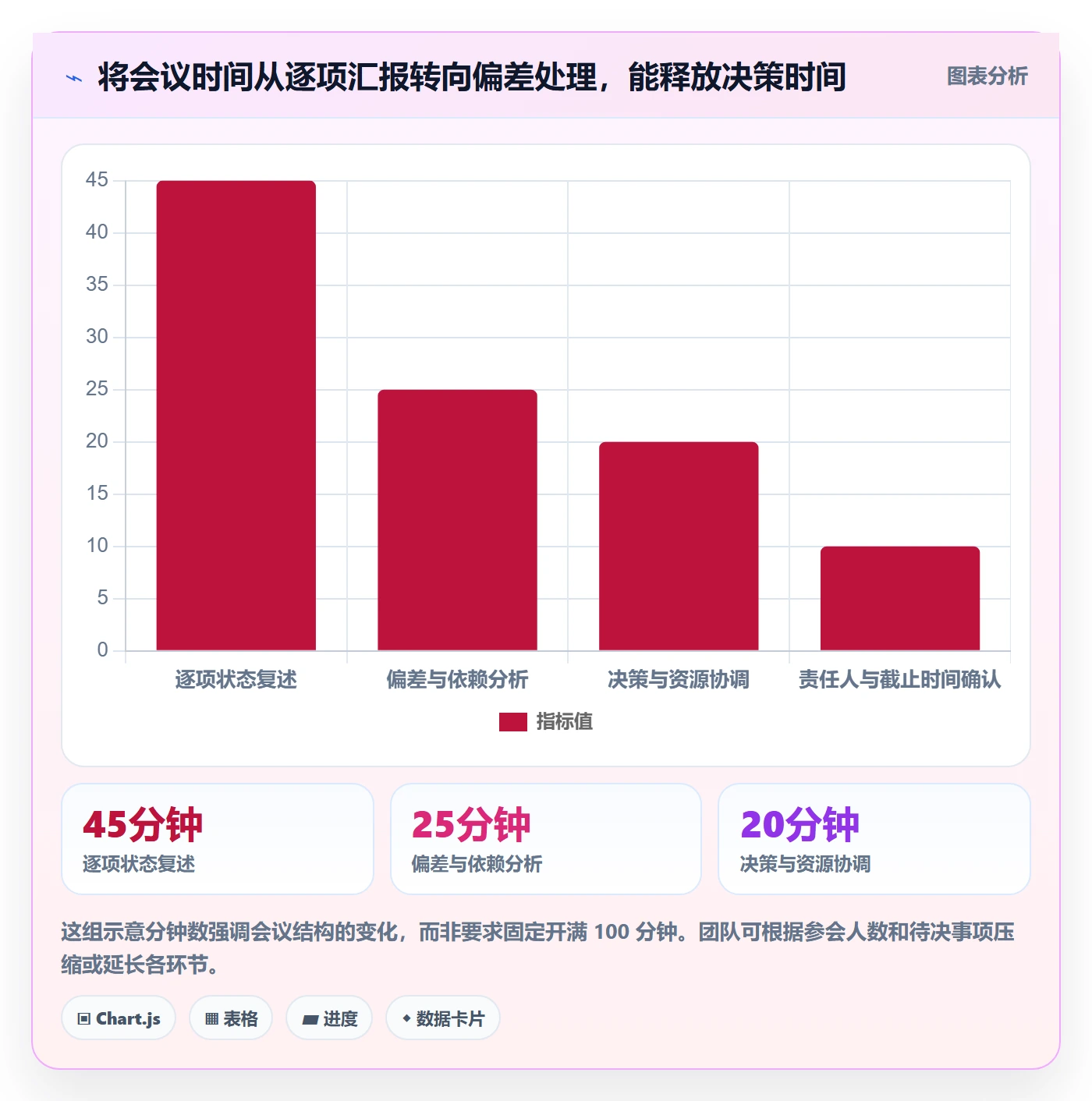

下面的建议基准展示了一个常见会议结构,不代表所有团队都应采用相同分钟数。会议时间应按团队规模、风险数量和决策复杂度调整。

四、常见误区:看起来更精细,实际更难管理
1. 用“完成百分比”代替验收证据
百分比不是天然可靠的数据。对于文档、开发和测试等工作,成员对“完成 80%”的理解可能不同;对需要外部确认的工作,执行人认为做完,不代表接收方已经认可。没有统一的完成定义,百分比越精细,越容易让团队误以为数据准确。
改进方法是把状态和证据绑定。任务完成时,记录交付物或验收结果;需要验证时,用“待验证”表示;仍有不确定性时,写明剩余事项和下次检查点。管理者不必把所有任务改成复杂流程,但应对关键任务设定明确的完成条件。
2. 任务拆得越细,透明度就越高
任务过细会增加维护成本,也可能把成员时间从交付转移到更新状态。若一个团队需要为每个小动作填开始时间、结束时间、百分比和长篇说明,进度系统很快就会失去可信度。
拆分的标准不是任务数量,而是可管理性。优先拆出能独立验收、存在独立依赖、需要不同责任人或可能单独阻塞的工作。重复性的微小动作可以保留在团队内部操作清单里,不一定都成为项目层面的跟踪项。
3. 把延期原因写成“成员执行慢”
延期可能来自估算偏差、需求变化、审批等待、资源切换、环境不稳定、依赖方交付不及时或返工。只写“执行慢”会把多个不同问题压扁成一个结论,既不能复盘,也不能设计有效的改进措施。
复盘时我会区分可控因素与外部约束,但不把“外部原因”当作不需要行动的理由。比如接口方晚交付是事实,团队是否准备模拟环境、是否及时升级、是否预留集成缓冲,则是仍可改进的管理问题。
4. 用会议频率代替风险管理
会开得多,不代表风险管得好。若每次会议只重复问“现在到哪了”,成员会把会议理解为被催促;若会议能对关键路径、阻塞原因和决策事项做出处理,哪怕频率不高,也可能更有效。
会议频率应由风险等级决定。低风险工作可以异步更新;中风险工作在例会中检查;高风险工作则需要明确升级人、复核频率和备选方案。升级意味着增加问题处理强度,不等于简单增加汇报次数。
5. 把工具配置当成管理机制
新系统能让状态更可见,却不能自动解决责任不清、计划不现实或跨部门优先级冲突。字段、看板和自动提醒如果没有配套的状态定义、会议规则和升级机制,往往只是把原有混乱搬进了系统。
先定义团队如何工作,再配置工具承载规则。如果工具需要大量自定义才能适配流程,应先确认这些差异是业务必要,还是历史习惯没有被重新审视。
五、案例与数据观察:一个百人以上团队如何降低“假绿灯”
1. 先说明案例边界
下面是基于常见企业交付场景构造的情景模拟,不是某家企业的公开业绩或实测结果。案例用于展示诊断和改进方法:某 120 人组织有产品、研发、测试、数据和运维团队,多个项目共享接口和环境资源,项目周报长期显示进度正常,但上线前两周频繁集中暴露依赖问题。
初步检查发现,任务状态由各团队自行定义;跨团队依赖只写在会议纪要;里程碑只记录计划日期,没有负责人确认;“完成”状态也没有统一验收证据。项目的主要问题不是缺少更新,而是更新无法支持团队共同判断。
2. 先用抽样复核找出状态与事实的差距
项目负责人从临近里程碑的任务中抽取 30 项,核对系统状态、交付证据和依赖确认情况。模拟结果是:11 项标记为完成但没有验收记录,7 项依赖没有明确接收人,5 项处于“进行中”超过两周却没有新的可验证产物。这样的抽样不需要覆盖全部任务,也能发现状态规则是否失效。
这一轮复核的重点不是追责,而是判断偏差集中在哪个环节。如果“完成但无验收”占比高,先改完成定义;如果依赖缺少接收方,先改协作协议;如果任务长期进行中,先检查粒度、估算和阻塞升级机制。
3. 改进措施要能改变日常动作
团队随后做了四项调整:给关键里程碑任务增加交付证据字段;重要依赖由提供方和接收方共同确认日期;每周会议只讨论偏差和待决事项;高风险任务要求写出剩余工作、阻塞人和下一次检查时间。
他们没有一开始就要求全员每天更新,也没有把所有工作拆成更细的任务。这样可以避免通过增加操作负担来掩盖管理规则不清的问题。负责人先选一个交付周期试运行,再观察是否减少了临近上线才发现问题的情况。
4. 用少量指标判断改进是否有效
建议持续观察三类指标:风险发现是否提前、依赖承诺是否兑现、状态维护是否造成额外负担。不要只看任务按期率,因为该指标也可能被通过缩小范围、推迟验收或修改基线而“改善”。至少要保留基线变更次数和验收返工情况,避免单一指标引导错误行为。

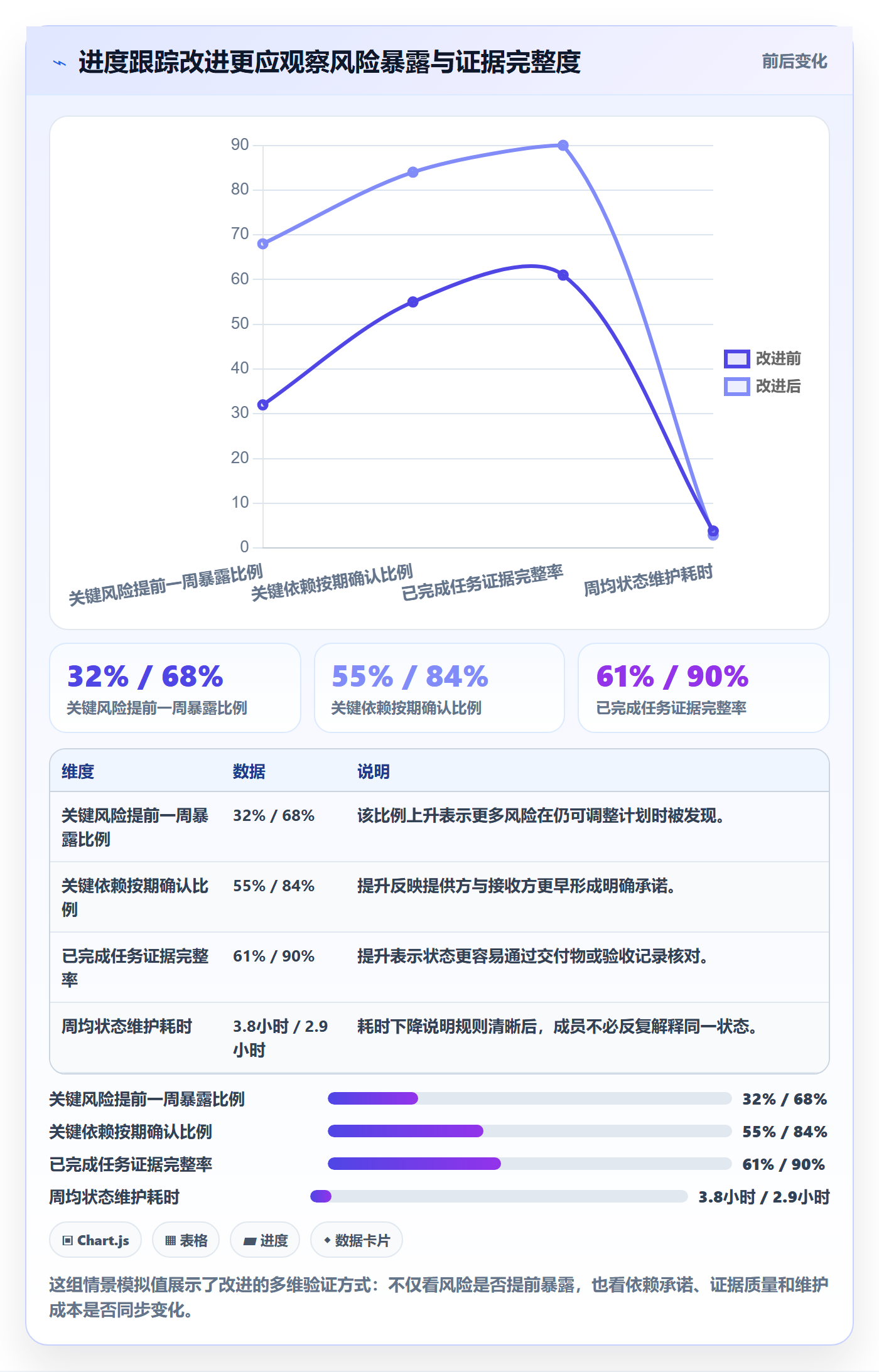

下图为该情景的模拟观察值,仅用于说明如何比较改进前后;它不是外部调查结论,也不应作为行业标准引用。真实项目应记录自己的观察窗口、样本范围与指标口径。

5. 工具如何承载机制,而不是替代机制
对于跨团队、项目数量多、权限要求高的组织,工具需要支持统一视图、细粒度权限、依赖关联、历史记录和可配置流程。以 PingCode 为例,它更适合中大型企业及 100 人以上组织评估项目协同与研发交付场景。评估时应围绕实际流程做试点,核对需求到交付的追踪能力、跨团队协作方式和报表口径,而不是只看功能清单。
如果组织有数据边界或内网部署要求,应在选型阶段验证私有化部署的架构、升级方式、运维责任与灾备安排。若团队正从 Jira 迁移,应先盘点项目、字段、工作流、权限、附件和历史数据,再用一小部分项目验证迁移映射、数据核对和成员培训。支持平滑迁移不等于不需要迁移治理,也不能替代对业务流程差异的评估。
将其作为国产替代候选时,我建议把“是否替代”拆成可验证的问题:核心流程能否承载、关键数据能否迁移、管理员是否能独立配置、权限和审计是否满足要求、团队培训成本是否可接受。产品能力必须通过实际环境和试点验证,不能仅凭“功能相似”或宣传表述作结论。
六、不同情况下的行动建议:按风险和协作复杂度选择方法
1. 小团队、单一项目、依赖少
这类团队不需要立刻搭建复杂的项目治理体系。先统一状态定义,明确任务负责人、截止日期和完成证据;每周检查一次偏差和阻塞即可。若团队成员可以直接沟通,简单看板和短会通常足够。
- 把里程碑和关键交付物写清楚。
- 状态控制在少量选项,避免同义词泛滥。
- 将阻塞原因和下一步行动分开记录。
- 每周复核关键路径,而不是逐条读完整任务列表。
2. 多团队协作、依赖频繁
当一个团队的交付是另一个团队的输入时,重点应从“各自完成率”转到“依赖兑现率”。为重要依赖指定提供方、接收方、交付内容、确认日期和验收条件,并维护跨团队视图。发生冲突时,项目负责人需要协调优先级,而不是把问题留给双方在群聊中自行解决。
如果依赖数量较多,可以设定分级规则:影响关键路径的依赖必须提前确认并定期复核;一般依赖只需在例会上检查;低风险信息协作通过异步方式处理。这样能避免所有依赖都被当成同等紧急。
3. 项目范围变化频繁
范围经常变化时,不能把所有偏差都归咎于执行。应保留原始基线,记录新增、删除和变更的工作项,并说明对成本、质量、范围和时间的影响。每次变更都应有明确决策人,避免“先做进去,再回头解释为什么延期”。
对于尚未确定的需求,可以采用阶段性承诺:近期范围明确到可执行任务,远期范围保留估算区间和假设条件。这样既能支持短期交付,也避免用虚假的精确计划包装不确定性。
4. 项目涉及合规、审计或严格数据边界
这类项目的进度信息不仅要回答“做到了哪里”,还要回答“由谁批准、依据什么证据、何时发生了变更”。任务权限、审批记录、版本留痕和附件归档都应进入项目治理设计。工具选型时要验证部署方式、身份认证、审计能力、备份恢复和运维职责,不能把安全要求留到上线前再补。
若要私有化部署,还应把基础设施、升级窗口、监控告警、数据备份和故障演练纳入实施计划。部署完成不是治理完成,运行维护能力不足同样会影响项目进度和数据可靠性。
5. 正在迁移项目管理平台
迁移时,先建立数据和流程清单,不要把“导出成功”当成迁移完成。至少核对项目层级、字段映射、状态流转、用户和权限、附件、历史记录、报表口径以及自动化规则。每项重要数据要有抽样核对方法和责任人。
建议选择一个低风险、又具代表性的项目做试点。试点要覆盖真实协作场景,包括需求变更、缺陷流转、跨团队依赖、权限控制和历史查询。通过后再分批迁移,比一次性切换更容易发现映射问题并降低业务中断风险。
七、不同情况下的取舍:速度、精度、透明度与维护成本
1. 进度精度和维护成本之间
更细的任务和更频繁的更新可以提高局部可见性,但也增加维护负担。判断是否值得做,不要问“能不能再细”,而要问“这项信息是否会改变计划、资源分配或风险决策”。如果不会,就不必要求团队持续维护。
对关键路径、外部依赖和高不确定性工作,可以接受更高的跟踪成本;对稳定、重复、低风险的工作,则可以采用更轻量的更新方式。管理粒度应跟着风险走,而不是跟着工具字段走。
2. 统一规则和团队自主性之间
大型组织需要统一的基础状态和数据口径,但不同团队的工作方式可能不一样。完全统一会让规则僵硬,完全自由又会让跨团队数据不可比较。更可行的方式是统一核心定义,同时允许团队在局部工作流、估算方式和会议节奏上保留差异。
例如,所有团队都统一“完成必须有验收依据”,但不同类型的工作可以使用不同证据;所有团队都记录关键依赖,但依赖复核频率可以按风险调整。统一原则,而不是统一所有细节。
3. 及时汇报和避免信息噪声之间
通知越多不一定越透明。所有字段变化都推送给所有人,会让关键风险被大量提醒淹没。通知机制应区分信息、行动和升级:普通状态变化进入看板;需要某人处理的事项指派给责任人;影响关键路径或里程碑的变化才触发升级。
还应定期清理不再有效的提醒规则。若团队经常忽略通知,不应先假设成员不负责,而要检查提醒是否过量、责任人是否正确、信息是否包含可执行动作。
4. 计划稳定性和应对变化之间
计划不是越稳定越好。稳定的基线有助于判断执行偏差,但如果需求、政策或外部条件变化,强行守住旧计划可能导致交付物失去价值。变更应有控制,但不应被禁止。
我建议将“基线保留”和“计划调整”同时做到:保留原计划用于分析,把批准后的变更作为当前执行计划,并记录调整对范围、时间和资源的影响。这样既不会把历史抹掉,也能让团队按现实情况继续工作。
5. 可比指标和局部真实之间
统一指标便于管理层横向观察,但不同项目的任务类型、风险和验收复杂度不同,按期率不能脱离上下文解读。一个探索性项目大量任务存在不确定性,和成熟产品的稳定迭代并不适合直接比较。
因此,指标应同时保留团队口径与项目背景。管理层可以用统一指标发现异常,再回到项目事实解释差异;不要仅凭排名做评价。若指标导致团队修改状态、缩小范围或推迟验收来追求好看,就说明指标设计需要调整。
八、下一步怎么做:用两周建立最小可行跟踪机制
1. 第一天:选定一个真实项目做诊断
选一个正在执行、协作关系具有代表性的项目,抽查关键任务和跨团队依赖。检查状态是否有统一含义、完成是否有证据、关键里程碑是否有负责人确认、延期是否保留原因和行动。不要一开始就要求全组织换流程或迁移工具。
2. 第一周:统一规则并补齐关键数据
确定少量状态定义,补充关键任务负责人、计划日期、验收条件和依赖关系。挑出影响里程碑的任务,要求双方确认交付承诺。把不确定性写出来,而不是用一个看似精确的百分比覆盖未知事项。
3. 第二周:运行一次偏差评审
会议只讨论偏差、风险和需要决策的事项。对每个问题记录事实、影响、责任人、下一步动作和检查日期。会后观察行动是否真的完成,是否减少了重复询问,是否更早发现依赖冲突。
4. 两周后:决定扩大、调整还是停止
比较改进前后的风险发现时间、关键依赖确认情况、完成证据完整度和状态维护耗时。若透明度提升但维护负担明显增加,先简化字段和更新频率;若表格变规范但风险仍在最后阶段暴露,则应重新检查依赖、验收和升级机制。
如果试点证明机制有效,再考虑扩大到更多团队或评估更适合的项目管理工具。若组织规模大、项目并行多、涉及权限和私有化部署,或者需要从既有系统迁移,应安排真实流程验证和数据迁移演练,不要仅凭演示环境作最终判断。
九、结语:最值得跟踪的不是进度颜色,而是承诺能否兑现
进度跟踪的真正价值,不是把每个任务都标成绿、黄、红,而是让团队尽早知道:计划哪里变了、交付为什么可能受影响、谁需要采取什么行动。完成率可以作为信号,不能单独充当结论;工具可以承载协作,不能替代清晰的责任和验收规则。
我建议读者下一步先做一件小事:抽查一个项目中 10 项临近完成的任务,逐项核对状态、交付证据、依赖责任人和下一步行动。如果这四项无法对应,先修正跟踪机制,再讨论是否需要更复杂的报表或更换工具。好的进度管理不是让团队更频繁地汇报,而是让问题更早出现、决策更快发生、承诺更容易兑现。
常见问题解答(FAQ)
1. 项目进度应该多久更新一次?
我负责的项目成员分布在不同团队,任务变化挺频繁,开会时才集中问进度常常已经滞后。我想知道怎样安排更新频率,既能及时发现风险,又不让大家把时间都花在填报上。
可按任务周期和风险设定频率:短周期、依赖多或风险高的任务每天更新一次;常规任务每周至少更新一次;里程碑前增加检查。更新只需记录当前状态、已完成事项、下一步和阻塞原因,并约定固定截止时间;出现范围变化、延期或依赖受阻时,应立即更新,不等到例行汇报。
2. 项目成员协同跟进时,任务状态怎么定义才不容易产生误解?
我遇到过有人把“进行中”理解为已经开始,有人则认为快做完才算进行中,汇总出来的进度很难比较。团队多人并行、需要跨部门交接时,我尤其担心状态名相同但含义不同。
先统一少量状态及其进入条件,例如“未开始”表示尚未投入,“进行中”表示已开始且有明确下一步,“待验收”表示交付物已提交并等待确认,“已完成”表示验收标准通过。指定状态变更责任人,并把验收条件写在任务中;不要仅凭成员主观判断把任务标为完成。
3. 发现任务延期或被依赖事项卡住时,应该怎样跟进?
我做项目跟踪时,常常到交付日期临近才发现成员一直在等另一个团队的输入。此时我不确定应该先调整排期、协调资源,还是直接升级风险。
发现阻塞后,立即记录受阻任务、依赖方、影响的交付日期和所需支持,并指定一名协调责任人及回复期限。若依赖未在期限内解除,或关键路径上的任务可能影响里程碑,就同步项目负责人,评估调整顺序、增加资源或缩小范围;不要只把任务状态改成“延期”而不写原因和下一步。
4. 用任务完成百分比判断项目进度,怎样避免数据失真?
我见过任务显示完成了八成,最后却因为测试、评审或验收反复返工而延期。项目汇报需要一个直观数字,但我担心单看百分比会让风险被掩盖。
不要让成员凭感觉填写百分比;优先按可验证的交付物或子任务计算,例如完成6项、总计10项可记为60%,同时说明各项权重是否相同。对包含设计、开发、测试和验收的任务,应拆分阶段并分别确认完成条件;汇报时同时查看剩余工作、阻塞项和预测完成日期,避免把“已投入时间”误当成“已完成工作”。
核心关键词
文章包含AI辅助创作:进度跟踪进展教程:项目成员协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/609001
读者评论
我们以前也遇到过看板大面积变绿、联调却卡住的情况。后来把“待验证”和“已完成”分开,至少能看清执行结束和验收通过不是一回事。
依赖登记确实有用,但双方确认日期后还要考虑优先级冲突。否则责任人和截止时间都写了,资源被别的项目占用时还是会拖。
会议按偏差和决策组织比较实际,不过跨团队事项最好会前先异步收集,不然参会人数一多,分析时间还是容易变成逐项补充背景。
