周五下午,项目负责人收到 12 份周进展:有人写“完成 80%”,有人写“正在开发”,还有人只列了本周开过的会。表面上每个人都在汇报,负责人却仍然答不上来三个关键问题:交付物是否可验收、偏差会不会影响里程碑、需要谁在什么时间做出什么决策。周进展做得好不好,不看字数和汇报格式,而看它能不能把工作状态转成可执行的协同动作。
一、先讲核心结论:周进展不是周报,而是一次小型项目控制
1. 周进展要回答四个问题
我判断一份周进展是否有管理价值,通常先看四个问题有没有明确答案:本周原计划交付什么、实际交付了什么、计划与实际为什么有差异、下周需要谁采取什么行动。四个问题分别对应计划、事实、偏差和决策,缺一个,进度信息就容易变成流水账。
例如,“完成接口开发 80%”并不够。这个百分比可能是开发者主观估算,也可能只代表代码写完,未包含联调、异常处理和测试。如果改成“用户查询接口已合并,常规路径通过单测;权限异常场景仍有 2 个用例失败,预计周二修复,后续联调需测试同学周三前提供脱敏数据”,团队就能据此安排下一步。
有效周进展的最小单元不是一个状态词,而是“交付物+证据+偏差+下一步+责任人+时间”。如果任务已经完成,应附验收结果或可查链接;如果尚未完成,应说明剩余工作和判断依据;如果受阻,应明确阻塞对象以及升级时点。
2. 进度管理的目标是让偏差尽早暴露
周进展不是为了证明大家很忙,而是为了让管理者在影响里程碑之前发现偏差。项目没有必要把每个活动都写进周报,但必须让关键路径上的延误、资源冲突、需求变化和验收风险能够被及时看见。
我更愿意把周进展看成一个短周期控制回路:成员更新事实,负责人比较计划与实际,相关人确认依赖和风险,项目负责人决定调整资源、范围或时间,下一周再核对动作有没有完成。如果周会上讨论了问题,却没有责任人和完成时间,控制回路就没有闭合。

3. 先看证据,再看百分比
完成百分比只有在工作可拆分、估算口径稳定、阶段结果可验证时才有参考价值。一个跨度两个月、没有中间验收点的任务写“完成 70%”,往往只是情绪化估计;拆成需求确认、接口实现、联调、测试和上线准备后,阶段状态才更适合比较。
因此,我建议团队先定义交付证据,再决定是否需要填百分比。证据可以是代码合并记录、测试报告、审批结果、原型评审结论、上线清单或客户确认邮件。不能公开的材料也可以记录内部链接或受控系统中的编号,不必把敏感内容复制进周报。
二、背景和真实场景:为什么团队越忙,周进展越容易失真
1. 任务信息分散,成员各自维护自己的版本
常见情况是计划在项目看板,问题在聊天群,风险在会议纪要,实际进度则靠成员在周五临时回忆。一个接口延误,可能先由开发在群里提到,随后测试在例会上确认,最后负责人从另一张表里才发现依赖日期已经过期。信息不是没有,而是没有汇聚到同一条可追踪的任务链上。
这种分散方式对小团队未必立刻构成问题;但当项目跨部门、跨时区,或同一成员同时参与多个项目时,靠记忆和复制粘贴维持一致性,错误会随着交接次数增加。成员可能更新了周报,却忘了改任务状态;负责人改了计划,却没有同步给依赖团队。
2. 周五才回忆一周,容易把计划写成印象
如果所有更新都集中在周五完成,成员需要回忆几天前发生的事情,再判断哪些事情值得写。越忙的成员越可能写成“持续跟进”“基本完成”“等待反馈”。这不是态度问题,而是信息采集时间太晚,细节已经丢失。
更稳妥的做法是让成员在工作发生时更新关键任务,周五只做校验、归纳和风险判断。更新频率不必高到每小时一次;关键路径任务可在状态变化、交付物完成或出现阻塞时更新,常规任务则按团队节奏安排。
3. 多角色协同时,状态词并不天然一致
开发说“完成”,可能意味着代码已提交;测试说“完成”,可能意味着测试报告通过;业务说“完成”,可能意味着用户验收。若团队没有统一定义,同一个状态会被不同角色赋予不同含义,周会上便会出现“明明说完成了,为什么还不能上线”的争论。
建立协同机制时,状态名称不必追求复杂,但每个状态应有进入条件和退出条件。比如“开发完成”要求代码合并并通过基本检查,“待验收”要求测试结果和验收材料齐备,“已完成”要求约定的验收人确认结果。状态定义越清楚,周进展越少依赖解释。
4. 进度表格可能完整,项目判断却仍然缺席
表格里有计划开始时间、计划结束时间、责任人和百分比,不等于负责人已经知道项目是否安全。判断还需要看任务之间的依赖、剩余工作、变更影响和缓冲空间。例如,某任务延期两天,如果它有一周浮动时间,未必影响最终交付;另一个任务只晚一天,却可能卡住整条验收链。
所以,周进展的管理对象不是孤立任务的颜色,而是任务对里程碑的影响。负责人应优先审视关键路径、外部依赖和不可逆决策,而不是平均分配注意力给每一行任务。
三、常见误区:看起来在跟踪,实际上没有控制住风险
1. 用完成百分比代替可验证的交付
“完成 90%”听起来接近结束,却没有说明剩余的 10% 是简单收尾,还是最复杂的异常场景。软件开发中,主流程可能很快完成,权限、兼容、性能和数据迁移却集中在尾段;市场项目中,方案撰写也许已完成,但审批、法务确认和渠道排期还未完成。
解决方式不是禁止百分比,而是要求百分比有拆分口径。若任务不能拆解,就用阶段描述和剩余工作替代虚假的精确度。对管理者而言,“待客户确认关键规则,未确认前无法冻结接口”比“完成 85%”更有决策价值。
2. 把风险、问题和依赖混成一句“有风险”
风险是未来可能发生、当前尚未成为事实的事件;问题是已经发生并需要处理的事实;依赖则是当前工作需要另一个团队、人员或外部条件提供输入。三者处置不同:风险要评估概率和影响,问题要指定解决措施,依赖要确认提供方、交付物和日期。
比如“测试有风险”并不能指导行动。更有效的写法是:“测试环境的脱敏数据尚未提供,已成为当前阻塞;数据团队承诺周二 15:00 前交付,若逾期则联调顺延,并可能压缩回归测试时间。”这句话同时交代了事实、责任、时限和影响。
3. 把所有任务塞进周报,淹没关键异常
周进展不是任务数据库的重复打印。把几十条日常任务全部复制出来,会让负责人难以区分关键路径任务和普通活动。可以保留完整任务清单作为底层记录,而在周进展中突出里程碑、偏差、风险、跨团队依赖和需要决策的事项。
如果团队需要逐项检查所有任务,应在项目看板或任务系统中完成,不必把每项工作都重复写成长段文字。周进展负责把信息浓缩为管理判断,任务系统负责保留详细执行记录,两者职责不同。
4. 只写“下周计划”,不写行动的前置条件
“下周完成联调”不是完整计划,因为联调依赖什么、谁负责准备、何时具备条件,都没有说清。若需要测试数据、测试环境和接口冻结,就应把这些条件列成独立行动项,并在计划中标明最晚时间。
当计划有外部前提时,不宜把承诺写成确定结果。可以明确写为“若数据团队周二交付数据,周三启动联调;若未交付,周二 16:00 提交项目负责人协调,并同步评估测试范围”。这种表达能减少临近节点时才发现条件未满足的情况。
5. 以开会代替协同,以纪要代替责任
周会并不自动产生协同。参会人听到了问题,不意味着问题有人负责;纪要里写了“持续跟进”,也不代表存在可检查的承诺。会议结束前,应逐项确认行动项的责任人、截止时间、完成证据和升级方式。
如果问题需要多个团队共同处理,可以指定一个总协调人,再拆出各方的独立交付物。否则,团队容易出现“每个人都在参与,却没人对最终结果负责”的局面。

四、专业判断逻辑:先判断该盯什么,再决定怎么写
1. 先识别关键路径和里程碑
一个项目中,任务的重要性不应只按工时大小排序。短任务如果位于关键路径、没有替代方案、后续又没有缓冲,可能比持续数周的普通任务更值得关注。负责人应先确认阶段里程碑,再向前追溯必要任务和依赖,识别哪些偏差会直接传导到最终交付。
周进展中可以把任务分成三类:影响里程碑的关键任务、依赖外部输入的协同任务、按计划执行的常规任务。前两类需要提供完整事实和风险判断;常规任务可以简要更新。这样既减少汇报负担,也让注意力集中在最可能改变项目结果的地方。
2. 用偏差而非忙碌程度判断状态
任务做了很多,不等于进度符合计划。真正需要比较的是计划基线与实际结果:原定本周交付什么,实际交付了什么,差异有多大,差异是否影响后续工作。对于不断变化的项目,计划基线也应有版本或变更记录,否则团队会在每周重写计划后失去判断偏差的参照。
当范围变更已经被正式批准,应更新计划并保留变更原因;不能把未经确认的延误简单改成新的目标日期。否则,表面上每周都“按计划”,实际项目却在不断滑动交付窗口。
3. 对不同类型任务采用不同的进度证据
不同工作不适合用同一套进度算法。开发任务可以看代码合并、构建结果和测试覆盖;内容工作可以看初稿、审核意见和发布版本;采购工作可以看询价、合同审批、下单和到货节点;研究性工作则可能需要看假设验证、实验记录和阶段结论。
我建议每类任务至少定义一个可复核的完成证据。证据并非为了增加文书负担,而是减少负责人反复追问“你说完成了,具体完成到哪一步”的时间。证据越接近实际交付,状态就越可信。
4. 把风险排序和处理时限写进更新规则
不是每个风险都要升级到项目负责人。可以根据影响范围、发生概率、距离里程碑的时间和是否存在替代方案进行分级。比如低影响、可由成员自行解决的事项留在任务层处理;涉及关键依赖、客户承诺或资源冲突的事项,应在周会前升级。
风险升级规则要明确“最晚何时提出”。如果一个依赖将在周三影响联调,周五的周会才汇报已经太晚。团队可约定:关键依赖预计延误一旦超过一个工作日,立即在任务系统更新并通知责任人,不等到周报周期。

5. 根据决策需求控制周进展长度
项目负责人需要的是足够判断、不过度占用时间的信息。每项关键任务可用简短结构写清当前结果、差异原因和下一步;无偏差的常规事项不必重复解释背景。高风险项目可以保留更细的证据和依赖清单,稳定项目则可以减少叙述,重点呈现异常。
如果团队每周都花大量时间整理周进展,通常应先检查数据是否重复录入、字段是否过多、任务拆分是否不清,而不是要求成员“写得更快”。信息采集应该尽量发生在工作流中,而不是在周五额外制造一轮手工统计。
五、具体案例与数据观察:一个跨部门交付项目怎样把周进展做实
1. 案例口径:明确哪些是模拟数据
下面用一个 120 人参与、包含产品、研发、测试、数据和业务部门的季度交付项目说明操作方式。为避免把情景示例误认为公开统计,案例中的任务数量、周期和耗时均为情景模拟数据,用于展示管理机制,不代表任何企业的实测结果。
项目计划在 8 周内完成一个客户运营流程改造。初期团队沿用群消息、共享表格和周会纪要更新进度。第 3 周,业务规则确认晚了 3 天;开发团队仍按旧口径推进,测试团队则已按新口径准备用例。周报里各方都写了“进展正常”,但接口联调时才暴露口径不一致。
2. 先找到真正的管理缺口
问题不只是某个成员没有更新状态,而是关键规则没有指定决策人、确认期限和冻结条件;任务之间也没有明确依赖关系。产品认为规则确认属于业务工作,业务认为开发可以先按经验实现,开发则默认已有的说明就是最终版本。
团队调整后,把“规则确认”设置为里程碑前置任务,明确业务负责人、产品审核人和最晚确认日期;把接口实现标记为依赖规则冻结;测试用例则以同一版本的规则说明为基线。每周进展不再只写“需求确认中”,而是记录当前未决条目、决策责任人、影响范围和逾期后果。
3. 把周进展从自由文本改为结构化更新
成员仍可以用自然语言描述工作,但必须围绕统一问题填写:本周承诺的交付物是什么、实际结果和证据是什么、未完成原因是什么、是否影响后续任务、下周动作由谁在何时完成。这样既保留上下文,也避免只填一串状态词。
团队不要求每个普通任务写长段说明。关键路径任务必须补充证据链接和剩余工作;常规任务只更新状态和日期;阻塞任务则额外填写阻塞对象、首次发现时间和升级状态。字段多少取决于任务风险,而不是所有任务一刀切。
4. 观察指标:同时看更新质量和决策成本
情景模拟中,团队连续比较了调整前后的几个周次。重点不是追求某个漂亮的“准时率”,而是观察管理信息是否更早出现、行动项是否有人负责、负责人是否需要反复追问。对照结果仅用于说明观察方法,不应当作普遍行业基准。
| 观察维度 | 调整前的模拟观察 | 调整后的模拟观察 | 如何解读 |
|---|---|---|---|

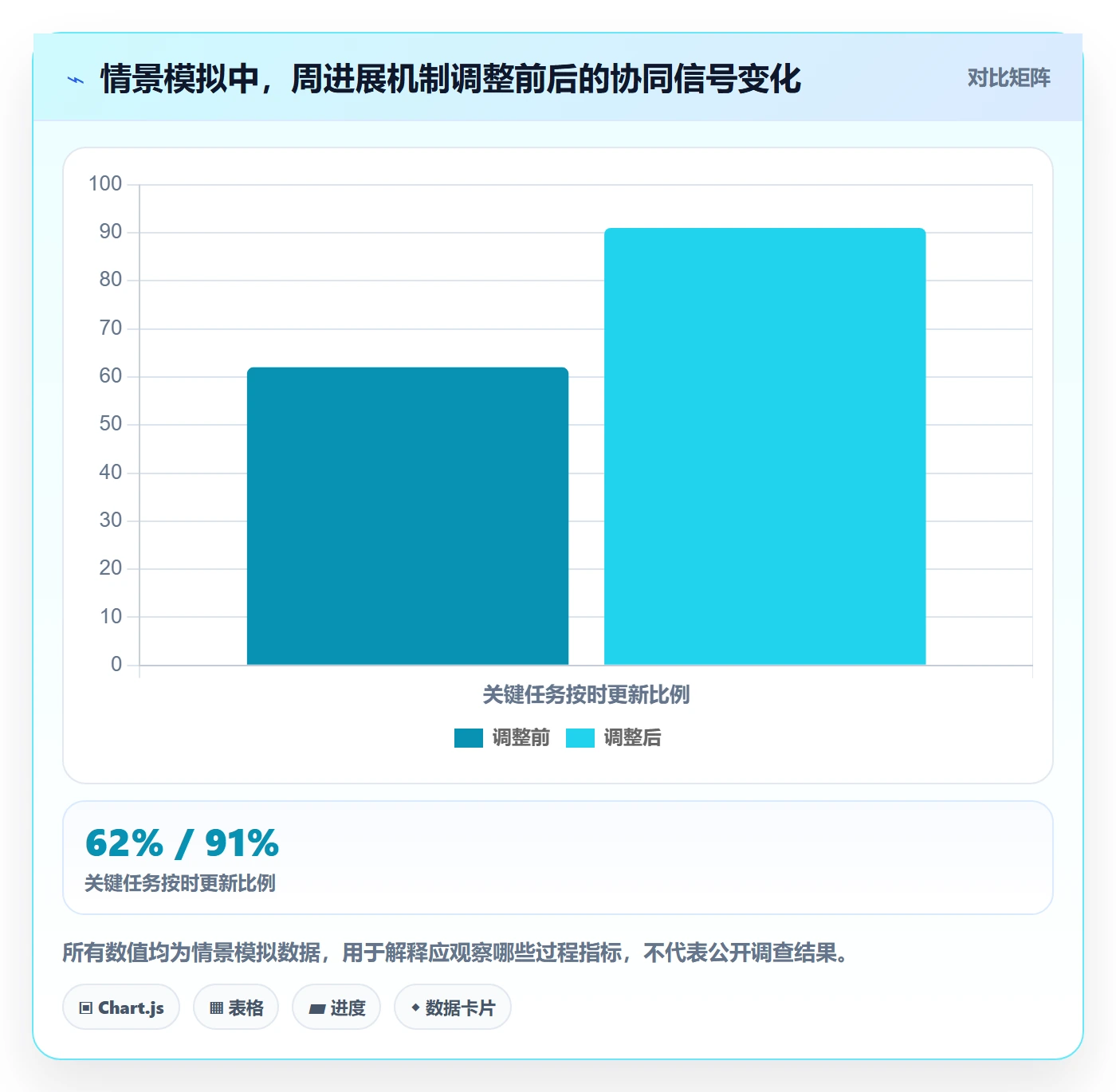

| 关键任务按时更新比例 | 约 62% | 约 91% | 更新发生在偏差形成早期,减少周五集中回忆。 |
| 周会上待明确责任人的问题 | 每周约 8 项 | 每周约 3 项 | 任务项预先指定责任人后,会议更多用于决策而非补资料。 |
| 负责人整理和追问耗时 | 约 6 小时/周 | 约 3 小时/周 | 节省来自减少重复整理,不是压缩必要的风险讨论。 |
| 依赖问题提前暴露时间 | 平均约 1 个工作日 | 平均约 3 个工作日 | 提前发现为协调资源或调整范围争取了处理窗口。 |
这些数字不能证明结构化周进展一定能让所有项目准时交付。它们说明的是:如果信息在任务发生时被记录,责任和截止日期被明确,负责人更有机会在损失扩大前采取措施。要评估实际效果,团队应使用自己的基线数据,至少连续观察几个周期。

5. 复盘时不要只看结果,要追踪机制是否被执行
如果某个里程碑仍然延期,不能只得出“周报没用”的结论。要检查风险是否按规则升级、决策是否及时、行动项是否完成、计划变更是否同步,以及交付证据是否真实反映状态。机制执行了但项目仍延期,可能是资源不足或范围不合理;机制没有执行,则应先修复协同流程。
对于组织级项目,可以借助项目管理平台集中维护任务、依赖、迭代、风险和变更记录。以 PingCode 为例,若组织规模超过 100 人、项目跨多个业务团队,可以把周进展与项目任务和交付过程关联起来,减少在多张表之间搬运状态。具体部署方式、迁移计划和功能适配应结合实际环境验证;其支持私有化部署及 Jira 平滑迁移等能力,可纳入中大型组织做国产替代评估时的考察项,但不能替代对权限、流程和数据迁移的技术验证。
六、可直接执行的操作步骤:从周初计划到周末复核
1. 周初先锁定承诺,不要等周五才定义目标
每周开始时,项目负责人和成员先对齐本周交付物、验收标准、优先级和依赖条件。承诺应以可检验结果表达,例如“完成支付异常场景测试并上传报告”,而不是“推进支付测试”。对外部依赖,要记录提供方、交付日期和逾期后的备选安排。
本周计划如果因客户反馈、资源变化或范围调整而改变,应留下变更依据和批准记录。没有变更记录的计划,不适合用来判定成员是否按时完成,因为比较基准本身已经不稳定。
2. 工作发生时更新关键状态
成员无需每天写完整周报,但在交付物提交、状态转换、依赖变化和阻塞出现时,应及时更新任务。尤其是影响关键路径的任务,不能等到周会才首次报告延期。轻量更新的目标是让下一位依赖者看见当前事实,而非形成额外的行政工作。
更新内容至少包括当前状态、变更时间和必要证据。若任务暂时无法继续,说明缺少什么输入、谁能提供、何时需要;如果影响尚不确定,也要明确下一次评估时间,而不是用“持续观察”无限延期。
3. 周中做一次异常检查,而非机械增加会议
对关键路径项目,周中可以安排一次简短异步检查:查看逾期任务、即将到期的依赖、未关闭风险和待决事项。只有出现需要协调或取舍的问题,才召集相关人讨论。稳定项目不需要为了形式每周增加会议频次。
检查的重点不是问“大家有没有问题”,而是逐项看触发条件:哪些任务已超过承诺日期、哪些输入未按约提供、哪些决策即将错过最后期限。问题越具体,协调越容易落到人和时间上。
4. 周末前由成员提交事实,负责人做偏差判断
周末汇总时,成员先提交本周事实和下周承诺;负责人再检查任务依赖、交付证据、风险等级和计划变化。不能把负责人当成所有数据的代录员。负责人最重要的工作是判断信息是否足以支撑决策,以及哪些事项需要升级。
若状态与证据不一致,应先校正事实再讨论责任。比如任务标为“完成”,但验收报告尚未通过,就应调整状态并注明剩余条件。用颜色或标签突出异常可以提高浏览效率,但颜色不能取代原因和行动方案。
5. 周会上只讨论例外和决策,不逐条朗读任务
周会可以按“已完成关键交付、偏差与风险、需要的决策、下周关键承诺”组织。对没有偏差的常规任务,参会人无需逐项朗读;对风险事项则讨论影响、备选方案、决策截止时间和后续责任人。
会议结束前,把每个决策转成行动项,明确负责人、完成期限和验证方式。若暂时无法决策,要记录待补充的信息、信息提供人和下一次决策时间。会议记录应能回答“谁做什么、何时完成、怎样确认”,而不是只保留讨论过程。
6. 下周初复核旧行动,再建立新承诺
下周启动时,先检查上周行动项是否完成及其证据。逾期事项不能直接从清单中消失;需要重新评估影响、调整资源或升级决策。完成的行动项也应确认是否真正解除阻塞,而不是只确认“已处理”。
复核结束后,再建立本周承诺和新依赖。通过这种方式,周进展不再是每周重新写一份独立材料,而是持续累积的项目事实与决策记录。
- 周初确定交付物、验收标准、依赖和优先级。
- 工作发生时更新关键任务状态、证据和变化。
- 周中检查临近期限、阻塞和关键路径异常。
- 周末由成员提交事实,负责人判断偏差与风险。
- 周会上讨论例外、决策和资源取舍,明确行动责任。
- 下周初复核行动结果,再进入新的计划周期。

七、不同情况下的行动建议:团队规模、风险和工具成熟度不同,做法也应不同
1. 小团队或短周期项目:先用轻量结构
如果团队只有几个人、项目周期短、依赖关系简单,不必马上建设复杂的周报制度。用共享任务清单记录交付物、负责人、到期时间、状态、阻塞和证据链接,就能覆盖大部分需求。关键是每周固定时间检查变化,而不是不断增加字段和审批流程。
轻量做法的边界在于信息不能过度分散。若同一任务已经同时存在于聊天记录、个人表格和会议纪要,哪怕团队人数少,也应指定一个唯一可信的状态来源,避免多处版本互相冲突。
2. 100 人以上或跨部门项目:建立统一状态口径
当参与者超过 100 人,或多个部门同时交付不同部分时,负责人很难靠口头沟通掌握全貌。团队需要明确任务粒度、状态定义、依赖关系、权限边界和升级规则;还要规定项目、团队与个人分别在哪一层更新信息。
这种情况下,可以评估项目管理平台对任务协同、项目视图、权限控制、变更留痕和数据汇总的支持。选型不要只看功能列表,还要实际验证不同角色能否完成日常操作、历史数据能否迁移、报表口径是否符合管理需要,以及系统如何适配现有流程。
3. 高风险或强监管项目:让证据链完整
若项目涉及财务、医疗、数据安全、关键基础设施或严格审计要求,周进展中需要保留可追溯的版本、审批、风险接受记录和验收证据。普通文字描述不足以支撑审计,需确认谁在何时更新了什么、谁批准了范围或计划调整。
但留痕并不意味着所有信息都复制进周报。敏感资料应保存在有权限控制的系统中,周进展只引用受控链接、编号和必要结论,避免扩大敏感数据的传播范围。
4. 需求变化频繁的项目:区分基线变化与执行偏差
产品探索、客户定制和市场试点项目,范围可能在执行过程中调整。此时,不能简单以最初计划衡量全部任务,也不能因为范围常变就取消计划管理。每次正式变更应记录原因、影响、批准人和新基线,让团队能区分“执行延误”与“范围增加”。
对于尚未验证的探索任务,不宜承诺过度精确的最终日期。可以承诺实验设计、数据收集和阶段评审等可控交付物,并设置决策门槛:达到什么证据继续投入,未达到什么条件停止或转向。
5. 远程协作团队:用异步更新替代状态追问
跨时区团队不适合依赖临时会议收集状态。成员可以在本地工作日结束前更新任务、证据和阻塞;负责人按统一时间窗口汇总,只对需要讨论的事项安排同步沟通。异步更新要写清上下文和请求对象,否则信息虽已发布,接收者仍需反复追问。
远程协作尤其要标明响应期限。诸如“请尽快确认”没有可执行时间;“请在周三 12:00 前确认规则版本,未确认则按版本 B 继续并在周会升级”才有明确的行动边界。
八、取舍与落地:如何避免把周进展做成新的负担
1. 在信息完整和填写成本之间取平衡
字段越多,理论上可以记录越多背景;但填写成本也会上升,最终可能出现复制粘贴、虚填和拖延更新。我的建议是先从关键任务开始,保留对判断最有用的字段:交付物、状态、证据、阻塞、下一步、负责人和期限。
若某个字段连续几周没有触发任何决策、协调或复盘,可以考虑合并或删除;如果某类问题反复导致误判,就增加对应字段或规则。周进展模板应随着真实使用不断校准,而不是一次设计后永久不变。
2. 在统一标准和团队差异之间取平衡
组织需要统一基本定义,否则跨团队汇总无法比较;但不同团队的交付证据并不相同。可以统一状态含义、风险分级和行动项格式,同时允许研发、运营、采购和研究团队使用适合自身工作的证据类型。
统一不等于把所有工作压进相同模板。过度统一可能让研究工作被迫填百分比,也可能让审批类流程无法体现实际节点。有效标准应规定最小共同语言,并给业务差异留出合理空间。
3. 在实时更新和打扰成本之间取平衡
如果每一个小动作都要求即时更新,成员会感到被监控,信息系统也会充满低价值变化。合理做法是按风险设置更新触发条件:关键路径任务在状态变化和阻塞出现时更新,普通任务按固定频率更新;紧急事项直接通知相关人,不以等待周报为由延迟处理。
系统中的任务更新和人员绩效评价也应适当区分。状态更新的首要目的,是让团队更早处理问题;若成员担心报告风险会被简单归咎,信息就会被延迟或美化,最终损害项目判断质量。
4. 在工具自动化和人工判断之间取平衡
工具可以自动汇总逾期任务、提醒到期依赖、计算里程碑完成情况,也能保留变更记录;但工具无法自动判断需求是否足够清晰、风险是否会影响客户承诺、某个延期是否值得调整范围。自动化应该减少机械收集,不能取代项目负责人的判断。
部署前应先梳理流程和数据定义,再配置系统。若把模糊状态、重复字段和不清晰的责任关系原样搬进新平台,团队只是把低效流程电子化。迁移时还要检查历史任务字段、人员权限、附件链接、状态映射和数据保留要求,安排小范围试运行后再推广。
5. 在追求准时率和真实暴露风险之间取平衡
单纯把按时完成率作为唯一目标,可能诱发成员把日期不断往后改,或把未验收工作提前标成完成。更稳健的指标组合应同时关注按时交付、计划变更次数、依赖问题提前暴露时间、行动项关闭率和验收一次通过情况。
指标不是为了给团队排名,而是帮助发现系统性问题。如果延期集中在同一外部依赖,应该改善协同机制;如果多数任务都在最后阶段返工,可能是验收标准不足;如果更新总在逾期后发生,则要改进信息触发和责任规则。

九、可复制的周进展模板与落地检查清单
1. 一条关键任务的周进展模板
团队可以按以下结构记录关键任务。模板不是为了让每个人写同样长度,而是确保管理判断所需的信息没有遗漏。任务简单时可简写,涉及关键路径、外部依赖或重大风险时则补充原因和证据。
| 字段 | 填写要点 | 示例 |
|---|---|---|
| 任务与本周承诺 | 写清可交付结果,不用笼统活动代替。 | 完成用户查询接口并通过基础单测。 |
| 本周实际结果 | 说明已完成部分与尚未完成部分。 | 接口已合并,常规路径通过,权限异常用例未通过。 |
| 交付证据 | 提供可访问的记录、报告或验收结论。 | 代码评审记录、测试报告链接。 |
| 偏差和影响 | 说明原因、影响的下游任务和里程碑。 | 权限规则待确认,可能压缩周三联调时间。 |
| 下一步行动 | 写明动作、责任人和截止时间。 | 产品负责人周二 12:00 前确认规则;开发周二 17:00 前修复。 |
| 需要的决策或资源 | 明确请谁决定什么,最晚何时决策。 | 若规则未确认,项目负责人决定是否按现有方案继续。 |
2. 一次周进展复盘的检查清单
- 关键里程碑和本周计划是否有明确基线,变更是否留下原因和批准记录。
- 关键任务的状态是否有交付证据,而不是只有主观百分比。
- 已发生的问题是否与未来风险、外部依赖区分记录。
- 每个阻塞是否有处理责任人、所需输入和最晚升级时间。
- 延期是否会消耗缓冲、影响关键路径或压缩验收时间。
- 周会上讨论的决定是否转成有负责人、有期限、有验证方式的行动项。
- 下周是否复核了上周行动结果,而非只创建新的计划。
- 收集和整理周进展的成本是否持续可控,是否存在重复录入。
3. 试运行时先验证三个结果
模板或工具上线后的前两到四周,不建议只统计填写率。更值得检查的是:关键风险是否比过去更早被发现,负责人追问同一事项的次数是否减少,行动项是否有明确的关闭证据。若填写率很高但这些结果没有改善,说明流程可能增加了记录,却没有改善协同。
试运行也要听成员反馈:哪些字段最难理解,哪些更新重复,哪些提醒没有价值,哪些状态定义容易产生争议。把这些问题修正后再扩大范围,比一次性推广复杂流程更稳妥。
十、总结:周进展的价值,不是让每个人都汇报,而是让团队更早做对决定
做好周进展,重点不是设计一张完美表格,而是建立一套可靠的协同习惯:周初明确承诺,工作发生时更新事实,周中检查异常,周末判断偏差,会议后落实行动,下周复核结果。每一步都要围绕交付物、证据、依赖、责任和时间展开。
我最看重的判断标准是:这条周进展能否让一个没有参与日常执行的人,在几分钟内看懂当前结果、最重要的风险和下一步该找谁。如果答案是否定的,就优先补足证据、影响和行动责任,而不是增加更多文字。
下一步可以从一个正在进行的项目开始:挑出三项关键路径任务,连续四周记录计划、实际、证据、偏差和行动项;再比较风险暴露时间、负责人追问耗时和行动关闭情况。先用真实项目校准机制,再决定是否扩大到整个团队。这样做出来的周进展,才既能服务成员协同,也能帮助负责人及时控制项目进度。
常见问题解答(FAQ)
1. 周进展应该按什么结构汇报?
我每周都要整理进展,但有时写成了流水账,团队看完还是不知道哪些目标完成了。我想找到一种既省时间、又能让负责人快速判断项目状态的写法。
按“本周计划、实际完成、未完成及原因、风险与阻塞、下周安排”五项汇报。每项尽量对应具体任务、负责人和日期;完成情况用可核对的交付物或验收结果说明,避免只写“持续推进”。
2. 如何判断项目周进展是否正常?
我遇到过任务看起来都在推进,到了周会上才发现关键节点已经延期的情况。只看完成任务数量,似乎很难判断项目是否真的按计划运行。
以里程碑和关键路径任务为主要判断依据,同时对比计划完成日期与实际状态。可每周记录按期完成率、逾期任务数和未解决阻塞数;如果关键任务延期或阻塞连续一周未解除,就应标记风险并明确纠偏负责人和期限。
3. 项目成员不及时更新任务,周进展怎么跟踪?
我负责汇总多人协作的项目时,常常要在周会前逐个追问进度,信息还可能前后不一致。我想减少催办,同时避免把成员的口头反馈当成已经完成。
统一约定更新截止时间和任务状态口径,例如每周五下班前更新状态、完成证据、剩余工作量及风险。周报从任务记录汇总;未更新的任务标为“待确认”,由负责人在会上核实,不直接按完成处理。
4. 周进展发现任务延期后,应该怎么协同处理?
我曾在周报里写了延期原因,却没有明确后续动作,结果下一周问题原样出现。我想知道怎样把进度偏差转成团队能执行的安排。
对每项延期任务记录影响范围、根因、补救动作、责任人和完成期限,并判断是否影响里程碑。若会影响关键节点,应及时调整依赖任务或资源安排;复查时核对交付物和新期限,不能只以“已沟通”作为关闭依据。
核心关键词
文章包含AI辅助创作:进度跟踪如何做好周进展?项目成员协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608991
读者评论
我们团队试过按“交付物、证据、下一步”更新,周会确实少了不少状态追问。不过证据链接如果散落在不同系统里,负责人还是得来回找,最好先约定统一的记录位置。
对跨部门项目很有参考价值。小团队任务少时,逐项填责任人和时限可能显得繁琐,我觉得可以只对关键路径和有阻塞的事项用完整格式,常规任务简要更新。
百分比不一定都没用,拆分清楚的任务用它看趋势还挺方便;问题是口径不稳定时容易造成误判。除了完成比例,也应标明阶段验收结果和剩余工作。
