每日进展流程最常见的失败,不是成员没有更新,而是团队把“写了多少字、完成了多少任务”当成了项目是否健康的证据。一个项目可以每天都有整齐的进展记录,却仍然在关键依赖、返工和验收上持续失速。真正有效的进度跟踪,应该从可验证的交付事实出发,把成员更新、任务状态、风险变化和里程碑结果连成一条证据链。
一、核心结论:每日进展不是日报,而是一套风险发现机制
1. 先回答三个管理问题
我判断一套每日进展流程是否有效,通常不先看表格有多少字段,而先看它能不能稳定回答三个问题:今天实际交付了什么,当前计划与事实差在哪里,差异是否已经影响后续交付。回答不了这三个问题,日报再完整也只是信息存档。
所以,每日进展的最小闭环应当是:成员更新事实,负责人核对差异,项目负责人处理风险,第二天验证处理结果。进展记录不是流程终点;没有被识别、分级和跟进的风险,只是换了一个地方继续存在。
2. 把“完成”定义成可核验的交付
“开发完成”“已沟通”“基本没问题”都不是可靠的进展状态。它们缺少可复核的边界。更有效的表达是:“接口已部署到测试环境,12 条用例通过 10 条,剩余 2 条因权限策略待确认,负责人为某某,预计明日 14:00 前给出结论。”
这种写法不仅说明做了什么,还暴露了剩余工作、依赖条件和下一步动作。团队不必要求每个人写长篇日报,但必须要求关键任务有明确的完成证据,例如合并记录、测试结果、验收结论、文档链接或客户确认。
3. 管理者要跟踪偏差,不要追求表面整齐
每日跟踪的核心指标不是“提交率越高越好”,而是偏差能否足够早地被发现。任务连续三天处于“进行中”,比某天少写两行文字更值得关注;一个阻塞问题当天被指出并有人负责,通常比一个被写成“正常推进”的隐患更健康。
我建议把进度看板拆成三层:成员层记录可验证事实,任务层呈现状态与依赖,项目层观察趋势与风险。三层数据口径一致,管理者才有可能从“谁说自己很忙”转向“哪些交付正在偏离计划”。
二、背景与真实场景:为什么团队每天更新,项目仍会延期
1. 多项目团队的更新往往发生在不同节奏里
在 100 人以上的组织里,项目成员可能同时参与多个项目,需求、研发、测试、运维和交付又采用不同的工作节奏。有人按任务更新,有人按会议更新,有人等到周会才集中补填。数据看似都在系统里,实际却无法放在同一个时间轴上比较。
以一个跨部门产品迭代为例:研发每天更新代码进度,测试在缺陷系统里记录问题,产品在会议纪要中追踪需求变更,交付团队则通过群消息确认客户窗口。若项目负责人只能在周五把这些信息拼起来,周一已经出现的依赖风险可能直到周五才进入决策视野。
2. 迟报并不总是态度问题
成员不更新,常被简单归因于执行力不足。但我更愿意先检查流程设计:是否需要重复填写同一状态?成员是否能从更新中得到帮助?任务是否有清晰负责人和验收标准?如果填写后没人看、阻塞后也没人处理,成员很快会把更新视为额外劳动。
另一种常见情况是,团队用“日报”汇报活动,而不是记录结果。成员写了“参加评审、讨论方案、处理问题”,管理者却看不出交付物在哪里。过程活动可以解释投入,却不能替代完成证据。
3. 每日频率不等于每天催报
每天追问一次,不代表每天都需要手工填写一份完整报告。成熟的流程应尽量复用任务系统中的状态、负责人、计划日期和验收记录,只让成员补充系统无法自动表达的内容:今天完成的证据、尚未完成的原因、下一步动作和需要的协助。
如果每日更新需要成员在任务系统、电子表格和群聊重复录入同一事项,数据质量通常会先于团队耐心下降。工具支持自动提醒、状态变更记录、权限管理和跨项目视图时,可以减少重复劳动;对于中大型组织,部署方式、迁移成本和权限模型也应纳入评估。以 PingCode 为例,评估时可以核对其是否满足企业项目协作、私有化部署以及从 Jira 平滑迁移等要求,但具体能力、版本范围和迁移方案应以厂商当前文档与实际验证为准,不能把产品宣传直接当成落地结果。
三、常见误区:看起来有数据,实际上没有管理价值
1. 用更新率代替项目健康度
更新率适合衡量流程是否执行,不适合单独判断项目进展。成员按时更新,并不意味着交付按时;任务状态全部显示“进行中”,也不意味着工作量均匀。若把高更新率当成健康项目的证明,团队可能优化的是填写行为,而不是交付结果。
更合理的做法是把更新率与计划偏差、阻塞时长、返工率、验收通过率一起看。更新率低,先查提醒机制、流程摩擦和信息价值;更新率高但延期多,则要查计划质量、依赖管理和需求变更。
2. 用任务数量和完成百分比衡量贡献
任务数量不等于工作量,也不等于价值。把一个复杂任务拆成十个小任务的人,可能会显示比承担整块系统设计的人完成得更多。单一的“完成百分比”更容易制造错觉:未完成的 10% 可能刚好是最难验收的关键环节。
我建议将任务拆分到能估算、能验收、能识别依赖的粒度,再分别记录状态、计划完成日期和验收条件。若某一任务预计持续数周,应明确中间可验证产物,不能只靠成员主观填写“完成 80%”。
3. 把阻塞记录当成负面表现
团队若惩罚暴露问题的人,问题就会转入私聊、口头承诺或延期后解释。进度管理应该奖励早发现,而不是奖励“看起来一切正常”。一个当天登记、当天指派负责人、次日完成决策的阻塞,往往比一个被隐藏一周的阻塞更可控。
因此,阻塞率不能脱离处置时间解释。阻塞数量上升,可能是风险透明度提高;如果阻塞持续时间也不断变长,才说明组织响应能力可能不足。
4. 用统一模板压平不同类型的工作
研发、设计、采购、客户交付的工作证据并不相同。研发可用代码合并、自动化测试和缺陷状态说明;设计可用评审版本和待决意见;采购可能以询价、审批与到货节点为证据。强行使用同一个“已完成百分比”字段,结果往往是形式统一、含义不统一。
模板应统一最小字段,证据类型可以按工作性质扩展。管理层需要可比较,执行者需要有意义,两者之间的平衡点是统一状态定义、明确验收口径,而不是所有岗位填写完全相同的文字。
四、专业判断逻辑:建立能从事实走到行动的指标体系
1. 先确定指标层次,再决定看板长什么样
每日进展指标可以分为四层:流程执行、交付过程、风险处置和结果质量。流程执行回答“信息是否及时”;交付过程回答“计划是否兑现”;风险处置回答“异常是否有人推动”;结果质量回答“交付是否通过验证”。四层指标不能互相替代,也不应被压缩成一个总分。
| 指标层次 | 建议观察项 | 主要用途 | 常见误读 |
|---|---|---|---|
| 流程执行 | 按时更新率、缺字段率 | 发现流程摩擦与数据缺口 | 把更新及时误当成项目健康 |
| 交付过程 | 计划兑现率、延期任务占比、周期中位数 | 识别计划偏差和交付节奏 | 只看平均值,忽略尾部任务 |
| 风险处置 | 阻塞持续时长、超时未决数、责任明确率 | 判断组织响应能力 | 把阻塞登记多直接视为团队变差 |
| 结果质量 | 首次验收通过率、返工率、上线后缺陷率 | 确认进度是否以质量为代价 | 只追求按期交付,忽略返工成本 |
2. 指标必须有分母、时间窗和责任边界
“延期率 20%”如果没有说明分母,就很难解释。它可能是本周到期任务中延期的比例,也可能是全部未完成任务的比例,或者是项目里程碑延期比例。三个口径回答的是不同问题,不能放在一张趋势图里直接比较。
每个指标至少要写明对象、计算方式、统计周期和排除规则。例如:“本周计划到期任务按期验收率=本周计划到期且已到验收日期的任务中,按期通过验收的数量÷同期应验收任务数量。”被取消的任务是否纳入、延期后重新排期是否视为按期,都应提前约定。
3. 优先看趋势和分布,不要盯住单日波动
单日数据容易受到节假日、发布窗口、集中验收和任务拆分影响。项目负责人更应关注滚动趋势:延期任务是否连续增加,阻塞解决时间是否拉长,任务周期是否出现长尾,验收通过率是否在某个阶段下滑。
看均值时尤其要小心。少数持续数周的任务会显著拉高平均周期,导致团队看不到大多数常规任务的实际节奏。周期中位数、不同类型任务的分布以及超长任务清单,通常比单一平均值更能指导行动。
4. 把指标和决策动作绑定
每个指标都应预先规定触发动作。例如,关键任务超期一天,项目负责人核实依赖;阻塞超过两个工作日,升级到跨团队协调;验收通过率连续两周下降,检查需求稳定性和测试覆盖。阈值应根据团队历史基线设定,而非照搬其他公司的数字。
一个指标如果长期变化却从未触发讨论,可能并不需要继续展示。仪表盘不是越满越专业;能触发具体行动的少数指标,通常比几十个无人解释的数字更有用。
五、具体案例与数据观察:一条进展记录如何变成管理信号
1. 用匿名化情景推演还原问题
下面的数据是为说明分析方法构造的情景模拟,不代表某家企业的真实业绩。假设一个 120 人组织的跨部门版本项目,持续八周,涉及产品、研发、测试和交付团队。项目起初通过群消息和周会汇报,后来将每日更新统一到任务记录中,并增加阻塞责任人和验收证据字段。
改革前,团队按时更新率约为 62%,关键任务平均在计划日期之后 4.1 个工作日完成,阻塞问题从提出到明确处理责任平均需要 2.6 个工作日。问题并非“成员没有干活”,而是计划偏差没有在发生时进入项目负责人视野。
经过四周试运行,示意数据中按时更新率达到 88%,关键任务延期中位数降至 2.0 个工作日,阻塞责任明确时间降到 0.7 个工作日。由于项目规模、任务定义和统计周期都会影响结果,这组变化不能被解释为工具单独带来的因果效果;它反映的是流程调整后,团队更早发现并分派问题。

2. 读日报时先找“变化”,再找“原因”
假设某成员昨天记录“接口联调完成 70%”,今天仍是“70%”。这不必然代表停滞,但必须进一步问:剩余 30% 是哪些验收条件?是否依赖其他团队?今天新增了什么证据?如果一个任务连续多日没有状态变化,也没有新证据或计划调整,就应进入复核,而不是继续被标记为正常。
项目负责人可以用四个问题阅读更新:结果是否可验证,计划是否改变,依赖是否发生变化,是否需要他人决策。若更新没有触及这四项中的任何一项,它可能只是重复描述。这个检查方式比要求成员写更多文字更能提升信息密度。
3. 分析延期时,区分可控因素与系统性因素

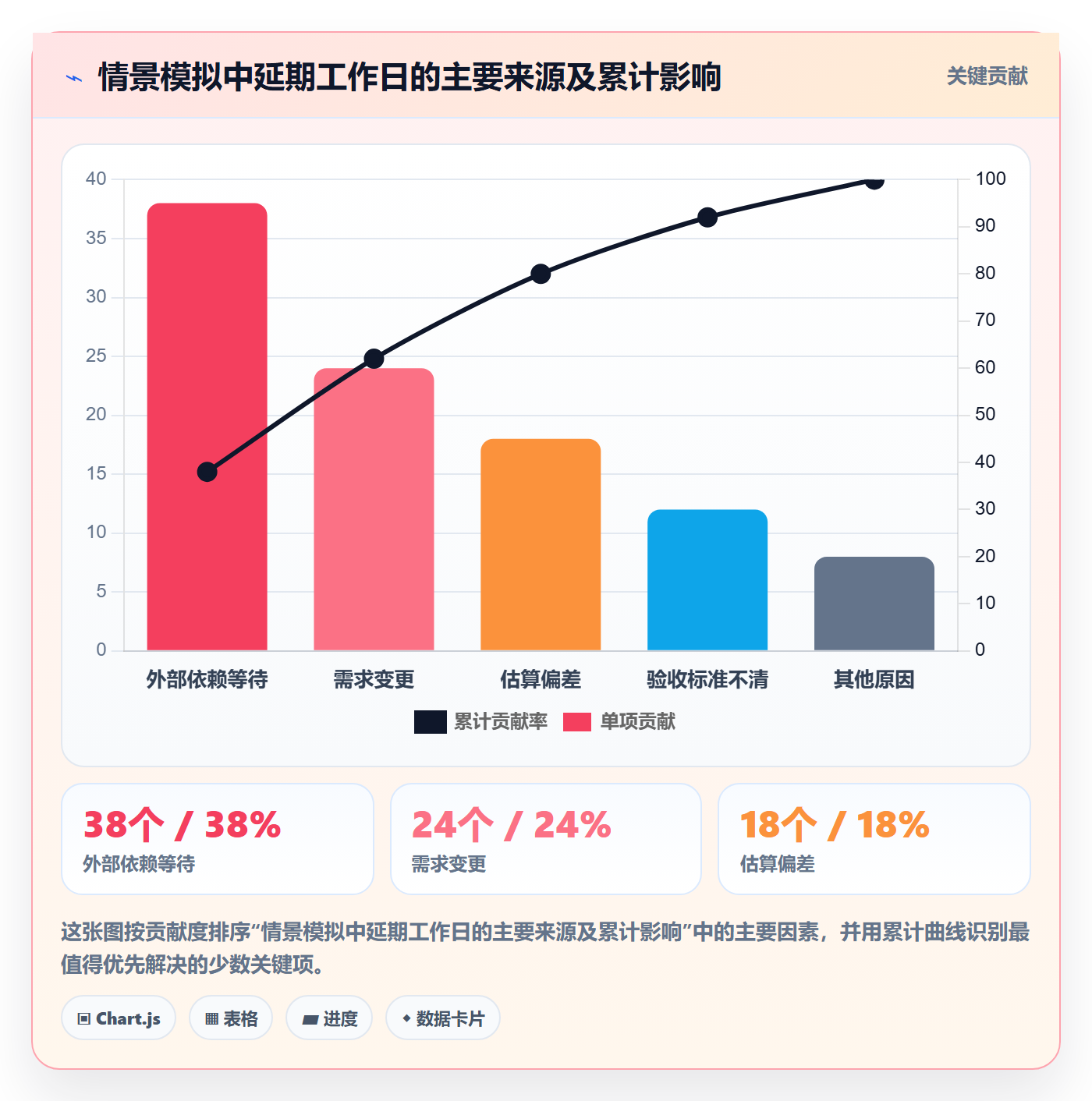

在情景项目中,某周延期任务增加,并不应立刻归咎于某个成员。应进一步按原因分类:需求变更、外部依赖、估算偏差、验收标准不清、技术返工、资源冲突。若延期集中在跨团队依赖任务,解决方案是明确响应时限与升级路径;若集中在需求频繁变更的模块,优先补变更评审和版本冻结规则。
分原因统计需要控制分类数量。十几种原因容易让成员不知道如何选择,也不利于形成管理动作。初期可使用六到八个主类,并允许补充说明;一个分类只有在能引出不同处置动作时,才值得单独保留。

4. 用交付链条识别“忙碌但不产出”的阶段
如果任务状态大量停留在“待验收”,问题可能不在执行速度,而在验收资源和标准;如果任务很快进入“已完成”,但返工率随后上升,说明团队可能以牺牲质量换取短期进度。将任务从开始到验收的各阶段持续时间拆开,才能判断卡点究竟在排队、执行还是反馈。
我不建议未经历史数据就设定“进行中不得超过三天”之类硬规则。不同工作类型跨度差异很大。更可行的方式是先按任务类别计算历史周期分布,再标记明显超过该类别常态的任务,要求负责人说明原因和下一步安排。

六、每日进展流程:把更新、核验、决策和回看连起来
1. 前一工作日结束前:确认明日计划边界
每日流程最好从前一工作日的计划收尾开始。成员确认次日重点任务、预计产物、依赖对象和需要的决策,不要求精确到每小时,但要能判断当天结束时是否有可核验结果。
负责人应检查计划是否过载、关键任务是否缺少前置条件、任务是否有明确验收方式。若计划尚未具备开始条件,应该标记为等待决策或等待依赖,而不是放进“进行中”制造虚假的执行感。
2. 当日约定时间:成员更新四类信息
更新应尽量短,通常覆盖四项即可:已完成的事实、未完成的差异、当前阻塞及责任人、下一步动作与预计时间。不是每项都必须写长描述,但需要足以让未参会的人理解状态。
- 已完成:写清交付物和证据位置,避免只写“已处理”。
- 未完成:说明原计划与当前状态的差异,以及剩余验收条件。
- 阻塞:记录依赖对象、需要的决定、提出时间和期望响应时间。
- 下一步:写明下一项动作、负责人及预计完成节点。
3. 项目负责人:只处理异常,不重复审阅所有流水账
负责人应优先查看超期任务、长时间无状态变化任务、关键依赖、验收失败和计划变更。无异常的任务可以通过看板或自动规则汇总,不必逐条开会复述。团队同步的重点应是需要协调的事项,而不是逐人念日报。
当成员报告风险时,负责人要明确三件事:谁负责推动,何时给出下一次结论,若到时未解决如何升级。没有责任人和时间点的“持续跟进”,只是把风险延后到下一次会议。
4. 每周复盘:校准计划与指标口径
每日更新主要发现短周期异常,每周复盘则检查重复出现的系统问题。复盘时可比较计划与实际、分析延期原因、查看验收与返工,并确认上周决定是否解决了风险。不要只汇总“完成了多少任务”,还要问哪些计划假设被事实推翻。
若项目持续出现估算偏差,调整估算方法和任务粒度;若跨团队阻塞频繁,明确依赖承诺和升级路径;若更新率下降,先检查系统是否重复录入、提醒是否过多、状态字段是否难以理解。问题不同,动作也应不同。
七、不同情况下的行动建议:先诊断,再改流程
1. 更新率低,但交付整体稳定
这可能表示团队依赖口头协作,或者当前系统录入成本高。先抽查几项关键任务能否从现有记录还原真实状态,再观察成员是否需要在多个地方重复录入。若项目风险低、任务短且团队规模小,可以采用轻量看板和关键节点更新,不必立即增加完整日报。
若组织需要审计、跨团队协作或向多个管理层汇报,则应补齐更新责任、字段定义和提醒机制。目标不是追求所有人每天写同样长度的文字,而是确保关键交付有连续、可查的记录。
2. 更新率高,但延期和返工仍多
此时不要继续加密催报。检查计划是否按真实依赖制定,任务是否过大,变更是否进入基线,验收标准是否在开工前明确。若进展记录充满“已完成 90%”,但验收经常失败,优先改进完成定义和质量门槛。
可以把延期原因与返工原因分开统计。延期反映时间偏差,返工反映质量或需求理解成本;二者重叠时,仍要区分是工作未完成、验收未通过,还是需求发生变化。
3. 阻塞很多,但很少有人主动升级
检查团队是否把阻塞公开视为“能力不足”,以及负责人是否及时响应。公开风险却无人处理,比没有模板更伤害信任。可以设立按影响范围分级的升级规则:个人可解决的阻塞留在任务层,跨团队资源冲突进入项目协调,影响里程碑的事项直接触发管理决策。
升级不意味着绕过直接负责人,而是让决策速度与影响范围匹配。阻塞字段应简洁,重点写清需要谁做什么、最晚何时做、延迟将影响什么。
4. 组织规模大、项目多、权限要求高
在大规模组织中,流程除了成员易用,还要考虑项目层级、数据权限、审计记录、系统集成、部署与迁移。采购评估应验证真实工作流,而不只看演示界面:选取一个跨部门项目,按现有角色配置权限,测试任务变更、通知、报表、导入导出和异常恢复。
若从 Jira 或其他既有平台迁移,先盘点项目、字段、工作流、历史记录、附件、权限和集成依赖,再做小范围试迁移与抽样核验。私有化部署、数据驻留和国产化要求可能是必要条件,但“支持迁移”不等于所有自定义规则都能无损映射;必须用实际数据验证,尤其关注字段转换、历史状态、附件权限和自动化规则。
5. 小团队、短周期、低风险任务
小团队可以使用更轻的流程:每日异步更新关键任务,每周核对里程碑,出现阻塞时及时协商。若成员只有三五人、任务周期短、工作完全可见,强行引入多层审批和大量指标,会让管理成本超过信息收益。
轻量不代表没有标准。至少仍需明确负责人、验收条件、计划节点和阻塞升级方式。遇到人员增加、依赖增多或交付风险上升,再逐步增加跨项目视图和自动化提醒。
八、指标与流程的取舍:哪些该统一,哪些不该统一
1. 统一状态定义,允许证据类型不同
不同团队可以有不同交付物,但“未开始、进行中、待验收、已完成、已阻塞”等状态必须有统一含义。例如,“已完成”应表示验收条件满足,而不是执行者停止操作。否则同一个状态在不同部门代表不同阶段,跨项目汇总会失真。
证据则可以按工作性质定制:代码提交、测试报告、设计稿、审批记录或客户确认都可以证明交付。统一的是判断原则,不是每种工作的产物格式。
2. 统一最小字段,避免无上限扩张
建议先保留负责人、计划日期、当前状态、验收条件、阻塞与下一步动作等核心字段。只有当一个新增字段能触发报表、自动提醒、风险处置或审计需求时,才值得加入。字段越多,填写完整率未必越高,使用者更可能复制旧内容或选择默认值。
可在试运行两到四周后检查字段使用情况:哪些字段经常为空,哪些字段无法被决策使用,哪些内容其实已经能从系统自动获取。把无用字段移除,也是一种流程治理。
3. 每日更新与实时监控不是一回事
每日更新适用于需要成员补充判断、说明原因和提出协助的事项;自动监控适用于系统可直接观察的状态,例如代码合并、测试结果、构建失败或工单变更。把可自动采集的数据交给系统,可以减少人工填写,让成员把精力用于解释异常。
但自动数据也有边界:提交次数不等于有效交付,在线时长不等于产出,任务状态变化不一定代表真实完成。自动化负责发现信号,人工负责核实语境与作出决策,两者不能互相替代。
4. 速度、透明度和成员体验之间要平衡
流程越严格,短期内越容易获得完整字段,但也可能增加填报负担和防御性表达。流程越轻,体验更好,却可能无法支撑复杂依赖和审计要求。合理做法是按风险分级:普通任务轻量记录,关键路径任务补齐验收证据,重大风险事件保留决策过程。
如果管理者将日报直接用于个人排名,成员很可能优化可见数量而非团队结果。每日数据首先应用于协作和风险处置;绩效评价需要更长时间窗口、多来源证据和岗位背景,不能用单日更新记录代替全面评价。
九、落地检查表:从试点开始,不要一次性推倒重来
1. 先选一个项目做两周试运行
挑选有真实跨角色协作、但规模可控的项目。试运行前记录现有按时更新率、关键任务延期情况、阻塞处理时间、验收通过率和每周填报耗时;试运行后用同一口径复测。没有基线,就无法判断流程是否真的改善。
试点阶段应让执行成员参与字段设计,明确哪些信息能自动获取,哪些必须人工补充。若成员反馈某字段无法稳定填写,要先查字段定义是否模糊,而不是只加提醒频次。
2. 用固定节奏检验流程是否产生行动
每天检查异常清单,每周复盘趋势,每两周审视字段和流程。每次复盘至少记录:发现了什么问题,采取了什么行动,负责人是谁,何时验证。若几轮复盘后仍然只有数据展示、没有决策跟进,就应调整职责分工或削减无用指标。
3. 上线前完成四项口径校验
- 任务状态是否有清晰定义,跨团队是否使用同一语义。
- 每个核心指标是否写明分母、统计周期、排除规则和数据来源。
- 阻塞是否包含负责人、期望响应时间和升级路径。
- “已完成”是否必须对应可复核的验收证据。
十、结语:不要问成员今天忙不忙,要问交付链条哪里失去确定性
每日进展流程最值得保留的,不是固定格式,而是它能够让问题在仍可处理时暴露出来。更新及时只是输入条件,计划偏差、阻塞时长、验收质量和责任闭环才共同决定管理者能否做出正确判断。
我建议下一步先不要新增一套更复杂的日报模板,而是选一个项目,统一任务状态与完成定义,建立阻塞责任和升级时限,并连续观察两到四周。等团队能稳定回答“交付了什么、差异在哪里、谁来解决、何时验证”,再决定是否增加更多指标或更换管理平台。
好的每日进展,不是让所有人看起来都在前进,而是让团队尽早知道哪里没有前进,以及下一步该由谁采取什么行动。
常见问题解答(FAQ)
1. 每日进展应该在什么时间提交?
我以前以为只要当天补上进展就行,后来发现团队成员分散在不同时间工作,临近下班才汇总会影响次日安排。我想知道怎样设定时间,既不打断工作,也能让负责人及时发现阻塞。
建议约定一个固定截止时间,例如每个工作日下班前30分钟提交,负责人在当天结束前集中检查。跨时区或轮班团队可按各自班次结束前提交,并明确逾期补报规则;关键不是统一到某个时刻,而是确保进展能赶在下一次任务安排前被查看。
2. 每日进展要记录哪些内容,才能用于跟踪项目?
我在项目里见过不少进展写着“持续推进”或“基本完成”,但第二天仍不知道具体做了什么。我希望记录的信息足够简洁,同时能判断任务是否按计划、有没有需要协调的问题。
每条进展至少记录已完成事项及可核对的结果、当前状态、下一步行动和预计完成时间;遇到阻塞时,补充阻塞原因、影响范围和需要谁在何时协助。可采用“完成了什么,还差什么,下一步做什么”的格式,并将描述关联到具体任务,避免只写主观感受。
3. 跟踪成员进度时,哪些指标比完成任务数量更有参考价值?
我发现按完成任务数排名容易误判:有人负责多个小任务,有人承担一个周期很长的关键任务。我想用更公平的方式判断进度,也想知道哪些信号值得负责人及时跟进。
建议同时观察计划完成率、逾期任务比例、阻塞任务数及持续时间、预计完成日期变更次数,并按任务规模或工作量分组比较。完成率可按已验收工作量除以计划工作量计算;单看任务数量或提交进展次数不能代表实际产出。
若某项关键任务连续两个工作日没有可验证进展,或预计完成日期反复后移,应优先核查依赖和资源,而不是直接归因于个人效率。
4. 每日进展数据出现偏差时,应该怎样判断是执行问题还是计划问题?
我遇到过任务看起来持续延期,但后来发现前置需求变更、等待外部确认并没有记录在计划里。我不确定应该先追问成员,还是先检查排期和任务依赖。
先按时间线核对基线计划、范围变更、依赖等待和实际完成记录,再判断偏差来源。若范围和前置条件稳定、任务仍多次未按承诺完成,重点检查估时和执行安排;若需求或依赖发生变化,应记录变更时间及影响,更新预测日期,而不要把原计划直接当作个人绩效结论。
核心关键词
文章包含AI辅助创作:每日进展流程与规范:项目成员进度跟踪数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608922
读者评论
我们团队也试过要求每天填进度,后来发现最有用的是补上验收证据和下一步动作。只写百分比的话,连续几天看起来没变化,也很难判断是在等依赖还是确实卡住。
阻塞时长这个指标挺实用,不过最好区分等待外部答复和团队内部处理,否则最后容易把责任推给记录问题的人。分类口径一开始不用太细,能对应到具体处理办法就够了。
文中提到看趋势而不是盯单日波动,我比较认同。实际落地时还要注意任务拆分口径,拆得越细,完成率可能越好看;如果任务类型不同,周期数据也不太适合直接横向比较。
