项目进度表上写着“完成率 80%”,离交付日期还有两周,团队看起来一切正常;但如果关键接口人已经被抽调、测试环境还没申请、需求验收口径仍有分歧,这个 80% 并不能说明项目安全。动态跟踪的重点不是更频繁地收集进度,而是及时发现计划与现实之间的偏差,把成员风险转成可验证的信号、明确的责任和具体动作。
一、先讲结论:动态跟踪要盯变化,不要只盯完成率
1. 进度数字回答不了“还能不能按期交付”
我判断一个项目是否需要干预,通常不先问“完成了百分之多少”,而是先问三个问题:接下来两周的关键工作是否有人负责,依赖条件是否已经满足,当前延误会不会传导到关键路径。完成率是结果描述;人员风险、依赖风险和验收风险,才是预测交付能否兑现的输入。
例如,一个开发任务已经写完代码,但评审尚未通过、测试数据未准备、需求方没有确认边界。系统里可能显示“开发完成”,项目实际上却没有形成可验收交付。我会把“已做完”和“已通过下一环节”分开记录,否则团队容易用局部完成掩盖端到端阻塞。
2. 用四个层次组织动态信息
一套可执行的进度跟踪,至少要把计划、事实、预测和处置分开。计划告诉团队原本要做什么;事实记录目前做到了哪一步;预测说明照当前趋势会发生什么;处置则明确由谁在什么时间前做什么。少了预测,团队只能复盘过去;少了处置,风险记录就只是另一份表格。
- 计划:交付物、负责人、开始与结束时间、验收条件。
- 事实:已完成的工作、未完成原因、实际耗时和当前阻塞。
- 预测:预计完成日期、关键路径影响、所需资源与置信程度。
- 处置:具体行动、责任人、完成期限、升级条件和复查时间。
动态不是把所有工作每天改一遍日期。真正有用的变化,应当能解释“发生了什么、影响了谁、接下来怎么做”。

3. 管理对象应从任务扩展到成员的可用能力
成员风险不是给人贴“高风险”标签,而是识别工作安排与现实能力之间的冲突。一个成员可能同时承担多个关键任务、持续被临时事项打断、依赖单一专家审批,或在交接时没有第二人能够接手。这些情况影响的不是个人评价,而是项目交付的韧性。
因此,我建议把“人是否有风险”改写成更可操作的问题:关键工作是否只有一个人会做?预计工作量是否超过可用容量?负责人缺席时,谁能接手?需求变化后,原有排期是否仍成立?这样能减少责备式沟通,也更容易推动解决。
二、背景与真实场景:风险往往先藏在成员负荷和依赖里
1. 进度突然变红,通常不是突然发生的
项目延期常被描述成某一天“突然暴雷”,但现场往往早有迹象:任务连续几次只报“进行中”,评审意见没有关闭,环境申请被搁置,关键成员临时支援其他项目,或负责人对预计完成日期越来越不愿给出明确回答。单个信号未必意味着延期,多个信号在同一条关键链路上叠加,才值得提高关注级别。
我更看重信号的组合,而不是某个孤立指标。例如,任务已超期两天并不可怕;如果它同时是后续测试的前置条件、由唯一专家负责、替补人员尚未掌握环境,那么风险就不再是“晚两天”,而是后续多个交付节点都失去了确定性。
2. 一个中大型团队的示意场景

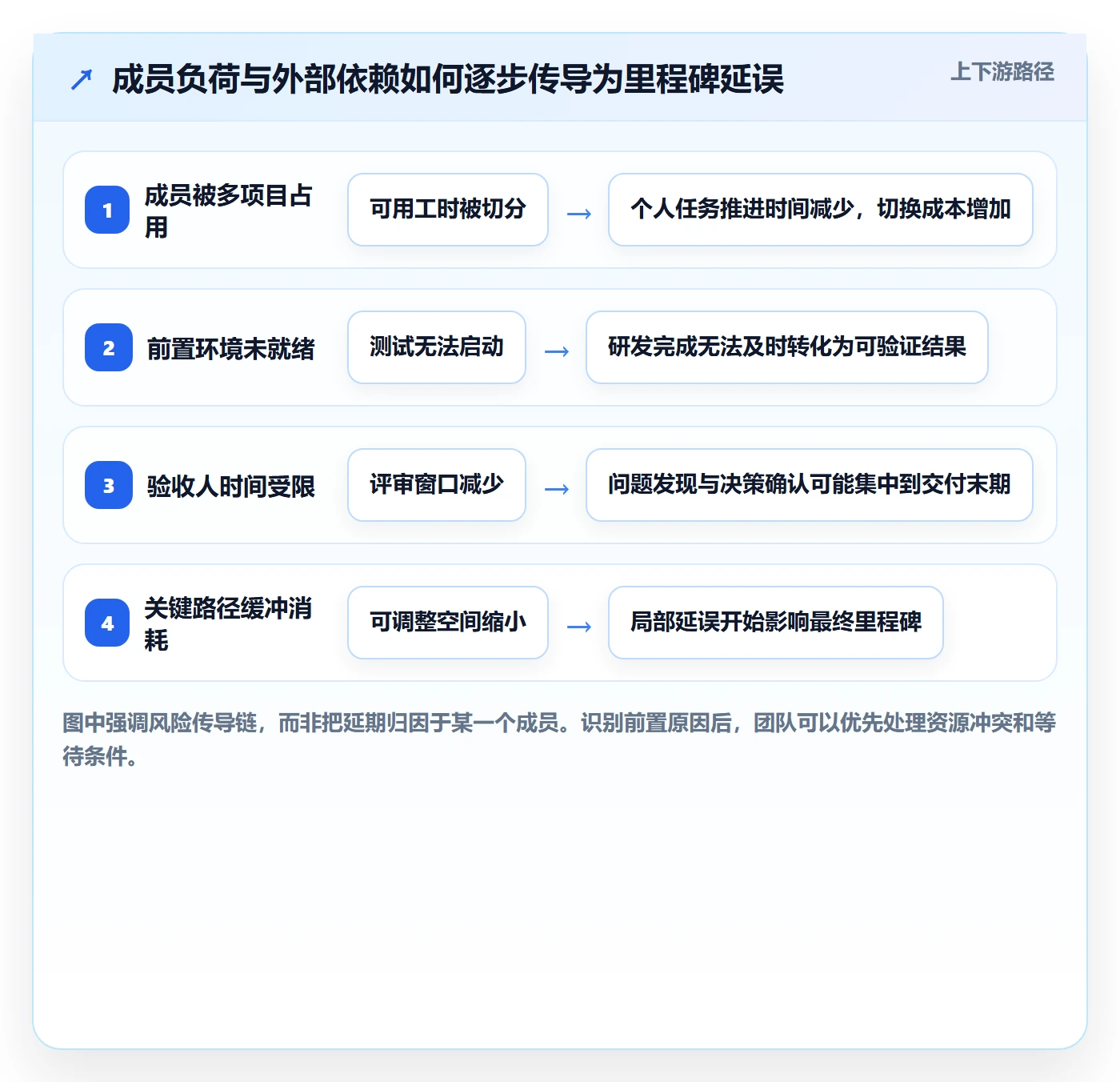

下面用一个情景模拟说明判断过程,不代表特定企业的实际统计。假设某组织有 120 人参与同一交付计划,项目包含产品、研发、测试和运维协作,计划在第 10 周完成一轮上线准备。团队每周更新一次任务状态,但连续两周的汇报都显示总体完成率约为七成,负责人据此判断进度“基本可控”。
细看之后发现,整体数字掩盖了三件事:负责核心接口的成员还兼任另一个项目的救火任务;测试负责人要等环境数据脱敏后才能开始回归;产品验收人每周只有一个固定时段可以参加评审。三项工作各自看似只延后几天,却串在同一条交付路径上。此时继续追问“为什么没有完成”,不如先重新计算可用容量、解除环境阻塞,并为验收安排备选时段。
这种场景在 100 人以上的组织里尤其常见:人员并不一定属于同一条汇报线,资源要跨团队协调,状态数据又分散在不同工具和会议纪要中。工具可以帮助汇总任务、依赖和变更记录,但无法替代项目负责人对关键路径和组织约束的判断。

3. 什么时候需要把普通偏差升级为成员风险
我会在以下情况中提高风险级别:任务负责人连续两个更新周期无法说明剩余工作;关键任务只有一个可执行人;成员投入比例与计划差异明显;任务依赖的审批、数据或环境没有明确到期时间;同一成员同时负责多个关键路径任务;或者工作已完成却没有验收人和验收时段。
这里的“连续两个周期”不是通用行业标准,而是一种可调整的项目治理阈值。周期较短、变更频繁的团队可以按日观察;阶段较长、交付节奏较稳定的团队可以按周观察。阈值的目的,是让团队在偏差仍可处理时介入,而不是制造形式化的红黄灯。
三、常见误区:看起来很忙,不代表风险得到控制
1. 把任务完成率当作交付可信度
完成率通常按任务数量或预估工作量计算,容易受到拆分粒度影响。同一件工作可以拆成十个小任务,也可以只保留一个大任务,数字会因此不同,却不意味着实际交付能力改变了。
更稳妥的做法是把任务状态与可验收证据绑定。例如,“开发完成”需要代码评审通过或构建成功,“测试完成”需要测试结果和遗留问题说明,“需求确认”需要有明确的验收记录。没有证据支持的完成状态,应被视为待核实,而不是已交付。
2. 把成员风险等同于个人表现问题
当任务落后,管理者容易追问“是谁没做好”。但成员延期可能来自工作量超配、需求频繁变更、依赖响应慢、职责边界不清或缺少技能备份。若只把问题归到个人,团队会得到更多解释和更少真实信息,风险反而更晚暴露。
我建议讨论具体工作条件,而非判断人的态度。可以问:“你还需要多少完整工时?”“现在哪个前置条件没有满足?”“如果这项任务继续延迟,谁会受到影响?”这些问题能把谈话从责任争辩转向可执行的资源安排。
3. 每天催进度,却没有缩短反馈链路
高频更新只有在能更早发现变化时才有价值。如果成员每天都要填表,但负责人要等到周会才处理跨部门阻塞,更新次数增加了,解决速度却没有变化。团队甚至会把精力花在维护状态,而不是完成工作。
应当按风险和变化速度确定更新频率。稳定、低依赖的工作可以每周更新;临近里程碑的关键工作可采用每日短更新;发生阻塞时则即时触发协同,不应等到固定例会。频率应服从决策时效,而不是服从管理者的查看习惯。
4. 反复修改日期,把偏差从视图里“擦掉”
任务延期后直接把结束日期往后推,表面上恢复了绿色,实际上破坏了基线。之后团队无法判断原计划偏差,也很难衡量预测是否准确。合理调整计划并非错误,但每次调整都应保留原计划、变更原因、批准人和对下游的影响。
我通常把基线与最新预测并列展示。基线用于说明承诺与偏差,最新预测用于安排后续工作。两者各有用途,不能用新预测覆盖旧基线。
5. 用加班作为默认恢复手段
加班可能在短期内填补少量工时缺口,但并不能自动解决依赖等待、决策延迟或返工。若团队连续依靠加班追赶,疲劳会增加质量问题和人员缺席风险,最终形成“赶工,缺陷,返工,再赶工”的循环。
在决定增加工时前,我会先确认延误是否可通过缩小范围、并行处理、替换依赖或调整验收顺序来化解。加班应有清楚的结束条件,并且要核查质量与休息安排,而不是作为长期计划的一部分。

四、专业判断逻辑:从偏差识别走到风险分级
1. 先判断偏差是否影响交付,而非只看偏差大小
任务晚一天并不一定比晚半天更危险。若任务有充足浮动时间、替代方案明确、下游工作可以并行,偏差可能可控;若任务位于关键路径、依赖单一人员、验收窗口固定,即使只延迟半天,也可能影响最终日期。
因此,我会结合四个维度判断:任务是否在关键路径上、是否有可用缓冲、是否存在替代负责人、下游环节能否并行。风险级别应由影响范围和恢复难度决定,而不是由颜色或超期天数自动决定。
2. 把风险拆成概率、影响和可恢复性
简单的风险评分可以帮助团队排序,但不应伪装成精确预测。可采用“发生可能性 × 影响程度”作为初筛,再补充“恢复难度”作为管理判断。例如,可能性高、影响大、恢复路径不清的事项应优先升级;可能性高但可通过替补人员快速解决的事项,可以由团队负责人跟踪。
| 观察维度 | 要问的问题 | 常见证据 | 管理动作 |
|---|---|---|---|
| 发生可能性 | 当前趋势是否支持按计划完成? | 剩余工作量、历史耗时、阻塞持续时间 | 重新估算,不用原始承诺替代当前预测 |
| 影响程度 | 变化会影响哪些交付物和里程碑? | 依赖关系、关键路径、客户验收窗口 | 明确受影响范围与需决策事项 |
| 恢复难度 | 是否存在可用替代方案? | 备份人员、可并行工作、可调整范围 | 确定恢复计划和升级条件 |
| 信息可信度 | 状态是否有可核验事实支持? | 评审记录、测试结果、环境状态、审批记录 | 先补证据,再调整预测或承诺 |
3. 区分“延误风险”和“信息风险”
延误风险是工作可能不能按期完成;信息风险是团队无法判断工作是否能按期完成。后者经常被低估。负责人若持续给出模糊答复、工作状态长时间不变、预计完成日期频繁跳动,就算尚未超期,也说明预测可靠性不足。
遇到信息风险时,不要立即要求成员作出更乐观的承诺。应先把工作拆到可以在短周期内核验的粒度,确认剩余步骤、依赖条件和验收人,再形成新的预测。把不确定性写出来,比强行填一个日期更有利于决策。
4. 把“红黄绿”变成有动作的机制
颜色只有与处理规则绑定才有意义。绿色表示当前计划可信且依赖满足;黄色表示存在偏差或关键前置条件未确认,需要指定责任人和复查日期;红色表示里程碑已受影响或恢复方案需要管理层决策。各组织可以调整阈值,但必须明确每种状态触发什么动作。
状态变化也应留痕。黄色转绿,说明哪个条件已解除;黄色转红,说明影响扩大到什么范围。否则,颜色只是汇报装饰,无法形成可学习的项目记录。

五、具体案例与数据观察:从“七成完成”找到真正的卡点
1. 情景数据:总体完成率看不出关键岗位负荷
继续使用前述 120 人交付计划的示意场景。团队以 10 周为一个交付周期,观察第 6 周到第 8 周的状态。以下数据为情景模拟,用来演示如何读信号,并非特定企业的实测结果。
| 观察项 | 第 6 周 | 第 8 周 | 初步判断 |
|---|---|---|---|

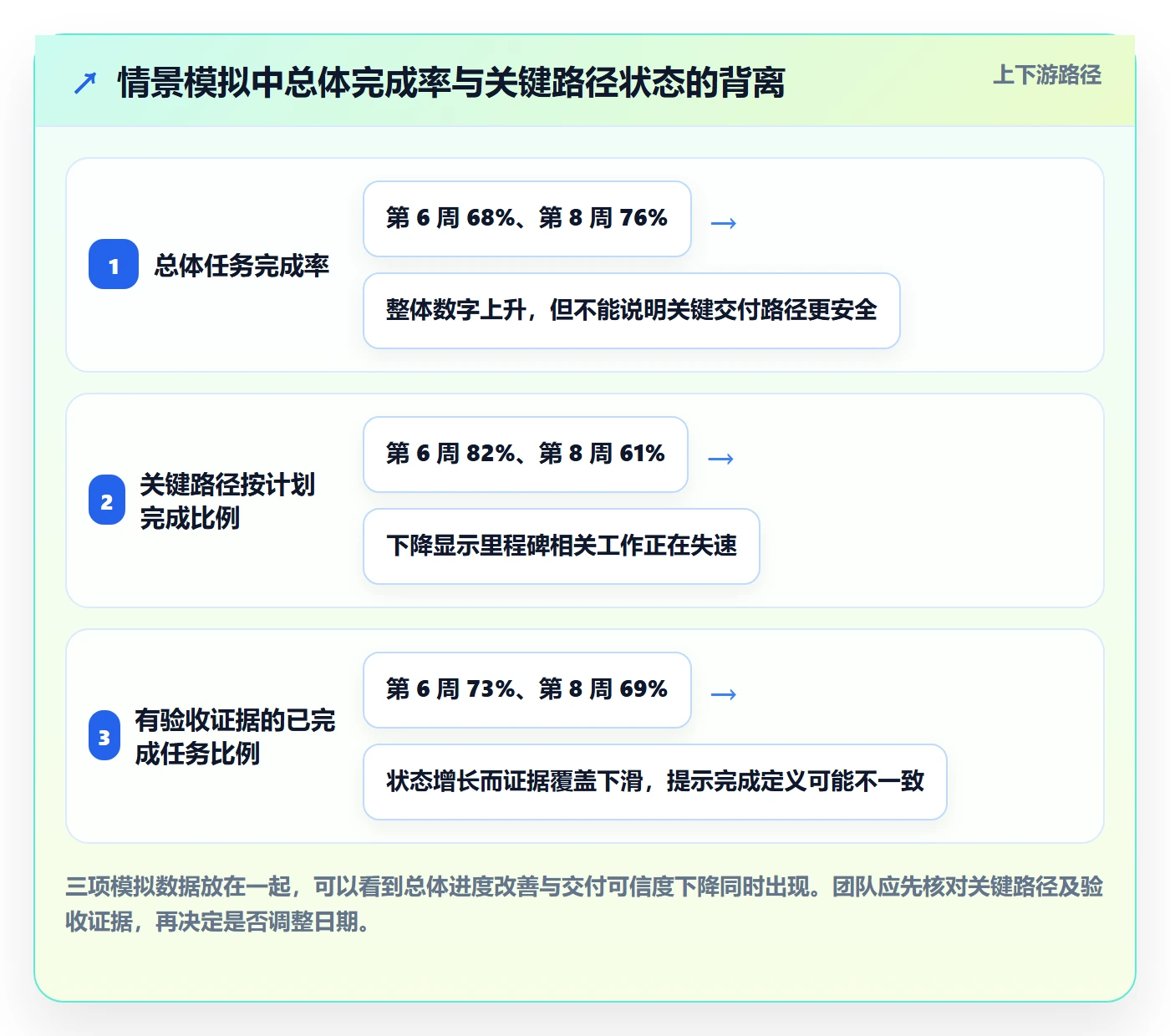

| 总体任务完成率 | 68% | 76% | 表面上持续推进,不能单独证明按期交付 |
| 关键路径任务按计划完成比例 | 82% | 61% | 关键环节恶化,整体完成率掩盖了路径风险 |
| 关键角色单人承担任务比例 | 24% | 31% | 人员集中度上升,替补能力不足 |
| 跨团队阻塞中位时长 | 2.0 天 | 4.5 天 | 等待时间增加,需查明审批、环境或响应瓶颈 |
| 有验收证据的已完成任务比例 | 73% | 69% | 状态完成增长但证据覆盖下降,存在返工或验收风险 |
这组模拟数据揭示了一个容易忽略的现象:总体完成率从 68% 升到 76%,但关键路径完成比例下降、阻塞时间拉长、单点承担增加。若只看总体进度,管理者可能会认为项目稳步向前;若查看路径和成员容量,反而应该立刻检查环境、验收和人员分配。
2. 先验证数据,再决定是否改计划
我不会看到一组红色数字就立即更改交付日期。第一步是验证任务状态是否可信:有多少任务只是“做完但未验收”,有多少仍在等待外部条件,有多少剩余工作量已经重新估算。第二步是检查受影响任务是否在关键路径上。第三步才是比较恢复方案与调整日期的代价。
例如,如果测试因环境准备延迟,但环境团队承诺 24 小时内完成,且测试数据可以先在隔离环境验证,团队可能无需调整最终日期;如果测试依赖唯一专家、环境申请没有明确负责人,且验收窗口不可移动,就应尽早提出范围、资源或日期的决策选项。
3. 进度工具怎样帮助大团队,但不能替代判断
对中大型企业和 100 人以上组织而言,任务、需求、缺陷、迭代、人员和里程碑分布在多个协作环节,单靠会议纪要很难持续追踪变更。像 PingCode 这类面向研发协作的项目管理平台,可以用于集中管理需求、任务、迭代、缺陷及其关联信息;如果组织需要本地化管理数据,也可以评估支持私有化部署的方案。工具是否适合,仍要以实际流程、权限、集成、迁移成本和安全要求为准。
如果团队正在从 Jira 迁移,关键不是把旧字段原样搬过去,而是先梳理历史数据、状态流转、权限、自动化规则、报表口径与外部集成,再做小范围迁移验证。迁移是否平滑,取决于数据映射和业务规则是否经过测试,不能仅凭产品描述作出保证。涉及国产化替代时,也应组织真实业务试点,验证日常协作、权限审计、部署运维和持续服务能力,而不是只做功能清单对照。
对于本文主题,工具的价值主要体现在三个地方:同一处查看计划与实际状态;把任务依赖和变更记录串起来;让风险处置有负责人、期限和复查记录。它不能替项目负责人判断成员是否过载,也无法自动替代对延期影响的业务决策。先定义管理口径,再配置工具;不要期待工具替团队创造口径。

六、操作步骤:建立一套能落地的动态跟踪节奏
1. 先建立最小可用的跟踪基线
启动动态跟踪前,先选出真正影响交付的工作,而不是把所有零碎事项都纳入高频检查。每个关键任务至少应有负责人、预计投入、开始与结束时间、验收条件、前置依赖和替补方案。没有负责人或验收标准的事项,应视为尚未具备可跟踪条件。
- 列出最终交付物及对应验收标准。
- 把交付物拆解为可在一个更新周期内核验的工作。
- 标出关键路径、外部依赖、不可移动的时间窗口。
- 确认每项关键工作只有一个明确的最终责任人。
- 记录基线日期和估算依据,后续调整保留变更理由。
任务拆分不必追求颗粒度越小越好。如果一项工作需要跨多个角色、持续数周且无法阶段性验收,就应先拆出可检查的阶段成果;如果任务只需十分钟且没有依赖,通常不值得增加独立管理负担。
2. 建立成员容量视图,避免把计划排在纸面上
人员排期常见的问题是把每个人的全部工作日都当成项目可用时间。实际上,会议、支持工作、培训、休假和其他项目都会占用容量。为了避免虚假的精确度,我建议按周估算可用于项目的完整工作时段,并明确估算是“可承诺容量”还是“理想满负荷”。
如果一个成员同时承担多个关键任务,检查的是任务之间是否竞争同一时间,而不是仅看任务数量。三个独立、低优先级的小任务可能影响有限;两个必须由同一专家顺序完成的关键任务,则可能造成明显排队。
3. 让成员更新变化,而不是重复抄写状态
更新模板应当短而有用。团队可以采用“已完成证据、剩余工作、当前阻塞、预计完成、需要的决策”五项信息。若本周期没有变化,也允许明确说明“无变化”,但要对连续无变化的关键任务触发核查。
- 已完成证据:链接评审、测试结果、交付物或确认记录。
- 剩余工作:写清未完成步骤,避免只说“差一点”。
- 当前阻塞:说明阻塞对象、开始时间和需要谁响应。
- 预计完成:给出日期与判断条件,不把愿望写成承诺。
- 需要的决策:明确问题、选项和最晚决策时间。
如果成员必须花大量时间填写状态,通常说明模板字段过多或系统需要重复录入。应尽量让任务信息在一个可信的工作位置维护,再通过报表或视图呈现给不同角色。
4. 按影响范围分流处置,不让所有风险都挤进周会
风险应当有不同处理通道。团队内能够解决的工作安排问题,由负责人调整;跨团队依赖问题,应指定协调人和响应期限;涉及范围、预算、承诺日期或安全合规的问题,需要提交有决策权的人。每个风险都应明确升级条件,例如“阻塞超过两个工作日仍无响应”或“预测完成日期晚于验收窗口”。
设定升级条件的目的是缩短等待,不是惩罚某个团队。若负责人只能反复催问,却没有权力调整资源或优先级,管理机制就没有闭环,必须向上明确需要的决策。
5. 用滚动预测取代单次承诺
预测应随事实变化更新,但更新不等于不断推迟。每次调整时,记录预测日期、基线日期、变化原因和置信程度。对于信息不足的工作,可以使用区间,例如“预计周三至周五完成”,并说明区间取决于什么条件。
预测变差时,先查原因,再决定动作。若是工作量估算不足,重新评估剩余工作;若是依赖等待,指定协调人并设置升级时间;若是成员容量不足,调整优先级或引入替补;若是需求范围变化,则走变更决策流程,不要悄悄把新增工作塞进原计划。
6. 固定复查动作,确认风险真的关闭
风险状态从黄色变绿,不应只因负责人说“应该没问题”。需要核对触发风险的条件是否解除,例如环境已可用、替补人员完成交接、验收时段已确定、剩余工作已通过评审。风险关闭后还应简要记录原因,帮助团队校准下一次估算和计划。

七、不同情况下的行动建议:按风险来源选择干预方式
1. 成员工作量超出可用容量时
先确认冲突是否发生在同一时间段和同一关键能力上。若可以拆分任务,指定第二负责人承担明确部分;若必须由原负责人完成,则调整低优先级工作或安排决策人确认优先级。不要简单把任务平均分摊给所有人,工作交接本身也需要时间,且不熟悉领域的人接手可能增加返工。
对单点专家风险,除了当前替补,还要建立知识交接:关键配置在哪里、常见故障如何判断、哪些决策需要升级。短期内可以安排结对;长期则把关键知识写入可维护的文档,并定期验证替补是否真的能独立处理。
2. 任务持续停滞,但成员无法说清原因时
不要先加大催促力度。把任务拆成下一步可验证动作,约定一个短复查窗口,确认成员能否在该窗口内交付一个具体成果。如果仍无法推进,再检查任务是否定义过大、技术路径是否未知、决策是否缺席或依赖是否未满足。
若问题来自不确定性,可以先安排小规模验证,而不是继续按完整实现估算。例如,用短时技术验证确认接口可行性,验证结果再进入正式排期。验证本身要有时限和决策标准,避免变成没有边界的探索。
3. 跨团队依赖响应慢时
先把依赖说清楚:需要对方提供什么、由谁负责、最晚何时提供、未提供会影响哪个里程碑。模糊的“等对方支持”无法推动行动。若响应超出约定期限,按升级路径提交影响和可选方案,而不是反复在群里追问。
如依赖方无法按时交付,考虑是否存在替代数据、模拟接口、分阶段验收或调整顺序的方案。所有替代方案都要说明质量、安全和后续返工风险,不能为了表面进度绕过必要的验证。
4. 需求频繁变化或验收口径不清时
把新需求与已承诺范围分开记录,评估其对工作量、测试、培训和上线准备的影响。由有权人决定接纳、替换还是延期,不应让执行成员自行承担范围变化的后果。
验收口径不清时,优先安排需求方与交付团队对齐可观察结果。比如“页面体验良好”过于主观,可以拆成加载时间、错误提示、关键流程可完成等可验证条件。验收标准越晚确认,返工的可能性越高。
5. 项目已进入交付冲刺阶段时
冲刺阶段不宜盲目加入新工作。先冻结非必要范围,集中处理阻塞、缺陷、验收和上线准备;对未完成事项分为必须交付、可延期和可移除三类。若必须交付项无法按期完成,应尽早让决策人选择范围或日期,而不是把风险留到上线前夜。
冲刺期的进度更新可以更频繁,但要减少汇报负担。每日确认关键路径变化、阻塞和需要的决策即可;其他稳定事项维持原节奏。频繁开会而没有新决策,会压缩实际执行时间。
八、不同情况下的取舍:速度、透明度与管理成本之间要平衡
1. 高频更新与低成本维护怎么选
高频更新适合变化快、依赖多、恢复时间短的工作;低频更新适合稳定、可独立完成、偏差容易被缓冲吸收的工作。团队不必对所有任务执行同一更新频率。可以按风险分层:关键路径每日短更新,普通任务每周更新,稳定任务在里程碑前复核。
代价是管理视图不再像一张整齐划一的表,但换来的是成员把时间用于真正需要关注的事项。若更新内容不能改变决策,就应考虑降低频率或合并字段。
2. 精细任务拆分与自主执行怎么选
任务拆分能够提高可见性,却也可能带来维护成本和过度控制。新团队、复杂依赖和高不确定工作,需要更清楚的阶段检查点;成熟团队、专业度高且任务边界明确时,可以保留更大自主空间,只在交付节点核验结果。
判断标准不是管理者想看多少细节,而是偏差出现后能否及时恢复。如果任务拖到最后才暴露问题会造成重大损失,就需要更短的检查周期;如果偏差容易被及时补回,过度拆分可能得不偿失。
3. 增加资源与缩小范围怎么选
增加人员并不总能加快进度。新人需要交接,核心成员还要投入指导;若任务高度耦合,更多人可能增加沟通成本。只有工作能够合理并行、接口清晰、交接成本可控时,增加资源才有较大机会带来收益。
缩小范围则可能影响业务价值、用户体验或后续维护成本。做范围取舍时,应区分必须满足的合规、安全和核心功能,与可以延期的增强项;说明移除某项工作后留下的风险,避免把“少做一点”误认为没有代价。
4. 调整日期与维持承诺怎么选
维持原日期可能需要减少范围、调整顺序或接受有限风险;调整日期则影响客户、合作团队、预算和市场安排。决策时应把选项及代价并列呈现,而不是只提交一个“延期申请”。
| 选择 | 可能收益 | 主要代价 | 适用前提 |
|---|---|---|---|
| 维持日期并缩小范围 | 保护关键时间窗口 | 部分功能或体验延后 | 范围可分层,核心交付仍有价值 |
| 增加资源或调整优先级 | 补充瓶颈能力,保留较多范围 | 交接、协作和协调成本上升 | 工作可并行,新增资源能快速进入状态 |
| 调整交付日期 | 保留完整范围与验证时间 | 下游计划、客户安排或成本受到影响 | 日期可协商,质量或合规风险不宜压缩 |
| 分阶段交付 | 先提供高价值部分,降低整体等待 | 需要额外管理版本和兼容性 | 功能可拆分,阶段边界与回退方案清晰 |
九、把动态跟踪变成团队能力,而不是一张进度表
1. 每个周期复盘预测质量
项目结束后,不只复盘哪些任务延期,也复盘预测什么时候开始失真、哪些风险信号被忽略、哪些动作真正缩短了阻塞时间。可记录预测日期与实际日期的差异、关键依赖响应时长、风险从发现到决策的时间,以及高风险工作是否有替补方案。
这些数据用于改善估算和机制,不用于简单排名成员。若某类任务总是低估,可能是拆分方式不合理或验收工作被遗漏;若某类跨团队阻塞持续很久,问题可能在决策路径和资源协调,而不在具体执行人员。
2. 让风险暴露成为安全行为
成员只有在提出坏消息不会立刻遭到指责时,才更可能提前报告风险。管理者可以明确区分“及时暴露问题”和“隐瞒问题”,并关注团队是否能提供事实、提出选项、协同恢复。风险沟通的目标是尽早处理,不是证明谁判断失误。
这并不意味着取消责任。隐瞒、反复违反已确认的协作约定、拒绝提供必要信息,仍然需要管理;但这些问题应基于可观察行为和明确规则处理,而不是把所有延期都解释为态度问题。
3. 先从一条关键路径试运行
如果团队目前主要靠周会跟进,不必一次性重做全部流程。先选一条关键路径,试行三周:建立基线、明确验收证据、记录成员可用容量、设置风险升级条件,并在周期末复盘预测是否更早发现变化。
试运行时只保留能推动决策的字段。若某个字段没人读取、不能触发行动、也不能帮助复盘,就应删除或改造。好机制不是信息最多,而是团队能用有限信息更早做出正确取舍。

十、最后的判断:好的动态,是更早做出更小的正确决定
进度跟踪真正要解决的,不是让每个人更频繁地汇报,而是让项目更早识别“计划正在失去现实基础”。看总完成率之外,还要看关键路径、成员可用容量、依赖等待、验收证据和预测可信度;发现偏差之后,还要把风险转成有责任人、有期限、有升级条件的行动。
成员风险控制也不是把人的工作状态变成监视对象。它应当帮助团队识别单点依赖、过载、交接缺口和决策迟滞,并通过资源调整、范围取舍、分阶段交付或日期协商来恢复可控性。工具能让信息更容易汇总和追溯,但风险定义、管理取舍和组织协同仍需负责人完成。
下一步可以从一条关键交付路径开始:补齐验收标准,确认每项工作的真实负责人和可用容量,记录依赖与替补方案,再设定风险触发条件。连续运行几个更新周期后,检查团队是否更早发现偏差、是否更快解除阻塞、预测是否更接近实际。若这些指标没有改善,应先改管理机制,而不是再增加一张报表。
常见问题解答(FAQ)
1. 项目进度动态应该多久更新一次?
我以前习惯等到周会再汇总进度,但临近交付时才发现,有些任务已经卡了好几天。我想知道更新频率怎么定,才能及时发现变化又不增加无谓的填报负担。
按任务变化速度和交付风险设置频率:常规任务每周更新,关键路径任务或临近里程碑的任务每个工作日更新;出现阻塞、范围变更或预计延期时立即更新。每次至少记录当前状态、已完成成果、剩余工作、预计完成日期和阻塞事项,避免只写“进行中”。
2. 怎样从进度变化中识别项目成员的延期风险?
我遇到过任务状态一直显示正常,到了截止日期却突然交不出来的情况。相比单看完成百分比,我更想知道哪些信号值得提前跟进。
重点观察承诺日期是否反复后移、任务是否连续多个更新周期没有可验证产出、前置任务是否延误,以及成员是否同时承担过多关键任务。可把连续两个工作日无进展、预计完成日期晚于计划日期或关键路径任务受阻设为预警条件,再核实原因和影响,不要仅凭状态颜色判断风险。
3. 发现成员任务可能延期后,具体应该怎么处理?
我担心一发现进度落后就直接催促,会让成员只报好消息,反而看不到真实问题。想了解从确认风险到调整计划,比较稳妥的处理顺序是什么。
先与成员核实剩余工作、阻塞原因和新的可行完成日期,再评估对后续任务及里程碑的影响。随后确定措施,例如移除依赖阻塞、拆分交付、调整优先级或补充资源,并明确责任人和复查时间;若影响关键路径或对外承诺,应及时同步相关负责人并更新计划基线。
4. 项目进度跟踪怎样避免变成对成员的过度监控?
我负责跟踪进度时,曾经把更新做得很频繁,团队却觉得是在逐项查岗,沟通成本也上升了。我想知道怎样既掌握风险,又让成员保有自主安排工作的空间。
跟踪交付结果和风险,不要求成员持续汇报每个操作细节。统一字段、按风险分级更新,并让成员自行说明阻塞与所需支持;管理者只对偏离计划的事项进行短时核实。可每周检查逾期任务数、关键任务按期率和阻塞处理时长,若填报时间明显增加而预警提前量没有改善,就应减少重复记录或调整更新频率。
核心关键词
文章包含AI辅助创作:进度跟踪如何做好动态?项目成员风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608856
