进展流程与规范:项目成员进度跟踪效率提升关键指标

进展流程与规范:项目成员进度跟踪效率提升关键指标

项目进度跟踪最常见的低效,不是成员没有更新任务,而是团队每天收集了大量“完成了多少”的信息,却仍然无法回答三个关键问题:承诺的交付日期是否可信、当前阻塞会影响谁、管理者现在应该做什么。我的判断是,进度跟踪效率不能用日报数量或任务更新次数衡量,而要看信息能否及时转化为可执行的决策。流程规范的目标也不是让每个人填更多字段,而是让偏差更早暴露、责任更清楚、协调动作更少。

一、先讲核心结论:进度跟踪的效率,取决于偏差被发现和处理的速度

1. 不要把“更新得勤”误认为“跟踪得好”

一个团队每天提交进展,项目经理却要逐条追问“这个完成了吗”“还差什么”“会不会影响联调”,这说明团队采集到的是状态,而不是判断依据。进度数据只有能帮助识别偏差、定位责任、安排下一步时,才具有管理价值。

我通常把进度跟踪效率拆成四个连续环节:信息产生、信息更新、风险识别、管理动作。只盯着第一环节,例如要求所有人每天更新任务,很容易提升填写率,却未必减少延期。真正需要观察的是从风险出现到有人处理之间经过了多久,以及处理之后风险是否真的下降。

核心结论是:先建立可比较的承诺,再跟踪偏差;先规定触发条件,再要求汇报;先减少无效追问,再考虑增加自动化。没有清楚的任务边界和完成标准,任何进度仪表盘都会把模糊的信息包装成看似精确的数字。

2. 用一组指标看完整链路,而不是只看完成率

完成率适合回答“计划内的工作完成了多少”,却不能单独回答“项目是否按期交付”。如果团队完成了大部分任务,但剩余任务都是依赖外部团队的关键接口,完成率仍可能很高,交付风险却在上升。因此,指标必须覆盖输入质量、过程变化、风险处置和最终结果。

观察层 建议指标 它回答的问题
承诺质量 任务承诺完整率 任务是否有负责人、完成定义、依赖和目标日期
更新质量 按时更新率、状态有效率 状态是否及时,且能否用于下一步判断
偏差识别 风险提前发现时间、计划变更频次 问题在延期前多久被看见,计划是否反复漂移
处置能力 阻塞响应时长、阻塞关闭时长 管理动作是否及时,跨团队事项是否有人推进
结果表现 里程碑准时率、承诺兑现率 计划最终是否兑现,预测是否可信

这组指标不能被当成通用评分表。我会先根据项目阶段挑选少数关键项:探索阶段看任务承诺质量和决策等待时间;交付阶段看关键路径偏差和阻塞处置;稳定运营阶段再看预测准确性和重复性延期。指标越多,不代表管理越精细,反而可能让成员花更多时间解释数字。

进展流程与规范:项目成员进度跟踪效率提升关键指标

二、真实场景:为什么人都很忙,项目状态还是不可信

1. 会议前集中补状态,制造了“进度很清楚”的错觉

我见过一种典型场景:项目每周开两次例会,成员在会前半小时集中更新任务。看板在会议期间看起来完整,会议结束后,任务状态又很快落后于实际情况。问题并不在成员态度,而在流程把更新动作设计成了会议准备,而不是工作过程的一部分。

这种做法会产生两个后果。第一,管理者看到的是补录后的状态,无法知道偏差何时发生;第二,成员会倾向于在有结果时才更新,导致“进行中”状态长期不变。项目经理于是只能依靠口头追问补齐细节,信息重复搬运,会议时间也被逐个核对任务占据。

解决办法不是简单增加会议频次,而是明确更新的触发点。例如任务进入阻塞、预计完成日期变化、依赖项未按时交付、工作量明显超出估算时,必须及时更新。正常推进的任务则可以按项目节奏批量维护,避免所有成员都被要求做没有差异的日更汇报。

2. 任务写得太大,更新只能靠主观判断

当任务描述是“完成系统改造”或“优化用户体验”时,成员很难判断何时从“未开始”切换到“进行中”,更难判断什么算“完成”。同一项任务可能包含调研、方案、开发、联调、验收多个阶段。任务越大,状态越容易成为个人感受,而不是团队共识。

我会先检查任务是否能够在一个可预测的周期内交付,并且是否有明确验收条件。如果一项任务跨越多个迭代、涉及多个角色,通常需要拆成可独立检查的交付物。拆分不是追求颗粒度越小越好,而是让团队能够在风险尚可调整时发现偏差。

拆得过细也有代价。若一个成员每天要维护几十个几分钟就能完成的小任务,更新成本会超过管理收益。因此,任务颗粒度需要服务于协调:影响依赖、验收、资源安排或关键路径的事项值得单独跟踪;纯粹机械的个人步骤未必需要进入项目层级的进度视图。

3. 依赖没有显式记录,延期就变成“突然发生”

跨团队项目里,很多延期不是执行人没有工作,而是等待接口确认、测试环境、数据权限或业务决策。若这些依赖只写在聊天记录里,项目看板上每个团队都可能显示“进行中”,真正的等待关系却无人负责。

我会把依赖至少记录为四个要素:提供方、接收方、需要的交付物、最迟需要时间。再补一个异常触发条件,例如“超过约定时间仍未确认,升级给哪位协调人”。这比在周会上重复问“对方有没有回复”更有用,因为它把等待从个人抱怨变成可跟踪的项目事项。

进展流程与规范:项目成员进度跟踪效率提升关键指标

三、常见误区:看起来更严格,实际可能更低效

1. 用每日汇报替代任务状态管理

每日汇报适合快速同步异常和协调事项,但不应该成为唯一进度记录。若成员每天在群里写一遍、表格填一遍、项目系统再更新一遍,团队得到的不是更高透明度,而是多份互不一致的记录。

我倾向于把任务状态作为单一事实来源,把日报或站会用于解释变化、提出求助。汇报内容可以聚焦三个问题:昨天承诺的事项是否完成、今天推进的交付物是什么、当前需要谁做什么。能够从任务系统直接读取的信息,不应要求成员再复制一遍。

2. 用完成百分比掩盖不可验证的主观估算

“完成了80%”听起来直观,但如果没有统一口径,可能表示代码写了80%、功能开发完成但未测试,也可能只是成员觉得大部分工作已经做完。对项目预测而言,这类百分比很难比较,也难以用于判断是否需要干预。

更可靠的做法是跟踪可验证的阶段或交付物。例如需求澄清、设计评审、实现完成、测试通过、验收签字。对于较复杂的工作,可以记录剩余工作量区间和风险,而不是要求成员给出看似精确的百分比。管理者需要的是可信的变化信号,不是精确到个位数的主观估计。

3. 把“按时更新率”变成考核目标

按时更新率有用,但一旦直接与个人绩效挂钩,成员可能优先保证状态字段按时变绿,而不是暴露不确定性。结果就是状态更新很及时,风险说明却很含糊;原定日期已经不现实,任务仍维持“进行中”。

我会把按时更新率作为流程诊断指标,而不是单独的个人排名。若某个团队更新率低,先判断是更新入口复杂、节奏不匹配、任务粒度不合理,还是责任边界不清。把系统问题归结为个人不配合,往往会加剧填报和实际工作的对立。

4. 把所有延期都算作个人执行问题

延期可能来自估算偏差、范围变更、外部依赖、环境故障、决策迟滞或人员切换。若复盘只问“谁没有按时完成”,团队就很难建立可以复用的风险识别机制。个人责任当然重要,但必须与流程原因一起分析。

一个有用的复盘记录应该能回答:最早的偏差信号是什么、何时出现、当时谁看得见、为何没有触发动作、哪个约束导致解决变慢。这样复盘才会导向流程改进,而不是把延期原因压缩成一句“加强沟通”。

5. 认为上了工具,流程自然会变规范

工具可以统一任务、状态、依赖和变更记录,但不能自动替团队定义什么叫完成、什么情况算阻塞、谁有权调整目标日期。若规则不一致,系统只会更快地存储不一致的信息。

因此,先确定最小可行流程,再配置字段、权限、提醒和报表。特别是中大型组织,跨部门协作和审计要求通常更复杂,系统选型要同时考虑数据治理、部署方式、权限模型、迁移成本与持续运营能力,不能只比较界面是否顺手。

四、专业判断逻辑:建立一套既可执行又不过度管理的指标体系

1. 从管理问题反推指标,而不是从报表字段出发

每个指标都应该对应一个真实决策。例如,管理者要判断是否需要调整资源,就需要知道关键路径上的工作是否偏离计划;要判断是否需要升级协调,就需要知道阻塞持续了多久、影响了哪些事项。若一个指标长期没有触发任何行动,它可能只是装饰。

我会在引入指标前写清三句话:这个指标观察什么、达到什么条件需要谁行动、行动后如何验证问题缓解。写不出后两句的指标,不宜急着进入管理看板。否则团队只会被动追求数字变化,却不知道数字变化意味着什么。

2. 把指标分成领先信号、过程指标和结果指标

结果指标例如里程碑准时率,适合复盘项目最终表现,但通常发现问题较晚。领先信号例如关键任务承诺完整率、依赖按时确认率,可以更早暴露风险。过程指标例如阻塞响应时长,帮助团队判断处置能力是否有效。

类别 指标例子 常见用途 使用边界
领先信号 关键任务完成定义覆盖率 检查计划输入是否足以支持预测 不能单独证明项目会按期交付
过程指标 阻塞平均响应时长 定位协调链路是否迟缓 响应快不等于问题解决有效
结果指标 里程碑准时率 评估计划与执行的综合表现 受范围变化和外部条件影响
平衡指标 计划变更频次与风险提前量 识别是否过度承诺或过晚暴露 需要结合变更原因解读

指标组合应当相互制衡。只追求里程碑准时率,团队可能压缩测试;只追求更新及时率,团队可能增加填报;只追求阻塞关闭速度,团队可能把复杂问题拆成容易关闭但没有实际解决的事项。至少要搭配一个质量或风险指标,避免局部优化损害交付结果。

3. 区分状态、预测和承诺

状态是当前发生了什么,预测是基于现有信息判断接下来可能发生什么,承诺则是团队愿意承担的交付目标。三者不应混在一个字段里。任务显示“进行中”,不代表它会按时完成;预计日期推迟,也不等于团队已经正式调整里程碑。

我建议在管理视图中明确区分原始基线日期、当前预测日期和经过审批的目标日期。这样项目经理可以看见日期变化轨迹,而不是只看到最新日期。若只保留当前值,延期被一次次覆盖,计划漂移就会失去证据,复盘也无法识别风险是何时开始积累的。

4. 用触发规则代替频繁催问

进度跟踪的关键不是每隔几小时问一次,而是让异常在合适的时点自动触发关注。触发规则可以很简单:关键任务逾期、阻塞超过约定时长、预计日期较基线后移、依赖交付晚于需求时间,或任务连续多个更新周期没有变化。

触发规则必须有明确的接收人和处置动作。提醒发给一个无人负责的群组,只会制造噪声。对每类异常指定第一响应人、升级对象和需要补充的信息,才能让提醒从“系统通知”变成协作机制。

进展流程与规范:项目成员进度跟踪效率提升关键指标

5. 以“最小必要字段”保证更新成本可控

每个任务不必堆满字段。项目级跟踪通常至少需要负责人、状态、目标日期、完成定义、依赖关系和阻塞原因;只有当项目确实需要分析风险或预测时,再增加剩余工作量、风险等级或预测日期。

字段是否值得保留,可以用一个简单标准判断:它是否会改变下一步决策,或者是否是以后复盘必须的信息。若没有,优先通过自动计算、模板默认值或系统关联获取,而不是交给每位成员重复录入。

五、案例与数据观察:用试点验证跟踪流程是否真的省时

1. 先说明案例数据的边界

下面的数字是一个用于演示改进方法的情景模拟,不代表某个企业的真实经营数据,也不能作为行业基准。设定场景为一个约120人的产品与研发组织,包含多个协作团队,日常同时推进数个版本项目。试点目标不是证明某套方法必然有效,而是展示如何比较改造前后的流程表现。

试点前,项目经理依赖周会收集状态,任务更新集中发生在会议前;依赖事项没有统一字段,延期原因分散在即时消息和会议纪要中。团队希望降低追问和状态核对时间,因此选择一个跨团队版本项目,先统一任务最小字段、阻塞触发规则和预测日期记录,再观察四周。

2. 试点不以“系统使用率”作为唯一成功标准

我们会同时观察更新时效、偏差暴露、会议核对时间和里程碑预测表现。只看任务更新率,可能把填报动作当作成果;只看会议时长,可能是问题被移到会外处理。需要交叉观察,确认时间确实被节省,同时风险没有被隐藏。

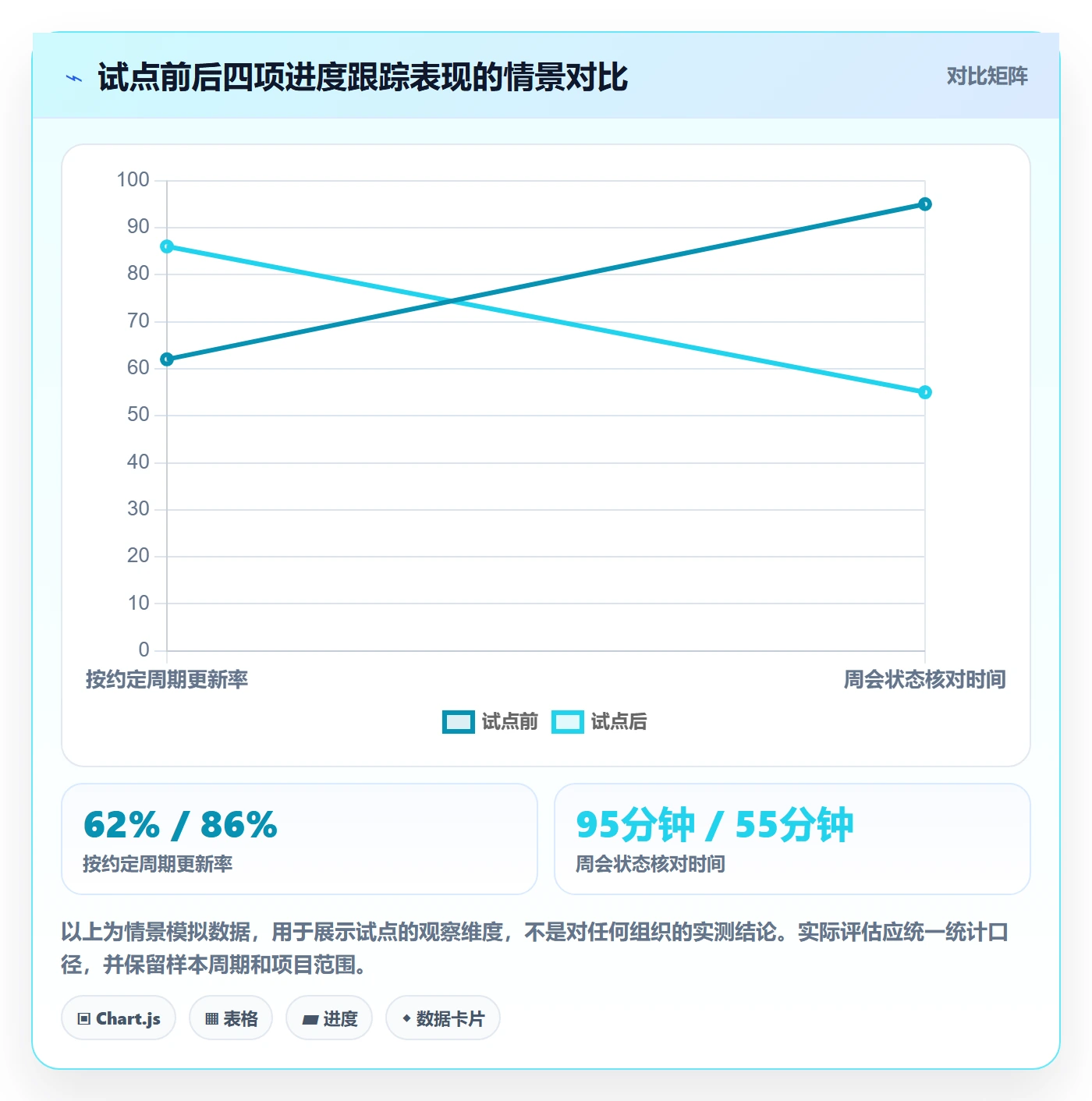

观察项 试点前情景值 试点后情景值 解释方式
按约定周期更新率 62% 86% 示意数据,衡量状态是否在约定窗口内更新
阻塞平均发现时间 3.2个工作日 1.1个工作日 示意数据,衡量异常信号从出现到进入可见记录的时间
周会状态核对时间 每周约95分钟 每周约55分钟 示意数据,衡量会议是否减少了逐项追问
关键里程碑预测误差 平均偏差6个工作日 平均偏差3个工作日 示意数据,衡量预测日期与最终交付日期的距离

这些变化并不能直接归因于某一个工具或字段。试点期间,团队还做了任务拆分、依赖责任确认和会议议程调整。若要判断是哪项改动起作用,需要分阶段上线或对照多个相似项目,避免把同期发生的组织变化误认为流程带来的效果。

进展流程与规范:项目成员进度跟踪效率提升关键指标

3. 看平均值,也要看分布和异常项目

平均阻塞时间下降,可能是多数小问题更快关闭,但少数关键依赖仍然拖延数周。因此,试点复盘不能只看平均值,还要查看中位数、最长持续时间、关键路径上的阻塞数量,以及重复出现的阻塞类型。

还需要关注“看起来改善、实际变差”的信号。例如,任务关闭速度变快,但验收返工增加;会议时间下降,但项目经理在会外花更多时间私聊追问;预测误差缩小,却是因为团队把目标日期调整得更宽松。任何单项指标都需要结合行为变化来解释。

4. 从数据回到具体决策

如果阻塞发现时间缩短,但关闭时间没有变化,问题可能不在发现机制,而在协调权限或资源供给。如果更新率提高但预测误差不变,团队可能只是更及时地填写状态,却没有更准确地估算工作。如果会议时间下降且风险提前量增加,才更接近“用更少的追问获得更早的决策信息”。

因此,试点报告不应只写“指标提升了多少”,还要列出由数据触发的动作:哪些依赖需要前置确认、哪些任务模板需要调整、哪些升级规则造成噪声、哪些团队需要不同更新节奏。指标的价值最终体现在决策质量,而不是汇报页上的绿色箭头。

六、不同情况下的行动建议:先处理最影响预测的环节

1. 团队人数较少,协作路径简单

小团队不需要复杂的指标体系。每周至少确认任务负责人、完成定义、目标日期和阻塞事项即可。若团队成员彼此同步充分,可以采用轻量站会或异步更新,但仍应保留关键决定和日期变更记录。

小团队的重点不是建立更多审批,而是避免信息只存在于个人脑中。尤其当核心成员请假、临时转岗或同时负责多个项目时,明确任务与依赖可以减少单点知识风险。

2. 多团队并行,关键依赖较多

此类组织优先治理依赖关系和关键路径。为每项跨团队依赖设置提供方、接收方、交付物、承诺时间和升级路径;对影响里程碑的事项,单独展示预测变化。团队日报可以保持轻量,但跨团队阻塞必须进入共享视图。

项目经理不要把所有依赖都升级成高优先级。可以按影响范围、剩余缓冲、可替代方案和等待成本评估:影响关键路径且无替代方案的依赖优先协调;存在绕行方案的依赖则同步准备备选路径,避免把全部管理精力投入同一处。

3. 需求变化频繁,计划容易滚动

在探索或快速迭代阶段,固定日期的准时率容易失真。此时更适合观察需求变更的频率、变更对范围的影响、任务从进入到完成的周期,以及团队能否及时重新预测。重点不是阻止变化,而是让变化的代价和影响可见。

每次调整计划,应保留原始基线和变更原因。这样团队可以区分合理的需求发现、外部强制变化和内部执行偏差。若每次调整都覆盖旧日期,管理者无法判断是计划不断被改写,还是团队的交付预测能力真的改善。

4. 受合规、审计或部署要求约束

当项目涉及敏感数据、内网环境、审计留痕或复杂权限时,除了流程效率,还要评估数据边界、访问控制、日志保留、系统集成和灾备要求。适合的管理方式通常不是简单把协作工具搬进来,而是先梳理哪些数据能流转、谁能查看、审批如何留痕。

对于中大型企业或100人以上组织,工具需要承载的不只是任务列表,还可能包括多项目组合、角色权限、流程配置、报表口径和跨部门协作。选择平台时,应以实际的治理需求做验证;私有化部署、既有数据迁移能力及与当前研发流程的衔接,都需要通过技术和业务试点确认,不能只凭产品介绍下结论。

5. 已经使用项目管理平台,但仍靠人工追进度

先做流程体检,而不是马上换系统。抽查最近一个迭代或里程碑,统计任务是否有完成定义、负责人是否明确、日期变更是否留痕、阻塞是否有人接手、报表是否需要人工二次整理。若基础信息缺失,换工具很可能只是把旧问题迁移到新界面。

如果确实存在平台能力不足,再将需求拆成可验证场景:需要什么数据结构、需要何种权限、哪些信息要自动同步、迁移期间如何保证历史记录可查。对于已有研发管理体系的组织,平滑迁移要关注字段映射、状态映射、附件和评论保留、用户权限、历史报表口径及并行运行窗口。

七、不同情况下的取舍:效率、透明度与管理成本不能只选一个最高值

1. 日更与周更的取舍

日更能够更快暴露高频变化,适合紧急交付、短周期协作或关键路径风险高的任务;但如果所有成员对所有任务都日更,填报成本和提醒噪声会迅速增加。周更更轻量,适合节奏稳定、任务变化较少的项目,却可能让短期风险积累到例会才被发现。

我的建议是分级更新:关键路径任务和阻塞事项按事件触发或每日更新,普通进行中任务按团队周期更新,低风险长期事项按里程碑检查。频率应由决策时效决定,而不是由管理者偏好决定。

2. 任务拆细与保持自主性的取舍

拆分任务可以提高可见性和估算能力,却也可能把专业工作变成过度微观的审批过程。若任务之间高度依赖、验收边界清楚,适度拆分能降低风险;若工作需要探索和临场判断,过细的步骤计划反而会频繁过期。

判断标准不是“任务是否小于某个固定天数”,而是团队能否在风险可调整的窗口内发现偏差。若某项工作跨越很久且中间没有任何可验收成果,应考虑设置阶段性检查点;若成员可以自主决定过程,则不必把每个操作动作都变成管理任务。

3. 自动提醒与人工判断的取舍

自动提醒适合规则明确、处理动作标准化的事项,例如到期、缺少负责人、依赖确认超时。需要理解业务背景的事项,例如范围调整是否合理、资源冲突是否影响全局,则仍需要项目负责人判断。

提醒越多不等于风险越低。建议先为最重要的两三类异常设定提醒,观察误报率和处理率,再逐步扩展。若提醒频繁但无人响应,先检查规则是否过宽、接收人是否正确、信息是否包含足够上下文,而不是继续增加通知渠道。

4. 集中管理与团队自治的取舍

集中管理有利于统一口径、跨项目比较和资源协调,但若强行要求所有团队使用同一套复杂流程,团队可能通过线下表格和私聊绕开系统。完全自治又会导致状态定义不一致,组织层面无法汇总判断。

更实际的做法是统一最小公共规则,例如任务负责人、状态含义、关键日期变更记录和阻塞升级方式;团队可以按业务特征增加局部字段和检查点。组织需要统一的是可比较的底层口径,不一定是每个团队的工作方法。

进展流程与规范:项目成员进度跟踪效率提升关键指标

5. 指标透明与个人考核的取舍

公开进度指标能促进协作,也可能让成员担心暴露风险后受到惩罚。若团队把“延期次数少”当作唯一评价标准,成员可能倾向于延后报告问题,最终让管理者更晚介入。

更稳妥的做法是把风险暴露与风险处置分开评价。及时报告不确定性应被视为良好协作,反复不更新、隐瞒已知风险或不履行约定则需要具体复盘。团队既要对承诺负责,也要允许合理调整,并保留调整依据。

八、落地与复盘:用四周建立一套可持续的进度规范

1. 第一周:抽样看现状,先找信息断点

选取一个近期项目,抽查20至30项任务,不要求一次性整理全组织数据。检查负责人、完成定义、目标日期、依赖和状态更新情况,并记录项目经理花在追问、汇总和核对上的时间。抽样的目的是找出最常见的信息断点,不是对个人打分。

如果任务大多没有验收条件,先改任务模板;如果依赖只在聊天里,先建立共享依赖记录;如果日期经常被覆盖,先保留基线和变更原因。一次解决一个主要断点,通常比同时推行十几个字段更容易获得团队配合。

2. 第二周:定义状态语义和更新触发条件

给每个状态写清楚进入和退出条件。例如“进行中”表示已经开始实际工作,而不是排队等待;“阻塞”表示当前无法继续,并且已记录阻塞原因和需要的协助;“已完成”则必须满足预先约定的验收定义。

再明确哪些变化必须即时更新,哪些可以在固定节奏批量更新。把规则写进模板或项目说明中,让成员在更新时不必每次重新理解。规则越容易执行,越不需要靠管理者反复催促。

3. 第三周:试运行提醒和例会调整

只针对关键路径偏差、超时阻塞和日期变化启用提醒,安排明确的责任人处理。例会不再逐项念状态,而是优先讨论偏差原因、需要的决策、资源冲突和下一个检查点。正常且无变化的任务可以通过异步视图查看。

试运行时要记录误报和漏报。误报过多说明触发条件过宽,漏报说明数据字段或规则覆盖不足。不要为了追求自动化而把复杂判断硬塞进简单规则,先让人和流程配合稳定,再逐步增加自动处理。

4. 第四周:比较改造前后,并决定保留什么

用相同统计口径对比更新及时性、风险发现时间、会议核对时间、预测误差和返工情况。若更新率提高但会议和追问没有减少,说明信息没有真正进入决策流程;若会议时间下降而风险变晚才出现,可能是透明度被削弱,需要调整异步机制。

复盘结束后,只保留有明确收益的规则。撤掉长期没有触发有效行动的提醒,合并重复字段,简化低价值报表。进度规范不应成为一次性制度文件,而应随着项目类型、团队规模和风险特点持续校准。

5. 把复盘结论沉淀成下一轮的管理假设

每次改进都可以形成一个可验证假设,例如“将跨团队依赖设置负责人和最迟交付时间,可以减少等待超过一天的事项”。下一轮只需观察相关依赖是否更早确认、超时比例是否变化、协调成本是否下降,而不必把所有指标重新翻一遍。

这种做法能避免流程改造变成一次性运动。团队会逐步积累适合自身的基准值,知道哪些偏差属于常态,哪些需要升级。随着历史样本增多,预测也会比依赖个人经验更稳定。

九、总结:好的进度流程,不是让每个人更忙于汇报

我判断一套进度流程是否有效,不看它有多少状态、表单和仪表盘,而看三个结果:风险是否更早被看见,负责人是否知道下一步该做什么,管理者是否因此减少了重复追问。若这三件事没有改善,增加填报要求通常只会把管理成本转移给执行者。

进度跟踪的关键不是把每个人的工作照得更亮,而是把偏差、依赖和决策之间的关系照清楚。先统一任务完成定义,再保留计划与预测变化;先建立阻塞责任和升级条件,再考虑更复杂的指标;先用小范围试点验证,再推广到不同团队。

下一步可以从一个正在进行的项目开始:抽查20项任务,找出状态不可信或依赖不清的事项;选定三项核心指标,例如关键任务承诺完整率、阻塞发现时间和里程碑预测误差;运行四周后,根据数据决定哪些规则值得保留。这样得到的规范不是从模板里搬来的,而是经过团队工作方式验证、能真正减少等待和返工的流程。

常见问题解答(FAQ)

1. 项目成员进度跟踪应关注哪些关键指标?

我以前只看任务完成率,发现数字看起来不错,项目却还是一再延期。后来我想弄清楚,除了完成率,还该用哪些指标判断进度是否健康。

建议至少跟踪任务按期完成率、逾期任务数、进度偏差、阻塞任务数和阻塞时长。按期完成率可按“按计划完成的任务数÷到期任务总数”计算;进度偏差则对比计划完成比例与实际完成比例。指标应结合任务规模和依赖关系解读,不能只凭单一百分比判断项目状态。

2. 项目进度多久更新一次比较合适?

我在团队里遇到过两种情况:有人每天填进度,信息很快过时;也有人一周才更新一次,风险暴露得太晚。我想知道更新频率怎么定,才能兼顾准确性和执行成本。

可以按项目节奏设置更新频率:迭代快、依赖多或临近里程碑的项目,每日更新关键任务;节奏稳定的项目,可每周更新一次,并在里程碑评审前复核。无论频率如何,状态变化、出现阻塞或预计交付日期变更时都应及时更新,避免等到例会才上报。

3. 怎样判断项目成员汇报的进度是否可信?

我曾看到任务连续几天都显示“完成了八成”,但交付物迟迟没有出来。遇到这种情况时,我不确定该继续相信成员的估算,还是要求提供更明确的进展证据。

不要只依据主观百分比判断,可要求进度关联可验证的交付物或阶段节点,例如代码提交、评审通过、测试完成或文档验收。把任务拆成有明确完成条件的子任务,并用“已完成、进行中、未开始、受阻”等状态记录;若实际产出与所报进度不一致,应重新估算剩余工作,而不是沿用原百分比。

4. 发现任务持续逾期或受阻时,应该怎样处理?

我担心进度跟踪变成单纯催人,成员报出延期后,问题仍然卡在跨团队依赖或需求不清上。我想知道怎样从状态记录转向有效处理,并判断问题是否真的解决。

先记录阻塞原因、责任人、影响范围和预计解除时间,再区分是资源不足、依赖未交付、需求变更还是估算偏差。为阻塞事项设定跟进时限和升级路径;解除后核对任务是否恢复推进,并观察逾期数量、阻塞时长是否下降。若同类问题反复出现,应调整流程或依赖安排,而不是只要求成员加快进度。

核心关键词

读者评论

吴
吴嘉禾

我们团队以前把按时更新率放进周报排名,后来大家都准时填了,延期还是到最后才暴露。把它当流程诊断指标更合适,关键还得看风险出现后有没有人接手处理。

胡
胡思源

任务拆分这点很有共鸣。我们也试过拆得很细,结果维护状态花的时间比实际协调还多。现在只把影响验收、依赖和关键路径的事项单独跟踪,反而清楚一些。

江
江一凡

保留基线日期和当前预测日期确实有用,不过范围变更频繁时,日期变化未必代表执行偏差。实际复盘时最好把变更原因也记录下来,否则容易把业务调整误判成团队延期。

文章包含AI辅助创作:进展流程与规范:项目成员进度跟踪效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608793

赞 (0)
飞飞飞飞
跟踪最佳实践:项目成员进度跟踪效率提升,常见问题
上一篇 45分钟前
进度跟踪进度日志教程:项目成员效率提升,避坑指南
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
