进展流程与规范:项目成员进度跟踪入门指南关键指标

项目成员进度跟踪最容易失真的地方,往往不是成员没有更新,而是团队把“完成百分比”当成了进度本身。一个任务显示完成了 80%,可能只代表代码已经写完;测试、评审、联调和发布仍然没有开始。到了项目例会,管理者看到一排绿色状态,却无法回答真正关键的问题:交付日期是否可信,哪个环节正在形成风险,谁需要做出什么决定?

这篇入门指南讨论的不是如何催成员填报,而是如何建立一套可核查、可行动、不过度消耗团队的进度跟踪流程。文中的项目数据均为情景模拟,用来演示判断方法,不代表特定组织的真实统计结果。文中提及的产品能力也应以厂商当前公开信息、合同约定和实际验证结果为准。

一、核心结论:进度跟踪的对象不是“忙碌”,而是可验证的交付

1. 先把进度定义为证据,而不是主观百分比

我会把进度定义为:在约定的时间窗口内,经过验收的工作成果相对于计划成果的完成情况。这里有三个不可省略的部分:计划成果、验收条件、完成证据。缺了任何一项,进度数字都可能只是填报者的感觉。

例如,“接口开发完成 80%”很难用于决策,因为它没有说明剩余 20% 是什么,也没有说明是否通过联调。更可用的表达是:“用户查询接口已完成编码,单元测试通过;分页边界测试未完成,依赖测试环境数据,预计周三下午提供。”后者不但说明状态,还指出了剩余工作、证据、阻塞原因和下一步时间。

我的判断原则是:进度信息至少要能回答‘完成了什么、凭什么算完成、还差什么、谁在何时处理’。如果一条更新不能引发行动,也不能被后续复核,它通常不值得进入管理报表。

2. 同时看交付、时间、风险和承诺质量

单独看任务完成率,容易把“任务数量”误当成“交付价值”。单独看延期率,又可能把依赖方造成的等待错误归咎于执行成员。因此,项目进度至少要由四个视角共同解释:成果完成情况、计划偏差、阻塞与依赖、承诺可靠性。

观察视角 核心问题 建议指标 不宜单独用于
交付 已完成成果是否可验收 验收通过工作项、里程碑完成率 判断团队整体效率
时间 计划与实际差距是否扩大 里程碑偏差天数、周期时间 直接评价个人表现
风险 哪些依赖或问题可能影响交付 阻塞时长、逾期依赖数、风险暴露天数 简单归因给某个成员
承诺质量 团队估算与交付是否逐渐稳定 承诺兑现率、预测误差 跨团队机械排名

3. 先解决可见性,再谈自动化

项目管理系统可以减少重复录入、提供状态看板和提醒,但无法替团队定义“完成”。如果验收口径模糊、任务拆分不一致、依赖关系没有登记,自动汇总只会更快地产生一张看起来精确、实际上无法解释的图。

在中大型企业或超过 100 人的组织中,跨团队协作、权限管理、历史数据迁移和部署要求会放大这个问题。以 PingCode 这类项目管理平台为例,评估时可以把研发流程、项目视图、权限模型、数据迁移和部署方式放在同一轮验证中。若组织有私有化部署要求,或计划从 Jira 平滑迁移,不应只看功能演示,还要用真实项目样本验证字段映射、历史记录、附件、权限和报表口径。是否适合作为国产替代方案,应由试点结果、合规要求和总拥有成本共同决定,而不是用一句产品口号代替评估。

进展流程与规范:项目成员进度跟踪入门指南关键指标

二、背景与真实场景:为什么“每天都在更新”仍然看不清进度

1. 进度问题常常来自流程断点,而不是成员不努力

在常见的产品研发场景中,产品、设计、研发、测试和运维各自维护不同的工作记录。研发说开发完成,测试还没有拿到可测版本;测试说缺陷已提交,研发没有看到优先级;项目负责人在表格里把任务标成“进行中”,却不知道它已经等待外部接口两天。

这类问题的表象是“进度更新不及时”,底层原因往往是信息分散、状态定义不一致、依赖关系没有明确负责人。要求所有人每天多填一张表,通常只能增加填报负担,无法缩短交付链条。

我会先追问三个问题:一个状态变更由谁确认?相关证据放在哪里?变化发生后,哪些角色需要收到信息?如果答案分别落在个人记忆、聊天记录和多份表格里,项目状态就难以复核,也难以在人员变动时交接。

2. 不同项目规模,需要不同的跟踪粒度

五人小组可以通过短会和共享看板解决大部分问题;多团队项目若仍依靠负责人逐个询问,就会出现信息延迟和口径漂移。反过来,小项目若照搬大型组织的审批、日报和层层汇总,也会把管理成本加到交付上。

因此,进度跟踪的粒度应由依赖复杂度、交付风险和决策频率决定,而不是由组织层级决定。单团队、低风险、短周期项目可以围绕任务和障碍跟踪;跨部门、受外部接口影响或需要严格审计的项目,则需要把里程碑、依赖、变更和验收证据纳入同一套管理机制。

3. 进度看板要服务于决策,而非展示“忙碌程度”

一张好的看板不需要展示所有字段。它需要让不同角色迅速看到自己要处理的事项:成员看下一步工作和阻塞;项目负责人看偏差、依赖和资源冲突;管理者看需要拍板的风险和预期影响。

如果管理者打开看板后仍要问“这个红色任务为什么延期”“延期会影响哪个里程碑”“谁要做什么”,看板就只是数据陈列。应把颜色和状态背后的解释补齐,尤其要区分执行延迟、需求变更、等待依赖和验收未通过。

三、常见误区:看似精细的数字,为什么会误导项目判断

1. 把完成百分比当作客观事实

“完成 70%”只有在工作量可拆分、拆分方式稳定、剩余工作可识别时才有参考意义。对尚未明确验收条件的设计探索、复杂缺陷排查或跨系统联调,百分比往往无法做到可重复计算。

更稳妥的做法是把状态改为可验证的阶段,例如“待开发、开发中、待评审、待测试、验收通过”。确需展示百分比时,应说明计算口径:是按工作包数量、估算工时、验收里程碑,还是其他方式。不同口径不能混在一张汇总图里比较。

2. 把任务数量当作工作量或价值

一个人关闭十个小任务,不一定比另一个人完成一个高风险集成任务贡献更多。任务拆分粒度不一致时,按任务数做个人比较会鼓励“把简单工作拆得更多”,甚至让团队为了指标优化状态,而不是优化交付。

任务数适合用于观察队列变化,不适合直接充当个人绩效分数。若需要估算团队产能,应在相对稳定的团队、工作类型和统计周期内观察趋势,并与质量、返工和业务成果一起解读。

3. 只关注延期,不追踪等待和阻塞

延期是结果,不是原因。任务逾期可能因为估算偏差,也可能因为需求变更、审批等待、测试环境不可用、外部团队未交付或优先级被重新调整。把所有延期归为成员执行不力,会让真正的系统性瓶颈被隐藏。

建议记录阻塞开始时间、阻塞类型、影响范围、责任角色和解除时间。项目负责人需要看的是阻塞在流程中如何流动,而不是只统计某个成员名下有多少逾期任务。

4. 用日报频率替代管理质量

每日更新并不必然比每周更新准确。若工作状态一天变化很少,频繁填报只会制造重复劳动;若项目处于上线窗口或高风险联调阶段,固定每周一次又可能太慢。更新频率应该与决策节奏匹配,而不是统一规定所有人每天提交同样的内容。

一个实用的原则是:常规工作按状态变化更新,项目例会前完成一次基线核对;高风险任务在阻塞、范围变化或验收失败时即时更新。更新的目的在于让相关决策及时发生,不是为了留下更多文字记录。

5. 把红黄绿状态当成风险分析

颜色只能提示注意力,不能说明原因。两个红色任务,一个可能只晚半天且不影响关键路径;另一个可能没有逾期,但依赖的外部接口尚未确认,已经威胁下月发布。若看板没有风险影响和处理动作,颜色本身的决策价值有限。

建议在状态之外保留影响、概率、触发条件和应对动作。尤其要区分“已经发生的问题”和“尚未发生但可能发生的风险”,因为两者的处置方式不同。

四、专业判断逻辑:如何选指标、定规则、控负担

1. 先画出交付链,再决定采集哪些数据

我通常先把项目从需求进入到验收交付的路径画出来,再标记每一步的责任人、输入、输出和等待条件。只有当某个节点会影响交付判断或需要管理决策时,才增加相应字段。

  1. 确定交付目标:明确版本、业务结果或里程碑,不以“持续推进”作为可验收目标。
  2. 定义工作项:按能独立确认结果的颗粒度拆分,避免一项任务横跨需求、开发、测试和发布多个阶段。
  3. 约定状态语义:说明每个状态的进入条件、退出条件和确认角色。
  4. 登记依赖与风险:标注提供方、需求方、预计时间及升级条件。
  5. 设定检查节奏:明确哪些变化即时更新,哪些问题留到例会处理。
  6. 复盘指标效果:检查指标是否促成行动,若只增加填报而没有改变决策,就删减或改造。

2. 用少量核心指标回答不同问题

指标不必越多越好。入门阶段可从四类开始:交付可靠性、流动效率、质量稳定性和风险暴露。它们各自回答不同问题,不能互相替代。

指标 建议口径 可回答的问题 主要陷阱
里程碑偏差 实际完成日期减计划完成日期,以自然日或工作日统一统计 关键交付是否偏离基线 计划频繁重设会掩盖偏差
周期时间 从进入执行状态到验收通过的时长 工作从开始到交付需要多久 未区分等待与实际处理时间
阻塞时长 从登记阻塞到确认解除的时间 依赖和障碍在哪里造成等待 没有统一阻塞定义会失真
承诺兑现率 周期开始时承诺且验收完成的工作量,占承诺总量的比例 团队的计划稳定性如何 周期中途不断删改承诺会失去意义
返工率 因验收未通过或缺陷返修再次投入的工作量比例 速度是否以质量为代价 缺陷分类和归因不一致

3. 设定状态规范,减少“进行中”的无限期停留

“进行中”最容易变成没有边界的状态。团队可以为每个工作项设定明确的状态流转条件,例如开发完成必须附上代码评审结果或构建记录,测试完成必须有测试结论,验收通过必须由约定角色确认。

状态流转不应过度复杂。若一个小团队需要经过十多个状态才能完成一项简单工作,成员会绕过流程或机械点击。我的经验判断是:状态数量应足以定位卡点,但不应多到让每次更新变成流程负担。是否需要增加状态,应由无法区分的管理问题来证明。

4. 用基线管理变更,而不是假装计划从未变化

项目计划会因为需求、资源、技术风险和外部依赖变化而调整。问题不在于调整,而在于调整后没有保留原基线,导致团队无法知道偏差是如何形成的。建议同时记录初始承诺、批准后的变更基线和实际结果。

当日期被重新承诺时,应记录变更原因、影响范围、批准人和替代方案。这样,管理者既能看到当前预测,也能复盘原计划为什么不成立。否则,团队可能通过反复改日期把延期“消失”在报表里。

5. 把指标用于改进流程,不用于制造个人惩罚

项目指标最有价值的用途,是发现流程里稳定重复出现的摩擦:测试等待开发、审批队列过长、某类需求频繁返工、跨团队依赖持续晚到。若把指标直接用于个人排名,成员会倾向于选择容易量化的工作、拆分任务或提前关闭未验收事项。

先用团队级趋势寻找系统原因,再讨论个体协作问题。如确有个体责任问题,也应结合任务复杂度、资源条件、变更历史和过程记录判断,不能只凭一个汇总数字下结论。

进展流程与规范:项目成员进度跟踪入门指南关键指标

五、案例与数据观察:从“状态全绿”转向“交付日期可信”

1. 情景设定:一个跨团队版本项目

以下是一个情景模拟:某企业计划在六周内交付一项包含 120 个工作项的版本,涉及产品、研发、测试和平台团队。项目启动时,团队采用周报表格汇总状态。第三周的周报显示 78% 工作项已完成,但关键接口仍未联调,测试环境数据也没有准备好。

负责人进一步核对后发现,表中的“完成”包含开发者自评已完成、等待评审和已通过验收三种不同状态。与此同时,跨团队依赖只写在会议纪要中,没有对应工作项和责任人。78% 并非完全错误,而是口径混杂导致它无法回答发布日期是否可信。

2. 调整口径:把完成定义为验收通过

团队随后将工作项状态拆分为“待开始、执行中、待评审、待验证、验收通过、阻塞”,并规定验收通过必须有测试结论或业务确认。对阻塞项,记录开始时间、依赖责任人和下一次检查日期。管理视图则从“每个人完成多少”改为“关键里程碑差距、阻塞年龄和待验收队列”。

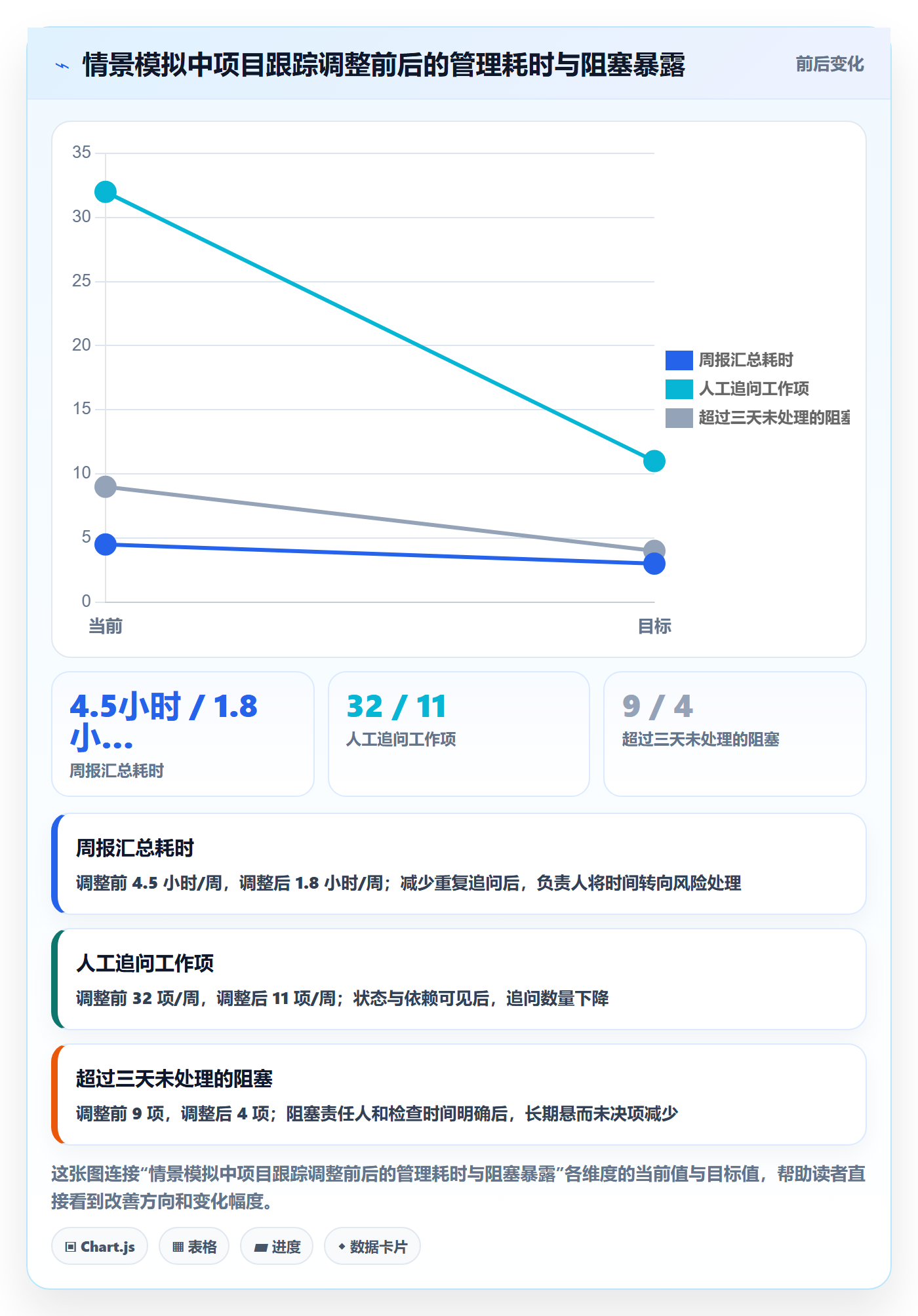

在试点的四周情景数据中,团队每周汇总耗时由约 4.5 小时降至约 1.8 小时;需人工追问状态的工作项由每周约 32 项降至约 11 项;已识别但未处理超过三天的阻塞项由 9 项降至 4 项。以上均为用于说明机制的模拟观察,不应作为普遍改善幅度或产品效果承诺。

3. 变化背后的原因:不是填报变勤,而是问题更早暴露

改进来自三件事:状态定义让“开发完成”与“交付完成”分开;依赖登记使等待有明确责任人;例会只讨论异常,不再逐项朗读状态。成员依然需要更新信息,但更新内容更短,管理者也减少了对全体成员重复追问。

如果使用项目管理平台承载这些信息,重点应是让工作项、依赖、验收记录和报表之间有可追溯关系。以 PingCode 为例,中大型组织可在试点中验证不同角色的项目视图、权限边界、跨团队依赖和报表口径是否满足实际需要。若计划从 Jira 迁移,应先抽取一个代表性项目验证字段、历史数据、工作流、附件和权限映射;若要求私有化部署,还要把升级维护、备份恢复、身份认证和运维责任纳入评估。产品适配情况应以实际验证为准,不能仅凭功能清单判定迁移成本。

进展流程与规范:项目成员进度跟踪入门指南关键指标

4. 不能只看改善后的数字,还要检查副作用

试点后还需要检查是否出现新的问题:成员是否为了尽快进入“验收通过”而降低质量门槛?阻塞项是否被过度登记,导致看板充满低影响事项?小任务是否被拆得过细,以换取更高的完成数?这些副作用会让表面指标变好,实际交付却没有改善。

因此,我会抽样核对已验收工作项的证据,检查返工率和关键里程碑偏差,同时访问成员确认填报负担。只有状态质量、交付结果和管理成本同时改善,才说明流程真正有效。

六、不同情况下的行动建议:按风险和协作复杂度配置流程

1. 小团队、短周期、低依赖项目

小团队不必先建设复杂流程。用一张共享看板明确负责人、下一步动作、预计完成时间和阻塞即可。每周设一个短周期检查,重点确认“本周承诺是否可完成、有什么依赖、是否需要调整范围”。

建议保留少量状态,并将状态更新与日常工作合并,避免重复填报。对这类项目来说,成员之间沟通成本低,最重要的是让关键承诺和风险可见,而不是追求详细的个人工时统计。

2. 多团队协作、接口多、里程碑固定的项目

应先建立跨团队里程碑和依赖清单,再拆解各团队内部任务。每项依赖至少需要提供方、接收方、预期日期、交付物和升级规则。例会优先处理影响关键路径的依赖,不需要轮流汇报全部任务。

如果项目管理工具无法呈现跨项目依赖,团队可先通过统一字段和定期对账建立基本机制。对于规模较大的组织,再评估是否需要统一的平台来承载项目视图、权限、工作流和管理报表。

3. 高合规、强审计或数据敏感项目

这类项目需要把状态变更、审批记录、验收证据和权限变更纳入审计范围。部署方式、数据留存、备份恢复、访问控制和运维责任都应在项目初期确认,不能等到上线前才补充。

评估私有化部署时,应核对的不只是“能否安装在本地”,还包括升级窗口、补丁策略、故障响应、监控、灾备演练和内部支持能力。对平台的选择要结合组织的信息安全制度和实际运维资源。

4. 正在替换现有工具或迁移历史项目

迁移项目先定义哪些历史信息必须保留、哪些可以归档、哪些需要重新建立口径。不要把旧系统所有字段原样搬入新系统;历史流程里可能存在重复字段、无人维护的状态和无法解释的自定义报表。

  1. 选取一至两个具有代表性的项目作为迁移样本。
  2. 核对需求、任务、缺陷、评论、附件、版本和权限的映射规则。
  3. 用迁移后的项目重算核心指标,确认统计口径没有改变或失真。
  4. 让实际使用者完成一轮日常工作,而不只是由管理员验收导入结果。
  5. 明确回滚方案、并行期长度和历史数据只读策略。

如果评估 PingCode 作为候选平台,应将 Jira 平滑迁移、私有化部署和团队实际工作流纳入同一试点,验证导入后的数据可用性与日常操作路径。是否适合替代现有方案,取决于迁移完整性、功能匹配、部署要求、运维能力和总成本,而非单一功能点。

进展流程与规范:项目成员进度跟踪入门指南关键指标

七、不同情况下的取舍:速度、可比性与控制成本不能同时最大化

1. 追求更新速度,还是追求完整证据

实时更新能让风险更早暴露,但字段过多会降低成员更新意愿。对低风险任务,可以只记录状态和下一步;对关键路径任务,则应补充验收证据、依赖和影响。不是所有工作项都要达到同样的审计深度。

我的建议是按风险分层:普通任务轻量记录,关键里程碑要求完整证据,高风险变更保留审批和影响说明。这样能把管理成本集中在真正可能改变交付结果的工作上。

2. 追求跨团队可比,还是保留团队差异

统一指标便于管理者横向查看,但不同团队工作类型不同,周期时间和工作项数量未必能直接比较。平台团队处理基础设施变更,产品研发团队处理需求,缺陷响应团队处理突发任务;统一比较“每周完成数”容易产生错误结论。

可以统一定义指标名称和基本口径,同时允许团队按工作类型补充解释。跨团队比较适合识别异常和提出问题,不适合在缺乏背景的情况下直接排名。

3. 追求系统统一,还是允许局部流程差异

大型组织通常希望统一工具和报表,但各业务线的审批、发布和合规流程可能不同。过度统一会迫使团队用非正式表格绕开系统;完全放任差异则会造成数据口径碎片化。

更合理的做法是统一底层原则,例如工作项标识、责任人、状态定义、审计要求和核心指标;把差异保留在流程模板、权限配置和扩展字段中。评估平台时,要确认这种“核心统一、局部配置”是否真实可维护,而不只是演示环境中的灵活性。

4. 追求短期上线,还是先做好迁移与治理

快速上线可以尽早获得使用反馈,但如果权限、数据迁移和指标定义都未确认,后期可能需要重新清洗数据、重建报表甚至再次迁移。相反,前期治理过度,也可能让项目迟迟无法试点。

适合多数组织的方式是先做范围受控的试点:选择一个有代表性、但失败影响可控的项目,明确最小字段、状态和验收口径,再用实际工作验证。试点后再决定扩大范围,不要把上线日期当成流程成熟的证明。

八、结尾:先让进度可解释,再让它可预测

1. 用三项检查判断跟踪机制是否有效

进度跟踪机制是否有效,可以用三个问题检验:成员能否在几分钟内说明当前工作和下一步;项目负责人能否从看板找出真正影响交付的异常;管理者能否区分已完成成果、正在等待的工作和尚未解决的风险。

如果答案是否定的,不要先增加日报、字段或审批。先检查工作拆分、状态定义、验收证据和依赖责任是否清楚。进度不是一个颜色或百分比,而是计划、执行、验证和处置之间能够互相追溯的事实链。

2. 下一步从一个小范围试点开始

建议团队从一个正在进行的项目开始,挑选一条关键交付链,统一完成定义和阻塞记录;连续观察两个至四个工作周期,记录汇总耗时、阻塞时长、里程碑偏差和返工情况。试点时同时询问成员:哪些信息有助于协作,哪些字段只是重复劳动。

若需要引入或替换项目管理平台,再用同一组真实工作项验证流程、权限、报表、迁移和部署要求。工具只有在降低信息断点、提高交付判断质量时才有价值。最终目标不是让每个人填得更多,而是让团队更早知道哪里不确定、为什么不确定,以及下一步由谁解决。

常见问题解答(FAQ)

1. 项目成员进度跟踪应关注哪些关键指标?

我刚开始负责项目时,常把完成任务数当作进度,结果看起来做了很多,关键交付物却没有按时完成。我想知道应该看哪些指标,才能更准确地判断项目是否在推进。

建议同时跟踪计划完成率、实际完成率、里程碑达成情况、逾期任务数和阻塞任务数。完成率应按任务权重或工作量计算,而不是简单数任务;例如按预估工时加权,避免一个小任务和一个大型交付物被视为同等进展。每周对比计划与实际,并检查偏差是否连续扩大。

2. 项目成员多久更新一次进度比较合适?

我参与的项目有些任务变化很快,有些则要几周才能看到成果。如果要求所有成员每天填报,容易变成形式;更新太少,又可能等到临近交付才发现风险。

更新频率应与任务周期和变化速度匹配:短周期、依赖多的任务可每天更新,常规项目至少每周更新一次;关键里程碑前可增加检查。每次更新都记录已完成内容、下一步、预计完成时间和阻塞项,若状态发生变化则及时更新,不必等到固定汇报日。

3. 成员报告进度正常,为什么项目仍可能延期?

我遇到过每个人都说任务在推进,但最终交付日期还是一再后移的情况。我想判断问题是进度数据不准确,还是团队的汇总方式遗漏了关键风险。

成员状态正常不等于项目按计划推进,常见原因包括关键路径任务延误、任务依赖未完成、估时持续偏乐观,或完成定义不清。应核对关键里程碑和前置依赖,要求任务以可验收成果作为完成标准,并比较剩余工作量与可用时间;若关键路径上的任务出现延期,应立即评估对最终日期的影响。

4. 发现成员进度落后时,应该如何处理?

我担心一发现延期就催进度,会让成员只报好消息,却不愿意暴露困难。实际管理中,我需要知道先问什么、什么时候调整计划,以及怎样区分暂时波动和真实风险。

先确认落后原因、剩余工作量、依赖关系和可交付范围,再判断是短期波动还是会影响里程碑。若是外部依赖或资源不足,明确责任人和解决期限;若工作量估算错误,则重新估算并调整排期。只有在不牺牲质量且不造成更多依赖风险时,才考虑拆分任务或调配资源,并记录调整前后的计划日期。

核心关键词

读者评论

袁
袁予安

我们团队以前也按完成百分比汇报,开发做完就填得很高,后来测试和联调经常挤到最后。改成按阶段确认后,风险确实更早暴露了,不过验收条件得先说清楚,否则状态名称换了也只是换个填法。

钟
钟文博

阻塞时长这个指标挺实用,但跨团队依赖的起止时间有时很难认定:需求方觉得已经提了,提供方可能还认为信息不完整。最好同时记录等待原因和确认时间,单看时长容易把责任归错。

杨
杨一凡

小团队未必需要每天更新所有任务。我更倾向于状态变化时补记录,例会前核对里程碑和风险。只是承诺兑现率要固定周期和口径,不然中途调整计划后,数字很难比较。

文章包含AI辅助创作:进展流程与规范:项目成员进度跟踪入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608541

赞 (0)
飞飞飞飞
进度跟踪如何做好追踪?项目成员入门指南与操作步骤
上一篇 50分钟前
动态落地方案:项目成员开展进度跟踪的入门指南案例解析
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
