周进展管理最容易失效的时刻,往往不是团队没有开会,而是周五收到一份“本周完成 80%、下周继续推进”的报告,管理者仍然不知道:哪项承诺可能延期、卡点需要谁协调、原计划是否已经改变。周报写得更长,不等于进度更可控;真正有效的周进展管理,要把承诺、证据、偏差、决策和下周行动连成一条可追踪的链。
一、先讲核心结论:周进展管理不是收集周报,而是管理偏差
1. 把“汇报完成了什么”改成“判断计划是否仍可信”
我判断一套周进展机制有没有用,通常先看三个问题:目标有没有明确的完成条件,当前进度有没有证据,出现偏差后有没有明确的决策人和处理期限。三项中缺一项,周报就容易变成状态描述,而不是管理工具。
例如,“完成接口开发 70%”看起来具体,实际上仍然无法判断是否可控。70%是按代码量、任务数,还是主观估算?剩下的 30%是否包含联调、异常处理和上线验证?如果这些问题没有答案,百分比很难支撑管理决策。
更有用的表达是:“接口主流程已在测试环境通过,异常参数校验仍有两项未完成;依赖数据团队周三前提供字段确认,若周三未交付,联调预计顺延两天。”这条进展同时呈现了完成证据、未完成范围、依赖关系和风险后果。
2. 用“计划、事实、预测、动作”四层信息替代流水账
我建议每条关键进展至少回答四件事:原计划是什么,实际发生了什么,目前预计何时完成,为了减少偏差准备采取什么行动。计划和事实的差异,是判断进度的基础;预测和行动,则把汇报转成管理。
- 计划:本周承诺的交付物、验收条件和负责人。
- 事实:已经完成的工作及可核验的证据,例如测试结果、评审结论或交付记录。
- 预测:按当前条件估计的完成日期,以及预测依据。
- 动作:需要谁在什么时间做什么,才能控制风险或恢复计划。
管理者不需要把所有任务都拉进周会逐条询问。应优先看延期风险、跨团队依赖、范围变化、质量缺陷和需要决策的事项。对按计划推进且证据完整的工作,状态更新可以异步完成。
3. 周节奏的价值在于缩短发现偏差到采取行动的时间
周进展机制不是为了增加一次固定会议,而是让风险从“月底才发现”提前到“本周就能处理”。同一项延期,如果在依赖出现的当天暴露,可能只需调整资源;如果到周会才报告,可能错过协作窗口;如果到月底才被发现,往往已经影响上下游交付。
因此,我把进度管理的核心指标看成“偏差被发现后,多久形成有效处置”,而不只看任务完成率。完成率可以显示结果,处置时效则能反映管理机制是否足够灵敏。

二、真实场景:为什么团队忙了一周,管理者仍然看不清进度

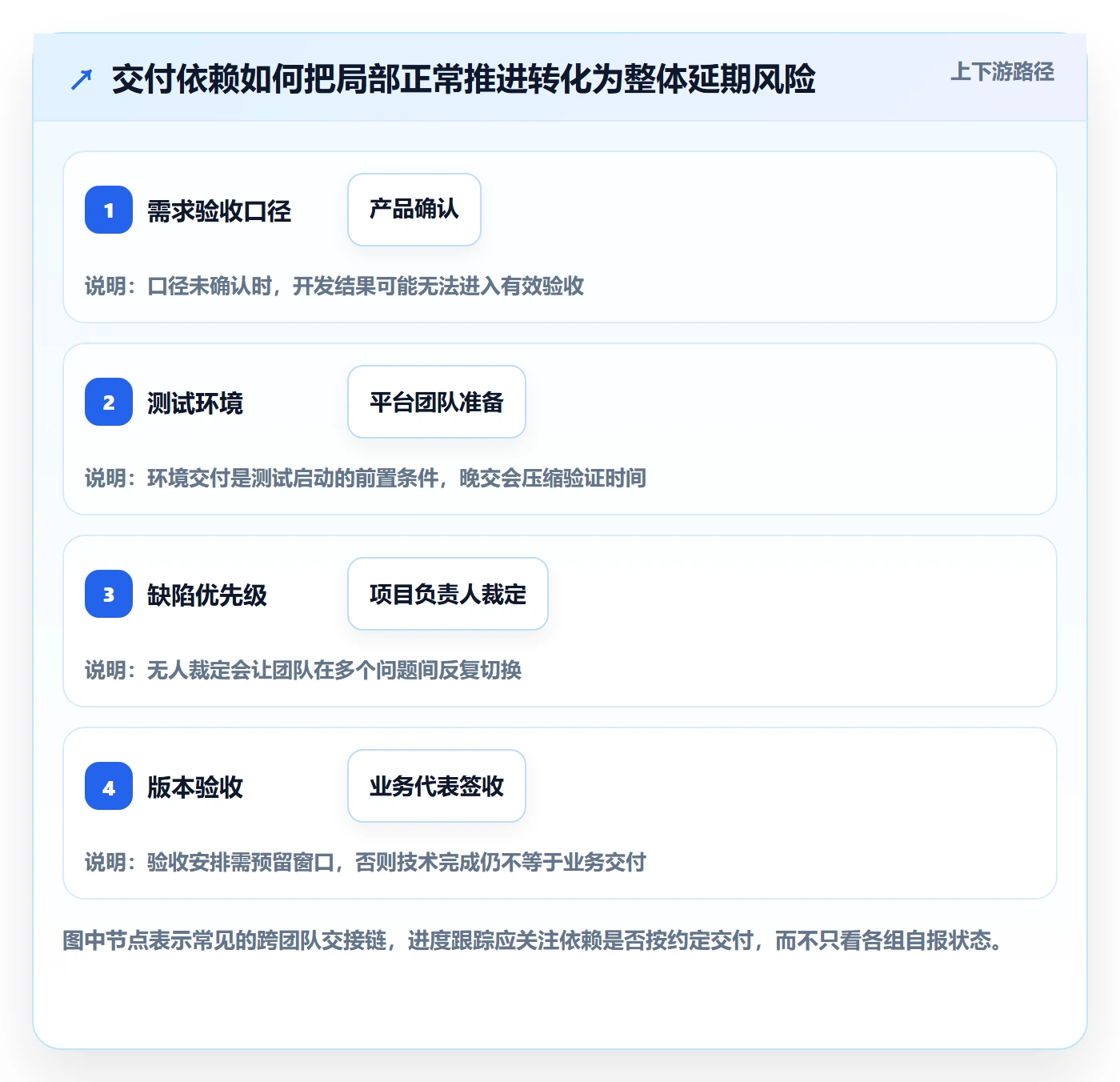

1. 多团队项目的难点,常在交接点而非单个任务内部
在跨团队项目中,单个团队可能都在“正常推进”,整体却依然延期。常见原因是前置产物没有按时交接:产品需求已评审,但验收口径未定;开发已经完成主流程,但测试环境尚未准备好;测试发现问题,却没有明确由谁确认修复优先级。
这类项目如果只收集各组的完成百分比,管理者得到的是多个局部视角。要看清整体进度,需要把任务之间的依赖关系呈现出来:谁的交付是下一项工作的输入,交付时间晚一天会影响哪些里程碑,是否有替代方案。
2. 周报越统一,信息未必越准确
统一模板确实能降低填报和汇总成本,但模板不能替代定义。如果不同团队对“完成”“进行中”“阻塞”的理解不同,表格看起来整齐,数据仍然不能横向比较。比如,一个团队把代码合并算完成,另一个团队要到验收通过才算完成,两者的完成率就不在同一口径上。
我会先统一少数关键定义,而不是先追求模板字段齐全。建议至少明确:任务何时算完成、延期如何判定、风险什么情况下升级、预测日期由谁更新。口径越少而清楚,周报越有机会被管理者真正使用。
3. 远程和混合办公更需要“可验证的异步信息”
分布式团队很难依靠临时碰面补足信息,因此进展记录需要让不在会议现场的人也能理解。只写“已沟通”“继续跟进”通常不可复用;写明沟通对象、待确认事项、预计回复时间和未回复时的升级方式,才有助于他人接手。
异步更新也不是要求员工全天维护状态,而是为每周固定的管理判断提供足够信息。团队可以约定周四下班前更新事实,周五由负责人检查异常,周会只处理必须协同或决策的问题。

三、常见误区:看上去管理得很细,实际仍无法预测
1. 把完成百分比当作进度事实
百分比适合描述可量化、边界清楚的工作,不适合给模糊任务制造精确感。“完成 90%”若没有分母和验收标准,可能意味着只剩最后测试,也可能意味着核心难题还没解决。遇到复杂任务,我更倾向于拆成可验证的里程碑,而不是要求负责人不断调整主观比例。
例如,将“完成新功能”拆成需求确认、设计评审、主流程开发、异常场景覆盖、集成测试、业务验收。每个阶段都有明确的完成证据,管理者才能知道所谓的 80%到底覆盖了什么。
2. 把“没有红色状态”当成健康信号
团队长期全部绿色,并不一定说明项目健康,也可能说明风险定义太宽松、延期不愿暴露,或者管理者只在出问题时追责。若一个项目从未出现过预测日期变化,值得检查的不是颜色,而是预测是否定期更新、风险是否允许提前上报。
我会把“预测日期改变”与“失败”区分开。预测调整得早,通常是信息变准确的表现;反复调整却没有新证据,才说明计划管理或执行管理存在问题。进度管理需要鼓励及时暴露,而不是让团队为了维持绿色状态推迟报告。
3. 把会议开完当作问题解决
会议中说过的“尽快处理”“请相关团队支持”,如果没有责任人、期限和验证方式,通常只是口头记录。会后应形成一组可跟踪的行动项,并明确谁来确认结果。没有行动项的会议纪要,可能保存了讨论,却没有改变项目状态。
也不宜把所有风险都放进周会。纯信息同步可以异步完成;跨部门冲突、范围取舍、资源调度和重要风险升级,才值得占用多人同步讨论的时间。
4. 周报字段越多,管理质量越高
一份周报可能包含几十个字段,却没人能在决策时快速找到风险。字段的价值应由是否改变判断来衡量。若“本周工作总结”“下周工作计划”每周都写成类似文字,且无法关联到具体交付物和日期,可以合并或删除。
在落地初期,我更愿意从一页关键项目视图开始:里程碑、当前预测、主要偏差、依赖、行动项。等团队证明这些信息能够推动决策,再决定是否增加细分字段。
5. 只追踪任务,不追踪范围变化
计划内任务都按时完成,不代表项目一定按时。如果周期中不断加入新需求,任务完成率可能不低,整体范围却不断扩大。管理者应区分原始承诺与新增工作,并记录变更由谁批准、影响哪些交付日期。
这里的关键不是阻止需求变化,而是让变化有代价意识。新增事项进入计划时,要同时讨论资源、优先级和时间影响;否则团队会在不知不觉中承担一个不断膨胀的承诺。
四、专业判断逻辑:如何建立一套可预测、可升级的周进展机制
1. 先确定管理对象:项目、里程碑还是团队任务
周进展管理不应把所有粒度混为一谈。管理层通常关心业务目标和里程碑,项目负责人关心依赖与风险,执行团队关心当周任务和障碍。把三层信息塞进一张长表,容易让管理者陷入细节,也让一线人员重复填报。
我建议建立三层视图:管理层看里程碑和重大偏差;项目层看交付物、依赖和决策;团队层看任务、负责人和阻塞。三层应能相互追溯,但不必在同一页面展示所有内容。
2. 为每个承诺定义“完成”的证据
完成条件必须能被另一位同事理解并核验。软件交付可以是评审通过、测试通过或版本发布;市场活动可以是素材审核完成、渠道确认上线或数据回收完成;运营改造可以是流程切换、培训覆盖和异常处理方案验证。
当任务无法定义验收证据时,先不要急着让负责人报百分比。应把任务进一步拆分,或者明确当前阶段的可交付成果。模糊任务往往不是执行者懒散,而是管理者还没有把目标定义到可操作的程度。

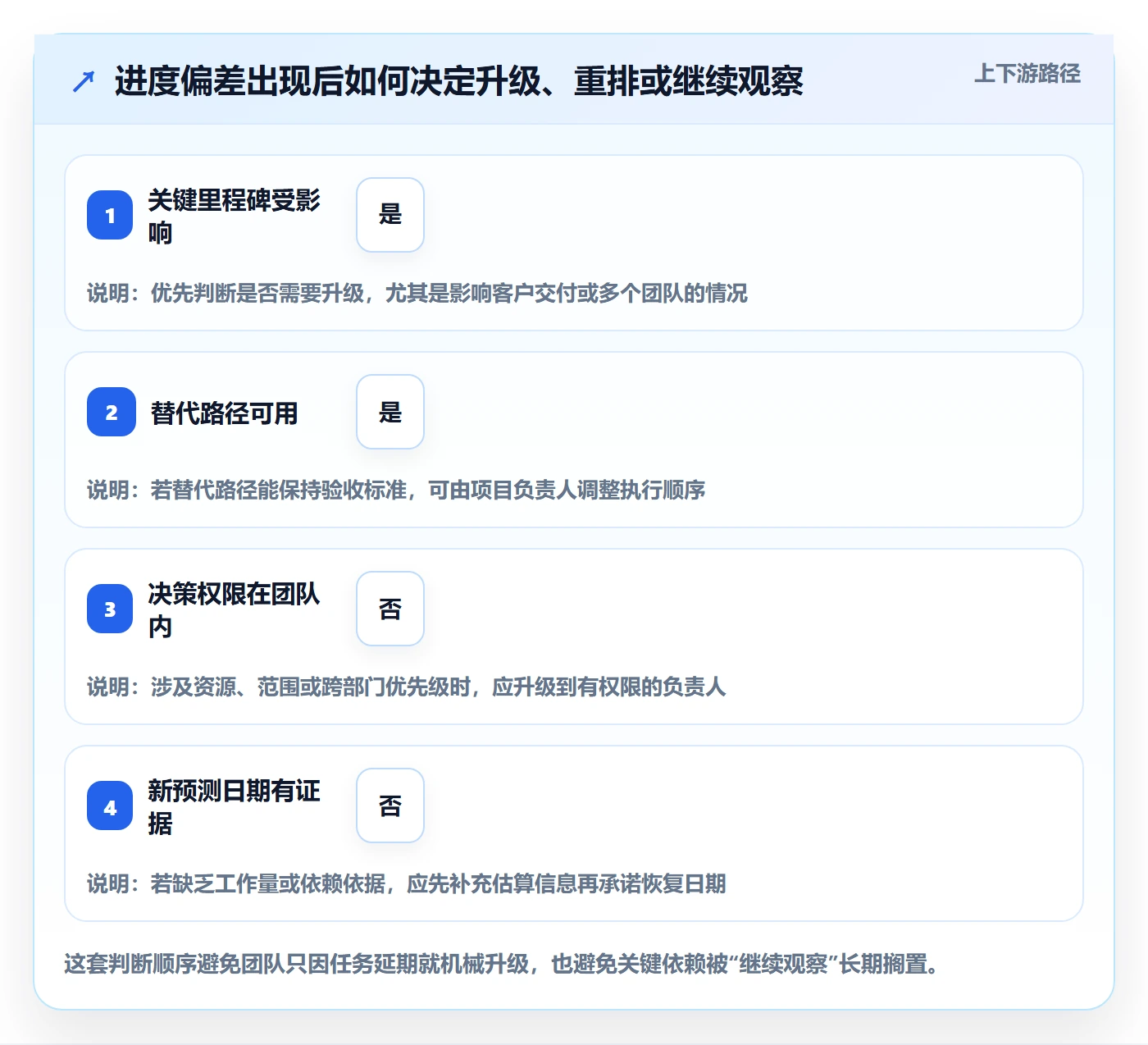

3. 用偏差和影响判断升级优先级
不是所有延期都需要升级到管理层。判断时至少考虑四项:偏差时间、对关键里程碑的影响、是否存在可替代路径、是否需要更高层做资源或范围决策。一个延迟半天但有充足缓冲的任务,可能无需升级;一个仅延迟半天却挡住多团队联调的任务,反而需要立即处理。
建议把风险状态与处理动作绑定。黄色代表需要项目负责人关注并明确恢复计划;红色代表已威胁承诺日期或需要跨部门决策。颜色标准应由影响定义,而不是由汇报者心情决定。
4. 建立简洁的周节奏和升级时限
一套可执行的周节奏,可以从周一确认承诺、周中检查异常、周四更新证据、周五做决策复盘开始。团队不一定要每天开会,但需要知道何时更新事实,谁负责判断风险,以及超过多久未解决就必须升级。
- 周一:负责人确认本周承诺、验收条件、依赖方和预计完成日期。
- 周中:检查关键依赖和偏差,不要求所有人重复汇报,只处理新出现的风险。
- 周四:更新交付证据、实际进度、预测日期和需要的支持。
- 周五:集中处理决策与资源问题,复盘已关闭行动项,并确认下周计划输入。
实际节奏要按业务周期调整。若生产事故或客户交付变化快,可以采用更短的风险检查周期;若团队以研究探索为主,则应按假设验证节点跟踪,而不适合用确定性任务清单硬套。
5. 区分“执行偏差”和“计划偏差”
执行偏差是承诺清楚、条件基本具备,但实际工作没有按计划推进;计划偏差则可能源自工作量估计不足、依赖条件未确认或范围定义变化。两种偏差的处理方式不同:前者需要解决资源、能力或优先级问题,后者需要重新估算、调整范围或修订基线。
如果管理者把所有延期都归结为执行不力,团队会倾向于隐瞒风险;如果所有延期都被解释为计划不合理,承诺又会失去约束力。复盘时要问“当时可获得的信息是什么”,再判断计划和执行各自承担什么责任。

五、案例与数据观察:用一组模拟项目看清“忙碌”和“可控”的差别
1. 案例背景:三个团队共同交付一个客户功能
下面是一组情景模拟数据,用于说明管理方法,不代表行业统计或任何企业的实际经营结果。假设一个 120 人左右的企业项目由产品、研发、测试三个团队参与,计划在六周内交付一项客户功能,前两周各团队都报告“总体正常”。
到第三周,管理者发现研发任务完成率为 75%,测试任务完成率只有 20%。进一步查看后,问题并不是测试团队执行慢,而是测试环境还未完成配置,接口字段也没有最终确认。周报只显示任务百分比,没有展示交接条件,风险因此晚于实际发生时间暴露。
2. 改造前后:状态从“主观进度”变成“可验证的交付链”
调整方法后,项目组为每个关键交接点指定责任人和最晚交付时间。产品团队确认字段口径,平台团队确认测试环境,研发团队提交可部署版本,测试团队记录通过与未通过的用例。每项工作都有证据,依赖未交付时会显示受影响的后续节点。
模拟复盘中,项目组把“测试任务完成 20%”拆解成环境准备、用例准备、首轮测试和缺陷回归四个阶段。管理者因此能判断当前瓶颈是环境而非测试能力,并在周会中直接协调平台资源,而不是要求测试团队简单加快进度。
| 观察项目 | 改造前的表达 | 改造后的表达 | 管理意义 |
|---|---|---|---|
| 开发进度 | 完成约 75% | 主流程合并;两个异常场景未验证 | 明确剩余工作及验收风险 |
| 测试状态 | 完成约 20% | 环境待交付;用例已准备;启动日期待确认 | 区分资源阻塞与执行效率 |
| 依赖事项 | 持续跟进中 | 平台团队周三交付;未完成则升级至项目负责人 | 明确责任、期限和升级路径 |
| 完成预测 | 本周应该能完成 | 基准日期周五;环境晚于周三则预计顺延两天 | 把预测与触发条件关联 |
3. 数据不应被误读:模拟变化说明什么、不说明什么

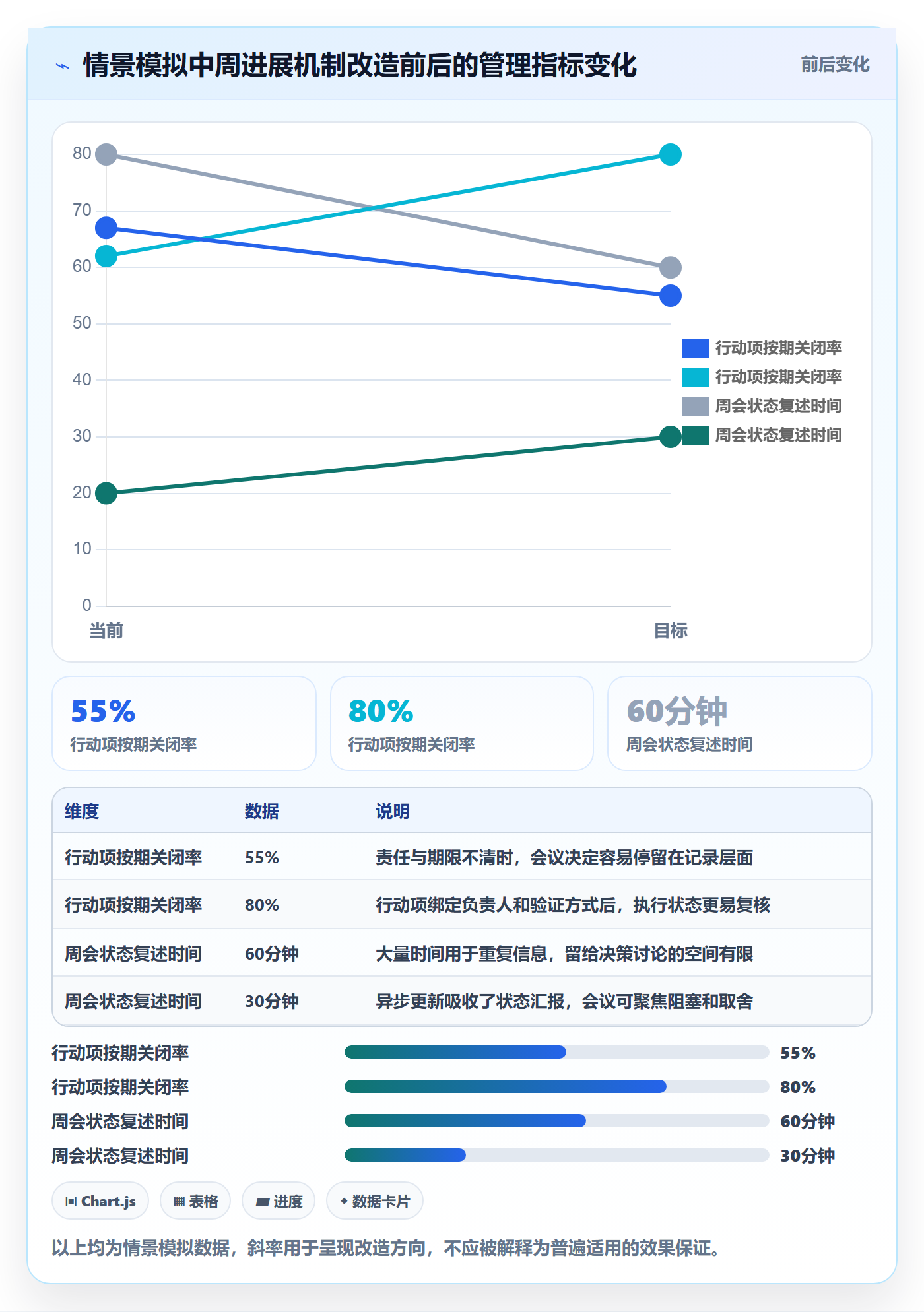

下表中的数字是为了展示管理指标如何定义的情景模拟,并非对某个产品或某个行业的效果承诺。若企业要评估自身改造效果,应在实施前固定口径,记录至少数个周周期,再比较风险暴露时间、行动项关闭情况和预测准确度。
| 管理观察项 | 改造前模拟值 | 改造后模拟值 | 应如何解释 |
|---|---|---|---|
| 风险首次暴露时间 | 偏差发生后平均 8 个工作日 | 偏差发生后平均 3 个工作日 | 反映发现速度,不等于项目必然按期交付 |
| 行动项按期关闭率 | 约 55% | 约 80% | 只有口径一致、行动项有负责人时才可比较 |
| 预测日期调整次数 | 每个里程碑平均 3 次 | 每个里程碑平均 2 次 | 次数减少可能来自预测改善,也可能来自停止更新,需结合证据判断 |
| 周会用于状态复述的时间 | 约 60 分钟 | 约 30 分钟 | 节省的时间应转向决策,而不是单纯缩短会议 |
这组模拟结果最值得关注的不是“完成率提升多少”,而是风险是否更早暴露、行动是否有责任人、预测日期是否有依据。若这些过程指标变好,但交付结果没有改善,管理者还需继续检查范围稳定性、工作估算和资源配置。

4. 工具要支持管理闭环,而不是替团队做管理判断
当团队规模扩大、项目并行增加、跨部门依赖变多时,文档和表格可能出现版本不一致、状态重复填写、行动项难以追溯等问题。这时可以评估项目管理平台能否把目标、任务、依赖、风险和行动项放在可关联的工作流中,而不是只看它是否提供更多报表。
例如,面向中大型企业及 100 人以上组织,PingCode 可作为项目协作与进度管理工具的评估对象。评估重点应落在任务与需求关联、权限与流程配置、跨团队视图、数据导出、部署方式和系统迁移上。PingCode 支持私有化部署,并提供 Jira 平滑迁移能力;企业是否适用,仍需通过数据映射、权限验证、历史记录迁移和试点项目测试来确认,不能仅凭功能描述作结论。
我会特别检查迁移后的“管理口径是否保留”,而不仅是任务有没有搬过去。状态名称、字段含义、负责人关系、历史评论、附件、工作流和报表口径如果发生变化,旧数据可能无法直接比较。所谓平滑迁移,最终应由试迁结果和验收标准证明。

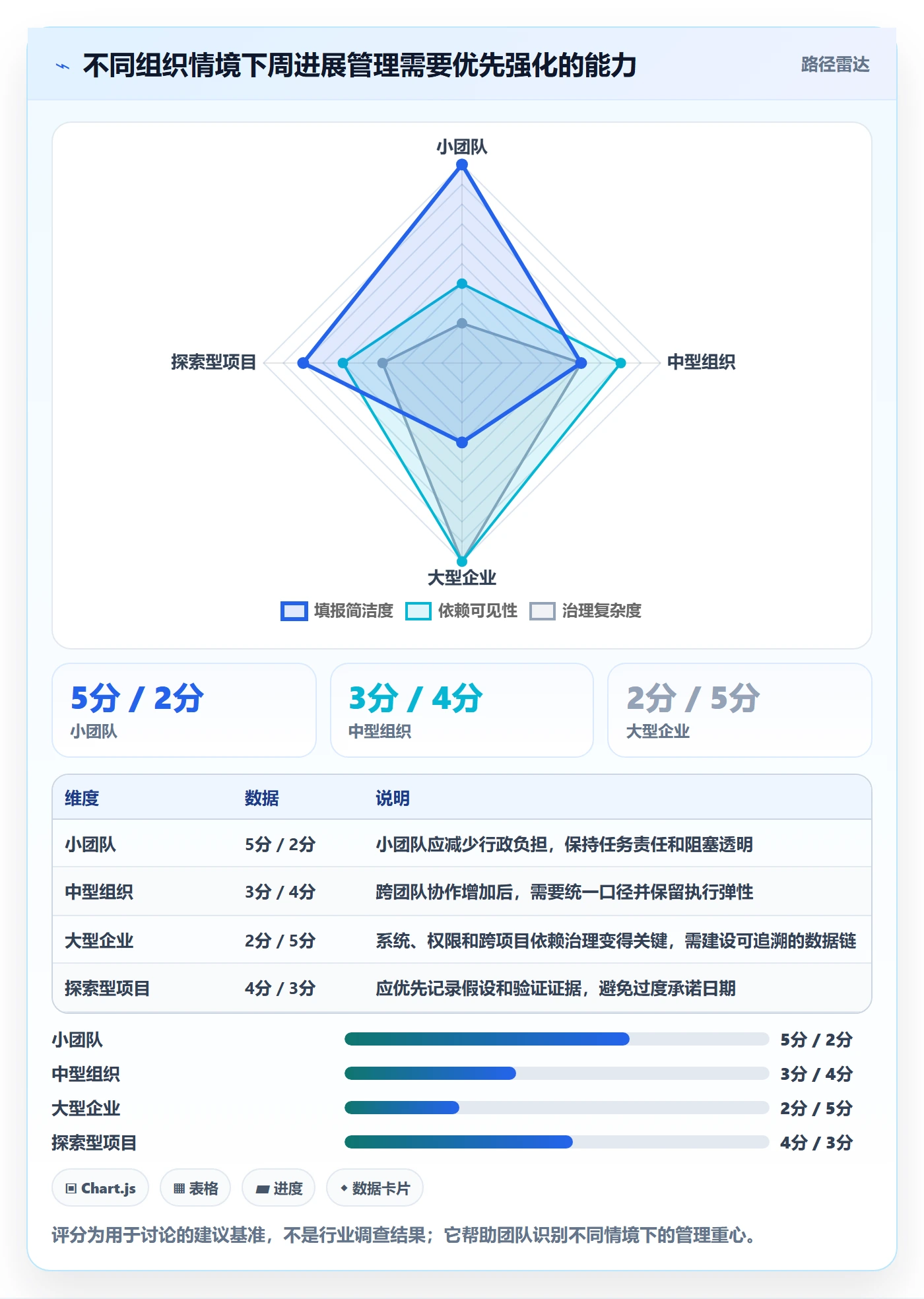

六、不同情况下的行动建议:先按组织问题选方法
1. 小团队:减少填报,把讨论放在阻塞上
十几人以内的团队,通常不需要复杂的多层报表。可以采用一个共享看板和一页周摘要,每项工作有负责人、验收条件、状态和阻塞原因。管理者每周只看延期风险、外部依赖和需要决策的事项。
若团队规模小但项目并行很多,重点也不是增加字段,而是确保每项承诺有唯一负责人。多人“共同负责”常导致没人确认最终结果。协作可以多人参与,承诺和状态更新仍应有明确责任人。
2. 中型组织:统一关键定义,保留团队执行差异
当多个部门共同参与项目时,应统一关键术语和升级规则,但不必要求每个团队用完全相同的执行流程。设计团队、研发团队、运营团队的工作方式不同,硬性统一全部字段,往往造成大量“为了填表而填表”的动作。
建议统一项目目标、里程碑、负责人、风险等级、预测日期和行动项等管理信息。团队可以按自身工作性质补充局部字段,但这些局部字段不应破坏管理层查看整体进度的能力。
3. 大型企业:治理数据口径、权限边界和跨项目依赖
大型组织常见难题不是没有工具,而是多个系统各自记录一部分事实。选型或改造时,要先厘清主数据由谁维护、项目状态在哪里更新、跨项目依赖如何识别、谁有权修改基线,以及管理层看到的数据如何追溯到原始任务。
如果企业有数据驻留、内网环境或审计要求,应将私有化部署、身份认证、权限模型、日志留存、备份恢复和升级维护纳入评估。部署方式只是条件之一,长期运维能力和安全责任边界同样需要明确。
4. 高不确定性工作:跟踪假设验证,不要假装日期确定
探索性项目、研发预研或新业务试点,很多工作无法在早期精确预测完成日期。此时应管理验证周期、关键假设、证据门槛和继续投入条件,而不是要求团队把不确定性包装成一个看似准确的百分比。
例如,本周目标可以是验证某项技术路线是否满足性能要求,交付物是测试记录和结论,而不是“完成技术方案 90%”。当新证据改变判断时,及时调整路径属于有效学习,不应被简单记为计划失败。
5. 交付节奏紧、风险密集:把检查频率与风险等级绑定
对客户上线、重大活动或生产变更等高风险任务,可以在关键窗口增加短周期检查,例如每天一次依赖确认。但这不意味着全公司都要日会。检查频率应随影响范围和风险变化,风险回落后及时恢复较轻的节奏。
高频会议应使用固定问题:昨天出现了什么新事实,今天哪个依赖可能阻塞,需要谁在何时决定什么。若连续几次会议没有新信息或决策,应检查能否改为异步更新,避免把“多开会”误当成风险控制。

七、不同情况下的取舍:管理透明度、团队负担与控制力度如何平衡
1. 要透明,不等于每件事都公开给所有人
进度透明应服务于协作和决策,不等于无差别开放所有人员信息、客户资料或商业敏感内容。企业需要按角色设置可见范围,并确保项目参与者能看到完成自己工作所需的依赖与决策信息。
判断权限设计是否合理,可以问两个问题:需要承担交付的人能否及时看到前置条件变化?不应接触敏感信息的人是否被限制访问?两端都要成立,才是可用的透明机制。
2. 要标准化,但不要把每个团队变成同一种团队
完全不统一,管理层无法比较和协同;完全统一,团队可能不得不把不合适的流程套在不同工作上。更稳妥的做法是标准化管理语言和决策接口,允许团队在执行细节上有差异。
例如,所有团队都用一致的风险定义和升级流程,但研究团队可以按实验阶段报告,运维团队可以按变更窗口报告,市场团队可以按活动节点报告。只要管理者能回答“何时交付、风险是什么、需要谁决策”,细节就不必被强行统一。
3. 要追踪承诺,也要允许有证据的重新预测
周进展机制需要对承诺负责,但不应把预测变化当作惩罚依据。若新增需求、外部依赖或技术风险改变了工作条件,及时更新预测比继续维持旧日期更有价值。
取舍的底线是:可以修订日期,但必须记录原因、影响和批准人;可以调整范围,但必须说明被删除或延后的内容;可以增加资源,但要确认增加后是否真的缩短关键路径。只有记录这些变化,预测才不会变成随意承诺。
4. 要引入工具,但不要在流程未清楚时先做大规模定制
工具能帮助团队减少重复录入、追踪关系和汇总状态,但无法自动解决目标模糊、责任不清或升级机制缺失。流程尚未稳定时投入大量定制,可能把当前混乱固化在系统里,后续调整反而更贵。
我建议先用少量项目验证管理规则,再决定哪些需要系统化。若试点期间状态含义经常争论、行动项无人认领,应先修正规则;若规则清楚但手工汇总耗时过高、跨项目依赖难追踪,才是引入或升级工具的更强理由。
5. 工具选型关注适配与迁移成本,不只比较功能列表
评估平台时,至少验证五件事:团队真实工作流能否配置,权限是否符合组织边界,任务和需求能否追溯,历史数据能否迁移并核验,管理层是否能基于同一口径看数据。功能列表里“支持某能力”,不等于企业部署后就能按预期使用。
对于已有 Jira 工作流、需要评估迁移路径的组织,可以将 PingCode 纳入试点评估,并重点验证实际数据映射和业务连续性。对于国产替代评估,也应从部署、安全、功能覆盖、迁移验证、运维能力和总拥有成本综合比较;“国产替代不二选择”这类绝对表述并不适合作为严谨的选型结论,最终选择应由企业自身试点和验收结果决定。
八、落地清单:用四周建立一套能运行的周进展闭环
1. 第一周:选一个真实项目,定义基线与口径
不要先把全公司所有项目纳入新制度。选择一个依赖清楚、负责人愿意参与、管理层确实需要看进度的项目作为试点。梳理目标、里程碑、交付物、验收证据和关键依赖,建立项目基线。
同时写清楚状态定义和升级规则。例如,任务完成以验收证据为准;预测日期发生变化时记录原因;关键依赖超过约定时间未交付时,由指定负责人协调。规则越短越容易执行。
2. 第二周:按四层结构更新信息,检验字段是否必要
试点团队按计划、事实、预测、动作更新进展。每个字段都要回答一个管理问题:这项信息会不会影响优先级、资源、日期或验收判断?如果不会,就先不要求团队填写,避免初期负担过重。
管理者重点观察同一任务是否出现多个版本,团队是否能找到证据,依赖是否有明确负责人,预测是否基于新信息更新。发现口径冲突时,先修订定义,不急着增加状态分类。
3. 第三周:把周会改成异常和决策会议
会前让团队异步更新状态。会议议程只保留四类问题:里程碑偏差、跨团队阻塞、范围变化和需要管理者裁定的事项。每个讨论事项会后形成责任人、截止时间和验证方式。
会议结束后检查行动项是否能被外部人员理解。若记录是“尽快沟通”,应改成“某负责人在周三 15 点前与依赖团队确认字段口径,并将结论链接到任务记录”。可执行的表述越清楚,后续追踪越轻松。
4. 第四周:复盘机制效果,再决定扩展或调整
复盘时不要只问“大家觉得表格好不好用”。应检查风险暴露是否更早、偏差是否有解释、行动项是否按期关闭、会议是否留出决策时间、数据是否仍需重复维护。根据实际结果删掉无用字段,补足遗漏的升级路径。
若试点有效,可扩展到具有相近工作模式的项目;若效果不明显,先确认问题来自管理规则、团队执行还是工具限制。不同原因需要不同动作,不要把所有问题都归结为“大家还没习惯填报”。
5. 可直接采用的周进展检查清单
- 本周承诺是否关联明确的交付物和验收条件?
- 完成状态是否有可核验的记录或结果?
- 预测日期是否基于当前工作量和依赖情况?
- 本周是否出现新增需求、范围变更或外部条件变化?
- 关键依赖是否有交付人、截止时间和未交付后的处理方式?
- 需要升级的风险是否明确影响的里程碑和最晚决策时间?
- 会议产生的行动项是否有唯一责任人、期限和验证方式?
- 下周计划是否考虑了本周未完成事项和新出现的约束?
九、结尾:一份好周报的标准,是它能否改变下一步行动
1. 让管理视线从“忙不忙”转向“承诺是否仍可信”
周进展管理最容易走偏的地方,是把信息完整误认为管理有效。任务写得再多,如果没有验收证据、预测依据和行动责任,管理者仍然无法判断项目是否可控。真正值得关注的,是团队能否更早看到偏差,并在偏差变成结果之前采取行动。
2. 下一步从一个项目、一条依赖和一个闭环开始
企业可以从一个试点项目开始:为关键交付定义证据,找出最容易失控的跨团队依赖,规定风险升级时限,再用四周验证行动项是否真正关闭。先把一条闭环跑顺,再扩展到更多团队,通常比一次推出复杂制度更稳妥。
我的判断是:周报不是为了证明团队这一周很忙,而是为了帮助组织更早发现“计划已经不再可信”。当每条关键进展都能回答事实是什么、影响在哪里、谁需要行动、何时复核,周进展管理才真正从汇报机制变成协同机制。
常见问题解答(FAQ)
1. 周进展应该按什么节奏收集和复盘?
我以前把周报安排在周五下班前提交,结果不少人只来得及罗列做了什么,风险和下周计划都没说清。我想知道,怎样安排时间才能让周进展真正用于管理,而不是变成月底归档材料?
可将节奏设为周四下班前由成员更新,周五由负责人集中复盘,周一确认本周优先级。每条进展至少写清本周承诺、实际结果、偏差原因和下周计划;如果项目有紧急交付,可按关键里程碑增加日常风险更新,而不必让所有任务都每天汇报。
2. 周进展管理用哪些指标,才能看出项目是否真的在推进?
我发现只看完成任务数容易产生错觉:拆得越碎,完成数量越多,但关键交付物可能仍然没有进展。我在管理多个项目时,应该看哪些数据,才能尽早发现延期风险?
优先看里程碑按期率、逾期任务数与逾期时长、关键任务完成情况,以及新增风险和阻塞事项。判断时要结合基线计划与当前预测:如果关键里程碑预计日期持续后移,即使总体完成比例上升,也应视为风险信号;统计口径应固定为同一周期、同一任务范围,避免把取消或拆分任务算成进展。
3. 团队成员报出风险或阻塞后,管理者应该怎样跟进?
我遇到过周会上大家都提了问题,散会后却没人知道谁负责、何时解决,下一周同一个问题又出现。我想把风险跟进做成闭环,又不希望额外增加很多会议和表格。
每项阻塞都记录问题、影响范围、责任人、下一步动作和完成时限,并明确需要谁提供决策或资源。高影响问题当天升级处理;普通问题在下次例会核对状态,已解决事项补记解决方式。若同一阻塞连续两个周期未关闭,应调整优先级或重新评估计划,而不是只更新状态文字。
4. 分布式团队怎样减少周进展中的信息遗漏和重复沟通?
我和跨部门同事经常不在同一时间在线,进展散落在聊天、邮件和会议纪要里,临近交付才发现依赖方没有收到变更。我想知道怎样建立一个大家都能持续维护的协作方式。
为项目指定一个统一的信息入口,让任务状态、负责人、截止日期、依赖关系和讨论结论都能关联到具体事项。更新采用异步方式,要求成员在约定时间前补齐进展;周会上只讨论偏差、依赖冲突和需要决策的问题。若关键变更没有责任人确认或影响方回执,就不要默认信息已经同步。
核心关键词
文章包含AI辅助创作:周进展管理方法大全:企业管理者进度跟踪协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608360
读者评论
我们团队以前也报完成百分比,后来改成列验收证据和依赖项,确实更容易发现卡点。不过周四更新、周五决策的节奏,遇到紧急客户需求时可能还得另设快速升级通道。
跨部门项目里,很多延误不是任务本身没做,而是交接条件没说清。文中强调依赖和责任人很实用;我比较想知道,多个团队对完成口径有分歧时,通常由谁来定最终标准?
把预测日期变化和失败区分开,这点我认同。实际执行中还要留意更新频率,不能为了减少会议就等到周末才暴露风险;关键依赖一旦变化,最好及时同步。
