更新记录看起来只是“今天做了什么”的流水账,真正落地后却常常变成另一种周报:项目成员补文字,管理者追问进度,风险仍在临近交付时才浮出水面。企业管理者要解决的不是记录数量不足,而是记录没有形成从目标、变化、责任人到决策的闭环。本文以一个经过匿名化处理的企业协同管理案例为主线,拆解更新记录如何从个人汇报改造成可追踪、可验证、能触发行动的管理机制,并说明在什么条件下适合借助 PingCode 等项目管理平台推进。
一、先讲结论:更新记录不是日报,而是项目状态的证据链
1. 管理者需要追踪变化,不是追踪字数
我在梳理跨部门项目时,最常见的误判是把“更新记录很少”当成管理问题。真正的问题通常是:成员写了很多文字,但管理者无法据此回答三个问题,计划与实际差在哪里、偏差由谁处理、需要谁在什么时间作出决定。
因此,我会把一条有效更新定义为:能说明某个工作项发生了什么变化,变化对目标或时间有什么影响,下一步由谁在何时完成。它不必写得长,但必须能被验证,也必须能引出行动。单写“持续推进”“基本完成”“正在沟通”,不构成有效状态。
更新记录落地的核心结论是:先统一“什么值得更新”,再明确“更新后谁会采取什么动作”,最后才讨论使用哪种工具。工具可以让信息更容易留存和关联,却无法替团队定义交付标准,也无法替管理者作出取舍。
2. 用四个字段把信息变成可执行状态
对大多数项目,我建议先用四个字段搭起最小闭环:本次变化、当前证据、剩余工作、所需决策。变化描述“发生了什么”,证据描述“怎么证明”,剩余工作说明“离完成还差什么”,所需决策则明确“谁需要在何时处理”。
例如,“接口联调完成 80%”仍然不够,因为 80% 的口径可能是接口数量、用例数量,也可能只是开发者的主观估计。更可靠的更新是:“12 个接口中 9 个通过联调,3 个因权限策略未确认暂缓;权限负责人周三 16:00 前确认规则,否则测试窗口顺延一天。”这条记录不仅描述状态,还呈现了证据、阻塞和时间影响。
| 字段 | 需要回答的问题 | 不合格写法 | 可执行写法 |
|---|---|---|---|
| 本次变化 | 相比上次发生了什么 | 持续推进 | 完成 9 个接口联调,3 个接口待规则确认 |
| 当前证据 | 凭什么判断已完成或受阻 | 基本没问题 | 测试报告中 9 个接口通过,失败日志已关联缺陷 |
| 剩余工作 | 还缺什么才能交付 | 继续完善 | 确认权限规则、补测 3 个接口、更新验收记录 |
| 所需决策 | 谁需要在何时作出什么决定 | 请相关同事支持 | 权限负责人周三 16:00 前确认策略,逾期由项目负责人升级协调 |
这套字段刻意不要求成员写一篇小作文。记录越接近工作项本身,越容易在发现偏差时采取行动;记录越像面向管理者的表演性汇报,越容易诱发修饰状态、延迟披露风险等行为。
二、背景和真实场景:跨团队项目为什么最需要更新机制
1. 问题常出在接口之间,而非单个团队内部
以一个匿名化的企业内部平台项目为例,项目涉及产品、研发、测试、信息安全和业务运营五类角色。产品负责范围确认,研发负责功能和接口,测试负责验收,安全团队负责规则评估,运营团队负责上线准备。每个小组都有自己的计划,但交付依赖关系横跨多个团队。
在这种项目中,单个团队通常知道自己的工作进展,项目负责人却未必知道依赖何时满足。例如,研发认为“功能开发完成”,测试认为“测试环境未准备好”,安全团队还在等待数据流向说明。三方各自的状态都可能真实,但项目整体不能因此被称为“按计划推进”。
更新记录的价值,主要体现在交接边界和依赖关系上。如果记录只写团队做了什么,不写谁接收、什么条件算交付、依赖哪项决策,管理者看到的只是局部繁忙,而不是端到端的交付状态。
2. 会议纪要不能替代持续更新
不少组织希望通过增加周会频次解决状态不透明。周会可以用于讨论分歧、作出决策,却不适合承担所有日常状态采集。会议间隔中的变化如果没有及时留下痕迹,参会者只能依靠记忆复原过程;关键人员缺席后,决策上下文也容易断裂。
我更倾向于把同步和异步分工:常规状态变化异步记录,跨团队冲突、范围取舍和风险升级放到会议中讨论。这样,会议不再逐人念进度,而是集中处理系统里已经暴露出的异常与待决事项。
例如,周会上不必逐项询问“做完了吗”,而是先看超过承诺日期的工作项、没有证据的完成状态、等待外部决策的事项,再把时间留给责任人、截止时间和方案选择。记录机制越清楚,会议越可能从汇报会变成决策会。
3. 先统一工作口径,才有资格比较进度
管理者常希望看到“项目完成度”,但不同团队对完成的定义可能完全不同。开发提交代码、测试通过、业务验收和正式上线是不同阶段,不应被压缩成同一个百分比。把阶段定义混为一谈,数字看起来整齐,实际上会遮蔽交付风险。
启动更新机制前,我会让项目负责人明确工作项的状态边界。例如,“进行中”不等于“已交付”,“待验收”说明执行者已提交但接收方尚未确认,“已完成”则必须满足预设验收条件。对于阶段性成果,也要说明完成率的分母是什么。
| 状态 | 建议定义 | 管理动作 |
|---|---|---|
| 未开始 | 尚未进入执行,前置条件或排期已登记 | 检查启动条件与依赖 |
| 进行中 | 已有实际产出,仍有明确未完成工作 | 查看下一步和预计完成时间 |
| 待验收 | 执行方已提交,接收方尚未给出验收结论 | 确认验收人和反馈时限 |
| 已完成 | 达到事先约定的验收标准,并有相应证据 | 检查是否存在后续依赖或遗留风险 |
| 受阻 | 存在无法由当前责任人独立消除的障碍 | 指定协调人、决策人和升级时间 |
三、常见误区:为什么记录越多,管理者反而越难判断
1. 把更新记录做成每日长篇汇报
要求所有人每天写固定篇幅的日报,短期内会增加记录量,长期却容易带来模板填充和重复描述。团队把精力放在解释“今天很忙”,而不是指出具体交付变化。管理者接收到的信息更多了,判断成本也可能随之上升。
我通常建议按工作项的风险和变化频率决定更新节奏,而不是按职位统一规定每天必须写多少字。稳定、低风险的任务可以按里程碑更新;依赖密集、临近上线或出现偏差的任务,则应提高更新频率。频率服务于风险管理,不是对在线状态的考核。
2. 用颜色或百分比代替事实
红黄绿标识适合快速浏览,但颜色背后必须有规则。若每个负责人都能自行决定什么是“绿色”,绿灯便无法比较;若完成百分比没有统一分母,进度数字也只是个人感受。
我会要求关键状态至少关联一项可核对的事实:完成的验收项数量、通过的测试用例、已交付的接口、未关闭的高优先级缺陷,或剩余依赖项。百分比可以作为摘要,不能取代状态证据。对于探索性工作,阶段成果应通过明确的决策门槛描述,而非强行估算精确比例。
3. 只追责任人,不追交接条件
“这件事是谁的责任”并不总能解决交付问题。一个工作项可能由研发负责实现,却依赖产品确认规则、安全团队评估边界、测试团队准备环境。如果更新记录只盯着主责人,管理者会误以为个人执行不力,忽略真正的等待点。
对于跨团队工作,我建议同时记录主责人、接收人、依赖项和验收条件。主责人负责推进,接收人负责确认交付,依赖方负责提供输入,项目负责人则负责处理无法通过团队内部协商解决的冲突。责任分配不是把工作推给一个人,而是让协作接口可见。
4. 以“没有问题”作为健康信号
项目连续多周没有风险,并不必然意味着管理良好。也可能是成员不知道什么情况需要升级,或者担心暴露问题会被归责。风险越晚出现,留给管理者的选项越少,补救成本通常越高。
管理者应关注风险是否被及时发现、是否有责任人、是否设置处置期限,而不是简单追求风险数量为零。更健康的团队往往能够在损失扩大前暴露问题,并把“发现偏差”视为管理输入,而不是个人失败。
四、专业判断逻辑:建立一套可运行的更新记录机制
1. 从项目目标反推需要更新的对象
第一步不是设计表单,而是确认项目管理者最终要作出哪些判断。比如,能否按期上线、哪些范围需要调整、哪个团队的资源需要重新分配、哪项依赖必须升级。只有会影响决策的信息,才值得进入管理更新。
随后把目标拆成可管理对象:里程碑、交付物、工作项、风险、依赖和决策。不是所有任务都要进入同一层级。管理层通常需要里程碑和风险视图,执行团队则需要任务和验收细节。一个好的机制会让两层信息彼此关联,而不是让管理者直接从几百条底层任务中寻找结论。
2. 规定更新触发条件,而非只规定更新日历
固定节奏有利于形成习惯,但仅靠日历更新会漏掉重要变化。我建议同时设置事件触发条件:计划日期变化、关键依赖延迟、范围改变、验收失败、严重缺陷出现、资源调整或风险等级上升时,责任人需要在约定时间内更新记录。
以一个中等复杂度项目为例,可以把常规更新设为每周两次;关键里程碑前一周提高至每日一次;若出现阻塞或预期延迟,则立即更新,不等待下一次例行时间。具体周期需要根据团队工作节奏、风险等级和沟通成本调整,不能把这一频率当成所有企业的通用标准。
3. 给状态设置证据门槛
每个状态都应有清晰的进入和退出条件。例如,只有通过验收用例并由指定角色确认,工作项才能由“待验收”转为“已完成”;如果存在未处理的高优先级缺陷,即使主要功能可以演示,也不应把交付状态简单标为完成。
证据不必全部是附件。系统中的测试结果、代码变更、文档链接、审批结论、会议决策或客户确认,都可以作为可追溯依据。关键是证据要能被后来者找到,并且与具体工作项和时间节点关联。
4. 为异常设定升级路径
记录本身不会解决问题,升级规则才会让异常进入管理视野。可以设置“谁先处理、多久未解决由谁升级、升级时需要带什么信息”的规则。升级材料至少包括当前影响、可选方案、最晚决策时间和不决策的后果。
例如,依赖团队超过约定时间未确认接口规则,主责人先提醒对方负责人;若一个工作日仍未解决,由项目负责人组织快速决策;若该决策影响范围或预算,则提交项目发起人确认。规则的重点不是层层汇报,而是让问题到达有权处理的人。
5. 控制记录负担,让更新直接贴近执行
更新机制要避免出现“两套账”:任务系统记录一次,周报再抄一遍,会议纪要又重复一次。重复录入会降低信息及时性,还会让团队失去维护数据的意愿。更合理的做法是让状态在工作发生的位置更新,再由系统或约定模板汇总出不同视角。
我会优先检查三个信号:同一状态需要重复填写的次数、更新与实际工作之间的时间差、管理者为了理解一个状态需要追问的次数。只增加字段、不减少重复工作,通常不是流程优化,而是给团队加了一层文书负担。

五、案例与数据观察:把“汇报进度”改成“管理交付”
1. 案例说明与适用边界
以下案例为依据常见企业协作情境整理的匿名化模拟案例,数据用于解释管理机制,不代表某一企业的审计结果,也不应当视作行业基准。案例是一家约 180 人参与跨部门协作的组织,多个产品和交付团队需要共同支持内部平台升级,项目周期约为四个月。
项目最初使用周会、共享表格和即时消息同步状态。管理者每周能收到大量更新,却仍需逐一询问阻塞责任人、验收口径和预计影响。表格中有“完成度”,但缺少明确分母;即时消息里有决策,却没有稳定关联到对应任务。
团队没有先购买工具,而是先用两周梳理里程碑、工作项、依赖和状态定义。随后把关键工作项、风险及决策记录统一关联到一个项目视图,并把重复填写的周报字段删减。这个顺序很重要:先确定管理对象,再选择承载工具,避免把旧流程原样电子化。
2. 试点期间观察哪些指标
试点不应以“多少人登录”或“创建了多少条任务”作为主要成功标准。更有用的指标包括状态更新时间、依赖事项按期确认率、异常被发现到形成行动的时间、管理者追问次数,以及里程碑预测偏差。
下表中的数据是模拟试点口径,用于说明评估方法。实际企业应先定义统计范围,记录基线,再在试点后使用同一口径复测。若一个指标看起来改善,却是因为团队减少了风险上报或改变了分母,就不能据此判断机制有效。
| 观察指标 | 试点前模拟值 | 试点后模拟值 | 如何解释 |
|---|---|---|---|

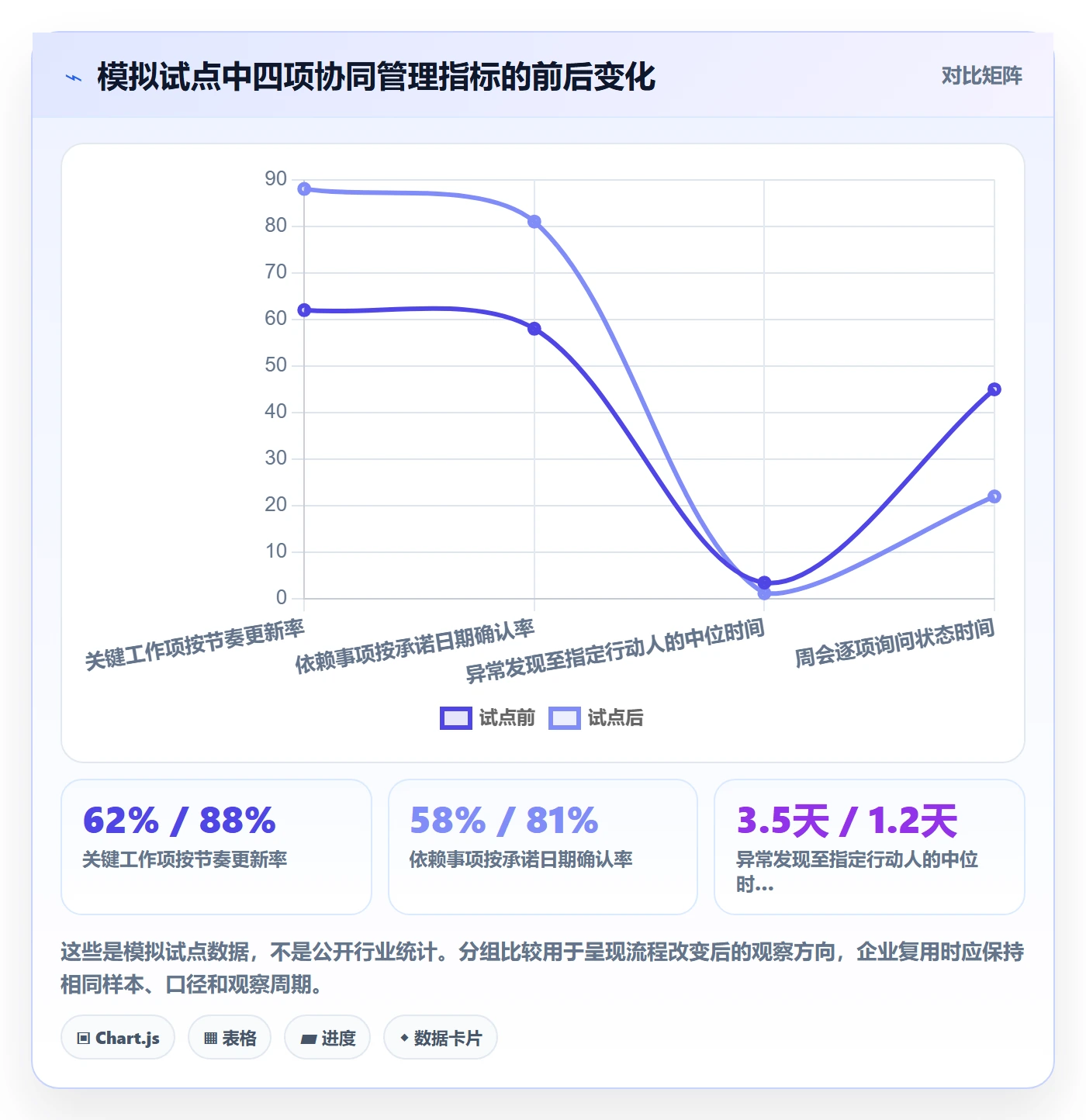

| 关键工作项按节奏更新率 | 62% | 88% | 看关键事项是否在约定周期内留下有效状态,而非仅看登录次数 |
| 依赖事项按承诺日期确认率 | 58% | 81% | 反映跨团队交接是否更明确,需同时检查逾期事项是否真实减少 |
| 异常发现至指定行动人的中位时间 | 3.5 天 | 1.2 天 | 观察问题是否更快进入处理链路,不等同于问题已被解决 |
| 周会用于逐项询问状态的时间 | 约 45 分钟 | 约 22 分钟 | 释放出的时间应转向风险处理和决策,不能单独作为成效证明 |
我不会把表格中的改善幅度直接归因于某个工具。试点期间,团队也调整了状态定义、责任边界和会议议程。工具、流程和管理行为共同作用,才能解释结果;如果只报告最终数字而不说明口径和干预措施,很容易把相关性误写成因果关系。

3. 观察“完成率”之外的预测质量
很多项目到最后都会显示 100% 完成,真正能帮助管理者的却是中途预测是否可靠。建议按里程碑保存每次预测日期,并比较预测日期与实际完成日期之间的偏差。还要区分主动调整后的新承诺和未经说明的延期,否则数据会掩盖计划反复变化。

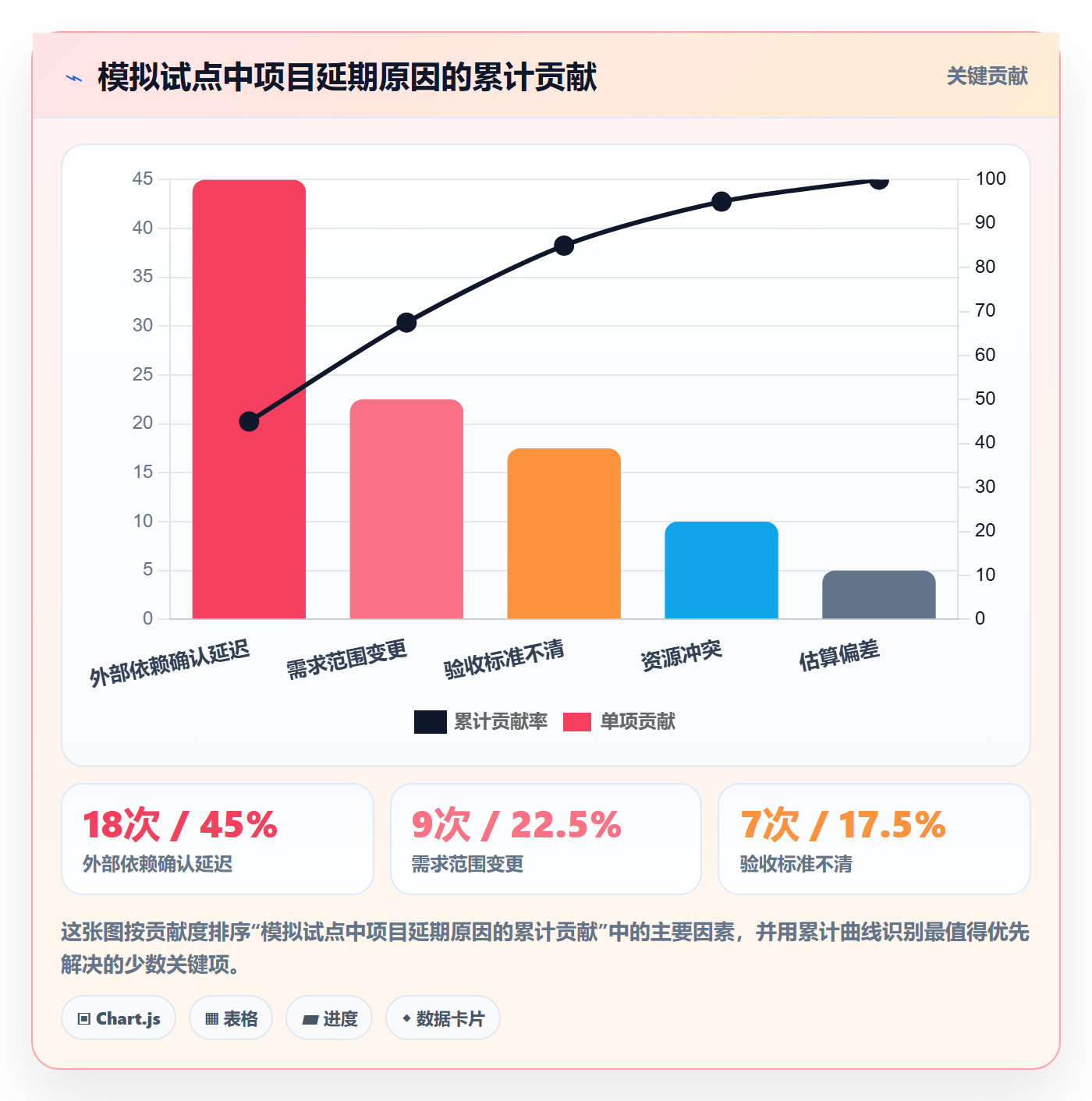

例如,在模拟项目中,团队把里程碑日期变更原因分为依赖延迟、范围变更、资源冲突和估算偏差。若大多数偏差集中在外部依赖,就应优先改善交接和决策响应;若集中在范围变更,则要加强变更审批;若主要是估算偏差,则需要回看拆分粒度和历史工作量。
4. 用异常分布确定下一轮改进方向
完成试点后,不要只看“总体更新率上升”。更值得看的是异常落在哪里:哪类依赖最常延期、哪类状态最常缺证据、哪些团队长期有未关闭事项、哪些决策需要多次升级。问题分布能告诉管理者,应该优化流程、调整权限,还是增加资源。
如果异常主要来自同一接口的等待,增加全员日报不会解决问题;如果大量事项在“待验收”停留,则要检查验收人是否明确、反馈期限是否合理;如果风险被记录却无人处置,问题在升级机制而不是记录字段。数据的价值不是证明团队忙,而是定位下一处管理瓶颈。

5. 工具选择要服务于组织规模和治理要求
当项目规模扩大到多个团队、多个产品线,或者组织需要统一需求、任务、缺陷、测试和交付视图时,单个共享表格的维护成本会迅速上升。不同团队使用不同字段、权限和命名方式,管理者难以获得一致的状态口径,审计和历史追溯也更依赖个人维护习惯。
PingCode 面向中大型企业及 100 人以上组织,适用于需要将多个研发协作环节纳入统一管理的团队。按其公开产品能力介绍,平台支持私有化部署,并支持 Jira 平滑迁移。对于关注数据部署方式、既有项目资产迁移及国产化软件替代的组织,可以把这些能力列入选型验证项;但“是否适合”仍取决于实际流程、集成、权限和迁移验证结果,不能只凭功能清单得出结论。
我建议在选型时用一个真实项目做验证,而不是只看演示环境。重点验证:原有项目层级和字段能否映射,历史记录和附件能否迁移,权限能否满足组织边界,管理视图能否回答实际决策问题,接口能否接入现有研发和身份体系,管理员是否具备持续维护能力。
“国产替代”也不应被简化为替换软件名称。对管理者而言,真正要判断的是:业务流程能否连续、数据是否可控、迁移期间是否影响交付、用户是否愿意采用、长期运维成本是否可承受。PingCode 可以作为候选平台进行验证,但任何平台都不应被宣传为所有企业的唯一答案。
六、不同情况下的行动建议:按组织成熟度分阶段推进
1. 小团队:先用轻量规则跑通闭环
如果团队人数少、项目依赖较简单,先不必急于建设复杂的管理体系。选择少量关键工作项,明确状态、责任人、截止时间和验收条件,再约定每周更新节奏。核心目标是让所有人知道什么变化需要记录、谁会查看、出现异常后如何处理。
小团队可以先用现有协作空间或共享表格试行,但要避免表格被设计成全能数据库。字段过多会增加维护成本,字段过少又无法判断偏差。初始阶段保留项目名称、工作项、责任人、状态、预计日期、证据链接、阻塞原因和下一步,通常足以验证机制。
2. 多团队项目:把依赖和交接作为优先管理对象
当项目跨越多个团队,更新重点应从“个人做了什么”转向“交付如何流转”。每个关键工作项都应标明提供方、接收方、交付条件、承诺时间和争议处理人。项目负责人每周关注依赖链,而不只是统计各团队的任务完成量。
此阶段可以设立跨团队风险视图,集中显示逾期依赖、待验收事项、未决策问题和临近里程碑。不要把所有任务都提升到管理层视图;只有会改变路径、范围、资源或质量判断的事项才需要进入高层关注范围。
3. 研发与交付复杂的组织:建立统一数据口径
当组织有多个研发团队、产品线和长期并行项目时,靠个人维护不同表格很难形成稳定的状态口径。可以将需求、任务、缺陷、测试和发布等工作对象建立关联,让更新发生在实际执行位置,再按角色生成不同视图。
若考虑 PingCode 或其他项目管理平台,应先挑选一个边界清楚、依赖真实、管理痛点明确的试点项目。与其追求一次性覆盖全部流程,不如验证一条完整链路:从需求进入、任务拆解、开发更新、测试验收到风险升级。链路跑通后再扩展,能更早发现权限、字段、集成和使用习惯上的问题。
4. 有私有化或迁移要求:先做风险清单和小规模演练
如果组织对数据部署有明确要求,或需要从既有项目管理平台迁移,必须把迁移作为业务连续性工程,而不是单纯导入数据。迁移前要梳理项目层级、字段、工作流、权限、历史记录、附件、评论和集成关系,确定哪些内容需要保留、重建或归档。
建议先在非关键项目上演练迁移,再对照源系统抽样核验。核验至少覆盖任务数量、关键字段、附件可访问性、权限边界、历史记录可追溯性和关联关系。上线前还要安排并行验证期,明确发生数据差异时的回退方式和责任人。
七、不同情况下的取舍:没有一套更新频率适合所有团队
1. 追求高频可见性,还是减少填写负担
在高风险、临近上线或监管要求较强的项目中,频繁更新可能是必要的,因为管理者需要尽早发现变化。但对稳定、低风险的长期任务,过高的更新频率会造成噪声和形式主义。可以按风险等级设定不同节奏,而不是对所有工作项采用同一规则。
判断标准是:增加一次更新,是否能缩短异常发现时间,或让责任人更早采取行动。如果更新只是重复展示同一状态,却没有改变决策或协作结果,就应该降低频率或自动化生成摘要。
2. 追求统一口径,还是给团队保留灵活性
企业需要统一关键状态和指标,才能跨团队比较;但不同类型工作也确实需要不同的验收方式。产品探索、平台运维、客户交付和合规评审,不适合被强行塞进完全一致的任务模板。
可行的折中是“核心字段统一,业务细节可扩展”。例如统一责任人、状态、日期、依赖和风险等级,再允许各类项目增加行业或业务特有的证据字段。这样既保留整体可读性,又避免模板削平真实工作差异。
3. 追求标准化工具,还是保留现有系统组合
统一平台有利于减少信息孤岛,但全面替换可能涉及迁移、培训、权限重构和集成改造。若现有系统已经稳定运行,管理者应计算总成本,包括迁移投入、并行期、运维责任和用户采用成本,而不是只比较许可费用。
如果现有系统的问题集中在少数环节,可以先通过接口、统一字段或汇总视图改善;如果数据散落、重复录入严重、权限与追溯能力不足,则更适合评估平台级整合。选择 PingCode 等方案时,除了确认私有化部署和 Jira 迁移能力,还应安排真实数据样本演练,验证能力是否适用于本组织的复杂度。
4. 追求管理可见性,还是保护团队信任
更新记录可能被误用为个人监控工具。若管理者用更新条数、在线时长或任务数量简单评价个人,团队会倾向于拆碎任务、频繁改状态、隐藏不确定性。这样的系统看起来信息丰富,实际会损害风险上报质量。
更稳妥的做法是把记录用于管理交付和协作瓶颈,而不是替代绩效评价。评价个人贡献需要结合工作难度、质量、协作和实际结果,不能把工具里的活动痕迹直接等同于价值。团队敢于及时暴露阻塞,更新记录才真正有管理价值。
八、下一步怎么做:用四周完成一次小范围验证
1. 第一周:盘点项目对象和决策需求
选择一个跨团队但边界清晰的项目,列出里程碑、关键工作项、主要依赖、验收人和需要管理层决策的事项。先回答“项目负责人每周最需要看见什么”,再决定记录字段。不要一开始就把组织所有流程纳入试点。
2. 第二周:定义状态、证据和升级规则
和执行团队共同定义每种状态的进入条件、完成证据、更新节奏和异常触发条件。明确逾期、验收失败、范围变化和外部依赖延迟分别由谁处理,多久未解决需要升级。规则应当短而明确,最好能在一次项目例会上讲清楚。
3. 第三周:用真实工作试跑并删掉无效字段
观察成员是否能在工作发生的位置完成更新,管理者能否不额外追问就判断下一步。若某个字段连续两周无人使用,也无法支持任何管理决策,就考虑删除;若同一个关键问题反复在会议中出现,说明可能缺少必要字段或升级机制。
4. 第四周:复盘指标、风险和扩展条件
按试点前约定的口径评估更新及时性、异常处理时间、依赖按期确认率、会议状态汇报时长和预测偏差。结合记录抽样检查信息质量,确认数字改善不是通过降低标准、减少上报或补填状态造成的。
若试点有效,再决定是扩大项目范围、引入统一平台,还是先优化组织流程。若试点无效,也要区分是规则不清、责任不明、工具不合适,还是管理者没有对记录采取行动。不同原因对应不同改进方案,不能用“大家不配合”一笔带过。
九、总结:让记录成为决策输入,而不是管理终点
更新记录落地的独特之处,不在于把每个人的工作都写下来,而在于让关键变化能够沿着责任、依赖、证据和决策链路传递。管理者真正需要的,不是更长的日报,也不是更醒目的红黄绿,而是及时发现偏差、判断影响、明确责任,并在还有选择空间时采取行动。
我的建议是先选一个真实项目,用最少字段验证闭环:记录变化,关联证据,说明剩余工作,指定行动人和期限;再根据异常分布决定是否需要调整流程或采用更适合的管理平台。若组织规模、跨团队依赖和治理要求已经超出共享表格的维护能力,可以把 PingCode 等平台纳入评估,并以真实项目、真实数据和迁移演练验证适配度。
下一步可以从一次 60 分钟的项目梳理会开始:选定试点项目,列出最关键的五项交付、三类高频风险和所有需要跨团队确认的依赖,然后为每项明确状态证据与升级责任。只有当记录能够改变下一步行动,它才算真正落地。
常见问题解答(FAQ)
1. 更新记录应该记录哪些内容?
我之前参与跨部门项目时,周会上大家都说“进展正常”,但临近交付才发现依赖事项一直没人跟进。我想知道,更新记录要写到什么程度,才能让管理者看出真实进度。
每条记录至少写清事项、负责人、计划完成时间、当前状态、本次进展、下一步动作和阻塞原因;涉及跨团队依赖时,再注明依赖方与需要的支持。判断记录是否有效,可以看管理者能否据此回答“谁在何时完成什么、目前卡在哪里”,而不只是看到“已推进”“持续跟进”等模糊描述。
2. 更新记录多久维护一次比较合适?
我在项目推进中遇到过两种情况:更新太频繁,团队觉得是在填表;更新太少,管理者看到的状态又已经过时。想知道怎样设定频率,才能兼顾信息及时性和执行成本。
可以按项目节奏设定频率:常规项目每周至少更新一次,短周期迭代可按迭代周期或每周两次更新;出现重大风险、范围变更或关键节点延期时,应在事件发生后及时补记。试运行两到四周,观察逾期事项和状态过期比例,再调整频率;不要要求所有任务每天重复填写没有变化的信息。
3. 怎样让进度更新暴露风险,而不是只报喜?
我发现团队有时会把“正在处理”当作进展,但真正影响交付的问题往往到例会才被提出来。我想知道,更新记录里怎样设计内容,才能让成员愿意提前说明风险,也让管理者知道该如何介入。
把风险单独列出,并要求记录影响范围、预计影响时间、当前应对动作和需要谁决策或支持;状态可区分正常、存在风险、已阻塞,并为后两类设置明确的升级负责人和响应时限。管理者复盘时重点看风险是否提前暴露、阻塞是否有人接手,不要只按红黄绿状态追责,否则成员更容易延迟报告问题。
4. 如何判断更新记录确实改善了项目进度?
我担心上线更新机制后,团队只是多做了一项填写工作,项目却没有因此更可控。比如在多个团队协作、任务经常延期的情况下,应该看哪些指标来判断这套做法是否值得保留?
先记录实施前两到四周的基线,再运行四到八周作对比,可关注按期完成率、逾期事项数量、阻塞平均处理时长、状态信息过期率和风险提前发现时间。还应抽查记录与实际交付是否一致;若填写率提高但阻塞处理时间和延期情况没有改善,就要检查责任人、升级路径或计划拆分是否存在问题,而不是继续增加填报字段。
核心关键词
文章包含AI辅助创作:更新记录落地方案:企业管理者开展进度跟踪的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608341
读者评论
四个字段的设计比较实用,尤其把证据和剩余工作分开。不过实际协作中,证据链接常散落在测试系统和聊天记录里,如何避免维护记录本身变成额外工作,可能还需要看现有工具能否打通。
文中强调风险暴露不应被当成个人失败,这点很关键。若管理者仍按“绿灯数量”评价团队,再完整的更新机制也可能变成报喜不报忧,落地时恐怕要同步调整考核方式。
异步记录和会议决策分工清楚,但每周两次只是示例。支持、运营这类突发事项较多的团队,更新频率可能需要按风险和响应时限细分,不能只按项目阶段统一设置。
