不少企业的进度表看起来很准:项目完成率 68%,里程碑按期率 91%,风险项 12 个;可到了评审会上,负责人仍说不清“按期交付”究竟有多大把握。问题往往不在于缺少数据,而在于把任务完成比例当成了项目进度,把状态更新当成了风险控制。进度跟踪真正要回答的,是当前交付承诺是否仍然可信、偏差来自哪里、管理者现在能做什么。
一、核心结论:跟踪进度不是统计完成率,而是判断交付承诺
1. 先看承诺可信度,再看完成百分比
我建议管理者把进度跟踪的核心问题改成三个:团队承诺的结果是否仍能按时交付?偏差是在变大还是收敛?如果不干预,影响会落在哪个里程碑或客户承诺上?这三个问题比“本周完成了多少任务”更接近经营决策。

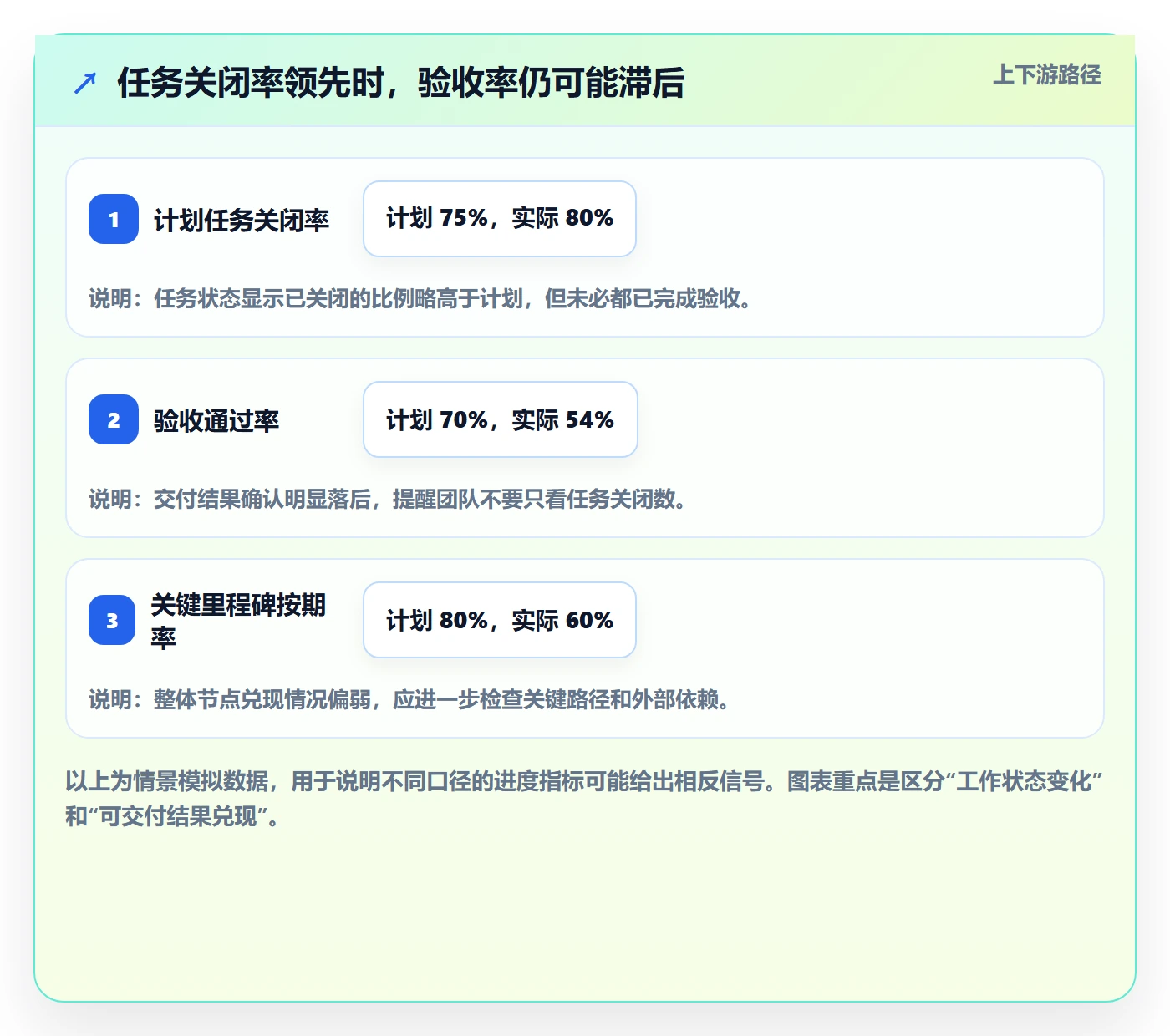

完成率只描述任务状态,不等于可交付成果。例如,计划中的 10 项工作完成了 8 项,表面完成率为 80%;但如果剩余两项分别是核心接口联调和上线验收,那么项目很可能仍处于高风险状态。相反,如果未完成的只是非关键文档整理,交付风险可能有限。
我的判断原则是:任务进度是输入,里程碑结果是输出,交付可信度才是管理结论。任何进度数据都应该能追溯到一个明确的范围、时间点、责任人和验收条件。否则,数字再精细,也可能只是精确地描述了错误对象。
2. 把进度数据分成三层,避免一张表包打天下
- 执行层:任务是否开始、完成、阻塞,剩余工作量是否变化。
- 交付层:阶段成果是否通过验收,关键依赖是否按时到位,里程碑是否偏移。
- 决策层:延期会造成什么影响,需要谁在何时做什么取舍。
执行层适合团队日常协作,交付层适合项目评审,决策层适合管理层安排资源和调整承诺。三层数据应当相互连接,但不应混成同一个指标。管理者若只看执行层,容易陷入逐项追问;若只看决策层,又可能失去判断依据。
| 观察层级 | 要回答的问题 | 适合的指标 | 常见误读 |
|---|---|---|---|
| 执行层 | 工作是否按计划推进 | 任务完成率、阻塞时长、剩余工作量 | 把任务关闭当成成果验收 |
| 交付层 | 阶段结果能否如期交付 | 里程碑偏差、验收通过率、关键依赖兑现率 | 忽略关键路径上的少数工作 |
| 决策层 | 需要何种管理动作 | 延期影响、资源缺口、风险暴露时间 | 只汇报红黄绿,不提出行动选项 |

3. 数据的价值取决于能否触发行动
一个进度指标如果连续数周偏红,却没有负责人、处理期限和升级规则,它就只是仪表盘上的装饰。反过来,某个指标即使不复杂,只要能在偏差扩大前触发有效动作,就有管理价值。
因此,我不会单独追求“数据更多”或“更新更频繁”。更实用的标准是:这项数据能否改变一次决策?能否让管理者比原来更早发现偏差?能否减少对同一事实的重复确认?回答都是否定时,就应考虑删除、合并或自动采集。
二、背景和真实场景:为什么进度表很满,管理者仍然看不清
1. 多团队项目的复杂性,往往来自依赖而非任务数量

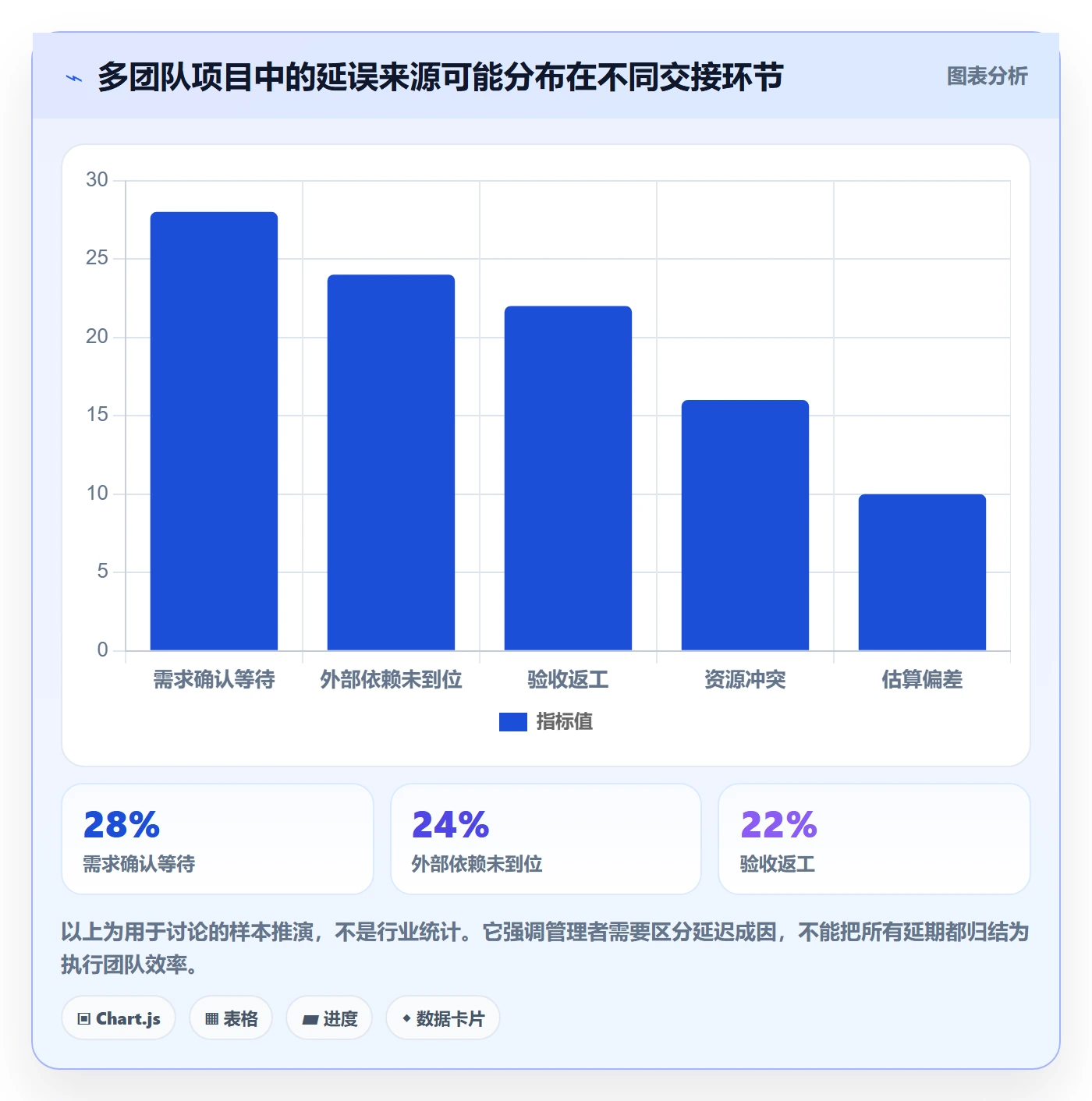

在中大型组织中,一个项目可能同时涉及产品、研发、测试、安全、采购、法务和运营。每个团队都有自己的节奏、术语和更新方式。单看某个团队的任务完成率,往往看不到它对另一个团队的影响;单看各团队的状态汇总,也不一定能判断整条交付链是否畅通。
例如,开发团队完成了接口实现,不代表测试团队已经拿到稳定版本;测试团队开始执行,也不代表安全审查所需的材料已准备好。管理者看到“开发完成”,却没有看到“联调等待”或“审批未启动”,项目表面平稳,实际交付窗口却在缩短。
这类问题的关键不是把任务拆得更细,而是明确依赖关系:谁的输出是下一环节的输入,交付标准是什么,最晚何时需要到位,延迟多久会影响后续节点。依赖信息不清晰时,项目看板上的状态再丰富,也不能替代跨团队协调。
2. 周报、会议和工具数据容易形成三套口径
常见场景是:周报写“整体进度 75%”,会议纪要说“核心功能已完成”,项目系统里却显示多个关键任务仍在进行。三种说法可能各自都没有撒谎,只是统计口径不同:周报按任务数量,会议按主观判断,系统按状态字段。
管理者不应急着挑一套数字作为“正确答案”,而应追问分母和定义:75%是按任务数、估算工时还是验收点计算?“完成”是否经过评审?正在进行的任务是否包含返工?只有口径一致,趋势变化才有可比性。
3. 更新频率不是越高越好
每天要求所有人手工填报,可能带来更多记录,却不一定带来更及时的风险信息。如果团队把状态更新视为额外行政工作,常见结果是集中补填、复制上周描述、把“不确定”写成“进行中”。数据看似高频,实际上滞后于真实工作。
我更关注风险信号的时效,而不是所有字段的更新频率。关键路径上的阻塞、外部依赖、验收失败和预计完成日期变化,值得及时记录;稳定推进的低风险任务,按团队节奏更新即可。不同数据应有不同的更新规则。

三、常见误区:数字看起来完整,不代表判断足够可靠
1. 用任务完成率代替项目进度
任务完成率最容易计算,也最容易被误用。若任务拆分颗粒度不一致,团队可以通过增加大量小任务提高完成比例;若关键成果集中在少数任务上,完成率也会掩盖真正的交付风险。

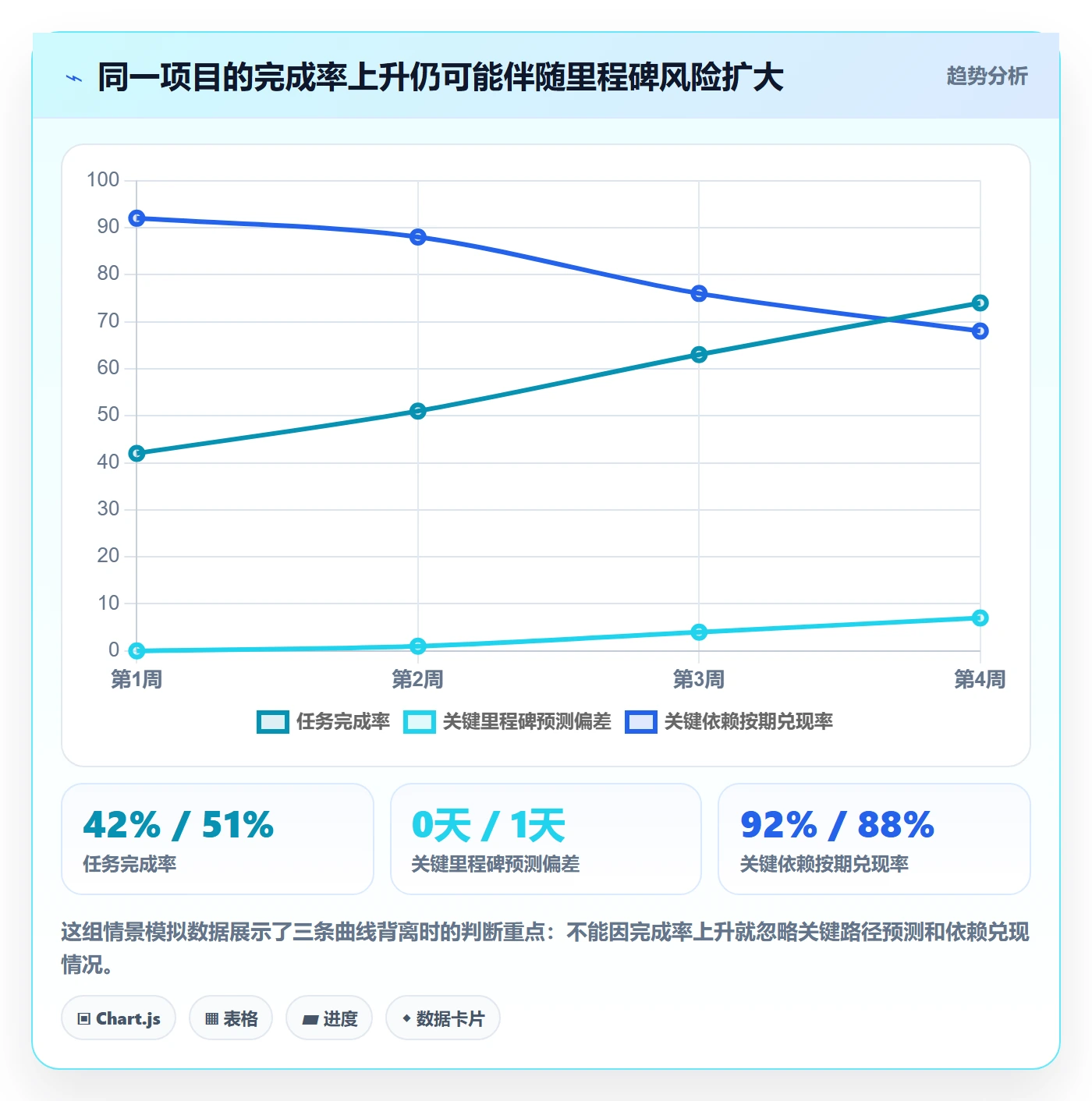

改进方法不是彻底弃用完成率,而是把它放回执行层,并与里程碑验收、关键路径和剩余工作量并列观察。若完成率上升、里程碑预测却持续后移,管理者应优先调查任务估算、返工和依赖,而不是要求团队“再冲一冲”。
2. 把绿色状态当作安全证明
红黄绿状态便于快速浏览,但颜色本身不是证据。若“绿”没有定义,可能只是负责人认为目前可控;若“黄”没有升级条件,风险就会长期停留在提醒状态;若“红”缺少影响说明,管理层也无法判断该投入多少资源。
建议为颜色设置可验证的规则。例如,关键里程碑预计偏差超过三天标黄,超过一周标红;关键依赖超过约定日期仍未交付时,至少标黄并指定处理人。阈值要结合项目周期和风险容忍度校准,不应把某一组数字机械套用到所有项目。
3. 只看计划日期,不看预测变化
计划日期表达的是承诺,预测日期表达的是当前判断。两者混为一谈时,团队可能为了维护计划而不断调整解释,却没有让管理者看到交付预期何时发生变化。
应保留基线日期和最新预测日期,并记录预测变动原因。基线用于评估承诺偏差,预测用于安排实际行动。如果团队反复修改基线,历史偏差会被抹掉;如果只看基线,不看预测变化,又会错过提前干预的窗口。
4. 把工时投入当作产出
投入工时多,不代表产出多。有些任务必须经过等待、审查或环境验证,工时投入与成果形成并不同步。用“忙碌程度”判断进度,会让管理者把注意力放在工作量,而不是有效交付。
更好的观察方式是同时记录剩余工作量、完成定义和验收结果。若团队投入持续增加,剩余工作量却不降,可能存在需求扩张、返工、技术阻塞或估算失真。此时应调查变化原因,而不是简单要求延长工时。
5. 把更多仪表盘当作更成熟的管理
仪表盘数量增加,可能只是让团队维护更多口径。若同一项工作要在项目系统、表格和汇报材料中重复填写,数据一致性往往会下降,更新负担反而上升。
管理系统的价值不在图表数量,而在于数据能否一次维护、多处复用,并能从异常追到责任、原因和行动。如果一张图无法支持决策,也无法帮助定位异常,宁可不做。
| 误区 | 表面现象 | 潜在风险 | 纠正方向 |
|---|---|---|---|
| 只看完成率 | 数字持续上升 | 关键成果仍未验收 | 增加里程碑和验收证据 |
| 颜色无规则 | 周报有红黄绿 | 风险判断依赖个人感觉 | 定义阈值、责任人和升级动作 |
| 不断改基线 | 报表长期显示按计划 | 历史承诺偏差被掩盖 | 保留原始基线与预测变更记录 |
| 重复维护数据 | 系统、表格和周报并存 | 口径冲突、更新滞后 | 明确权威数据源并减少重复录入 |
四、专业判断逻辑:从数据质量到风险动作逐层检查
1. 先确认数据口径是否稳定
在比较进度之前,我会先确认四件事:统计范围有没有变化,完成的定义是否一致,时间基线是否保留,数据更新时间是否满足决策需要。任何一项发生变化,都可能让趋势图失去可比性。
例如,本周新增了 20 项任务,完成率从 60% 降到 52%,不一定意味着执行突然变差;也可能只是分母变大。相反,完成率连续上升,也可能因为团队关闭了低风险小任务,而核心工作仍被阻塞。没有口径说明,单看趋势容易误判。
2. 再识别关键路径和关键依赖
关键路径不是“最重要的工作清单”,而是决定整体完成日期的一组相互依赖活动。某个任务即使很重要,如果有充分缓冲且不影响后续节点,它的短期延误未必改变最终交付日期;某个看起来普通的环境准备任务,若位于关键路径上,延误一天就可能推迟多项验证。
管理者应要求项目负责人说明关键路径如何识别、哪些依赖没有缓冲、哪项变更会影响下游里程碑。项目计划若没有依赖关系,进度分析就容易退化为按任务列表点名。
3. 区分偏差、风险和已发生问题
- 偏差:实际进展与基线或预测出现差异,但未必已经影响最终交付。
- 风险:某种不确定事件可能发生,并对范围、日期、质量或成本造成影响。
- 问题:影响已经发生,需要立即处理并评估后果。
这三类信息需要不同的响应方式。偏差应查明趋势和原因;风险应评估可能性、影响和预案;问题则需要明确负责人、恢复计划和升级时限。如果把三者都塞进“风险项”列表,管理者很难知道哪些事项需要立即决策。
4. 用趋势判断代替单点判断
单周的状态变化可能受节假日、发布冻结、人员调整或批量更新影响。若只看某一天,容易把短期波动当作趋势。对交付预测、剩余工作量和阻塞时长等指标,至少要结合多个时间点观察,并记录重要事件。
趋势判断也不能简单等同于“连续三周变差”。关键是看变化是否具有解释力:剩余工作量增加是否源于范围扩张?延期预测是否来自依赖未兑现?验收通过率下降是否说明质量问题提前暴露?管理者需要把曲线和事件放在一起读。

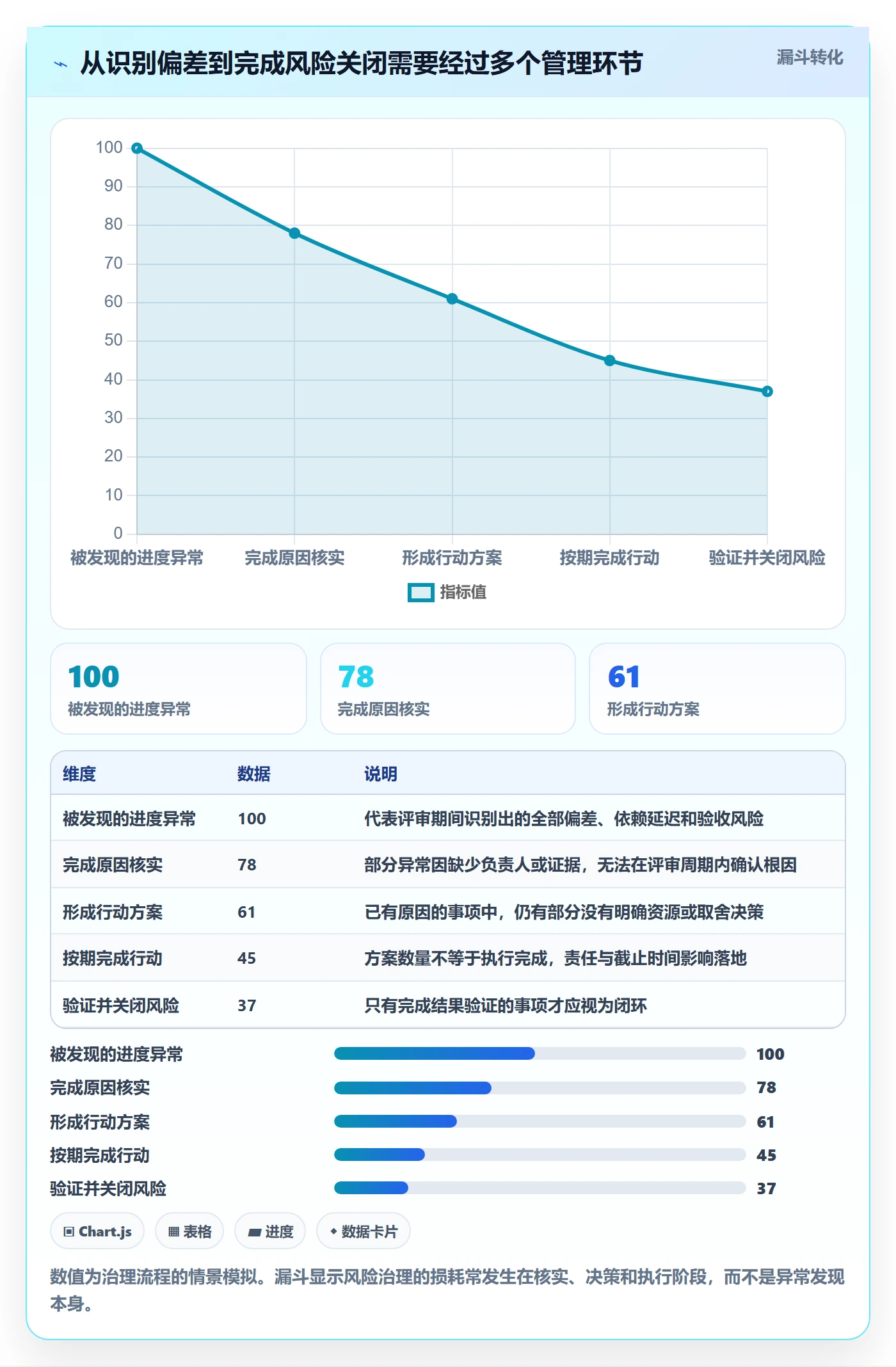

5. 把每个异常转成责任明确的行动
一条可执行的风险记录至少要包含:异常事实、影响范围、原因假设、责任人、最晚行动时间、验证方式和升级条件。比如“接口联调有风险”不够具体;“测试环境预计周三才能交付,将压缩联调两天,平台负责人周一确认资源,若周二仍未就绪则启用备用环境”才便于跟踪。
如果原因尚未确定,不要为了填表而假装确定。可以明确写“待验证假设”,并指定何时、由谁验证。承认不确定性,比用笼统的“持续关注”掩盖不确定性更有助于管理。
五、案例与数据观察:一个多团队交付项目如何从报数转向预警
1. 案例背景:看板显示正常,交付窗口却在缩短
以下为一个脱敏的企业软件交付场景,数字经过简化,用于说明判断方法,不代表特定企业的公开业绩。项目由产品、研发、测试、安全和运维五个团队参与,计划在 12 周内完成一轮版本交付。

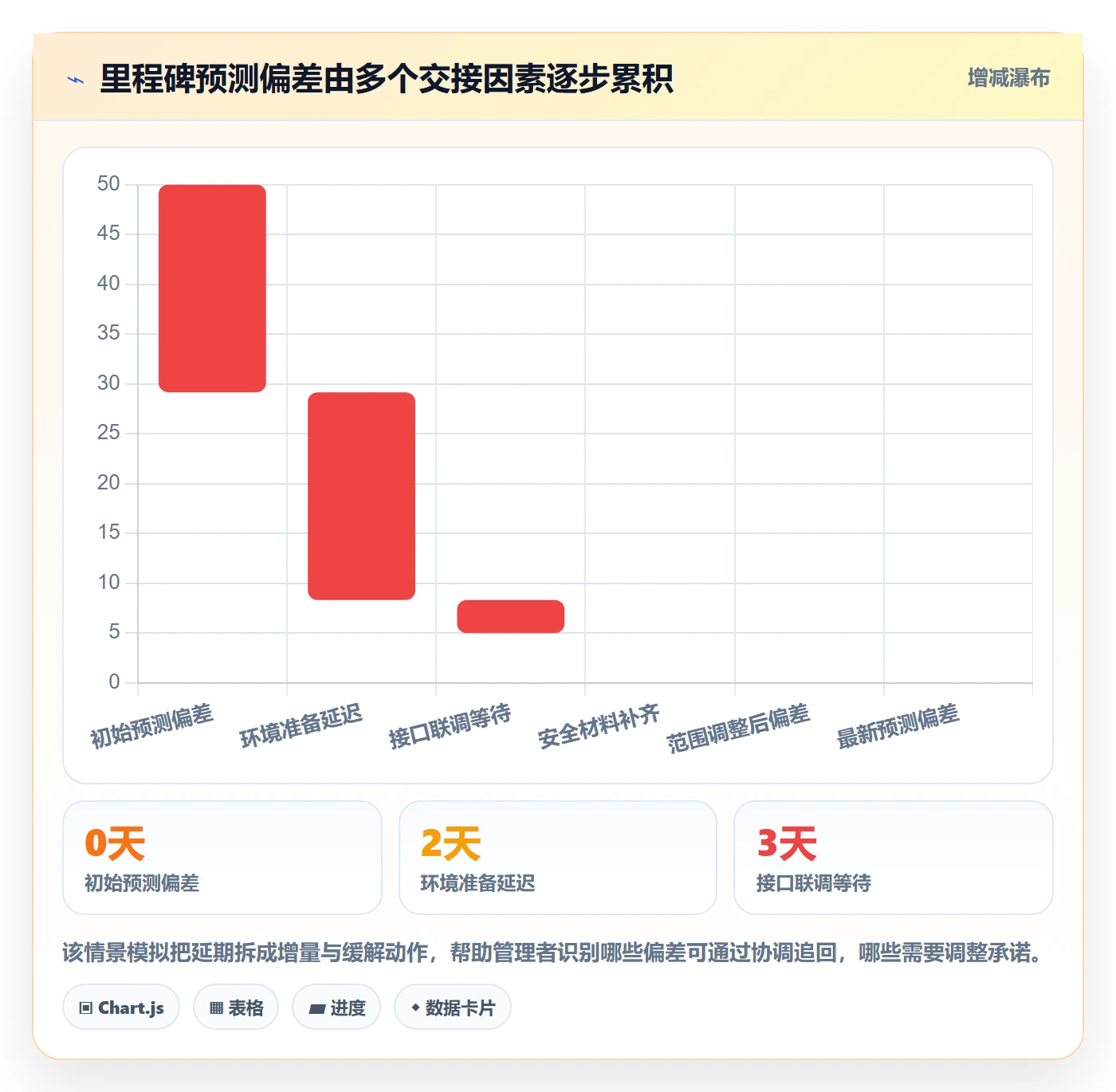

到第 7 周,项目周报显示任务完成率 71%,团队自评状态为黄色偏绿。管理者进一步拆解后发现:核心接口联调延期 4 天;测试环境仍有权限问题;安全评审材料尚未提交;已关闭任务中有 14% 尚未通过对应验收。问题不是总任务进度不够,而是多个交付链节点同时压缩了后续验证时间。
若此时只催促研发尽快关闭剩余任务,可能会增加更多“已完成但未验收”的状态。团队真正需要的动作是:先解决环境权限,安排接口负责人和测试负责人共同确认联调边界,提前启动安全材料审查,并重新评估版本范围。
2. 诊断步骤:先找偏差,再查证据,最后比较方案
- 锁定受影响的承诺:确认受影响的是测试开始日期、发布候选日期,还是最终上线窗口。
- 沿依赖链向前追溯:检查接口、环境、数据准备和审查材料分别由谁提供,当前状态是否有可验证证据。
- 区分必需范围与可延后范围:与业务方确认哪些功能影响上线价值,哪些可以放入后续版本。
- 制定并行行动:安排环境问题处理、联调和安全材料准备并行推进,避免团队依序等待。
- 设定复核时点:两天后重新评估关键依赖是否到位,若未到位则触发范围或日期决策。
这套做法的重点不是制造更多会议,而是把“项目有风险”变成可证伪的判断。两天后,如果环境仍未就绪,团队就有理由启动预先约定的备选方案,而不是再开一次会重复描述问题。
3. 方案比较:保日期、保范围和保质量通常不能同时做到
当时间不足时,管理层需要知道不同选择的代价,而不是只听到“资源紧张”。以下对比是情景推演,具体数值应根据企业自身项目历史数据重新估算。
| 方案 | 预估交付日期变化 | 范围影响 | 质量与运营风险 | 适用条件 |
|---|---|---|---|---|
| 增加跨团队支持 | 可能追回 2 至 4 天 | 范围基本不变 | 交接和沟通成本上升 | 瓶颈清晰且新增人员能快速上手 |
| 缩减非关键范围 | 可能维持原日期 | 部分能力延后发布 | 需管理预期与后续补齐计划 | 业务方接受分阶段交付 |
| 延长交付周期 | 顺延 1 至 2 周 | 范围可保持 | 客户承诺、窗口或成本可能受影响 | 质量或合规要求不能降低 |
| 压缩验证时间 | 表面上维持原日期 | 范围不变 | 缺陷逃逸和上线事故风险增加 | 通常不建议,除非经过明确风险审批 |
管理者应把“赶进度”拆成具体选项,并说明各选项的代价。最危险的做法是默认压缩测试,却没有记录风险接受人、回退方案和上线观察窗口。这样看似守住日期,实际上把项目风险转移到了客户和运维团队。

4. 数据观察:不要只看结果改善,也要看风险是否转移
假设两天后,环境已就绪,联调开始,最新预测偏差从 7 天降至 4 天。此时可以说风险有所收敛,但不能直接宣布项目恢复正常。还要看验收缺陷是否增加、测试覆盖是否被压缩、延期功能是否有明确补齐计划,以及新预测是否经过相关团队确认。
这里有一个容易忽略的判断:延期减少不一定代表风险减少。若团队通过减少测试时间把日期拉回,时间指标变好,质量风险却可能升高。进度跟踪必须同时观察交付日期、验收质量和范围变化,防止指标改善只是风险从一个维度转移到了另一个维度。
六、不同组织和项目阶段的行动建议
1. 小团队或单一团队:先简化口径,不要过早建设复杂体系
团队人数少、依赖关系简单时,可以用轻量看板管理任务和里程碑。关键是每项工作有负责人、完成定义、预计完成时间和阻塞标记。管理者每周检查关键成果和风险变化,不必为了形式建立多层级审批和大量指标。
但轻量不意味着随意。团队仍应保留原始承诺和预测变动记录。尤其是客户交付、合规项目或涉及外部供应商的工作,即使规模不大,也要记录关键依赖、验收证据和升级路径。

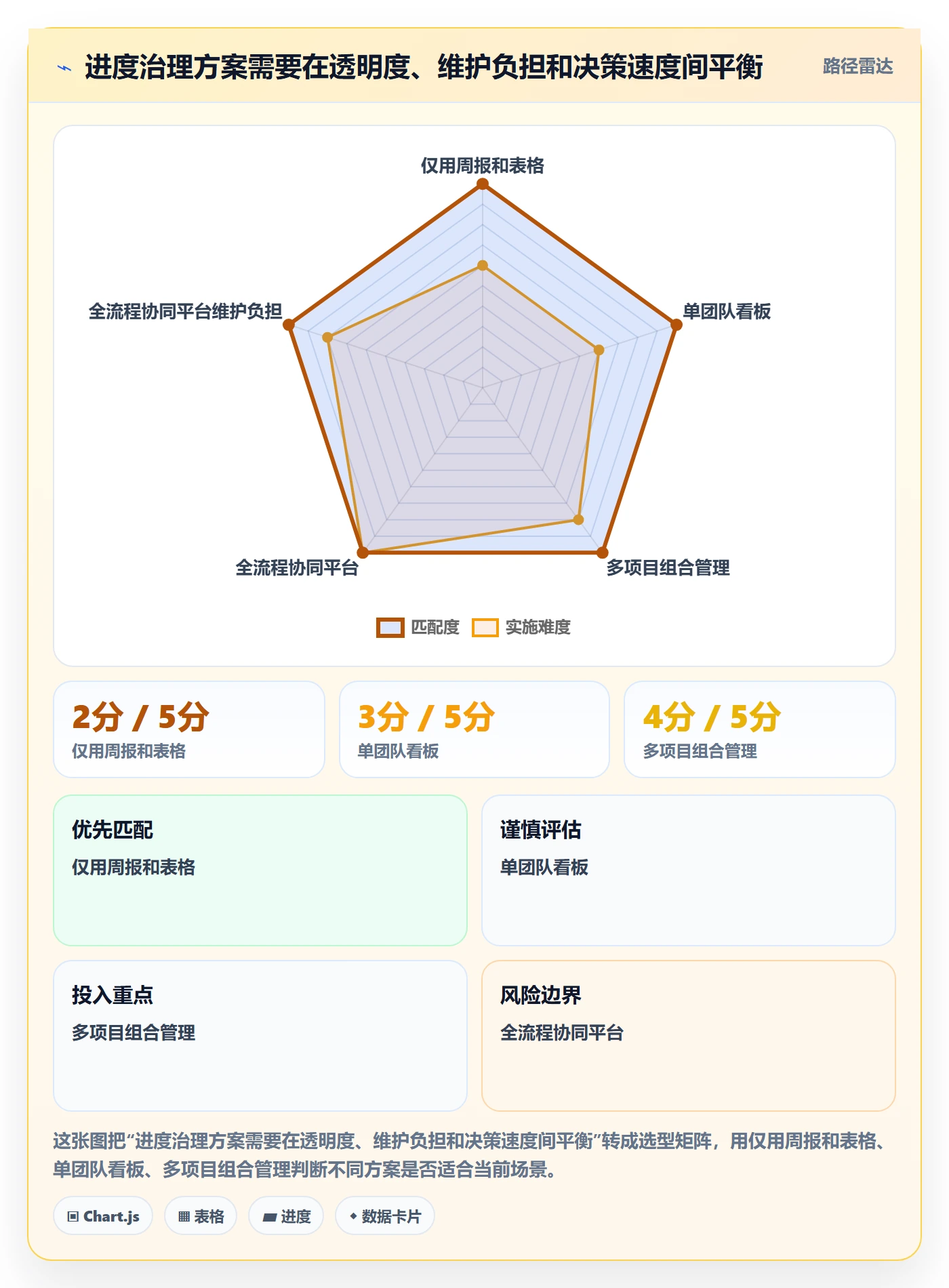

2. 多团队、多个项目并行:建立共同定义和组合视图
当一个组织同时管理多个项目,主要挑战会从单项目跟踪转向资源冲突和组合优先级。此时应统一里程碑、状态、风险等级和预测日期的定义,并建立跨项目的资源可用性视图。否则,管理层无法判断某个关键人员为何在多个“最高优先级”项目之间反复切换。
跨项目视图不应只显示各项目的颜色,还应呈现关键资源冲突、外部依赖、重要承诺日期和需要决策的事项。组合层的目的不是替代项目团队分析细节,而是发现单个项目视角无法识别的系统性拥堵。
3. 研发与复杂产品交付:把需求变化和验证状态纳入进度分析
研发类项目的进度偏差经常来自需求变化、技术不确定性、返工和验证周期,而不只是执行速度。管理者应同时观察新增需求量、缺陷回流、技术验证结果和剩余工作量。若需求持续进入而范围基线不调整,计划就会成为失真参照。
在工具选择方面,若组织需要覆盖从需求、开发、测试到交付的协作链路,可评估 PingCode 一类的项目管理平台。PingCode主要服务中大型企业及 100 人以上组织,适合在需要多团队协同、统一工作流和过程追踪的场景中纳入选型比较。是否适用,应通过真实业务流程验证,而不能仅凭功能清单判断。
评估时,企业可重点检查是否支持私有化部署、权限与审计是否符合内部要求、历史项目数据能否迁移、团队是否能在不重复录入的情况下完成协作。对于考虑从 Jira 平滑迁移的组织,应先梳理项目层级、工作流、字段、附件、权限和历史记录,再做小范围迁移验证。国产替代也不应只是采购替换,而要确认业务连续性、数据治理和后续运维能力。
4. 外部客户交付或强合规项目:增加证据链和变更控制
面向客户的项目,进度状态需要能支撑承诺沟通。对外日期不应仅由项目团队内部判断,应确认依赖方、客户验收条件和变更影响。涉及安全、合规、医疗、金融或关键基础设施的项目,更要保留审批、测试、验收和风险接受记录。
此类项目不能为了让进度图变绿而降低验收标准。若客户提出变更,应同步评估范围、日期、成本和质量影响,并由有权限的人确认取舍。变更记录越完整,后续越容易解释为什么计划发生变化。
5. 进度数据尚不可信:先修数据基础,再谈预测模型
如果任务经常不更新、完成定义不统一、估算历史缺失,暂时不要急着上复杂预测模型。先用一个周期校准数据:记录计划与实际完成、阻塞原因、返工、范围变化和验收结果。积累一段时间后,再判断哪些指标有稳定解释力。
数据基础薄弱时,过度精细的预测容易产生虚假确定性。管理者可以先用区间表达,例如“按当前依赖和剩余工作量,预计在某一周内完成”,同时列出影响区间的主要假设。比起报出一个精确日期却无法解释依据,这种表达更诚实,也更能支持决策。
七、不同情况下的取舍:速度、范围、质量和治理成本
1. 取舍一:实时可见性与团队维护成本
管理层希望尽早看到变化,团队则需要把时间花在实际交付上。所有数据都实时更新,往往会增加维护负担;只在月底汇总,又容易错过风险窗口。合理做法是按风险分级:关键路径和外部依赖变化及时记录,稳定任务按固定节奏更新,低价值字段则减少维护。
如果一个指标需要大量手工操作,却很少触发决策,应考虑自动采集或取消。如果手工确认不可避免,就要说明为什么需要、谁使用、多久使用一次,避免把数据采集变成没有管理回报的劳动。
2. 取舍二:保交付日期与保完整范围
日期和范围发生冲突时,不能默认团队靠加班同时保住两者。先区分哪些功能是客户价值或合规要求的必要部分,哪些可以拆分交付;再对比延期、减范围和新增资源的实际成本。
如果范围调整会破坏产品完整性或客户承诺,应优先评估延期;若可分阶段交付,且后续补齐有明确责任和时间,则缩减非关键范围可能更可控。管理者应要求方案明确“少交什么、何时补齐、谁批准”,避免把暂缓功能永久遗忘。
3. 取舍三:过程控制与团队自主性
控制过强会造成团队只对表格负责,控制过弱则可能让风险长期不可见。适合的边界是:团队自主决定日常执行方式,管理层统一承诺口径、风险升级规则和重要资源取舍。管理者不必每天逐项检查任务,但应及时处理只有管理层能解决的跨部门阻塞。
当某个项目连续多次出现预测失真,管理者可以提高复核频率,但要把它定义为临时治理措施,并在数据改善后逐步恢复自主。长期用高频追问替代流程修复,只会增加管理摩擦。
4. 取舍四:统一标准与业务差异
集团化组织需要统一口径,便于横向比较;不同业务又可能有各自的周期、验收标准和风险类型。完全统一所有细节,会让指标失去业务意义;完全各自定义,则无法进行组合管理。
可采用“统一最小公约数”的方式:集团统一项目状态、基线、里程碑、风险记录和升级原则;业务线保留适合自己的质量指标与交付细节。统一的是比较和治理的基础,不是所有工作都必须使用同一套颗粒度。

八、常见问题:管理者最容易问到的进度跟踪问题
1. 项目完成率应该按任务数还是工时计算
没有一种口径适用于所有项目。按任务数计算容易受到拆分颗粒度影响;按工时计算依赖估算质量,也可能把投入误当成果。若项目以阶段性交付为主,建议把里程碑验收和关键成果作为主要判断依据,任务数或工时仅用于辅助观察。
无论使用哪种口径,都要固定定义并保留变化记录。若要调整统计方法,应在报表中明确标注,不能把新旧口径直接拼成连续趋势。
2. 多久更新一次进度数据比较合理
更新频率应与决策节奏和风险变化速度匹配。关键路径上的依赖和突发阻塞可以及时更新;一般任务可按团队节奏更新;高层汇报则按固定评审周期汇总。对于稳定推进的工作,强制每日填报未必有价值。
一个实用的检验方法是问:如果这条信息晚一天更新,会不会错过干预机会?若会,就需要更及时的机制;若不会,则不必要求高频维护。
3. 绿灯项目是否还需要复核
需要,但复核重点不是逐项检查所有任务,而是确认绿灯是否有证据支撑。管理者可以抽查关键里程碑、外部依赖、验收结果和预测变更记录。如果这些信息长期缺失,即使状态为绿,也不能把它当作可靠承诺。
绿灯项目的复核频率可以低于红灯项目,但不能完全取消。组织还应回看实际结果:过去被判为绿色的项目,按期交付率和验收质量如何?这比单纯要求填写状态更能检验治理机制。
4. 如何避免团队为了指标“做数字”
首先,不要把单一指标直接用于个人奖惩。单一完成率、关闭数量或工时利用率容易诱导拆任务、推迟暴露问题或压低估算。其次,要让异常报告带来资源协调和问题解决,而不是自动惩罚。
其次,观察指标之间是否出现异常背离。例如关闭任务增加,但验收通过率下降;计划命中率提高,但基线反复修改;加班时长增加,但剩余工作量没有下降。这些组合信号通常比单一数字更能发现指标被优化却结果恶化的情况。
5. 什么时候应该更换进度管理工具
如果团队规模扩大后,项目数据分散在多个系统,权限、审计、历史追溯或跨团队依赖已成为持续障碍,可以评估工具升级或整合。但更换工具之前,应先确认流程和口径是否清晰。若现有问题源于职责不明、验收标准缺失或管理层不做取舍,新工具通常无法自动解决。
工具评估应以真实场景试用为准:选取一个跨团队项目,验证数据迁移、权限配置、报表口径、提醒机制和用户操作成本。迁移范围应先小后大,并明确回退方案,避免把业务连续性押在一次性切换上。
九、落地检查清单:用一个周期建立可用的进度机制
1. 第一步:定义项目承诺和统计口径
- 明确交付范围、关键里程碑和验收标准。
- 保留批准后的基线日期,区分基线与最新预测。
- 定义任务完成、阻塞、风险和问题的含义。
- 确定哪些角色负责更新、复核和批准变更。
2. 第二步:连接任务、依赖和验收证据
- 标出关键路径上的工作及其前后依赖。
- 为每项关键交付明确输入方、输出方和最晚需要时间。
- 让任务关闭能关联验收记录、测试结果或审查结论。
- 对无法自动采集的数据,限制字段数量并说明采集用途。
3. 第三步:设定异常阈值和响应时限
阈值应依据项目周期、交付风险和历史数据制定。例如,短周期项目可能无法接受数周的预测偏差;长周期项目则可设置阶段性阈值。重要的不是选择某个看起来专业的数字,而是确保达到阈值后有人采取动作。
- 偏差触发后,由负责人在约定时间内说明原因和影响。
- 跨团队阻塞超过时限后,升级到有资源协调权的管理者。
- 范围、日期或质量取舍必须由有权决策者确认。
- 行动完成后验证结果,而不是只把风险状态改为关闭。
4. 第四步:用复盘校准预测能力
项目结束后,比较基线、最新预测和实际交付结果,分析预测偏差来自估算、依赖、需求变化、返工还是决策延迟。复盘目的不是给个人贴标签,而是找出组织反复出现的系统性误差,例如环境申请周期总被低估,或验收标准总在开发后段才明确。
建议记录少量但有解释力的指标:预测日期变更次数、关键依赖按期兑现率、验收一次通过率、阻塞平均时长、范围变更数量。只有当这些指标与实际问题相连,才值得长期保留。

十、结语:好的进度跟踪,是更早做出正确取舍
企业管理者做进度跟踪,真正要管理的不是一组静态数字,而是承诺、证据、依赖和选择之间的关系。任务完成率可以告诉我们工作做了多少,里程碑和验收证据可以告诉我们交付到了哪里,趋势与依赖分析则帮助我们判断风险是否正在扩大。
我最看重的不是报表能否给出一个漂亮的百分比,而是管理者能否在承诺失真之前看见原因,并在还有选择余地时决定调资源、减范围、改顺序或调整日期。进度数据的终点不是汇报,而是更早、更透明地完成取舍。
下一步,可以选一个正在推进的项目,用一周时间完成三件事:统一完成率和里程碑口径;标出关键路径及未兑现依赖;为每个高风险项写清责任人、动作、截止时间和升级条件。先验证这套机制能否减少重复追问、提前暴露风险,再决定是否扩展到更多项目或引入更完整的管理平台。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:跟踪最佳实践:企业管理者进度跟踪数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608276
读者评论
我们以前也把任务完成率当项目进度,直到临近交付才发现验收和联调都卡着。现在评审会会把关键里程碑预测日期单独列出来,确实比单看百分比更容易发现问题。
保留基线和最新预测很有必要,不过阈值不太适合所有项目照搬。周期短、外部审批多的项目,偏差几天可能就很严重,最好按交付节奏和缓冲时间设规则。
多团队协作时,数据重复填报确实容易造成口径不一。实际推行中还得先确定谁维护依赖状态、多久更新一次,否则即使表格设计得再完整,信息也可能滞后。
