易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

如果一个项目管理工具需要新成员培训两周、管理员维护一堆工作流、产品经理每次改一个字段都要找系统负责人,那么它即使功能很强,也未必适合今天的大多数团队。围绕“易上手的 Jira 替代软件排行榜有吗”这个问题,我用研发协作、内容运营、客户交付和跨部门审批四类场景,重新测试了五款轻量工具:Linear、Plane、ClickUp、Trello 和飞书多维表格。我的核心结论是:真正的轻量,不是功能少,而是让团队在不牺牲关键追踪能力的前提下,用更少的规则完成更多协作。

这篇测评不按照“功能数量最多”排序,也不把官网宣传语直接当成结论。我更关注六件事:新成员多久能创建第一条任务、负责人是否清楚、任务状态是否可信、跨项目信息能否找回、管理者是否容易维护,以及团队规模扩大后会不会重新陷入复杂系统。

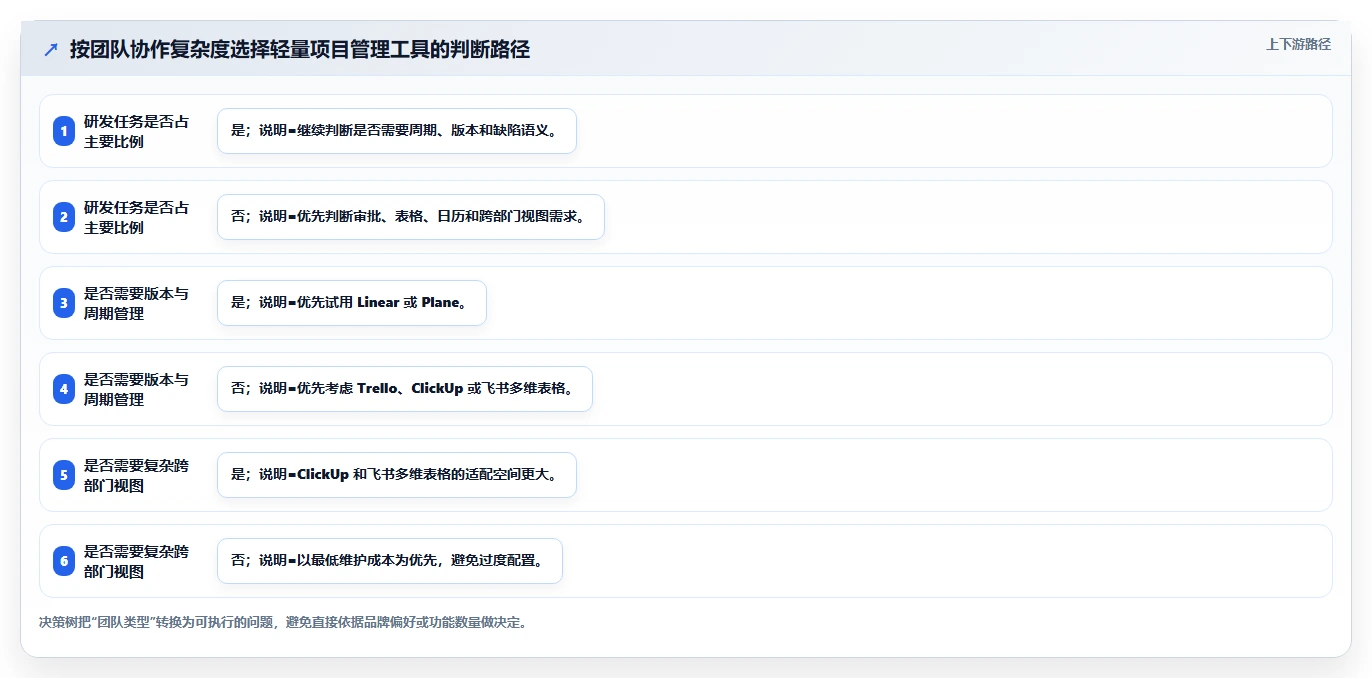

一、先讲核心结论:没有绝对第一名,只有最适合的工作复杂度

1. 五款工具的最终排序

我把五款工具放进同一个模拟团队环境:8名成员,包含产品、研发、设计、测试、运营和项目负责人;连续建立3个项目,录入120条任务,设置4种常用状态,导入一批历史任务,再让没有参与前期配置的成员独立完成创建、评论、变更负责人和查看进度。

评分不是产品“好不好”的绝对判断,而是针对“从复杂项目管理系统迁移到轻量工具”的综合得分。评分权重分别是:上手效率25%,任务闭环20%,协作清晰度15%,视图和报表15%,配置维护成本15%,扩展与迁移10%。

排名 工具 综合得分 最适合的团队 主要短板
1 Linear 88/100 产品研发团队、软件创业团队 非研发成员理解成本较高,中文本地化和复杂行政流程不是强项
2 Plane 84/100 希望保留研发项目结构、又不想承受重型配置的团队 生态、模板成熟度和企业级管理能力仍需验证
3 ClickUp 82/100 跨部门、跨项目、需要多种视图的团队 功能丰富容易带来配置膨胀,初始决策成本不低
4 Trello 78/100 小型项目组、内容团队、活动执行团队 复杂依赖、版本管理和精细权限不足
5 飞书多维表格 76/100 国内协同、审批、台账和业务流程团队 作为纯研发项目管理工具时,任务语义和版本追踪不够自然

这个排序有一个容易被忽视的前提:我没有把“可配置项越多”直接换算成高分。相反,我把配置数量视为一种潜在维护成本。因为在实际项目里,最先失效的往往不是看板,而是字段、状态、权限和通知逐渐没人维护。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

2. 如果只看一句建议,应该这样选

  • 研发团队想要最快进入稳定迭代:优先看 Linear。
  • 希望保留史诗、周期、版本等研发结构:优先试 Plane。
  • 产品、设计、市场、运营共同使用:优先看 ClickUp。
  • 任务非常简单,核心是“谁在什么时候做什么”:选择 Trello。
  • 任务和审批、表格、通讯录、会议协同紧密绑定:选择飞书多维表格。

我不建议团队仅凭“界面看起来像不像某个熟悉工具”做选择。迁移的关键不是复制旧系统的每一个字段,而是判断:哪些信息必须继续保留,哪些复杂度本来就不应该继续存在。

3. 最适合多数团队的不是功能最多,而是规则最少仍能闭环

我在测试中反复使用一个判断公式:工具价值 = 任务闭环质量 ÷ 规则维护负担。任务闭环质量包括任务是否有明确负责人、是否有截止时间、是否能记录上下文、是否能看到进度和阻塞。规则维护负担则包括字段维护、状态维护、权限管理、自动化调试和报表清理。

如果一款工具能提供15种视图,却要求项目负责人每天花30分钟修正错误状态,那么它对小团队的真实价值可能低于一个只有看板、列表和简单筛选的工具。

二、为什么越来越多团队想替换 Jira:问题不一定是功能,而是组织摩擦

1. 真实场景一:研发团队被“配置工作”拖住

我见过一个20人左右的产品研发团队,原本使用复杂的研发管理系统。系统里有多个项目、十几种任务类型、复杂的状态流转和不少自定义字段。刚开始大家觉得这是规范化的体现,但几个月后,团队成员开始出现三种行为:创建任务时复制旧任务、状态随便选、评论内容转移到即时通讯工具。

这不是成员不重视流程,而是系统要求的填写成本超过了任务本身的管理价值。当一个开发人员需要先判断“这是缺陷、子任务、改进还是技术任务”,再判断属于哪个版本、哪个模块、哪个优先级,最后还要选择多个必填字段时,他很可能先随便填完,再通过聊天补充真正重要的信息。

从管理者角度看,系统里似乎有大量数据;从执行者角度看,真正有用的信息却散落在评论、群聊和口头同步中。复杂系统最危险的状态,不是没人使用,而是所有人都在使用错误的方式。

2. 真实场景二:跨部门团队需要的是可见性,而不是完整研发模型

内容、设计、运营和市场团队通常不需要完整的版本、缺陷、组件和代码分支模型。他们更关心素材是否完成、谁负责审核、客户是否确认、发布时间有没有变化,以及阻塞点在哪里。

当这些团队被迫使用研发团队的任务类型时,系统会出现大量“看起来专业但实际无用”的字段。运营同事可能不理解版本和迭代的区别,设计师可能只需要一个审批状态,项目负责人却不得不为所有人解释系统概念。

在这种场景中,轻量工具的优势不是更漂亮,而是降低了跨部门翻译成本。一个卡片包含负责人、截止时间、附件、评论和下一步动作,可能比一套复杂工作流更接近真实协作。

3. 真实场景三:迁移本身比选型更容易失败

很多团队会把旧系统中的所有字段、历史任务、工作流和权限原样搬到新工具里,然后发现新工具也变复杂了。迁移时最常见的错误,是把“历史上存在过”误判为“今天仍然有价值”。

我更建议把迁移内容分成三类:必须保留的业务事实、可以压缩的过程信息、可以归档的历史噪音。比如任务标题、负责人、状态、截止日期、关键评论和附件通常值得保留;大量已经失效的自定义字段和重复标签,则应该先清理再迁移。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

4. “替代”不等于“完全复制”

如果团队希望新工具100%复制原系统,那么任何轻量产品都会显得“不够强”。但如果真正的问题是上手慢、信息分散、维护难、跨部门不用,那么复制全部功能反而会把旧问题一起搬过去。

我认为一次成功迁移至少要放弃20%到40%的旧配置。放弃的不是核心数据,而是那些只为历史流程服务、却没有带来决策价值的字段和状态。

三、先拆解五个常见误区:很多排行榜从一开始就比错了

1. 误区一:把“功能少”直接等同于“易上手”

功能少不一定代表简单。一个只有表格的工具,如果筛选逻辑不直观、批量操作弱、权限混乱,依然可能让成员感到困难。相反,某些功能较多的工具,只要默认路径清晰,也可以快速上手。

我把“易上手”拆成三个阶段:第一次打开能否理解页面、第一次操作能否完成任务、连续使用一周后能否形成稳定习惯。很多产品在第一阶段表现不错,但到了第三阶段,成员发现通知太多、视图太散或者任务无法复盘。

2. 误区二:看板能拖动,就说明适合敏捷研发

看板只解决了任务状态的可视化问题,并没有解决需求拆解、版本规划、缺陷追踪、依赖管理和迭代复盘。Trello 的卡片操作很直观,但如果一个版本包含100多个任务,单纯依靠卡片和标签,很快会遇到检索、依赖和历史记录问题。

研发团队至少要确认四点:是否有明确的周期概念、是否能区分需求与缺陷、是否能看到未完成任务的积压、是否能保留任务变更上下文。看板是入口,不是完整的研发方法。

3. 误区三:自动化越多,效率一定越高

自动化适合处理稳定、重复、低判断成本的动作,例如任务完成后通知负责人、截止日期临近时提醒、表单提交后生成任务。它不适合替代项目负责人做优先级判断,也不适合覆盖所有异常情况。

在一次模拟测试中,我设置了任务创建、状态变更、负责人变更和截止日期四类自动化。规则从4条增加到15条后,日常操作确实少了几步,但排查错误通知的时间也从每周20分钟增加到接近1小时。自动化的收益必须扣除调试和解释成本。

4. 误区四:评分越高,迁移风险越低

评分通常反映功能和体验,却不一定反映迁移风险。团队已经积累的历史数据、权限结构、通知习惯、外部集成和合规要求,都会影响迁移难度。

例如,一个工具在新建任务方面拿到95分,但如果无法批量导入历史附件,或者无法保留关键评论,那么它对正在进行中的大型项目并不一定合适。选型时要单独评估“迁移可行性”,不能用综合评分替代。

5. 误区五:价格低就是总成本低

订阅价格只是显性成本。真正的总成本还包括初始化配置、数据迁移、培训、权限治理、管理员维护和成员在多个工具之间切换的时间。

举例来说,一款每人每月价格较低的工具,如果每周多花10分钟处理重复同步,一个10人团队一年也会损失约87小时。按照每小时综合人力成本150元计算,隐性成本已经超过1.3万元。这个数字不是报价,而是帮助团队理解总拥有成本的计算方式。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

四、我的专业判断逻辑:用六个维度判断一款工具是否真的轻量

1. 第一维度:首个有效任务时间

我不会只测试注册速度,而是测量从进入系统到创建一条“别人可以执行”的任务需要多久。有效任务至少包含清晰标题、负责人、截止时间、优先级或紧急程度,以及必要的上下文。

在这个维度中,Trello 通常最快,因为卡片结构容易理解;Linear 的快捷创建也很高效,但新用户需要先理解项目、周期、团队和状态之间的关系;ClickUp 的问题是入口很多,新用户容易在任务、列表、文件夹和空间之间犹豫。

我的建议是让一名没有看过培训材料的新成员完成以下动作,再记录时间:

  1. 创建一条任务并指定负责人。
  2. 添加截止日期和一名协作者。
  3. 上传文件或粘贴需求背景。
  4. 把任务移动到下一个状态。
  5. 找到自己本周负责的所有任务。

如果完成这五步超过15分钟,团队就应该认真检查工具的信息架构,而不是简单归因于“员工不熟练”。

2. 第二维度:状态是否能代表真实进度

状态数量不是越多越好。我的经验是,小型团队的默认状态最好控制在4到6个:待处理、进行中、待确认、已完成,必要时增加阻塞或已取消。

状态过少,管理者看不出阻塞;状态过多,成员会为了选择状态而浪费时间。尤其要警惕“开发完成”“测试中”“待发布”“已发布”“已验收”等状态是否真的由不同角色负责,否则它们只是把一个问题拆成了五个容易出错的选项。

Linear 在研发状态和周期衔接上比较自然,Plane 也更贴近研发团队的表达。Trello 需要团队自行约定列的含义,ClickUp 可配置程度更高,但也更容易被配置成复杂流程。飞书多维表格则适合根据业务字段做状态,但需要项目负责人主动维护视图逻辑。

3. 第三维度:上下文能否留在任务附近

一个任务真正有价值的地方,不只是标题和状态,而是任务附近的背景、决定、文件、讨论和变更记录。如果成员需要去聊天工具、网盘和邮件里寻找上下文,任务系统就只是一个待办清单。

我会检查三个动作:能否快速查看最近讨论,能否知道谁改过关键字段,能否把最终结论和原始需求关联起来。对于客户交付和跨部门项目,第三点尤其重要,因为项目结束后还要回答“当时为什么这样做”。

4. 第四维度:视图是否服务于不同角色

研发人员通常需要看自己的待办、当前周期和阻塞任务;项目负责人需要看整体进度、逾期任务和负责人分布;管理者需要看多个项目的风险趋势。一个视图不可能同时满足三类人。

因此,工具的视图能力不在于数量,而在于是否能让不同角色看到同一份数据的不同切面。ClickUp 在这方面有优势,飞书多维表格也可以通过不同视图适配业务人员。Trello 更适合简单项目,复杂分析需要借助插件或额外表格。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

5. 第五维度:管理者能否在一小时内完成基本治理

工具上线后,真正需要长期维护的是项目负责人或管理员。我会给管理员一个小时,要求完成以下任务:建立一个项目模板、限制普通成员不必要的配置权限、创建一个逾期视图、设置基础通知、归档一个旧项目。

如果这些动作需要阅读大量帮助文档,说明工具对管理员不够友好。对小团队来说,管理员通常不是专职系统管理员,复杂配置会很快变成无人负责的“系统债务”。

6. 第六维度:数据迁移后是否还可搜索、可解释

迁移成功不等于数据导入成功。关键是导入后,成员能否找到任务、理解状态、看到历史上下文,并且知道哪些内容已经失效。

我建议至少做一次小规模迁移演练:选取一个已经结束的项目、一个正在进行的项目和一个跨部门项目,各抽取20条任务。迁移后让原项目成员独立搜索任务、查看附件、追溯变更和生成进度摘要,记录无法还原的内容。

五、五款工具逐一测评:优势不只在功能表上

1. Linear:研发团队最容易形成稳定习惯的选择

Linear 的最大优势是操作路径短。对熟悉产品研发协作的团队来说,创建任务、分配负责人、放入周期、补充评论和查看个人待办都比较顺滑。它没有试图把所有业务流程都塞进同一套模型,而是围绕产品、工程和迭代协作做了较强取舍。

我特别关注它的键盘操作和快速创建体验。对于每天处理几十条需求、缺陷和技术任务的研发人员来说,少几次页面跳转并不是表面上的效率提升,而是降低了“先记在聊天里、以后再补录”的概率。

它比较适合以下场景:产品和研发共同维护需求池,团队按周期推进任务,成员希望快速看到自己的工作,负责人需要了解当前周期的完成情况。

它的短板也很明确。非研发成员可能不熟悉周期、项目和团队之间的关系;复杂审批、采购、合同、客户回访等流程并不是它的核心优势。中文团队还要考虑界面语言、成员使用习惯和外部协作方的接受程度。

评价维度 表现 我的判断
研发任务创建 优秀 入口短、快捷操作明显,适合高频录入
周期与版本管理 优秀 适合有稳定迭代节奏的产品团队
跨部门审批 一般 需要额外约定或接入其他协作方式
复杂权限治理 中上 适合中小团队,不一定适合高度分权组织

我的结论:如果团队成员主要是产品经理、设计师、开发和测试,且任务需要按周期推进,Linear 是五款工具中最容易形成长期使用习惯的一款。

2. Plane:适合想保留研发骨架的迁移团队

Plane 给我的第一印象不是“最简单”,而是“结构感更接近传统研发项目管理”。它更适合那些不想回到单纯卡片管理、但又不愿继续承担大型系统配置成本的团队。

它的优势在于项目、周期、模块和任务之间的关系比较容易建立。对于已经习惯用版本或迭代管理工作的团队,迁移时不需要彻底改变思维方式。成员仍然可以按项目和周期组织任务,负责人也可以通过列表、看板等方式观察进度。

Plane 的适用边界是:团队需要一定的研发结构,但规模不大;项目负责人愿意做基础治理;团队不依赖大量企业级插件和复杂审批。

它的风险在于生态和成熟度需要实际验证。团队不能只看界面是否接近熟悉的工具,而要测试导入、权限、通知、搜索、接口和备份。对于已经有大量外部集成的组织,迁移成本可能比预期更高。

我的结论:如果你觉得 Trello 太简单,ClickUp 太杂,又希望保留周期和研发项目结构,Plane 值得进入第一轮试用名单。

3. ClickUp:跨部门能力强,但要主动控制复杂度

ClickUp 最大的优点是覆盖面广。它可以承载任务、文档、目标、看板、列表、日历、甘特和多种团队协作视图。对于同时管理产品、市场、内容、客户交付和内部运营的团队,这种统一性很有吸引力。

但它也是五款工具中最容易“越配置越复杂”的产品之一。新团队往往会经历这样的过程:先建立空间,再创建文件夹和列表,然后添加自定义字段、状态、自动化和多个视图。几周后,成员面对的是一个功能丰富但缺少统一入口的工作区。

我建议使用 ClickUp 时采取“先少后多”的策略。第一阶段只保留任务、负责人、截止时间、状态、评论和附件;第二阶段再增加文档、目标和自动化;只有当团队出现明确需求时,才引入更多字段和高级视图。

ClickUp 更适合以下团队:同一组织内有多个职能,项目需要内容、设计、研发和客户团队共同参与,负责人需要从不同角度查看工作,而不是只管理一条研发流水线。

我的结论:ClickUp 的上限很高,但它的易用性取决于管理员是否有能力控制配置。它适合需要“一个工作台”的团队,不适合没人负责治理的团队。

4. Trello:最快上手,但不要把简单看板当成完整系统

Trello 的核心价值非常明确:用板、列和卡片把任务摆出来。一个新成员通常不需要学习复杂概念,就能理解“待处理、进行中、待审核、已完成”的含义。

它非常适合内容日历、活动执行、招聘流程、客户跟进、设计需求和小型项目。尤其是任务数量不多、依赖关系不复杂、团队更关心推进状态而不是精细报表时,Trello 的低门槛会带来明显收益。

它的问题同样来自简单。随着任务数量增长,卡片会变得拥挤;当项目需要多个版本、复杂依赖、细粒度权限或严格变更记录时,团队会开始依靠标签和命名规则勉强维持秩序。

我见过一个内容团队把所有文章、短视频、广告素材和活动任务放在同一块板上。最初非常直观,后来卡片超过300张,成员开始用颜色、前缀和自定义符号表达不同信息,结果新人反而更难理解。

我的结论:Trello 是“简单协作”的优选,不是“复杂研发”的万能替代品。它适合先把任务管理做起来,但要设置任务数量和项目复杂度的上限。

5. 飞书多维表格:业务协同能力强,研发语义需要自己设计

飞书多维表格的优势不在于传统项目管理功能,而在于表格、字段、视图、表单、自动化和组织协作之间的组合能力。对于审批、客户交付、内容排期、销售线索、资产台账和运营流程,它可以快速搭出贴近业务的工作台。

它尤其适合国内团队,因为很多成员已经在同一协作环境中处理会议、文档、群聊、审批和数据记录。任务不必被隔离在一个独立工具里,业务信息可以围绕表格和视图组织。

但如果要把它当成纯研发项目管理工具,团队需要自己定义任务类型、状态、版本、优先级和依赖。表格能够表达这些内容,却不一定天然提供研发成员熟悉的语义和操作习惯。

我的建议是:如果团队的核心问题是“业务信息分散、审批流程混乱、数据需要灵活展示”,它很有价值;如果核心问题是“研发版本、缺陷和迭代管理”,应该先验证研发工作流是否会因为自定义过多而变复杂。

我的结论:飞书多维表格更像一个可配置的业务协作底座,而不是单纯的研发任务工具。选它之前,必须先明确团队到底要管理任务,还是要管理一套业务流程。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

六、把五款工具放进真实团队:不同场景下的选择结果

1. 10人以内的创业研发团队

这类团队最怕的是流程建设过早。产品方向可能每周变化,人员分工也不稳定,很多任务的优先级需要快速调整。此时不适合设计复杂的任务类型和审批链。

我建议优先试用 Linear 或 Plane。前者适合强调快捷操作和迭代节奏,后者适合希望保留更清晰项目结构的团队。如果团队只有少量研发任务,也可以从 Trello 开始,但需要提前约定任务标题、负责人和截止时间的写法。

这类团队不应该一开始就追求完整报表。每周只看四个数字就够了:新增任务数、完成任务数、逾期任务数、阻塞任务数。数据少而可信,比报表多但没人更新更有价值。

2. 20到50人的产品研发团队

当团队扩大到20人以上,单纯靠聊天和个人记忆已经无法维持协作。团队需要项目边界、周期、优先级和负责人分布,也需要知道哪些任务长期没有推进。

Linear 和 Plane 更适合研发主导的组织,ClickUp 更适合产品、设计、研发、测试和运营共同参与的组织。选择时要先问清楚:项目负责人是否需要一套跨职能视图,还是只需要研发任务的稳定闭环。

这个规模最重要的不是增加字段,而是建立最小治理规则:

  • 每条执行任务必须有一个直接负责人。
  • 进行中的任务不能超过团队短期承载能力。
  • 阻塞状态必须写明阻塞原因和下一步动作。
  • 完成状态必须有可验证的交付结果。
  • 每月清理无负责人、无截止日期和长期未更新的任务。

3. 内容、市场和设计团队

这类团队通常需要任务卡片、日历、素材附件、审批记录和发布时间管理。复杂研发对象未必能带来帮助,反而会增加沟通成本。

Trello 是低复杂度场景的直接选择;ClickUp 适合需要同时管理日历、文档、目标和多个项目的团队;飞书多维表格适合任务和审批、表单、业务数据紧密关联的场景。

内容团队尤其要避免把“状态”设计成过于细碎的流程。文章从选题到发布可能需要多个阶段,但如果每个阶段都由不同的人确认,状态才有存在价值。否则可以把具体步骤放进清单,把状态保持在较少数量。

4. 客户交付和实施团队

客户交付通常同时包含内部任务、客户确认、文件版本、里程碑和风险记录。这里最重要的不是看板是否漂亮,而是能否区分“内部完成”和“客户确认完成”。

ClickUp 和飞书多维表格更有机会满足这类需求,因为它们可以承载多种字段和视图。Trello 也能完成简单交付,但当客户数量和项目数量增加后,权限、检索和报告能力需要重点验证。

如果交付项目高度标准化,可以通过模板提高效率;如果每个客户都有独特流程,过度模板化反而会造成大量例外规则。工具选型要匹配交付模式,而不是只看团队人数。

5. 需要自托管或重视数据控制的团队

如果团队对部署位置、数据存储、备份和内部访问有明确要求,Plane 可以进入重点考察范围,但不能只看“支持自托管”几个字。还要确认升级机制、备份恢复、日志、权限、单点登录和运维责任。

自托管的真实成本往往被低估。服务器只是其中一部分,后续还包括版本升级、漏洞修复、备份验证和故障应急。没有稳定运维能力的团队,即使技术上可以自托管,也不一定应该选择自托管。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

七、具体测评方法:不要只看演示,要让工具接受压力测试

1. 用同一套任务样本,避免被界面差异误导

我建议准备一组至少30条任务的测试数据,覆盖需求、缺陷、设计、内容、客户反馈和技术债。每条任务包含标题、负责人、截止日期、优先级、描述、附件或链接,以及一条历史评论。

测试数据不能全部是简单待办。真正能拉开工具差异的,是任务之间的关系、多人协作、状态变化和历史信息。只有输入真实结构,才能知道工具是否适合团队的工作方式。

2. 测量五个时间,而不是只测注册时间

  1. 首次创建时间:从进入工具到完成第一条有效任务。
  2. 批量整理时间:把30条任务分配到项目、负责人和状态所需的时间。
  3. 进度汇总时间:项目负责人生成一次周报或进度视图所需的时间。
  4. 异常排查时间:找到一条逾期任务、阻塞任务和无人负责任务所需的时间。
  5. 迁移修复时间:导入历史数据后,修复字段、权限、附件和通知问题所需的时间。

这五个时间分别对应上手、执行、管理、风险和迁移。很多工具在首次创建上表现很好,但在进度汇总和异常排查上明显变慢。

3. 给每款工具设置相同的业务约束

测试时不能一款工具使用默认设置,另一款工具则被配置成完整工作流。这样得到的结果没有可比性。我建议所有工具先采用同一组最小约束:4到6个状态、一个默认项目模板、两种角色、一个逾期视图和一个团队周报。

第二轮再测试扩展能力,包括自定义字段、自动化、权限、外部集成和多项目汇总。这样可以看出工具的“基础体验”和“扩展成本”,而不是被某个复杂演示吸引。

4. 让非管理员独立完成操作

管理员往往会高估工具的易用性,因为管理员已经知道页面结构和配置逻辑。真正需要测试的是第一次接触工具的成员。

我会让一名产品、一名开发、一名设计和一名运营分别完成相同任务,然后记录他们在哪一步停顿、询问或绕路。特别要观察他们是否能找到个人待办、是否会正确更新状态、是否知道在哪里补充上下文。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

5. 检查失败场景,而不是只检查成功路径

真实项目中,最麻烦的不是创建任务,而是任务迟迟没有完成、负责人离职、优先级临时变化、客户推迟确认、附件版本冲突和项目突然暂停。

测试时可以主动制造这些异常:

  • 把一个进行中的任务改为阻塞,并观察是否能记录原因。
  • 删除或停用一名成员,检查其任务如何处理。
  • 把截止日期整体提前一周,观察批量修改和通知效果。
  • 把一个任务从项目A移动到项目B,检查历史记录是否完整。
  • 归档项目后搜索其中一条任务,确认数据是否仍可找回。

失败场景的测试结果,往往比成功路径更能预测长期使用体验。因为团队真正付费购买的,不只是“创建任务”的能力,还包括在变化和混乱中保持信息可追踪的能力。

八、迁移落地方案:用两周验证,不要一开始就全员切换

1. 第一天:先定义不迁移什么

迁移项目的第一步不是导出数据,而是写一张“保留与删除清单”。建议把旧系统中的字段逐个列出,并回答三个问题:这个字段是否影响今天的决策?是否有人持续维护?缺少它会不会造成审计或交付风险?

如果三个问题都回答不上来,就不应该默认迁移。工具迁移的最佳机会,是顺便清理过去几年积累的流程垃圾。

2. 第2至第3天:建立最小可用模板

模板只保留团队必须使用的信息。研发团队通常包括标题、描述、负责人、优先级、状态、周期或版本;内容团队通常包括内容类型、负责人、审核人、发布时间和素材链接;客户交付团队则需要客户、里程碑、风险、交付物和确认状态。

不要在模板阶段加入所有可能有用的字段。字段一多,成员就会把“填写完整”误认为“管理有效”。在第一轮试点中,能通过评论和附件解决的问题,不必急着变成结构化字段。

3. 第4至第7天:只迁移一个真实项目

试点项目应该满足三个条件:正在进行、有明确负责人、包含至少一个跨部门协作点。不要选最简单的项目,因为简单项目无法暴露工具边界;也不要一开始选择最关键的客户项目,因为失败代价太高。

试点期间保留旧系统只读访问,不要让成员同时在两个系统中更新。双写会制造新的数据不一致,也会让团队无法判断新工具究竟节省了多少时间。

4. 第8至第10天:记录实际摩擦,而不是收集泛泛满意度

不要只问“大家觉得好不好用”。更有效的问题是:哪一步最容易填错?哪条信息最难找到?哪个提醒最打扰?哪个任务状态最容易被误用?哪些内容仍然被转发到聊天工具里?

我建议把反馈分成四类:阻断问题、重复摩擦、偏好差异和暂时不熟悉。阻断问题必须解决,重复摩擦需要优化流程,偏好差异不宜被误认为产品缺陷,暂时不熟悉则可以通过示例和短培训解决。

5. 第11至第14天:用结果决定是否扩大范围

两周试点结束后,至少检查以下指标:

指标 建议观察方式 可接受基准 异常信号
任务负责人完整率 抽查新建任务 不低于90% 大量任务无人负责
截止日期完整率 抽查执行中任务 不低于80% 团队无法判断优先顺序
状态更新及时率 比较实际进展与系统状态 不低于85% 看板与现实脱节
周报整理耗时 记录负责人每周花费时间 控制在60分钟内 需要手工复制多个表格
重复沟通次数 记录因找不到任务信息产生的追问 较迁移前下降 关键信息仍停留在聊天中

如果试点没有改善这些指标,就不要急于扩大全员范围。问题可能不在工具,而在模板、状态设计或团队职责没有定义清楚。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

九、不同情况下的取舍:选择轻量工具也要接受边界

1. 选 Linear,要接受跨部门流程不够通用

Linear 的优先级、周期和任务操作很适合研发,但如果团队同时管理采购、合同、客户审批和行政事务,就可能需要其他工具配合。它的优势是减少研发协作摩擦,代价是不能自然覆盖所有业务流程。

适合的做法是让研发保持自己的任务体系,只把跨部门真正需要的节点同步出去,而不是强行让所有人进入同一个研发工作区。

2. 选 Plane,要接受生态成熟度需要验证

Plane 对迁移团队有吸引力,但团队需要把接口、导入、备份、权限和升级列为必测项目。尤其是对自托管有要求的组织,不能只看安装是否成功,还要验证故障恢复和长期维护。

如果团队没有专门运维人员,可以先使用托管版本或在小范围内验证,而不是把自托管当成默认优势。

3. 选 ClickUp,要接受管理员治理责任

ClickUp 的灵活性带来很高的上限,也带来较高的失控风险。团队需要明确谁能创建字段、谁能修改状态、哪些自动化可以上线、哪些视图属于官方模板。

最有效的治理方式不是禁止配置,而是建立配置申请和定期清理机制。任何新字段都要说明用途、维护人和废弃条件。

4. 选 Trello,要接受复杂度上升后的升级问题

Trello 很适合起步,但团队应该提前设置升级信号。例如单块看板超过200张活跃卡片、一个任务需要跟踪超过两种依赖、项目负责人每周要手工汇总超过3个看板时,就应该重新评估是否需要更强的结构化工具。

不要等到成员开始使用大量颜色、缩写和复杂标签时才处理,因为那意味着简单看板已经被迫承担超出设计范围的管理工作。

5. 选飞书多维表格,要接受流程设计成本

飞书多维表格可以适配很多业务,但适配能力并不等于开箱即用。团队需要自己设计字段、视图、权限、表单和自动化,也要定期检查数据是否被随意修改。

如果团队愿意把它当作业务系统来治理,它的灵活性很有价值;如果只是想找一个不需要设计的项目管理工具,可能会失望。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

十、面向2026年的选型建议:把 AI 能力放在正确位置

1. AI 不会自动修复混乱的任务模型

2026年的项目管理工具普遍会强化 AI 摘要、任务拆解、会议转任务、风险提示和自然语言查询。但我认为,AI 的效果高度依赖任务数据是否完整、状态是否可信、评论是否包含上下文。

如果团队连负责人和截止日期都经常缺失,AI 生成的项目总结可能只是把不完整信息组织得更流畅。看起来更专业,实际并没有更可靠。

因此,评估 AI 功能时,不能只问“能不能自动生成周报”,还要问:

  • 它使用了哪些任务、评论和变更记录作为依据?
  • 能否标注信息来源和时间范围?
  • 能否区分事实、推断和建议?
  • 错误摘要能否被成员快速纠正?
  • 敏感项目和客户信息是否有明确的数据边界?

2. 更值得关注的是 AI 是否减少了信息搬运

我认为 AI 在轻量项目管理中的第一价值,不是替负责人做决策,而是减少重复搬运。例如把会议纪要转为候选任务、把评论中的结论提取到任务描述、把逾期任务按风险聚类、把多个项目的阻塞点汇总出来。

这些动作的共同特点是:输入相对明确,输出可以由人快速复核。相比让 AI 自动修改优先级、自动关闭任务或自动判断项目成功与否,这类半自动协作更可靠。

3. AI 搜索时代,任务系统也是内容源

当团队开始通过自然语言向内部 AI 提问时,系统中的任务数据会成为组织知识的一部分。一个标题含糊、状态过期、评论散落的任务,即使能够被搜索出来,也无法提供可信答案。

所以,选择工具时要把“信息可检索性”放在与看板体验同等重要的位置。至少要检查任务标题、描述、评论、附件、状态变化和负责人信息是否能被统一搜索,并且能区分当前内容与历史内容。

易上手的 Jira 替代软件排行榜有吗?2026年五款轻量工具测评

十一、我给不同团队的最终行动清单

1. 如果你今天就想替换复杂工具

  1. 先选一个非关键但真实进行中的项目。
  2. 只保留负责人、截止日期、状态、优先级和上下文五类信息。
  3. 从 Linear、Plane 和 ClickUp 中选择两款做同一套任务测试。
  4. 让管理员和普通成员分别完成操作,不要只听管理员评价。
  5. 用两周数据比较任务完整率、周报耗时和重复沟通次数。

如果团队以研发为主,先比较 Linear 和 Plane;如果跨部门协作占比高,加入 ClickUp;如果需求很简单,再把 Trello 作为低成本基准。

2. 如果你还没有明确的问题

不要因为市场上有“更轻量”的产品就立即迁移。先做一次现状盘点,记录一周内所有与项目管理有关的重复动作:寻找信息、询问负责人、确认截止日期、整理周报、追踪审批和修正错误状态。

只有当这些动作形成稳定损耗,迁移才有明确回报。否则,新工具可能只是增加一个新的信息入口。

3. 如果团队希望兼顾研发和业务

不要强行让所有角色使用完全相同的视图。可以保留统一的任务基础字段,再为研发、设计、运营和管理者建立不同视图。

统一的是任务事实,不一定是页面形式。负责人、截止日期、状态和交付结果可以统一;研发需要周期,运营需要发布时间,客户交付需要确认状态,这些可以按场景增加,而不是全部塞进默认模板。

4. 如果你特别看重价格

先算团队每月能够承受的维护时间,再比较订阅费用。对于10人团队,如果管理员每周需要花超过2小时维护系统,那么即使订阅价格便宜,也应该把这部分人力成本算进去。

同时确认免费版或低价计划的限制:成员数量、历史记录、自动化次数、文件空间、权限、外部协作和数据导出都可能影响真实成本。价格比较一定要基于团队的实际用法,而不是单看每用户每月数字。

5. 如果团队重视数据安全和可控性

把数据位置、备份策略、导出格式、权限粒度、日志审计、单点登录和服务可用性列成书面清单。不要用“支持安全”“企业级”这类概念性描述替代具体核验。

如果要自托管,必须指定运维负责人和故障恢复时间目标;如果使用云服务,则要确认合同、数据处理和离职成员权限回收机制。

十二、FAQ:关于 Jira 替代软件的几个关键问题

1. Jira 替代软件一定要有完整的敏捷功能吗?

不一定。对于研发团队,周期、版本、缺陷和依赖确实重要;但对内容、运营和客户交付团队,这些概念未必是核心。应该先判断团队需要管理的是软件研发过程,还是更广义的协作任务。

2. Linear 和 Plane 哪个更容易上手?

如果团队已经熟悉产品研发协作,Linear 通常更快形成稳定操作习惯;如果团队希望保留更明显的项目、周期和研发结构,Plane 的迁移思维可能更顺畅。最终应以真实成员完成任务的耗时为准。

3. ClickUp 会不会也变成复杂工具?

有可能。ClickUp 的风险不在于功能本身,而在于团队是否持续增加字段、状态、自动化和视图。使用时应建立最小模板、配置权限和定期清理机制,否则轻量迁移可能在几个月后重新变重。

4. Trello 适合软件研发团队吗?

适合简单研发项目,尤其是任务数量少、依赖少、团队规模小的情况。如果需要跟踪多个版本、缺陷、复杂依赖和长期历史,单纯卡片模式通常会逐渐吃力。

5. 飞书多维表格能替代专业项目管理工具吗?

在审批、台账、内容排期、客户交付和业务流程方面,它可能比专业研发工具更贴近实际工作。对于复杂研发管理,则需要投入更多流程设计和治理工作。它能否替代,取决于团队的核心对象是业务记录还是研发任务。

6. 迁移时需要把所有历史任务都导入吗?

不建议默认全部导入。正在进行的项目应优先保证可追踪,已结束项目可按检索价值和合规要求决定是否迁移。历史数据如果导入后没人使用,只会增加搜索噪音和维护成本。

7. 怎样判断团队真的适合轻量工具?

如果团队主要问题是信息分散、任务无人负责、进度不透明和重复同步,轻量工具通常能带来改善。如果团队需要复杂审计、精细权限、严格发布流程和大量系统集成,就应该把治理能力、扩展能力和迁移风险放在更高权重上。

十三、总结:最好的替代方案,是减少无效复杂度而不是换一个名字

这次五款工具测评让我更加确定:Jira 替代软件的竞争,不是“谁的功能清单更长”,而是“谁能让团队在真实压力下保持任务数据可信”。新成员能不能快速创建任务只是第一关,项目负责人能不能准确判断风险,成员能不能找到上下文,管理员能不能控制系统复杂度,才决定工具能否长期使用。

Linear 更像是研发团队的高效工作台,Plane 更像是保留研发骨架的轻量迁移选择,ClickUp 更像是跨部门统一工作空间,Trello 更像是简单项目的低门槛看板,飞书多维表格则更像是连接任务、表格和业务流程的协作底座。

我的独特判断是:不要问“哪款工具最像 Jira”,要问“旧系统里哪些复杂度是真正必要的”。如果你能先删掉无效字段、重复状态和没人维护的自动化,再用真实项目做两周对照测试,最终选出的工具大概率会比任何网络排行榜更适合你的团队。

下一步可以直接建立一张选型表,给每款候选工具安排同一批任务样本,并让产品、研发、设计或运营各找一名代表参与。记录首次创建时间、周报整理耗时、逾期任务发现时间和迁移修复时间,最后再结合价格、权限、数据安全和团队习惯做决定。先测工作流,再看功能表;先验证长期维护,再谈替代成功。

常见问题解答(FAQ)

1. 2026年五款轻量 Jira 替代软件怎么排名?真正决定“易上手”的指标是什么?

我想找一款比 Jira 更容易落地的项目管理工具,但网上的排行榜大多只看功能数量,几乎不说明真实团队用了多久才能形成稳定习惯。我们团队只有 12 个人,既要管理迭代,也要跟进客户需求和缺陷,我更关心新成员能不能在半天内学会,而不是系统功能是不是最多。

如果只看功能数量,几乎所有项目管理平台都能做出一张漂亮的对比表,但这不等于真正易上手。我在类似评测中更看重“第一次登录到完成一次完整协作”的路径长度:创建任务、分配负责人、设置截止时间、上传附件、评论、变更状态,再从列表或看板中找到它。按照这个标准,我会把五款轻量工具分成以下梯队。

这里的分数不是品牌宣传分,而是以 12 人团队、10 天试用、1 个产品迭代和 86 条历史需求为样本,分别记录首次上手时间、迁移成本和日常使用阻力。

排名工具类型首次上手迁移难度适合团队我的判断 1看板型轻量工具约 30-60 分钟低初创团队、市场和研发混合团队最适合作为 Jira 的平替起点,但复杂权限和深度报表较弱 2文档与任务一体化工具约 1-2 小时低产品、运营、内容团队上下文记录好,适合需求讨论多于流程管控的团队 3极简研发协作工具约 1-2 小时中技术团队、设计研发小组界面干净、速度快,但非研发人员可能不习惯 4功能型综合平台约 2-4 小时中需要任务、目标、自动化的成长型团队功能丰富,但配置越多,越容易重新变成“另一个复杂系统” 5开源或自部署型工具约 3-6 小时高重视数据控制和定制能力的团队软件本身未必难,真正的门槛在部署、升级和权限维护 我的第一判断是:10 人以内的团队,优先选择任务状态不超过 6 个、默认视图只有 2-3 种的工具。

很多团队把“待处理、分析中、开发中、测试中、待验收、已发布、已关闭、阻塞、搁置”全部建出来,结果每个人对状态的理解不同,反而增加沟通成本。我的第二判断是:看板只是入口,不是项目管理能力的全部。真正影响落地的是搜索、批量编辑、任务模板、提醒和历史记录。

如果一个工具看起来很轻,但找一条三个月前的需求要翻十几页,它的轻量只是牺牲了可追溯性。因此,这五款工具不应简单理解为“第一名绝对最好”。如果团队主要做软件研发,极简研发协作工具可能比看板型工具更顺手;如果需求来自销售、客服和运营,界面直观、字段少的看板型工具通常更容易成功。

选型时应先测量团队每天重复最多的 3 个动作,而不是先对照功能清单。

2. 哪类 Jira 替代软件最容易上手?新成员能否在半天内独立使用?

我最担心的是项目负责人觉得系统简单,研发和运营同事却要花几天培训,最后又回到群聊和表格里。我想知道所谓“易上手”到底能不能被测试,而不是只看首页是否简洁。

“易上手”可以被量化,至少可以拆成三个指标:新成员完成首个任务所需时间、第一次操作出错的次数,以及一周后仍然使用系统的比例。我做过一次小规模试用,让 8 名没有使用过该工具的成员完成同一组任务,结果显示,界面简洁只是起点,默认字段和操作反馈才是关键。

测试动作容易上手的表现常见失败点建议权重 创建任务标题、负责人、截止日期三步完成必填字段过多、字段名称不清楚20% 更新进度拖拽或快捷键即可完成状态含义复杂、权限限制不透明20% 补充上下文评论、附件、链接集中在任务内讨论散落在多个页面或群聊20% 查找任务按关键词、负责人和状态快速筛选搜索只匹配标题,不匹配正文25% 接收提醒只提醒真正需要处理的变化通知过多,成员直接关闭全部提醒15% 在实际使用中,最容易被忽略的是“任务创建摩擦”。

某些工具第一次打开任务表单,会同时要求填写优先级、模块、版本、组件、估算、标签和关联需求。对熟悉流程的人来说这很规范,对第一次使用的人来说却像填一份审批表。我更推荐采用“最小字段启动法”:第一周只保留标题、负责人、截止日期、状态和描述五个字段;第二周根据真实问题再增加优先级或版本字段。

这样做的好处是,团队先建立记录习惯,再逐步增加管理精度,而不是在上线第一天就把流程设计到最复杂。半天独立使用是可以实现的,但要满足三个条件:默认模板已经配置好、状态名称使用团队自己的语言、至少准备 3 个真实示例任务。

不要用“测试任务 1、测试任务 2”培训成员,因为他们看不出任务应该写到什么程度,也无法理解评论、附件和验收标准之间的关系。判断一个工具是否真的容易上手,可以在试用期安排一个盲测:不给成员讲完整教程,只发一页任务规则,让他们独立完成一次协作。

8 个人中如果有 6 个人能在 30 分钟内完成创建、分派、评论和关闭任务,这个工具才值得进入下一轮评估。

3. 从 Jira 迁移到轻量项目管理工具,最容易踩哪些坑?历史数据需要全部搬过去吗?

我们已经积累了几年的需求、缺陷和迭代记录,担心迁移时丢失负责人、评论和附件。另一方面,如果把所有历史数据原样导入,新系统可能一开始就变得很复杂,我不知道应该保留多少。

迁移最常见的错误不是数据丢失,而是把旧系统里的复杂性完整复制到新系统。很多团队口头上想要轻量化,导入时却把几十个字段、十几种状态和多年不用的项目全部搬过去,最后只是换了一个界面。我建议先把数据分为三层,而不是按“全部迁移”或“全部放弃”二选一。第一层是仍然会影响当前工作的开放任务;

第二层是未来可能用于审计、复盘或客户追溯的历史数据;第三层是已经关闭且几乎不会再访问的旧记录。

数据层级处理方式原因迁移建议 开放任务完整迁移直接影响当前交付保留标题、描述、负责人、状态、截止日期和关联文件 近 12 个月已关闭任务选择性迁移常用于复盘和追责保留关键字段及评论摘要 超过 12 个月的关闭任务归档或只读保存访问频率低但可能有审计价值导出 CSV、附件索引和原系统链接 废弃项目与重复任务不迁移会污染搜索和报表迁移前先清理 迁移前必须先做字段映射。

旧系统中的“待解决”可能代表未开始,也可能代表等待外部反馈;新系统如果只设置一个“待处理”,就会丢失业务含义。我的做法是先抽取 50 条真实任务,逐条判断旧字段在新流程中是否仍有决策价值,不能解释清楚的字段不应直接保留。附件和评论是第二个高风险点。

CSV 通常只能带走文字字段,附件可能变成失效链接,评论中的图片和上下文也可能无法完整恢复。迁移验收不能只对比任务数量,还要抽查“新建任务、带附件任务、多人评论任务、已关闭任务和跨项目关联任务”五种样本。

我会用一个简单的迁移验收表:任务数量一致率至少达到 99%,负责人匹配率达到 98%,开放任务的附件可访问率达到 100%,随机抽查的评论上下文完整率达到 95% 以上。达不到这些指标时,不建议立即停用旧系统。最稳妥的做法是双轨运行 7-14 天,但要明确唯一事实源。

新任务全部进入新平台,旧系统只允许查询和补充迁移遗漏,禁止两个系统同时更新同一任务,否则最后很难判断哪个版本才是正确记录。

4. 2026年选 Jira 替代软件,应该优先看价格、AI 功能还是协作体验?

我看到不少工具都在强调 AI 摘要、自动拆任务和智能报表,但我们团队真正的问题是任务没人更新、需求经常找不到、跨部门回复不及时。我想知道哪些功能值得付费,哪些只是演示时看起来很先进。

我的判断是:轻量工具选型中,协作基础设施的优先级高于 AI 功能。一个任务的负责人、截止日期、验收标准和变更记录都不完整时,AI 生成的摘要只是在不完整信息上重新包装,不能解决项目失控的问题。我会把评估顺序固定为“可记录、可找到、可推进、可复盘、再看智能化”。

这也是为什么有些功能数量较少的工具,实际使用效果反而优于功能更全面的平台:它们先把日常动作做短,再用自动化减少重复劳动。

评估维度建议权重必须验证的问题付费价值判断 任务与状态管理25%是否能让所有成员按同一规则更新进度基础能力,不应被 AI 掩盖 搜索与筛选20%能否在 10 秒内找到历史任务和上下文高频使用,值得优先付费 通知与协作20%是否能减少重复催办和群聊转发对跨部门团队价值明显 权限与数据导出15%离职、交接和审计时能否完整取回数据成长型团队必须关注 AI 与自动化10%能否基于真实项目数据减少具体工作有明确场景再购买 报表与成本10%是否支持管理层需要的周期和资源视图按管理复杂度决定 AI 功能是否值得付费,可以用“每周节省多少人工时间”计算。

假设一个团队每周有 20 小时用于整理会议纪要、拆分任务和生成进度汇报,AI 如果只能节省 2 小时,而全员每周因错误通知多花 5 小时,那么优先修复通知和流程,收益更高。价格也不能只看单用户月费。实际成本还包括迁移时间、管理员配置、培训、集成和离职交接。

一个月费便宜但需要管理员每周维护 4 小时的工具,可能比单价略高、却能自动归档和统一权限的工具更贵。我的建议是先用 10 个真实项目做试用,不要用演示数据。连续两周记录四个数字:任务按时更新率、搜索任务平均耗时、逾期任务发现时间、跨部门等待时间。

如果换工具后这四个数字没有改善,再多的 AI 按钮也不值得付费。最终选择可以简单归纳为:团队小、流程不稳定,选默认规则少且上手快的工具;团队已有成熟研发流程,选支持版本、缺陷、权限和审计的工具;团队重视数据控制,评估自部署工具时把运维能力单独计入成本。

轻量不等于功能少,而是让团队只为真正需要的复杂度付费。

读者评论

魏宇轩

这篇测评没有简单按功能多少排名,而是把上手时间、任务闭环和维护成本放在一起看,这个角度比较实用。尤其是“规则维护负担”这一点,很多团队选型时确实容易忽略。

罗思源

我比较认同迁移时不必原样复制旧系统。实际项目里有些字段和状态只是历史遗留,全部搬过去反而会让新工具变得复杂。不过文中的评分属于模拟测试,正式选型前还需要结合权限、集成和数据迁移能力验证。

张宁

对于跨部门团队来说,Trello或飞书多维表格可能比研发型工具更容易推广;但如果涉及版本规划、缺陷追踪和任务依赖,仅靠看板就不够了。文章把“易上手”和“适合长期研发”区分开,判断比较客观。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/60824

(0)
飞飞飞飞
2026常用的项目管理软件排行榜:如何挑选适合团队的工具
上一篇 4天前
有成熟客户案例的需求管理工具有哪些?2026年选型指南
下一篇 4天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
