项目按期率看起来不错,客户验收前却突然冒出一批未关闭缺陷;周报里每项任务都是“进行中”,团队却说不清哪一项会拖慢关键路径。这类反差说明,进度跟踪的风险不在于管理者看不到任务,而在于看到的信号太晚、口径不一致,或者指标只描述忙碌程度,没有揭示交付结果。

一、核心结论:跟进进度不是数任务,而是识别偏差

1. 进度跟踪的目的,是把风险提前到可处理的时间

我判断一套进度跟踪机制是否有效,通常不先看报表做得多漂亮,而先问三个问题:团队能否及时发现偏差,负责人能否判断偏差的影响,管理者能否在风险变成延期之前采取行动。只要其中一项答不上来,跟踪就还停留在信息收集阶段。

管理者需要的不是每天催问“完成了多少”,而是知道:哪些承诺正在偏离、偏差会影响哪个里程碑、当前是否存在可行的恢复方案,以及需要谁在什么时间前做决定。进度跟踪真正要管理的是承诺与事实之间的差距,以及差距扩大的速度。

2. 指标应围绕交付风险形成闭环

我建议把关键指标分成四层:计划可信度、执行流动性、交付质量和风险响应。它们分别回答“计划靠不靠谱”“工作有没有卡住”“完成是否可用”“问题能否及时处理”。只盯其中一层,容易把表面改善误认为真实改善。

  • 计划可信度:基线变更频率、里程碑预测偏差、承诺完成率。
  • 执行流动性:在制工作量、阻塞时长、任务老化分布、关键路径余量。
  • 交付质量:返工率、缺陷逃逸率、验收一次通过率。
  • 风险响应:风险发现提前量、超时未决风险数、决策等待时间。

这四层之间不是并列的仪表盘栏目,而是因果链条:计划偏差可能来自依赖阻塞,阻塞可能挤压测试时间,测试不足又会推高返工和验收风险。管理者应当沿着这条链找原因,而不是把每个异常都独立归咎于执行者。

3. 先建立少而准的指标,再扩展看板

如果组织刚开始规范跟踪,我不会建议一次性上线几十个指标。先挑选能触发具体行动的少数信号,例如里程碑预测偏差、阻塞超过阈值的工作项、关键路径余量、风险关闭时长。每个指标都要写清口径、数据源、责任人和触发动作。

下表中的阈值是便于讨论的建议基准,并非行业统一标准。交付周期、合规要求和团队规模不同,适用阈值也会不同。先用本组织历史数据校准,再决定是否触发升级。

指标 建议观察口径 风险信号示例 建议动作
里程碑预测偏差 最新预测日期与基线日期的差值 连续两次预测向后漂移 重估关键路径,明确恢复方案
阻塞持续时间 工作项进入阻塞状态至解除的时间 超过团队约定的升级时限 指定跨团队协调人并设定答复时间
关键路径余量 关键任务可容忍延迟的工作日数 余量持续减少或接近零 评估范围、资源和依赖的调整选项
验收一次通过率 首次提交验收通过的交付项占比 通过率下降且返工原因集中 前移验收标准与质量检查

跟踪流程与规范:企业管理者进度跟踪风险控制关键指标

二、背景与真实场景:为什么“都在做”仍然会延期

1. 任务状态是局部信息,交付依赖是系统信息

跨部门项目常见一种错觉:产品说需求已确认,研发说功能已开发,测试说环境已准备,项目看板上的任务也大多处于进行中。但这些状态彼此并不等于交付已接近完成。需求可能仍有未决边界,接口可能缺少数据样例,测试环境也可能尚未通过安全或权限检查。

我更关注“工作项之间的交接条件”。一个任务被标记完成,不代表下游已经能够开始;需要明确输入物、验收标准、交付时间和接收人。没有交接条件的完成状态,可能只是把风险从一个团队转移到另一个团队。

2. 风险往往藏在等待和返工里

团队容易把工作时间记得很清楚,却低估等待时间。开发者可能只花两小时修改接口,但前后等待确认、权限开通、环境稳定,合计耗掉四天。若报表只统计“实际投入”,项目看起来仍有充足产能,实际上关键路径余量已经被等待消耗。

返工也会制造类似错觉。任务被关闭后又重新打开,或者一个大任务被拆成多个小任务反复补充,表面上完成项增加,交付内容却没有稳定下来。因此,状态流转记录、阻塞原因和重开原因,往往比“完成数”更有诊断价值。

3. 管理者最需要看到的是变化,而非静态快照

单次快照只能说明某一天的状态,趋势才能揭示风险。例如,预测日期从周五改到下周一,之后又改到周三,虽然每次只移动一两天,但连续漂移说明团队可能缺少稳定估算,或依赖条件还没有满足。

因此,日报和周报至少要保留基线、当前预测和变更原因。若只覆盖旧预测,管理者无法区分“计划本来就这样”与“计划正在失控”。当组织无法追溯预测变化时,复盘也只能靠记忆,难以形成可复用的改进。

三、常见误区:看起来量化,实际上容易误导

1. 用任务完成率代替交付完成度

任务完成率适合观察工作拆解和执行进展,但不宜单独作为项目健康度。任务拆得越细,完成数越容易增长;若验收标准模糊,团队还可能把“代码已提交”当作“功能已交付”。项目管理者需要把任务完成与可验收成果关联起来。

我的做法是同时保留工作项状态和里程碑验收状态:前者用于团队协作,后者用于管理交付。对外承诺日期应对应明确的可验收成果,而不是一组尚未定义完成条件的任务。

2. 用加班和投入工时推断项目会按期

加班增加了投入,不一定增加有效产出。如果瓶颈是等待决策、环境故障或需求反复,更多人同时投入还可能增加沟通成本。工时适合用于容量分析和成本核算,不是项目如期交付的直接证据。

当工时上升而在制工作量、阻塞时长也同时上升,管理者应优先检查工作是否过度并行、任务是否缺少负责人、跨团队接口是否存在排队,而不是简单要求团队继续加码。

3. 把所有逾期任务都视为同等风险

一个文档任务晚两天,和一个关键接口任务晚两天,影响可能完全不同。风险评估至少要考虑关键路径位置、依赖团队数量、恢复成本、对外承诺和质量后果。单纯按逾期天数排序,会让管理者在低影响事项上耗费大量注意力。

4. 把红黄绿状态做成主观打分

红黄绿有助于快速沟通,但如果没有规则,常常变成“负责人不想报红,管理者不相信报绿”。团队为了避免被追责,可能把风险延后暴露;管理者则可能在问题已经不可逆后才介入。

我建议每种颜色都绑定可验证条件。例如,绿色表示关键依赖已确认、预测日期未偏离容忍范围、验收准备具备条件;黄色表示存在未解决风险但仍有恢复路径;红色表示承诺日期已受影响,或恢复方案需要管理层决策。颜色是结论,证据和动作才是管理内容。

5. 把工具上线当作流程改善

工具可以提高记录一致性、提醒及时性和跨团队可见性,但不会自动解决口径冲突、职责不清和决策迟缓。若团队仍需在多个表格里重复录入,或者关键数据靠会后手工汇总,工具上线甚至可能增加维护负担。

评估项目管理平台时,我会先核对数据治理和工作流是否适合组织实际运行,再看报表和自动化能力。对中大型企业、100 人以上组织,权限模型、跨团队视图、审计记录、部署方式和迁移成本,通常比单个看板的外观更影响长期使用效果。

四、专业判断逻辑:让指标从“看见问题”走到“控制风险”

1. 从承诺对象开始定义口径

所有进度指标都应先回答“我们承诺交付什么”。可以是版本、产品能力、客户里程碑、合规审查或内部服务窗口。若承诺对象不明确,指标便容易退化成任务总数、工时或状态分布,无法直接说明交付风险。

我会要求项目负责人为每个里程碑记录四项内容:交付物、验收人、验收条件、基线日期。涉及多个团队时,还要记录上游输入和下游接收条件。只有这些基础信息稳定,预测偏差和准时率才有解释价值。

2. 用领先指标和滞后指标组合判断

滞后指标告诉我们结果已经发生,例如延期、缺陷逃逸、验收失败;领先指标提示风险正在形成,例如依赖未确认、阻塞时长增长、关键路径余量收窄。只看滞后指标,管理者往往只能复盘;只看领先指标,又可能因信号过多而频繁误报。

实用组合是“一个结果指标配两到三个过程指标”。例如,项目按期率搭配关键路径余量、阻塞超时数和验收准备完成度。若结果暂时正常,但过程信号持续恶化,就要调查;若短期过程有波动但关键路径余量充足、恢复计划可信,则不必过早升级。

3. 用基线、预测和置信度分开表达

基线表示经批准的承诺,预测表示基于当前事实的最新判断,置信度表示团队对预测的把握程度。三者不能混用:把预测日期覆盖基线,会掩盖偏差;把基线当成预测,会造成“计划没有变、现实却越来越远”的管理假象。

建议每次调整预测都记录原因类别,例如需求变更、依赖延迟、技术不确定性、资源调整、质量返工。这样一段时间后,管理者可以识别偏差主要来自估算不足、外部等待还是频繁变更,并采取不同措施。

4. 触发阈值必须配套响应时限

指标没有动作规则,只会增加看板上的颜色。比如“阻塞超过两天”并不是完整管理规范,必须同时规定由谁确认阻塞、谁负责协调、多久内给出决定、无法解决时升级到哪一级。否则,团队只是在更快地看见问题,却没有更快地处理问题。

阈值不必一开始就追求精确。先从历史项目中观察正常波动,再结合交付周期设定试运行值;每月检查误报和漏报。如果一项阈值经常触发却没有行动,可能设得不合理;如果重大延期总是在触发后才发现,则可能需要更早的领先信号。

5. 按影响和可恢复性排序,而非只按紧急感排序

我常用两个判断轴:影响范围和恢复难度。影响范围包括对关键里程碑、客户承诺、合规和其他团队的影响;恢复难度则考虑是否有替代方案、缓冲是否充足、资源能否调度、变更是否可逆。

同样是黄色风险,影响小且容易恢复的事项可由团队自行处理;影响大、恢复窗口短或需要改变范围的事项,应及时提交决策。这样既避免所有问题都上升到管理层,也避免关键风险被埋在日常待办里。

五、案例与数据观察:一次里程碑偏差怎样被提前识别

1. 案例边界与观察口径

下面是一个情景模拟案例,用于展示指标联动方式,不代表某家企业的真实业绩或行业统计。设想一家多部门企业正在交付一个内部业务平台,项目周期为十二周,涉及产品、研发、测试、信息安全和业务验收。上线日期已对外承诺,主要风险在接口确认和验收窗口。

项目团队最初按周统计完成任务数量,前四周完成数持续增长,因此管理层判断进展正常。第五周,测试团队发现接口样例仍未冻结;第六周,安全评审排期未确认。单看任务完成数,这两项问题并不显眼,但两者都压在测试和验收之前,实际正在消耗关键路径余量。

2. 从任务状态转向风险链条

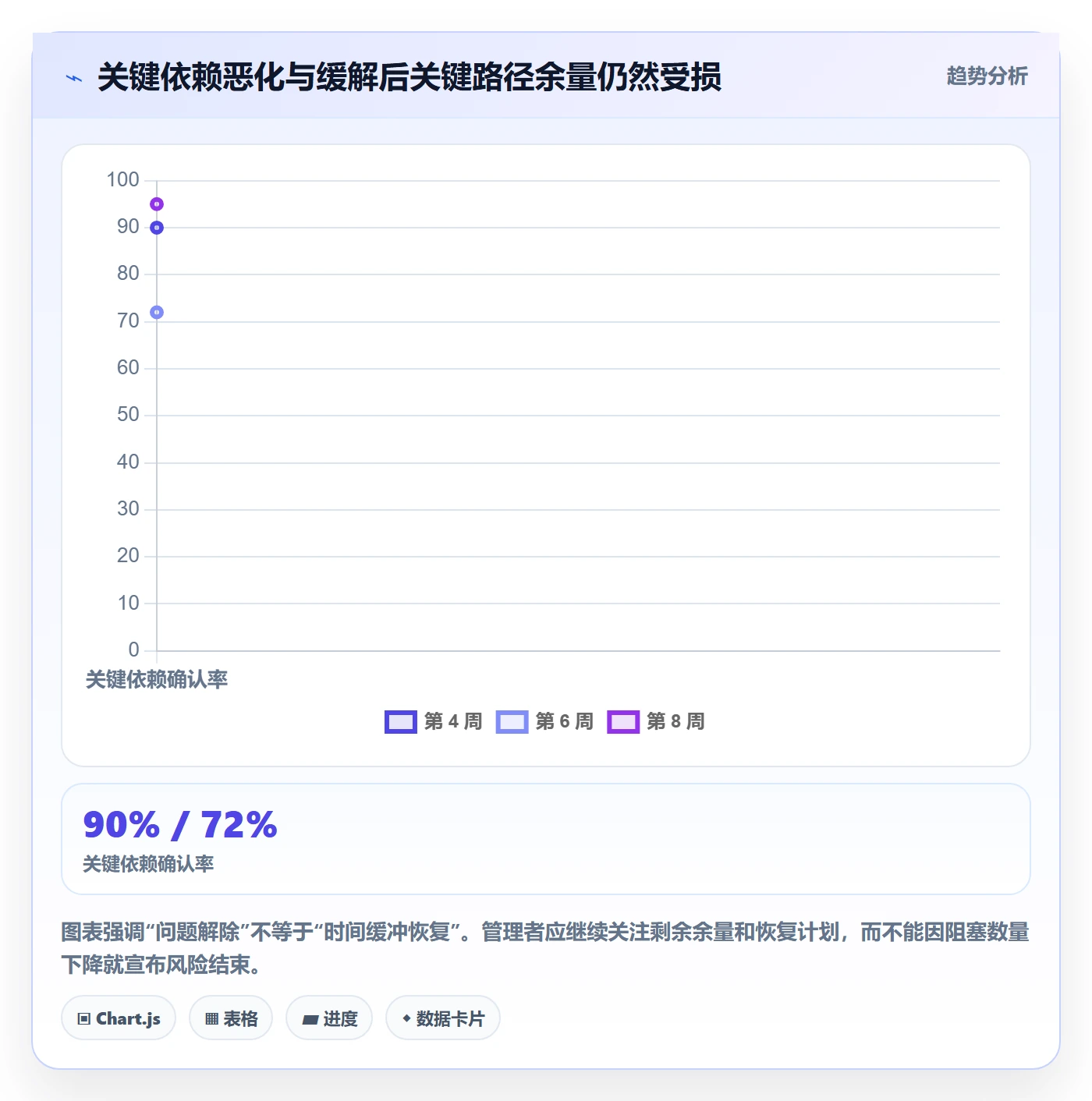

项目负责人将跟踪口径调整为四项:关键依赖确认率、阻塞超过两个工作日的工作项数、关键路径余量和验收准备完成度。这里的数值全部是情景模拟,目的在于演示如何读趋势,不应被当作行业基准。

观察周次 关键依赖确认率 超时阻塞工作项 关键路径余量 验收准备完成度
第 4 周 90% 2 项 10 个工作日 20%
第 6 周 72% 6 项 6 个工作日 35%
第 8 周 95% 2 项 5 个工作日 70%

第六周的关键并不是“有六项工作阻塞”,而是依赖确认率下降、阻塞上升、余量缩小同时发生。这种组合比单个红灯更能说明风险正在向关键路径传导。负责人随后安排业务和研发共同冻结接口样例,安全团队提前审查高风险模块,并将低优先级功能移出本次交付范围。

跟踪流程与规范:企业管理者进度跟踪风险控制关键指标

3. 指标改善不等于风险归零

第八周,依赖确认率恢复,超时阻塞项减少,但关键路径余量只有五个工作日。项目已解除一部分过程问题,却没有完全追回已消耗的时间。管理者因此没有直接恢复全部范围,而是要求团队评估测试覆盖、验收准备和备选上线方案。

这正是进度管理中容易忽略的一点:过程指标改善说明干预可能有效,不能直接证明最终结果已经安全。如果测试时间已被压缩,单纯把开发任务重新标绿,并不会自动消除质量风险。项目需要继续观察验收一次通过率、未验证需求数量和缺陷修复周期。

4. 对项目管理平台的实际使用判断

在多团队协作中,记录分散在邮件、表格和即时消息里,会让管理者很难还原状态变化。项目管理平台适合承载工作项、依赖关系、风险责任人、状态历史和里程碑预测,但前提是流程定义清楚,并且团队愿意在同一套口径下更新信息。

例如,PingCode面向中大型企业及 100 人以上组织,适合纳入复杂项目协同工具的评估范围。按其产品能力介绍,支持私有化部署以及 Jira 平滑迁移;对有数据部署要求、既有流程迁移需求的企业,可以把这些能力列为验证项。实际采购前仍应通过方案演示和试点核对迁移范围、权限映射、历史数据保留、集成接口和运维责任,不应仅凭产品描述作出结论。

所谓国产替代,不是把原有工具的名称换掉就结束,而是要验证业务流程能否延续、用户能否平滑切换、关键数据是否完整、管理报表能否复现。若迁移后只能保留任务标题,却丢失依赖关系、评论、历史记录或权限逻辑,短期上线可能完成,长期治理却会留下隐性成本。

六、不同情况下的行动建议:把跟踪规范落实到每周工作中

1. 项目刚启动:先建立可追溯的交付基线

新项目的第一步不是搭一张大看板,而是把里程碑拆成可验收成果。每项成果应有负责人、验收人、基线日期、前置依赖和完成条件。对高不确定性事项,明确需要验证的假设与最晚决策时间,避免把未知问题误当作已排期工作。

  1. 确认项目承诺范围和不包含范围,避免后续对“完成”的理解分叉。
  2. 标记关键路径及外部依赖,明确每项依赖的提供方、接收方和日期。
  3. 记录基线版本,不允许用最新预测覆盖原承诺。
  4. 为风险设定责任人、触发条件、响应时限和升级路径。

启动阶段要留出估算讨论时间。若参与方不能解释关键假设,或者接口和验收条件尚未确认,就应将不确定性显式记录,而不是用一个看似精确的日期掩盖它。

2. 项目进入执行期:从状态汇报转为例外管理

执行期间不必让管理者每天审阅所有任务。团队按约定频率更新状态,管理者重点查看异常:预测日期改变、阻塞超时、关键路径余量下降、范围新增、验收条件未满足。例会围绕“变化、影响、选择、决定”展开,而不是逐项朗读看板。

一次有效的风险讨论应至少说清四件事:事实是什么,可能影响什么,已有哪种恢复方案,需要谁在何时前做决定。若讨论结束后没有责任人和完成时间,会议就没有形成闭环。

3. 多部门协作:增加接口和决策等待指标

跨部门项目的主要瓶颈常不在单个团队的产能,而在接口确认和决策排队。管理者应记录等待决策的事项数、等待时间分布、接口变更次数和跨团队阻塞解除时长。若这些信号持续上升,需要调整协调机制或授权,而不是只要求各团队提交更多周报。

对决策事项设定服务时限尤其重要。比如,普通接口问题由项目负责人在两个工作日内协调;涉及范围、预算或合规的事项则提交指定的决策人。这里的时限应由组织根据实际节奏制定,关键在于让团队知道问题何时会得到明确处理。

4. 临近交付:把注意力转向可验收性和恢复空间

项目临近上线时,任务完成率的解释力下降,验收准备、缺陷趋势、回滚方案、数据迁移演练和客户确认更重要。此时要把“开发完成”与“可上线”“可验收”“可回滚”分开记录,避免为了满足日期而将未验证内容包装成已完成。

如果剩余缓冲低于组织设定的安全范围,管理者应尽早比较范围缩减、分批上线、增加验证资源、调整日期等方案。任何方案都要同时说明质量影响、成本影响和对外沟通要求,不能只展示“还能不能赶上”。

5. 项目已发生延期:先做可恢复性评估

延期后,团队最容易立即重排日期,但重排并不等于恢复。应先分清延期来自一次性事件还是系统性问题:需求反复、关键人员依赖、环境不稳定、跨团队等待,还是估算长期偏乐观。若根因没有改变,新日期通常只是把同一风险向后移动。

  • 冻结未经批准的范围变更,避免恢复计划不断被新工作打断。
  • 识别不可压缩的验证和合规活动,避免用削减质量换取表面准时。
  • 对关键路径任务逐项确认剩余工作、依赖和负责人。
  • 向相关方提供基线日期、最新预测、恢复依据和不确定性范围。

七、不同情况下的取舍:指标越多不一定管理越好

1. 小团队与大型组织,取舍重点不同

小团队沟通链路短,可以用轻量看板和固定例会完成风险同步,不必建立复杂的审批流程。过多字段会让更新成本超过管理收益。此时要保证里程碑、阻塞、责任人和验收条件清晰,其他指标按实际问题增加。

大型组织则需要更稳定的数据定义、权限边界和跨项目视图。团队之间对“完成”“阻塞”“验收通过”的解释若不一致,汇总数据就会失真。应先统一核心口径,再允许部门在此基础上增加局部指标,否则组织级报表看似完整,实际不可比较。

2. 速度与质量冲突时,不要让单一准时率决定答案

高风险业务、监管要求严格的项目,应把质量门槛设为不可随意压缩的约束。低风险内部试点则可能允许小范围分阶段交付,以缩短反馈周期。两种场景的目标不同,不能用同一套“按期率”评价团队。

我倾向于把交付评价拆成“日期、范围、质量、成本”四个维度。项目出现偏差时,管理层应明确是哪一项可以调整、哪一项不可调整,以及调整后谁承担影响。若只用按期作为唯一目标,团队容易通过减少测试、推迟缺陷登记或缩小验收范围来维持表面数字。

3. 手工跟踪与平台化管理,取舍在于复杂度和治理成本

少量项目、参与人数有限且数据敏感度不高时,结构清晰的表格可能足够。随着项目数量、依赖关系和审计要求增加,手工汇总容易出现重复录入、版本不一致和历史不可追溯等问题,此时平台化管理的收益才逐步超过迁移和治理成本。

管理方式 适合场景 主要优势 主要代价
表格与固定例会 项目少、关系简单、团队规模较小 上手快、调整灵活、初期成本低 依赖人工更新,历史和权限管理较弱
统一项目管理平台 多团队协作、项目并行、审计要求较高 记录可追溯,跨项目汇总和提醒更稳定 需要流程治理、数据迁移和持续推广
混合管理 不同项目复杂度差异较大 重点项目统一管理,轻量事项保留灵活度 必须明确数据边界,避免重复维护

跟踪流程与规范:企业管理者进度跟踪风险控制关键指标

4. 预警灵敏度与误报率之间需要平衡

阈值设得过敏,团队会面对大量无效告警,逐渐忽略真正的风险;阈值设得过迟,管理者又失去提前干预的机会。较好的做法是先进行一段时间的影子运行:系统照常收集信号,但不立即升级,通过复盘判断哪些告警有帮助、哪些只是正常波动。

如果一个预警频繁出现,却没有导致任何行动,先检查触发条件是否与交付影响相关;如果重大风险总是绕过预警,则补充更上游的过程信号。阈值应当持续校准,而不是在项目启动时设好后永久不变。

跟踪流程与规范:企业管理者进度跟踪风险控制关键指标

八、结尾:真正可靠的进度跟踪,是更早作出更好的选择

1. 把重点从“完成了多少”转向“还剩多少不确定性”

任务数量和百分比很容易统计,却不一定能说明项目是否安全。管理者更应追问:关键假设是否验证,跨团队依赖是否落实,验收条件是否清楚,剩余缓冲是否足以吸收正常波动。进度不是一条按计划推进的直线,而是不断减少不确定性的过程。

真正有用的跟踪机制,不追求把每个风险都变成红色,也不要求团队永远不偏离计划。它的价值在于让风险尽早暴露,让影响能够被解释,让决策发生在仍有选择的时候。

2. 下一步先用一个项目做四周验证

如果组织准备改进进度跟踪,我建议从一个有代表性的项目开始,而不是先做全公司级制度。选择一个跨团队、周期适中、能够观察里程碑变化的项目,记录基线、预测、阻塞、关键路径余量和验收准备情况,连续运行四周。

  1. 第一周统一交付口径、里程碑条件和指标定义。
  2. 第二周开始记录预测变化原因、阻塞责任人和处理时限。
  3. 第三周检查预警是否触发了真实行动,找出误报与漏报。
  4. 第四周复盘哪些指标帮助提前决策,哪些只是增加填报负担。

四周后再决定是否扩大范围、接入项目管理平台或调整治理流程。衡量改进是否有效,不看字段增加了多少,而看重大风险是否更早被发现、问题是否更快得到决策、计划调整是否更有依据,以及交付质量是否没有被进度压力挤压。

常见问题解答(FAQ)

1. 企业跟踪项目进度,哪些指标最值得优先关注?

我以前看进度时主要盯着完成百分比,但经常到临近交付才发现关键任务已经延期。我想知道,管理者每天或每周看哪些指标,才能尽早识别风险?

优先跟踪里程碑按期率、关键路径任务延期天数、计划完成量与实际完成量的偏差,以及未关闭的高优先级阻塞项。建议按周对比计划与实际;若关键路径任务延期超过一个工作日、里程碑按期率连续两周下降,或高优先级阻塞项超过约定处理时限,就应要求负责人提交影响评估和恢复计划。具体阈值应结合项目周期与交付容忍度设定。

2. 怎样判断项目进度偏差已经构成风险,而不是正常波动?

我在项目周会上见过任务晚一两天就被标红,也见过整体进度看起来正常、关键环节却已经卡住的情况。我想要一个能区分短期波动和真实风险的判断方法。

不要只看单个任务的延期天数,应同时判断任务是否位于关键路径、是否有可用缓冲、是否影响后续依赖和交付日期。可设置三级规则:偏差在计划缓冲内为观察,超出缓冲或连续两个周期未恢复为预警,预计影响里程碑或外部承诺时升级为高风险,并记录影响范围、责任人和应对期限。

3. 进度跟踪数据怎样设置,才能避免报表好看却不真实?

我曾遇到任务被标记为完成,后续验收时却发现还有测试、文档或交接工作没有做。我想知道,团队该怎样统一进度口径,减少汇报中的偏差?

先定义完成标准:任务只有在交付物通过约定验收、必要测试完成且依赖信息已更新后,才能计为完成;“正在做”不能按完成比例主观估算。统一任务粒度和更新频率,要求负责人附上可核验的交付证据,并抽查已完成任务;若报表完成率与验收通过率长期不一致,应先修正口径,而不是据此评估团队绩效。

4. 发现进度风险后,管理者应该如何推动处置并复盘?

我担心风险会上被反复提起,却没有人明确负责,最后只能靠临时加班补救。我想知道,从发现问题到确认风险解除,怎样安排动作才不会让跟踪流于形式?

每项风险都应指定一名责任人、一个处置期限和一个可验证的解除条件,并记录对范围、成本和交付日期的影响。管理者按风险等级安排复查:高风险可每日跟进,普通风险按周检查;逾期未处理或影响扩大时及时升级决策。解除后复盘触发信号、响应耗时和实际损失,把有效措施纳入后续流程。

核心关键词

读者评论

姚
姚雅楠

我们之前也遇到过任务完成率挺高、验收却反复的情况。后来把验收条件和接收人补进里程碑记录,问题确实更早暴露了;不过指标维护需要有人负责,否则过一阵口径又会不一致。

沈
沈文博

关键路径余量对跨部门项目有用,但前提是依赖关系和工期估算相对可信。依赖每天变、任务时间也只是拍脑袋时,余量数字看着精确,实际未必能指导决策。

彭
彭程

我比较认同把基线和最新预测分开记录。团队有时不愿报风险,除了怕追责,也可能是升级后没人及时拍板。除了设置触发阈值,最好也能跟踪决策等待时间和问题最终由谁解决。

文章包含AI辅助创作:跟踪流程与规范:企业管理者进度跟踪风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/608197

赞 (0)
飞飞飞飞
更新记录实操方法:企业管理者提升进度跟踪效率的风险控制方法与模板
上一篇 43分钟前
进度跟踪如何做好周进展?企业管理者风险控制与操作步骤
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
