追踪管理方法大全:管理层进度跟踪数据分析落地清单

管理层追踪进度,最容易犯的错误不是“看得不够勤”,而是把任务完成率当成项目健康度。一个项目可以有 80% 的任务标记为完成,却因为关键路径上的验收、接口联调或客户决策没有落实,最终仍然延期。真正有效的追踪管理,不是多开几次会,而是把进度、依赖、风险、资源和决策放进同一套可验证的判断逻辑里,让管理层知道:现在偏离了什么、偏离会造成什么影响、谁需要在何时做什么。

一、核心结论:追踪的是交付预测,不是任务颜色

1. 管理层最需要回答的三个问题

我通常把管理层进度跟踪压缩成三个问题:目标还可达吗?如果不可达,最早会在哪个节点暴露?现在需要谁做什么决定,才能改变结果?如果一张进度看板回答不了这三问,它展示的多半是记录,不是管理信息。

因此,追踪管理方法的核心不是选甘特图、燃尽图还是周报模板,而是建立一条从目标到行动的证据链:目标拆解为可验收成果,成果对应计划与责任人,进展由证据确认,偏差转换为预测,预测再触发决策和纠偏。

判断项目是否健康,要看未来结果是否仍可控,而不只看过去完成了多少。完成率是滞后指标;关键路径剩余工期、阻塞持续时间、未决事项老化、计划变更频率和资源负荷,往往更早揭示问题。

2. 一套可落地的追踪闭环

  1. 定义结果:明确交付物、验收条件、目标日期和不可妥协的质量边界。
  2. 建立基线:保留经批准的范围、里程碑、估算和资源计划,避免每次延期都悄悄改目标。
  3. 采集进展:以可核验的成果或状态变化更新,而不是只让负责人填写一个百分比。
  4. 识别偏差:比较当前预测与基线,区分单点延误、依赖传导、范围膨胀和资源冲突。
  5. 形成决策:明确需要管理层拍板的选项、成本、影响和最迟决策时间。
  6. 验证效果:在下一周期确认措施是否改变了预测,而不是只确认动作是否完成。

管理层不需要参与每个任务的日常更新,但需要对跨团队依赖、范围取舍、关键资源和风险接受度作出及时决定。追踪体系应把这些事项向上呈现,把执行细节留在团队层面。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

二、为什么管理层看见“绿灯”,项目仍会延期

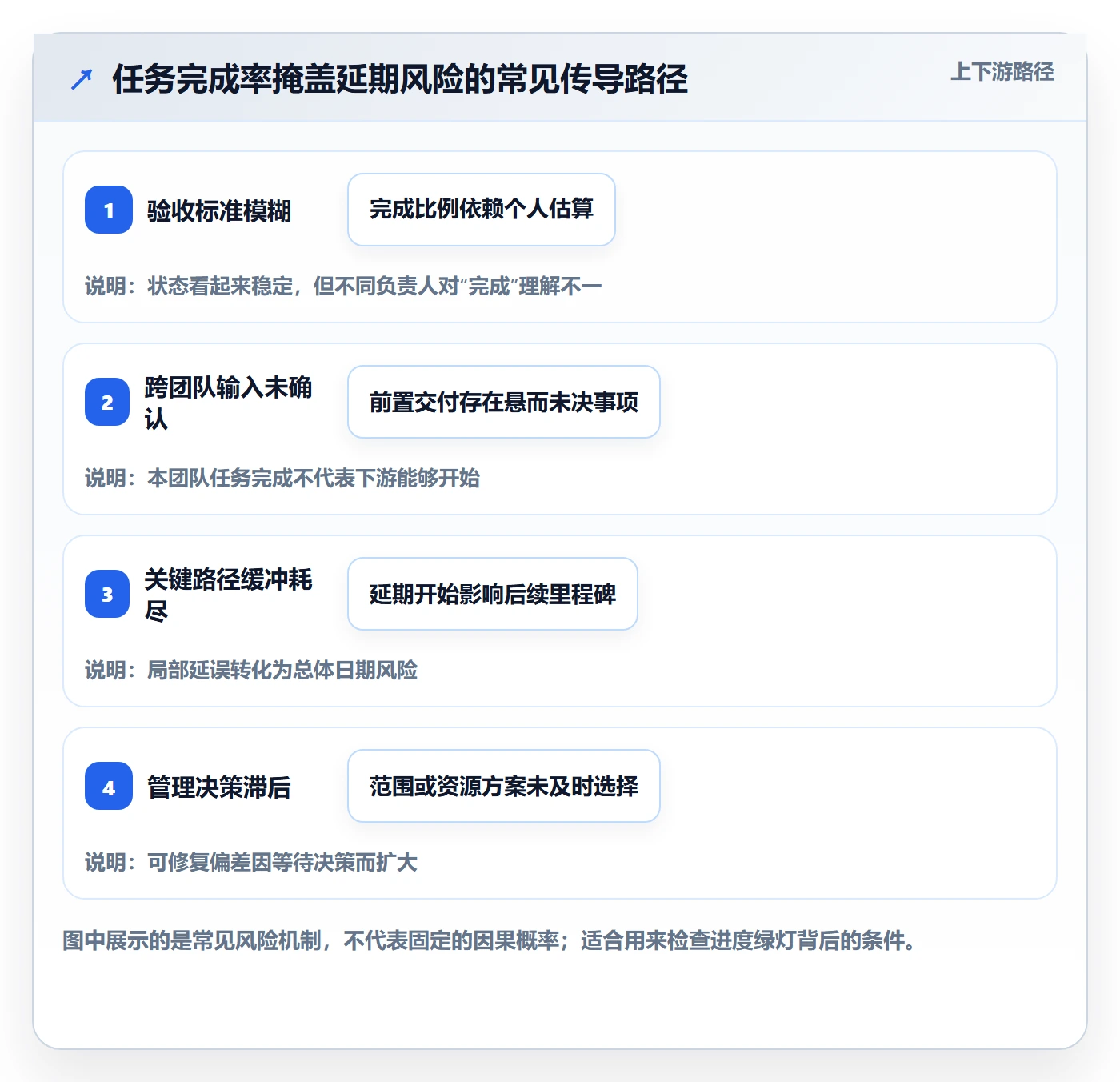

1. 典型场景:任务完成率好看,关键交付却卡住

设想一个 120 人参与、涉及产品、研发、测试、运维和业务验收的项目。周报显示任务完成率 82%,整体状态为绿色,但上线前仍有 3 个接口未完成联调、2 个业务规则待确认,测试环境也没有稳定数据。团队的解释是“剩下的都是收尾”,管理层据此没有调整资源。

两周后,接口联调发现字段定义不一致,业务规则变更又要求补充测试,原本被视为收尾的工作变成新的关键路径。问题并非没人更新任务,而是汇报口径没有区分“已完成的工作量”和“剩余工作的不确定性”。如果一个任务的验收标准模糊,负责人填 90% 并不能说明它只剩 10% 的工期。

这类场景在跨职能项目中尤其常见:团队各自按本地节奏更新,管理层却需要判断端到端交付。单个部门的状态可以是绿灯,部门之间的交接却可能是红灯。因而,管理视图必须同时呈现工作项状态和依赖关系状态。

2. 追踪对象从“任务”扩展到“承诺”

我建议把进度信息分为四层。第一层是任务执行:谁在做、做到哪里、剩余多少。第二层是交付成果:哪些功能、文档、决策或验收条件已经成立。第三层是跨团队承诺:输入方何时交付、接收方何时确认。第四层是结果预测:按当前事实,目标日期是否仍然可信。

如果管理层只看到第一层,就会陷入逐项追问;如果只看到第四层,又无法判断预测依据是否可靠。好的追踪机制应当允许从总览下钻到证据,但不要求高管在日常会议中逐条检查所有事项。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

3. 场景差异决定追踪频率

稳定、重复、依赖少的工作,不需要每天向管理层汇报;新产品探索、监管交付、重大迁移和多供应商项目,则可能需要对关键假设和外部依赖进行更高频检查。追踪频率不应由“公司习惯每周开会”决定,而应由风险变化速度决定。

一个实用判断是:如果风险在两次例会之间就可能从可控变成不可逆,会议频率或异步预警就应提高;如果工作变化缓慢且偏差可及时恢复,周度或双周节奏通常更合适。频率过高会增加汇报成本,过低则会错过干预窗口。

三、常见误区:数字变多,决策质量反而下降

1. 把任务完成率直接等同于项目进度

任务数量不是工作量,工作量也不等同于价值。把 100 个任务中的 80 个完成写成 80% 进度,只有在任务规模、风险和依赖大致均衡时才有参考意义。现实中,一个尚未完成的合规验收,可能比几十个已完成的小优化更影响上线日期。

改善方式是同时展示完成数量、加权工作量、关键交付状态和预测日期。权重可以按估算人天、交付价值或风险等级设计,但必须说明口径,并避免项目中途为了让数字变好而随意调整权重。

2. 用“红黄绿”代替风险解释

红黄绿适合快速扫描,不适合独立承担解释。没有阈值定义的颜色容易变成情绪标签:有的团队把任何延期都标红,有的团队直到无法按期交付才标红。结果是管理层无法横向比较,也不知道绿色背后是否存在尚未验证的假设。

每个状态都应有可复核阈值,例如里程碑预测偏差、关键依赖逾期天数、风险暴露等级或待决事项年龄。颜色是结论的视觉编码,阈值和证据才是结论本身。

3. 只报告偏差,不报告可选动作

“测试延期十天”不是管理建议。管理层真正需要比较的是:压缩非关键范围能否守住上线日;增加测试资源是否有效,是否会挤占其他项目;分阶段发布是否降低风险;或者接受延期的业务成本是多少。

一份高质量升级信息至少包含现状、影响、备选方案、建议方案、决策人和最迟决策时间。若没有这些字段,会议往往会重新讨论事实,最终把决策推迟到下一次会议。

4. 频繁更新,却不维护计划基线

计划会变化,问题不在变化本身,而在于旧目标被覆盖后,组织失去判断变化幅度的依据。若每次延期都直接修改日期,月底看板可能依旧全绿,但团队已无法说明最初承诺与实际预测之间的差异。

应保留原始基线、已批准变更和当前预测三种视图。基线用于衡量承诺偏差,变更记录用于解释原因,当前预测用于指导行动。三者不应混成一个“最新日期”。

常见做法 表面好处 隐藏风险 改进方式
只汇报任务完成率 简单、容易汇总 关键依赖和高风险任务被平均掉 补充关键成果、依赖状态与预测日期
只用红黄绿表示健康度 高层扫一眼就能看 阈值不一致,颜色失去可比性 公开状态阈值,并附偏差原因和证据
延期后直接改计划 看板迅速恢复正常 承诺变化不可追溯,复盘失真 保留基线、批准变更和当前预测
要求所有事项每天更新 数据看似实时 维护负担上升,更新质量下降 按风险和变化速度设置更新频率

四、专业判断逻辑:从状态记录走到可行动预测

1. 先判断指标是否能触发行动

设计指标时,我会先问:指标恶化后,谁会采取什么动作?如果答案不明确,这个指标可能只是装饰。比如“会议数量”通常不能直接说明交付风险;“阻塞事项中超过五个工作日未解决的比例”则可能触发升级或资源协调。

管理层视图不宜堆满指标。建议优先保留 6 至 10 个能够支持判断的核心指标,再根据项目类型增加专项指标。指标太少会漏掉风险,指标太多会让真正需要处理的信号淹没在细节中。

2. 用领先指标与滞后指标搭配

滞后指标描述已经发生的结果,例如里程碑按期率、交付缺陷数和实际工期偏差。领先指标描述可能影响未来的条件,例如未决依赖数量、阻塞老化、范围变更频率和关键岗位负荷。只看滞后指标,通常要等结果变差后才发现问题;只看领先指标,则容易把风险猜测误当成确定结果。

建议在同一张管理视图中建立“信号,影响,动作”的对应关系。例如,关键依赖逾期是信号,可能影响集成测试窗口是影响,指定升级负责人或调整测试顺序是动作。这样,指标不再只是颜色,而是管理流程的一部分。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

3. 预测日期要说明置信度和前提

“预计 9 月 30 日完成”看起来明确,但如果它建立在供应商按期交付、业务规则不再变化、测试缺陷可控等假设上,管理层需要知道这些前提。预测不是承诺的替代品,而是对当前证据的判断。建议同时标记预测区间、主要假设和风险等级。

历史数据较少时,不必伪装成精确的概率模型。可以用乐观、基准、保守三种情景,并写出情景转换条件。例如,若接口在本周三前完成联调,基准日期仍可守住;若延至下周,则测试窗口减少五个工作日,需要调整范围或验收方式。

4. 区分可控偏差、结构性偏差和外部不确定性

可控偏差通常能通过团队内部重新排序或短期调配解决;结构性偏差来自范围超出能力、关键技能不足或依赖设计不合理;外部不确定性则可能来自客户决策、供应商交付或政策变化。三类问题的责任人和措施不同,不能一律归结为“加强沟通”。

追踪报告应把偏差原因分类,并记录证据与责任边界。这样既避免简单归责,也能帮助管理层识别重复发生的系统问题,例如多个项目都因同一个共享环境排期而延误。

五、案例与数据观察:把项目周报改成可决策的管理视图

1. 情景案例:从 82% 完成率识别真正的卡点

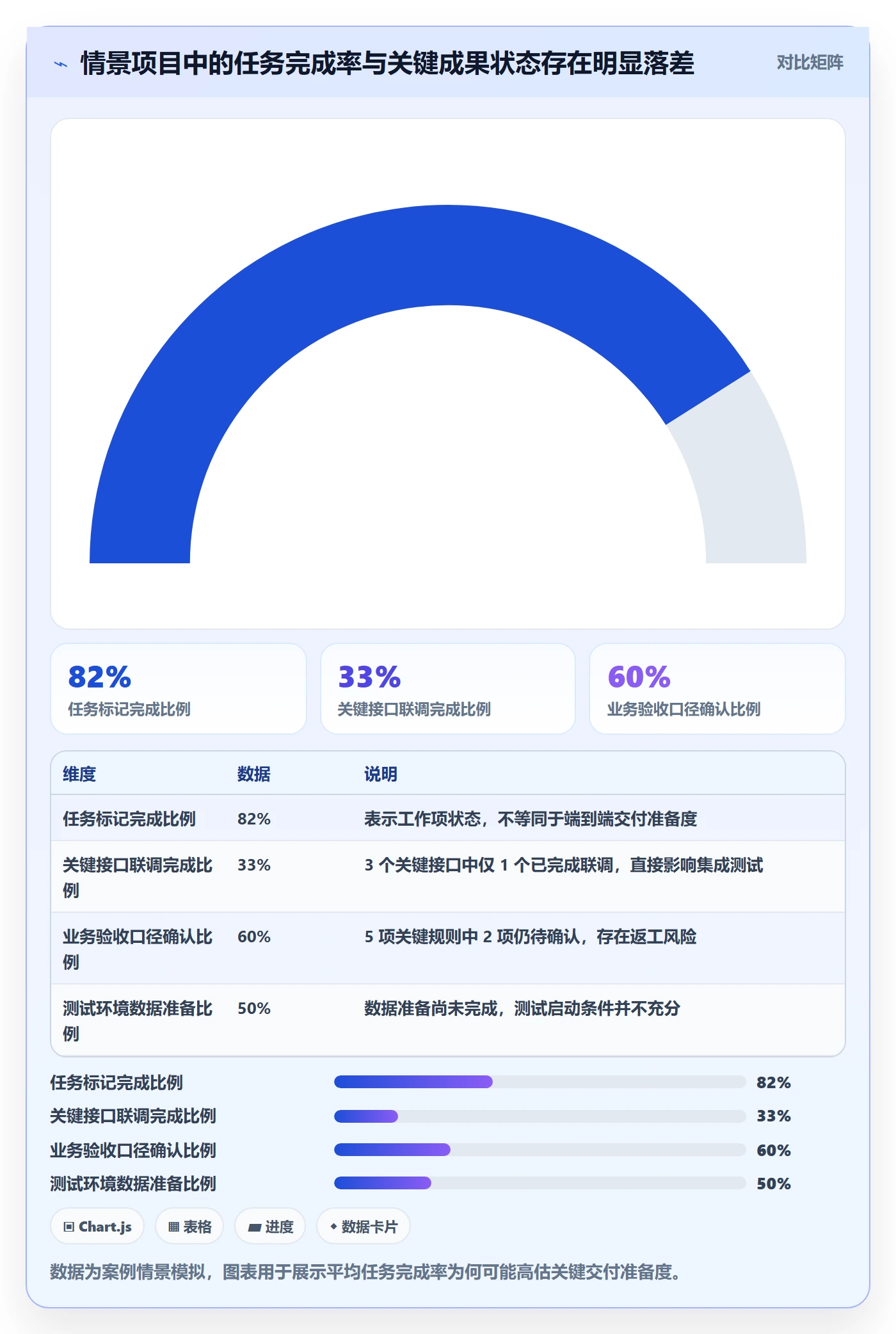

以下案例为方法演示,不代表某个企业的实际经营数据。某 120 人跨部门交付项目,原计划 16 周完成,涉及 6 个业务域、4 个研发团队和 2 个外部系统。第 11 周的周报显示任务完成率 82%,但三个关键接口尚未联调,业务验收口径有两项待定,集成测试预计还需四周。

如果只按任务比例判断,项目似乎接近收尾。进一步检查后发现,未联调接口中有两个处于关键路径;待定规则会影响测试用例;测试环境数据准备仍由另一团队负责,且交付日期没有书面确认。管理层真正需要处理的不是“再催一下”,而是决定规则冻结时间、协调环境资源,并判断是否将低优先级范围移至后续版本。

团队将周报改为四块:基线与当前预测、关键成果证据、跨团队依赖、待决策事项。两周后的复盘显示,管理层不再逐条追问任务,而是把讨论集中在接口负责人、范围边界和环境窗口上。对这个案例而言,价值不在于看板更漂亮,而在于问题从“完成率为什么不够高”变成“哪一个决定可以保护交付日期”。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

2. 追踪字段如何减少“报喜不报忧”

我建议每个关键交付至少保留以下字段:计划完成日、当前预测日、完成证据、剩余工作、前置依赖、阻塞时长、验收责任人、风险等级和下一步动作。并非每个普通任务都必须填满这些内容,而是把完整字段用于关键路径和高风险成果,避免全员维护大量无差别信息。

状态更新要写事实,而不是情绪。例如,“进展顺利”无法复核;“接口 A 完成字段映射,联调通过 18 项用例中的 15 项,剩余 3 项依赖业务确认”则说明了成果、剩余工作和外部条件。管理层可以据此判断是否介入。

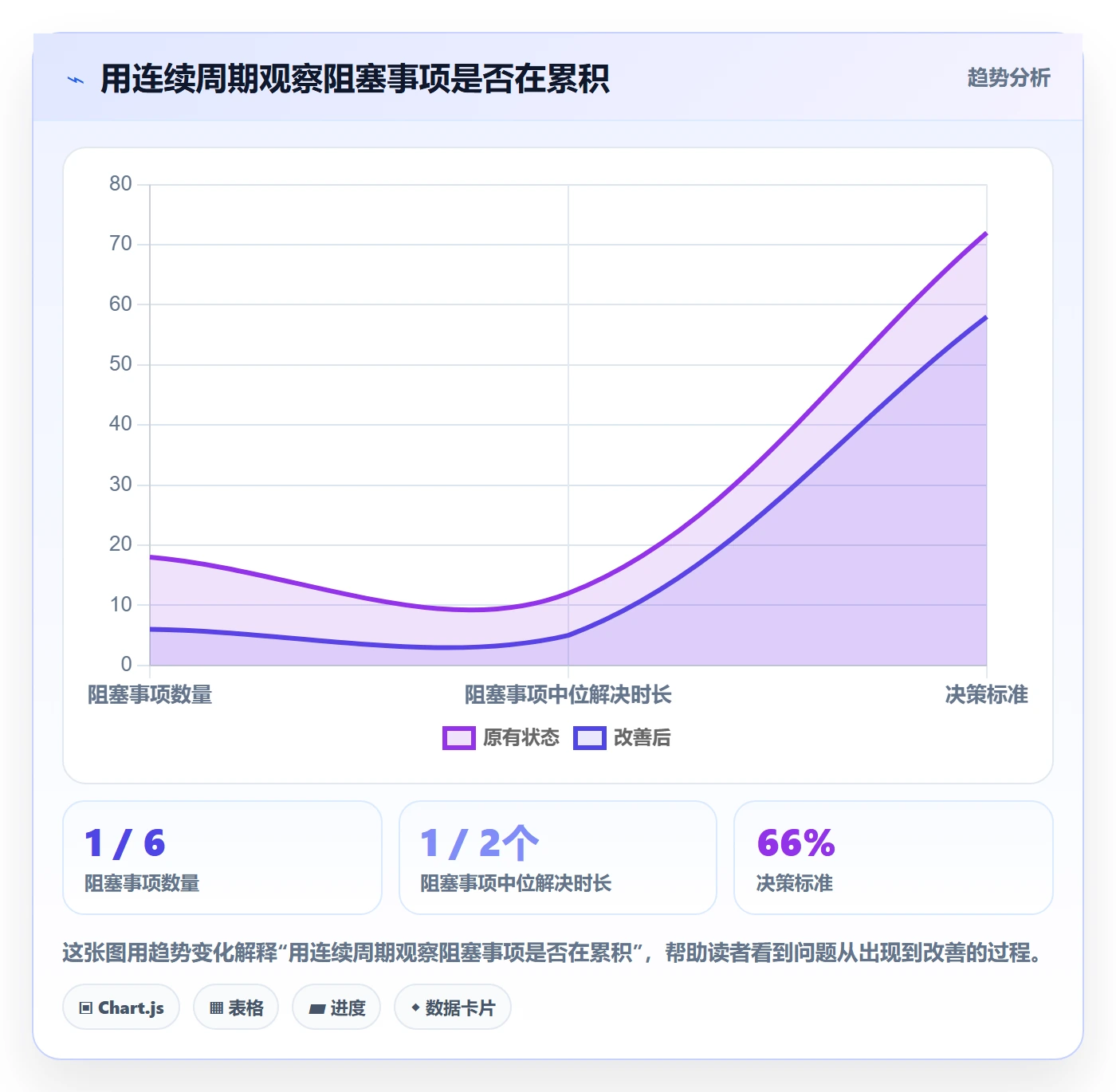

3. 用趋势而非单周快照判断问题

单周数据容易受节假日、批量结项或统计口径变化影响。观察至少连续几个周期的趋势,能识别风险是否在积累。例如,阻塞事项数量稳定,但中位解决时间持续增加,说明团队可能只是不断新增问题、没有加快清理;未决事项数量下降,但范围变更频率上升,也不一定代表风险降低。

对首次开展追踪的团队,不要急着与外部所谓“行业平均值”比较。先用 4 至 8 周建立内部基线,统一状态定义和采集规则,再观察自身趋势。行业基准只有在项目类型、规模、统计口径和交付模式相近时才有参考价值。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

4. 什么时候引入项目管理平台

当团队规模、项目数量和依赖复杂度增加后,电子表格往往会出现多个版本、字段定义不一致、变更不可追溯和汇总重复录入等问题。此时,引入项目管理平台的价值不只是自动生成图表,而是让需求、任务、缺陷、测试、发布和风险之间能够保持可追溯关系。

以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合评估需求管理、研发协作和管理层进度视图是否能在同一套工作流中衔接。其支持私有化部署,也支持 Jira 平滑迁移;对于有数据治理、部署边界或国产替代要求的企业,可以纳入选型候选。是否适合仍需结合实际流程、权限模型、集成范围、运维能力和迁移验证结果判断,不宜仅凭产品介绍作结论。

评估时,我会要求供应商或内部实施团队用一个真实项目走通端到端链路:需求变更能否关联到任务和测试;风险能否升级到管理视图;权限是否符合组织边界;历史数据迁移后能否还原关键字段;报表能否解释预测依据。演示环境里能点出来,不等于生产环境中可持续维护。

六、落地清单:从试点到管理节奏的具体做法

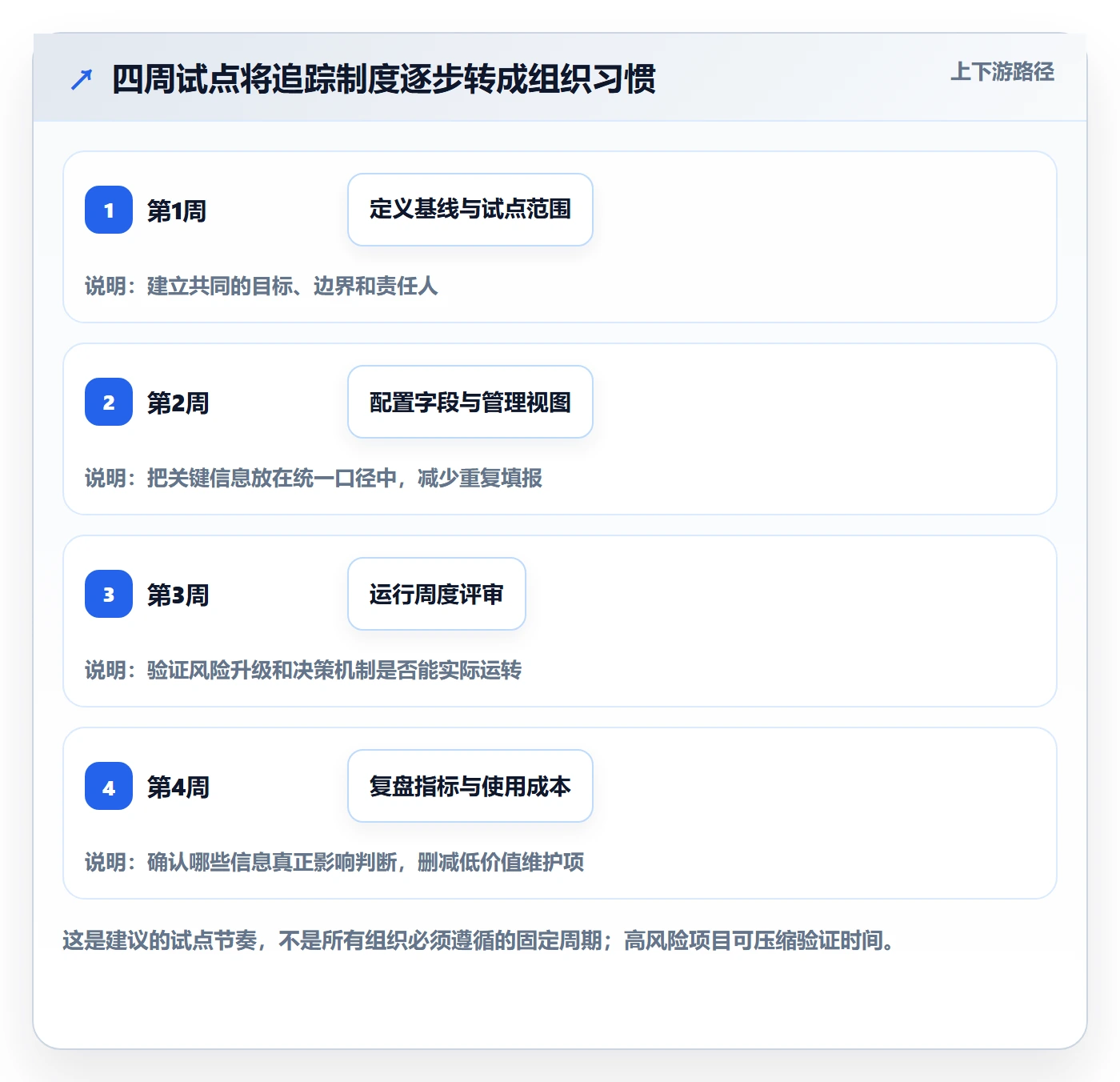

1. 第一周:选一个有代表性的试点

不要一上来要求全公司统一改流程。选择一个跨团队、周期适中、管理层确实需要协调资源的项目作为试点。它既不能简单到看不出方法价值,也不应复杂到所有问题都来自外部不可控因素。

  • 确定项目目标、交付范围、验收条件与基线日期。
  • 标出关键路径、外部依赖、关键角色和不可妥协的质量要求。
  • 约定状态定义、更新责任、数据口径和升级阈值。
  • 明确管理层能处理的事项,避免把所有执行问题都升级。

2. 第二周:搭建最小可用的追踪视图

试点阶段应优先解决“看不清、对不上、无法行动”三类问题,而不是追求指标齐全。管理视图可以包含项目目标、当前预测、基线偏差、关键成果、依赖与阻塞、主要风险、待决策事项和行动负责人。

对每个指标都写明数据来源、更新时间和责任人。若完成率由负责人手工估算,应明确它是估算值;若里程碑日期来自排期系统,则说明计算口径。数据的可信度来自来源透明,不来自看板颜色鲜艳。

3. 第三至四周:建立固定追踪节奏

可采用“团队短周期更新、项目层周度评审、管理层按需升级”的分层节奏。团队每天或每周更新执行信息;项目负责人每周检查依赖和预测;管理层只处理超过阈值的偏差、资源冲突和范围决策。

每次管理评审建议控制在几个固定问题内:与基线相比发生了什么变化?变化来自哪里?若不处理会影响什么?有哪些选项,各自代价是什么?谁在何时作出决定?上次行动是否改变了预测?这套问题能减少重复汇报,也能让会议记录变成行动记录。

追踪管理方法大全:管理层进度跟踪数据分析落地清单

4. 试点结束:评估机制,不只评估工具

试点复盘要检查三个方面。第一,信息质量是否提升,例如关键事项是否有证据、预测是否能解释。第二,决策链路是否变快,例如跨团队待决事项是否减少老化。第三,维护成本是否可接受,例如团队花在更新和整理上的时间是否明显增加。

若项目没有改善,不要马上归因于“工具不好用”。先检查目标是否稳定、职责是否明确、状态定义是否一致、管理层是否按约定处理升级事项。平台只能帮助承载流程和数据,不能替代组织中的决策责任。

七、不同情况下的行动建议与取舍

1. 项目规模较小、依赖较少

小团队可以从共享看板和每周评审开始,不必先建设复杂的指标体系。重点是每项关键成果有负责人、截止时间和验收条件,并把阻塞事项及时显式化。若维护工具的成本高于协作收益,轻量表格依然可以满足需要。

取舍在于自动化程度与灵活性。简单工具灵活、上手快,但多项目汇总和变更追溯能力有限;平台化管理更容易统一口径,却需要流程设计、权限配置和团队培训。

2. 多团队并行、依赖频繁

这类项目应优先管理接口、交付承诺和依赖老化,而不是增加更多状态字段。为每个跨团队依赖指定提供方、接收方、交付日期和验收条件;对于逾期事项,规定升级路径和响应时限。

取舍在于标准化与团队自治。过度标准化会让不同团队为了填字段而工作;过度自治又会让管理层无法横向判断。较好的做法是统一关键口径,同时允许团队保留满足自身执行需要的细节视图。

3. 范围变化频繁、需求仍在探索

探索型项目不宜用固定范围下的任务完成率评价团队。应追踪假设验证进度、已排除风险、原型反馈、决策节点和投入上限。每一阶段都要说明继续投入的条件,避免探索项目因为“已经投入很多”而无限延长。

取舍在于可预测性与学习速度。过早冻结范围能提高短期计划稳定性,却可能把错误假设带入后续交付;频繁调整则损害排期可信度。建议把探索阶段和交付阶段分开设定指标与审批规则。

4. 强监管、高审计或私有化要求

这类组织需要把权限、数据留存、操作日志、变更审批和部署边界纳入追踪方案。工具能否提供部署模式只是起点,还要验证备份恢复、身份认证、权限继承、审计导出和升级维护流程。

取舍在于控制要求与实施成本。私有化部署可能更符合数据边界和治理要求,但也会增加基础设施、升级、监控和运维责任。选型时应把三年总拥有成本纳入评估,而不是只比较初始许可费用。

5. 已有旧系统,考虑迁移或国产替代

迁移前先盘点现有项目、字段、权限、附件、工作流、历史数据和报表依赖。不要把“能导出”当成“能迁移”:真正需要验证的是数据关系、历史状态、链接完整性和用户权限是否在新环境中保持可用。

如评估 PingCode 的 Jira 平滑迁移能力,建议用脱敏副本先做小范围演练,抽查不同类型项目、复杂字段、附件和权限规则,并设置迁移验收清单。国产替代是否合适,最终取决于功能适配、部署与安全要求、集成生态、实施服务和长期维护成本;不应把“替代”理解为只换一个名称。

组织情况 优先追踪内容 建议频率 主要取舍
小团队、依赖少 关键成果、负责人、阻塞项 每周 轻量灵活与自动汇总能力之间取舍
多团队、依赖密集 接口承诺、依赖老化、关键路径 周度评审,风险变化时加密 统一口径与团队执行自由度之间取舍
探索型项目 假设验证、学习成果、投入上限 按决策节点 计划稳定性与学习速度之间取舍
强治理或私有化要求 权限、审计、数据边界、恢复能力 按风险和变更事件 控制水平与实施运维成本之间取舍

八、管理层进度跟踪数据分析落地清单

1. 目标与基线检查

  • 项目目标是否能对应到可验收成果?
  • 范围、日期、资源和质量基线是否有批准记录?
  • 计划变更是否保留原始版本和变更原因?
  • 关键里程碑是否有明确的验收人和验收条件?

2. 数据与指标检查

  • 任务完成率是否与关键成果状态分开呈现?
  • 领先指标和滞后指标是否同时覆盖?
  • 每个指标是否有定义、数据来源、更新时间和责任人?
  • 预测是否附带假设、风险和置信程度说明?
  • 是否能追踪阻塞持续时间和跨团队依赖,而不只是事项数量?

3. 管理行动检查

  • 升级事项是否包含影响、备选方案和建议动作?
  • 管理层是否知道每项决策的最迟时间?
  • 每个纠偏动作是否有负责人和复核日期?
  • 复核时是否检查预测变化,而非只检查动作是否打勾?

4. 工具与治理检查

  • 当前工具是否造成重复录入、口径冲突或数据孤岛?
  • 权限、审计、部署和数据保留要求是否得到验证?
  • 迁移测试是否覆盖历史数据、附件、关系和权限?
  • 工具维护成本是否与项目规模和协作收益匹配?

九、结语:把进度管理从“解释过去”变成“改变未来”

我对追踪管理的判断很简单:一份进度报告如果只能解释上周发生了什么,它是记录;如果能够指出未来的风险、给出可选择的动作,并让组织及时完成决策,它才是管理工具。数据本身不会自动改善交付,真正产生价值的是数据背后的定义、责任、节奏和行动闭环。

下一步不必先采购系统,也不必先设计几十个指标。选一个真实项目,保留原始基线,找出三项最关键的交付和三项最危险的依赖;连续四周记录预测、阻塞和决策结果。随后删掉没有触发任何行动的指标,强化能提前暴露风险的信号。先让管理层看见真正影响交付的少数事实,再逐步扩展自动化和平台能力。

常见问题解答(FAQ)

1. 管理层追踪项目进度,优先看哪些数据?

我以前看进度汇报时,常被完成百分比和任务数量带偏:数字看起来不错,关键节点却可能已经延期。我想知道管理层该关注哪些数据,才能尽早发现真正影响交付的问题。

建议固定看四类数据:关键里程碑计划与实际日期、剩余工作量及趋势、关键路径任务偏差、风险与依赖项的责任人和解决日期。完成率只能作为辅助指标;如果已完成比例上升,但关键路径延期或剩余工作量连续增加,应优先判断交付风险。

2. 项目进度跟踪应该多久更新一次?

我在跨部门项目里遇到过数据更新太慢的情况,周会看到的进度已经不是当前状态;更新太频繁,又容易让团队把时间花在填报上。我想找到既能及时预警、又不增加过多负担的频率。

可按变化速度分层:执行团队每周至少更新一次任务状态,关键路径或高风险事项在发生变化时及时更新;管理层每周或每两周查看一次汇总。临近里程碑、发生重大依赖变化或预测延期时,应临时提高跟踪频率,而不是机械地要求所有项目每天填报。

3. 怎样判断项目是真的延期,而不是进度数据看起来落后?

我碰到过任务完成比例偏低但实际交付仍可按期的情况,也见过报表显示进度正常、最后却突然延期。我不确定应该用什么依据区分短期波动和真实的交付风险。

先核对基线计划、实际完成记录和剩余工作量是否使用同一口径,再检查关键路径是否受影响。若关键里程碑预测日期持续晚于基线、关键任务存在未解决依赖,或连续两个跟踪周期的剩余工作量没有下降,就应按风险处理;单次比例波动则先确认数据更新时间和任务拆分是否合理。

4. 发现项目进度偏差后,管理层应该如何推动纠偏?

我参加过只讨论延期、没有明确后续动作的进度会,问题在下次汇报时仍然存在。我想知道怎样把数据分析变成可追踪的决策,而不是再增加一份状态报告。

对每项偏差记录影响的里程碑、原因、责任人、纠偏动作和完成期限,并标明需要管理层解决的资源或跨部门依赖。下一次跟踪时核验动作是否完成、预测日期是否改善;若连续两个周期没有改善,或影响关键里程碑,就升级决策,例如调整范围、资源或交付顺序,并同步更新风险预测。

核心关键词

读者评论

丁
丁可欣

我们以前也用完成率看进度,后来发现验收和跨团队输入没确认时,数字确实容易显得过于乐观。把关键依赖单独列出来后,周会更容易聚焦。

周
周然

保留基线、批准变更和当前预测这个做法比较实用。实际落地时,变更原因和审批记录要有人维护,否则三种日期很快又会混在一起。

韦
韦明远

文中提到按风险变化速度调整追踪频率,我觉得比固定每天更新合理。不过预测区间怎么定,还是需要结合团队历史数据,不能只凭负责人感觉。

文章包含AI辅助创作:追踪管理方法大全:管理层进度跟踪数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607658

赞 (0)
飞飞飞飞
进度跟踪跟踪教程:管理层数据分析,避坑指南
上一篇 40分钟前
进展怎么做?管理层协同管理:进度跟踪从0到1
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
