进展跟踪最容易失效的时刻,往往不是项目延期之后,而是所有人都说“还在按计划推进”的那一周。管理层看到的是绿灯,执行团队却知道关键依赖尚未到位;周报写着完成 80%,但没人能说清剩下的 20% 需要谁、何时、交付什么。要把进度跟踪从 0 做到 1,重点不是增加汇报频率,而是设计一套能尽早暴露偏差、明确决策责任、推动纠偏的管理制度。
一、先讲结论:进度跟踪不是“要进度”,而是建立决策闭环
1. 管理层要跟踪的是偏差,不是忙碌程度
我判断一套进度制度是否有效,首先看它能否回答四个问题:承诺的结果是什么;当前状态有什么证据;偏差会影响哪个里程碑;需要谁在何时做什么决策。若一张周报只有“完成百分比、正在推进、预计下周完成”,它记录了态度,却没有形成管理信息。
项目的实际进展不能仅用任务数量衡量。拆出 100 个小任务并完成 80 个,不代表项目完成了 80%;若未完成的 20 个恰好是接口联调、合规验收或关键客户确认,项目仍可能无法进入下一阶段。管理层需要看的是关键路径上的可验证交付物,以及偏差对最终目标的影响。

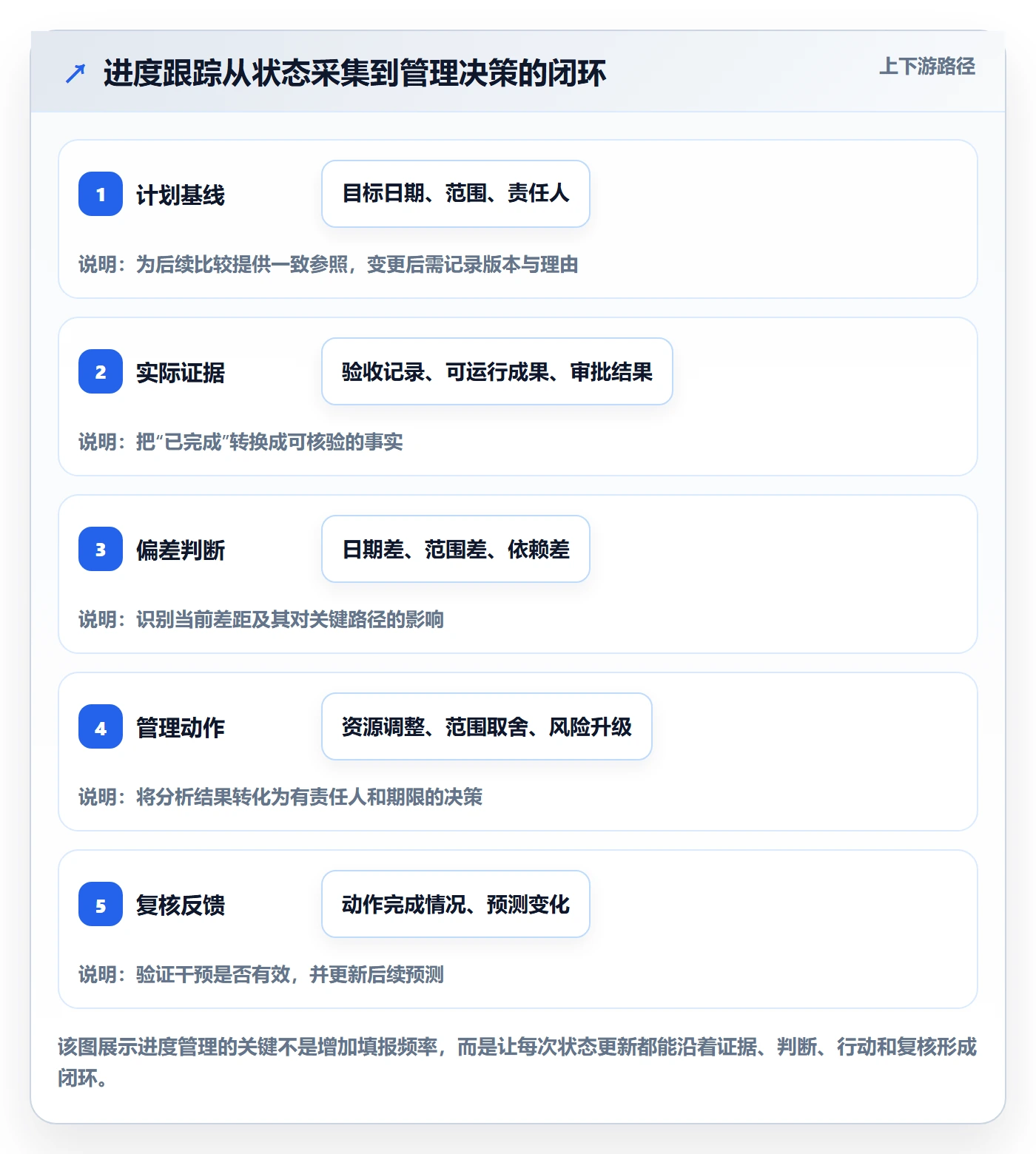

2. 制度的最小闭环是计划、证据、偏差、行动、复核
从 0 到 1,不必先搭建复杂的绩效体系。最小可用制度应包含五个连续动作:基线计划明确承诺;团队用证据更新状态;项目负责人判断偏差;有权限的人作出决策;下一次跟踪确认行动是否完成。缺少任何一环,进度数据都可能变成“填过了,但没有用”。
- 计划:明确里程碑、交付物、责任人、依赖项和验收条件。
- 证据:用可检查的产物证明状态,例如测试报告、评审结论、已签收的需求或可运行版本。
- 偏差:记录基线与预测的差异,并说明影响范围与原因。
- 行动:确定具体负责人、完成期限和需要的资源或决策。
- 复核:确认问题是否消除,预测是否随之更新。
制度设计应从决策需求倒推字段,而不是先把表格做得很满。管理层若无法根据报表决定“加人、降范围、调整顺序还是接受延期”,就应减少装饰性字段,补齐偏差原因、影响评估和待决事项。

3. 先把“绿色”定义清楚,再要求团队报颜色
红黄绿状态很直观,但如果没有统一口径,同一个项目的“黄”可能代表预计晚两天,也可能代表关键交付物尚无负责人。我的建议是把颜色绑定到明确的时间窗口、里程碑影响和处置要求。例如绿色表示当前预测仍在批准基线内;黄色表示存在可恢复偏差,需要项目负责人提交恢复方案;红色表示已影响关键里程碑,或需要管理层在规定时间内作出取舍。
颜色不是结论,而是触发管理动作的信号。状态定义一旦模糊,团队会倾向于报绿;定义清楚并且报黄不会自动带来惩罚,真实风险才更可能提前浮出水面。
二、背景和真实场景:为什么管理层看到的进度常常偏乐观
1. 汇报链条越长,信息越容易被“修饰”
在多部门协作的项目里,进度通常从执行者传到小组负责人,再传给项目经理,最后进入管理层周报。每一层都可能出于善意压缩细节:把“代码已提交”说成“开发完成”,把“等待对方反馈”写成“正在联调”,把“计划完成日期”写成“预计完成日期”。信息并非一定造假,但状态定义不一致会让风险逐层变淡。
因此,进度制度不能只规定谁每周填表,还要规定什么算完成、什么证据可接受、什么时候必须升级。比如“开发完成”可以要求代码合并、构建通过、核心用例自测完成;“测试完成”则要明确缺陷门槛、阻塞问题数量和验收责任人。定义越贴近工作产物,越不依赖汇报者的乐观程度。
2. 计划偏差不一定来自执行慢,也可能来自计划本身失真
项目延期经常被简单归因于“执行不到位”,但真正的原因可能是需求边界不断变化、外部依赖未确认、审批周期被低估、关键岗位资源被多个项目重复占用。若管理层只盯任务是否按日期完成,却不检查假设是否成立,就会把结构性问题误判为个人效率问题。
我会把偏差原因至少拆成四类:范围变化、估算或计划偏差、资源约束、外部依赖。团队可以在此基础上增加合规、质量、决策等待等类别,但不宜一开始就扩展成几十种原因码。分类的目的不是做精美统计,而是让管理层知道该修正流程、资源、目标还是协作机制。
3. 100 人以上组织需要同时解决局部透明和全局可比
组织规模增大后,单个项目内部的沟通方式通常不能直接复制到组合管理层面。研发团队可能按迭代看工作项,业务部门按阶段看交付,管理层关注预算、客户承诺和风险敞口。若强行要求所有团队用同一粒度,轻则让团队维护两套口径,重则造成数据看似统一、含义却不一致。
更可行的做法是统一少数共同字段,例如目标、里程碑、预测日期、状态定义、重大依赖和升级事项;团队保留适合自身工作的执行细节。组织需要统一的是决策所需的语义,而不是所有团队的工作方法与任务颗粒度。
4. 进度数据的价值取决于它能否改变下一步行动
一份报告如果只在月末汇总延期项目数量,往往只能解释过去。更有管理价值的问题是:哪些项目的预测正在持续恶化;风险集中在哪些依赖或资源;哪些决策如果本周不做,会导致恢复成本明显上升。进度制度要让这类问题在里程碑失守前出现,而不是等到结果已经无法挽回。
若组织尚无可靠历史基线,不宜把单一百分比当作行业标准。我更建议先建立内部观察:记录每个里程碑的原始承诺日期、每周预测日期、最终实际日期,以及每次预测变化的原因。积累一个完整周期后,再讨论估算偏差和缓冲设置,避免把未经验证的外部数字当作本组织的管理标尺。
三、常见误区:看起来在管进度,实际在制造噪音
1. 误区一:把汇报频率当成管理力度
每天催一次并不会自动提升项目可控性。如果关键工作两周才产生一次可验证结果,要求每日填写百分比,只会促使团队反复估算。频率应与工作节奏、风险和决策时效匹配:高风险联调阶段可以每日短同步,稳定执行阶段每周更新,管理层则按决策窗口查看异常。
跟踪频率过高会增加上下文切换成本,也会让成员把时间花在解释状态上;频率过低则可能错过纠偏窗口。正确的问题不是“多久汇报一次”,而是最晚何时发现偏差,才能以合理成本恢复。
2. 误区二:用任务完成率替代里程碑预测
任务完成率适合观察执行队列,不适合直接代表整体交付进度。前期容易拆分的准备工作可能很快完成,复杂集成和验收却集中在后段。若把“完成任务数除以任务总数”当作项目完成度,就会产生前期进展很快、临近交付突然暴露大量未完成事项的错觉。
任务完成率可以保留为团队内部辅助指标,但管理层至少还要看关键交付物是否具备、里程碑预测是否变化、未解决问题是否阻塞后续路径。任务粒度变化较大的项目,应避免把不同大小的任务等权计数。
3. 误区三:只统计延期,不记录预测变化
只在延期发生后记一笔,无法分辨问题是突然出现还是持续恶化。一个项目可能连续三周把预计完成日期向后移动,最后才正式宣布延期;另一个项目可能一次性遇到外部审批阻塞,及时调整后仍赶上窗口。二者的管理含义完全不同。
每周保存预测日期和变更理由,才能看见预测漂移。它能帮助管理层识别估算系统性偏差、依赖等待时间过长或风险上报过晚等问题。对项目负责人来说,预测变化不是“承认失败”,而是让组织保留调整空间。
4. 误区四:把红灯项目当成负责人的个人失败
如果红灯一亮就追责,团队会学会延迟报红、弱化风险描述或把问题留到最后。制度真正需要约束的是瞒报、无责任人、无恢复方案、长期不更新预测,而不是风险本身。承担合理风险并及时升级,通常比维持表面绿色更有利于组织。
管理层可以要求红灯项目在一个工作日内提交简明处置建议,但不应要求负责人承诺不具备依据的“保证按期”。恢复方案需要写清可选路径及代价,例如缩小范围、增加资源、调整顺序或接受延期,而不是只写“加强沟通、全力推进”。
5. 误区五:先买系统,再讨论制度
工具可以减少重复录入、追踪变更和汇总状态,但它无法替管理层定义什么是完成、哪个偏差需要升级、谁有权改变范围。如果规则没有定清楚,系统只会把模糊信息更快地汇总起来。实施前至少要先统一状态定义、责任边界和里程碑口径,再决定哪些动作适合自动化。
对中大型企业以及 100 人以上组织,项目数量和协作关系多,权限、数据隔离、历史迁移、定制流程与部署要求往往会影响落地成本。PingCode 可以作为项目管理平台的评估对象之一;若组织将其用于规模化协作,应通过实际工作流验证需求管理、迭代跟踪、看板、报表和权限配置是否贴合业务。平台支持私有化部署,并可评估 Jira 平滑迁移方案;“国产替代”是否合适,仍需以功能覆盖、迁移验证、运维能力和总拥有成本为依据,不宜把产品能力描述直接等同于项目成功保证。
选型时建议拿一个真实项目做小范围验证:导入代表性工作项、模拟一次需求变更和延期升级、测试管理层报表、确认权限边界,并评估旧数据迁移后字段与链接是否完整。这样比单看功能清单更容易发现流程不匹配的问题。
四、专业判断逻辑:制度要先回答六个设计问题
1. 先定义交付对象,避免只管理“百分比”
每个项目都应有能被验收的目标,目标可以是产品能力、业务流程、合规结果或客户交付,但必须能说明“完成是什么样”。把目标拆成若干里程碑,每个里程碑至少包括交付物、验收人、计划日期和前置依赖。若一个里程碑无法说明验收证据,它大概率仍然只是活动名称。
建议先从结果倒推计划,而不是从团队现有任务清单向上拼凑进度。比如“完成新功能”不是验收标准;“关键用户可在测试环境完成指定流程,阻塞级缺陷为零,业务负责人签收”才更接近可判断的交付状态。
2. 区分承诺基线、当前预测和实际完成
三者必须分开记录。承诺基线是批准后用于比较的原始日期;当前预测是团队根据最新信息判断的可能完成日期;实际完成是验收条件满足的日期。若每次变更都直接覆盖原计划,组织将失去判断预测能力与计划稳定性的依据。
基线变更可以发生,但应留下变更时间、原因、批准人和影响范围。这样既允许管理层基于事实调整目标,也避免通过反复改计划制造“从未延期”的假象。
3. 以关键路径和风险敞口决定关注顺序
管理层不必平均关注所有工作项。优先查看那些一旦延迟就会影响关键里程碑、客户承诺、合规窗口或其他项目的事项。风险敞口可以用“影响程度、发生可能性、剩余缓冲、恢复难度”来判断,不必一开始就追求精确的复杂评分。
有经验的项目负责人会把关键依赖单独列出来:依赖方、承诺日期、验证方式、未交付后的替代方案。只写“等待外部部门”没有操作价值;写明“若周三未收到接口规格,周四启动模拟数据方案,范围影响为两项非关键指标”,才便于决策。
4. 让状态颜色触发不同级别的行动
状态口径应贴合组织实际周期,以下表格是可调整的制度示例,并非适用于所有企业的标准。真正重要的是团队知道何时自行处理、何时升级,以及管理层需要提供什么帮助。
| 状态 | 建议判断条件 | 项目团队动作 | 管理层动作 |
|---|---|---|---|
| 绿色 | 关键里程碑预测仍在批准容差内,证据符合验收要求 | 按常规节奏更新,记录关键依赖 | 查看趋势和重大事项,不要求额外汇报 |
| 黄色 | 出现可恢复偏差,或关键依赖存在逾期风险 | 提交原因、影响、恢复方案和责任人 | 在约定时限内协调资源或解除跨部门阻塞 |
| 红色 | 关键里程碑已预测失守,或需要改变范围、预算、承诺 | 更新预测并列出决策选项与代价 | 明确接受、调整、追加资源或终止的决定 |
5. 让升级规则以“决策时限”而非“层级数量”设计
制度常把升级写成“先找直属经理,再找部门负责人,最后报管理层”。这能描述路径,却不能保证问题及时解决。更实用的规则是:哪些事项需要在多长时间内得到决策;若直接责任人无权处理,如何将信息带到拥有权限的人面前;决策未发生时,项目的临时保护措施是什么。
例如,影响关键路径且需要跨部门资源的事项,可要求项目负责人在发现后一个工作日内提交影响说明;业务负责人在约定时间内确认优先级;若未达成共识,则进入固定的组合评审窗口。具体时限应按企业决策节奏设置,不应机械照搬。
6. 把会议从“轮流念状态”改成“处理例外”
状态更新应尽量异步完成,会议时间留给黄灯、红灯、关键依赖和需要决策的事项。每个议题控制在三部分:事实是什么、选择有哪些、希望谁在何时作出什么决定。若讨论结束没有责任人、期限或决策记录,这次会议就没有完成管理闭环。
对项目组合评审,可以使用一页摘要:目标与基线、最新预测、状态变化、关键路径、待决事项、资源冲突。不要把几十页工作明细搬进高层会议;明细用于追溯,摘要用于决策。
五、具体案例与数据观察:用一个模拟项目检验制度是否有效
1. 情景说明:数据是推演,不代表行业统计
下面使用一个情景模拟,展示制度变化如何影响进度可见性。假设某企业同时推进多个产品改造项目,选取其中一个由 8 个职能团队参与、计划周期 16 周的项目。初期主要依赖周会口头汇报,任务完成率看似平稳,但接口验收和业务确认两个关键里程碑没有独立跟踪。
模拟设置的目的不是证明某项工具能带来确定收益,而是说明制度调整可能改变信息暴露时间和处置过程。数字仅为便于展示管理逻辑的推演值,企业应以自身历史记录验证。
2. 第一个问题:完成率稳定,关键日期却连续漂移
项目组连续三周报告任务完成率上升,但里程碑预测从第 12 周改到第 13 周,再改到第 15 周。原因并非团队突然变慢,而是接口规范未冻结、业务验收人尚未确定,两件事被分散写在不同工作群和会议纪要里。原有周报没有“预测日期变更原因”字段,因此管理层直到团队正式申请延期才看到风险。
这类情景说明,单点完成率无法解释计划可信度。对管理层而言,预测漂移的方向和幅度往往比某一周的状态颜色更有用;对项目负责人而言,记录每次变化能让协商聚焦于真实约束,而不是陷入“为什么现在才说”的争论。

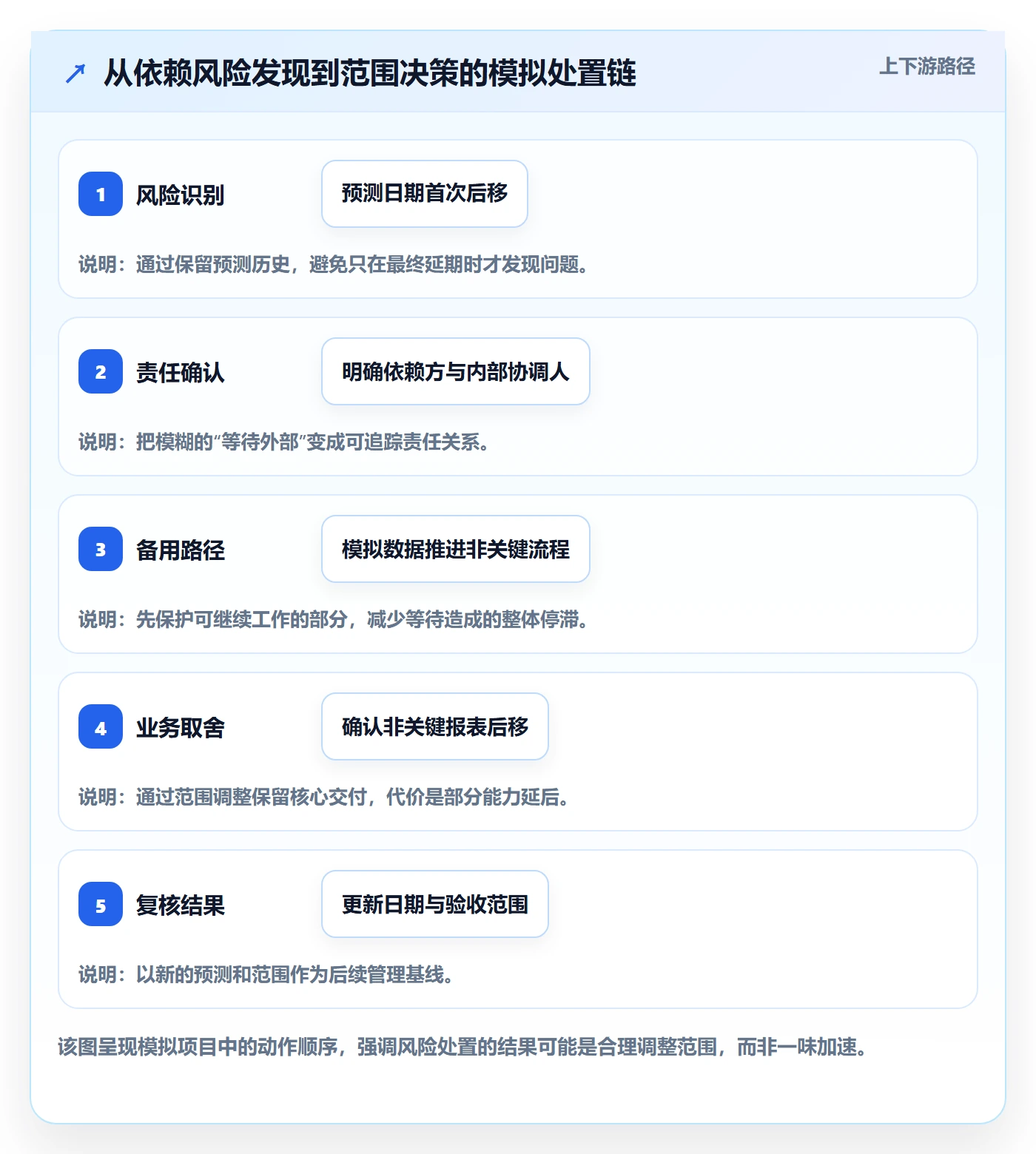

3. 第二个问题:发现风险后,团队没有可选择的处置方案
当接口依赖进入红灯后,原有汇报只写“加快沟通、持续跟进”。这不是恢复计划,因为没有说明谁负责、什么时间要拿到什么结果,也没有准备依赖失败时的替代路径。管理层即使愿意协调,也不知道该找谁、协调什么、需要牺牲什么。
改进后的记录将事项拆成四项:依赖方在周三前确认接口字段;若逾期,技术负责人启用模拟数据推进非关键流程;业务负责人在周五前确认可延期验收的指标;项目经理同步更新最终预测。方案允许管理层评估代价,而不是只收到一个“请支持”的请求。
4. 第三个问题:制度是否让风险更早变成行动
在此模拟中,团队将关键依赖放入单独视图,每周保留原基线与当前预测;黄色要求提交恢复措施,红色要求说明选项及影响。假设调整后,管理层在正式延期前两周作出范围取舍,核心交付保留,非关键报表改为后续迭代。这里体现的不是“跟踪让项目绝不延期”,而是让组织有机会在代价较低时做选择。
评估制度效果时,我不会只看按期率。可以同时观察风险提前暴露时间、预测日期变动次数、超期依赖关闭时长、管理决策响应时长、基线变更原因完整率。单一按期率容易受项目难度和范围变化影响,多个过程指标更能解释制度是否真的改善了可控性。

5. 建议用一组互补指标观察制度,而不是寻找万能数字
下表列出适合试运行阶段的内部观察指标。它们是建议的度量维度,不是外部行业基准,也不应直接作为个人绩效排名。先统一统计口径,再看数值变化,才能判断问题来自执行、估算、依赖管理还是决策速度。
| 观察指标 | 建议口径 | 能回答的问题 | 常见误用 |
|---|---|---|---|
| 预测稳定性 | 固定周期内里程碑预测日期的变化幅度与次数 | 计划可信度是否持续下降 | 把预测变更次数直接等同于负责人能力 |
| 风险提前量 | 首次登记关键风险到原计划里程碑的间隔 | 组织是否有足够时间采取措施 | 只追求提前上报,不检查风险是否真实 |
| 依赖关闭时长 | 从依赖承诺日或升级日到实际关闭的时间 | 跨团队协作是否成为主要瓶颈 | 不区分依赖复杂度,简单横向比较团队 |
| 决策响应时长 | 从提交完整决策材料到责任人确认方案的时间 | 管理权限和评审节奏是否支持项目推进 | 把所有决策都要求即时完成 |
| 验收一次通过率 | 首次提交后满足约定验收条件的交付物比例 | 进度是否以可用质量交付为代价 | 为提高比例而降低验收标准 |
六、从 0 到 1 的实施路径:先跑通一个周期,再扩大范围
1. 第一步:选一个有代表性的项目做试点
不要挑最简单、最容易成功的项目,也不建议直接把全公司项目一次性纳入。试点应包含一定跨团队依赖、有清晰的阶段目标,并且管理层愿意为暴露问题提供支持。先选一个管理者、一个项目负责人和一线团队都愿意共同复盘的项目,目标是验证制度能否工作,而不是证明某种管理理念正确。
启动前写清试点范围:纳入哪些里程碑,谁更新状态,使用什么证据,哪些情况需要升级,多久复盘一次。项目太复杂时,可以先从一条业务线或一个交付阶段开始,避免制度讨论尚未结束,团队已经陷入重复填表。
2. 第二步:把里程碑、责任人和验收条件补齐
试点项目的计划不需要一次拆到最细,但关键路径上的里程碑必须具备明确责任人和验收证据。对跨部门依赖,双方都要确认承诺日期和交付内容;若依赖方无法承诺,应把它记录为风险,而不是默认其会按期完成。
建议检查每个里程碑是否满足三个条件:有明确交付物;有能够判断是否完成的验收人或规则;有未完成时的下一步处置方式。若其中一项缺失,优先补定义,不要先要求团队填写精确百分比。
3. 第三步:规定更新节奏与异常触发条件
根据项目节奏设置固定更新窗口,例如每周一次状态更新,并规定重大风险不等周报,发现后立即登记。所谓重大风险,通常包括关键路径可能失守、范围或预算需要改变、关键依赖逾期、质量缺陷阻塞验收等。哪些事项必须即时升级,应由管理层结合组织的决策速度确定。
更新责任要落到具体角色,而不是“项目组负责”。工作项负责人提供执行状态和证据,项目经理维护整体预测和依赖,业务负责人确认验收与范围取舍,管理层处理超出项目授权的资源冲突或承诺变更。
4. 第四步:建立轻量的例外评审机制
试点阶段的管理例会可以控制在 30 至 60 分钟,具体时长由项目数量决定。会前异步提交状态,会议只处理发生变化的黄灯、红灯、关键依赖和待决事项。若本周没有需要管理层处理的异常,不需要为了“开会有产出”而轮流重复报进度。
每个议题在会议记录中留下四个结果:决定是什么、由谁负责、截止时间是什么、若未完成如何升级。会议纪要不应只保存讨论内容,还应能在下次评审时快速核对上次决定是否兑现。
5. 第五步:用一轮复盘修正制度,再讨论规模化
试点结束后,不要只问“团队是否喜欢这个流程”。更值得问:风险是否更早被发现;哪些字段没人使用;哪些决策仍然拖延;团队是否重复录入;状态口径是否引发争议;哪些依赖反复成为瓶颈。将问题分成制度缺陷、工具限制、能力不足和外部约束,避免把所有问题都归结为“大家没有执行”。
第二轮只修正少数最影响决策的规则。若一次试点后新增十几张表、几十个字段,说明制度可能在收集信息而非解决信息问题。成熟后再扩展到其他项目类型,并允许不同类型项目采用不同的细节层级。
6. 工具先服务于制度,再服务于规模化自动化
在工具评估中,我会先验证三类能力:执行团队能否低成本更新工作状态;项目负责人能否追踪依赖、风险和预测变化;管理层能否快速看到组合层面的异常与待决事项。之后再评估权限、审计、集成、部署、迁移、报表和运维成本。
对于规模较大的组织,工具选型不是功能数量竞赛。尤其需要确认数据结构能否支撑不同项目类型,权限能否符合部门边界,历史记录能否迁移,管理报表是否能从底层数据追溯。若已有系统需要切换,可以先选一个代表性项目做迁移验证,再决定全量迁移策略。
七、不同情况下的行动建议与取舍
1. 项目规模小、依赖少:优先用轻量规则
若团队人数较少、交付周期短、主要由单一团队负责,通常不需要复杂的组合看板或分层审批。保留目标、里程碑、负责人、证据、偏差和行动记录即可。项目负责人每周做一次简短复核,发现影响交付的风险时及时沟通。
需要接受的取舍是:汇总分析能力有限,历史比较可能需要人工整理。但相较于引入团队暂时用不上的流程,这种做法更容易坚持。等项目数量增多、依赖关系变复杂,再逐步增加统一字段和自动汇总。
2. 多部门依赖密集:优先解决责任接口与决策速度
跨部门项目最常见的瓶颈不是“看不到任务”,而是依赖双方对交付内容、承诺时间和优先级理解不同。此时应把依赖登记、责任确认、逾期升级和替代方案放在制度核心。管理层需要明确有权协调优先级的人,避免项目经理被要求承担没有授权的协调责任。
这种方案会增加前期协调成本,也可能暴露长期存在的资源冲突。但不把冲突显性化,只会让它们以等待和延期的形式隐性发生。组织要在“跨部门统一排期”和“各部门保留自主安排”之间作出明确选择,不能两边都要求,却不给出优先级规则。
3. 监管、客户承诺或审计要求高:加强证据与变更记录
如果项目涉及正式验收、监管要求、对外承诺或审计追踪,状态更新必须能追溯到交付证据和批准记录。基线变更、范围调整、风险接受和验收结论都应保留责任人及时间。此类项目不能只依赖口头同步或个人维护的表格。
取舍在于记录工作会增加,团队需要明确哪些证据必须留存、保留多久、由谁批准。若不区分关键记录与普通沟通,团队会被大量归档要求淹没;若记录太少,发生争议时又无法还原决策过程。
4. 需求频繁变化:把范围控制和进度预测放在一起看
在探索型或快速变化的项目里,固定范围、固定日期、固定资源同时不变,往往不现实。制度应明确哪些目标不可变,哪些范围可以排序调整;每次需求变更要说明对交付日期、资源、质量或其他范围的影响,并由适当角色批准。
取舍通常发生在三处:延长时间以保留范围;缩小范围以保持时间;投入更多资源但接受协调和质量风险增加。单纯要求团队“加快速度”不是决策,管理层需要明确愿意承担哪种代价。
5. 管理层决策慢:先改会议与授权,不要先加报表
如果项目状态已经透明,黄灯问题也写得清楚,但资源冲突和范围决定持续没有结果,继续增加仪表盘不会解决瓶颈。应检查授权边界、评审窗口、决策材料格式以及无人决策时的默认保护措施。必要时设置固定的快速决策时段,减少问题在多个会议之间等待。
取舍是管理层需要将时间从全面听取状态转向处理少数关键例外。对习惯逐项目听汇报的组织来说,这要求信任项目负责人,并接受管理层不必掌握所有执行细节。底层透明不能替代授权,授权也不能成为不留记录的理由。
6. 组织尚未具备成熟数据基础:先提高口径一致性
如果各团队对“完成”“延期”“风险”定义不同,先做统一词典和最小数据集,不要急着比较项目排名。初期可以从关键里程碑、当前预测、基线日期、状态原因、依赖责任人、待决事项开始。统计范围和解释口径应随报表一起说明,避免管理层把不同类型项目直接横向排序。
取舍是短期内无法获得漂亮的全局分析,也不能立即用数据精细配置资源。但先获得可信的基础数据,比快速生成不具可比性的管理报表更重要。数据治理成熟后,再建立项目组合的趋势分析和资源视图。
八、管理层制度设计检查表:判断进度机制是否真正可用
1. 计划和基线是否能被复核
- 每个关键里程碑是否有交付物、验收条件、负责人和计划日期?
- 是否保留原始基线,并记录批准过的变更及原因?
- 关键依赖是否有责任方、承诺内容、承诺日期和替代方案?
- 任务完成率是否被明确限制为辅助信息,而非项目完成度的唯一依据?
2. 风险和状态是否能触发行动
- 绿色、黄色、红色是否有统一定义和对应动作?
- 风险是否可以在例行汇报之外即时升级?
- 黄灯和红灯是否要求写明影响、恢复方案、责任人和时限?
- 报告风险是否会带来帮助,而不是自动带来惩罚?
3. 管理决策是否有责任、有时限、有记录
- 什么问题由项目负责人决定,什么问题需要业务负责人或管理层决定?
- 需要跨部门协调时,谁拥有优先级调整权限?
- 项目评审是否聚焦异常,而不是重复逐项念状态?
- 决定之后是否记录动作负责人、截止时间和复核结果?
4. 指标是否解释问题,而不是制造排名
- 是否同时观察预测稳定性、风险提前量、依赖关闭时长和决策响应时长?
- 是否为每个指标定义统计口径与适用边界?
- 是否避免用延期数量直接评价项目负责人?
- 是否将质量和验收结果纳入观察,避免通过降低标准换取按期率?
5. 工具是否降低重复工作并保留证据链
- 团队更新一次信息后,能否供项目管理和组合管理复用?
- 历史预测、基线变更、审批和风险处置是否可追溯?
- 权限、部署、数据迁移和集成要求是否经过真实项目验证?
- 系统能否支持例外管理,而不是只生成更多需要人工解释的报表?
九、总结:进度制度的价值,在于让组织更早拥有选择
1. 不追求“永远绿色”,追求预测可信与风险可处置
项目天然会遇到不确定性。好的制度不是让所有项目看起来都按计划推进,而是让基线、预测、实际结果彼此可区分,让风险能在还有选择空间时被看见。真实的黄色和红色状态,往往比没有证据的绿色更有管理价值。
2. 下一步从一个项目、一组里程碑和一次复盘开始
如果组织现在还没有稳定的进度跟踪机制,我建议先选一个跨团队项目,明确三到五个关键里程碑,保留基线与当前预测,定义状态触发动作,并设置一次只讨论例外的评审会。运行一个完整跟踪周期后,复盘风险发现时间、依赖关闭速度和决策响应时长,再决定是否扩展。
从 0 到 1 的关键,不是把项目状态放到同一张屏幕上,而是让每个偏差都能找到证据、责任人、决策者和下一步行动。当管理层能在延期变成事实之前讨论取舍,进度跟踪才从“汇报制度”变成真正的管理能力。
常见问题解答(FAQ)
1. 管理层从零建立进度跟踪制度,第一步应该做什么?
我所在的团队以前也想过直接上进度看板,但不同部门对“完成”的理解不一样,汇总出来的数据很难比较。我想知道,制度设计应该先定工具、定会议,还是先统一管理口径?
先统一目标、阶段和状态定义,再选工具、安排会议。明确每项工作的负责人、计划完成日期、验收标准,以及“未开始、进行中、受阻、已完成”等状态;其中“已完成”应以可验证的交付物或验收结果为准,而不是负责人自报百分比。先用一个项目试运行两到四周,再根据实际问题调整规则。
2. 进度跟踪多久更新一次,才能既及时又不增加负担?
我遇到过每天填进度、开会却仍然发现问题暴露太晚的情况,也见过一周才更新一次、管理层拿到信息时已经错过决策窗口的情况。我不确定更新频率该按固定习惯设定,还是按项目风险来调整。
按工作变化速度和风险设频率,而不是所有项目统一要求日报。一般项目可每周更新一次;临近里程碑、存在关键依赖或高风险的工作,可提高到每两到三天更新一次,并在重大变化发生时即时上报。每次更新只要求负责人说明当前状态、与计划的差异、下一步和所需支持,避免重复填写长篇工作日志。
3. 管理层应该看哪些进度指标,才能发现真正的延期风险?
我看过不少进度报告,完成百分比很高,但交付日期还是一再推迟;也有团队把大量细碎任务都标成进行中,反而看不出关键问题。我想判断哪些指标能帮助管理层及早介入,而不是只看到表面上的忙碌。
至少同时看里程碑按期率、计划与实际完成日期偏差、逾期任务数、关键依赖状态和待决策事项。对关键路径上的任务,重点关注剩余工作量与可用时间是否匹配;对连续两次更新都未改善的受阻事项,应要求负责人说明影响范围、恢复计划和需要管理层决定的事项。指标要能触发行动,单独展示完成百分比通常不足以判断风险。
4. 发现项目进度落后后,管理层应如何介入而不变成催进度?
我担心一旦汇报延期,管理层就开始频繁追问,团队把时间花在解释而不是解决问题上。但如果只是记录风险,又可能没人负责推动。我想知道介入的边界和闭环方式该怎么设。
把介入重点放在清除障碍和明确取舍,而不是要求团队无依据地承诺赶工。每个延期事项都记录影响的里程碑、原因、责任人、恢复方案、所需决策和决策期限;管理层在约定时间内决定是否调整范围、资源或日期,并由负责人在下一次更新中反馈结果。
若风险超过预设阈值,例如关键里程碑预计延误超过一周,应按制度升级处理,而不是等到最终交付时再集中补救。
核心关键词
文章包含AI辅助创作:进展怎么做?管理层制度设计:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607403
读者评论
我们以前也填过周报百分比,直到联调阶段才发现关键接口还没确认。后来改成每个里程碑附验收证据,确实更容易看出问题,不过前提是验收口径别频繁变。
红黄绿的定义很重要,但也要看管理层收到黄灯后的反应。如果每次都追问谁的责任,团队还是会倾向报绿。想问下文中提到的决策时限,通常按事项影响程度怎么设比较合适?
团队规模不大时,用共享表格也能跑起基线、预测和偏差记录。真正费时间的常是跨部门依赖没人拍板,换工具未必能解决,最好先明确谁有权协调资源。
