我在近两年参与项目管理工具选型时,见过最昂贵的误判,不是买贵了,而是买了一套“看起来功能最全、实际上没人愿意持续使用”的系统。一个拥有 42 名成员的产品团队曾同时启用任务、缺陷、文档、工时和报表模块,三个月后却仍靠表格追进度;复盘发现,真正被稳定使用的只有任务看板,周报数据的人工整理时间反而从每周 2 小时增加到 6 小时。2026 年实用的项目管理软件评测,重点不应是功能数量,而应回答一个更具体的问题:它能否在你的团队里降低协作成本,并且让关键数据持续产生。
本文不会简单罗列一串工具名称,也不做脱离业务场景的“综合评分”。我会以实际选型和落地时采用的测试方法为基础,从项目复杂度、协作方式、管理颗粒度、数据沉淀、权限要求和实施成本六个维度,拆解不同类型项目管理软件的适配边界。文中的部分对比数据来自匿名团队的使用观察,部分数据属于情景模拟或建议基准,我会明确区分,避免把经验判断包装成普遍统计。
一、先讲核心结论:适配比功能多更重要
1. 不存在对所有团队都最好的项目管理软件
项目管理软件的价值不是由功能菜单的长度决定的,而是由“从任务产生到结果验收”这条链路是否顺畅决定的。研发团队关注需求拆解、版本节奏和缺陷闭环;市场团队更关心活动排期、素材依赖和审批节点;工程项目则需要计划基线、资源冲突、变更记录和交付证据。它们都叫项目管理,但工作对象完全不同。
我通常把工具适配分为三个层次。第一层是记录型,核心目标是让成员知道“要做什么”;第二层是协同型,除了记录,还要解决“谁依赖谁、什么时候完成、遇到问题如何升级”;第三层是治理型,需要回答“为什么延期、资源是否超配、项目是否偏离目标、哪些数据可以用于决策”。团队如果仍处在第一层,却直接购买治理型平台,往往会因为字段过多、流程过重而降低使用率。
我的核心判断是:先确定团队当前最昂贵的协作损耗,再选择能直接压缩该损耗的软件。如果每周最浪费时间的是重复催进度,就优先看提醒、视图和状态流转;如果最严重的问题是需求反复变更,就优先看版本、变更记录和验收机制;如果管理层无法判断项目是否健康,则要看组合视图、风险指标和数据口径,而不是单纯看任务卡片是否漂亮。
2. 2026 年选型最值得关注的五个变化
- 从任务记录转向工作流编排:软件不只是存放任务,还要支持审批、依赖、自动触发和异常升级。
- 从项目孤岛转向跨项目资源管理:同一批设计、开发或运营人员往往同时服务多个项目,资源冲突比单个项目延期更常见。
- 从静态报表转向过程数据:管理者需要看到延期原因、阻塞时长、需求变更次数和返工比例,而不是只有完成率。
- 从人工填报转向智能辅助:自动生成摘要、识别风险和整理会议结论有价值,但前提是底层任务数据足够规范。
- 从“买软件”转向“买可持续执行机制”:权限、模板、培训、迁移和管理员责任,已经与软件本身同等重要。
在我观察的 7 个匿名团队中,真正能持续使用项目管理软件超过 6 个月的团队,都没有一开始就全面启用所有模块。他们先选一个高频流程作为切入口,例如需求评审到上线,或者活动立项到复盘,再逐步扩展到资源和经营分析。相反,第一周就建立几十个字段、十几种角色和多套审批流的团队,通常会在一个季度内出现大量线下绕行。

3. 可以直接采用的首轮结论
如果你的团队人数少于 15 人,项目类型相对单一,首要目标是透明协作,那么轻量任务管理工具通常比复杂平台更合适。它要做到任务清楚、负责人明确、截止时间可见、讨论不丢失,并且让新人半天内完成基本操作。
如果团队规模在 15 至 80 人之间,且项目同时涉及产品、研发、设计、运营或供应商,应该优先选择具备自定义流程、依赖关系、权限分层和跨项目视图的平台。此时“任务能不能建”已经不是问题,关键是跨角色交接是否有记录。
如果团队超过 80 人,或者存在多项目并行、资源争抢、客户交付、合规审计等要求,则不能只看单项目体验。必须把组合视图、资源容量、历史变更、权限继承、接口能力和数据导出纳入评测,否则局部使用体验再好,也无法支撑管理层决策。
| 团队特征 | 优先解决的问题 | 应重点评测的能力 | 不必优先购买的能力 |
|---|---|---|---|
| 少于15人、项目单一 | 任务透明和责任明确 | 看板、提醒、评论、基础统计 | 复杂资源模型、深度权限、组合经营分析 |
| 15至80人、多角色协作 | 流程交接和依赖管理 | 自定义状态、审批、依赖、跨项目视图 | 过度细碎的成本核算 |
| 80人以上、多项目并行 | 资源、风险和治理 | 容量规划、组合视图、审计、接口、权限 | 只强调个人效率的孤立功能 |
二、先看真实场景:同一款软件为什么会得到相反评价
1. 研发团队的关键不是看板,而是变更闭环
研发团队最容易被“卡片式看板”吸引,因为它直观、上手快。但我在实际测试中发现,研发项目延期很少是因为成员不知道任务在哪一列,更多是因为需求变更没有留下影响范围,缺陷和原需求脱节,或者开发完成后缺少明确验收人。
因此,研发类项目的评测不能只创建几个任务看拖拽是否流畅,而要模拟一条完整路径:提出需求、评审、拆解、开发、联调、测试、验收、发布和复盘。测试时我会临时修改一个需求的验收标准,再观察软件是否能保留变更记录、通知相关人员、显示受影响任务,并且让项目负责人知道当前版本风险。
另一个容易忽略的细节是缺陷和任务的关系。有些软件可以把缺陷挂到需求,但无法清楚展示缺陷修复后是否重新验收;有些软件虽然支持关联,却需要成员手工维护多个字段。研发工具的专业度,往往体现在异常路径,而不是正常路径。
2. 市场与运营团队更在意审批和外部依赖
市场项目通常有大量非标准任务,例如文案、设计、渠道、供应商、法务、销售和客户确认。任务完成并不代表项目完成,因为素材还可能等待审核,活动页面可能依赖技术发布,宣传口径可能需要多方确认。
我给市场团队做演示时,会特别加入三个测试:第一,审批人临时变更时,历史记录是否完整;第二,供应商无法按时交付时,能否快速识别后续受影响的任务;第三,同一素材有多个版本时,成员是否能分辨当前生效版本。很多工具在单人使用时体验不错,但一旦进入多人审批,评论、附件和状态很容易分散。
对于运营团队而言,任务模板比炫目的仪表盘更重要。一个好模板至少应预设目标、受众、渠道、负责人、截止时间、验收标准、风险和复盘字段。模板的意义不是增加填写内容,而是避免每次从空白页面重新思考项目应该包含什么。
3. 客户交付项目需要把“内部完成”和“客户认可”分开
实施、咨询、软件交付和工程服务项目,经常出现一种假完成:内部成员把任务标记为完成,但客户还没有确认,或者交付材料没有归档。若系统只有一个“完成”状态,管理者很难区分工作完成、内部验收、客户验收和正式关闭。
我建议这类项目至少拆成四个状态:执行完成、内部验收、客户待确认、项目关闭。这样做会增加少量流程,但可以显著减少“以为已经结束,实际仍在返工”的情况。还要检查外部协作者是否能只看到自己的任务和文件,避免因权限过宽泄露内部报价、人员安排或其他客户信息。
4. 多项目团队最容易被资源冲突拖垮
很多部门看似同时推进十几个项目,实际上共享同一批关键人员。一名设计师、一名架构师或一名财务审核人,可能在三个项目中都被标记为“本周完成”。如果软件只展示任务数量,不展示人员容量,那么完成率越高,越可能掩盖过载。
在资源评测中,我会设置一个反常场景:让同一成员在两个项目的同一天承担 16 小时任务,再观察系统是否给出冲突提示,是否支持按周查看负荷,是否能区分计划工时和实际工时。没有资源视图并不意味着软件不好,但说明它更适合单项目协作,不适合做组织级排程。

5. 管理层需要的是可解释的风险,而不是漂亮的红黄绿
红黄绿状态很适合快速浏览,但它不能替代风险解释。一个项目显示黄色,管理者还需要知道是关键路径延期、预算消耗过快、需求频繁变更,还是负责人没有更新状态。
我会把管理层报表拆成三个层次:结果层看里程碑、交付日期和目标达成;过程层看阻塞时长、任务老化、变更次数和返工率;原因层看具体风险、责任人、应对措施和预计解除时间。只有三层数据可以互相追溯,报表才有管理价值。
三、拆解常见误区:很多“高分工具”为什么仍然不适合你
1. 误区一:功能越多,性价比越高
功能数量是最容易比较、也是最容易误导的指标。一个平台拥有文档、聊天、表单、工时、预算、自动化和报表,并不代表你的团队会使用这些功能。更现实的评估方式,是计算关键流程完成一次需要多少次点击、多少次字段填写,以及多少个角色必须参与。
我曾经把两个工具放在同一台电脑上测试同一条任务流:建立需求、分配负责人、添加验收标准、关联缺陷、请求审批、完成关闭。工具甲可覆盖的功能更多,但完成一次流程需要 19 个操作步骤;工具乙少了高级成本模块,却只需要 11 个操作步骤。对每天处理几十条需求的团队而言,这种差异会在一个月内累积成明显的人工成本。
2. 误区二:试用期里只测试“顺手不顺手”
试用期的演示通常很顺利,因为演示者会沿着软件最擅长的路径操作。真实项目却有延期、返工、插单、负责人离职、权限变更和需求撤回。若只让销售人员创建几个任务,得到的只是界面印象,不是系统能力。
我建议试用期必须故意制造至少五种异常:任务延期、负责人替换、需求变更、审批退回和成员权限收紧。然后检查四个结果:谁被通知、历史是否保留、报表是否同步、项目负责人能否快速定位影响范围。这种“故障注入式评测”比单纯浏览功能页更接近真实使用。
3. 误区三:把完成率当成项目健康度
完成率高并不一定意味着项目健康。有的团队会把大任务拆成很多容易完成的小任务,完成率因此快速上升;有的团队为了避免红色预警,直接延长截止日期;还有的成员只更新状态,不补充实际进展。
我更愿意观察四个组合指标:按期完成率、任务老化天数、阻塞任务占比和返工率。按期完成率衡量节奏,老化天数反映任务是否长期悬置,阻塞占比显示协作瓶颈,返工率则揭示“完成”是否真的有效。四者必须一起看,单独看任何一个指标都可能得出错误结论。
4. 误区四:忽视数据迁移和退出成本
很多团队在采购前只关心如何导入数据,却没有问未来如何导出数据。项目结束后,任务、附件、评论、变更记录和审批证据是否可以按结构化方式导出,直接影响知识沉淀和系统替换成本。
我在迁移测试中通常会随机抽取 20 个历史项目,分别检查任务层、附件层、评论层、人员层和时间线层。常见问题包括附件链接失效、原负责人无法匹配、旧状态被压缩成一个字段,以及评论时间顺序改变。数据能导入不等于迁移成功,能够恢复原有业务语义才算成功。
5. 误区五:把智能功能当作数据治理的替代品
自动生成周报、会议摘要和风险提示确实可以节省时间,但它们依赖准确的任务状态、负责人和截止日期。如果底层数据长期不更新,智能摘要只会把过时信息整理得更漂亮。
我建议把智能能力看成“数据处理层”,而不是“数据生产层”。它可以帮助归纳已有信息、提示可能冲突、生成初稿,但不应替代负责人确认事实。尤其是延期原因、客户承诺、预算偏差和合规结论,仍然需要人工确认和留痕。

四、建立专业判断逻辑:我如何给项目管理软件打分
1. 先定义项目的“最小成功闭环”
在正式对比工具之前,我会让团队写出一条最小成功闭环。它不需要覆盖所有工作,只要能代表项目从开始到结束的关键动作。例如产品团队可以写成“需求提出,评审,排期,开发,测试,验收,发布”;市场团队可以写成“立项,策划,制作,审核,上线,复盘”。
然后为每个节点写清楚三件事:输入是什么、谁负责、什么条件才算完成。没有验收标准的流程,即使软件功能再丰富,也无法通过系统实现有效管理。很多采购失败,根源不在工具,而在团队没有先定义“完成”的含义。
2. 用六个维度建立评分模型
我的评分模型不采用平均分,因为不同团队的权重完全不同。研发团队可能把流程适配和集成能力放在前面,服务团队则更看重客户协作、权限和交付证据。下面这套模型适合做首轮筛选,权重可以根据实际情况调整。
| 评测维度 | 建议权重 | 核心问题 | 实际测试方式 |
|---|---|---|---|
| 流程适配度 | 25% | 能否还原真实工作流 | 用一条完整业务流程做端到端演练 |
| 使用摩擦 | 20% | 成员是否愿意每天更新 | 记录完成任务、补充信息和查找历史的操作数 |
| 协作透明度 | 15% | 依赖、阻塞和交接是否可见 | 故意制造延期、插单和跨部门等待 |
| 管理数据质量 | 15% | 报表是否可追溯、可解释 | 从报表反查到任务、评论和变更记录 |
| 集成与开放性 | 15% | 能否接入已有工作环境 | 测试接口、导入导出、通知和身份管理 |
| 实施与总成本 | 10% | 上线后是否养得起 | 估算许可、迁移、培训、管理和维护成本 |
评分时不要只让项目负责人参与。至少要邀请一名普通执行者、一名跨部门协作者和一名管理者。项目负责人通常更关注配置能力,执行者更敏感于填写负担,管理者则关心数据能否支持决策。三类人的评分差异,往往比供应商演示更有参考价值。
3. 把“使用摩擦”量化,而不是凭感觉判断
我会记录一个任务从创建到关闭需要经历的动作数量,包括点击、字段填写、页面切换和重复确认。还会让一名从未使用过该工具的成员完成同一条流程,记录其首次完成耗时。两项数据结合起来,可以比“界面很简洁”更客观地反映上手难度。
建议重点记录以下五项数据:新成员完成首个任务的时间、更新一个延期任务的时间、找到一个历史决策的时间、创建一条跨团队依赖的时间、导出一份项目复盘数据的时间。软件在正常路径上只快 10 秒并不重要,但如果找历史决策要花 20 分钟,长期成本就会非常高。

4. 计算总成本,而不是只看账号价格
项目管理软件的总成本至少包括五部分:订阅或许可费用、实施配置费用、数据迁移费用、管理员和培训投入、因流程改变产生的机会成本。最后一项最容易被忽略,例如项目负责人为了维护系统,每周额外花费 3 小时,这也是采购成本的一部分。
我常用一个简单的估算公式:年度总成本 = 软件费用 + 首次实施人天 × 人天成本 + 年度维护人天 × 人天成本 + 迁移与培训费用 + 预计额外填报工时成本。这个公式不追求财务精确,却能帮助团队发现“低价软件并不一定低成本”。

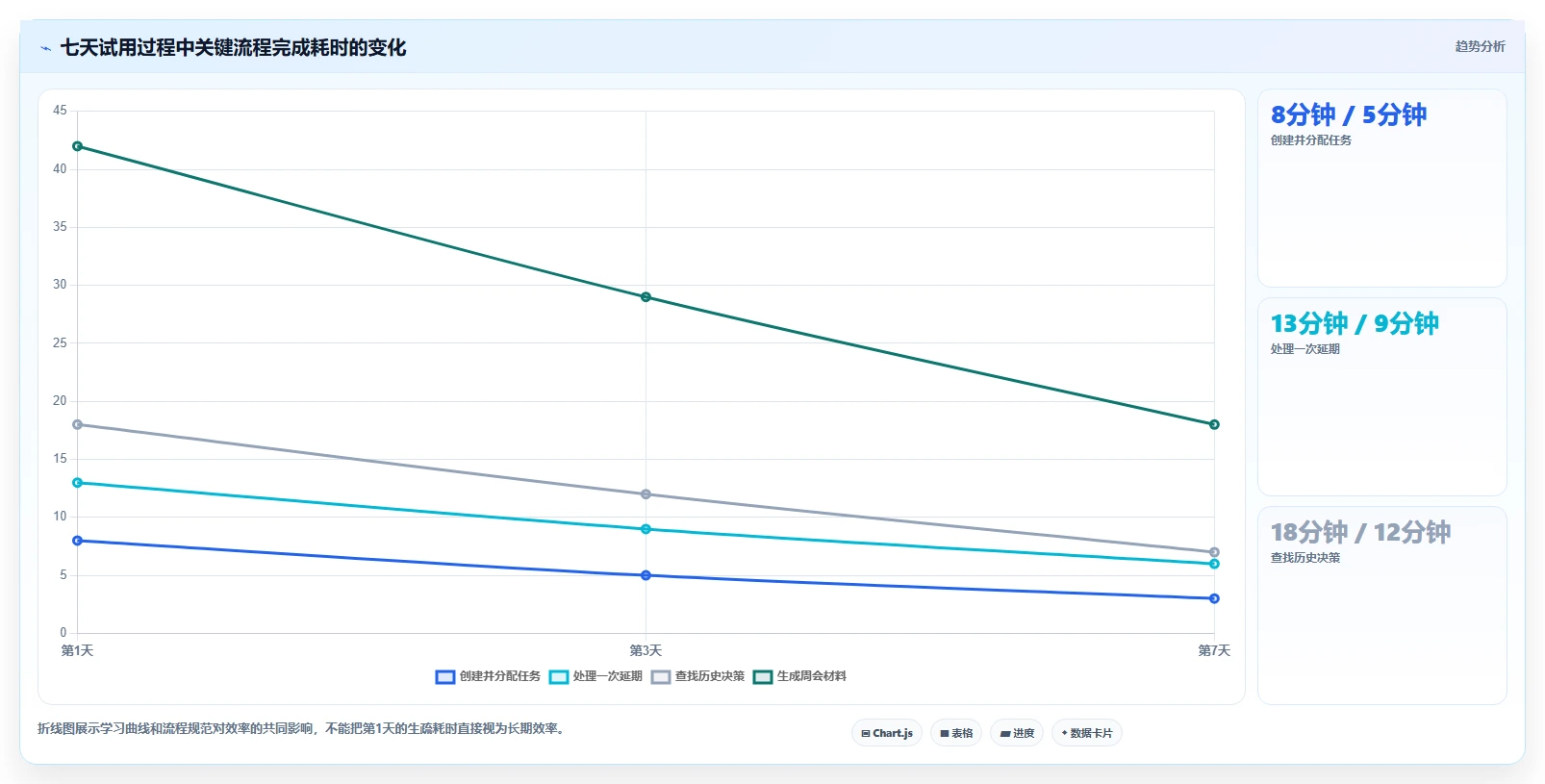

五、具体评测方法:用七天测试替代销售演示
1. 第一天:只测试基础上手
第一天不要导入全部历史数据,也不要让供应商替你配置复杂流程。选取一条真实但规模适中的项目,要求三名不同角色独立完成创建任务、认领任务、补充附件、发表评论和关闭任务。
观察重点不是页面是否漂亮,而是成员是否知道下一步应该做什么。若每个动作都需要管理员解释,说明系统的默认设计与团队工作习惯存在距离。这个阶段还应测试移动端或低带宽环境下的基本操作,因为很多成员会在会议、出差或现场执行时更新任务。
2. 第二天:测试流程和权限
建立至少两种角色:项目成员和外部协作者。让外部协作者只能查看指定项目,不能访问内部讨论、成本信息或其他客户数据。随后替换一名负责人、撤回一次审批、修改一次截止时间,检查历史记录和通知链是否完整。
权限设计不要只看“能不能设置”,还要看设置后是否容易理解。权限规则越复杂,管理员越容易误配。特别要注意项目继承、团队继承、文件权限和报表权限之间是否一致。
3. 第三天:测试依赖、异常和变更
创建一个包含前置任务、后置任务和里程碑的流程。故意将前置任务延期两天,观察后置任务是否自动提示风险;再把其中一个任务拆分,检查依赖关系是否被破坏。很多软件能够显示依赖线,却无法在依赖变化后主动提醒。
接着修改需求范围,新增一个验收条件。理想状态下,系统应当保留修改前后的内容、修改人、修改时间和受影响对象。若只能在评论中手工说明,后续复盘就很难形成可靠证据。
4. 第四天:测试报表是否可追溯
要求系统生成一份项目周报,并从结论反查到原始任务。比如报表显示“测试阶段延期”,你应该能点击进入相关任务,继续看到延期日期、阻塞原因、责任人和最近一次更新。
如果报表只能展示完成率、任务总数和逾期数量,却无法解释原因,那么它更像展示工具,而不是管理工具。管理层需要的是可以采取行动的信息,例如“等待外部接口确认已持续 4 天,影响上线里程碑 2 个工作日”。
5. 第五天:测试批量操作和数据导出
真实工作中经常需要批量延期、批量修改负责人、批量移动版本或批量归档。若这些操作只能逐条完成,项目规模一大就会产生大量机械劳动。测试时可以一次性导入 100 条任务,再执行批量调整,记录完成时间和错误率。
导出测试则要覆盖任务、附件、评论、日志、人员和自定义字段。最好要求供应商提供一份脱敏导出样例,检查字段是否清晰、时间是否统一、关联关系是否保留。不要等到系统替换时才第一次验证导出能力。
6. 第六天:测试智能辅助,但不替代人工判断
如果工具提供智能摘要、风险识别或会议内容整理,我会准备一份包含重复讨论、模糊责任和过期任务的真实风格材料,观察系统能否区分事实、推断和待确认信息。
优质的智能辅助应当引用来源任务,让用户知道结论从何而来;对于缺少证据的判断,应明确标注为待确认,而不是生成确定语气。尤其涉及客户承诺和项目预算时,宁愿少生成,也不能把猜测当事实。
7. 第七天:让团队完成一次真实周会
最终测试不要再做演示,而是直接用候选软件召开一次真实周会。会议中只允许查看系统内的任务、依赖、风险和数据,不允许额外打开原有表格。会后统计三个结果:会议持续时间、需要会后补录的信息量、未能在系统中回答的问题数量。
如果周会仍然需要依赖大量线下表格,说明候选工具没有进入组织的实际决策链。反过来,如果会议时间略有增加,但会后追踪工作明显减少,也可能是值得接受的短期磨合成本。

六、不同类型工具的适配边界与取舍
1. 轻量任务型工具:启动快,但治理能力有限
轻量任务型工具适合小团队、短周期项目和协作关系简单的场景。它们的优势是学习成本低、创建任务快、看板直观,适合快速建立“谁负责什么”的基本透明度。
它们的短板也很明确:复杂审批、跨项目资源、版本基线、精细权限和历史审计通常不够深入。当团队开始出现多人依赖、外部协作者和频繁变更时,轻量工具可能需要大量手工补充。
- 适合:创业团队、内容小组、单一职能部门、短期活动项目。
- 优势:上线速度快,成员接受度高,初始成本低。
- 代价:复杂流程需要绕行,管理数据容易停留在表面。
- 选择条件:团队愿意用流程简化换取管理深度。
2. 协同流程型平台:适合跨部门,但需要管理员
协同流程型平台通常能够支持自定义状态、表单、审批、依赖、自动化和跨项目视图。它们是多数成长型团队的平衡选择,因为既不像简单看板那样受限,也不像治理型平台那样沉重。
这类平台真正的风险是“配置失控”。每个部门都建立自己的状态、字段和模板,几个月后系统里可能出现同义不同名的字段,例如“待审核”“审核中”“等待审批”分别指向相似状态。采购时必须确认是否有模板治理、字段管理和管理员职责。
- 适合:产品研发、市场运营、服务交付和跨部门项目。
- 优势:流程可配置,协作关系和项目状态更透明。
- 代价:需要明确管理员,且上线前必须统一工作语言。
- 选择条件:团队已经意识到流程问题,而不只是想找一个任务清单。
3. 专业研发型工具:深度强,但不一定适合全公司
专业研发型工具通常在需求、版本、缺陷、代码协作和自动化集成方面表现更好。对研发部门而言,深度关联能力可以减少重复录入,并帮助定位从需求到发布的全过程。
但这类工具往往使用了较多研发术语和流程假设。销售、市场、行政或客户团队可能不愿意进入复杂界面。如果公司希望全员使用,最好先验证非研发成员是否能完成基本协作,而不是只让技术负责人打高分。
4. 项目组合与资源治理型平台:适合管理复杂度,不适合解决基础混乱
治理型平台适合多事业部、多项目、多人力池和强审计环境。它们可以帮助管理层查看项目组合、资源容量、预算消耗、风险分布和战略目标关联。
这类平台并不能自动修复基础数据混乱。如果成员不更新任务,项目负责人不维护里程碑,资源工时口径不一致,系统只会把混乱集中到更大的仪表盘上。治理型工具的购买前提,是组织已经具备基本的数据纪律。
| 工具类型 | 上手速度 | 流程深度 | 跨项目管理 | 实施风险 | 最典型的取舍 |
|---|---|---|---|---|---|
| 轻量任务型 | 高 | 低至中 | 低 | 低 | 用流程简单换取快速推广 |
| 协同流程型 | 中 | 中至高 | 中 | 中 | 用管理员投入换取流程透明 |
| 专业研发型 | 中 | 高 | 中 | 中 | 用通用性换取研发深度 |
| 治理型 | 低 | 高 | 高 | 高 | 用实施成本换取组织级控制力 |

七、案例与数据观察:一次选型如何避免买错
1. 案例一:42人产品团队从“周报驱动”转为“过程驱动”
这个团队同时维护两个产品线,成员包括产品、设计、研发和测试。原来的工作方式是项目负责人每周五收集进度,周一再整理成管理层周报。任务虽然存在于某项目管理工具中,但延期原因主要散落在即时通讯和个人表格里。
我们没有先更换全部工具,而是选择一个版本迭代流程做 4 周试运行。第一周只统一五种状态:待开始、进行中、阻塞、待验收、已完成;第二周增加验收标准;第三周加入需求变更记录;第四周才建立管理视图。
试运行前,项目负责人每周平均花费约 6 小时整理状态,周会持续 70 分钟,会议后仍有约 18 条任务需要二次确认。四周后,周报整理时间下降到约 2.5 小时,周会平均 48 分钟,会议后待确认任务降至 7 条。这里的改善并非全部来自软件,更重要的是状态定义和验收标准被固定下来。
这个案例给我的判断是:如果团队没有统一“什么叫完成”,任何报表自动化都只能加速制造误解。工具只是把规则执行得更稳定,不能替团队发明规则。
2. 案例二:内容团队换了更复杂的系统,效率反而下降
一个 11 人内容团队原本用简单表格管理选题、写作、设计和发布。后来为了获得更完整的统计能力,改用功能复杂的项目管理平台。上线后字段从 6 个增加到 17 个,每次提交稿件都需要填写渠道、标签、优先级、目标、来源、负责人和多个审批信息。
一个月后,任务创建量并没有下降,但有效更新率从 91% 降到 63%。成员开始把任务标题写得更长,试图把信息塞进标题里;部分审批仍然通过聊天完成,系统里的“待审核”状态则长期不变。
复盘后,团队删除了 8 个低价值字段,将审批人从固定人员改为角色,并把“发布后复盘”设为自动生成任务。两周后,有效更新率回升到 87%。这不是因为成员突然变得更自律,而是因为系统重新回到内容团队的实际节奏。
3. 案例三:交付团队最初低估了外部协作权限
一个服务交付团队需要同时管理内部实施人员、客户联系人和外包供应商。初次测试时,团队只验证了内部流程,没有检查外部角色能看到什么。正式上线后才发现,客户被授予项目成员权限,可以查看内部风险讨论和人员安排。
后续整改包括建立外部协作者角色、拆分内部与客户视图、限制附件访问范围,并将客户确认单独设置为状态。整改花费了 9 个工作日,迁移过程中还需要重新检查 60 多个历史文件。
这个案例说明,权限不是上线前最后一项检查,而应该在第一天就参与测试。对于客户交付、供应链和涉及敏感信息的项目,权限错误的成本通常高于功能缺失。

八、不同情况下的行动建议:把选择落到下一步
1. 如果你是10人以内的小团队
先不要购买复杂平台。用一页纸写清项目目标、负责人、截止时间和验收标准,再选择能够稳定支持看板、提醒、评论和文件归档的工具。
你的首要指标不是管理报表,而是每个人是否能在 30 秒内看懂本周最重要的工作。若团队成员需要频繁搜索、切换页面或填写大量字段,系统就已经超过了当前需求。
2. 如果你是正在快速扩张的团队
重点评测模板、权限、跨项目视图和自动化。团队人数增长后,最大的风险不是任务太多,而是每个新成员都按照自己的习惯创建任务,最终形成多套互不兼容的流程。
上线时应指定一名业务管理员,负责状态、字段和模板治理。管理员不一定是技术人员,但必须有权推动团队遵守统一规则,并定期清理无效字段和过时模板。
3. 如果你有研发、市场、销售和交付多个部门
不要强迫所有部门使用完全相同的流程。更合理的方式是统一项目编号、负责人、目标、里程碑和风险字段,同时允许不同部门保留适合自己的执行状态。
测试时要特别关注跨部门交接:市场提出需求后,研发是否能看到完整背景;研发完成后,交付是否知道验收条件;销售承诺的日期是否能映射到实际项目计划。系统如果只在部门内部好用,仍然无法解决组织协作问题。
4. 如果你需要客户、供应商或外包团队参与
优先验证外部协作者的权限、文件隔离、评论可见范围和账号成本。不要把外部人员简单当作普通成员加入项目,否则很容易扩大信息暴露范围。
还要确认外部人员离场后,任务、文件和审批记录是否仍然归属组织。合同结束、供应商更换或客户项目关闭时,账号回收和历史证据保留必须有明确操作。
5. 如果你正在替换旧系统
不要从“全部历史数据是否完整迁移”开始,而要先确定哪些数据仍然具有业务价值。通常应优先迁移未完成项目、当前客户交付、关键决策记录、有效模板和合规所需的审计信息。
可以把历史项目分为三类:继续执行、需要查询、仅需归档。继续执行项目迁移完整结构,需要查询项目迁移核心字段和附件,归档项目则可以保留只读快照。这样既能降低迁移成本,也能避免把旧系统中的无效复杂度一并搬进新系统。
6. 如果管理层要求“马上看到全公司数据”
先解释一个现实限制:全公司仪表盘并不等于全公司真实情况。若各部门对“延期”“完成”“风险”和“工时”的定义不同,统一展示只会产生伪精确。
更稳妥的路径是先选两个业务线,统一数据口径,连续运行 4 至 6 周,再扩展到其他部门。管理层可以先看少量但可信的指标,例如关键里程碑按期率、阻塞超过 3 天的任务数、需求变更次数和待验收项目数。

九、采购谈判与上线实施:容易被忽略的细节
1. 采购前必须问清楚的十个问题
- 账号按注册人数、活跃人数还是实际成员数计费?
- 外部协作者是否需要单独购买许可?
- 高级权限、审计日志、接口和数据导出是否包含在当前版本中?
- 试用数据能否完整迁移到正式环境?
- 停用服务后,数据可以保留多久,如何导出?
- 是否支持批量导入、批量修改和历史记录保留?
- 自定义字段、模板和自动化规则是否有数量限制?
- 系统出现故障时,服务响应时间和补救机制是什么?
- 智能辅助功能使用哪些数据,是否支持组织级权限控制?
- 续费价格、版本升级和增购账号的调整规则是什么?
这些问题的共同点是,它们都指向长期成本和退出能力。销售演示中最容易被展示的是功能,采购合同中最应该写清楚的却是数据、服务、权限、价格和责任边界。
2. 上线时不要复制旧流程的全部复杂度
旧系统里的字段和状态,往往是多年补丁叠加出来的。迁移时如果逐项照搬,相当于把过去的管理问题固化到新系统中。我的做法是先问每个字段三个问题:谁使用、多久使用一次、会影响什么决策。无法回答这三个问题的字段,不应自动迁移。
状态也不宜过多。一个普通项目如果拥有 12 个以上执行状态,成员往往会把时间花在判断“应该放在哪一列”,而不是推进任务。除非每个状态都对应不同的责任或动作,否则应合并为更少、更清楚的状态。
3. 设定上线后的三类指标
第一类是采用指标,例如活跃更新率、逾期任务更新率、模板使用率和周会使用系统的比例。它们回答的是“团队有没有真正使用”。
第二类是效率指标,例如周报整理时长、查找历史决策时长、跨部门确认次数和会议后补录量。它们回答的是“使用后是否减少了工作”。
第三类是治理指标,例如需求变更可追溯率、阻塞任务解除时长、关键里程碑偏差和客户验收滞后天数。它们回答的是“项目管理质量是否改善”。
不要在上线第一周就要求所有指标显著改善。第一阶段更合理的目标是数据完整、状态统一和流程可执行;第二阶段再观察效率;第三阶段才评估治理结果。

十、最终选型清单:用一场内部评审做决定
1. 先给候选工具划定淘汰线
在综合评分前,建议先设置不可妥协项。比如必须满足组织数据隔离、支持中文界面、能导出核心数据、具备所需身份认证方式,或者必须能覆盖某条关键审批流程。只要触碰淘汰线,即使其他功能评分很高,也不应进入最终候选。
- 安全与权限不满足要求,直接淘汰。
- 无法导出核心任务和历史记录,直接淘汰。
- 无法覆盖最小成功闭环,直接淘汰。
- 关键角色试用后明确拒绝,进入风险评估,不可由项目负责人单独拍板。
- 总成本超出预算但没有可量化收益,暂停采购。
2. 用加权评分取代“大家感觉不错”
评分表可以设置 1 至 5 分,但必须附上证据。不能写“体验好”,要写“新成员在 12 分钟内完成真实流程”;不能写“报表强”,要写“能够从延期结论反查到任务、原因、责任人和最近更新”。没有测试记录的分数,不应进入最终决策。
| 评审对象 | 必须回答的问题 | 合格证据 | 常见风险 |
|---|---|---|---|
| 执行成员 | 每天更新是否足够简单 | 完成三类真实任务且不依赖讲解 | 字段过多、入口分散、提醒泛滥 |
| 项目负责人 | 能否追踪依赖和异常 | 延期、变更、退回均有记录 | 只能看状态,无法解释原因 |
| 管理者 | 是否支持资源和风险决策 | 能按项目、部门和周期下钻数据 | 报表漂亮但口径不一致 |
| 管理员 | 能否维护规则和权限 | 可配置、可审计、可批量治理 | 过度依赖供应商或单一超级管理员 |
3. 做出最后决定时,优先选择可持续的方案
如果两个候选工具的关键能力相近,我会优先选择使用摩擦更低、数据导出更清晰、管理员更容易维护的方案,而不是功能列表更长的方案。因为项目管理软件的价值来自持续使用,任何需要成员长期“额外坚持”的流程,最终都会产生数据缺口。
如果一个平台明显更强,但实施成本高,也不应简单否定。可以先把它限定在最需要深度治理的部门,采用分阶段部署;如果一个工具很轻便,但无法支撑未来的资源和权限要求,则应明确它是过渡方案,并提前规划迁移出口。

十一、常见问题:选型时最容易被忽略的答案
1. 项目管理软件是否适合所有部门统一使用?
可以统一底层规则,但不建议强迫所有部门使用完全相同的执行流程。项目编号、负责人、目标、里程碑、风险和验收标准可以统一;研发、市场、交付的状态和审批节点则应保留差异。统一过度会让流程失真,差异过度又会让管理数据无法汇总。
2. 团队规模小,是否没有必要购买专业平台?
不一定。人数不是唯一判断标准,项目复杂度、外部协作者数量、审计要求和资源冲突同样重要。一个只有 8 人但同时服务多个客户的交付团队,可能比 30 人的单项目团队更需要权限和历史记录能力。
3. 任务看板和甘特图应该选哪个?
看板适合观察工作状态和流动,甘特图适合观察时间关系、里程碑和依赖。二者不是互相替代,而是对应不同问题。如果项目任务之间依赖很少,看板通常足够;如果存在明确的前后置关系、固定交付窗口和关键路径,就需要甘特或类似时间计划视图。
4. 工时统计是不是必须功能?
只有当工时数据会影响报价、成本、资源分配或客户结算时,工时统计才值得投入精力。如果团队没有明确记录口径,强行要求填报通常会得到低质量数据。购买前先确认统计对象是计划工时、实际工时、可计费工时,还是三者都要。
5. 智能摘要能不能自动生成准确周报?
它可以提高整理效率,但准确性取决于任务状态、评论和日期是否及时更新。智能摘要适合生成初稿、归纳讨论和提示可能风险,不适合在没有人工确认的情况下直接对客户承诺、预算和交付结论负责。
6. 选择本地部署还是云端服务?
如果组织有严格的数据驻留、内网隔离、定制接口或离线环境要求,本地部署可能更合适,但需要承担服务器、升级、备份和安全维护责任。云端服务通常上线更快、升级更方便,但必须重点核查数据位置、权限、接口、备份和退出机制。
7. 试用几天才能判断是否合适?
三天可以判断基础上手,七天可以完成一轮流程测试,四至六周才能观察持续使用和数据质量。涉及跨部门协作的组织,不建议仅凭一次演示或短期个人体验做最终决定。
8. 最重要的选型指标到底是什么?
我会把答案概括为“关键流程的有效完成率”。它不是单纯看任务是否被标记完成,而是看任务是否包含负责人、截止时间、验收标准,异常是否被记录,交接是否可追溯,最终结果是否能被项目负责人和管理者共同理解。
十二、结语:2026年的好工具,应该让管理变轻而不是让填报变重
项目管理软件评测的终点,不是选出功能最多的产品,而是找到一个能被团队长期使用、能承载真实流程、能解释项目风险的工作系统。轻量工具并不低级,复杂平台也不天然专业;真正的差异在于,它们是否与组织当前的管理成熟度相匹配。
我最看重的不是某个软件能否生成漂亮仪表盘,而是当项目出现延期、变更、返工和资源冲突时,团队能否在同一个地方快速回答四个问题:发生了什么、影响了谁、下一步由谁负责、何时可以恢复。能稳定回答这四个问题,工具就已经创造了实际价值。
下一步可以按以下顺序执行:先写出一条最小成功闭环,再邀请三类角色确定淘汰线;选出 2 至 3 个候选方案,使用真实项目做七天异常测试;记录操作耗时、数据完整度和会后补录量;最后用四至六周小范围试点验证持续使用。先验证工作方式,再购买软件;先确认数据纪律,再追求智能能力。这比任何泛化的排行榜都更有可能帮你快速锁定真正适配的工具。
常见问题解答(FAQ)
1. 2026年项目管理软件评测,应该重点比较哪些能力?
我过去筛选项目管理软件时,最初也习惯先看功能数量和产品界面,结果上线后才发现,真正影响使用效果的是任务流转、数据质量和团队是否愿意每天更新。我想知道,如果不被“功能很多”“支持AI”这类宣传带偏,应该用什么标准做出更可靠的比较?
评测项目管理软件,不能只看功能清单,而要观察一个任务从提出、分派、执行、延期到复盘的完整链路。我建议把评测拆成五项:任务流转效率、协作透明度、数据分析能力、权限与集成、使用成本。前两项直接影响日常交付,后三项决定工具能否长期运行。
我在实际试用中发现,很多工具演示时都能创建任务、设置负责人和截止日期,但一旦模拟真实项目,差异会迅速出现。例如,一个需求同时涉及产品、设计、研发和测试,如果状态只能简单地从“未开始”切换到“进行中”和“已完成”,管理者仍然不知道卡在评审、开发、联调还是验收。
因此,我会额外设计一个包含30个任务、4个角色、3条依赖关系和2次需求变更的测试项目,并记录完成同一组操作所需的时间。
下面是一套更接近日常使用的评分方法: 评测维度建议权重重点观察指标常见误区 任务流转30%创建、分派、变更、提醒是否顺畅只看页面是否好看 协作透明度25%评论、附件、依赖、责任边界是否清晰把聊天记录当项目记录 报表与分析20%延期率、吞吐量、负载、版本进度是否可追踪报表很多但无法指导决策 权限与集成15%角色权限、接口、通知、文档关联能力忽视外部系统接入成本 总拥有成本10%订阅费、培训、迁移、维护和管理员成本只比较账号单价 我的判断是,任务流转和协作透明度的权重应高于AI、看板样式等容易被展示的能力。
如果一个团队每天需要花十分钟以上维护任务状态,或者成员必须在多个系统之间重复录入信息,那么即使它拥有丰富的自动化功能,实际使用率也可能很低。选择时可以采用“核心场景先行”的方法:先用一个真实项目试跑7至14天,再查看任务更新率、逾期任务比例和跨部门追问次数。
对大多数团队来说,工具是否让会议变短、追进度变少,比功能页面上多出多少按钮更值得关注。
2. 中小团队选择项目管理软件时,应该优先考虑哪些功能?
我所在的团队大约有十几个人,既要做客户项目,也要处理内部需求。以前试过功能非常复杂的平台,但大家用了两周后就回到表格和群聊。我想知道,中小团队到底需要哪些功能,哪些看起来专业的能力其实可以先不买?
中小团队选型最容易踩的坑,是把“大型组织需要的管理复杂度”误当成“专业程度”。十几人的团队通常不缺高级流程,而是缺一个所有人都愿意持续更新的共同工作台。因此,第一优先级不是功能数量,而是三件事:任务足够快地录入、责任人足够清楚地看到下一步、管理者能够低成本发现风险。我建议先验证四个基础场景。
第一,会议中能否在一分钟内创建任务并指定负责人;第二,成员打开首页能否立即看到今天到期和已经阻塞的工作;第三,客户临时变更需求时,能否保留原始记录和变更原因;第四,项目结束后能否导出可复用的交付数据。如果这四个场景都能顺利完成,再考虑甘特图、自动化规则、预算管理和复杂权限。
下面是我给中小团队的功能优先级判断: 功能优先级适用原因可延后条件 任务、负责人、截止时间必须有解决“谁在什么时候做什么”无 看板与筛选必须有适合快速了解工作状态流程极度固定时可简化 评论、附件、变更记录必须有减少信息散落在聊天工具中团队任务极少协作时 甘特图与多级计划建议有适合存在前后依赖的项目短周期、低依赖任务较多时 复杂审批与预算模块视情况适合流程严格或成本敏感的团队团队规模小且决策链短时 AI总结与自动化后置评估可减少整理工作,但依赖数据质量任务更新习惯尚未建立时 有一个常被忽视的指标是“首次使用门槛”。
我会让一名没有参加产品培训的成员独立完成创建任务、上传文件、修改截止时间和@同事四个动作。如果需要看说明文档才能完成,说明工具的日常普及成本偏高。中小团队还应警惕“权限配置过细”。如果每个项目都要单独设置十几种角色,管理员很快会成为瓶颈。
更实际的做法是先设置成员、负责人、项目管理员三类角色,等出现真实的保密或跨部门协作需求后再增加权限层级。我的建议是先购买能够覆盖基础协作的方案,而不是一次性购买全部模块。试用期内重点记录每周活跃成员比例、逾期任务比例和群聊中“进度怎么样”的追问次数。
如果这些指标没有改善,增加功能通常不会带来相应收益。
3. 研发团队选择项目管理软件时,如何判断它是否真的适合研发流程?
我负责的项目经常出现这样的情况:产品需求已经写完,研发认为验收标准不清楚;测试发现问题后,缺陷又回到聊天群里,最后没人能说清楚哪个版本修复了。我想知道,评估研发项目管理软件时,应该重点测试哪些流程,而不是只看有没有缺陷管理和版本管理功能?
研发团队评估工具,不能只问“有没有需求、缺陷和版本模块”,而应测试这些对象能否形成可追溯链路。真正有用的链路应该是:需求提出,经过评审,拆成开发任务,关联代码或构建版本,进入测试,记录缺陷,最终完成验收。任何一个环节依赖手工复制,数据就容易断裂。
我通常会用一个真实但已脱敏的需求进行模拟,要求团队完成一次从需求到发布的闭环。测试样例最好包含一个正常需求、一个临时变更和一个高优先级缺陷,因为只测试顺利流程,无法发现工具在异常场景下的管理能力。
研发适配度可以用以下五项观察: 测试环节合格表现不合格信号 需求拆解父子任务、验收标准和负责人关系清晰只能用文本描述层级 状态流转需求、开发、测试、验收状态互不混淆所有对象共用一套简单状态 缺陷追踪缺陷可关联需求、版本和修复人缺陷只能单独创建 版本管理能查看版本范围、未完成项和延期影响版本只是一个标签 研发集成代码、提交、构建或通知可关联任务成员需要重复填写编号 我特别关注“状态数量是否过多”。
很多团队为了显得流程规范,设置了十几个状态,例如待分析、分析中、待评审、评审中、待开发、开发中、待联调、联调中、待测试等。状态过细会让成员把时间花在选状态上,却不一定提高透明度。更稳妥的做法是把状态分成三层:工作阶段、责任角色和风险标记。
工作阶段保持在五至七个以内,责任角色通过负责人字段表达,阻塞和高风险则使用标签或专门字段。这样既能让管理者看懂,也能减少成员维护成本。如果团队采用迭代开发,我建议连续运行两个迭代再评价工具,而不是第一周就下结论。
重点观察三个数据:迭代承诺完成率、缺陷从发现到关闭的平均时长、需求变更后仍然能被追溯的比例。一个研发工具是否合适,最终要看它能否减少返工和信息核对,而不是看页面上有多少工程化术语。
4. 项目管理软件中的AI功能值得付费吗?如何避免被营销概念误导?
我看到不少项目管理平台都加入了AI总结、自动生成任务、风险预测和智能问答,但我担心这些功能只是把已有内容重新改写一遍。我的团队目前的任务记录并不完整,我想知道在什么情况下AI确实能产生价值,什么时候反而会制造错误判断?
项目管理软件中的AI是否值得付费,首先取决于团队有没有稳定、结构化的项目数据。AI可以快速总结已有信息,却不能凭空补齐没有记录的决策、延期原因和责任边界。如果成员不更新任务状态,AI生成的周报可能只是把过期数据组织得更流畅,并不会因此变得更准确。我会把AI能力分成三类来判断。
第一类是整理型能力,例如会议纪要、周报和任务摘要,风险较低,适合节省重复劳动;第二类是检索型能力,例如根据权限查询某个版本的未完成任务,价值取决于数据是否统一;第三类是判断型能力,例如预测延期和识别项目风险,必须经过人工验证,不能直接替代项目负责人。
AI能力实际价值使用前提验证方式 会议或评论总结减少整理时间讨论内容集中在系统内抽查关键信息是否遗漏 自然语言生成任务提高录入速度字段和流程定义清晰比较生成任务与原始需求 项目问答降低查找成本权限、名称和状态统一用已知答案进行盲测 延期或风险预测辅助管理者提前干预有连续数月的历史数据回测预测准确率和误报率 我建议在采购前做一次“盲测”:准备20个团队成员已经知道答案的问题,例如某需求当前负责人、某版本还有多少高优先级缺陷、某任务最近一次变更原因,然后让AI回答。
重点不是回答是否听起来专业,而是看事实准确率、引用来源和无法确定时是否明确说明。还要检查AI的权限隔离。一个能回答项目问题的助手,如果把用户无权查看的客户资料、薪资信息或内部决策带出来,功能越强风险越大。测试时应分别使用普通成员、项目负责人和管理员账号,验证相同问题是否返回不同范围的内容。
在成本判断上,可以用节省时间估算,而不是凭感觉购买。假设每周有6名成员各花1小时整理周报和会议结论,每小时人工成本按150元计算,每月可节省约3600元。如果AI模块月费、培训和校验成本合计低于这个数,并且准确率达到团队可接受水平,才有进一步评估的意义。
我的结论是:数据成熟的团队可以优先考虑整理型和检索型AI;数据混乱的团队应先统一字段、状态和更新规则。风险预测可以作为提醒工具,但不应作为绩效判断或自动延期决策的唯一依据。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/60730
读者评论
文章把“功能多”与“真正好用”区分开了,这点很有参考价值。尤其是用完整流程和异常场景测试,比只看演示页面更接近实际选型。不过文中的持续使用率属于匿名观察和情景模拟,企业决策时还应结合自身试用数据。
对多项目团队来说,资源冲突确实比单个任务延期更容易被忽视。文中用44小时计划工时叠加8小时沟通工时说明过载问题,比较直观。建议实际评测时再核对工时填报成本,否则资源视图可能也会变成额外负担。
比较认同客户交付项目要区分执行完成、内部验收和客户确认。过去只设置一个完成状态,确实容易出现内部认为结束、客户仍在返工的情况。权限、数据导出和历史记录也值得在试用期提前验证,不能只看界面是否顺手。
