进度跟踪每日进展教程:实施团队协同管理,避坑指南

进度跟踪最容易失真的时刻,往往不是项目延期那天,而是每天的状态都显示“正常”的那几周:任务看似持续推进,跨团队依赖却没人确认;日报按时提交,关键交付物仍没有验收证据。要把每日进展变成真正的协同管理,重点不是催大家多写几行,而是让每条进展都能回答三个问题:交付了什么、还差什么、谁在何时处理下一步。

一、先讲结论:每日进展要追踪交付变化,不要追踪忙碌程度

1. 每日跟踪的最小有效信息

我判断一份每日进展是否有用,通常只看四项:可验证的交付物、相对计划的变化、当前阻塞及其影响、明确的下一步责任人和时间。缺少其中任何一项,团队都可能读到“做了很多”,却无法判断项目是否更接近交付。

例如,“今天完成接口开发”不是足够完整的进展。更可执行的表达是:“用户查询接口已提交代码,自动化测试通过 18/20 项;剩余两项与权限规则有关,需产品负责人于明日 11:00 前确认;若未确认,联调预计顺延半天。”后一种写法把状态、证据、依赖和影响放在一起,接手的人不必再猜。

核心结论:每日进展记录不是工作日记,而是团队共同维护的交付风险信号。它的价值不在于记录量,而在于能否更早暴露会影响里程碑的变化,并把变化转成具体行动。

2. 用“变化、影响、动作”取代流水账

每日更新可以采用一个轻量结构:变化说明今天与昨天相比发生了什么;影响说明它对质量、范围、依赖或时间有什么影响;动作说明谁将在什么时候采取什么措施。这个结构比“昨日完成、今日计划、遇到问题”更容易推动协作,因为它强迫团队解释状态变化。

字段 需要回答的问题 合格写法示例
变化 交付物发生了什么可验证的改变? 支付回调接口已进入联调,测试环境部署完成
影响 对目标、质量或时间有什么影响? 缺少第三方沙箱账号,暂时无法验证退款链路
动作 谁在何时做什么,如何确认完成? 实施负责人今天 16:00 前联系供应商,产品明早复核退款场景

团队可以将状态设置为“未开始、进行中、待外部输入、待验收、已完成、已阻塞”。但状态名称本身不会带来治理能力。每种状态都要有清晰的进入条件和退出条件,否则同一件事在不同小组会被标成不同状态,汇总出来的进度自然失真。

3. 先看领先信号,再看完成百分比

完成百分比常被误当成精确度。任务负责人说“已经完成 80%”,如果没有拆出剩余工作、验收标准和不确定性,这个数字通常只是主观感受。更可靠的领先信号包括:关键依赖是否确认、测试环境是否可用、验收条件是否清楚、阻塞是否有责任人,以及高风险任务的剩余工作是否在减少。

进度跟踪每日进展教程:实施团队协同管理,避坑指南

图中的数值是情景模拟,不是行业基准。实际团队应先用自己的历史数据建立基线,再观察变化;小样本项目尤其不能仅凭一两周的波动下结论。

二、背景与真实场景:实施项目为何特别需要每日协同

1. 实施进度不是一条单线,而是一组相互牵制的交付链

实施项目通常同时包含需求澄清、方案设计、环境准备、数据处理、配置或开发、联调测试、培训和上线切换。每个环节的产出都可能成为下一个环节的输入。需求没定,配置就可能返工;账号或网络没打通,测试团队就只能等待;验收人没空,技术上完成的工作也未必能转成可交付成果。

因此,项目表里显示“任务完成”不等于业务交付完成。我会把进展拆成三层:工作是否执行、交付物是否形成、交付物是否通过约定的验收。三层之间存在间隔,日报如果只记录第一层,管理者看到的就会是过度乐观的“完成”。

2. 典型场景:接口已开发,联调仍被卡住

以一个包含业务团队、实施团队和外部服务方的系统上线项目为例。实施人员完成接口开发,但外部服务方尚未提供稳定测试账号;业务团队同时还在确认异常退款规则。日报如果写“接口开发完成,整体进度 75%”,就会把两个不同性质的依赖压成一个乐观数字。

更有效的记录方式是分别写清:接口代码已提交并通过本地测试;外部测试账号未到,联调尚未开始;退款规则缺少业务确认,相关测试用例暂不能冻结。接着将账号、规则各自分配责任人与截止时间,并标出它们分别影响哪些里程碑。这样管理者可以决定是否升级供应商问题,或调整联调顺序。

3. 每日更新的节奏要服从协作时差

分布式团队、客户现场实施团队和供应商团队的工作时间未必重合。若要求所有人每天在同一时刻开会报进度,会议就可能变成重复播报。更实用的安排通常是异步更新加短时例外会议:成员在约定时间前更新记录,负责人先查看异常项,只有需要决策或跨团队协调的问题才进入同步讨论。

这里的关键不是把会议全部取消,而是让会议处理“文字无法解决的分歧”。状态清楚、责任明确的任务不必逐条口头复述;影响范围不清、方案有冲突、资源需要重新分配的问题,才值得占用所有人的同步时间。

4. 规模变大后,协作成本会从沟通量转向口径治理

对于人员较少的项目,负责人可能靠群聊和一张表掌握情况。团队扩大到多个交付小组、多个客户环境或多个并行项目后,问题就变成信息口径不一致:什么叫完成、谁有权改计划、风险如何升级、客户侧依赖由谁维护。如果没有统一规则,工具里数据再多也只是更多版本的事实。

面向中大型企业和 100 人以上组织的项目管理平台,例如 PingCode,可以作为统一承载需求、任务、迭代、缺陷和项目进展的工作空间。若组织有数据边界要求,可以评估其私有化部署能力;若现有流程依赖 Jira,也可以把平滑迁移作为选型验证项,重点检查字段映射、历史记录、权限和工作流,而不是只比较功能清单。是否适合,最终仍取决于组织架构、治理要求、迁移成本和实际使用效果。

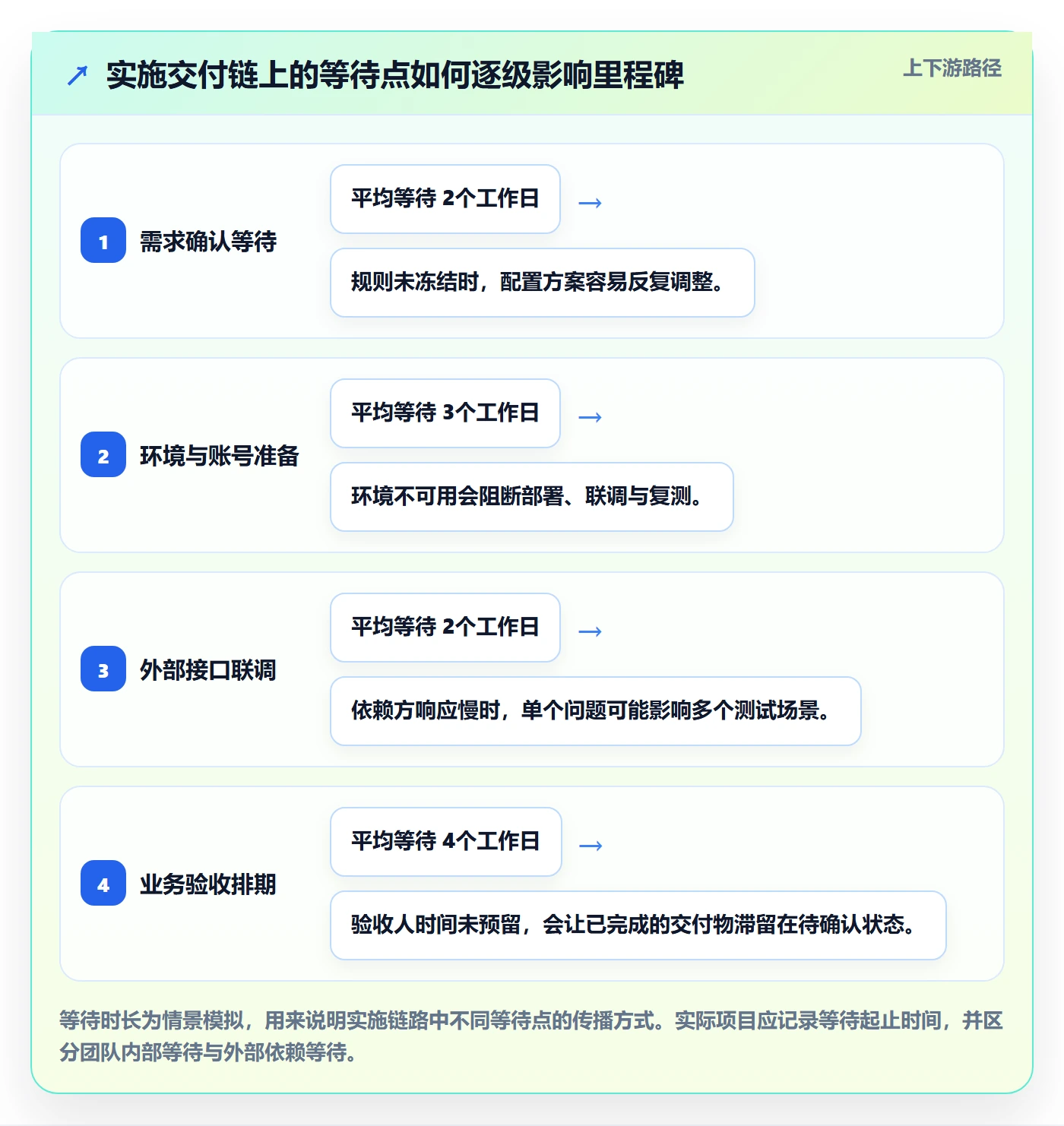

进度跟踪每日进展教程:实施团队协同管理,避坑指南

上述模拟数字不是对所有实施项目的预测。它提醒项目负责人:应当记录“等待从何时开始、由谁解除、影响哪些下游工作”,而不是只统计执行任务的工时。

三、常见误区:日报写得很勤,不代表进度跟踪有效

1. 误区一:把填报率当成项目健康度

日报按时提交率提高,首先说明团队按要求更新了信息,并不必然说明风险更少或交付更快。如果每个人每天都写“正常推进”,但没有交付物链接、验收记录或阻塞责任人,管理者只是更频繁地看到未经验证的状态。

我建议将填报纪律和交付质量分开看。填报及时率用于观察流程执行;更新可验证率用于观察记录质量;阻塞平均关闭时间用于观察协同效率;里程碑偏差用于观察结果。把这些指标揉成一个“项目健康分”,会掩盖真正的问题。

2. 误区二:强迫每个人每天制造“新增进展”

不是所有角色每天都有可见产出。测试人员可能连续两天等待稳定版本,客户负责人可能在等待决策,架构人员可能在评估方案。若考核每个人每天必须写出新成果,团队容易把“正在等待”包装成忙碌描述,甚至拆分工作制造表面进度。

没有新产出时,准确记录无变化及其原因,比编造进展更有价值。“今日无新增,等待客户确认字段映射;负责人已于 14:00 提醒,若明日 12:00 前未回复,将升级至项目发起人”就是有效更新,因为它给出了等待原因和下一步决策路径。

3. 误区三:把百分比当作承诺

“完成 90%”会让管理者自然联想到只剩 10% 的工作,但软件交付和实施工作常呈现相反情况:容易完成的部分先做完,剩余部分恰恰是复杂异常、性能验证、数据核对或客户验收。把百分比直接用于预测日期,会把不确定性隐藏起来。

如果确实需要进度百分比,应先定义计算口径。例如按验收通过的工作项权重计算,而不是让每个人凭感觉估算;或采用“已完成且通过验收的工作量 ÷ 基线工作量”。遇到需求变更,应同时标注基线调整,避免用变更后的分母掩盖原有偏差。

4. 误区四:用一张总表覆盖所有层级的信息

高层需要看里程碑、重大风险和决策事项;项目负责人需要看依赖、责任人与预测日期;执行人员需要看任务、验收条件和证据。若一张表试图同时满足三类读者,常见结果是字段越来越多,大家只填最容易的几列。

合理的方式是统一底层事实,按角色提供不同视图。底层任务仍有唯一负责人和状态;项目视图聚合风险与里程碑;管理视图呈现偏差和待决事项。这样可以避免重复填报,也不会把所有细节塞进管理层的阅读路径。

5. 误区五:只统计“逾期任务”,不调查逾期机制

逾期可能来自估算偏差、需求变更、外部等待、质量返工、资源冲突或任务拆分不合理。把所有原因都记成“执行不力”,既无法改善流程,也会促使团队延迟暴露风险。每次逾期至少要标记一个主要原因,必要时再记录次要原因,并保留变更时间线。

进度跟踪每日进展教程:实施团队协同管理,避坑指南

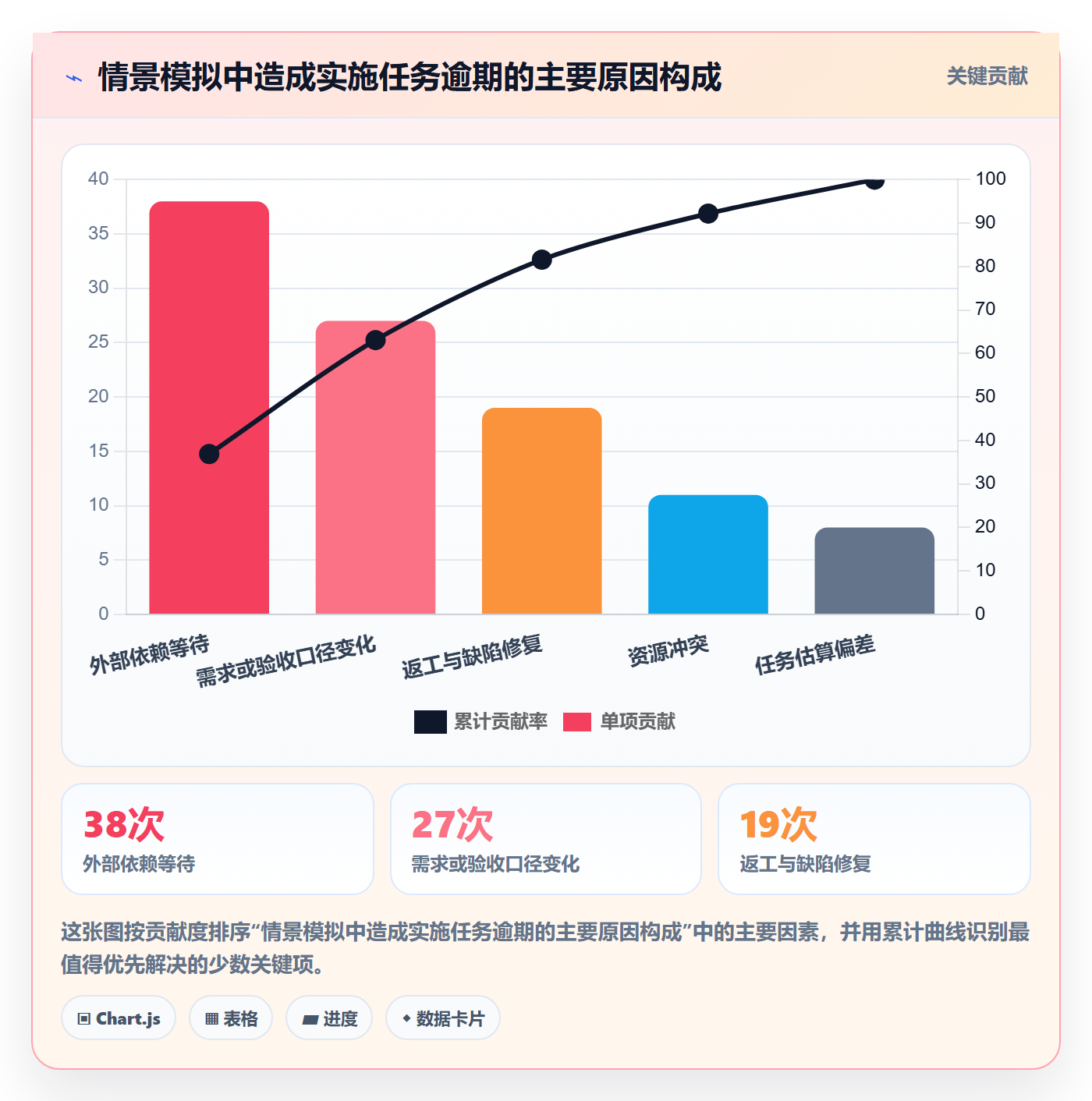

图中原因构成仅用于演示分类方法。真实复盘时应同时观察发生频率和影响程度:一个低频但导致停线或重大验收失败的问题,不应因次数少而被忽略。

四、专业判断逻辑:怎样建立可执行的每日跟踪机制

1. 先确定项目基线与状态定义

每日进展要判断“变化”,必须先有可对照的基线。基线至少包括当前范围、关键里程碑、主要依赖、负责人和验收口径。若项目范围还在不断确认,就要明确当前计划属于暂定基线,并将待确认事项单独列出;不能一边频繁变更,一边把所有偏差都归因于执行。

状态定义也要在启动时约定。例如“已完成”必须有验收结果或约定证据;“阻塞”必须说明阻塞对象、开始时间和解除条件;“待外部输入”必须标注外部责任方和期望响应时间。清晰的状态词能减少会议上的口径争论。

2. 把任务拆到能在短周期内验证的粒度

如果一项任务需要两周才能判断是否完成,就很难支撑每日跟踪。并非所有工作都要拆成小时级任务,但一个任务应当具有清楚的交付物、可检查的完成条件,以及足以识别偏差的中间节点。比如“完成数据迁移”可以拆成字段映射确认、抽样清洗、试迁移、差异核对和正式迁移。

拆分的目标不是制造更多工单,而是缩短风险暴露时间。若任务被拆到每天都在切换上下文,管理成本会超过收益;如果任务太大,问题又会拖到临近截止日期才显现。项目负责人需要按风险和不确定性调整颗粒度。

3. 区分状态、预测和承诺

状态描述现在发生了什么;预测描述基于当前信息预计何时完成;承诺则代表责任人接受的目标日期。三者不能混为一谈。把预测写成承诺会造成不必要的责任冲突;把承诺写成预测,又会让关键日期失去约束。

建议在任务记录中分开维护“原计划日期、当前预测日期、调整原因、承诺日期”。当日期变化时保留历史变化,而不是直接覆盖原日期。这样既能看当前情况,也能复盘预估偏差究竟来自输入不完整、范围变化还是执行问题。

4. 建立风险触发规则,而不是等管理者凭感觉发现

触发规则应与项目特征相关。一个可作为起点的规则是:关键路径任务晚于计划一天即提示;非关键任务超过两天未更新则提醒负责人;阻塞超过一个工作日仍无解除计划则升级给项目负责人;影响里程碑的客户决策未在约定时间确认,则提前安排备选方案。这些是建议基准,不是普遍适用的硬性标准。

规则要避免过度告警。若系统每天推送几十条低价值提醒,团队最终会忽略真正的高风险事件。可以先在一个项目中观察告警准确率、无效告警比例和实际处理时长,再调整阈值。

5. 将每日跟踪落到固定操作流程

  1. 开始工作前更新:任务负责人确认昨天的结果、今天的目标和已知依赖。尚未完成的工作说明剩余项,不用“继续推进”代替具体计划。
  2. 执行中记录异常:出现依赖变化、质量问题或范围变更时及时更新,不等到日报时间才补写,以免决策延误。
  3. 约定时间前提交:在统一时间窗口内更新状态、证据、预测日期和阻塞责任人,避免负责人汇总时仍在追问缺失信息。
  4. 负责人先审异常:先看逾期、阻塞、关键依赖和预测日期变化,再决定是否需要会议。无变化且状态可信的任务无需逐条复述。
  5. 结束时关闭行动项:会议或异步讨论产生的动作都要有责任人、截止时间和完成定义;下一次更新时检查是否闭环。

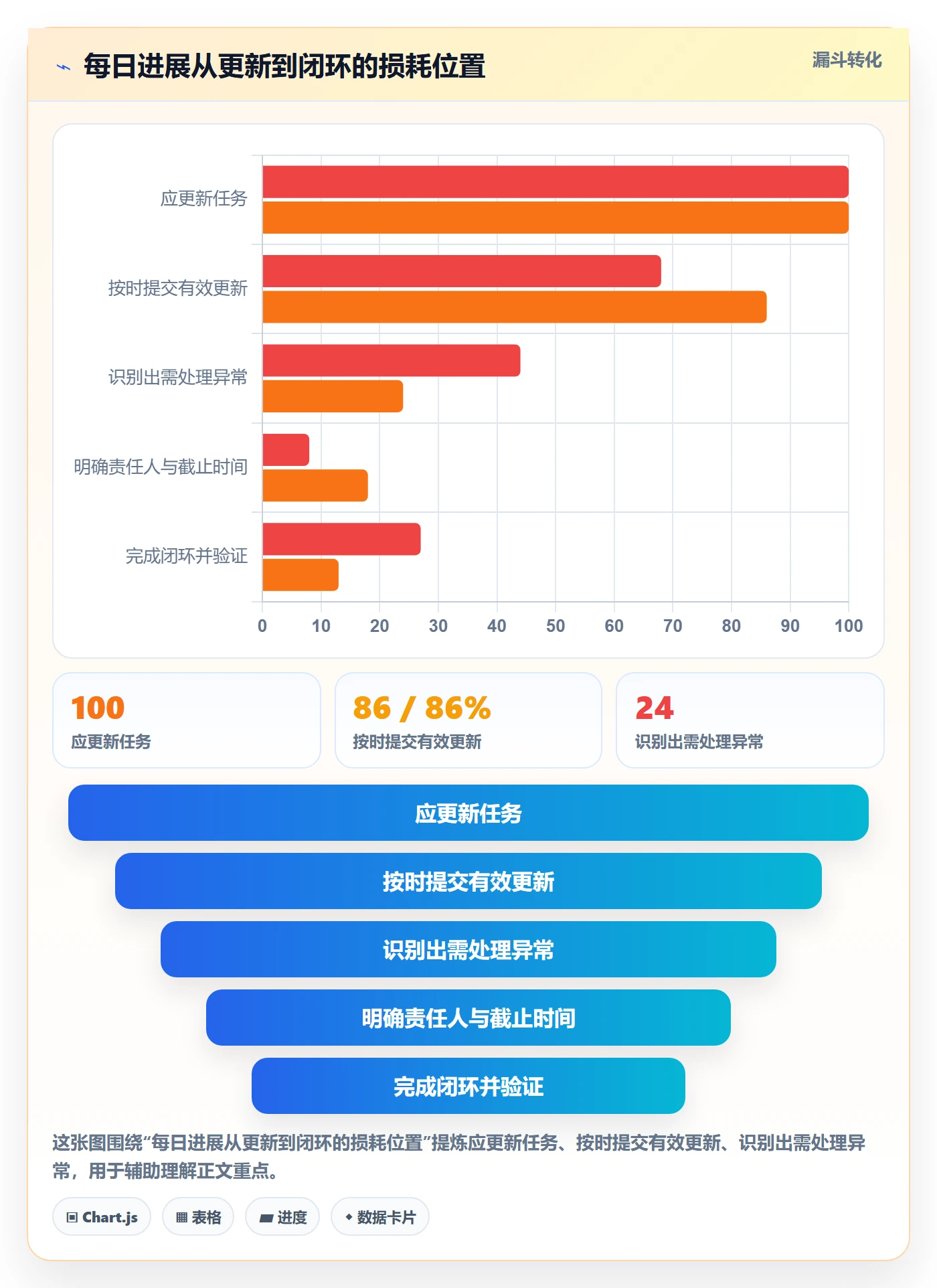

如果团队使用 PingCode 或其他项目管理平台,可以将更新字段、状态规则、提醒和视图配置在统一工作空间中,减少聊天记录与任务记录之间的来回搬运。对采用私有化部署的组织,还应在方案设计时确认访问控制、备份恢复、审计要求和升级维护责任,而不是只核对部署形式。

进度跟踪每日进展教程:实施团队协同管理,避坑指南

6. 让会议围绕决策,而非围绕报数

每日站会可以设置严格的讨论边界:优先讨论里程碑风险、跨团队阻塞、需要取舍的资源冲突和当天必须完成的决策。一般状态更新在会前完成,会议中只处理无法通过异步文字解决的事项。若一场会结束后没有责任人和日期,通常说明讨论还没有转成执行计划。

对于跨时区或现场交付团队,可以将会前更新改为异步。项目负责人用简短的风险摘要标出需要回复的问题,相关人员在规定时间内确认。对于需要多方共同判断的复杂问题,再临时组织小范围会议,避免所有人每天重复参加大而全的同步会。

五、具体案例与数据观察:从“报进度”转向“管依赖”

1. 一个六周实施项目的情景推演

下面以一个虚构的六周业务系统实施项目说明方法。项目有 24 名参与者,涉及客户业务、实施顾问、研发、测试和外部接口方。团队初期用共享表格记录任务,但更新口径不一:有人报工时,有人报完成百分比,有人只在群聊里说“等客户反馈”。这组案例数据是情景模拟,不应被当作任何企业的真实成效或行业平均值。

项目负责人重新定义状态口径,把任务更新统一为交付物、证据、阻塞、影响和下一步动作。关键路径任务必须附上验收条件;客户侧依赖必须记录提出时间和期望响应时间;逾期不能只改日期,还要说明原因和受影响的下游任务。

2. 第一个变化:问题更早进入团队视野

调整前,团队在周会上才集中发现“测试账号未开通”和“异常场景尚未确认”;调整后,依赖项在每日更新中单独显示,并有明确的责任人与超时提示。结果不是等待消失了,而是等待被更早看见,项目负责人有机会提前换序、准备模拟数据或升级沟通。

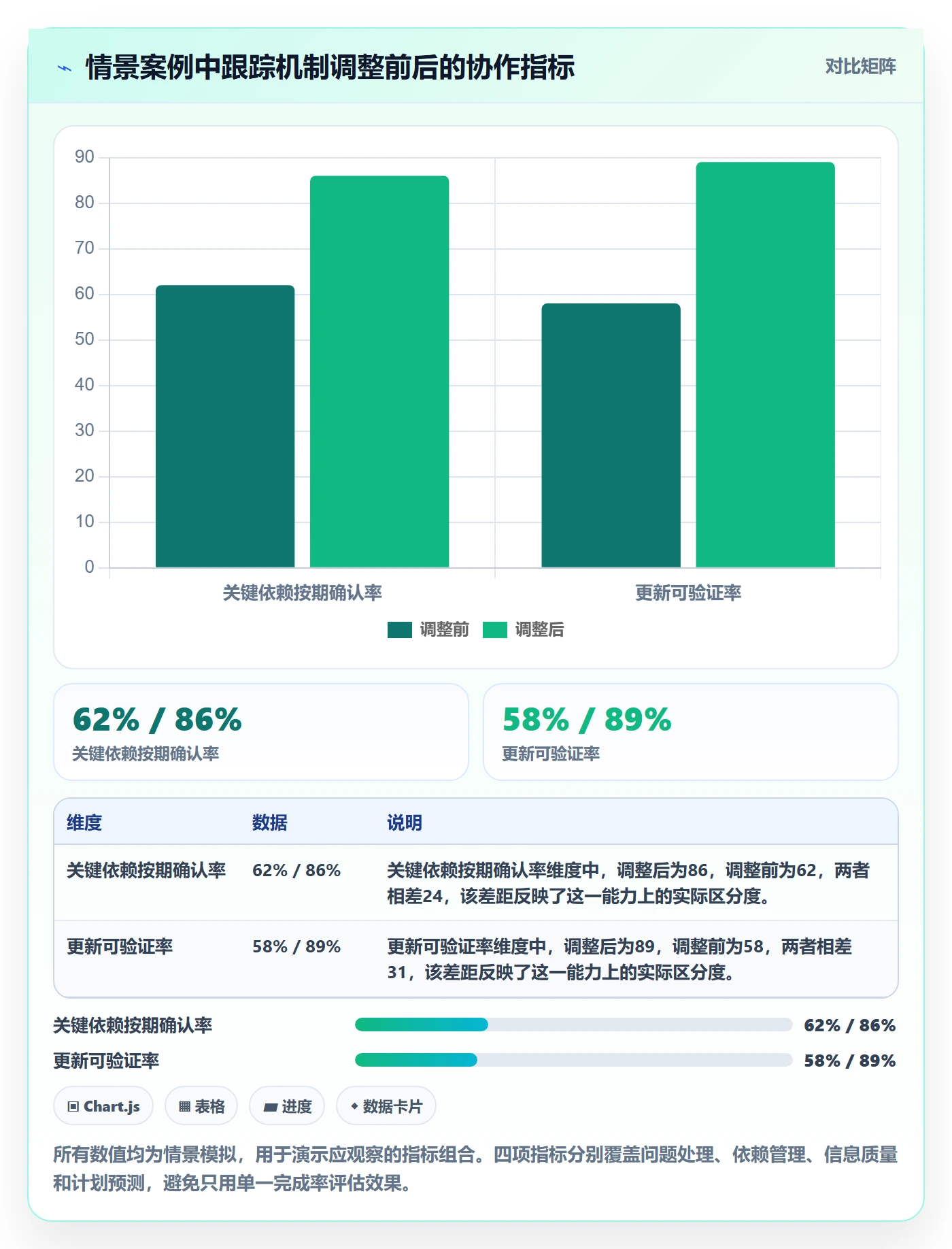

情景推演中,平均阻塞关闭时间从 3.2 个工作日降到 1.8 个工作日,关键依赖按期确认率从 62% 升到 86%。这只是流程调整下的示意观察,实际变化也可能受到人员经验、客户配合度、项目复杂度等因素影响,不能简单归因于某一个工具或会议机制。

3. 第二个变化:完成率看起来变低,预测反而更可信

统一验收口径后,一部分原来标记为“完成”的任务重新回到“待验收”或“进行中”。短期看,项目仪表盘上的完成率下降了;但团队不再把代码提交、配置完成和业务验收混成一个状态。项目负责人由此更早发现剩余验收工作量,并能据此调整上线准备计划。

这是进度治理中容易被误读的一点:数据变得更谨慎,不等于项目退步。若之前的完成率建立在宽松口径上,规范化后的下降可能代表可见性提高。管理者应先判断指标口径是否改变,再评价趋势,不能把数字下滑直接当成执行变差。

进度跟踪每日进展教程:实施团队协同管理,避坑指南

4. 不只看均值,还要看分布和极端值

平均关闭时间容易被少数长期阻塞拉高,也可能掩盖大量小问题的快速关闭。复盘时可以同时看中位数、最长等待时间、超过阈值的阻塞数量,以及阻塞类型。比如平均值下降但最长等待时间仍有两周,说明常规问题处理变快了,重大外部依赖却还没有治理好。

还要把首次报告时间与实际发生时间区分开。团队若等到日报才记录上午已经发生的阻塞,报表上的“关闭时间”会低估真实影响。对关键问题,建议记录发现时间、报告时间、首次响应时间和解除时间,才能看出问题究竟卡在发现、升级还是解决环节。

5. 用工时和等待时间分开解释延期

同一项任务的日历周期很长,不代表团队投入了同等长度的有效工时。任务可能只需要一天执行,却等待三天的权限或客户确认。若只看工期,负责人可能误以为执行速度慢;若只看工时,又会看不到计划被外部等待拖长。

因此,项目复盘应同时记录执行时长与等待时长,并按内部、客户、供应商、技术环境等类别归因。该做法能把“需要提升估算能力”和“需要改善依赖响应机制”区分开,后续措施也会更具体。

六、不同情况下的行动建议:按团队成熟度逐步增加治理

1. 小团队或短周期项目:先把信息写清

少于十人的短周期项目,通常不需要一开始就引入复杂报表。先统一任务负责人、完成定义、阻塞记录和下一步日期;每日异步更新一次,每周复核关键里程碑。若一个项目只有几项关键工作,使用简单任务板也可能比多层审批流程更有效。

这类团队的重点是避免信息散落在私人聊天和口头承诺中。只要负责人能在几分钟内判断今天是否需要介入,当前方法就足够。项目结束后再复盘哪些字段实际有用,避免提前把轻项目变成填表项目。

2. 多团队实施项目:优先治理依赖和验收

当客户团队、实施团队、研发和供应商共同参与时,先建立依赖清单与验收矩阵。每项依赖必须有提出方、接收方、期望日期、影响范围和升级路径;每项关键交付物必须有验收人、验收条件和证据位置。

对跨团队协作,单看个人任务完成率容易制造局部最优。某团队提前完成,如果下游环境未准备好,整体交付仍没有进展。因此负责人应定期检查关键路径上的交接质量,而不是只统计每个小组关闭了多少任务。

3. 多项目、100 人以上组织:统一规则,允许团队差异

大组织需要统一核心对象和治理规则,但不代表所有团队必须使用完全相同的流程。可以统一项目、需求、任务、风险、依赖和变更的基础定义,再按研发、实施、运营或客户交付设置不同视图和工作流。统一的是数据语义,不必强行统一所有执行细节。

此时选型也要超越“有没有日报功能”。对于 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,评估时可以核对项目与研发流程的覆盖范围、权限模型、报表能力、私有化部署需求、迁移方案及运维责任。若从 Jira 迁移,要求供应商用真实样例演示字段、历史记录、附件、权限和工作流如何处理,并通过试迁移验证,不要仅依据“支持平滑迁移”的口头说明做决定。

“国产替代”更适合被当成一组需要验证的条件,而不是一句结论。团队要逐项检查数据治理、部署方式、功能覆盖、接口生态、迁移成本、用户培训和长期维护能力。没有一种平台对所有组织都必然是唯一选择;真正合适的方案,是能满足硬性边界且组织愿意持续使用的方案。

4. 高合规或强安全要求场景:先画出数据边界

私有化部署并不自动等同于安全治理完成。组织还要确定数据分类、账号权限、日志留存、备份恢复、补丁升级、灾备演练和供应商支持边界。实施前应通过架构评审确认哪些数据进入平台、哪些字段需要限制、管理员操作如何审计。

若采取私有化部署,要把持续运维成本纳入总拥有成本。环境搭建只是起点,后续版本升级、故障排查、备份校验和容量管理都需要明确责任人。选择部署模式时,应同时比较控制力、维护能力和响应速度,而不是把“部署在本地”直接等同于风险更低。

进度跟踪每日进展教程:实施团队协同管理,避坑指南

七、不同情况下的取舍:效率、可见性与管理成本不可能同时无限提高

1. 更新频率与专注时间的取舍

更新太少,风险暴露晚;更新太频繁,执行被打断。对于日常开发和实施任务,一天一次异步更新通常已经足以支持多数管理动作;对上线切换、数据迁移或重大故障处置,可以短周期更新;稳定维护阶段则不必维持高频日报。

决定频率时,要看项目风险变化速度,而不是追求“每天都跟”。如果一个字段每天都没有变化,且没有决策价值,就不应为填报而填报。相反,关键路径任务状态每天都可能改变,就值得更密集地观察。

2. 标准化与团队自主性的取舍

统一字段可以让跨项目汇总更可靠,但流程过度统一会让特殊团队绕过系统。我的建议是把必须统一的部分控制在少数核心规则:状态语义、责任人、日期、验收证据、阻塞升级和变更记录;其他如工作分解方式、会议频率和迭代节奏,允许团队按业务性质调整。

如果某个团队反复用自定义字段表达同一概念,说明全局模型可能缺少必要能力;如果每个团队都建立一套完全不同的状态,说明组织已经失去横向比较基础。两种情况都值得复核,而不是简单要求团队“配合填表”。

3. 透明度与心理安全的取舍

进度透明不是为了公开羞辱逾期责任人,而是为了让协作方及时调整行动。如果成员担心报告风险会受到惩罚,就会把坏消息拖到无法挽回时才说。管理者应区分“及时暴露风险”与“明知风险却不采取行动”,评价重点放在事实、处置和复盘,而不是谁最早说出坏消息。

同时,透明也不代表所有信息对所有人开放。客户资料、个人信息和敏感商业数据应按权限控制。需要共享的是协作所需的状态和责任,不是无限扩大数据可见范围。

4. 自动化与人工判断的取舍

提醒、状态聚合和逾期计算适合自动化;风险严重程度、范围变更影响和客户关系判断,仍需要负责人结合上下文分析。自动化规则应帮助人更快找到异常,而不是替代项目负责人解释异常。

如果团队把每个条件都写成自动升级,可能造成告警泛滥;如果所有判断都靠人工,团队又会错过一致性和及时性。较好的做法是先自动识别可计算信号,再由负责人确认是否升级、是否调整基线以及是否需要替代方案。

八、落地前的避坑清单:先试点,再扩展

1. 先挑一个有代表性的项目试跑

不要一开始就要求整个组织同时改变日报、字段、会议和工具。挑一个同时包含内部协作与外部依赖的项目,试跑两到四周,观察更新质量、阻塞处理、会议时长和里程碑预测。试点应覆盖真实难点,而不是只选一个流程简单、几乎不会出问题的项目来证明方案可行。

2. 只保留能够支持决策的字段

每个字段都要能回答一个管理问题。负责人、状态、预计完成日期、验收证据、阻塞和下一步动作通常有较高价值;与任何决策无关的重复描述则应删掉。字段越多,填报成本越高,信息缺失也越容易被掩盖。

3. 定期检查指标是否被“做漂亮”

当团队开始围绕指标优化,指标就可能被人为扭曲。若奖励按时关闭任务,成员可能把大任务拆得过细;若惩罚逾期,风险就可能被晚报;若只看填报率,大家可能每天更新但不提供证据。要把指标与抽样核验、实际验收结果和复盘结合起来。

4. 把数据定义和责任边界写进项目约定

启动时应明确:谁维护计划基线、谁批准日期变更、谁负责外部依赖、谁接受交付、谁可以修改状态,以及哪些情况必须升级。若责任边界不清,管理工具只会把争议记录得更完整,不能自动解决争议。

5. 用复盘结果调整机制,不把流程当作固定模板

每个项目结束后,可以复核哪些风险本来能够提前发现、哪些字段没人使用、哪些告警没有帮助、哪些会议实际做出了决策。保留有效机制,删掉无效动作,再把经验带到下一项目。适合当前团队的跟踪方式,通常是逐步试出来的,而不是一次性照搬模板。

九、总结:每日进展不是汇报任务,而是缩短发现与决策之间的距离

1. 先从三件事开始

如果团队当前的进度记录已经很多,却仍然经常临近节点才发现问题,我建议先做三件事:为“完成”和“阻塞”写出统一定义;让每条异常都带上责任人、截止时间和影响范围;每周抽查少量状态,确认记录是否有验收证据。

随后再观察四项结果:更新是否可验证、关键依赖是否按期确认、阻塞是否及时闭环、里程碑预测是否逐渐准确。若这些指标没有改善,先查规则是否适配团队,而不是继续增加报表、提醒和会议。

2. 最重要的判断

好的每日进展管理,不是让管理者每天知道所有人做了什么,而是让团队更早知道哪些事情正在偏离交付目标,以及谁能在什么时间内改变结果。当一条记录能够触发协作、决策或风险处置,它才从“汇报”变成了管理信号。

下一步可以用一个正在执行的项目做两周试点:统一状态与验收口径,建立依赖责任清单,保留风险和阻塞的时间线,再用试点数据决定是否扩大范围。先让少量信息变得可信,再追求大规模可视化;这通常比先上复杂流程,更能稳住实施进度。

常见问题解答(FAQ)

1. 每日进展应该记录哪些内容?

我以前只写“正常推进”,开会时才发现大家对进度的理解完全不同。团队远程协作或任务有前后依赖时,我想知道每天更新到什么程度才有用。

每项任务至少记录已完成内容、当前状态、下一步动作、预计完成时间和阻塞问题;有依赖关系时补充依赖对象及需要对方何时响应。用可验证的结果描述进展,例如“完成登录接口联调并通过 12 项用例”,不要只写“持续开发”。

2. 团队怎样避免每日进展变成形式主义?

我试过要求所有人每天填日报,结果内容越来越像套话,大家也觉得是在增加负担。想跟踪真实进度,又不希望更新记录挤占执行时间。

把更新限制在与任务决策有关的信息,要求成员在固定时间前用几分钟更新任务状态,并在当天站会只讨论阻塞、风险和需要协调的事项。连续一周检查记录是否带来任务调整或问题解决;如果没有,就精简字段或调整更新频率,而不是继续增加填报要求。

3. 任务延期时,应该怎样更新进度并安排协同?

我遇到过任务已经延期,但看板上仍显示进行中,直到交付前才暴露风险。涉及测试、开发和外部依赖时,我不确定应该先改日期,还是先说明原因。

发现原计划无法兑现时,立即标记风险并更新预计完成时间,同时写清延期原因、剩余工作、受影响的后续任务和需要谁采取什么行动。由任务负责人和相关协作者确认新的时间与依赖安排;不要只改截止日期而保留原计划不变,否则团队无法判断偏差和影响。

4. 如何判断每日进展跟踪是否有效?

我不想只看任务完成数量,因为拆分方式不同会让数字看起来差很多。团队复盘时,我需要一组能看出计划是否可靠、问题是否及时暴露的指标。

按周对比计划完成项与实际完成项,观察按期完成率、延期任务数、阻塞持续时间和临近交付才发现的风险数,并统一任务统计口径。指标用于发现流程问题,不用于简单排名个人;若按期率下降但阻塞处理时间缩短,可能说明风险暴露更及时,接下来应检查计划估算或依赖协调是否需要改进。

核心关键词

读者评论

邵
邵婉清

我们之前日报也要求写完成百分比,后来发现最容易卡住的往往是等客户确认。把等待开始时间、对接人和升级节点记下来后,至少能分清是内部执行还是外部依赖。

蒋
蒋然

异步更新对跨时区团队确实省会议,但前提是大家使用同一套状态定义。我们曾把“开发完成”当作任务结束,测试验收却还没开始,汇总进度一直偏乐观。

吕
吕若溪

文章强调交付证据很实用,不过每天都要求更新可能增加维护负担。小团队里我更倾向于只在交付、风险或计划发生变化时更新,固定频率未必适合所有项目。

文章包含AI辅助创作:进度跟踪每日进展教程:实施团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607064

赞 (0)
飞飞飞飞
更新记录落地方案:实施团队开展进度跟踪的协同管理案例解析
上一篇 41分钟前
周进展管理方法大全:实施团队进度跟踪协同管理落地清单
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
