跟踪最佳实践:实施团队进度跟踪数据分析,常见问题

项目进度表显示“完成率 82%”,发布日期却连续两周后移,这并不矛盾:完成率往往只统计已经关闭的任务,没有把未拆解工作、等待外部依赖和返工风险算进去。跟踪团队进度,关键不是增加汇报频率,而是让数据能回答三个问题:计划是否可信、偏差从哪里来、现在采取什么行动才来得及。

一、核心结论:进度跟踪要从“报完成”转向“识别偏差”

1. 进度不是一个百分比,而是一组相互校验的信号

我判断团队进度是否可信,不会只看任务完成率。至少要同时观察范围变化、剩余工作量、关键路径、阻塞时间、返工情况和交付质量。完成率告诉我们“已经关掉多少”,但不能单独说明“剩下的能否按期完成”。

例如,团队完成了 80 个任务中的 64 个,表面完成率为 80%。如果剩下 16 个任务中有 8 个是集成、验收和发布等高风险工作,那么这个百分比并不能证明项目接近完成。任务数量相同,不代表工作量相同;关闭速度相同,也不代表交付风险相同。

2. 把跟踪目标设为“更早发现可行动的偏差”

我建议把进度机制的目标写成可验证的句子:团队能够在影响里程碑之前发现趋势变化,并明确偏差负责人、恢复动作和复查日期。若一份周报能显示红色风险,却没有触发任何决策,它更像信息陈列,不是管理工具。

有效跟踪不是为了证明某个人做得快或慢,而是为了判断系统是否正在失去交付能力。真正有用的数据,应该指向能够改变结果的动作,例如缩小范围、解除依赖、补充评审资源或调整上线窗口。

3. 先定义口径,再讨论目标值

“准时率”“完成率”“延期率”看起来直观,但口径稍有不同,结论就可能相反。某团队以任务关闭日期计算准时率,另一团队以可交付里程碑计算;两者的百分比不能直接对比。建指标前,先写清统计对象、起止时间、排除条件和数据责任人。

指标 推荐定义 它能回答什么 常见误读
里程碑准时率 按基线日期按时完成的里程碑数 ÷ 到期里程碑数 交付节点是否稳定 把延期后修改过的日期当成原计划
剩余工作量趋势 每周记录未完成工作量,并保留历史快照 团队是否正以足够速度消化范围 只看累计完成量,不看新增需求
阻塞时长 工作项进入阻塞状态至解除的自然日或工作日 等待依赖是否吞噬交付时间 把“没有更新”误判为“没有阻塞”
返工占比 因缺陷或验收不通过而重新处理的工作量 ÷ 总处理工作量 速度是否以质量为代价 将所有修改都归为返工

跟踪最佳实践:实施团队进度跟踪数据分析,常见问题

二、背景和真实场景:为什么团队“看起来很忙”,项目仍会延期

1. 多团队协作让等待时间藏进了任务状态

在 100 人以上的组织里,项目通常跨越产品、研发、测试、运维、安全和业务部门。任务可能已经由一个团队完成,却还在等接口、数据权限、环境准备或决策确认。若系统只记录“进行中”和“已完成”,等待就会被埋在进行中,管理者看到的是工作量,实际拖慢交付的却是队列。

我会把工作状态设计得足以表达流程事实,例如“待澄清”“待依赖”“待评审”“待验证”。状态不宜无限细分:只有当某个状态能触发不同责任人或不同处理动作时,增加它才有价值。否则,团队只是多维护几个下拉选项。

2. 计划日期频繁改动,会让报表变得“永远正确”

如果每次延期都直接覆盖原计划,月底报表可能显示所有任务都按最新日期完成,但组织已经失去判断预测能力的依据。基线日期与当前预测日期必须分开保存:前者用于衡量计划偏差,后者用于安排实际工作。

日期变更并不天然意味着管理失败。新需求、外部政策或技术发现都可能合理改变计划。真正需要关注的是变更是否有理由、影响了哪些下游节点、由谁批准,以及是否留下了历史记录。

3. 小任务数量膨胀,不等于项目更透明

把工作拆成数百个十分钟任务,会制造一种精确的假象。若任务边界不稳定、估算单位不一致,团队每周都在改数字,指标的波动可能反映的是拆分习惯,而非真实交付能力。追踪颗粒度应服务于决策,不是越细越专业。

对周期较长、跨团队依赖多的项目,我倾向于在交付层面跟踪里程碑和可验收成果,在执行层面跟踪工作项与阻塞,在团队层面观察流动效率。三个层级各自解决不同问题,不必强行压成一个总分。

三、常见误区:让数字变漂亮,反而降低了预测质量

1. 把任务完成率当作项目完成度

任务完成率的分母通常会随范围变化。一个项目原有 100 个任务,完成 70 个后新增 30 个,完成率会从 70%降到约 54%;这未必代表团队倒退,也可能是范围被澄清。反过来,如果团队把大任务拆成大量容易关闭的小任务,完成率也可能快速上升,却没有相应的业务成果。

改进方式是同时保留基线范围、当前范围和已验收成果。面向管理层汇报时,区分“执行进度”和“范围变化”,不要将两者混成一个百分比。

2. 用个人工时填满率推断团队效率

工时记录适合用于成本核算、容量规划或合规场景,却不适合作为个人价值的直接排名。工时填得越满,不代表交付越多;某位成员花时间帮助解除跨团队阻塞,可能比连续关闭多个低风险任务更有价值。

如果组织必须收集工时,我会把它用于团队级容量与预测校准,并清楚说明用途。若记录与惩罚性考核直接绑定,成员往往会优化填报行为,而不是改善交付流程。

3. 用“红黄绿”替代风险解释

颜色有利于快速扫描,却不能代替因果说明。红色至少应回答:哪项承诺受到影响、影响从何时开始、目前的恢复方案是什么、需要谁在何时作决定。没有这些信息,红色只是情绪标签。

4. 只在周会上更新一次

周报很适合做管理沟通,但依赖异常和关键路径风险不应等到周五才暴露。对于短周期发布,建议风险事件发生时更新阻塞状态,同时保留固定节奏的趋势复盘。实时更新不是要求每个人不停录入,而是让关键事实在需要时及时可见。

5. 把估算误差都归结为执行不力

预测偏差可能来自需求不清、依赖等待、环境不稳定、评审排队、估算口径变化或实际执行效率。若每次偏差都归咎于“执行不够快”,团队会倾向于报更乐观的日期,短期看承诺好看,长期却更难安排资源。

错误做法 短期表现 长期代价 替代做法
延期后覆盖原计划 报表准时率看起来提高 预测偏差无法复盘 保留基线日期与每次预测快照
按关闭任务数排名个人 产出数字增长 任务拆分、抢易单和协作意愿受损 观察团队交付、质量与等待成因
只统计投入工时 资源投入容易核对 忙碌被误当成成果 结合验收结果、返工和流动时间

跟踪最佳实践:实施团队进度跟踪数据分析,常见问题

四、专业判断逻辑:从数据异常走到管理动作

1. 先确认数据是否可用

出现异常时,我先检查数据生成机制,而不是立即追问团队。状态是否及时更新?日期是否被覆盖?任务是否有负责人和验收条件?未估算的工作是否混入了有估算的工作?如果输入不可靠,复杂的仪表盘只会更快地产生错误结论。

可以用四项检查快速判断基础质量:必填字段完整率、状态更新延迟、工作项重复率、基线与当前计划的留存率。建议先抽样核对记录与实际交付,再逐步扩大自动化分析范围。

2. 看趋势与分布,不只看平均数

平均周期时间容易被少数特别慢的任务拉高,也可能掩盖大多数任务的稳定表现。对流动效率,我通常会同时看中位数、较慢分位数和趋势线。例如,中位周期时间稳定,而第 85 百分位显著上升,通常说明少量复杂或阻塞事项正在积压。

对团队预测,也要看误差分布,而不只是某次是否命中。若连续多次实际完成量都低于承诺量,问题可能是容量估计系统性偏高;若偏差方向交替且幅度较小,重点则是增加缓冲而非重做整个流程。

3. 把偏差拆成范围、容量、流动和质量

我会用一个简单的诊断框架:范围有没有增加,实际可用容量有没有变化,工作是否卡在等待队列,交付是否因缺陷返工。它不是数学上能精确归因的公式,而是避免团队在偏差出现时只讨论“谁没做完”的检查顺序。

  • 范围:核对新增、删除和变更的工作量,以及批准记录。
  • 容量:核对假期、支援任务、人员变动和关键技能覆盖。
  • 流动:核对在制品数量、等待时长、评审与测试队列。
  • 质量:核对缺陷回流、验收失败和发布后问题。

4. 让指标对应决策,不追求指标数量

每个指标都应有触发条件和动作负责人。例如,阻塞超过两个工作日时通知依赖方;关键路径预测日期推迟时,由项目负责人评估范围或资源方案。阈值是团队内部的管理约定,不应伪装成普适行业标准。先运行四至六周,再依据误报和漏报调整。

指标过多会形成仪表盘负担。若一项指标连续数月没有改变任何讨论、决策或资源安排,应考虑删除或降级,而不是因为采集成本已经投入就继续保留。

五、案例与数据观察:从一次延期复盘中找到真正的瓶颈

1. 案例口径与边界

下面是我用于说明分析方法的情景模拟,并非特定企业的真实绩效,也不是行业基准。设想一个 12 周的跨团队产品发布项目,涉及产品、研发、测试和运维共 46 人;初始计划包含 120 个可验收工作项,三条外部依赖,目标是在第 12 周完成发布。

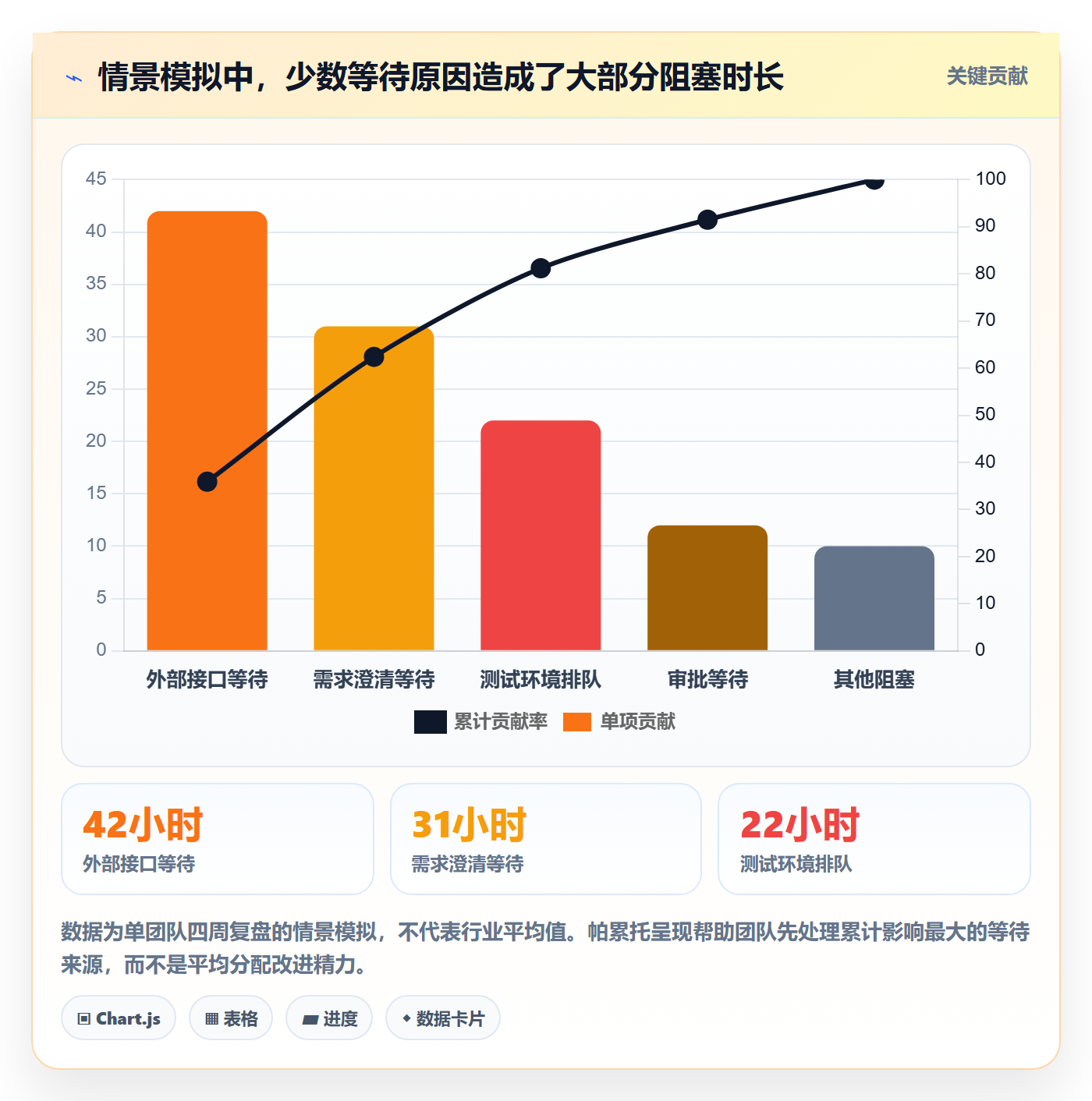

第 8 周时,项目看板显示 78% 的任务已关闭,团队却预测发布至少延后一周。复盘后发现,新增需求贡献了约 18% 的工作量;接口等待占累计阻塞时间的 36%;验收退回与缺陷修复消耗了约 14% 的研发处理容量。若只看关闭率,团队会误以为项目风险主要来自执行速度。

2. 把日期、范围和等待放在同一张时间线上

项目负责人将基线里程碑、当前预测、范围变化和阻塞事件并列复盘。结果显示,首次预测偏移发生在接口联调阶段,而不是项目最后的测试阶段。测试排队确实增加了尾部压力,但更早的接口确认延迟,才是后续压缩验证时间的上游原因。

跟踪最佳实践:实施团队进度跟踪数据分析,常见问题

3. 改进动作必须能验证是否奏效

团队没有先要求所有成员加班,而是把三项措施设为试验:接口问题在一个工作日内指定答复人;测试环境提前预约并设定冲突升级路径;新增需求必须附带被替换的范围或明确说明对日期的影响。四周后,再观察阻塞时长、验收退回率和预测误差,而不是只看任务关闭量。

以下数据同样是情景模拟,目的是说明如何设置前后对照。变化不能自动证明措施导致了结果;团队还应检查同期是否发生人员增加、工作难度变化或发布范围缩减。

观察项 改进前四周 改进后四周 解释边界
接口等待中位时长 3.5 个工作日 1.8 个工作日 应核实问题分类与样本量是否一致
验收退回率 19% 12% 可能受到需求清晰度和测试范围影响
预测日期绝对误差 8.0 个工作日 4.5 个工作日 误差缩小不等于交付速度必然提高
新增范围占比 18% 7% 需要确认变化来自治理改善,而非延迟录入

跟踪最佳实践:实施团队进度跟踪数据分析,常见问题

4. 案例带来的判断

这个情景说明,项目延期未必源于单点效率不足。上游依赖、范围治理和验收质量可能共同改变尾部可交付时间。我的判断是,优先级应由“能否改变最终日期”决定:先解决关键路径上的等待,再处理不影响关键节点的局部优化。

同时,前后对比不能忽略反事实问题。若改进后新增范围更少、人员更熟练,指标改善可能部分来自环境变化。成熟团队会保存基线、记录干预时间,并在相似项目或后续周期中复核,而不是把一次前后差异包装成确定因果。

六、不同情况下的行动建议:把跟踪机制做成可执行的闭环

1. 小团队、短周期项目

团队人数少、项目周期短时,不必先建复杂指标体系。优先使用一个共享任务视图,明确负责人、验收条件、到期时间、阻塞原因和下一步动作。每周两次短复盘通常比每日填写长表更有价值,重点查看未完成工作和新增范围。

  1. 为每个工作项写清可验收结果,避免用“持续跟进”作为完成标准。
  2. 标记阻塞及依赖对象,并写明预计解除日期。
  3. 每周保存一次未完成工作量快照,观察趋势而不是只看当日状态。
  4. 发布前安排一次范围、质量和上线条件核对。

2. 多团队、依赖复杂的组织

跨部门项目应建立统一的里程碑定义和依赖责任机制。每条关键依赖至少有提供方、接收方、预期交付物、承诺日期和升级路径。管理层视图展示偏差与需要的决策,执行视图保留具体工作,不要让高层仪表盘变成任务列表截图。

组织规模增加后,工具的权限、审计、部署和迁移能力也会进入决策范围。以 PingCode 为例,若团队正在评估其是否适合大中型组织,可以把私有化部署、Jira 平滑迁移、权限模型、数据治理和跨团队报表列入验证清单。对 100 人以上组织,这些能力有评估价值,但不能仅凭产品描述判断适配程度;应以真实项目试点、数据导入核对和权限场景验收为准。国产替代是否合适,也要结合合规要求、集成成本和团队使用习惯评估,不能把“替代”当成自动成立的结论。

3. 受合规、审计或数据驻留要求约束

先确认数据存放位置、访问控制、操作审计、备份恢复和供应链审查要求,再选工具部署方式。私有化部署能提供更高的环境控制能力,但也会带来升级、监控、备份、容量和故障响应责任。若没有明确运维所有者,部署自主权可能转化为新的交付风险。

4. 现有流程数据质量较差

不要一开始就做全组织绩效排名。先选一个代表性团队,统一状态定义和日期规则,连续观察一个完整周期。通过抽样检查确认系统记录与实际工作一致,再扩展报表和自动提醒。数据治理的第一步通常不是增加字段,而是删掉重复字段并明确谁负责维护。

七、不同情况下的取舍:透明、精细与成本之间如何平衡

1. 实时更新还是定期汇总

实时更新适合发布风险高、依赖变化快的工作;定期汇总适合变化较少、决策节奏固定的项目。要求所有工作项实时变更,会制造维护负担。我的建议是:关键依赖和阻塞事件及时更新,计划与容量在固定节奏复核,管理层只接收影响决策的变化。

2. 任务级预测还是里程碑级预测

任务级预测适合执行团队安排近期工作,但对长周期项目容易产生伪精确。里程碑预测更适合跨团队承诺和资源协调,却可能隐藏具体瓶颈。两者应分层使用:执行人员看任务和队列,项目负责人看关键路径与日期区间,管理层看范围、风险和决策请求。

3. 追求预测准确还是保留交付弹性

预测准确度越高,不代表计划越有韧性。若需求变化频繁,硬性承诺单一日期可能诱发压缩测试、隐瞒问题等行为。可以用区间表达预测,并说明置信条件,例如“若接口在本周三前完成,预计下周五至下下周二交付”。区间不是逃避承诺,而是把前提公开。

4. 指标更多还是指标更少

早期团队需要少量、定义清楚的信号;成熟团队可根据业务风险增加分层分析。一个实用的判断标准是:每个指标能否关联到负责人、触发条件和行动。如果不能,就先不采集或只用于探索,不要直接进入考核。

情境 优先级 暂缓做法
项目常因依赖延期 依赖清单、阻塞时长、升级时限 个人完成量排名
需求持续增加 基线范围、变更影响、替换规则 用单一完成率评价进展
返工和缺陷偏多 验收退回、缺陷回流、质量门槛 单纯提高任务关闭速度
数据维护负担过重 字段精简、自动采集、责任明确 继续叠加仪表盘和必填项

八、结尾:好的进度跟踪,不是让团队更忙于证明自己

1. 用一个小闭环开始改进

我认为最值得记住的判断是:进度数据的价值,不在于描述过去有多精确,而在于能否让团队更早改变未来。如果数据只用于解释延期,它只能做复盘材料;若能在关键路径受损前触发依赖协调、范围调整或容量决策,它才真正进入交付管理。

下一步可以从一个正在进行的项目开始:选三项核心指标,写清定义和数据来源;保留原始计划与预测快照;记录阻塞原因及解除时间;四周后检查哪些数据改变了决策,哪些只是增加填报。删掉没有行动价值的指标,再逐步扩展。

2. 最终检查清单

  • 完成率是否与新增范围、剩余工作量和验收成果一起呈现?
  • 计划日期是否保留基线,延期原因是否可追溯?
  • 阻塞是否有责任人、预期解除时间和升级路径?
  • 速度指标是否与质量、返工和交付结果共同解释?
  • 每项预警是否对应具体负责人、决策动作和复查日期?

若这五项中多数都能明确回答,团队就不只是“在跟踪进度”,而是在建立预测与纠偏能力。先把数据口径做实,再谈自动化和大屏;先改善一条真实的阻塞链路,再考虑把机制复制到整个组织。

常见问题解答(FAQ)

1. 团队进度跟踪应该优先看哪些数据?

我刚开始做团队进度分析时,发现任务数、完成率和工时数据都能做成图表,但很难判断项目是否真的在按计划推进。尤其是任务大小不一时,单看完成数量很容易产生误判。

先明确项目目标和交付节点,再重点跟踪里程碑按期率、剩余工作量趋势、阻塞任务数量与持续时间,以及关键依赖的状态。完成率只能作为辅助指标;如果任务规模差异较大,可按工作量或预估时长加权,并同时展示计划值与实际值。

2. 进度数据多久更新一次才有用?

我遇到过每天催团队更新状态,结果大家花很多时间填表,数据却没有帮助决策。也遇到过周会才更新一次,阻塞问题已经拖了好几天才被发现。

更新频率应匹配工作节奏和风险:日常执行可在任务状态变化时更新,高风险项目每天检查阻塞项,普通项目每周汇总一次通常足够。关键不是固定追求高频,而是约定负责人、更新时间和触发规则,例如阻塞超过一个工作日就升级处理。

3. 如何判断项目延期风险,而不只是看到进度落后?

我曾经看到某个项目完成率低于计划就立刻判断要延期,后来发现剩余任务都比较轻;另一个项目表面完成率不错,却被一个关键依赖卡住了。

不要只用完成率判断延期风险,应结合剩余工作量、关键路径、依赖状态和团队可用产能。可以每周比较计划与实际完成的工作量,并检查关键里程碑预测日期是否持续后移;若关键路径任务出现未解决阻塞,或剩余工作量明显超过剩余产能,就应调整范围、资源或交付时间。

4. 团队进度分析如何避免数据失真?

我担心团队为了让报表好看,提前关闭未完成任务,或者把大任务拆成很多小任务来提高完成数量。管理者在查看仪表盘时,怎样分辨真实进展和指标包装?

统一任务完成定义,并抽查已完成事项是否符合验收标准;同时保留任务创建、状态变更和延期记录,避免只看当前快照。将进度指标与缺陷返工、验收结果和阻塞时长交叉核对,如果完成量上升但返工率或未验收事项也增加,就需要复核统计口径和任务拆分方式。

核心关键词

读者评论

叶
叶舟

我们团队以前只报任务关闭率,后来把新增需求和剩余工时也放进周报,才看出“完成更多”不一定离发布日期更近。比较难的是统一估算口径,跨团队的数据经常不能直接对照。

高
高若溪

保留基线日期和当前预测这点很实用。实际推进中,计划变更有时是合理的,但如果每次只改原日期,复盘确实很难判断偏差从什么时候开始。

黎
黎云舟

状态细分要适度这点有共鸣。我们曾加了不少等待状态,结果大家花时间维护状态,却没人跟进超时项。后来只保留能对应责任人和处理动作的状态,才比较有用。

文章包含AI辅助创作:跟踪最佳实践:实施团队进度跟踪数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606938

赞 (0)
飞飞飞飞
动态管理方法大全:实施团队进度跟踪风险控制落地清单
上一篇 50分钟前
周进展实操方法:实施团队提升进度跟踪效率的数据分析方法与模板
下一篇 48分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
