进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

进度表里写着“完成 80%”,交付日期却连续两周往后推,问题往往不在团队没有更新,而在更新记录没有说明:这 80% 是按什么算的、剩下的工作是什么、谁在什么时间前处理风险。进度跟踪要真正提升实施团队效率,关键不是增加填报频率,而是让每次更新都能回答“发生了什么、依据是什么、接下来谁做什么”。

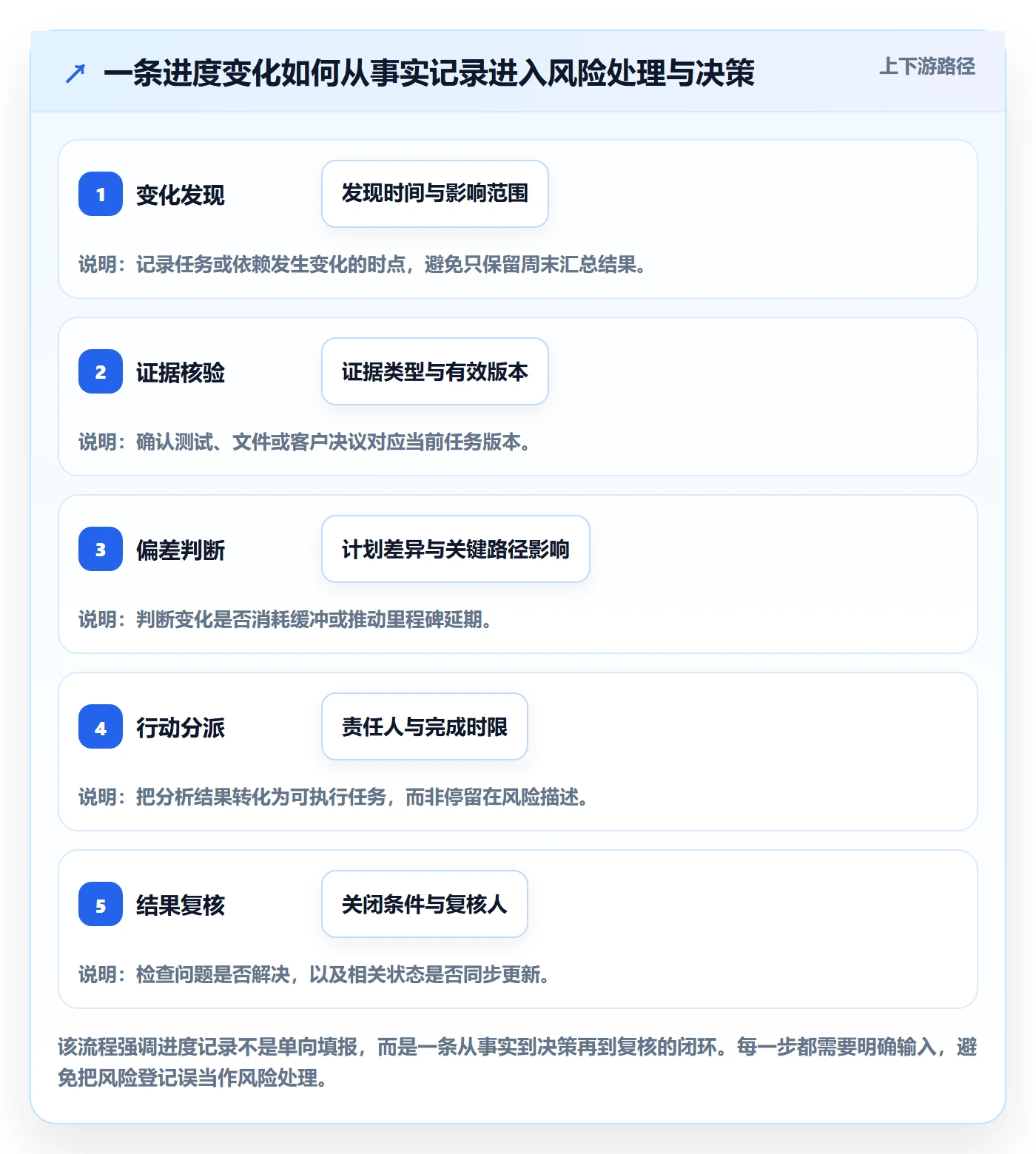

一、先讲结论:进度更新要从“报百分比”转向“留证据、促行动”

1. 一条有效记录必须能回答四个问题

我判断一条进度记录是否有用,不先看它写了多少字,而看项目经理或下一位接手人能否从中回答四件事:本次完成了什么,完成依据是什么,当前偏差或阻塞是什么,下一步由谁在何时完成。缺少其中任何一项,记录就可能只是状态描述,不能支撑决策。

例如,“接口联调完成 80%”只能说明有人估了一个比例。改成“订单创建接口已完成开发并通过 12 组正常路径测试;退款回调仍未验证,原因是测试环境缺少签名证书;由实施顾问周三 15:00 前协调客户补齐证书,周四安排回归”,这条记录才交代了证据、风险、责任人与时限。

进度更新的最小闭环是:状态变化、完成证据、偏差解释、下一步动作。如果任务本周没有变化,也要记录“未变化的原因”和“下一次检查点”,而不是机械地重复上周的百分比。

2. 更新记录不是日报,也不是项目周报的缩写

日报重在个人当天做了什么,周报重在项目阶段性判断;进度更新记录则应该贴近具体工作项,留下可追溯的状态变化。三者可以共享数据,但不应互相替代。把每天的工作日志直接当作任务进度,常会出现描述很多、状态不清的情况。

反过来,只写“正常推进”也不够。客户临时调整接口字段、环境权限未开通、数据迁移抽样失败,这些信息可能不适合铺满周报,却必须出现在对应任务的更新历史中,因为它们会改变后续排期和责任分工。

3. 衡量记录质量,要看它是否缩短了决策时间

我更关注三个结果:项目负责人要花多久才能找到最新事实;会议上有多少时间用于追问“现在到底卡在哪”;一个阻塞从出现到有人接手用了多久。若更新记录让这三个时间变短,即便团队没有增加更多填报字段,它也在发挥作用。

以下是用于团队内部复盘的情景模拟基准,不是行业统计。可以把类似指标作为试运行前后的观察口径,不应直接当作普遍承诺或对外业绩数据。

观察指标 现状示例 改善目标示例 为什么值得观察
确认任务真实状态的耗时 每项约 8 分钟 每项约 3 分钟 检验记录是否能让接手人快速找到事实
周会用于补问背景的时间 约 40 分钟 控制在 20 分钟以内 观察会议是否从追信息转向做决策
阻塞首次登记至责任人确认的时间 约 2 个工作日 约 4 个工作小时 检验责任和升级路径是否清楚
逾期任务中有明确原因的比例 约 55% 达到 90% 以上 区分计划失准、外部依赖与执行偏差

进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

二、背景和真实场景:实施项目的进度为何容易“看起来正常”

1. 交付工作往往跨越客户、实施与技术团队

实施项目的进度,不只由实施人员的工作量决定。客户需要提供账号、数据样本和业务确认;技术团队需要开放环境、处理接口或部署问题;实施顾问要完成配置、培训、验证和交接。一个环节未到位,其他工作可能仍有动作,但关键路径已经受影响。

这也是为什么“任务做了很多”不等于“项目正在按计划交付”。顾问可以持续开会、整理资料、测试局部功能,但如果客户尚未确认关键流程,最后的验收仍可能无法启动。记录必须让人看见依赖关系,不能只记录个人投入。

2. 状态与实际进度经常使用了不同的口径

同一个“完成”在不同岗位眼中可能含义不同:开发人员认为代码已提交,实施人员认为功能已配置,客户认为业务场景已跑通,项目经理则可能要等验收材料齐全才认可完成。如果没有统一定义,进度汇总就会出现表面一致、实际含义不同的问题。

我建议对关键交付项规定完成证据。例如,接口联调的完成证据可以是指定环境下的测试结果;数据迁移的完成证据可以是抽样核对记录及差异处理结论;培训的完成证据可以是参训名单、材料版本和问题清单。证据不必复杂,但要能复核。

3. 周期性更新无法替代事件触发更新

固定每周更新有助于形成节奏,却会遗漏重要变化。若部署窗口突然调整、关键负责人离职、测试数据无法获得,团队不应等到周五才补记。对于会影响里程碑、成本、质量或客户承诺的事项,应在事件发生后及时记录。

相反,低风险、短周期、无外部依赖的任务,不必每小时刷新状态。更新频率要匹配变化速度与影响范围。管理不是让所有任务都高频刷新,而是让重要变化及时被看见。

4. 一份记录需要服务不同读者,但不能含糊其辞

执行人需要知道下一步做什么,项目经理需要看到偏差与依赖,管理者需要识别是否要调资源,客户则需要理解交付影响。解决办法不是给同一条任务写四份互相矛盾的描述,而是保留一份事实记录,再通过筛选、视图或摘要呈现不同层级的信息。

例如,任务级记录保留测试环境、责任人和缺陷编号;项目摘要只呈现里程碑是否受影响、需要谁决策以及最晚决策时间。简化呈现不能删掉事实来源,否则管理者看到的是结论,却无法判断结论是否可靠。

三、常见误区:让记录变多,却没有让项目更可控

1. 用百分比制造精确感

“完成 70%”看起来准确,但如果任务没有拆分、完成标准也不清楚,这个数字往往只是主观感受。尤其是探索性配置、复杂数据清洗和跨团队联调,工作量不一定随时间线性变化,前期做了七成工作,不代表剩余三成必然能按比例完成。

我通常会追问:这个比例是依据工时、子任务权重、测试用例通过数,还是负责人估计?如果答不上来,就应该把比例降级为趋势信号,而不是拿它计算承诺日期。对高风险任务,写出未完成的具体项,比写一个小数点后的百分比更有价值。

2. 用“进行中”掩盖等待与阻塞

任务仍处于进行中,不代表团队正在有效推进。它可能在等待客户确认,可能在等权限,也可能已经连续几天无人处理。只用“进行中”作为状态,会把主动执行和被动等待混在一起,让管理者误以为资源投入就能解决问题。

建议至少区分执行中、等待外部输入、内部阻塞、待验证、已完成等状态。状态不宜多到难以维护,但必须能区分“谁正在做”和“什么条件尚未满足”。等待外部输入时,还应写明请求时间、承诺返回时间和超时升级对象。

3. 只登记风险,不登记处理动作

“客户数据质量有风险”不是完整记录。它没有说明哪些数据、会影响哪项交付、谁负责验证、何时决定是否调整方案。风险登记的目的不是证明团队提前说过,而是推动风险被处理,或者让相关人明确接受风险。

将风险写成可行动的表达,例如:“客户提供的 500 条样本中有 37 条缺少组织编码,可能导致迁移映射无法通过;数据负责人周二 12:00 前补齐或确认按规则置空;若未完成,项目经理当天评估是否调整迁移范围。”这样才能进入管理闭环。

4. 复制上周文本,保留了字面连续性却丢失了变化

复制旧记录再修改日期,是低效更新的常见来源。旧的责任人、计划和风险可能没有被替换,团队却以为已经完成更新。对于未变化任务,不能只重复“持续跟进”,而应解释为什么没有变化、下一次检查点是什么、当前是否影响关键路径。

可以通过历史版本、更新时间和状态变更记录辅助识别重复文本,但自动提醒只能提示异常,不能判断内容是否真实。最终仍需要工作负责人对事实负责,项目经理抽查高风险任务。

5. 把记录要求设计成“填表考核”

字段过多会制造形式合规:执行人为了快速提交,填入“正常”“无”“已沟通”等无信息内容;项目经理则需要再开会追问。字段设计要围绕决策需要,不是围绕系统能展示什么。每个字段都应该能对应到一个具体管理问题。

如果某个字段长期无人查看、不会触发任何行动,也不参与复盘,就要问它是否值得保留。字段越多不必然越透明;真正的透明,是信息能被理解、验证并用于行动。

四、专业判断逻辑:先定义口径,再选择频率、状态与证据

1. 按工作项类型设定不同的完成标准

不同任务不能套用同一套完成标准。配置类工作需要确认配置项及验收场景;开发类工作要说明代码、测试和发布状态;数据类工作需记录数据范围、校验方法和异常处理;客户决策类工作则要留下决策人、决策内容和时间。

我的做法是先把关键交付项写成“动词加对象加验收条件”。例如,“完成权限配置”过于宽泛,可以改为“为 3 类角色配置菜单权限,并由客户管理员在测试环境完成 6 个代表场景验证”。验收条件越清楚,更新的解释空间越小。

2. 根据影响等级决定更新时限

不是每个状态变化都需要即时通知所有人。可以把事件按影响分级:会直接影响里程碑、客户承诺、生产安全或关键路径的事项,立即更新并通知责任人;可能影响近期排期但仍有缓冲的事项,在当日记录;一般工作进展可按团队约定的节奏更新。

这套分级的价值在于控制噪音。若所有变化都发出高优先级提醒,团队会逐渐忽略通知;若严重阻塞也只等周报,问题又会暴露得太晚。升级规则应包含影响条件,而不是只依赖某个成员的主观判断。

3. 把状态变化与证据变化分开检查

状态变为“已完成”,并不自动证明验收条件已经满足。项目负责人应抽查状态、证据和关联任务是否一致:测试报告是否对应当前版本,客户确认是否针对当前方案,数据结果是否使用了最新输入。证据不匹配时,应把状态改为待验证,而不是为了进度好看而保留完成状态。

在工具中,证据可以链接到测试记录、会议决议、缺陷、文件版本或验收单。避免把大量附件直接贴进任务描述,导致关键信息难以检索。记录要能追溯到材料,也要让未来接手的人知道材料证明了什么。

4. 看偏差,不只看当前状态

进度管理需要把实际进展与基线计划比较。只展示“当前完成 60%”,无法判断项目是否落后;还要知道计划到今天应完成多少、偏差是否在扩大、缓冲是否被消耗。对里程碑而言,偏差趋势往往比单次偏差更值得关注。

如果原计划到本周完成 70%,实际只有 60%,要进一步判断:差距来自任务估算偏差、等待输入、返工、资源冲突,还是需求变更。不同原因需要不同措施,单纯要求团队“加快进度”并不会自动消除依赖或返工。

5. 让每条阻塞都有负责人、期限和升级点

阻塞记录至少应包含问题描述、影响范围、需要的输入、当前责任人、期望解决时间、超时后的升级对象。责任人不一定是问题制造者,可能是负责推动解决的人;这两种角色要分清楚,避免团队互相推责。

对于跨团队问题,最好指定一个协调人负责跟踪,不要把任务写成“等待技术支持”。应明确哪位技术负责人、需要提供什么、由谁确认结果,以及何时升级。越是跨部门依赖,越不能把责任埋在群聊里。

判断维度 适合的处理方式 不建议的做法
任务完成标准明确,风险较低 按固定节奏更新状态和证据 要求每个成员实时汇报
有外部依赖,可能影响关键路径 记录请求时间、承诺时间、协调人和升级点 只标记“等待客户”
工作不确定性高,边做边验证 记录假设、验证结果和决策节点 提前承诺过细的百分比
里程碑偏差持续扩大 复核剩余工作、资源与范围,提出选项 只要求执行人员加班追赶

进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

五、具体操作步骤:从建任务到复盘形成闭环

1. 建立任务时先写清交付物与验收条件

任务创建时,先明确交付对象、完成条件、责任人、计划开始与结束时间、前置依赖。对于跨部门任务,还要补充依赖方和输入条件。不要把“推进系统上线”作为一个巨大任务,拆到可以由一个责任人跟踪、可以在一个检查周期内验证的工作项。

拆分也不宜过度。若一个任务只有几分钟工作量,拆成几十个子项会让维护成本高于管理收益。一个实用判断是:当任务内存在不同责任人、不同验收标准或显著不同风险时,才有必要拆分。

2. 约定状态、更新时间和更新责任

团队需要统一状态词的含义。举例来说,“未开始”表示前置条件尚未满足或尚未进入执行;“执行中”表示责任人正在处理;“等待输入”表示当前无法继续且已提出明确请求;“待验证”表示主要工作已完成但尚未通过验收;“完成”表示证据满足验收条件。

责任也要明确:执行人负责事实更新,项目经理负责检查关键路径、依赖和风险,管理者负责资源与跨团队决策。若更新责任没有指定,最终通常变成项目经理代替所有人追数据。

3. 用固定格式记录变化,而不是写流水账

一次更新可采用如下结构:本次进展、完成证据、偏差与风险、下一步动作、责任人和截止时间。对没有变化的任务,则写明未变化原因、等待对象和下一检查时间。格式稳定后,读者可以快速扫描,也方便项目复盘时比较变化。

可直接采用下面的纯文本模板,并根据团队工作类型删减字段。模板的目的不是追求填写完整,而是确保关键问题不会被遗漏。

任务名称:
更新日期:

当前状态:

本次进展:

完成证据及链接:

计划与实际偏差:

阻塞或风险:

下一步动作:

责任人:

截止时间:

升级条件:

4. 重大变化发生时立即更新并通知相关人

当客户变更范围、环境不可用、关键验证失败或里程碑可能延期时,先记录事实和影响,再通知需要决策的人。通知内容应说明需要对方做什么、最晚何时回复,以及不回复会带来什么后果。

不要把“已在群里说过”视为完成记录。即时沟通适合快速协调,任务记录适合形成可追溯依据。沟通结束后,应将结论和后续动作回写到对应工作项,并关联相关会议纪要或决策材料。

5. 每周检查差异、依赖和即将到期的承诺

周检不应逐条朗读所有任务。可以优先筛选四类内容:状态变化的任务、近期到期任务、逾期任务、影响关键路径的风险。项目会上讨论的重点应是偏差原因、方案选择、需要的资源和决策时限,而不是让每个人重复念一遍更新文本。

会议结束后,将决策转为任务或明确的更新动作,设定负责人和期限。没有责任人与截止时间的“决定”,很容易在下一次会议重新讨论。

6. 项目结束后回看估算和高频阻塞原因

复盘时,不要只看最终是否按期交付。应核对计划误差集中在哪些工作类型、哪些依赖常常延迟、哪些完成标准导致返工、哪些更新字段无人使用。复盘的目标是改进下一次项目的计划口径,而不是找出谁没有把状态写得好看。

团队可以按月或按项目观察:阻塞从出现到关闭的时长、承诺延期次数、因证据不足而退回验证的比例、外部依赖超期次数。这些数据需要先统一定义和采集口径,再用来比较;口径不一致时,不应把简单的跨项目排名当成事实。

进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

六、案例与数据观察:一项“已完成”的配置为何仍拖住验收

1. 案例背景:表面进度稳定,验收前才暴露缺口

下面是根据常见实施协作问题构造的匿名情景案例,数据用于说明诊断过程,不代表某家企业的实际项目。某组织在配置交付阶段,周报连续两周显示“权限配置 90%,整体进度正常”。临近验收时,客户发现部分岗位看不到审批入口,导致业务场景无法完整跑通。

事后核对发现,执行记录只写了“菜单和角色已配置”,没有列出角色清单、权限矩阵版本和客户验证结果。团队把“配置操作完成”误当作“业务验收完成”,而项目负责人又以 90% 的进度比例判断剩余工作量不大。

2. 重新拆解后,问题从“进度慢”变成四个可处理事项

团队将原任务拆为角色清单确认、权限配置、代表场景验证和差异修正四项,并给每项设置责任人与证据。进一步确认后,延误的直接原因并非配置工作本身,而是客户组织结构表存在两个岗位名称变更,权限矩阵仍使用旧版本。

调整记录后,项目负责人能够区分哪些是实施工作、哪些是客户输入、哪些是验证工作。原先笼统的“配置 90%”不再用于承诺日期,团队改为以剩余验收场景和客户提供材料的时间评估完成窗口。

记录方式 原记录 改进后记录 带来的管理判断
完成描述 权限配置 90% 12 个角色中 10 个已完成配置,剩余 2 个待客户确认岗位归属 能识别未完成工作的具体范围
完成证据 无附件或版本说明 关联权限矩阵版本、配置记录和测试环境截图 能判断证据是否对应当前方案
外部依赖 等待客户确认 客户管理员周二 12:00 前确认 2 个岗位,超时由项目负责人协调业务主管 等待有了责任人、时限和升级条件
验收状态 视作接近完成 标记为待验证,需完成 6 个代表场景测试 避免将操作完成误作业务通过

3. 数据观察要先看口径,不能把漂亮比例当成结论

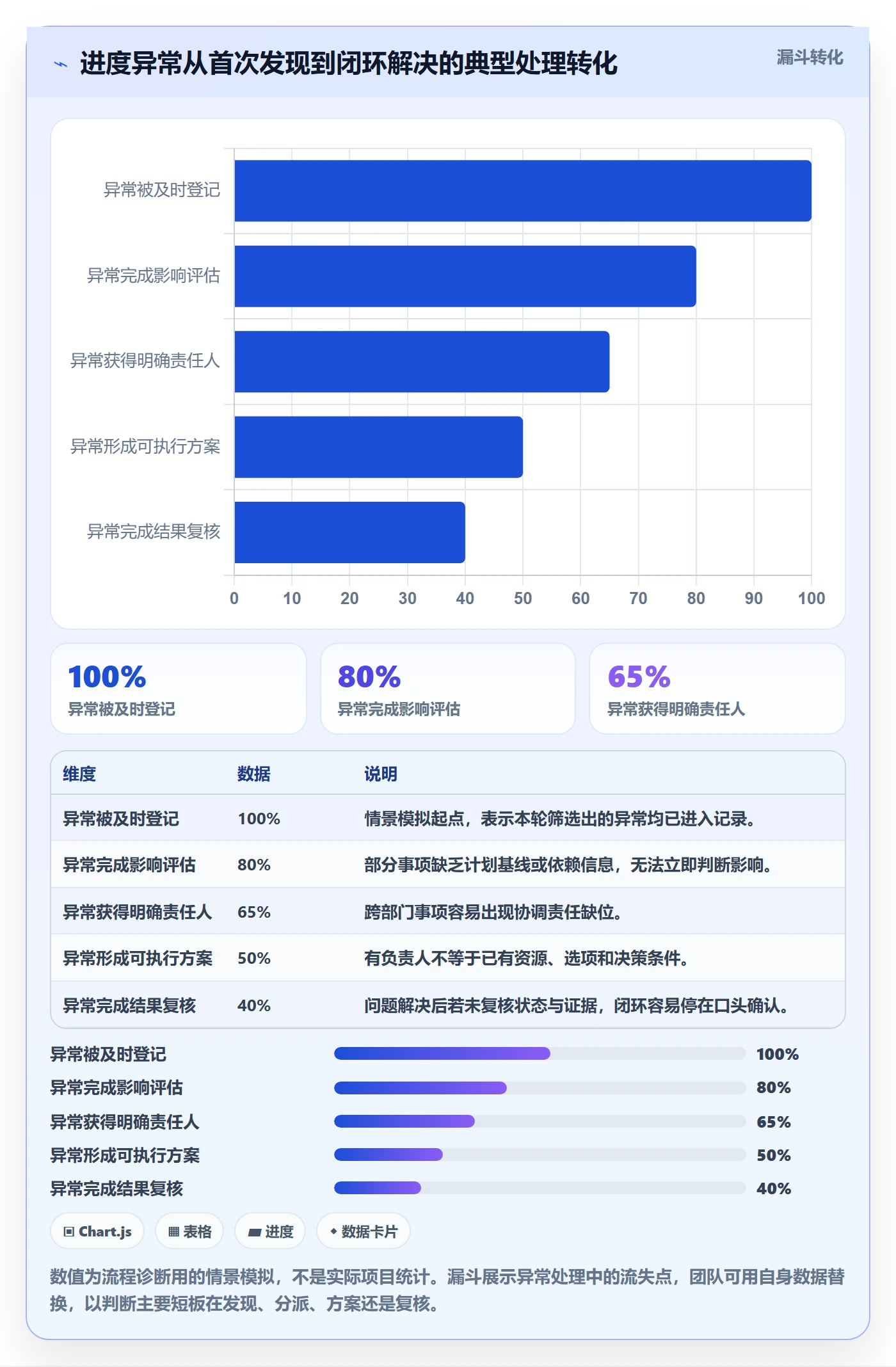

在这个情景中,团队可以跟踪“按时完成率”,但必须说明分母是已到期任务还是全部任务;可以统计“阻塞处理时长”,但要定义从阻塞首次记录还是从项目经理确认开始计算;也可以观察“证据齐备率”,但要明确哪些交付类型必须附证据。

试运行期间,我更建议先观察少量能够触发行动的指标,例如逾期任务原因完整率、阻塞责任确认时长和验收退回率。不要同时上十几个指标,否则团队会花时间维护报表,却未必知道哪个数据会改变决策。

进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

七、不同情况下的行动建议:按项目复杂度调整更新方式

1. 小型、短周期、依赖少的项目

团队人数少、交付范围清晰、周期较短时,可以使用轻量记录:任务状态、完成证据、下一步和负责人。若项目只有少量工作项,不必为了“规范”复制复杂的风险表、里程碑表和日报流程。

轻量不等于口头化。关键决策、范围变更和验收证据仍应留痕。否则成员一旦换人,项目历史就只存在于聊天记录或个人记忆中。

2. 多团队、多依赖或跨部门交付

依赖越多,越要突出责任边界和等待信息。记录中应明确提供输入的一方、接收并验证的一方、预计时间和超时升级路径。跨团队任务建议指定单一协调人,避免每个团队都认为对方会跟进。

如果项目涉及多条交付线,负责人还要维护依赖关系和关键路径视图。项目状态摘要应聚合重要偏差,但不要让汇总值覆盖具体问题。一个“总体绿灯”不应掩盖关键验收项仍处于等待状态。

3. 高不确定性、探索性或需求持续变化的项目

对于需求尚未稳定的工作,过早要求精确完成百分比,可能诱发虚假承诺。更适合记录当前假设、待验证问题、实验结果、决策期限和变更影响。把“尚不确定”说清楚,往往比给出一个看似确定的日期更负责。

计划也要区分承诺日期与预测日期。前者是团队在已知条件下对外承担的时间,后者是随着新证据更新的估计。若两者混用,预测发生变化就容易被误解为违约,团队也可能不愿及时暴露风险。

4. 受监管、重审计或交接频繁的环境

对需要审计或长期维护的项目,应加强变更历史、证据版本、审批记录和责任人追溯。重要记录要能说明谁在何时变更了什么、依据是什么、由谁确认。权限管理和归档规则也要纳入设计,不能只依赖项目成员自行保存文件。

但审计要求不意味着把所有讨论都塞进任务正文。应把正式结论、审批证据和过程讨论区分开,建立清楚的关联方式。否则材料数量增加,反而难以找到最终有效版本。

5. 百人以上组织或中大型交付团队

组织规模扩大后,问题通常从“没有记录”变为“记录分散、口径不一、汇总困难”。这时需要统一核心字段、状态定义、权限和报表口径,同时允许不同业务线保留少量必要的扩展字段。核心口径统一,才有可能跨项目比较;执行细节则应保留场景差异。

在选择系统时,我会先检查它能否支持任务历史追溯、依赖管理、权限控制、自动提醒、报表筛选和数据导出,再讨论界面是否丰富。对于有数据驻留或环境控制要求的组织,还要核对部署方式、身份认证、备份恢复、升级机制和迁移方案。工具能力应由交付流程决定,而不是反过来让团队为工具填表。

以 PingCode 为例,若团队正在评估适用于中大型组织的研发与项目协作平台,可以把私有化部署、Jira 平滑迁移能力以及多团队工作流支持纳入验证清单。不要只凭功能介绍就得出“适合所有企业”的结论,建议用真实项目样本做小范围试点,验证任务历史能否完整迁移、权限是否符合组织结构、报表口径能否复现,以及上线后的管理维护成本。所谓国产替代是否合适,最终要由数据安全、迁移风险、业务适配和长期服务能力共同决定。

进度跟踪如何做好更新记录?实施团队效率提升与操作步骤

八、不同情况下的取舍:频率、字段、透明度与自动化如何平衡

1. 高频更新与低打扰之间的取舍

高频更新有利于快速发现变化,但会增加执行负担,也可能造成提醒疲劳。低频更新维护成本较低,却可能让风险延迟暴露。我的建议是按照风险和变化速度分层:关键路径任务、外部依赖和上线问题采用事件触发加固定检查;稳定的常规任务采用较低频率。

如果团队无法从记录中发现任何需要立即处理的变化,先检查更新是否有价值,再考虑提高频率。提高频率本身不是管理改进。

2. 字段完整与填写成本之间的取舍

字段越多,潜在信息越全,但成员也更容易敷衍填写。可以将字段分为基础必填和条件必填:基础字段只保留状态、负责人、日期和下一步;当状态为阻塞、逾期或待验收时,再要求补充原因、影响、证据或升级信息。

这类条件式设计能把详细记录集中在真正需要管理的任务上。试运行后,应删除长期无用字段,或调整为由系统自动生成的内容,减少重复录入。

3. 对外透明与内部讨论空间之间的取舍

客户需要看到承诺、风险和所需协助,内部团队则可能需要先讨论技术判断或方案权衡。可以通过受控视图区分受众,但事实不能互相矛盾。对外表达应准确说明影响和下一步,不应为了维护印象隐藏已经确认的交付风险。

也要避免把未经确认的推测当作正式承诺。记录中可以标明“待验证假设”“预测日期”或“需客户确认”,让读者知道信息的确定程度。

4. 自动提醒与人工判断之间的取舍

自动提醒适合处理明确规则,例如任务临近截止、状态超过约定时限未更新、依赖任务逾期。它不适合独立判断某个风险是否重大、客户沟通是否有效或完成证据是否充分。自动化可以减少重复检查,却不能替代负责人对内容真实性的判断。

提醒策略要设定频率和收件人。相同任务若同时向执行人、项目经理、部门负责人连续推送,可能变成噪音。先确定提醒触发后谁需要行动,再设置通知范围。

九、上线前的轻量试点:用两周验证记录机制是否有用

1. 选一条真实交付链路试运行

不要一开始就要求全组织迁移所有项目。可以选择一条包含客户输入、实施动作、验证和验收的真实交付链路,选取一组任务试点。样本要有一定复杂度,才能检验依赖、阻塞和证据管理是否真的可用。

试点前记录当前的基线:状态确认需要多少时间、周会补问多少次、阻塞多久才有人负责、逾期原因是否清楚。基线可以从少量样本抽查获得,但要说明样本范围和统计方法。

2. 先教会团队写好一条记录,再扩大范围

培训时不必先讲完整套管理理论,可以用一条模糊记录和一条高质量记录作对照,让团队看到差别。重点说明完成标准、证据链接、等待责任、升级条件和更新时点,之后再让成员用自己的任务练习。

项目经理应在试点初期抽查高风险任务,而不是每天检查所有文字。发现问题时,反馈应指向记录缺少了哪项决策信息,而不是只说“写得不规范”。

3. 试点后按成本与收益决定是否推广

两周后,团队可以检查三个结果:是否更快识别偏差,是否减少会议追问,是否能更早分派阻塞。也要记录新增维护时间。若效率提升只来自项目经理额外加班整理数据,机制并没有真正改善团队效率。

如果记录质量提高但维护成本过高,先简化字段、复用已有证据或调整更新频率;如果信息齐全却没人采取行动,应改善升级和决策机制。只有当记录进入实际工作闭环,才值得推广到更多项目。

十、总结:好的更新记录不是留痕越多,而是让下一步更明确

进度跟踪真正要解决的,不是“每个人有没有填状态”,而是项目在出现变化时,能否及时还原事实、判断影响、分派动作并验证结果。一个百分比无法替代验收证据,一条风险描述也不能替代责任人与期限。

我建议团队下一步先做三件事:选出一个真实项目,统一关键任务的完成标准;把“本次进展、证据、偏差、下一步、责任人和截止时间”作为最小更新结构;试运行一到两周,用追问时间、阻塞确认时长和逾期原因完整度检验效果。

判断记录是否有效,最终看它能否让接手人少问一句、让风险早暴露一步、让决策更有依据。当这些变化能持续出现,进度更新才从额外负担变成实施团队的协作基础。

常见问题解答(FAQ)

1. 进度更新记录应包含哪些信息?

我以前只记录“完成了”或“还在做”,周会上看起来有更新,实际却很难判断任务是否真的推进。我想知道记录到什么程度,才能让协作方快速了解现状。

每条记录至少包含任务名称、当前状态、已完成事项、剩余工作、预计完成时间、阻塞问题和下一步负责人。涉及交付物的任务,附上文档、代码或测试结果链接;状态变化时注明变化原因,避免只写结论。

2. 进度记录多久更新一次比较合适?

我在实施项目中遇到过有人每天更新、有人一周才更新一次的情况,汇总时信息经常对不上。不同阶段和任务类型,更新频率应该怎么定?

可按任务风险和周期设置频率:关键路径或存在阻塞的任务至少每日更新,普通任务每周更新一至两次,阶段验收或需求变更发生时即时补记。判断频率是否合适,可看记录是否能在例会前反映真实状态,而不是靠会上临时追问补齐。

3. 如何通过更新记录及时发现进度偏差?

我有时直到交付日期临近,才发现任务已经延误,但此前记录看起来一直正常。我希望能用明确的信号尽早识别风险,而不是依赖成员主动求助。

为每项任务记录基准计划日期、当前预计完成日期和偏差原因,并约定风险阈值,例如预计延期超过两个工作日或关键依赖未按期完成时标记预警。每次更新后比较计划与预测;出现偏差就补充影响范围、纠偏动作、负责人和复查日期。

4. 怎样让团队持续按规范更新进度记录?

我曾经建立过更新模板,但一段时间后大家又回到聊天里报进度,信息分散且难以追溯。实施团队怎样把记录变成稳定习惯,同时避免增加太多负担?

把更新动作嵌入每日站会或任务状态变更流程,模板只保留必要字段,并明确每项任务的记录责任人。每周抽查记录完整率和过期率,例如统计应更新任务中按时更新的比例;若低于约定目标,先排查字段过多、责任不清或更新入口不便,再调整流程。

核心关键词

读者评论

董
董依诺

我们之前也遇到过百分比看着稳定、交付日期却一直推迟的情况。把未完成项和依赖写清楚后,至少开会时不用再花时间还原背景;不过完成证据由谁核验,最好也提前约定。

唐
唐亦辰

跨部门项目里,“等待客户确认”确实太笼统,记录请求时间和最晚反馈时间比较有用。实际执行时还要留意升级机制别太繁琐,否则大家可能只顾着维护记录,反而增加沟通成本。

朱
朱予安

我觉得按风险决定更新频率比较可行。低风险任务固定节奏更新,高风险事项及时登记,能减少无效填报。但任务完成标准如果前期没谈清楚,后续补记录也很难消除各方对“完成”的分歧。

文章包含AI辅助创作:进度跟踪如何做好更新记录?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606836
