动态落地方案:实施团队开展进度跟踪的流程优化案例解析

实施项目进度看起来“按计划推进”,并不代表落地风险可控。一个常见反常识是:周报越完整,项目越可能在关键节点才暴露偏差,因为周报记录的是已经发生的进展,而不是下一步需要谁在何时交付什么、当前哪些依赖正在变成阻塞。动态落地方案的重点,不是增加汇报频率,而是把目标、任务、依赖、风险和决策放进同一条可更新的跟踪链路。本文以一个100余人参与的企业系统实施项目作情景推演,拆解实施团队如何把“月底报进度”改成“每天识别偏差、每周推动决策”,并说明哪些数据是演示口径、哪些做法适合直接迁移。

一、先说结论:进度跟踪应从“报完成率”转向“管可兑现交付”

1. 完成率不是进度的充分证据

我判断实施项目是否真正可控,首先不会只看“完成了多少任务”,而会追问三个问题:本阶段的验收成果是否形成,下一阶段的输入条件是否就绪,未完成事项是否会改变关键路径。一个任务标记为完成,可能只意味着某人提交了材料;如果业务负责人尚未验收,或数据迁移条件仍未满足,它就不能被视为可交付成果。

所以,进度跟踪至少要区分任务状态、交付状态和里程碑状态。任务状态回答“做没做”,交付状态回答“能不能用、是否验收”,里程碑状态回答“项目整体承诺是否仍可兑现”。三者混成一个百分比,就会让局部进展掩盖整体风险。

2. 动态不是频繁改计划,而是及时校准预测

“动态落地”不等于每天重排全部任务,更不等于计划随意变更。计划基线需要稳定,预测则应随着新信息更新。比如原定周五完成接口联调,周三发现测试环境证书尚未开通,此时应更新预计完成时间、受影响任务和责任人,而不是悄悄把截止日期改到下周,再把偏差从报表里抹掉。

有效的动态管理,是把变化显性化,并为变化配置决策、资源或范围调整。没有变更记录的计划调整,会损害团队对数据的信任;没有明确决策人的风险升级,则只是把问题从执行层搬到会议上。

3. 跟踪机制要服务于行动,不服务于表格完整

每个跟踪动作都应能导向下一步:谁需要做什么、何时完成、需要谁提供输入、未完成会影响什么。若一条状态信息既不能改变排序,也不能触发支持、升级或决策,它大概率不值得被每天重复收集。

我建议把进度管理的基本链条设为:目标和验收口径,任务及依赖,执行证据,偏差判断,责任人与期限,升级或调整,复盘与预测更新。这条链路比单纯增加日报、周报或项目大屏更重要。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

二、背景与真实场景:为什么实施项目的周报总在最后一刻变红

1. 情景设定:跨部门实施,计划看似完整,依赖却散落各处

以下案例是用于方法说明的匿名情景推演,不代表某一家企业的实测结果。项目为企业级业务系统实施,参与者约120人,涉及业务部门、实施顾问、研发、测试、数据团队和外部供应商;项目周期约24周,包含需求确认、配置开发、数据准备、联调测试、用户验收和上线切换。

启动时,项目组有一份覆盖全部阶段的甘特计划,周会上也能展示任务完成率。问题出现在联调前后:接口开发已经完成,但测试数据尚未清洗;业务流程已确认,权限矩阵却还在等待多部门会签;外部供应商按合同日期交付,实施团队却没有把供应商交付物拆成可验证的前置条件。每个小组都能解释自己为什么没有延误,项目整体却无法回答上线日期是否可信。

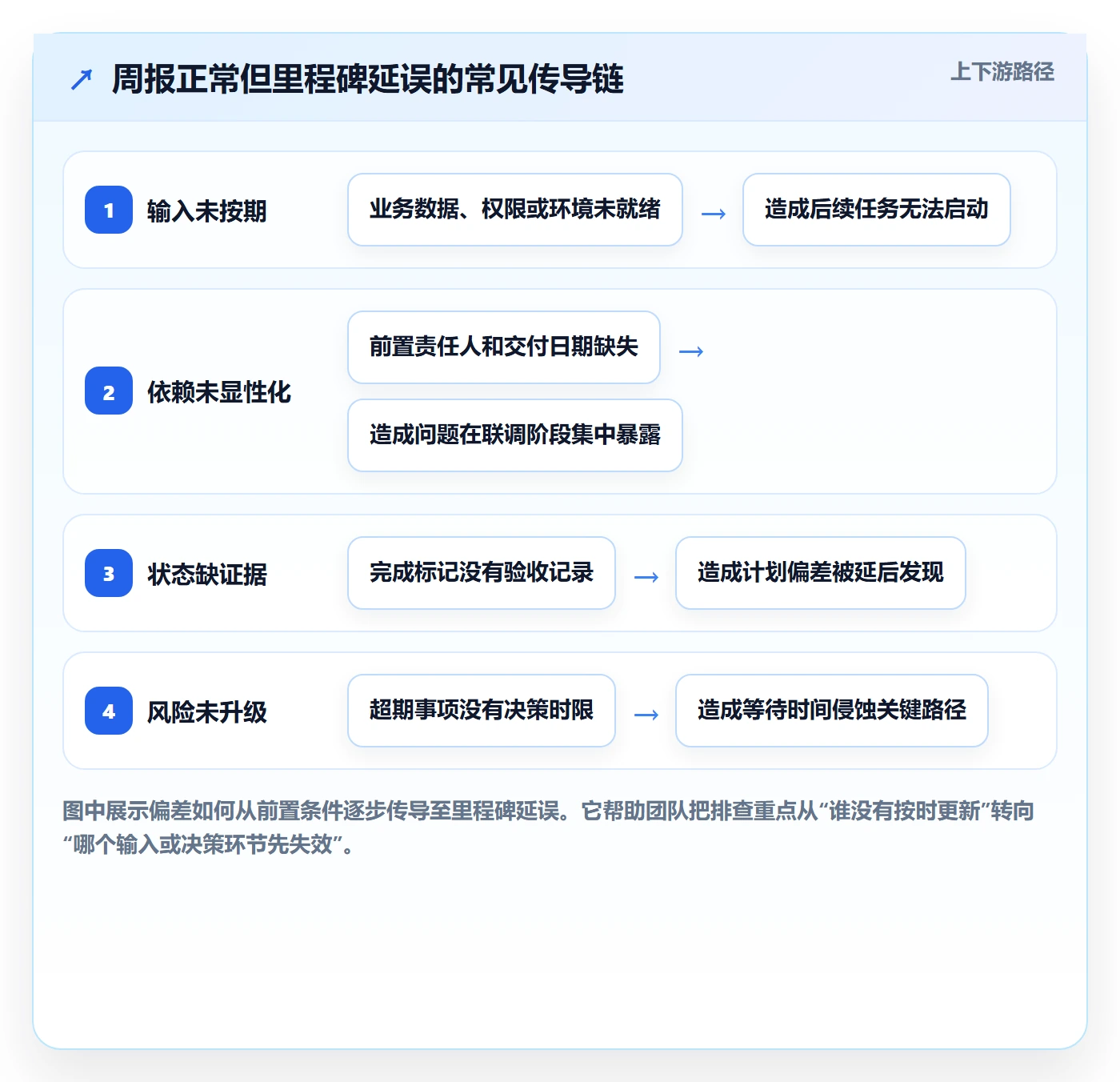

2. 表面症状与底层问题不是一回事

在这类情形中,最显眼的症状是里程碑不断推迟,但底层原因通常有四类:计划只分解到活动,没有分解到验收物;任务之间的依赖关系没有明确责任人;状态更新依赖口头汇报,缺少证据;风险只记录在会议纪要,没有和预测日期、资源安排及升级时限关联。

如果只要求团队“提高填报及时性”,得到的可能是更多按时提交的状态,而不是更早暴露的风险。真正需要改善的是信息粒度和响应机制:什么事情必须更新,什么偏差需要升级,谁能改变资源或范围,项目经理何时重算预测。

3. 实施团队的进度数据有明显滞后性

实施项目不像流水线生产,每项工作都能用产量直接表示。需求确认是否完成,取决于业务方是否签字;数据迁移是否就绪,取决于字段映射、清洗规则和抽样核验;培训是否完成,不能只看培训场次,还要看关键角色是否达到操作要求。

因此,进度指标往往是“结果发生后才显现”的滞后指标。要让跟踪变得动态,团队需要同时收集领先信号,例如关键输入是否按期提供、待决策事项是否超时、阻塞是否接近关键路径、验收问题是否持续增加。领先信号不取代交付结果,而是让团队有时间干预。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

三、常见误区:看板越来越漂亮,项目却没有更可控

1. 用任务完成率代表项目健康度

完成率适合描述任务执行覆盖情况,不适合单独预测交付。举例来说,计划中有100项任务,90项完成,看起来是90%;但如果剩下10项里包括数据迁移、关键接口、安全评审和上线审批,项目仍可能处于高风险状态。反过来,剩下的是低风险文档整理,里程碑影响可能很小。

我会要求项目团队在完成率旁边至少展示关键路径状态、待验收交付物、逾期依赖和风险趋势。对管理者来说,关键不是“还剩多少项”,而是“剩下哪些项、最晚什么时候必须解除、谁能解除”。

2. 把“开始了”当成进度,把“提交了”当成完成

“已开始”通常只是资源已投入,不代表工作有可验证产出。对于工作量较大的任务,如果状态只有未开始、进行中、已完成,管理者很难判断它是正常推进,还是已经停滞两周。可以根据交付特征设置阶段检查点,例如草案、评审、修订、验收,而不是随意增加大量状态标签。

同样,“提交”不等于“验收”。如果业务负责人需要三天时间确认流程配置,进度定义就应把审核时间纳入计划,且将“待验收”与“已验收”分开。否则执行团队以为交付完成,业务团队认为任务还没结束,双方最终争论的不是进度,而是完成的定义。

3. 只追踪逾期任务,不追踪即将逾期的前置条件

逾期是已经发生的偏差。对实施项目来说,真正有管理价值的往往是尚未逾期但已经接近截止时间的依赖。例如环境开通还有两天到期,但审批仍停留在待处理;如果等到逾期后才升级,留给团队的缓冲时间已经消失。

我会区分“已逾期事项”和“临期风险”:前者需要恢复方案,后者需要预防动作。预警窗口不宜全项目统一,可按任务风险、依赖周期和关键程度设置。一个需要跨部门审批的任务,可能要提前一周关注;一个可在半天内完成的内部校验,提前一天提醒就够了。

4. 用高频会议补偿低质量数据

每天开会并不会自然提高协作效率。若会议上才首次确认责任人、截止日和影响范围,说明信息收集和责任机制尚未前置。高频会议还可能带来“会议里看起来很忙,会议外没有人维护数据”的副作用。

更稳妥的做法是让会议围绕例外情况展开:只讨论关键路径变化、超时决策、跨团队阻塞和需要调整的预测。常规进展通过协作记录异步更新,会议时间留给无法通过文字解决的冲突与取舍。

5. 将所有风险都标红,最后没人相信红色

风险颜色如果没有定义,就容易变成情绪表达。一个部门认为“有风险”意味着需要关注,另一个部门认为它意味着即将延期,管理层看到整页红色后也难以判断优先级。风险分级至少要有统一口径:影响对象、发生概率、剩余缓冲、是否触及关键路径、需要的决策时限。

颜色只负责提示,不负责解释。红色旁边必须有影响、责任人、下一步动作、处理期限和升级对象。没有这些字段,风险灯只是装饰。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

四、专业判断逻辑:用四层信息判断进度是否可信

1. 第一层:目标与验收条件是否可验证

进度管理的起点不是任务列表,而是阶段成果的验收条件。比如“完成数据迁移”太宽泛,至少要定义迁移范围、抽样比例、校验规则、异常处理责任人和签字人。条件越模糊,完成状态越依赖个人解释,预测就越容易失真。

我通常会让每个里程碑回答:交付物是什么,谁验收,验收依据在哪里,失败后如何返工,验收所需时间是否已进入计划。若团队无法回答这些问题,先别急着讨论完成百分比,应该先补齐交付定义。

2. 第二层:任务是否有明确依赖和可执行责任

任务责任人不应只是“负责跟进”,而应是对下一项可验证产出负责的人。跨团队依赖则要明确提供方、接收方、输入内容和最晚交付时间。很多实施项目的等待并非工作量大,而是双方都以为对方会主动提供信息。

依赖关系还需要区分强依赖和软依赖。强依赖意味着没有前置成果就不能开始,软依赖则可以先做部分工作。把两类依赖分开,项目经理才能判断是否能通过并行执行追回时间,而不是机械地把整个后续阶段都顺延。

3. 第三层:状态是否有足够证据支持

证据不一定是复杂文档,可以是评审结论、测试结果、业务确认、提交记录或数据校验报告。重点在于让状态可复核,而不是让每项任务都增加一套繁琐审批。对低风险日常事项,简短记录即可;对关键路径、合规、安全和上线切换相关事项,证据应更完整。

如果工作处于进行中,状态更新最好说明已完成的可检查部分、剩余工作、当前障碍和预计完成日期。这样即使任务还未结束,团队也能判断趋势是稳定、加速还是停滞。

4. 第四层:偏差是否触发具体决策

偏差并非都需要升级。轻微波动可由责任人自行恢复;涉及关键路径、资源冲突、范围变更或业务决策时,才需要更高层级介入。升级规则要让团队在问题出现时就知道:谁有权调整资源,谁能批准范围变化,谁承担延后上线的决策。

若偏差连续两个检查周期没有改善,我通常会要求重新估算,而不是继续沿用原始日期。预测应基于剩余工作量、可用资源、依赖状态和历史实际耗时。原计划用于衡量变化,最新预测用于决策,两者都要保留。

判断层 核心问题 建议记录 失效信号
交付定义 什么条件下算完成 交付物、验收人、验收标准 状态长期停留在“基本完成”
依赖与责任 谁提供什么输入,何时提供 前置任务、责任人、到期日 任务等待时才临时找人
执行证据 状态是否能复核 测试、评审、业务确认或交付记录 完成率上升但验收问题不降
偏差决策 谁能处理影响和取舍 影响范围、恢复动作、升级时限 风险反复讨论但没有决策

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

五、情景案例:把周报式跟踪改造成滚动预测机制

1. 改造前:四套信息源,各自都“有道理”

在情景推演中,改造前项目组有四类记录:项目计划表、部门周报、会议纪要和个人任务清单。它们各自都有价值,却没有稳定的关联关系。部门周报更新“接口完成80%”,计划表仍显示“联调按期”;会议纪要写着“等待业务确认”,但没有接收责任人和期限;个人清单里的任务又无法反映对上线日期的影响。

结果是管理层每周都要花时间对口径,项目经理则依赖熟悉项目的人解释数据。团队并非没有信息,而是信息无法汇总成同一套可决策视图。项目越复杂,靠少数人的记忆和关系网维持计划的成本越高。

2. 改造动作:先统一最小字段,再建立更新节奏

项目组没有一开始就引入复杂评分模型,而是先统一任务和依赖记录的最小字段。每条关键事项必须有交付物、责任人、计划日期、当前预测日期、前置依赖、验收状态和证据链接;风险事项另外记录影响、应对动作、升级人和决策期限。

接着,把跟踪节奏分为日常更新、周度预测和阶段复盘。日常更新只针对关键任务、阻塞和新变化;周度会议核对关键路径、临期依赖、预测偏差和需要决策的事项;阶段结束时回看估算偏差、返工来源和跨部门等待。不同节奏承载不同问题,避免每天重复讨论全量计划。

  1. 定义基线:冻结当前批准的里程碑和主要范围,记录基线日期及审批依据。
  2. 拆出验收物:把阶段目标拆成可验证交付物,不以抽象活动名称代替成果。
  3. 标注依赖:为关键任务登记提供方、接收方、输入内容和最晚可用时间。
  4. 建立状态证据:关键任务更新时附上测试、评审、签收或数据校验记录。
  5. 设定预警窗口:按依赖周期和恢复成本确定临期提醒时间,不全项目使用同一个阈值。
  6. 滚动预测:每周根据剩余工作、依赖状态和资源可用性更新预测,保留原始基线供比较。
  7. 关闭问题:问题只有在完成验证或形成正式接受的风险决策后才关闭,不能因为“已沟通”就标记解决。

3. 改造后:数字改善的意义在于改变了什么行为

下面的数字是基于上述情景推演构造的示意数据,用于展示评估方法,不是某家企业的真实成效,也不应被当成行业基准。假设项目改造前,平均在计划节点前3.2天发现关键依赖偏差;改造后,借助临期预警和责任登记,提前至8.5天发现。其价值不是“多了5.3天的漂亮数据”,而是项目组获得了重新安排测试窗口、补充数据资源或调整上线范围的时间。

同一情景中,周会上临时确认责任人的事项占比从约40%降到15%,说明责任和期限更多在会前被明确;关键任务状态证据覆盖率从55%提高到88%,说明预测不再只依赖口头描述。需要注意,若团队只追求证据覆盖率,可能把小任务也变成文档负担。因此,关键是依据风险分层,而不是追求所有事项都以相同强度留痕。

观察维度 改造前情景值 改造后情景值 解释
关键依赖偏差发现提前量 3.2天 8.5天 提前识别为恢复方案留出更多空间
关键任务证据覆盖率 55% 88% 状态判断更容易复核,但需控制留痕成本
会议中临时确认责任人的事项占比 40% 15% 会前责任登记减少会议上的基础信息确认
逾期事项平均闭环时间 7.0天 4.5天 时限和升级对象明确后,等待时间缩短

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

4. 看数字时还要防止三个归因错误

第一,项目阶段不同会影响指标。需求阶段的问题关闭速度,与上线切换阶段的风险处理速度不宜直接横向比较。第二,项目团队能力和外部依赖变化可能同时影响结果,不能把全部改善归因于某个看板或工具。第三,平均值会隐藏长尾。逾期事项平均闭环时间下降,不代表最严重的关键路径问题也变快了,还应单独观察高影响事项。

因此我建议至少同时保留中位数、最大值和高影响事项分布。若数据量很少,就明确标注样本数和观察周期,不要用看似精确的小数包装不稳定结论。管理数据的目的不是证明方案有效,而是发现下一轮最值得调整的环节。

5. 工具选择要服从治理复杂度

100人以上、多部门并行、需要审计留痕或跨项目管理的组织,常需要统一任务、依赖、风险、文档和决策信息。PingCode面向中大型企业及100人以上组织提供项目管理能力;其产品信息提及支持私有化部署和从Jira迁移等能力。采购评估时,我建议把这些作为待验证的需求项,而不是直接当作适配结论:应通过实际迁移演练、权限测试、数据导出验证、并发场景评估和安全审查确认。

对于有国产化和数据驻留要求的组织,私有化部署可能是重要条件,但它不会自动解决实施方法问题。需要额外评估升级责任、备份恢复、监控告警、运维技能、接口兼容和版本生命周期。涉及Jira平滑迁移时,也应核对字段映射、工作流、附件、历史记录、用户权限及自动化规则,至少选择一条代表性项目做迁移试点。

小型团队如果只需管理几十项任务,现有协作工具已能支持责任、期限和验收记录,未必需要新增平台。反过来,若组织有多项目资源冲突、跨团队依赖和合规追踪要求,单靠电子表格很快会碰到权限、版本和数据口径瓶颈。工具决策的核心不是功能数量,而是能否降低信息断裂和管理成本。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

六、落地步骤:从一个关键路径试点开始,而非全组织铺开

1. 先选择能验证价值的试点范围

我不建议一开始就把所有项目、所有部门、所有字段一起纳入新流程。应选择一个跨团队、交付周期适中、关键依赖较明确的实施项目作为试点。过于简单的项目看不出治理机制的价值,过于复杂且已经严重失控的项目则难以区分改造效果和救火因素。

试点前先记录基线:里程碑延误次数、关键风险发现时间、待决策事项超时数、状态证据覆盖情况、周会耗时和项目人员填报时间。基线不是为了制造考核,而是避免实施后只能凭印象说“感觉更透明”。

2. 用一张责任矩阵消除“共同负责”的灰区

每个关键交付物需要一个最终责任人。执行可以由多人完成,审核可以由多人参与,但最终要有人对交付状态和下一步负责。跨部门事项还应写清提供方、接收方和审批方,避免“大家都知道”却没有人推动。

事项类型 执行责任 验收或决策责任 跟踪要点
业务流程确认 业务流程负责人 业务负责人或授权代表 确认版本、未决问题、签字日期
数据准备与核验 数据团队负责人 业务数据所有者 范围、映射规则、异常率、抽样结果
接口联调 技术接口负责人 双方技术负责人 环境、证书、测试用例、失败项归属
上线范围确认 项目经理汇总 项目发起人或变更委员会 功能范围、风险接受、回退条件

3. 以不同时间尺度管理不同问题

日常层面关注变化和阻塞,不要求所有成员重复汇报所有任务。周度层面关注预测、依赖和决策,不把会议变成逐行读表。阶段层面关注交付是否满足验收条件、估算偏差从哪里产生、下一阶段是否具备启动条件。

这种节奏可以避免两个极端:完全依赖月底汇总,风险暴露太晚;每天追问每个任务,团队把时间消耗在状态复述上。不同风险等级的事项,更新频率可以不同,但更新责任和触发条件必须清晰。

4. 指标要少而有用,先建立可解释口径

试点阶段建议选择少量指标,不必做几十个绩效数字。比如关键依赖按期满足率、里程碑预测偏差、风险提前发现时间、逾期事项闭环时间和关键任务证据覆盖率。每个指标都要写清分子、分母、统计周期、数据来源和排除条件。

例如“依赖按期满足率”需说明是按原始基线日期还是更新后的承诺日期计算。若团队可以通过反复改日期提高该指标,它就会失去意义。可同时保留基线日期和最新预测日期:一个用于观察计划偏差,一个用于安排现实行动。

5. 设定“继续、调整、停止”的试点评估门槛

试点不是为了证明工具或流程必然成功,而是要判断它在当前组织里是否值得扩展。若关键风险发现时间缩短,会议时间下降,但执行人员录入负担显著上升,就需要简化字段或改造自动采集;若数据完整度上升,却没有更多决策及时发生,说明升级机制仍未建立。

可以在试点开始前约定观察周期和评估问题,例如运行6至8周后,检查数据完整性、团队采用度、管理动作是否改变、异常闭环是否加快。门槛应是决策依据而非硬性承诺,尤其样本数量有限时,更适合结合访谈和案例复盘。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

七、不同条件下的行动建议与取舍

1. 项目稳定、依赖少:优先减少填报,不要过度治理

如果项目范围稳定、参与团队少、交付路径较短,使用轻量任务清单即可。保留责任人、截止日、验收说明和阻塞记录,按周复核关键任务。不要为了“看起来专业”设置复杂的风险评分、审批流和多层状态。

这类项目的主要取舍是透明度与管理负担。若过度细分任务,管理成本可能高于减少的延期风险。可以把管理强度集中在外部依赖、关键验收和不可逆的上线操作上。

2. 跨部门依赖多:把依赖管理放在任务管理之前

当项目主要问题是部门之间等待、决策排队或输入缺失,优先建立依赖登记和升级路径。每项依赖都要写明提供方、接收方、输入质量标准、最晚可用时间和逾期影响。仅仅给任务加上更多子任务,并不能解决跨团队等待。

取舍在于协调成本:明确依赖会增加前期沟通,但能减少后期临时找人和重复返工。团队还需避免把所有可能相关的事情都登记成强依赖,否则计划会变得僵硬,无法并行推进。

3. 项目频繁变更:基线和预测必须分开管理

若业务需求、政策要求或外部接口频繁变化,管理重点是保留变更历史,并说明每次变化对范围、成本、日期和质量的影响。不要把基线不断改成当前日期,否则项目失去衡量偏差的参照;也不要固守原基线,把合理变化误判成执行失败。

合理做法是同时展示批准基线、当前预测和已批准变更。范围变更需要有决策记录,未批准的需求不能默认进入计划。取舍是流程速度与控制严谨度:紧急变化可以走快速审批,但仍须事后补齐影响记录。

4. 组织规模大、审计要求高:优先统一口径和权限治理

大型组织通常需要项目组合视图、角色权限、历史记录、数据留存和跨项目资源协调。此时工具平台的价值可能明显高于独立表格,但要先明确数据治理规则:哪些字段为组织级标准,哪些可由项目自定义;谁能修改基线;风险状态如何定义;项目结束后数据如何归档。

私有化部署、迁移兼容和安全要求需要由技术、安全、采购和业务共同验证。选择平台时,除了功能演示,还应做代表性项目试迁移、权限边界测试、数据导出验证和故障恢复演练。迁移看起来顺利,不代表历史工作流和自动化规则都能无损复现。

5. 资源不足且日期固定:讨论范围和质量,不要只催进度

当上线日期不能移动、资源又无法增加时,单纯要求团队“加快”通常不会创造真实产能。项目发起人需要在范围、质量、风险和日期之间作出选择,例如分批上线、缩小首期范围、调整非关键功能优先级,或接受某些风险并准备回退方案。

每个方案都应写明收益、代价和不可逆后果。压缩测试时间可能降低发现缺陷的机会;分批上线增加运营和接口协调成本;范围削减则可能影响业务价值。没有代价说明的“加急方案”,只是把风险移交给一线团队。

动态落地方案:实施团队开展进度跟踪的流程优化案例解析

八、结尾:真正的动态落地,是让偏差更早变成选择题

1. 用可验证的下一步替代模糊的状态

实施团队做进度跟踪,最值得改造的不是报表样式,而是“信息如何变成行动”。一条可靠的进度记录,至少能告诉团队交付物是什么、现在有什么证据、下一步由谁完成、最晚何时完成、影响谁、需要什么决策。状态越接近事实,项目预测才越有价值。

2. 保留计划基线,也允许现实预测变化

基线和预测承担不同职责:基线记录批准时的承诺,预测描述根据当前信息判断的结果。把两者混在一起,就无法区分执行偏差和范围变化;只看基线,又无法支持现实决策。动态跟踪的成熟度,不在于计划永不变化,而在于每一次变化都有原因、影响、责任和审批记录。

3. 下一步从一条关键路径和一类依赖开始

如果你正准备优化实施项目,可以先选一个关键里程碑,梳理其验收物、前置依赖、责任人、最晚输入时间和风险升级人。连续观察6至8周,记录偏差发现提前量、预测变化、闭环时间和填报负担,再判断是否扩大范围或引入统一平台。

进度管理不是把所有事情变成数字,而是让最重要的不确定性更早暴露,让有权决策的人及时选择。当团队能在延期成为事实之前看清代价,并在范围、资源、日期与质量之间作出明确取舍,动态落地才真正发生。

常见问题解答(FAQ)

1. 实施团队如何建立可执行的进度跟踪流程?

我发现项目计划写得很完整,执行时却常常没人更新状态,进度会也容易变成逐项念清单。想优化流程时,我该从哪些步骤开始,才能让计划真正用于跟进?

先把项目目标拆成可验收的里程碑,再将每个里程碑分解为有负责人、截止日期和完成标准的任务。约定统一的状态定义,例如未开始、进行中、受阻、已完成,并要求负责人在固定时间更新;会议集中讨论逾期项、受阻项和需要决策的事项,而不是逐项复述。

2. 进度跟踪应该多久更新一次?

我在团队里遇到过每天填报占用时间、但周会上信息仍然过时的情况。不同项目的节奏差异很大,我想知道更新频率应该依据什么来定?

更新频率应匹配任务变化速度和风险,而不是所有项目统一按日填报。可先采用每周一次状态更新、每周一次短会;临近交付、存在关键依赖或风险升高时改为每日检查,稳定阶段则减少同步频次。若连续两次会议才发现同一问题,说明当前更新节奏或升级机制过慢。

3. 怎样判断项目进度偏差需要升级处理?

我曾看到任务显示为进行中很久,却没人明确说明是否会影响交付。面对这种情况,我不确定应该立即升级,还是先给负责人时间自行解决。

为每个里程碑设置计划日期、实际完成日期和偏差阈值,例如关键里程碑预计延误超过两天,或阻塞事项超过一个工作日未解决时,必须升级给项目负责人。升级内容应包含影响范围、原因、责任人、所需决策及最晚处理时间;若偏差会影响后续关键路径,不要等到阈值期满才报告。

4. 用哪些指标评估进度跟踪流程是否有效?

我不想只看任务完成率,因为团队可能通过拆小任务让数字变好,却没有更接近交付目标。复盘流程时,哪些指标更能反映真实进展?

至少同时观察里程碑按期率、逾期任务比例、阻塞事项平均处理时长,以及计划变更次数,并明确统计周期和任务口径。再将预测交付日期与实际日期对照,检查预测是否逐渐准确;如果完成率上升但里程碑按期率下降,应优先检查任务拆分、验收标准和依赖管理,而不是继续追求更高的填报频率。

核心关键词

读者评论

孙
孙梓萱

我们项目以前也把任务完成和业务验收混在一起,月底才发现不少交付还卡在确认环节。把待验收单独列出来确实有帮助,不过验收人和响应时限最好在排期时就定好。

郭
郭浩然

依赖和临期风险这部分比较实用。实际执行中,预警设得太宽会让团队天天处理提醒,建议按关键路径和前置任务类型设不同窗口,定期看误报情况再调整。

韩
韩诗涵

文中强调保留原计划、单独更新预测,我觉得比直接改截止日期更利于复盘。但跨部门项目里,预测日期最终由谁确认、业务方不认可时怎么处理,可能还需要明确规则。

文章包含AI辅助创作:动态落地方案:实施团队开展进度跟踪的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606735

赞 (0)
飞飞飞飞
进度跟踪进度日志教程:实施团队流程优化,避坑指南
上一篇 3小时前
更新记录管理方法大全:实施团队进度跟踪流程优化落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
