过去三年我给十几支研发团队做进度管理诊断,发现一个反常识的现象:越是天天喊“进度不透明”的团队,写更新记录的时间反而越少。某家 300 人的 SaaS 公司,研发团队 120 人,用着三套工具(Excel、IM 群、某项目管理平台各一份),迭代周会上项目经理要花 4 个小时人工汇总进度,而真正落进更新记录里的有效信息不到 30%。后来我们把更新记录这件事当成一个“系统”重新设计,两个月后周会汇总时间降到 30 分钟,里程碑延期预警提前了平均 5.2 天。
这篇文章把我踩过的坑、验证过的方法论和可直接套用的模板全部展开,讲清楚更新记录到底该怎么写、写什么、写多细,才能真正提升研发团队的进度跟踪效率。
一、核心结论:更新记录不是“日志”,而是团队的“进度数据接口”
先给结论,避免你读到最后才拿到重点:
- 更新记录的核心价值不是记录过去,而是支撑未来的决策。一条合格的更新记录,必须能让没参与这个任务的人在 30 秒内判断出“现在什么状态、有没有风险、需不需要我做什么”。做不到这一点的更新记录,写得再多也只是流水账。
- 进度跟踪效率的瓶颈通常不在工具,而在信息结构。大多数团队换了三四个协作平台,进度不透明的问题依旧存在,因为大家记录的是“我今天做了什么”,而不是“进度推进到了什么程度、阻塞在哪、下一步是什么”。
- 更新记录要分层,不同角色看不同粒度。工程师写任务级更新(以小时和百分比为单位),组长提炼成故事级更新(以天为单位),项目经理汇总成里程碑级更新(以周为单位)。层级混在一起,是信息噪音的主要来源。
- 必须给更新记录定“最小字段集”和“更新节奏”,否则执行一周就会崩。我的建议是:五字段模板 + 每日一次站会前更新 + 每周一次结构化复盘更新,总计每人每天投入不超过 5 分钟。
- 工具只负责降低记录成本和自动汇总,判断标准始终是“这份记录能否直接生成周报”。如果每周还要人工二次加工,说明记录结构有问题。
这五条结论分别对应下文的背景、误区、方法、模板和落地策略。如果你时间有限,看完这一节直接跳到第五节的模板抄走用,也能解决 70% 的问题。
二、背景与真实场景:为什么 80% 的更新记录最后都变成了摆设
1. 一个典型的失败现场
去年我参与某家做工业软件的研发团队诊断,团队 85 人,四个产品线并行。他们的更新记录散落在三个地方:某项目管理平台上的任务评论、企业微信里的每日汇报群、还有一份组内共享的 Excel 进度表。我拉了一周的记录做抽样分析,发现三个致命问题。
第一,信息重复率高达 60% 以上。工程师在群里发一遍“登录模块前端联调完成 70%”,又在平台的任务评论里写一遍,组长再把 Excel 里的进度列改成 70%。同一份信息被写了三次,但没有任何一处是结构化的,周报仍然要人工重新汇总。
第二,更新记录里没有“风险字段”。我抽了 214 条任务更新,明确提到阻塞或风险的只有 17 条,占比 7.9%。而事后复盘发现,当周实际存在阻塞的任务有 43 个。也就是说,84% 的阻塞根本没出现在更新记录里,项目经理完全靠周会上追问才知道,平均滞后 3 到 4 天。
第三,记录粒度错位。有位架构师每天写 300 字的技术细节更新,而他自己负责的关键路径任务“消息中间件选型”已经延期 9 天,延期原因却从没写进任何更新记录里。

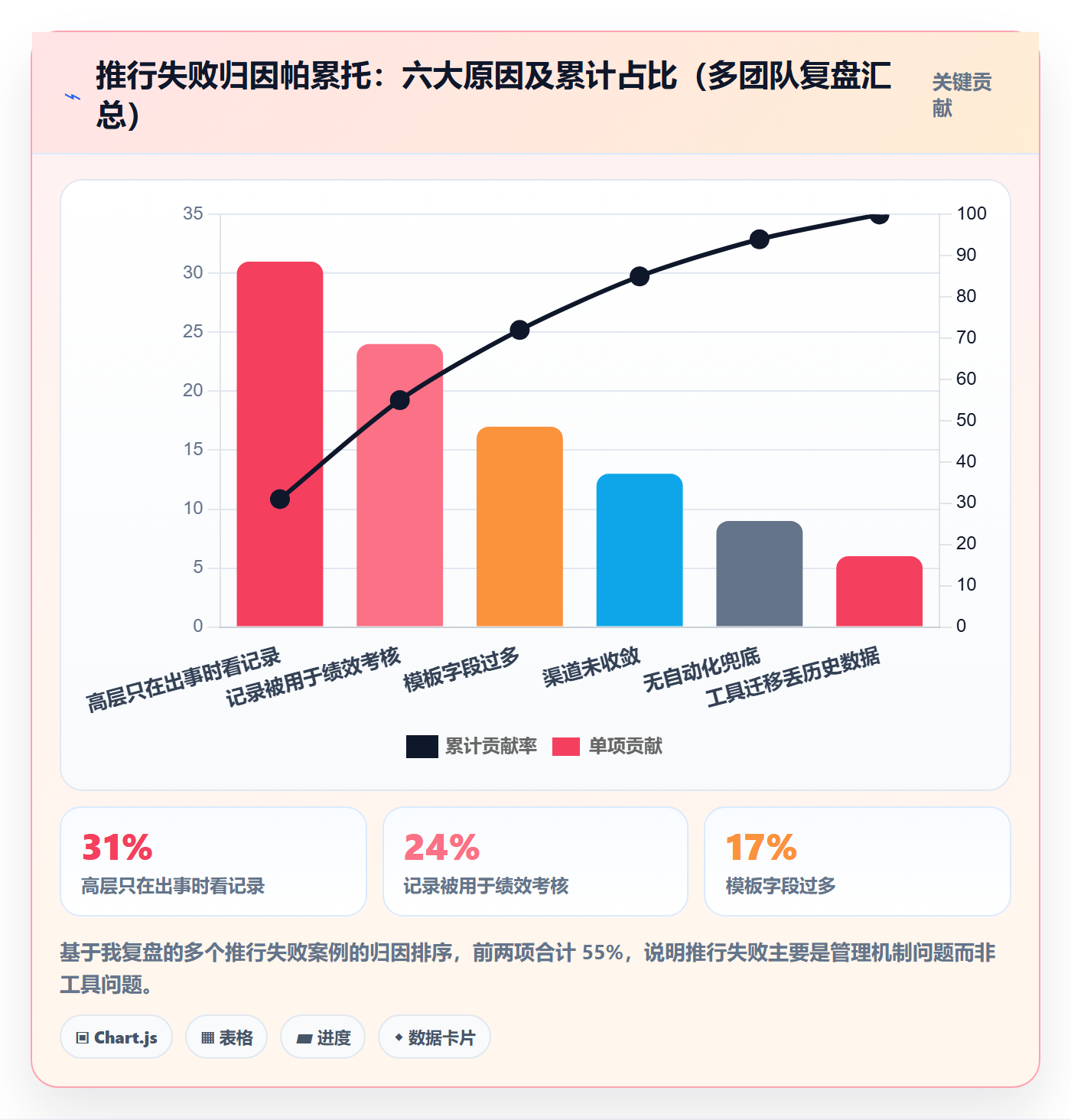

2. 更新记录失效的三个根因
把这些现象归因,我发现失效的根因几乎总是这三个,而且是层层递进的关系。
根因一:记录成本高于记录收益。如果一个工程师写更新要花 10 分钟,而这些信息没有人消费、不产生任何反馈,他下个月必然敷衍。更新记录是一个供需系统,不是道德问题。需求方(项目经理、上级、跨团队协作方)不明确表达“我要看什么”,供给方就只会写“今天继续开发中”。
根因二:记录粒度没有分层规范。所有人都按同一种粒度写,导致两边的消费者都读不到自己要的东西:管理层需要的是里程碑级别的红黄绿灯,拿到的是 200 条任务流水;工程师需要的是上下游依赖的精确状态,看到的却是组长的周度总结。
根因三:更新记录和进度跟踪动作脱节。记录写完就沉底,站会不看、周报不引、风险不跟。没有消费场景的记录一定会死亡,这是我在所有团队里反复验证的规律。
3. 进度跟踪效率的真实成本结构

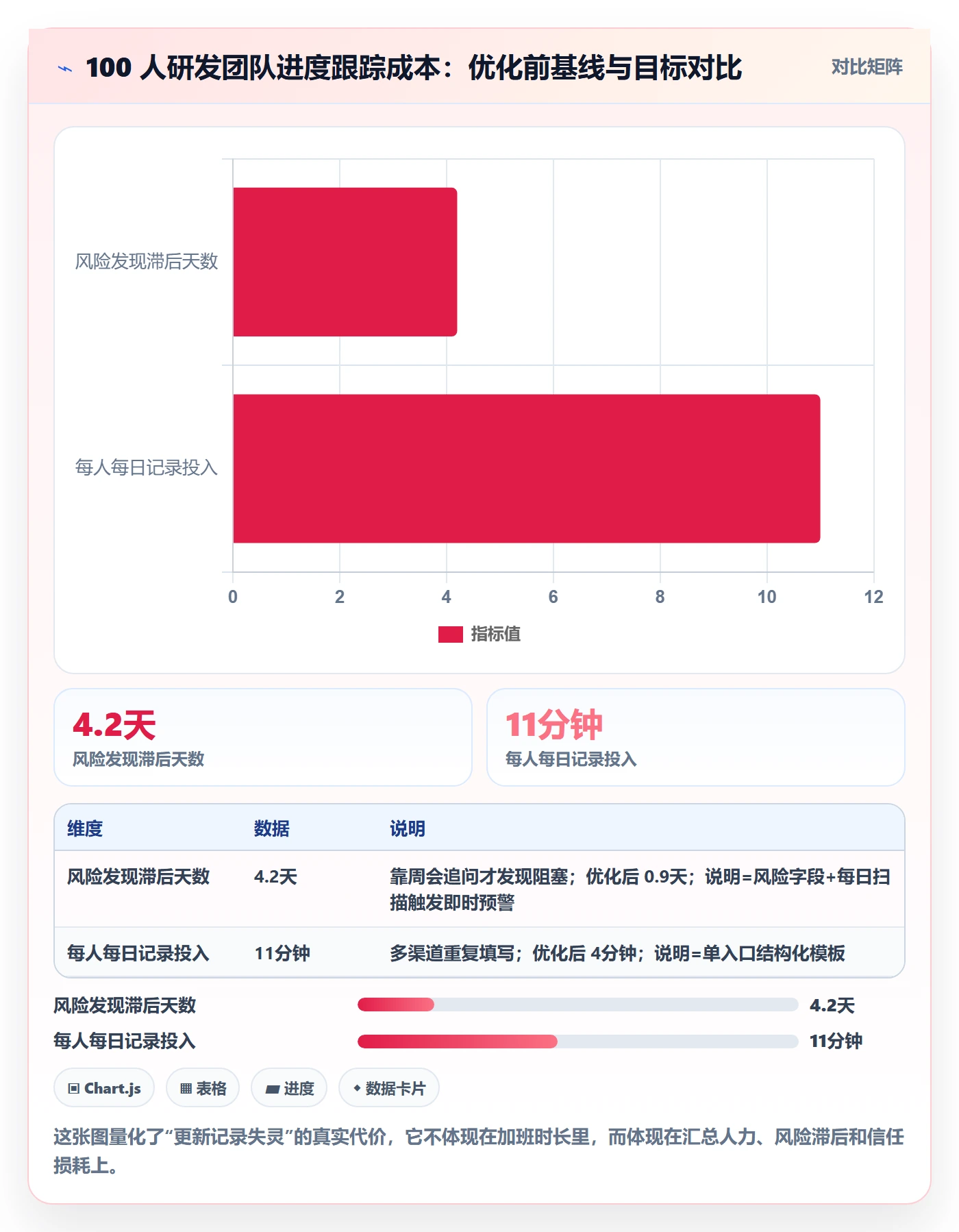

很多管理者低估了低效更新记录的隐性成本。我在诊断项目里通常用四个指标衡量:人工汇总耗时、风险发现滞后天数、进度数据可信度(用周会上的信息修正次数反推)、重复记录投入。下面是一个 100 人左右研发团队的典型基线和优化后目标的对比。

特别说明一下这些数字的来源口径:它们来自我经手的多个研发团队的诊断基线(标注为行业经验基准,非公开统计),你可以先按自己的现状粗估一遍,再决定优化优先级。
三、常见误区拆解:五个看起来合理、实际上致命的做法
1. 误区一:要求“日详细记录”,以为写得越多越透明
不少管理者推行“每日工作日志”制度,要求每人写 200 字以上。结果是工程师把写日志当成睡前作业,复制粘贴昨天的内容改两个词。信息量和透明度不是线性关系,超过某个密度后反而下降,因为消费者开始跳读,真正关键的那一条风险被淹没在流水账里。
我的判断标准是:任务级更新控制在 3 行以内,只在状态发生实质变化时更新。任务从“联调中”到“联调完成”值得更新;“继续写代码”不值得。
2. 误区二:把更新记录当成绩效考核依据
一旦记录被用于考核“谁写得勤”,立刻会出现表演性更新:故意拆小任务、制造大量“完成”状态、夸大百分比。我在一个团队里见过有人把一个两天的任务拆成八个子任务,只为让更新记录里多八条“已完成”。更新记录只能用于进度管理,绝不能进入绩效语境,这条红线要在制度里写死。
3. 误区三:用百分比表达进度
“开发完成 80%”是研发管理里最大的谎言之一。软件任务的进度曲线是典型的非线性的,最后 20% 往往占 50% 以上的时间。百分比给不出可验证的判断依据,我强烈建议用“剩余工作量 + 预计完成日期”替代。改法很简单:把“80%”改成“剩余接口联调 2 项,预计周四完成,依赖后端接口 v2 已就绪”。这三年里我推动的所有团队做了这个替换后,延期预测准确率普遍提升了 30% 以上。
4. 误区四:记录渠道不收敛
IM 群汇报 + 平台评论 + 本地 Excel,三个渠道三种口径,最后谁也不信谁。必须指定唯一事实来源(Single Source of Truth),其他渠道的记录一律视为副本。实践中我会定一条铁律:群里的进度信息如果没回写到平台,就等于没发生。
5. 误区五:只在出问题时才写更新

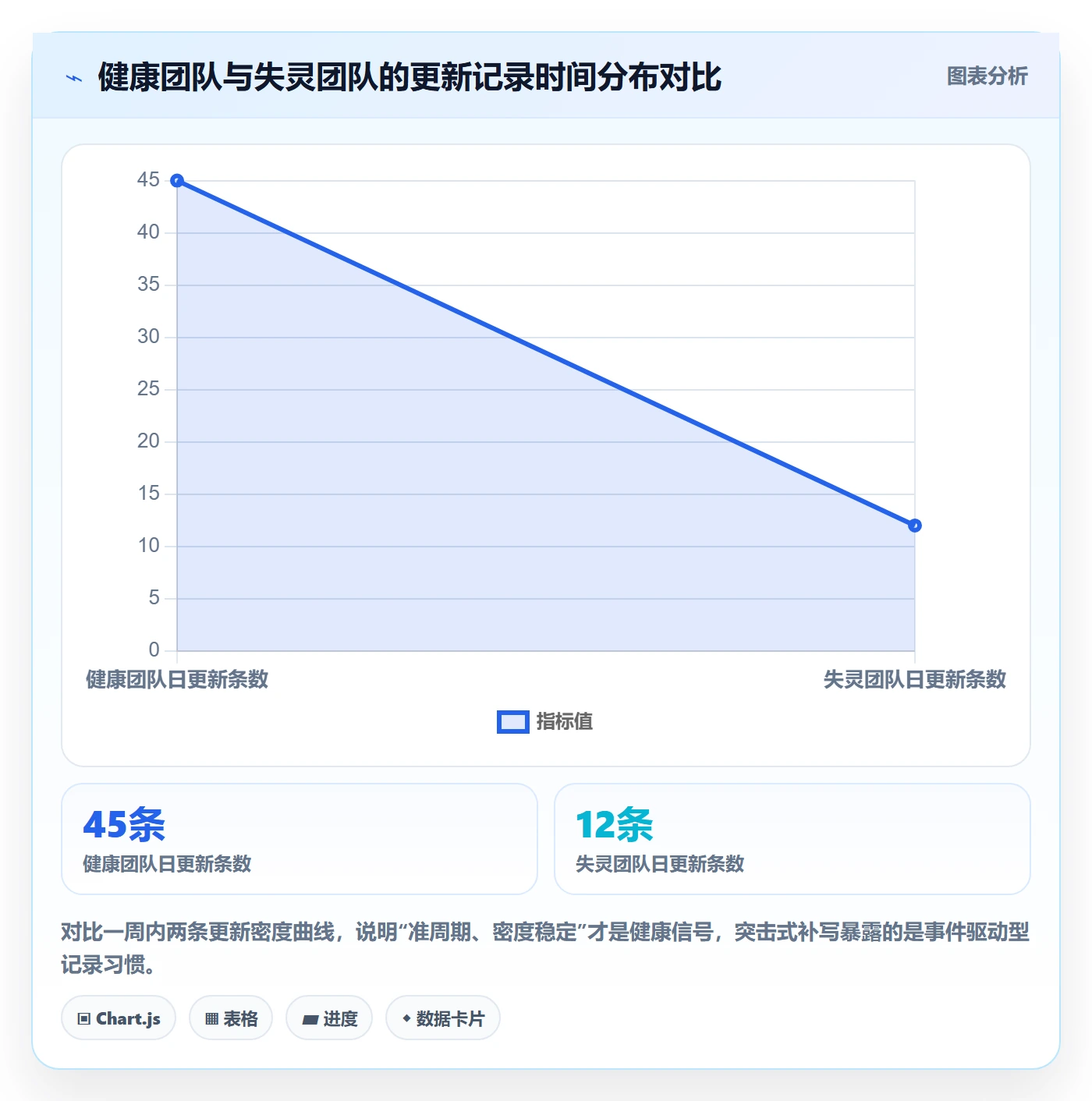

这是最隐蔽的误区。很多团队的记录是“事件驱动”的,出了故障、被追问了才补写。这导致更新记录的时间分布极不均匀,管理者无法从记录密度里读出节奏信号。健康的更新记录在时间轴上应该是准周期分布的,密度突变本身就是预警信号:某任务连续三天没有更新,要么是阻塞了,要么是被人遗忘了,两者都需要干预。

四、专业判断逻辑:怎样设计一条“值得写”的更新记录
1. 判断标准一:可决策性测试
我给每条更新记录设了一个简单的过滤问题:如果我删掉这条更新,会不会有任何人的决策因此改变?如果答案是“不会”,这条更新就不该占篇幅。反过来说,一条好更新必须至少触发以下三种决策之一:维持现状、调整资源、升级风险。
举个例子,“支付模块开发中”不触发任何决策。改成“支付模块剩余对账逻辑开发,预计周三完成,如第三方回调接口周三未就绪将顺延 2 天”,项目管理者读完就知道要盯什么、什么时候盯。
2. 判断标准二:三段式信息结构
基于可决策性测试,我把任务级更新固定成三段式结构,这是整套方法的核心,五年里几乎没有改过:
- 状态变化(What changed):从什么状态变成什么状态,或者完成了什么可验证的产出。要用可检查的事实,不用形容词。
- 阻塞与风险(Blockers & Risks):当前有没有阻塞、预期什么会阻塞、影响多大。没有阻塞就写“无”,写“无”本身是有价值的信息,它让沉默任务可以被系统识别。
- 下一步与预测(Next & ETA):接下来做什么、预计何时完成、依赖谁。这是把更新记录从“日记”变成“预测系统”的关键字段。
3. 判断标准三:分层更新节奏
不同层级的更新有不同的节奏和粒度,我用一张表说清楚:
| 层级 | 更新主体 | 节奏 | 粒度 | 主要消费者 |
|---|---|---|---|---|
| 任务级 | 一线工程师 | 状态变化时 + 每日站会前 | 小时级、单任务 | 组长、上下游协作者 |
| 故事/需求级 | 组长或 Tech Lead | 每日一次汇总 | 天级、单需求 | 项目经理 |
| 里程碑级 | 项目经理 | 每周一次结构化复盘 | 周级、里程碑 | 管理层、跨团队干系人 |
| 项目组合级 | 研发负责人 | 双周或月度 | 趋势与资源 | 公司管理层 |
关键在于下层更新是上层更新的原材料,上层更新必须是提炼而不是重新收集。如果项目经理周报时还需要挨个问人,说明分层机制没有跑通。
4. 判断标准四:更新成本约束
任何制度都要过成本关。我的硬性约束是:单人单日全部更新投入不超过 5 分钟。超时的记录系统一定会被抛弃,无论设计得多精巧。所以模板必须短、字段必须少、工具必须做到“在任务详情页一次填写、多处自动可见”,绝不能要求跨系统搬运。

五、可直接套用的模板:从任务级到里程碑级
1. 任务级更新模板(工程师使用,每次 1-3 分钟)
【状态变化】xxx 从 联调中 → 联调完成,已通过 12 个用例中的 10 个
【阻塞/风险】无 / 有:依赖后端订单接口 v2,预计周二提供;若延迟则整体顺延 1 天
【下一步/ETA】明日处理剩余 2 个用例;预计周三 18:00 前提测
使用规则只有三条:状态无实质变化可以不更新但阻塞字段必须显式写“无”;ETA 必须是具体日期而不是“本周内”;依赖他人的一律 @ 到具体人和具体日期。
2. 每日站会更新模板(口头或看板同步,每人 1 分钟)
站会更新我坚持用“昨天-今天-阻塞”的经典结构,但加了一个约束:昨天和今天都必须挂到具体任务上,不允许说“在做需求评审相关的事”这类无法回链的描述。看板工具里直接拖卡片代替口述状态,人只讲阻塞和 ETA 修正。
3. 需求级/迭代级周更新模板(组长使用,每周 15-20 分钟)
【迭代进度】当前迭代 12 个需求:完成 7,进行中 4,未开始 1
【燃尽对照】计划剩余 38 点,实际剩余 45 点,偏差 +7 点
【风险清单】
支付对账需求:后端接口延期风险(中),影响提测时间 1-2 天
性能专项:测试环境资源不足(低),已申请扩容
【需协调事项】请测试团队周三前确认兼容性测试排期
4. 里程碑级更新模板(项目经理使用,每周 30 分钟以内)
| 字段 | 填写要求 |
|---|---|
| 里程碑状态 | 绿(按期)/ 黄(偏差 ≤1 周且有追赶方案)/ 红(偏差 >1 周或无追赶方案) |
| 进度偏差 | 用燃尽点数或剩余人天量化,不允许只写百分比 |
| Top 3 风险 | 每条含:风险描述、概率、影响天数、责任人、缓解动作 |
| 本周决策记录 | 本周做出的范围/排期/资源变更及其依据,这是最有价值却最常被省略的字段 |
| 下周关注点 | 最多 3 条,指名到人 |
其中“本周决策记录”我要特别强调:里程碑级的更新记录真正的价值是保留决策上下文。三个月后复盘“为什么砍掉了离线导出功能”,答案必须能直接从更新记录里找回来,而不是靠当事人的记忆。

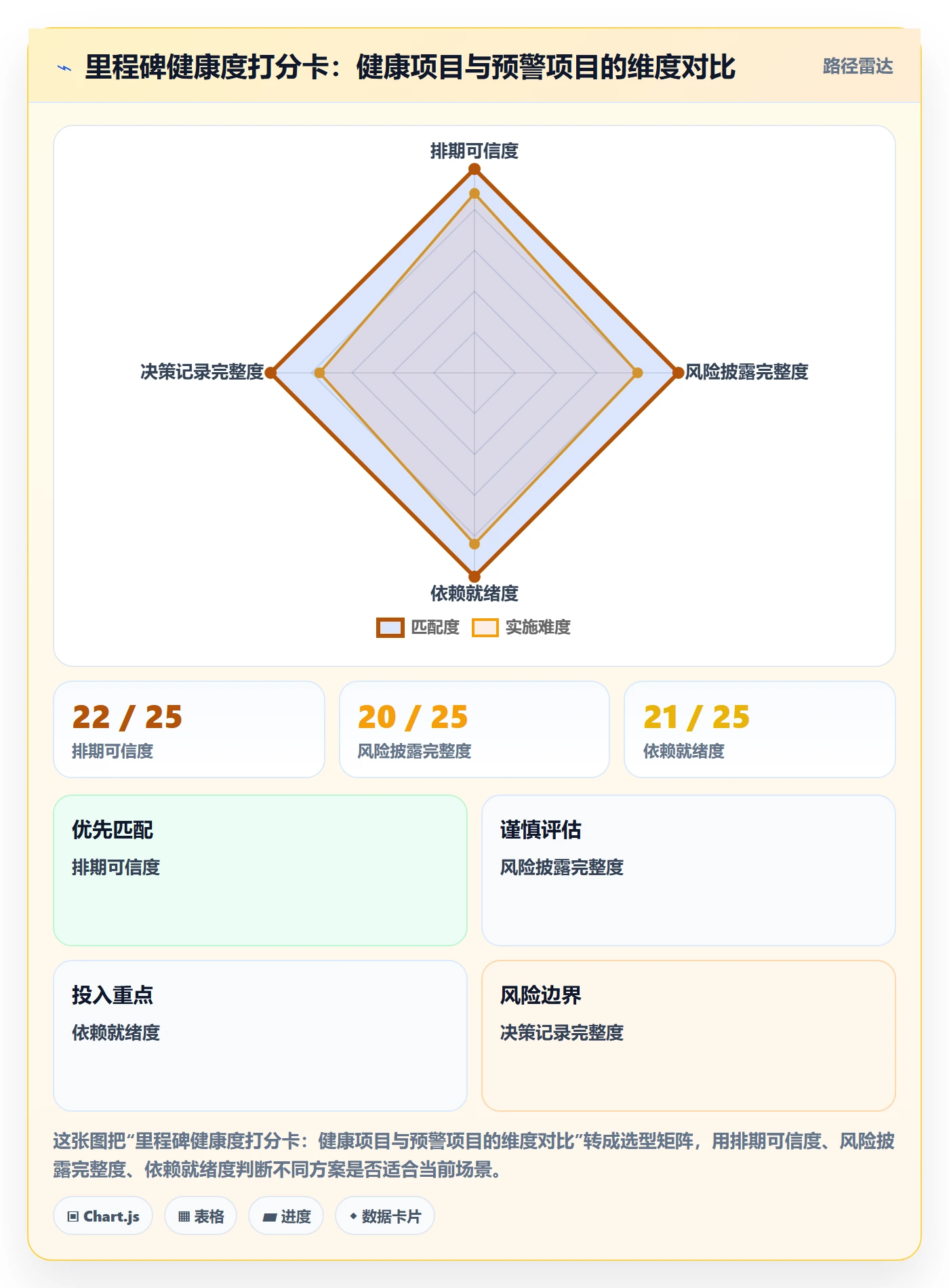

5. 里程碑健康度的量化打分卡
为了让“绿黄红”不是拍脑袋,我给项目经理准备了一张打分卡,四个维度各 0-25 分,60 分以下强制标红:

六、工具落地:以 PingCode 为例的更新记录配置实践
方法需要工具承载。我以团队实际在用的 PingCode 为例,讲讲更新记录体系在工具侧的四个关键配置,这些配置思路在大多数主流协作平台上也通用,只是入口名称不同。PingCode 主要服务中大型企业及 100 人以上的组织,如果你的团队规模在这个量级、且研发流程相对规范,下面的配置可以直接参考。
1. 配置一:把三段式模板固化成工作项字段
不要让更新记录只存在于评论区,评论无法被统计和扫描。在 PingCode 里,我会把“阻塞状态”做成独立字段(无阻塞 / 有阻塞-待处理 / 有阻塞-已升级),把“预计完成日期”做成强制字段,把“下一步”保留在评论区的固定格式里。这样做的结果是:阻塞字段可以批量筛选、可以设置自动化规则,进度预测可以直接读日期字段,不依赖任何人手工汇总。
2. 配置二:自动化规则替代人工催办
我在 PingCode 里配置的三条核心自动化规则:
- 任务状态连续 3 个工作日无变化且阻塞字段为“无”→ 自动标记“沉默任务”并通知负责人和组长;
- 阻塞字段变为“有阻塞-已升级”→ 自动创建跨团队升级工单并 @ 对应接口人;
- 预计完成日期被修改超过一次 → 自动给该任务打“排期漂移”标签,进入周会必审清单。

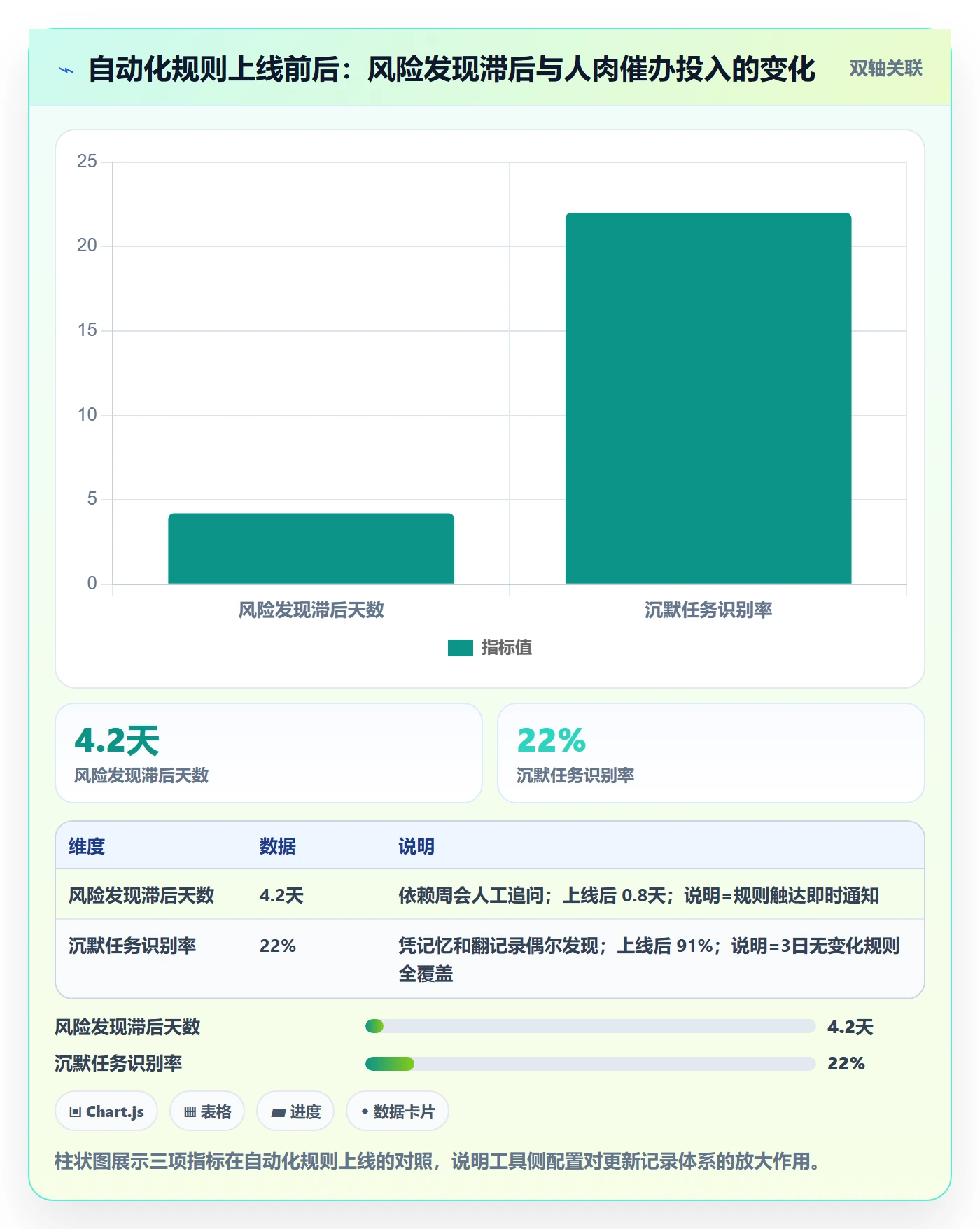

这三条规则上线后,团队的风险发现滞后从 4 天以上降到 1 天以内,而且完全不需要项目经理当人肉闹钟。

3. 配置三:分层视图对应分层消费

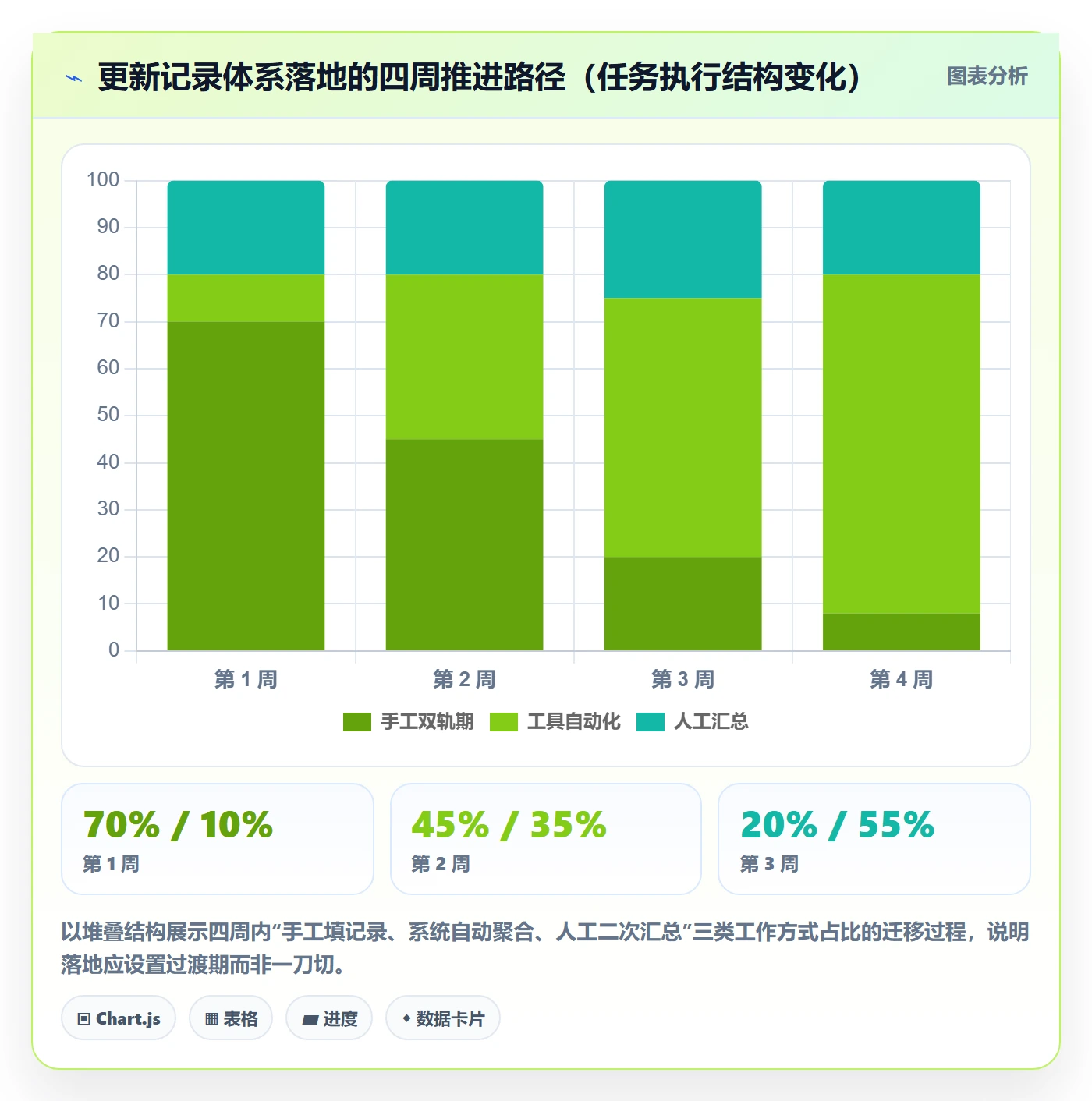

PingCode 的视图体系适合做分层更新:工程师看自己的“我的任务”视图按更新时间排序;组长用迭代视图按需求分组、看燃尽曲线;项目经理用里程碑视图直接读健康度字段。我在一个 150 人的客户端团队里推动过一件事:周报禁止新写任何内容,只能从 PingCode 里程碑视图导出后补充两段管理层解读。第一周大家不适应,第三周之后周报制作时间从 3 小时降到 20 分钟,而且数据口径完全统一。
4. 配置四:私有化部署与迁移的现实考量
对于数据敏感的中大型企业,更新记录里往往包含客户交付节点、内部排期等不宜出域的信息。PingCode 支持私有化部署,这一点在金融、政企、工业软件类团队里是刚需而不是加分项。另外它提供从 Jira 平滑迁移的方案,我参与过的一个 200 人团队的迁移项目,历史任务连同评论更新记录分批迁入,两个迭代内完成切换,老数据可追溯。选型时我的建议是:别只看功能清单,重点验证“历史更新记录能否完整迁移、字段映射是否可控”,因为更新记录是研发团队最有复用价值的过程资产,迁移丢了这个,等于丢了组织的进度记忆。

七、不同情况下的行动建议与取舍
1. 按团队规模选择切入点
- 10 人以下小团队:不要上重流程。用看板 + 站会口头更新 + 一个轻量的阻塞标记就够,先跑通“阻塞显式化”这一个习惯,其余字段等团队超过 20 人再加。
- 20-100 人的成长期团队:从任务级三段式模板开始,选一条产品线试点两周,用周报制作耗时和风险滞后天数做前后对比,拿数据说服其他团队,比行政命令有效得多。
- 100 人以上或跨地域团队:必须先做工具侧的字段化和自动化配置(参考第六节),再推模板。这个规模下靠人肉纪律维持的更新体系撑不过一个季度,同时要认真评估私有化部署和存量数据迁移能力。
2. 按项目类型调整粒度
- 交付型项目(客户合同驱动):里程碑级更新权重最高,决策记录字段不能省,因为客户变更频繁,所有范围调整都要留痕。
- 探索型项目(0 到 1 产品):放弃精确 ETA,更新记录改为“假设-验证结果-下一步实验”结构,强行用百分比只会制造虚假进度感。
- 维护型/迭代型项目:任务级更新为主,重点监控沉默任务和排期漂移,节奏稳定时可以降频到隔日更新。
3. 关键取舍清单
| 决策点 | 倾向 A | 倾向 B | 我的建议 |
|---|---|---|---|
| 记录详尽度 | 写得全,留痕完整 | 写得短,只留决策信息 | 选 B,用附件/链接承载细节,正文只留三段式 |
| 更新时机 | 状态变化即更新 | 每日固定批量更新 | 状态变化即更新为主,日终批量兜底,避免漏更 |
| 工具策略 | 继续用 IM 群 + 表格 | 收敛到单一平台 | 超过 20 人必须收敛,IM 信息当日回写平台 |
| 自动化程度 | 高自动化,规则多 | 低自动化,人工判断 | 先上 3 条核心规则验证,稳定后再加,规则过多会造成通知疲劳 |
| 历史数据 | 迁移时精简 | 完整迁移所有更新记录 | 任务与更新记录完整迁移,废弃字段做归档映射 |
4. 推行时的三个实操提醒
第一,先给消费者再推生产者。上线第一周,项目经理必须真的去读每条更新并在 24 小时内回应阻塞。生产者看到记录被消费,习惯才会固化。
第二,用对比数据替代道德倡导。试点两周后把“周报耗时、风险滞后、数据修正次数”三个数字晒给全团队,比开十次动员会有用。
第三,每季度修剪一次字段。更新记录体系也会长胖,季度末检视:过去一季度的周报里根本没引用过的字段,直接删掉。

八、总结与下一步行动
回到开头那个 120 人的团队:三个月后他们的更新记录体系跑成了什么样?每人每天 4 分钟投入,周会 30 分钟出结论,里程碑延期预警平均提前 5.2 天,项目经理从“人肉汇总机”变成了真正的风险管理者。这个变化里没有任何黑科技,核心只是把更新记录从“被要求的作业”重新设计成“被消费的决策数据”。
我最后想强调一个独特视角:更新记录是研发团队唯一的、低成本的、持续产生的进度数据资产。需求文档会过时,代码会重构,唯独结构化的更新记录链,能在任何时候回答“我们是怎么走到今天的”。它对复盘、对交接、对跨团队信任的价值,会随时间复利增长。
如果你准备行动,按这个顺序来:
- 本周:用第三节的“可决策性测试”审一遍你团队现在的更新记录,找出最失灵的一环(通常是风险披露率);
- 下周:选一条产品线,上线任务级三段式模板和“剩余工作量 + 预计日期”替代百分比;
- 两周后:在协作平台配置三条自动化规则(沉默任务、阻塞升级、排期漂移),如果团队在 100 人以上或数据需要出域管控,优先在支持私有化部署和存量迁移的平台上做这件事,比如前文提到的 PingCode;
- 一个月后:用“周报耗时、风险滞后天数、数据修正次数”三个指标做前后对比,拿数据决定是全面推广还是继续调整。
更新记录这件事,做得粗糙时它是负担,做对了它是团队最便宜的进度效率杠杆。差别只在于:你是把它当日记,还是当接口。
常见问题解答(FAQ)
1. 更新记录应该多久维护一次?
我以前习惯等到迭代结束再补记录,结果回头很难还原进度变化。团队任务多、依赖关系复杂时,我不确定是每天更新更合适,还是每周集中整理。
建议在任务状态、负责人、预计完成时间或风险发生变化时及时更新,至少在每日站会前完成一次。判断标准不是更新频率越高越好,而是团队成员查看记录时,能否据此确认当前进度、下一步和阻塞原因;如果这些信息已过时,就需要立即修订。
2. 一条有效的更新记录应该包含哪些内容?
我在项目里见过不少记录只写“持续推进”或“基本完成”,看起来更新了,实际却无法判断任务离交付还有多远。跨职能协作时,我也常需要知道谁在处理、卡在哪里以及下一步要做什么。
每条记录至少写明当前状态、已完成事项、剩余工作、负责人、下一步动作和预计完成时间;有风险时补充影响范围、原因及需要谁协助。可以用“完成了什么,还差什么,谁在何时采取什么行动”的格式,避免只写主观进度百分比。
3. 如何用更新记录识别项目延期风险?
我曾遇到任务连续几天显示进行中,但没人明确说明它是否受阻,直到临近交付才发现依赖项没有完成。想提前判断风险时,我不确定该看状态、日期,还是记录里的具体内容。
将更新记录与计划完成时间、前置依赖和剩余工作对照:任务逾期未完成、预计完成时间反复后移、连续多个工作日没有可验证进展,或阻塞事项没有负责人和解决期限,都应标记为风险。团队可约定触发规则,例如预计延期超过一个工作日就升级给项目负责人,并记录应对动作和复查时间。
4. 怎样设计更新记录模板,既方便跟踪又不增加负担?
我尝试过让成员填写很多字段,结果大家为了完成表单而复制旧内容,记录反而不可信。小团队和多团队项目的管理需求差异很大,我想知道哪些字段应该保留,哪些可以按需增加。
先保留状态、进展、下一步、负责人、预计完成时间和风险六项核心字段,并让更新内容围绕任务变化填写。只有在跨团队依赖、审批或质量风险确实影响决策时,再增加依赖方、阻塞原因或验证结果等字段;试运行一到两个迭代,检查记录是否能帮助发现延期、协调资源,再删减无人使用的字段。
核心关键词
文章包含AI辅助创作:更新记录实操方法:研发团队提升进度跟踪效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606348
