研发团队的进度看板上,任务完成率从 62% 涨到 84%,项目却仍然延期了两周。复盘后发现,问题不是团队“填得不够勤”,而是看板只记录了任务状态,没有呈现需求变更、联调等待、关键路径和风险变化。动态落地方案的核心,不是让进度数据更新得更频繁,而是让团队在变化发生时及时调整判断和行动。
一、先讲结论:进度跟踪要从“报状态”转向“管变化”
1. 进度数据不是项目进展本身
我判断一个进度机制是否有效,通常不先看看板有多少列、报表有多少张,而是问三个问题:团队能否及时发现偏差,能否识别偏差对交付的影响,能否明确由谁在什么时候采取什么行动。只要这三个问题答不上来,数据再齐全也只是记录,不是管理。
例如,“接口开发完成 80%”看起来很具体,却不能回答接口是否已经联调、依赖方能否按时提供环境、剩余工作是否存在未知风险。对于管理者而言,真正有价值的进度信息应该把工作状态、依赖关系、预计完成时间和风险信号连起来。
我的核心判断是:进度跟踪不是追求状态更新速度,而是缩短“变化发生,团队识别,决策调整”的时间。在需求频繁变化的团队里,缩短这段时间往往比要求每个人每天多填一次进度,更能减少延期。

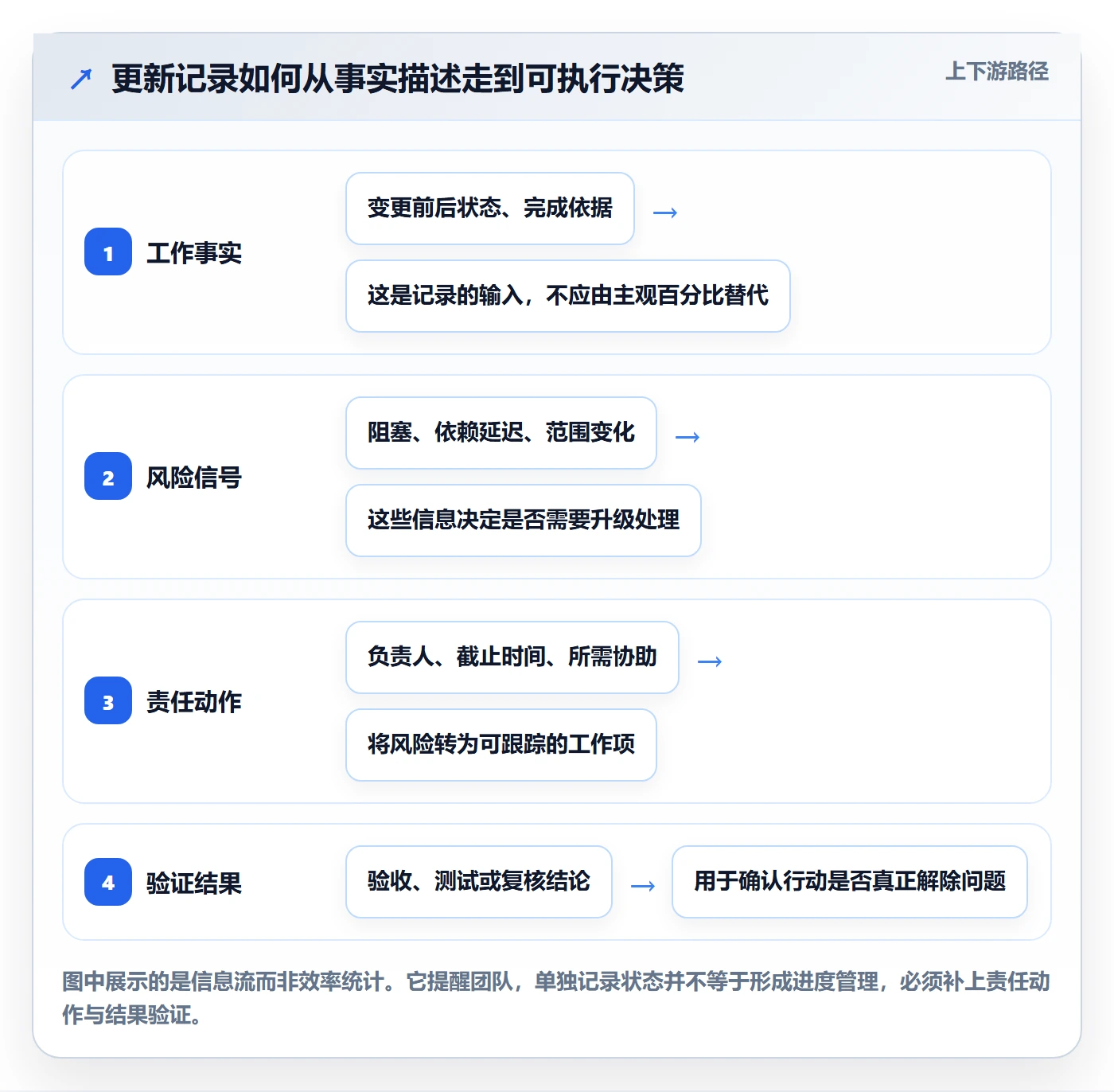

2. 动态方案至少要形成四个闭环
落地时,我会把动态进度管理拆成四个相互衔接的闭环:任务计划、执行反馈、风险处置和计划更新。缺少任何一个环节,都会出现“数据变了,项目却没变”的假动态。
- 任务计划:明确交付物、责任人、预计工期、前置依赖和验收条件。
- 执行反馈:记录已经完成的结果、剩余工作和阻塞原因,而非只记录一个百分比。
- 风险处置:为风险设置责任人、触发条件、处理动作和复查时间。
- 计划更新:确认变更对范围、时间、资源和质量的影响,并保留调整依据。
如果团队只做前两项,看到延期时可能知道“哪里慢了”,却不清楚“应该怎么改”。如果只做风险登记而不更新计划,风险清单会逐渐变成历史档案。动态方案的目标,是让信息能够改变下一步决策。
3. 进度会议的价值取决于会后动作
进度会议不应变成逐人朗读任务状态。我更关注会议结束时是否产生了三类结果:需要调整的里程碑、需要升级的依赖、需要关闭或接受的风险。没有责任人和期限的讨论,不应被误认为已经完成了管理动作。
建议把会议中的每个偏差转成一条可跟踪的行动项,包含触发原因、影响范围、责任人、完成期限和验证方式。这样团队能够在下一次同步时检查实际变化,而不是再次花时间重述问题。
二、背景和场景:为什么传统进度表越来越难用
1. 计划在启动时有效,变化发生后失去解释力
很多研发计划在启动阶段做得很认真:拆里程碑、估工作量、排人员、定日期。但进入执行后,需求澄清、设计评审、测试环境、外部接口和线上缺陷都会改变原有假设。如果项目没有明确的变更记录和滚动计划机制,原计划就会逐渐与现实脱节。
这时团队常见两种反应。第一种是继续维护原计划,实际工作却在另一个节奏里推进,直到临近交付才承认已延期。第二种是不断改日期,让计划看起来始终“按时”,但没有留下变更原因和影响范围。两种做法都让管理者失去判断依据。
2. 规模扩大后,协调成本不再按人数线性增长
小团队能够靠短距离沟通快速解决依赖问题。团队跨越多个产品线、技术小组或地域后,一个任务可能需要经过产品确认、架构评审、研发实现、测试验证和发布审批。每增加一个交接点,信息延迟和口径差异都可能放大。
因此,人数不是判断是否需要更成熟进度体系的唯一指标。更重要的是协作复杂度:并行工作流数量、跨团队依赖数量、发布频率、变更频率,以及交付失败的业务影响。一个人数不多但依赖密集的团队,也可能需要比大型单体团队更强的动态跟踪能力。
3. 中大型研发组织需要统一口径,而不只是统一工具
我见过一种常见情况:研发负责人说“完成”指代码合并,测试负责人说“完成”指验证通过,产品负责人说“完成”指用户验收。每个人都在认真更新状态,管理层仍然无法回答一个简单问题:这项能力离可交付还差多少工作?
因此,组织级跟踪要先统一状态定义、交付物边界和数据责任,再讨论是否采用统一平台。PingCode可用于中大型企业及 100 人以上组织的研发管理场景,也支持私有化部署和 Jira 平滑迁移。对有数据部署要求、存量流程迁移需求的团队,这些能力值得纳入评估;但工具能否解决问题,最终仍取决于流程是否清楚、数据是否有人负责。
| 团队现状 | 最明显的信号 | 优先治理对象 |
|---|---|---|
| 小型单团队 | 沟通距离短,但任务常遗漏 | 验收条件和任务责任 |
| 多职能协作 | 任务在交接处等待 | 依赖关系和交接标准 |
| 多项目并行 | 资源冲突和优先级频繁变化 | 容量、优先级和里程碑 |
| 多部门或多地域 | 状态口径不一致、信息重复录入 | 数据定义、权限和集成 |
三、常见误区:看起来更精细,实际可能更低效
1. 把更新频率当成管理质量
要求每天更新状态,不代表每天都获得了新信息。若任务进度没有发生变化,重复填写“进行中”只会增加操作成本;若真实阻塞没有被表达,再高频的更新也无法改善预测。
我倾向于按工作性质设置更新节奏:短周期、高风险任务可每日同步关键变化;稳定的常规工作可在里程碑、状态变化或风险触发时更新。重点是规定什么情况下必须更新,而不是让所有人机械地按同一频率填表。
2. 用百分比包装不确定性
“完成 70%”往往没有统一计算口径。有人按已投入时间估算,有人按子任务数量计算,也有人凭感觉给出进度。剩余 30% 可能恰恰包含最难的联调、性能验证和安全评审,因此百分比容易产生虚假的确定感。
比单一百分比更可用的表达,是把剩余工作拆成可验证交付物,并标注未完成项、阻塞项和预计完成日期。如果必须使用百分比,应说明计算依据,例如按已验收子任务权重汇总,而不是让执行者自由估计。
3. 把延期等同于执行者不努力
延期可能由低估工作量、需求变更、技术不确定、外部依赖、资源切换或决策等待造成。只追问“为什么没做完”,容易把系统性问题压到个人身上,团队随后会减少风险暴露,甚至把状态报得更乐观。
我会先区分可控工作和外部等待,再确认变化出现的时间、发现时间和决策时间。若依赖方延迟已经持续三天,而项目组在第八天才上报,问题就不仅是依赖本身,还包括预警机制失效。
4. 认为买工具就等于形成流程
工具可以统一状态、保留变更轨迹、建立依赖关系和自动汇总数据,但它无法替组织决定什么叫“完成”,也无法替负责人判断哪些风险需要升级。若原有流程没有责任人,工具往往只是把混乱搬到线上。
评估平台时,应把功能适配、迁移成本、权限模型、数据部署、集成能力和日常维护一起考虑。对已有 Jira 流程的团队,平滑迁移能力可以降低转换阻力;但迁移前仍要清理字段、状态和历史数据,否则只是把旧问题复制到新系统。
5. 只看延期项目,不看预测误差
项目是否最终延期,是滞后结果。若管理只在交付日检查结果,就错过了提前干预的机会。团队应同时复盘预测:在某个时间点,团队预计何时完成;最终实际何时完成;两者差距有多大。
预测误差连续偏大,通常说明估算方法、依赖管理、风险暴露或工作拆分存在问题。把预测质量纳入复盘,比单纯统计延期次数更能指导流程改进。
四、专业判断逻辑:怎样设计能够行动的动态方案
1. 从交付目标反推跟踪颗粒度
进度跟踪的颗粒度应服务于决策,而不是越细越好。如果一个任务拆得过粗,管理者看不到卡点;拆得过细,执行者会花大量时间维护记录。我的原则是:一个任务要能明确责任人、验收结果、预计周期,并且在需要时可独立调整。
对于一周左右可完成、交付物清晰的工作,通常不必继续拆成小时级子任务。若任务跨越多个角色、超过一个迭代,或含有未知技术风险,则应拆出设计、实现、评审、联调和验证等关键节点。
2. 把“状态”与“预测”分开管理
状态描述现在发生了什么;预测描述依据当前信息,未来可能发生什么。两者不能混为一谈。任务显示“进行中”,不代表它会按计划完成;任务当前没有延期,也不代表风险已经消失。
我建议每项关键工作至少维护三类信息:当前状态、剩余工作和预计完成日期。遇到变化时再补充风险等级、阻塞原因、影响里程碑和应对方案。这样管理者可以区分“目前未逾期”和“按当前趋势有较高逾期风险”。
3. 以变更事件触发重新评估
不要等到固定周会才处理已经发生的重大变化。以下情况应触发重新评估:需求范围变化、关键依赖逾期、关键人员不可用、估算偏差超过预设阈值、测试发现阻断性缺陷,或里程碑预测明显后移。
触发后不必立刻全面重排所有工作。先确定影响范围,再判断是否影响关键路径、交付范围和资源安排。能通过调整顺序解决的,不必升级为项目级危机;需要改变承诺日期或减少范围的,则应及时同步相关决策人。
4. 让风险信号对应具体动作
风险等级本身不会降低风险。每个高风险项都应有触发条件、处理责任人、行动期限和复查标准。例如,“联调风险高”不够具体;“周三前未取得测试环境访问权限,责任人向平台组升级,并评估是否启用替代环境”才是可执行的风险管理。
团队应避免把所有问题都标成高风险。可根据发生概率和影响范围设定分级,并把“风险已识别但暂不处理”的决定也记录下来。这样既能减少预警疲劳,也能让管理者看见明确的风险取舍。
5. 用少数指标构成判断面板
进度看板不宜堆满指标。我会优先保留能支持行动的四类观察:里程碑预测偏差、逾期任务比例、关键依赖等待时间、阻塞问题平均处理时长。若团队处于稳定交付阶段,还可观察返工率和变更影响,但不要为了完整而一次性加入几十个指标。
指标必须明确统计口径、数据来源和使用者。例如,“逾期任务比例”要说明按任务数量还是工作量计算,是否排除已批准变更;“阻塞时长”要说明从何时开始计时、何时算解除。口径不清的指标会制造争论,而不是帮助决策。

五、案例复盘:一个跨职能研发项目如何缩短发现偏差的时间
1. 案例边界与数据口径
以下是我用于解释落地方法的情景模拟案例,不代表某家企业的真实客户数据,也不应被当作行业基准。场景设定为一个 120 人规模的研发组织,多个小组共同交付一项包含客户端、服务端、数据处理和测试验证的产品能力。
项目原定八周交付,核心工作跨四个小组,存在接口联调、测试环境和产品验收等依赖。初期团队使用统一周报汇总状态,但各小组口径不一;问题通常在周会暴露,负责人随后再通过聊天和邮件确认影响,决策到计划更新之间有明显延迟。
2. 初始问题不是“没有计划”,而是变化没有进入计划
项目启动时,团队已经有里程碑、任务清单和负责人。问题在于接口依赖发生变化后,服务端任务仍显示进行中,客户端团队则继续按旧时间安排开发。测试团队发现环境准备延期,却没有明确的升级条件。不同小组都在推进工作,但整体交付日期的预测没有随变化更新。
模拟复盘中,团队把问题分成三类:依赖问题暴露晚、任务完成定义不一致、风险没有明确的处理时限。若只增加日报,仍无法解决这些问题,因为日报会增加信息量,却未必改变判断规则。
3. 调整方案:先统一可操作的定义,再建立事件触发机制
第一步是统一关键状态:未开始、进行中、待外部输入、待评审、待验证、已完成。每种状态都设定进入条件,尤其把“已完成”限定为交付物通过约定验收,而不是代码写完或提交评审。
第二步是给关键任务补齐责任人、验收条件、依赖对象、预计完成日期和剩余工作。对于跨团队依赖,双方各指定一名责任人,并约定逾期后的升级路径。这样团队不再只看到一项“等待”,而能看到等待对象和下一步动作。
第三步是设置事件触发规则。关键依赖超过约定期限未解决、预计完成日期相对基线偏移超过两天、阻塞问题连续两天未处理时,责任人需同步风险并提交影响评估。阈值属于该模拟案例的管理设定,不是所有团队都适用的通用标准。
第四步是缩短计划回写周期。一般状态变化由责任人直接更新;涉及里程碑、范围和资源承诺的变化,由项目负责人确认后调整预测。每次调整保留原预测、变化原因和新预测,避免历史信息被覆盖。
4. 模拟结果:效率改善来自少走回头路

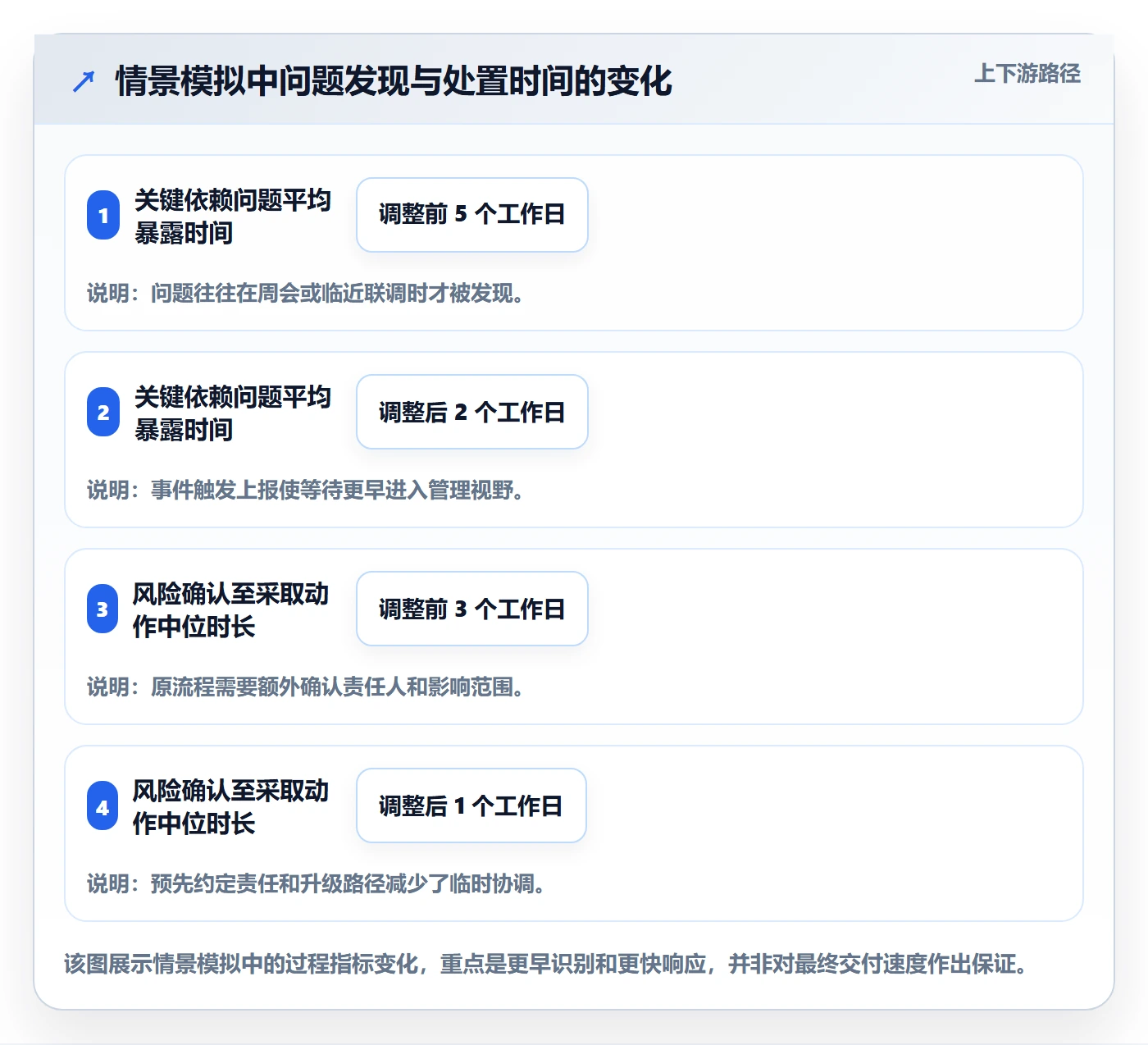

在这个情景推演中,落地六周后,团队将关键依赖问题的平均暴露时间由约五个工作日缩短到两个工作日;风险确认到责任人采取动作的中位时长由约三天缩短到一天;周报整理从每周约十小时降至四小时左右。上述数值仅用于说明测量方法,实际改善程度必须用团队自己的基线验证。
值得注意的是,状态更新数量在试点初期反而增加了约 25%。这并不意味着效率变差,而是此前隐藏的等待和变更开始被记录。若只看更新次数,容易得出“管理负担加重”的结论;把更新次数与问题发现时间、处理时长结合起来看,才更接近真实效果。

5. 试点中最容易被忽略的反作用
第一种反作用是字段过多。试点初期团队容易把想到的字段都加进任务模板,造成每次更新都要填很多信息。处理方法是区分必填和按条件填写:普通任务只保留责任、交付物、日期和状态;触发风险后再补影响与处置字段。
第二种反作用是预警泛滥。如果每个小偏差都通知所有人,团队会逐渐忽略提醒。通知应按影响范围分层:任务级提醒给直接责任人,里程碑风险通知项目负责人,范围或承诺变化再升级到决策人。
第三种反作用是为了追求好看的指标而改变口径。比如把延期任务拆小、把阻塞状态改成进行中,短期报表可能更好看,却损害数据可信度。复盘时应检查状态变更轨迹和实际交付记录,而不是只看某个时间点的截图。
六、不同情况下的行动建议:从最小可行闭环开始
1. 小团队:先把承诺和验收说清楚
如果团队规模较小、协作链路短,先不用搭建复杂的组织级仪表盘。每项关键工作明确负责人、交付物、预计日期和验收条件;每周检查一次即将到期事项、阻塞事项和变更事项即可。
小团队的首要收益,通常来自减少“我以为你会做”和“我以为这就算完成”的误解。建议先连续运行两到四周,观察任务漏项、重复确认和临近交付返工是否下降,再决定是否增加自动化或集成。
2. 多职能团队:重点跟踪交接与依赖
产品、研发、测试、运维共同交付时,应把跨角色交接显式化。不要只记录团队内部的任务,也要记录输入由谁提供、何时需要、验收由谁确认、未按时提供时如何升级。
这类团队应优先建立依赖视图和等待时间观察。若某类依赖长期成为瓶颈,管理动作可能是提前准备环境、调整接口评审顺序或设立共享资源,而不是要求执行者增加状态更新频率。
3. 多项目并行:用容量和优先级约束承诺
多项目团队的进度问题,常常不是单项工作管理不细,而是同一批人员同时承担过多承诺。此时需要把关键人员的并行任务、紧急插单和项目优先级放在一起看,明确哪些工作必须暂停或降级。
我建议在做项目级预测前,先确认关键角色的可用容量。若一个负责人同时承担多个高优先级交付任务,单项目看板会显示“每项都在推进”,整体结果却可能是每项都缓慢。管理者应基于容量作取舍,而不是持续添加承诺。
4. 高不确定性项目:把探索和交付分开
新技术验证、复杂架构改造或需求尚未稳定的项目,不适合把全部工作伪装成确定日期的执行计划。应将探索任务和交付任务分开,探索阶段设定时间盒、需要验证的假设和决策门槛。
探索结束后,根据验证结果重新估算交付范围和风险。这样做并不是放弃计划,而是承认未知存在,并用阶段性证据降低不确定性。对于探索任务,完成标准可以是获得决策依据,而不一定是形成最终功能。
5. 需要私有化部署或迁移的组织:先验证治理条件
如果组织对数据部署、权限隔离、审计或系统集成有要求,应在工具评估早期就验证这些约束。PingCode支持私有化部署,也支持 Jira 平滑迁移,可作为中大型组织评估研发协同平台时的候选方案之一。国产替代是否合适,不能只看功能清单,还要核对部署架构、迁移范围、集成方式、升级维护和供应商服务能力。
迁移前建议挑选一个业务边界清楚的团队进行试点,至少覆盖需求、任务、缺陷、权限和报表等关键流程。先盘点历史项目、字段、状态和自动化规则,再决定哪些数据迁移、哪些规则重建、哪些历史内容只保留只读访问。直接全量搬迁,往往会把过时字段和混乱流程一并带过去。
七、不同情况下的取舍:哪些要标准化,哪些不必统一
1. 标准化状态定义,不必强制所有团队用同一套细节
组织级汇总需要少数共同口径,例如“已完成”必须经过验收、“阻塞”必须有原因和责任人。但不同团队的工作内容不同,数据研发、客户端开发和平台运维不必使用完全相同的子状态。
可采用“组织层状态统一、团队层工作流可配置”的方式。管理层得到可比较的汇总信息,团队仍保留必要的专业流程。过度统一会抹平差异,完全不统一则无法协同,取舍点应落在是否影响决策和交接。
2. 及时预警与减少噪声之间要设门槛
预警太晚会失去干预价值,预警太多又会让人麻木。团队可以根据历史数据逐步调整阈值:先用较少的规则识别高影响风险,再查看误报、漏报和响应情况,经过几个周期后再修订。
规则应明确区分提醒和升级。提醒用于促使责任人关注,升级用于需要跨团队或管理层决策的情况。若每条提醒都自动升级,管理者很快会收到大量低价值通知。
3. 自动化与人工判断并非二选一
状态超期、依赖逾期、日期变更和报表汇总适合自动化,因为规则明确、重复频繁。范围取舍、风险接受、质量标准和资源优先级仍需要人工判断,因为它们涉及业务价值和组织承诺。
自动化的目标不是让管理者不再判断,而是减少手工发现和重复传递信息的时间。可以先自动化提醒和汇总,再根据使用效果逐步加入工作流控制,避免一开始就把不成熟规则固化到系统里。
4. 实时看板与固定会议各有边界
看板适合持续查看状态和定位问题,会议适合解决跨角色分歧和作出取舍。若把所有决策搬到会议中,团队会等待会议才能行动;若以为看板可以替代沟通,复杂争议又可能长期悬而未决。
更可行的组合是:日常变化在线更新,达到触发条件时异步处理;固定会议只讨论无法异步解决的依赖、优先级和承诺变更。会议结束后,把决定回写到计划和任务记录中。
八、落地检查与结论:不要追求更漂亮的进度表
1. 用四周试点验证是否真正改善
试点前先选定少数基线指标,例如关键依赖暴露时间、风险处理时长、预测日期误差和周报整理耗时。记录统计口径和数据来源,并选择一个协作链路具代表性的团队。没有基线,就很难区分改善来自流程调整、项目难度变化还是统计方式变化。
运行四周后,不要只问“大家是否喜欢新看板”,还要检查风险是否更早被发现、决策是否更快、计划变更是否更可追溯、重复沟通是否减少。如果只有填报负担增加而行动没有变化,就应删减字段、调整触发条件或重新设计责任分工。
2. 用问题清单检验管理闭环
- 关键任务是否有明确的交付物、责任人和验收条件?
- 重要依赖是否能看到提供方、所需时间和升级方式?
- 风险是否有触发条件、行动责任人和复查期限?
- 里程碑预测变化时,是否记录了原因和影响范围?
- 状态、延期和阻塞的统计口径是否一致?
- 看板信息是否能支持团队采取行动,而非只用于汇报?
- 如果使用管理平台,权限、部署、集成和迁移成本是否经过试点验证?
3. 独特观点:进度治理的上限由决策速度决定
我不把高质量进度跟踪定义为“每个任务都实时更新”,而定义为“重要变化能在仍可干预时被看见,并由有权限的人作出选择”。这也是动态方案和传统报表的关键区别:前者围绕决策组织数据,后者往往围绕汇报组织数据。
下一步可以先做一件小事:选一个正在推进的项目,找出最近三次延期或返工,分别追溯变化发生时间、团队发现时间、决策时间和计划更新的时间。若这四个时间点之间存在明显空档,就从最常见的空档开始试点治理。先缩短一类问题的响应链路,再扩大到更多团队,通常比一次性重做所有流程更稳妥。
真正有效的进度体系,不会保证项目永不延期;它能让团队更早知道承诺正在失真,更清楚地看到代价,并在还有选择空间时调整范围、资源或时间。对研发团队而言,这比一张永远显示“绿色”的进度表更有价值。
常见问题解答(FAQ)
1. 研发团队开展进度跟踪,应该优先看哪些指标?
我之前跟进项目时,发现只看任务完成率很容易产生误判:任务拆得越细,完成率越好看,但版本未必更接近交付。团队规模不大、又要同时盯需求和缺陷时,我该用哪些指标判断真实进展?
建议先固定四类指标:计划与实际完成任务数、关键里程碑偏差、阻塞任务数量及持续时长、缺陷新增与关闭趋势。任务完成率只作为辅助,按迭代或周统计,并确保任务有明确负责人、截止日期和验收标准;若里程碑连续偏差或阻塞项超过团队设定阈值,就及时调整范围、资源或依赖计划。
2. 进度跟踪多久更新一次,才不会变成重复填报?
我遇到过每天填表、开会再念一遍表格的情况,信息看似很全,研发时间却被切碎了。团队既希望尽早发现风险,又不想增加无效汇报,更新频率该怎么定?
把状态更新和讨论决策分开:任务状态由负责人在发生变化时更新,团队每天用异步方式查看异常;站会只讨论阻塞、依赖和需要协作的事项。每周安排一次计划与实际偏差复盘,版本临近发布或风险较高时再提高同步频率。衡量是否有效,可比较跟踪前后的会议时长、状态更新时间和风险发现提前量,而不是单纯追求更新次数。
3. 研发进度落后时,怎样判断是估算不准还是执行受阻?
我在项目中见过两种表面相同的情况:任务到期未完成,一种是工作量被低估,另一种是等接口、环境或评审。若都简单归因于个人效率,后续计划往往还是不准,我应该如何区分?
先记录偏差原因,而不是只记录延期结果。若同类任务多次超出估算,检查需求拆分、历史耗时和不确定性缓冲;若任务长期处于等待状态,记录依赖方、开始等待时间及解除时间,优先处理协作瓶颈。复盘时按原因汇总延期工时或任务数,连续几个周期观察趋势,再决定调整估算规则、依赖流程或资源安排。
4. 如何验证动态进度跟踪方案真的提升了团队效率?
我准备在团队里试行新的跟踪方式,但担心只是把信息搬进某项目管理工具,最后多了一套维护工作。上线前后应该对比什么,才能证明方案值得保留?
先选一个迭代或项目阶段作为试点,记录实施前后的交付周期、计划完成率、阻塞平均持续时间、状态维护耗时和会议时长,并保持统计口径一致。可将结果按团队规模、任务类型和需求变更情况一起解释;如果风险发现更早、阻塞时间下降,而维护与会议成本没有明显增加,方案才有继续推广的依据。
核心关键词
文章包含AI辅助创作:动态落地方案:研发团队开展进度跟踪的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606170
读者评论
我们团队也遇到过任务完成率看着不错、联调却迟迟没动的情况。把“完成”定义到验收环节后,状态确实更有参考价值,不过跨组依赖的责任人最好在计划阶段就定下来。
按变化事件触发重评比每天重复报状态更合理。想请教一个实际问题:小团队如何设定偏差阈值,既能及时预警,又不至于每次日期微调都拉人开会?
文中说明案例是情景模拟,这点很重要。列出的指标也比较克制,但预测误差容易受需求变更影响,复盘时最好区分估算偏差和范围变化,否则可能把不同原因混在一起。
